新世纪西路施工组织设计
- 格式:doc
- 大小:721.00 KB
- 文档页数:108

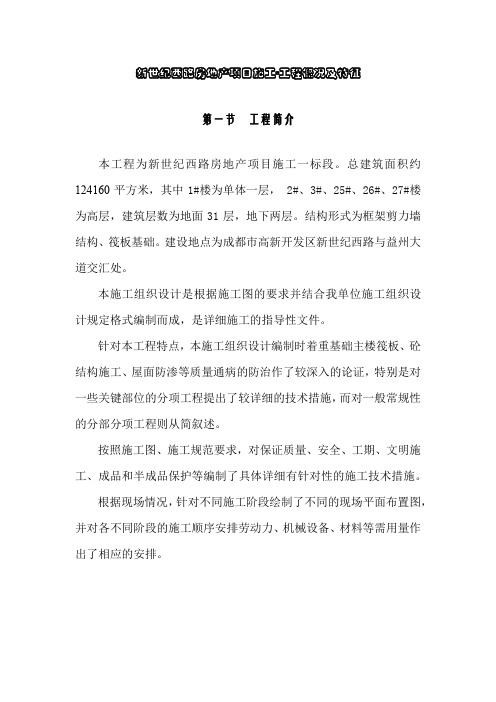

新世纪西路房地产项目施工-工程概况及特征第一节工程简介本工程为新世纪西路房地产项目施工一标段。
总建筑面积约124160平方米,其中1#楼为单体一层, 2#、3#、25#、26#、27#楼为高层,建筑层数为地面31层,地下两层。
结构形式为框架剪力墙结构、筏板基础。
建设地点为成都市高新开发区新世纪西路与益州大道交汇处。
本施工组织设计是根据施工图的要求并结合我单位施工组织设计规定格式编制而成,是详细施工的指导性文件。
针对本工程特点,本施工组织设计编制时着重基础主楼筏板、砼结构施工、屋面防渗等质量通病的防治作了较深入的论证,特别是对一些关键部位的分项工程提出了较详细的技术措施,而对一般常规性的分部分项工程则从简叙述。
按照施工图、施工规范要求,对保证质量、安全、工期、文明施工、成品和半成品保护等编制了具体详细有针对性的施工技术措施。
根据现场情况,针对不同施工阶段绘制了不同的现场平面布置图,并对各不同阶段的施工顺序安排劳动力、机械设备、材料等需用量作出了相应的安排。
第二节工程施工环境及地区气候概况场地地下水为埋藏于第四系砂、卵石层中的孔隙潜水,微承压。
大气降水和区域地下水为其主要补给源。
砂、卵石层为主要含水层,具较强渗透性,渗透系数可取20m/d。
一、地下水水位及年变化幅度场地地下水为埋藏于第四系砂、卵石层中的孔隙水,微具承压性。
其主要补给来源为大气降水及区域地下水,通过地下径流、蒸发等方式排泄。
砂、卵石层为主要含水层,具较强渗透性。
渗透系数K=22m/d。
受场地周边工地施工降水影响,水位埋藏较深;勘探结束后,据成都市区域地质资料和相邻场地的勘察成果分析,丰水期间场地地下水位最高水位埋深应在8.0m左右,相应标高481.50m。
成都地区丰水期为6、7、8、9月份,地下水位埋藏较浅。
枯水期为1、2、3月份,地下水位埋藏较深。
其余月份为平水期。
本次勘察期间为丰水期。
根据区域水文地质资料,成都地区孔隙水位年变化幅度为1.5~2.5m。
(此文档为word格式,下载后您可任意编辑修改!)第一章编制说明和编制依据 (1)一、编制说明 (1)二、编制依据 (1)第二章工程概况 (3)一、工程简介 (3)二、工程施工环境 (4)三、设计概况 (4)(一)道路工程 (4)(二)排水工程 (4)四、工程特点、重点分析 (5)第三章准备工作 (5)一、施工准备工艺流程图 (6)二、技术准备 (7)三、资源准备 (8)四、施工现场准备 (9)第四章组织机构和人员配备 (9)一、组织机构保证体系 (9)(一)、建立施工组织机构 (9)(二)、合理设臵施工班组 (10)(三)、施工力量的集结、进场和培训 (10)(四)、向施工班组和操作工人进行开工前的交底 (10)(五)、建立健全各项管理制度 (10)二、主要施工管理人员安排 (11)(一)、现场组织机构 (11)(二)、项目管理机构配备情况表 (17)三、项目管理班子职责分工 (24)(一)项目经理职责 (24)(二)项目副经理职责 (24)(三)项目技术负责人职责 (25)(四)工程技术科职责 (26)(五)质量安全组职责 (26)(六)物资设备科职责 (27)(七)经营计划组职责 (27)(八)项目办公室职责 (27)(九)项目试验室职责(暨项目试验员质量职责) (28)(十)项目材料员职责 (28)(十一)项目质量检查员质量职责 (28)四、实施目标 (29)第五章施工方案、方法 (30)一、施工方案 (30)(一)施工测量放线 (30)(二)降水 (31)(三)排水管道施工: (32)(四)路面基层施工 (38)第六章质量控制及保证措施 (49)一、质量控制目标 (49)二、质量控制措施 (50)(一)建立施工现场管理制度 (50)(二)建立施工协调管理制度 (51)(三)原材料质量控制措施 (52)(四)制定材料试验计划 (54)(五)分项工程质量控制措施 (55)(六)质量保证体系 (58)(七)质量保证措施 (62)(八)成品保护制度 (68)第七章施工总平面布臵 (69)一、施工总平面布臵的原则 (69)二、施工平面布臵的说明 (69)第八章工期及施工进度计划 (71)一、施工进度计划表 (72)三、工期的保证措施 (73)第九章劳动力安排计划 (76)第十章施工机械配臵 (77)第十一章安全控制措施 (78)一、安全保证体系 (78)二、安全施工保证措施 (83)第十二章文明施工和环保控制措施 (88)一、文明施工 (88)二、环境保护措施 (90)第十三章雨季施工安排 (98)一、雨季施工安排 (98)二、雨季施工措施 (99)第十四章配套工程之间的穿插施工配合 (100)一、建立施工协调管理制度 (100)二、与配套管线工程施工单位的协调与配合 (102)第十五章各种图表 (103)拟投入本工程的主要施工机械设备表 (116)拟投入本工程的实验仪器表 (107)劳动力计划表 (108)劳动力月计划分配表 (109)计划开、竣工日期进度表 (123)施工进度横道图 (124)临时用地表 (125)施工平面总布臵图 (126)临设布臵平面图 (127)第一章编制说明和编制依据一、编制说明(一)、本施工组织设计是本着“质量第一,安全第一,确保工期,精心组织,精心施工”的宗旨,严格按照招标范围和招标文件结合设计图纸及现场踏勘取得的资料,在人员、机械、材料调配、质量要求、进度安排等方面统一布暑的原则下编制而成。

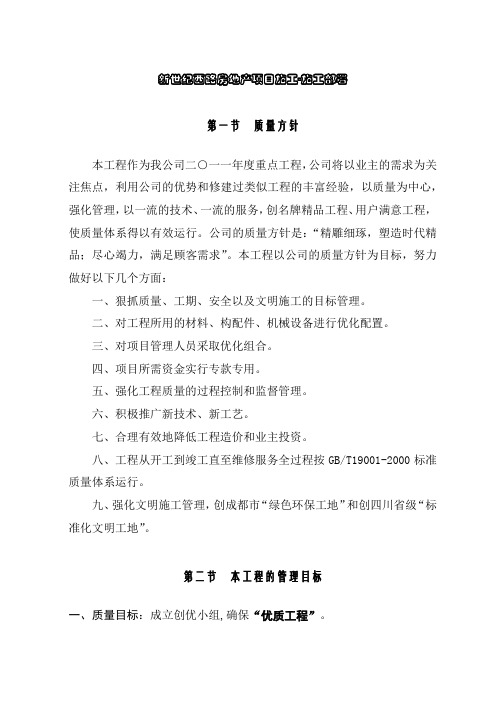

新世纪西路房地产项目施工-施工部署第一节质量方针本工程作为我公司二○一一年度重点工程,公司将以业主的需求为关注焦点,利用公司的优势和修建过类似工程的丰富经验,以质量为中心,强化管理,以一流的技术、一流的服务,创名牌精品工程、用户满意工程,使质量体系得以有效运行。
公司的质量方针是:“精雕细琢,塑造时代精品;尽心竭力,满足顾客需求”。
本工程以公司的质量方针为目标,努力做好以下几个方面:一、狠抓质量、工期、安全以及文明施工的目标管理。
二、对工程所用的材料、构配件、机械设备进行优化配置。
三、对项目管理人员采取优化组合。
四、项目所需资金实行专款专用。
五、强化工程质量的过程控制和监督管理。
六、积极推广新技术、新工艺。
七、合理有效地降低工程造价和业主投资。
八、工程从开工到竣工直至维修服务全过程按GB/T19001-2000标准质量体系运行。
九、强化文明施工管理,创成都市“绿色环保工地”和创四川省级“标准化文明工地”。
第二节本工程的管理目标一、质量目标:成立创优小组,确保“优质工程”。
二、工期目标:在确保工程质量的原则下,尽早交付使用是业主和我公司的共同心愿,结合我公司施工同类工程的丰富经验,经反复测算、科学编排,我公司确定本工程的工期在960内完成。
三、安全生产目标严格执行施工安全生产责任制,加强安全生产教育,积极做好危险区域、危险工种的安全防护工作,做到无死亡事故、无重大机械设备事故、无火灾事故、无高空坠落事故、无重大违法违纪案件发生。
四、环境保护和文明生产目标严格遵守国家颁布的《建筑法》,本工程将严格按标准化文明工地管理,达到建设部《建筑工程施工现场管理规定》的标准,让建设方满意,创建四川省级“标准化文明工地”和成都市“绿色环保工地”。
不仅如此,而且要使该工程为节能型、环保型建筑,成为既满足设计风格,又满足建筑物使用功能的绿色建筑。
五、推广新技术目标充分发挥“科学技术是第一生产力”的作用,在施工中积极采用成熟的科技成果和现代化管理技术,提高质量、缩短工期、降低成本。

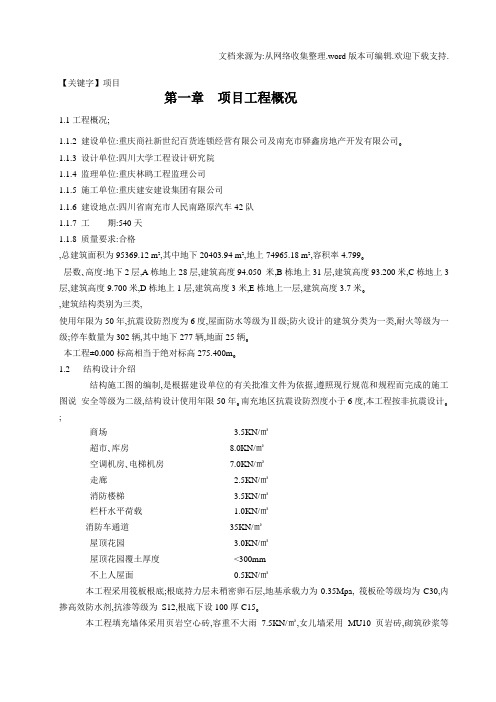

【关键字】项目第一章项目工程概况1.1工程概况;1.1.2 建设单位:重庆商社新世纪百货连锁经营有限公司及南充市驿鑫房地产开发有限公司。1.1.3 设计单位:四川大学工程设计研究院1.1.4 监理单位:重庆林鸥工程监理公司1.1.5 施工单位:重庆建安建设集团有限公司1.1.6 建设地点:四川省南充市人民南路原汽车42队1.1.7 工期:540天1.1.8 质量要求:合格,总建筑面积为95369.12 m²,其中地下20403.94 m²,地上74965.18 m²,容积率4.799。层数、高度:地下2层,A栋地上28层,建筑高度94.050 米,B栋地上31层,建筑高度93.200米,C栋地上3层,建筑高度9.700米,D栋地上1层,建筑高度3米,E栋地上一层,建筑高度3.7米。,建筑结构类别为三类,使用年限为50年,抗震设防烈度为6度,屋面防水等级为Ⅱ级;防火设计的建筑分类为一类,耐火等级为一级;停车数量为302辆,其中地下277辆,地面25辆。本工程±0.000标高相当于绝对标高275.400m。1.2 结构设计介绍结构施工图的编制,是根据建设单位的有关批准文件为依据,遵照现行规范和规程而完成的施工图说安全等级为二级,结构设计使用年限50年。南充地区抗震设防烈度小于6度,本工程按非抗震设计。;商场 3.5KN/㎡超市、库房8.0KN/㎡空调机房、电梯机房7.0KN/㎡走廊 2.5KN/㎡消防楼梯 3.5KN/㎡栏杆水平荷载 1.0KN/㎡消防车通道35KN/㎡屋顶花园 3.0KN/㎡屋顶花园覆土厚度<300mm不上人屋面0.5KN/㎡本工程采用筏板根底;根底持力层未稍密卵石层,地基承载力为0.35Mpa, 筏板砼等级均为C30,内掺高效防水剂,抗渗等级为S12,根底下设100厚C15。本工程填充墙体采用页岩空心砖,容重不大雨7.5KN/㎡,女儿墙采用MU10页岩砖,砌筑砂浆等M5.0.本设计现浇梁柱墙按平面整体表示方法制图,具体标示方法以及梁柱墙施工结点大样做法详国家建筑标准图集03G101-1<<混凝土结构施工图平面整体表示方法制图规则和构造详图>>。1.3其他专业概况详见安装工程施工方案。1.4地质条件概况,地基承载力特征值为350Kpa如筏板底标高未到持力层,则应进行人工换填处理,先清除浅部粉砂和松散卵石,然后用C10素混凝土或人工级配砂卵石换填,经换填检测后方可进行下一步施工。1.5工程特点及施工条件本工程属旧城改造,建筑周边狭窄施工条件较为困难。该工程结构的基本特点是柱网复杂,工程量大,结构尺寸变化大。施工临设、“四通一平”、机械设备、材料、现场管理人员和工人已到位。1.6主要施工内容钢筋混凝土结构;筏基、框架、剪力墙,填充墙,装修,水电安装。电梯安装及绿化等由建设方自理。第二章施工组织机构(见后页)第三章施工设计图纸图纸名称:建筑施工图、结构施工图;建筑水电施工图、消防施工图;结构施工图审查意见书; 建筑消防审查意见书;工程技术交底、工程图纸会审.本工程主要执行规范及采用标准.第四章施工部署4.1施工组织针对本工程特点和施工条件,由公司派项目经理一名,下设技术负责人一名,施工负责人一名,生产负责人一名。施工负责制下设施工员三名,技术组设一名档案资料管理员,负责收集整理档案资料;计划预算组设预算员一名,现场材料员二名,保卫管理员一名、劳资组专职劳工员二名,负责组织劳动力及管理;质量组设质量员一名;安全组设安全员一名、专职予以质量安全监督管理;设备组设机械设备员二名及水电设备员一名。4.2施工流水区(段)划分;本工程施工中将B区10~21轴作为第一区段、A区22~29轴作为二区段,商场部分作为第三区段。单元划分为三个施工自然段实行层平行流水作业施工。第五章基础专项施工方案5.1基础概况本工程为框架剪力墙结构,基础为筏板基础和冲孔灌注桩基础。筏板基础:混凝土设计强度均为C30,抗渗等级为S,内掺高效防水剂。基础下设100厚12C15素混凝土垫层及50厚建筑防水层+细石混凝土保护层。其中主楼基础采用天然地基上的文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持. 筏板基础,基础持力层为稍密卵石层,地基承载力特征值为350kPa。钢筋保护层厚度:基础底板主筋50,基础侧壁挡土墙地下室外侧50,内侧15。冲孔灌注桩基础:桩基础持力层为中风化泥岩层,桩、承台、基础梁均采用C30砼浇注;挡墙及底板为C30,S6抗渗混凝土,车道下抗浮底板(1000厚)抗渗等级不低于S8,承台、基础梁下均做100厚C15砼。钢筋保护层厚度:桩、承台、基础梁均为40,侧壁挡土墙地下室外侧50,内侧15。基础的分布情况及板厚:第10轴线到第37轴线底板基础采用筏板基础,其中第10到第29轴线由超前后浇止水带分隔成4部分,分别为BPB1,BPB2,BPB3,BPB4。其厚度分别为:筏板BPB1板厚800mm,筏板BPB2板厚2000 mm ,筏板 BPB3板厚1200 mm,筏板BPB4板厚2500 mm.第30轴线到第37轴线为FB-1,板厚1300mm,由后浇带分成两部分。第1轴线到第10轴线和第37到39轴线采用冲孔灌注桩基础。底板混凝土浇筑主要采用地泵,后浇带和超前止水带宽度为1000 mm .为了保证基础混凝土的浇筑质量,必须要求每部分混凝土做到一次浇筑完成。本工程基础混凝土浇筑量很大,需浇筑混凝土超过万m³。由于底板超厚、钢筋密、坑井多,并且墙、柱、楼梯等构件预留插筋也比较多,这些都给施工增加了难度。5.2现场平面布置(见施工平面图)5.3劳动力及设备组织本工程平面面积较大,工程量较大,需各种劳动力数量较多,在垫层与底板施工阶段,针对底板厚度大,一次浇筑量大,交通困难,现场场地狭窄,并结合底板抗裂缝的施工设计,将底板钢筋与混凝土施工采取分3段施工,另外根据现场工程具体情况,在满足技术要求条件下,对施工段可做适当调整,以利于底板加快施工速度。因此在人力、物力上要协调好各方面的关系。底板施工劳动力及设备需求见表2-1,表2-2。底板施工劳动力投入表表2-1.表2-2由于本工程中设有“超前止水后浇带”,筏板基础底板被“后浇带”分为五部分,加上第1轴线到第10轴线和第37到第39轴线两部分冲孔灌注桩基础,整个基础分为7部分。超前止水后浇带宽度为1000mm,南北向设置膨胀带,后浇带为800mm,膨胀带宽为3000mm,施工顺序:主楼底板北裙楼底板,具体施工流水段的划分及膨胀带的位置见附图1。5.5主要施工方法和技术措施5.5.1 钢筋工程(1)技术准备a.配筋人员应充分领会设计要求,严格执行国家标准和施工规范进行底板钢筋的放样配筋。在钢筋绑扎之前,技术人员、配筋员要对分包管理人员和工人进行技术规范交底和关键部位交底。b.测量放线人员根据图纸,放出轴线、墙、柱位置、电梯井等构件位置,用红油漆作明显标志,并报经理部进行检查复验。c.钢筋进场同时提交钢筋材质证明严格按规范和规定标准及时进行复试,合格后方可使用。d.做好钢筋接头连接和试验工作。(2)材料准备:钢筋在现场进行加工,工地配专职材料员到现场负责清料,按部位按种类捆扎。因现场场地狭小,场外加工钢筋应随用随进,进场后随即由塔吊运到基坑内,以减少二次搬运量。(3)为减少接头数量和使接头位置具有规律性,钢筋用L=12m、9m长定尺钢筋。(1)底板钢筋对接主要采用直螺纹连接。(2)钢筋工作量。整个底板共用钢筋量约为-----吨,主筋直径为Ф18、Ф22、Ф28、Ф32,都为Ⅲ级钢。在整个底板钢筋施工中,要注意钢筋的接头位置、下料长度等。由于本工程底板钢筋施工全部采用机械连接(直螺纹)的施工方法,故必须配备足够的连接设备。直螺纹设备配置4-6套。另外在预留上层柱子、外墙、剪力墙等竖向钢筋时,钢筋应套丝,为以后进行直螺纹施工做准备,在套丝的钢筋上采用塑料帽进行保护。主楼测量定位放线(标明上层柱、墙和不同断面位置)→摆放垫块→铺电梯井、集水井坑长向钢筋→铺电梯井、集水井坑短向钢筋→铺电梯井、集水井坑构造钢筋→铺底板底层一层纵向筋→铺底板底层一层横向筋→铺底板底层二层纵向筋及加强筋→搭设钢管架子及上铁支撑→铺底板上层一层横向筋→铺底板上层一层纵向筋→拆除架子,调整钢筋位置→绑扎拉结筋、加强筋、墙体插筋、柱子插筋→清理→自检→验收。裙楼测量定位放线(标明上层柱、墙和不同断面位置)→摆放垫块→铺承台、集水井坑长向钢筋→铺承台、集水井坑短向钢筋→铺电梯井、集水井坑构造钢筋→梁钢筋绑扎→铺底板底层一层纵向筋→铺底板底层一层横向筋→搭设钢管架子及上铁支撑→铺底板上层一层横向筋→铺底板上层一层纵向筋→拆除架子,调整钢筋位置→绑扎拉结筋、加强筋、墙体插筋、柱子插筋→清理→自检→验收。, 主楼底板上皮钢筋利用Φ25钢筋作成马镫铁进行支撑,裙楼底板上皮钢筋利用Φ14钢筋作成马镫铁进行支撑。钢筋支撑纵横1m间距布置,马镫南北向布置。另外采取斜拉撑等措施加固钢筋马镫铁,防止钢筋网片滑移倾覆。,并进行详细的技术交底。(1) 若钢筋发现锈蚀和沾有油污现象,必须清理干净。(2) 底板钢筋中的避雷网焊接要符合规范要求,并做好隐蔽验收。(3) 钢筋绑扎和连接头位置必须符合施工规范和质量验收标准,并做好隐蔽验收。(4) 钢筋在运输和存储时,不得有损害,并应按批分别堆放整齐,避免锈蚀或油污;进入施工现场的钢筋每捆重量不得大于现场塔吊的最大幅度起重量。(5) 底板钢筋保护层为50mm,用70×70×50mm的 C30、S12的混凝土制作垫块,保证有足够的支撑强度,并梅花状间距1m左右均匀布置。(6) 混凝土浇筑时搭设泵管架子要独立搭设,避免与底板钢筋进行硬连接。(7) 上层柱插筋要插入底板基础大于lae,并用箍筋把柱子主筋焊接固定并与底板钢筋焊接,以固定柱子插筋,防止浇筑混凝土发生位置偏差。本工程基础底板厚(见前面)。根据设计要求,基础下设100厚C15素混凝土垫层及50厚建筑防水层+细石混凝土保护层。导墙的模板采取钢筋支托的方式解决,钢筋支托与底板钢筋焊接。具体详见图5-5-2-2、图5-5-2-3图5-2-2-2导墙上口安放膨胀止水胶条图5-2-2-3,表面刷脱模剂,加强对模板的保护,提高周转次数。表面刷脱模剂涂刷应均匀,以防止脱模时混凝土表面粘结模板。在混凝土施工前在模板上弹线及在上皮钢筋焊有标志杆保证混凝土的高度,在拆模后派专人清理模板和对模板进行修复。清理修复后的模板要保证堆放平整,避免整体变形。。图5-5-2-6立面模板预埋支撑采用Ф20U型钢筋焊接于底板钢筋,具体位置相见下图(1) 模板拼装的平整度,按规范要求严格控制2米范围内的偏差小于5mm,两板表面高低差控制在2mm以内,以防影响后序的防水工程。(2) 模板与钢筋之间的垫块要放置牢固,用扎绑丝把垫块与钢筋绑在一起。(3) 模板之间的缝隙要严密,谨防漏浆,致使外墙面出现蜂窝麻面,给防水施工带来困难和隐患。(4) 模板的支撑要牢固。基础的厚度较大,在开始浇筑混凝土对模板的侧压力也较大,支撑在护坡桩上,增加支座承载力,不允许直接支于软土上。,混凝土总量约为3000m3,属于大体积混凝土,设计强度等级为C30、S12的抗渗砼。按设计对强度和抗渗的要求,由实验室确定的混凝土配合比及各种材料成分的参量。底板混凝土浇筑采用输送泵进行,为保证大体积的施工质量,应分段连续浇筑施工,且要求各段混凝土一次连续浇筑完成,以达到自防水抗渗要求。混凝土浇筑主要采取输送泵来满足混凝土的垂直运输和水平运输。混凝土的供应全部采用商品混凝土。,Ⅱ段约为500m3。底板各段均布置地泵来浇筑混凝土。地泵泵管采取一次接长到最远处,边浇边拆的方式。具体详见混凝土浇筑顺序及泵送布置图。混凝土施工明细表表5-5-3-3,管架,泵管固定在架子上。水平每隔2m,用台支承固定,支架与管道加木垫块缓冲物,以减少振动。另外在用地泵浇筑时,易发生泵管阻塞现象,影响混凝土的浇筑速度,现场设专人进行修理,疏通泵管。(1)为保证大体积混凝土在凝结过程中因水泥水化热造成内外温差过大而发生裂缝,应选用水化热较低的水泥。(2)在施工中,为了便于泵送,粗骨料选用5~25mm级配的碎石。混凝土坍落度控制在16~18mm。(3)对模板及其支架、钢筋、保护层、予埋件和予留孔洞进行检查,保证模板内的杂物和钢筋上的油渍已清理干净,缝隙和孔洞已堵严。做好模板检查,钢筋评定和隐蔽验收资料,符合要求方可浇筑混凝土。(4)经泵送水检查,确认混凝土泵和输送管中无异物后,泵送混凝土前要先用适当的水泥砂浆或水泥浆润湿输送管内壁。(1)每段混凝土采用斜面分层连续浇筑的方法,分层推进。浇筑时沿宽度方向后退浇筑,为不形成施工冷缝,考虑尽量4小时内浇筑完一推进层。(2)底板混凝土的浇筑方式采用踏步式的斜面分层浇筑,循环推进,每层浇筑厚度控制在500mm以内,一次浇筑到顶的浇筑方法。浇筑时,要在下一层混凝土初凝之前浇捣上一层混凝土,不使上下层之间产生施工缝,以保持良好接槎,提高混凝土的密实度。(3)底板混凝土为C30,S12自防水混凝土。为了使混凝土不出现任何施工缝,因此混凝土的初凝时间定为12小时。(4)当表面泌水消去后,用木抹子压一道,减少混凝土沉陷时出现沿钢筋的表面裂纹。(5)混凝土的养护本工程采用蓄水综合养护法进行养护在底板混凝土施工阶段,配合比相同混凝土连续浇筑1000m3时,每200m3为取样单位,每取样单位取五组试块,其中三组为7d、28d、60d强度试块,另两组为同条件试块;抗渗以每500m3砼为取样单位,每取样单位取一组试块,每组6块。根据设计要求,底板做卷材防水。具体详见《地下室防水施工方案》。(1)搅拌前备齐混凝土配合比,原材料合格证等有关资料。(3)坍落度、和易性等混凝土施工性能的检验以到达现场入模前为准。在性能达不到要求时,严禁浇筑。(4)外加剂和外掺料经试验室检验确定,并经甲方、监理认可。(5)同一标号、不同品种水泥的混凝土严禁混合浇筑,必须依“后浇带”自然分成区域分别浇筑。(6)在混凝土振动时,振动棒要快插慢拔,梅花点布置振动点。为使上下层混凝土结合成整体,振捣器应插入下层混凝土内的厚度50mm。同一处振捣时间不宜过长,严格按照规范施工,杜绝出现漏振和过振现象。在振捣时,振动棒不要碰到钢筋,(7)在混凝土浇筑时应在钢筋骨架上铺跳板,操作人员在跳板上施工。在混凝土初凝前由抹灰工抹平混凝土面,随抹随拆除跳板。(8)在混凝土浇筑前由木工认真观察模板、支架、钢筋预埋件和预留孔洞是否符合设计要求,当发现有变形时及时修正处理。(9)大体积混凝土的表面水泥浆较厚,在浇筑后要进行处理。当混凝土浇筑到设计标高时用长刮尺刮平,在初凝前用木抹子打磨压实,以闭合收水裂缝,防表面龟裂(主要是沉降裂缝、塑性裂缝),抹压至少三遍,最后一遍的收平要掌握好时间,在混凝土终凝前用木抹刀抹压平整。(10) 在电梯井坑、集水井坑和底板高低跨相接处模板安装应注意在进行混凝土浇筑时从模板两侧对称部位同时下料,振捣时振捣棒斜插入模板下口先振捣,由于模板底部开口,混凝土内气泡能泛出,故摸板下口部位的混凝土能保证振实。在浇筑坑底部混凝土2~3小时后,待底部混凝土接近初凝时,再进行其它部分混凝土的浇筑。5.6大体积混凝土的裂缝控制由于基础底板属于大体积施工,混凝土的裂缝控制是底板施工成败的关键所在,因此需要在各个方面采取措施。大体积混凝土产生裂缝的原因是很复杂的,而且往往是各种因素的综合,为防止混凝土产生裂缝,结合大体积混凝土裂缝的“抗放结合”理论,应着重控制混凝土内外温差、延缓降温速度、减少混凝土的收缩等方面一系列技术措施。,且厂家必须提供水泥出厂合格证。,在膨胀带的部位,砼的标号提高一个等级,ZY掺量提高2%,实现混凝土结构的自防水,控制砼伸缩产生的裂缝。在混凝土中掺入适量的缓凝型减水剂,可减小新拌混凝土的泌水率,延缓混凝土的凝结和降低温度的目的。在不增加拌合用水量的条件下增大混凝土的坍落度,增加流动性,从而获得良好的可泵性。,由于粉煤灰呈球状起润滑作用,不仅能代替部分水泥,还能改善混凝土的工作性和可泵性,降低混凝土中的水泥水化热量。,这样可以减少用水量,混凝土的收缩和泌水可随之减少,且砂、石含泥量应分别小于3%和1%。,确保底板各施工段能一次连续浇筑完毕。,通讯联络对合理组织施工,灵活调度,确保工程质量尤为重要,因此现场设临时指挥调度小组,保证及时顺利完成底板大体积混凝土施工。,加快混凝土浇筑速度,不使混凝土产生冷缝。,在两侧模板底部和上部留出预留孔,排除混凝土表面的泌水,这样可以提高混凝土的质量,以减少混凝土表面裂缝。,要专门安排抹灰工用长刮尺刮平多余浮浆,初凝前用木抹子打平,对控制混凝土表面裂缝的出现很重要。养护是大体积混凝土施工的关键环节。养护的主要是降低大体积混凝土浇筑的里外温差值以降低混凝土块体的自约束应力,其次是降低大体积混凝土浇筑块体的降温速度,充分利用混凝土的抗拉强度,以提高混凝土块体承受外约束应力时的抗裂能力,达到防止或控制温度裂缝的目的。该底板砼养护采用麻袋洒水养护。5.7质量保证具体措施底板施工的好坏是后序工作成败的关键,特别是在底板中质量控制点的施工尤为重要。因此在底板施工阶段确定以下为施工质量控制点:其中底板大体积混凝土裂缝为关键质量控制点。5.7.3 质量保证措施,应先由测量人员对所有测量放线进行交核检查,特别是检查影响工程质量的关键部位(如电梯井、异样墙柱、断面变化处等),而且测量人员要定期检查平面控制网和高程控制网,以减少误差,并用红油漆进行标识。并报经理部,经技术部、质量部检查合格后,再报监理审核合格后方可进行下道工序施工。,由技术人员进行详细的技术交底,包括钢筋型号、间距、搭接长度、锚固长度、保护层厚度和机械连接的位置等,并检查分段施工的钢筋大样图和配筋单。,并进行交检。,防止受潮结块。,严格控制位置、确保准确无误。,必须填写混凝土浇筑申请单,必须有各方人员签字,否则不能进行混凝土的浇筑。,由于底板混凝土标号高,抗渗等级大,混凝土量大,因此一定要做好混凝土的抗压、抗渗试验,以达到混凝土施工要求。其中“三按”:严格按图纸、按工艺、按规范标准施工。“三检”:自检、互检、交接检。“一控”:自控正确率,一次验收合格率。,即要分析:质量问题的危害性,分析质量问题的原因,分析质量问题应采取具体的措施,以达到防患于未然消灭质量问题的出现。,持证上岗。,特别是关键质量控制点,要有专人负责进行施工,并填写好各种施工记录表格。5.8安全保证具体措施,增强法制观念,统一命题、统一考试、考试合格后方能上岗。,坚持持证上岗,未持证人员坚决不能上岗工作。,坚持经常性的安全活动制度并做记录。,必须进行专项有针对性的全面安全交底,履行签字。,严禁违章指挥,违章作业,违反劳动纪律。,认真组织学习,贯彻执行国家有关劳动保护和安全生产和各项政策、法令。5.8.2 安全生产的具体措施,提醒工人注意安全。,交底内容要有针对性,不可泛泛而谈,针对重点问题提出重点可靠的防护措施。并明确责任人是谁。,不准穿拖鞋,高跟鞋或赤脚,从事高空作业,要系好安全带。,严禁非正式特殊工种代替特殊工种作业,电气焊操作前必需办理当天的用火证并配有看火人员。,经常检查配电设备的安全可靠性,如有损坏,及时更换,除电工之外的任何工种不准私自接改电线,需用时应申请电工完成接线工作。,要严密稳固,电缆线不允许直接敷设在栏杆上。夜间施工时基坑边缘要有明显的标志和有足够的照明。,振捣操作时要戴好绝缘手套,穿好胶鞋。,必需由专人进行操作使用保管。,不低于2.5m。夜间施工必须有足够的照明设施。,现场各种消防器材齐备,性能良好。,落实安全责任,严格实行安全奖罚制度。5.9文明施工措施,并利用计算机进行管理。按照施工总平面布置图堆放各类材料,不得侵占场内道路及安全防护设施。实行计划进料,随用随到。,成立义务消防队,组织经常性的业务学习和消防演习,现场要配备足够的各种消防器材。,在夜间振捣混凝土时,尽可能避免发生拢民情况出现。,做到工完场清。,车厢要封闭,避免洒落。,避免灯光扰民。第六节、主体结构施工方案6.1施工平面布置图(建筑施工现场平面布置图)6.2水平及垂直运输(建筑施工现场平面布置图)本工程选用三台630自升式塔吊基本能够覆盖全部范围,进场材料的运输均可用塔吊,卸料点直接吊运至施工指定地点,施工用的模板、架料等材料也全部由塔吊吊运到施工点。混凝土采用泵车运输到现场,再用输送泵运送到浇筑地点。本工程塔吊在主体施工阶段只作模板、架料等材料的吊装,随着主体结构上升需安装两台施工电梯,作为砌体抹灰,装饰等材料的运输。设备在施工中起着相当重要的作用,工期的长短往往取决于这些设备的运输能力及完好利用率,所以在施工中对这些设备的合理使用和维护尤为重要,要坚持按公司质量程序文件规定进行。6.3主体工程施工进度计划 (工程主体施工总工期图)6.4标准层施工进度计划图 (转换层下施工工期图)(标准层层施工工期图)6.5结构模板选择及设计根据市场各类模板的销售、租赁价格,结合工种具体情况,在满足设计要求,确保施工质量、工期的前提下,确定如下模板类型:本工程的施工阶段由于工期太紧,柱、梁、墙模板均采用新购小块钢模板组合。板底模全部采用10mm厚的覆膜竹夹板,下铺间距≤500mm的50mm×150mm木枋配合施工。6.6标准层模板施工方法1.模板施工准备(1)施工技术人员在施工前必须认真熟悉图纸及相关的规定规程,熟悉各构件轴线位置及标高,给出构件的配模图,根据配模图提出详细的配模计划。(2)模板入场后,必须分规格堆码,进行质量检查,若发现误差过大,则必须退换和组织维修。(3)施工前,工长要向工人班组作技术交底。内容包括:工程结构概况介绍、模板选用情况、组拼校正方法、检查标准、楼层施工流程及时间要求、模板拆除条件等。(4)根据轴线控制方法,在模板上弹出各轴线及各构件的平面控制线。2.墙、柱、梁模板施工1)柱模组合;本工程柱模均采用钢模组合,要求组合时必须作到:钢模必须相错组合,组合时,必须在钢模缝加海绵或草纸;U型卡必须满扣;各部事先刷脱模剂(脱模剂采用皂化脱模剂);柱模脚必须找平或柱模校好后,必须事先于柱模外补填与其地面的缝隙。2)柱模夹具;方柱模夹具采用钢管夹具,钢管夹具和满堂架连接成整体,钢管夹具沿柱竖向布置;钢管夹具最下一道距地250mm。钢管夹具为双背杆,钢管夹具竖向间距600mm。柱设计尺寸大于800mm的柱模板加Φ12对拉丝杆(双向)或对拉钢片,间距600m一道,柱四面模板、对拉丝杆均应与钢管夹具双背杠连接。图7-1 柱模板安装示意图图异型柱模板安装示意图3)柱模校正;柱模安装必须弹出柱模外边线和柱中线及放大100mm四周的墨线,并在接板面上弹出柱模架的外边线。柱模采用塔吊整体吊装就位,用U型卡联接成整体后,上、下用钢管夹具定位,下部定位以模板外边线为准,上部采用双面吊线的办法。即对准放大100mm四周墨线用尺准确后夹具定位,确保柱不产生错角和确保上下垂直;上下定位准确后,先夹柱中部,用线坠吊四角和。

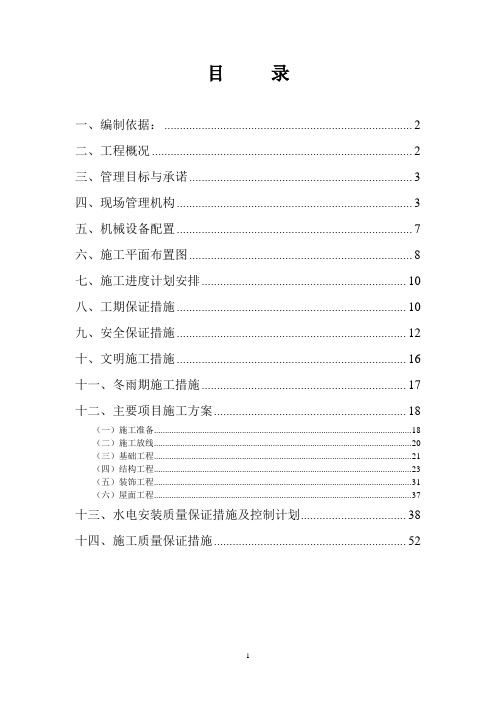

目录一、编制依据: (2)二、工程概况 (2)三、管理目标与承诺 (3)四、现场管理机构 (3)五、机械设备配置 (7)六、施工平面布置图 (8)七、施工进度计划安排 (10)八、工期保证措施 (10)九、安全保证措施 (12)十、文明施工措施 (16)十一、冬雨期施工措施 (17)十二、主要项目施工方案 (19)(一)施工准备 (19)(二)施工放线 (20)(三)基础工程 (21)(四)结构工程 (23)(五)装饰工程 (31)(六)屋面工程 (37)十三、水电安装质量保证措施及控制计划 (38)十四、施工质量保证措施 (52)一、编制依据:1.1《工程建设标准强制性条文》中“房屋建设部份”;1.2现行建筑施工验收规范;1.3 JGJ59-99建筑施工安全检查评分标准;1.4 ISO9001-2000质量管理体系;1.5《红湖机械厂职工住宅楼设计图纸》、《招标文件》二、工程概况本工程为红湖机械厂职工住宅楼工程,砖混结构,共为六层,总建筑面积为6018㎡,建筑总高20.930M。
本工程为三类建筑,耐火等级为二级,6度抗震设防。
±0.00相当于室外地坪标高。
1、基础:本工程基础为条形基础,局部柱基。
基础C15毛石砼,柱基为C25,地梁为C20砼,钢筋为Ⅰ、II级钢筋。
2、结构:本工程砖混结构,现浇板、梁、圈梁、构造柱砼标号均为C20砼,钢筋为Ⅰ、II级钢筋,墙体使用Mu10粘土砖,非承重内墙使用Mu7.5粘土砖,砂浆采用M7.5混合砂浆,楼面采用预制板,厨房、卫生间及屋面采用现浇钢筋砼。
3、建筑:外墙面为贴面砖;内墙面为水泥砂浆清光墙面;楼地面墙面为水泥砂浆;门窗为木门和铝合金窗。
4、屋面:为刚性防水屋面,防水等级为二级。
5、该工程配有水电照明系统。
6、现场施工条件:“三通一平”已基本完成,具备开工条件。
三、管理目标与承诺1、工程质量承诺:我公司将按ISO 9001:2000 质量管理体系的要求,对施工全过程进行质量控制,工程质量承诺必须达到国家验收标准,一次验收合格,达到质检部门备案要求。
第一章编制说明一.本施工组织设计的编制依据新世纪星城#、#楼工程的施工组织设计是根据下列文件、图纸、工程法规、质量检验评定标准等依据,经认真研究编制而成。
.新世纪星城#、#楼工程施工招标文件、招标疑问;.五洲工程设计研究院设计的建筑、结构、安装等专业施工图纸;.施工现场实地勘探;.相应的现行建筑施工规范及国家有关文件法规;.《建筑工程及建筑安装工程质量检验评定标准》;.政府政策、法规;.建筑施工标准;.公司质量体系《质量手册》、《程序文件》及《技术标准》;.公司全面质量管理成果。
二.编制范围本工程承包范围为#、#楼工程施工图范围及合同内土建工程及水电安装工程。
三.本施工组织设计参照的有关规范、标准.土建工程:()工程测量规范;()土方与爆破工程施工及验收规范;()地基与基础工程施工及验收规范;()混凝土结构工程施工及验收规范;()混凝土强度检验评定标准;()建筑工地施工现场供用电安全规范;()施工现场临时用电安全技术规范;()屋面工程施工及验收规范;()楼地面工程施工及验收规范;()装饰工程施工及验收规范;()建筑地基处理技术规范;()19-8-84 钢筋焊接及验收规范;()预制混凝土构件质量检验评定;.设备及电气安装工程:() 电气装置安装工程施工及验收规范;() 通风空调工程施工及验收规范;() 建筑防腐蚀工程施工及验收规范;() 电气装置安装工程电缆线路施工及验收规范;() 电气装置安装工程低压电器施工及验收规范;() 电气装置安装工程电气照明施工及验收规范;() 给排水管道工程施工及验收规范;() 给排水构筑物施工及验收规范;四.工程概况()基本概况、工程名称:新世纪星城#、#楼工程、工程地点:东莞市五环路及学前路新街交界、建设单位:东莞市新世纪房地产开发有限公司、设计单位:五洲工程设计研究院、监理单位:东莞市鸿业工程建设监理有限公司、施工单位:杭州萧宏建筑集团有限公司()设计概况1.建筑规模2.结构设计要求本工程基础采用混凝土预制桩(无地下室)框剪结构,大楼室内地面标高±相当于绝对标高19.70 m~19.90m。
第八章安全生产及环境保护措施8.1安全保证体系为保证赣州市新世纪大桥钢结构制作工程的生产安全,根据国家有关法律、法规和规范,在职业健康安全管理和环境管理体系的基础上,设置专门安全生产管理机构并配备专职安全管理人员,建立该工程的安全生产保证体系,健全各种安全生产规章制度。
坚持“安全第一、预防为主、综合治理”的方针和“管生产必须管安全”的原则,确保施工过程中人员的生命安全和身体健康,不发生死亡事故和重大伤亡事故,控制一般事故发生的频率。
根据公司安全生产责任制,建立安全管理组织机构体系,安全技术部监督和指导各职能部室、施工单位的安全生产工作。
8.2厂内制造安全保证措施1)焊接与切割必须按《焊接与切割作业安全管理程序》的要求执行。
2)采用CO2保护焊的舱室,必须空气流通,防止缺氧。
3)焊接与切割区域禁止有易燃易爆物品。
4)产品结构上的梯子、栏杆等设施应与结构同时安装,不能安装时要设临时栏杆。
8.3杆件、单元件转运安全保证措施转运可用叉车(形状和重量适宜)或汽车,码放不能过高,每一层要用垫木垫平并塞紧,防止移动,转运过程要平稳。
严格执行专门的转运工艺方案。
8.4钢结构组装及试拼装的安全保证措施1)按工艺要求布置胎架预留转运空间。
2)对工件安全性进行检查确认安全后方可进入下道工序。
3)底板周围安装脚手架拉上安全网见图8-1底板周围安装脚手架拉上安全网图8-14)横隔板单元件调整到位后,与底板点焊固定,并用撑杆扶强加固见图8-2。
5)面板单元安装后及时拉上安全网。
每天作业完毕切割用的气管必须拉出舱外,防止火灾燃爆事故发生。
6)分段形成时设置大小风机进行通风改善作业环境。
8.5梁段转运安全保证措施1)专人指挥,全过程有专人监控。
2)转运前对设备的安全系统进行检查。
3)派监控人员检查轨道路线,停止轨道路线上两边的作业活动;禁止无关人员通行。
4)转运前后两边分别派两人分别监控,保证行走时的安全。
8.6配合工地吊装安全保证措施1)工地安全管理目标(1)事故负伤频率控制在1.5‰以下。
施工组织设计一、主要施工方法二、劳动力安排计划及主要施工机械计划施三、确保工程质量的技术组织措施四、确保安全施工的技术组织措施五、确保工期目标的技术组织措施六、施工计划及总进度表七、总平面图和临时设施布置方案一、主要施工方法本工程主要包括:排水明渠清淤、明渠两侧边坡修理、新建盖板涵、拆除废旧闸阀等。
(一)清淤明渠1、施工工序为:测量放线→施工放样→施工排水→淤泥清理→沟渠疏通→竣工验收。
2、工程测量(1)施工平面控制网及水准网测设根据测量定位放线依据,建立施工平面控制网和水准网。
成立专门测量小组,负责施工平面控制网和水准网及现场一切测量工作,并由专业测量员整理资料。
工程测量仪器选用经有关计量检测部门检定合格的J2级经纬仪完成施工平面控制网,标高控制用S3水准仪。
测量开始前,复核业主及有关部门移交的平面坐标控制点及水准控制点,防止人为或自然引起的控制点移位,准确无误后才开始开展下步工作。
在施工过程中,经常对坐标控制网及轴线控制点,水准基点复核检查,并加以保护。
施工控制网点,水准点及建筑物主轴线控制点标志应做到牢固、稳定,不下沉,不变位。
可标记在附近固定建筑物上,埋设地面上点应用混凝土包护。
施工控制网点测量应进行闭合误差校核,误差在1/5000内。
(2)施工放样a、开挖放样需在实地放出控制开挖轮廓的坡顶点、转角点或坡角点,并用醒目的标志加以标定。
b、所有细部放样点,均应注意校核。
校核方法宜简单易行,以能发现错误为目的,并将校核结果记入放样手簿。
c、在开挖过程中,应在经常预裂面或其他适当部位,以醒目的标志标明桩号、高程或开挖轮廓线。
d、开挖位接近竣工时,应及时测放基础轮廓点及散点高程,并将欠挖部位及尺寸标于实地,必要时,在实地画出开挖轮廓线,以备验收。
2、施工排水渠道现有的积水,在进行渠道开挖前需将沟渠积水进行排除,便于沟渠开挖。
3、淤泥清理工程(1)淤泥清理开挖本工程的土方开挖量较大,施工时要根据沟渠的宽窄长度分别采用挖掘机或人工进行开挖。
成都市高新区新世纪项目工程新世纪西路一标段施工组织设计编制人:职务(职称):负责人:职务(职称):审核人:职务(职称):批准人:职务(职称):成都建筑工程集团总公司二零一二年五月目录第一章编制依据和原则 (5)第一节编制依据 (6)第二节编制原则 (8)第二章工程概况及特征 (10)第一节工程简介 (11)第二节工程施工环境及地区气候概况 (12)第三节土建工程设计概况 (13)第四节安装设计概况 (15)第五节工程特点 (16)第三章施工组织机构 (19)第一节施工组织管理机构 (20)第二节项目管理体制 (25)第三节保证工程组织机构有效运转措施 (25)第四节质量、安全保证体系及质量检验体系有效运行 (26)第四章施工进度计划 (31)第一节工期 (32)第二节施工总进度计划 (33)第三节施工部署 (33)第五章施工总平面布置 (40)第一节现场平面布置原则 (41)第二节总平面的布置 (42)第三节现场临时用水、用电设计 (43)第六章施工部署 (49)第一节质量方针 (50)第二节本工程的管理目标 (50)第三节施工总体安排 (52)第四节施工准备 (54)第五节新技术、新工艺的推广和应用 (56)第七章工程施工测量 (59)第一节人员组织及设备配置 (60)第二节施工测量 (60)第八章基础施工方案 (68)第一节工程地质概况 (67)第二节土方工程施工方案 (67)第三节筏板基础施工 (69)第四节地下室结构施工 (71)第一节关键部位施工技术措施 (84)第二节主体施工安排 (84)第三节主体框架结构施工工艺流程 (85)第四节钢筋工程 (85)第五节模板工程 (90)第六节砼工程 (93)第七节砌筑工程 (95)第十章装饰施工方案 (97)第一节装饰工程概况 (98)第二节装饰工程重点的确定 (98)第三节装饰工程施工安排 (98)第四节装饰工程各工种的施工配合 (99)第五节抹灰工程 (100)第六节内墙、天棚涂料工程 (102)第七节水泥砂浆楼地面 (104)第八节防滑地砖楼地面 (105)第九节花岗石楼地面施工 (107)第十一章防水施工方案 (110)第一节地下室防水施工 (111)第二节屋面防水工程 (113)第三节厨房、卫生间防水施工方案 (120)第十二章脚手架及支撑搭设方案 (1295)第一节脚手架选择 (130)第二节钢管双排悬挑脚手架 (132)第十三章质量控制及保证措施 (1351)第一节质量目标 (1362)第二节质量体系的保证 (1362)第三节质量保证体系的建立 (1362)第四节施工过程的控制 (1438)第五节技术保证措施 (1461)第六节施工材料采购控制和检测措施 (1516)第七节基础、主体工程质量保证措施 (1549)第八节装饰装修工程质量保证措施 (170)第九节防水质量控制措施 (184)第十四章劳动力安排.............................................................................................. 错误!未定义书签。

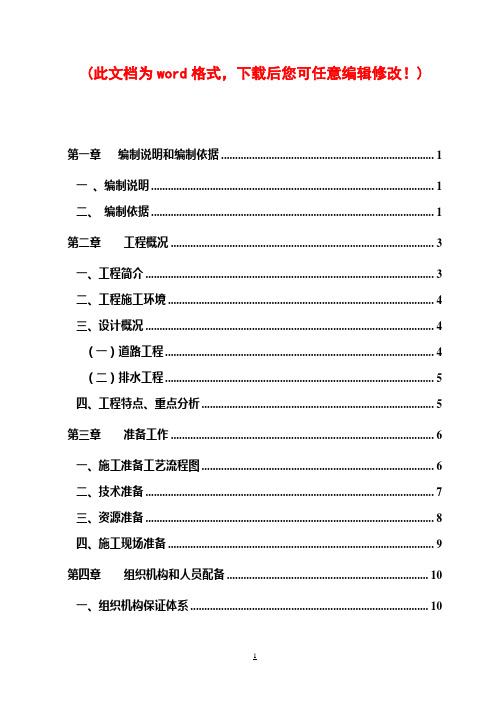

(此文档为word格式,下载后您可任意编辑修改!)第一章编制说明和编制依据 (1)一、编制说明 (1)二、编制依据 (1)第二章工程概况 (3)一、工程简介 (3)二、工程施工环境 (4)三、设计概况 (4)(一)道路工程 (4)(二)排水工程 (4)四、工程特点、重点分析 (5)第三章准备工作 (5)一、施工准备工艺流程图 (6)二、技术准备 (7)三、资源准备 (8)四、施工现场准备 (8)第四章组织机构和人员配备 (9)一、组织机构保证体系 (9)(一)、建立施工组织机构 (9)(二)、合理设臵施工班组 (9)(三)、施工力量的集结、进场和培训 (10)(四)、向施工班组和操作工人进行开工前的交底 (10)(五)、建立健全各项管理制度 (10)二、主要施工管理人员安排 (11)(一)、现场组织机构 (11)(二)、项目管理机构配备情况表 (17)三、项目管理班子职责分工 (23)(一)项目经理职责 (23)(二)项目副经理职责 (23)(三)项目技术负责人职责 (24)(四)工程技术科职责 (25)(五)质量安全组职责 (25)(六)物资设备科职责 (26)(七)经营计划组职责 (26)(八)项目办公室职责 (26)(九)项目试验室职责(暨项目试验员质量职责) (27)(十)项目材料员职责 (27)(十一)项目质量检查员质量职责 (27)四、实施目标 (28)第五章施工方案、方法 (29)一、施工方案 (29)(一)施工测量放线 (29)(二)降水 (30)(三)排水管道施工: (31)(四)路面基层施工 (35)第六章质量控制及保证措施 (44)一、质量控制目标 (44)二、质量控制措施 (45)(一)建立施工现场管理制度 (45)(二)建立施工协调管理制度 (46)(三)原材料质量控制措施 (47)(四)制定材料试验计划 (49)(五)分项工程质量控制措施 (50)(六)质量保证体系 (53)(七)质量保证措施 (58)(八)成品保护制度 (64)第七章施工总平面布臵 (65)一、施工总平面布臵的原则 (65)二、施工平面布臵的说明 (65)第八章工期及施工进度计划 (67)一、施工进度计划表 (68)三、工期的保证措施 (69)第九章劳动力安排计划 (72)第十章施工机械配臵 (73)第十一章安全控制措施 (74)一、安全保证体系 (74)二、安全施工保证措施 (79)第十二章文明施工和环保控制措施 (84)一、文明施工 (84)二、环境保护措施 (86)第十三章雨季施工安排 (94)一、雨季施工安排 (94)二、雨季施工措施 (95)第十四章配套工程之间的穿插施工配合 (96)一、建立施工协调管理制度 (96)二、与配套管线工程施工单位的协调与配合 (98)第十五章各种图表 (99)拟投入本工程的主要施工机械设备表 (116)拟投入本工程的实验仪器表 (103)劳动力计划表 (104)劳动力月计划分配表 (105)计划开、竣工日期进度表 (123)施工进度横道图 (124)临时用地表 (125)施工平面总布臵图 (126)临设布臵平面图 (127)第一章编制说明和编制依据一、编制说明(一)、本施工组织设计是本着“质量第一,安全第一,确保工期,精心组织,精心施工”的宗旨,严格按照招标范围和招标文件结合设计图纸及现场踏勘取得的资料,在人员、机械、材料调配、质量要求、进度安排等方面统一布暑的原则下编制而成。
(二)、本施工组织设计根据工程设计特点、功能要求进行编制,编制原侧为:“经济、合理、优质、高效、技术先进”,编制过程中充分的考虑了合理利用业主的资金及工期、质量等关键因素。
(三)、本《施工组织设计》是针对本次投标要求进行编写的技术性文件,编制时根据现有资料对各分部分项工程的工期、质量目标、项目管理机构设臵与劳动力组织、施工进度计划控制、机械设备配制、主要技术措施、安全、文明施工及降低成本等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。
(四)、本投标施工组织设计的编制受到了公司的高度重视和大力支持,成立了方案编制小组,采用“对比优化、博采众长”的编制思路,力求本方案重点突出,针对性、可操作性强。
二、编制依据(一)、本施工组织设计是依据《成都高新区新世纪西路C段道路排水工程》招标文件和设计图纸、工程量清单及答疑会议纪要。
(二)、根据现场踏勘所获的地形、地貌、水文、地质、交通、用水、用电等资料。
(三)、依照有关主要法律、法规:1、《中华人民共和国建筑法》2、《成都市建筑管理条例》3、国务院令279号《建设工程质量管理条例》4、成建委发[2002]280号《关于全面开展创建“绿色环保工地”活动中的实施意见的通知》5、成建委发[2002]287号《关于印发〈成都市建筑市场主体不良行为记录、扣分、公示与处理暂行办法〉的通知》6、《创建国家环境保护模范城市活动中实施四项专项整治工程的通知》7、《成都市建筑工程夜间施工管理执行办法》8、成都市人大2004年4月27日公布的《成都市建筑施工现场监督管理规定》(四)、有关国家、行业、部颁标准的技术规范、规程及技术标准:1、《地基与基础工程施工质量验收规范》GB50202-20022、《砖石工程施工及验收规范》GBJ203—833、《建筑与市政降水工程技术规范》(JGJT111-98)4、《给排水管道工程施工及验收规范》GB50268-975、《预制混凝土构件质量检验评定标准》(GBJ321-90)6、《建筑施工安全检查标准》(JGJ59-99)7、《建筑机械使用安全技术规程》(JGJ33-86)8、《工程测量规范》GB50026-939、《城市道路路基施工及验收规范》 (CJJ44-91)10、《市政道路工程质量检验评定标准》CJJ1-9011、《建设工程施工现场供用电安全规范》GB50194-9312、《混凝土工程施工及验收规范》GB50204-200213、《市政排水管渠工程质量验收评定标准》CJJ3-9014、《地下防水工程质量验收规范》GB15、《钢筋焊接及验收规范》JGJ18(五)、本公司的技术力量、机械设备装备情况、管理制度和公司有关质量、安全、文明施工的规定。
第二章工程概况一、工程简介本工程为成都市高新区道路、排水工程(二标段)位于成都市南边,府南河以内,外环路以外,成昆铁路旁。
工程位臵示意图如下:二、工程施工环境该工程位于成都平原之上,系岷江水系成都平原二级阶地,年平均气温为15.80C~16.70C,年平均降水量为997.6毫米,属亚热带润湿季风气候,地下水比较充沛,红线范围内大部份为农业种植区,场地地势起伏不大,沟壑丛生,施工用水可通过降水井抽水解决,施工用电采取就近电源搭设进入施工现场,总体施工条件较好。
三、设计概况(一)道路工程1、本工程道路施工起点桩号为00+00,终点桩号为11+30.287 ,总长1130.287米。
道路红线宽40米,断面组成形式:3米宽中央分隔带、2x15m车行道、2x3.5米人行道。
车行道结构为12cm厚沥青混凝土面层+25cm厚5%水泥稳定砂砾上基层+30cm天然砂砾下基层;人行道的结构为15cm厚二灰砂砾+3cm厚砂浆垫层+6cm厚C30混凝土彩色方块砖。
(二)排水工程1 、本工程设计污水管道一条,雨水管道二条,污水管道位于中北11米;雨水位于道路中线两侧各13米,均为钢筋混凝土承插管。
(1)、污水工程:本标段污水设计起点桩号为00+70,施工终点桩号为10+84.5,主管管径为D500、D600、D1000,共长1014.5米,设计纵坡为0.2%,由西向东排至元华路,挖深在5米~6米。
支管管径为D400、D500。
四、工程特点、重点分析根据设计图纸和现场环境以及业主对本工程的要求,分析施工本工程的特点、重点如下:(一)、工程项目较多,工期较紧,不同施工项目的施工先后顺序将对工期造成至关重要的影响,施工环境相对较好。
(二)、应充分考虑汛期、雨季对施工的影响,作好施工前的准备工作,由于沟槽开挖较深,应重点作好沟槽的围护和沟槽的支撑措施。
(三)、施工期间,其他小三线施工单位同时穿插进行施工,因此为了尽量减少影响,降低干扰,施工协调是相当重要的一项工作,必须予以重视。
(四)、由于本工程位于成都市周边,故工程开工前应作好地下管线的勘探,以避免不必要的损失,造成不好的社会影响。
第三章准备工作施工准备是搞好目标管理,推行技术经济承包的重要依据,也是施工得以顺利进行的基本保证,其主要任务是为工程的施工建立必要的技术和物资条件,统筹安排施工力量和施工现场。
我公司承接施工任务后,将尽快做好各项准备工作,创造有利的施工条件,使施工工作能连续、均衡,有节奏,有计划地进行,从而按质、按量、按期完成施工任务。
我们将完成以下几方面的准备工作。
一、施工准备工艺流程图二、技术准备(一)熟悉设计文件,研究施工图纸及现场校对进场后,尽快组织工程技术人员熟悉研究所有技术文件和图纸,全面领会设计意图,检查图纸与其各组成部分之间有无矛盾和错误;在几何尺寸、坐标、高程、说明等方面是否一致,技术要求是否正确;并与现场情况进行核对,同时作好详细记录。
(二)进一步调查分析、收集原始资料此次招标文件中提供部分相关资料,没有地质资料,进场以后,我们将组织人员向当地居民及附近施工单位了解地质情况,以尽可能多地收集有关原始数据的第一手资料,这对下一步编制实施性方案很重要。
(三)施工前的技术交底由业主主持,同设计、监理和我们召开技术交底会,请设计单位说明工程的设计依据,意图和功能要求,对工程施工重点进行技术交底。
我单位根据对图纸的研究,理解,提出对设计的疑问,建议或变更,请求设计单位予以答复,最后统一认识的基础上,形成“设计技术交底纪要”,由业主正式发文,作为设计文件同时使用的技术文件和指导施工依据。
(四)完善施工组织设计,编写实施性方案在全面熟悉掌握设计文件和设计图纸、地质情况,正确理解了设计意图和技术要求,以及进行了以施工为目的各项调查以后,根据进一步掌握的情况和资料,对本次投标拟定的初步施工方案和技术措施进行评价和深入研究予以完善,以制定出更符合现场实际情况的施工方案。
该方案确定后,立即编写实施性施工组织设计,对结构重点部分的施工工艺,施工方法更细化,做到组织设计可操作性强,让施工作业班组操作更明确化。
三、资源准备(一)劳动组织准备(见第四章)(二)物资准备组织挖土用的挖掘机、汽车、装载机和临设物资进场。
物质采购部门进入市场调查落实大宗材料:石材、钢材、水泥、砼用卵石、砂等并配合实验室提取样本作相关材质实验,合格后签订供货合同,采购部分先期设备、材料、如水泵等。
根据工程进度计划制定出物资采购计划。
