人防设备安装工艺标准
- 格式:doc
- 大小:673.52 KB
- 文档页数:12

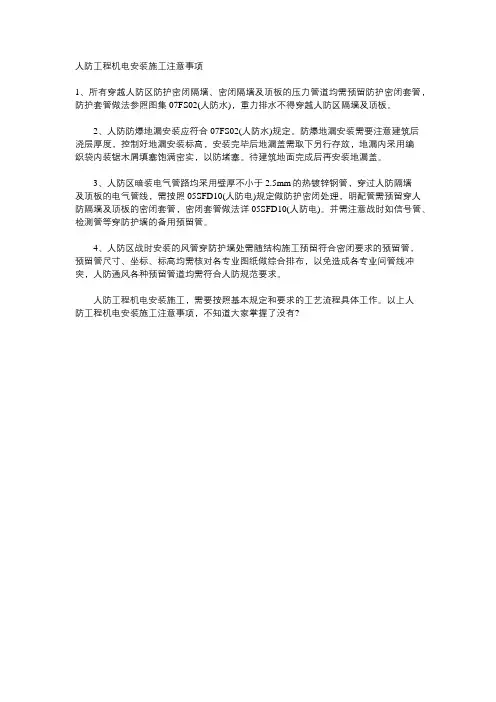

人防工程机电安装施工注意事项
1、所有穿越人防区防护密闭隔墙、密闭隔墙及顶板的压力管道均需预留防护密闭套管,防护套管做法参照图集07FS02(人防水),重力排水不得穿越人防区隔墙及顶板。
2、人防防爆地漏安装应符合07FS02(人防水)规定。
防爆地漏安装需要注意建筑后
浇层厚度,控制好地漏安装标高,安装完毕后地漏盖需取下另行存放,地漏内采用编
织袋内装锯木屑填塞饱满密实,以防堵塞。
待建筑地面完成后再安装地漏盖。
3、人防区暗装电气管路均采用壁厚不小于2.5mm的热镀锌钢管,穿过人防隔墙
及顶板的电气管线,需按照05SFD10(人防电)规定做防护密闭处理,明配管需预留穿人防隔墙及顶板的密闭套管,密闭套管做法详05SFD10(人防电)。
并需注意战时如信号管、检测管等穿防护墙的备用预留管。
4、人防区战时安装的风管穿防护墙处需随结构施工预留符合密闭要求的预留管,
预留管尺寸、坐标、标高均需核对各专业图纸做综合排布,以免造成各专业间管线冲突,人防通风各种预留管道均需符合人防规范要求。
人防工程机电安装施工,需要按照基本规定和要求的工艺流程具体工作。
以上人
防工程机电安装施工注意事项,不知道大家掌握了没有?。

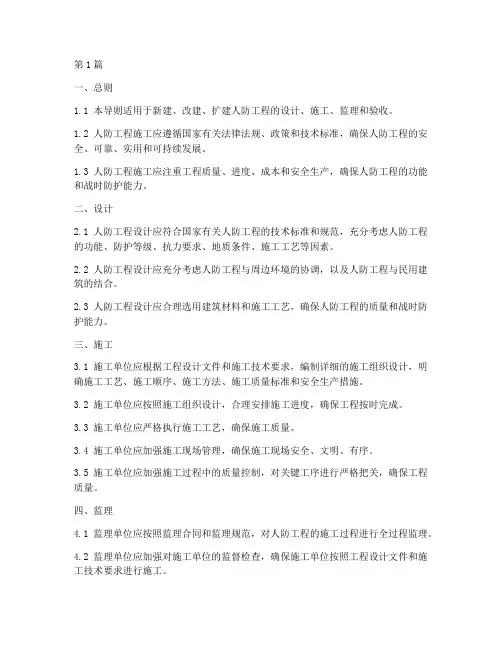

第1篇一、总则1.1 本导则适用于新建、改建、扩建人防工程的设计、施工、监理和验收。
1.2 人防工程施工应遵循国家有关法律法规、政策和技术标准,确保人防工程的安全、可靠、实用和可持续发展。
1.3 人防工程施工应注重工程质量、进度、成本和安全生产,确保人防工程的功能和战时防护能力。
二、设计2.1 人防工程设计应符合国家有关人防工程的技术标准和规范,充分考虑人防工程的功能、防护等级、抗力要求、地质条件、施工工艺等因素。
2.2 人防工程设计应充分考虑人防工程与周边环境的协调,以及人防工程与民用建筑的结合。
2.3 人防工程设计应合理选用建筑材料和施工工艺,确保人防工程的质量和战时防护能力。
三、施工3.1 施工单位应根据工程设计文件和施工技术要求,编制详细的施工组织设计,明确施工工艺、施工顺序、施工方法、施工质量标准和安全生产措施。
3.2 施工单位应按照施工组织设计,合理安排施工进度,确保工程按时完成。
3.3 施工单位应严格执行施工工艺,确保施工质量。
3.4 施工单位应加强施工现场管理,确保施工现场安全、文明、有序。
3.5 施工单位应加强施工过程中的质量控制,对关键工序进行严格把关,确保工程质量。
四、监理4.1 监理单位应按照监理合同和监理规范,对人防工程的施工过程进行全过程监理。
4.2 监理单位应加强对施工单位的监督检查,确保施工单位按照工程设计文件和施工技术要求进行施工。
4.3 监理单位应定期对施工质量进行检查,对发现的质量问题及时通知施工单位整改。
4.4 监理单位应加强对施工现场安全生产的监督检查,确保施工现场安全生产。
五、验收5.1 人防工程验收应按照国家有关人防工程验收的规定进行。
5.2 验收单位应按照验收标准,对工程质量、进度、成本和安全生产等方面进行全面验收。
5.3 验收单位应对人防工程的功能、防护等级、抗力要求、地质条件、施工工艺等因素进行综合评价。
5.4 验收单位应出具验收报告,对验收结果进行公示。
人防工程施工标准
人防工程施工应遵循以下标准:
1. 施工前应具备工程地质勘察报告、经过批准的施工图设计文件、施工区域内原有地下管线或构筑物的图纸资料等。
2. 施工材料、构件和设备应具有出厂合格证并符合产品质量标准,当无合格证时,应进行检验,符合质量要求方可使用。
3. 当工程施工影响邻近建筑物、构筑物或管线等的使用和安全时,应采取有效措施进行处理。
4. 工程施工中应对隐蔽工程作记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。
5. 设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。
6. 人防工程施工及验收,除应遵守本规范外,尚应符合国家现行有关标准规范的规定。
7. 人防工程施工时的安全技术、环境保护、防火措施等,必须符合有关的专门规定。
8. 在人防工程的施工过程中,施工单位应当建立质量责任制,并按照施工规范和设计文件的要求进行检验。
9. 人防工程竣工后,应当按照国家有关规定进行验收,验收合格后方可交付使用。
总之,人防工程施工需要遵循国家有关标准和规范,确保工程质量安全可靠。
人防防护设备制作及安装施工组织设计目录第1章编制说明 (2)1.1 编制依据 (2)1.2 本设计有关标准、规范规程 (2)1.3 工程概况 (2)1.4 工程施工条件 (3)第2章防护门的制作及施工 (5)2.1 钢筋混凝土门的工艺流程 (5)2.2 钢筋加工 (6)2.3 混凝土浇筑和养护 (22)2.4 钢结构门生产的工艺流程 (33)第3章防护设备的安装与调试 (51)3.1 安装工程的组织 (51)3.2 安装的前期工作; (53)3.3 防护设备进场 (55)3.4 人防门框安装施工 (57)3.5 人防门扇安装调试 (66)3.6 安装工程质量达优的保证措施: (71)3.7 保证工期措施 (72)3.8 安装与土建施工配合措施。
(72)第4章防护设备安装工程的验收 (73)4.1 人防门安装工程验收 (73)4.2 人防门安装分部工程质量不符合要求的处理 (76)4.3 防护设备安装工程的验收评定 (76)第5章安全事故应急预案 (78)5.1 事故应急救援预案的定义、编制依据及原则 (78)5.2 公司应急指挥及救援组织机构 (78)5.3 公司应急指挥及救援组织职责 (79)5.4 工作要求 (80)5.5 安全生产及标准化文明施工 (82)5.6 质量回访及保修 (82)第1章编制说明1.1编制依据人防门工程施工方案是依据人防设备安装工程建设施工图的实际情况、施工总进度计划,按现行的国家施工验收规范、工程质量评定标准、施工操作规程、四川省有关文件和规定,结合我公司技术装备、施工能力、施工经验及本工程的具体情况进行编制。
施工组织设计作为指导本工程施工的依据,在保证工程质量、工期及安全生产的前提下,对加强施工管理、劳动力调配,按照施工进度计划进行控制。
对配备齐全的施工机械设备,主要技术方案及措施和安全生产、工期保证措施,现场文明施工及成品保护等因素作了全面考虑,突出其科学性和可行性。

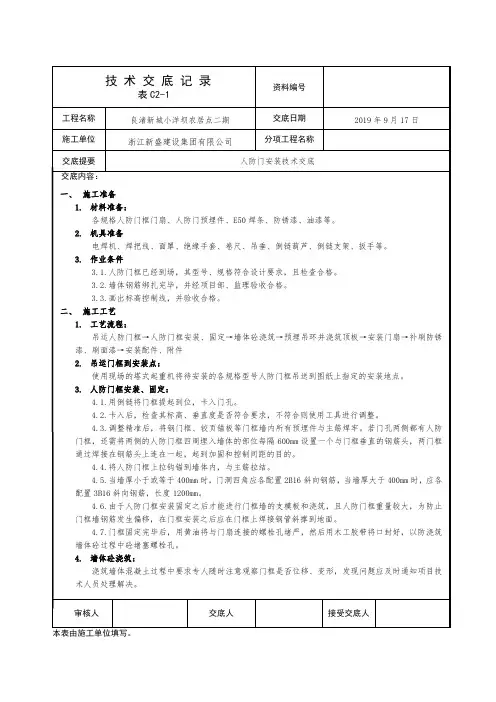

人防门安装工艺流程及操作要点随着人们安全意识不断提高,对各类建筑物人防要求越来越严格,人防门已普遍应用在各类建筑物中。
由于人防门的特殊功能和作用,我们常见的人防门表现为粗笨的构造形式,这给人防门的安装带来了一定困难,尤其是先安装门框后安装门的施工方法,造成多次安装及修改,耗费人力物力,浪费时间。
现代化的人防门分别为防密闭门、护密闭门、防爆破活门等规格,安装工程量比较大,技术要求高,难度大,往往很多单位在安装的时候容易出现错误,不能保证质量。
1、施工工艺原理对人防门进行安装施工,通过对整体起吊、安装、支设、固定、模板混凝土浇筑的控制,保证人防门的安装施工质量。
2、安装工艺流程及操作要点2.1、工艺流程施工准备一测量放线~钢筋绑扎一整体起吊一校正一安装一设定支撑f固定模板支设3.2、操作要点2.2.1、施工准备1,熟悉图纸,技术准备。
3.塔吊设立位置应提前考虑到人防门的平面布置位置,应在塔吊旋转半径及吊重范围内。
4.人防门进场,按编号分类堆放。
堆放场地应平整,坚实,无积水。
4,编制安装计划,合理安排施工工序。
5,对操作工人进行技术交底。
6,现场安全教育。
2.2.2、测量放线1,根据图纸,放出轴线、标高控制线、模板控制线。
2,对轴线、标高自检并经监理验收合格后进入下道工序。
2.2.3、钢筋绑扎1,按设计详图制作、绑扎钢筋。
2,钢筋锚固长度同时满足防空地下室构造及抗震构造要求。
3,验收。
特别注意不能把门框墙等同于一般的剪力墙,应对门框墙钢筋进行单独的验收,并形成检验批资料。
2.2.4整体起吊1,根据施工组织设计,对人防门框及门进行整体吊装。
2,检查人防门各部位连接情况,保证连接牢固,各配件无松动。
3,将用卡环将吊索锁紧。
4,进行试起吊,确认吊索从门吊环中穿过,满足各项要求。
5,正式起吊。
信号工指挥塔吊缓慢起吊,平稳吊至安装地点。
2.2.5、安装和临时固定1,人防门吊运至安装位置后,落钩,放到地面。
2,复核轴线、洞口线。

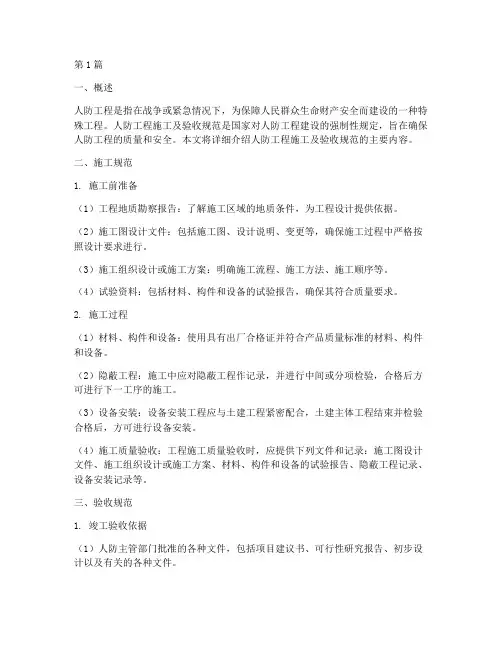

第1篇一、概述人防工程是指在战争或紧急情况下,为保障人民群众生命财产安全而建设的一种特殊工程。
人防工程施工及验收规范是国家对人防工程建设的强制性规定,旨在确保人防工程的质量和安全。
本文将详细介绍人防工程施工及验收规范的主要内容。
二、施工规范1. 施工前准备(1)工程地质勘察报告:了解施工区域的地质条件,为工程设计提供依据。
(2)施工图设计文件:包括施工图、设计说明、变更等,确保施工过程中严格按照设计要求进行。
(3)施工组织设计或施工方案:明确施工流程、施工方法、施工顺序等。
(4)试验资料:包括材料、构件和设备的试验报告,确保其符合质量要求。
2. 施工过程(1)材料、构件和设备:使用具有出厂合格证并符合产品质量标准的材料、构件和设备。
(2)隐蔽工程:施工中应对隐蔽工程作记录,并进行中间或分项检验,合格后方可进行下一工序的施工。
(3)设备安装:设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。
(4)施工质量验收:工程施工质量验收时,应提供下列文件和记录:施工图设计文件、施工组织设计或施工方案、材料、构件和设备的试验报告、隐蔽工程记录、设备安装记录等。
三、验收规范1. 竣工验收依据(1)人防主管部门批准的各种文件,包括项目建议书、可行性研究报告、初步设计以及有关的各种文件。
(2)工程设计文件,包括施工图设计图纸及说明、有关变更等。
(3)国家颁布的有关标准规范,包括现行的《人防工程施工及验收规范》、《人防工程质量检验评定标标准》等。
(4)合同文件,包括施工承包的工作内容和应达到的标准。
2. 竣工验收条件(1)工程已按设计要求完成,能满足战时和平时的使用要求。
(2)各种设备试运转合格,能满足战时和平时的使用要求。
(3)按工程等级和口部防护的要求,安装并调试了各类人防门。
(4)工程无漏水。
(5)内部粉刷完成。
(6)回填土完成,通道通畅等。
3. 竣工验收程序(1)建设单位组织竣工验收。

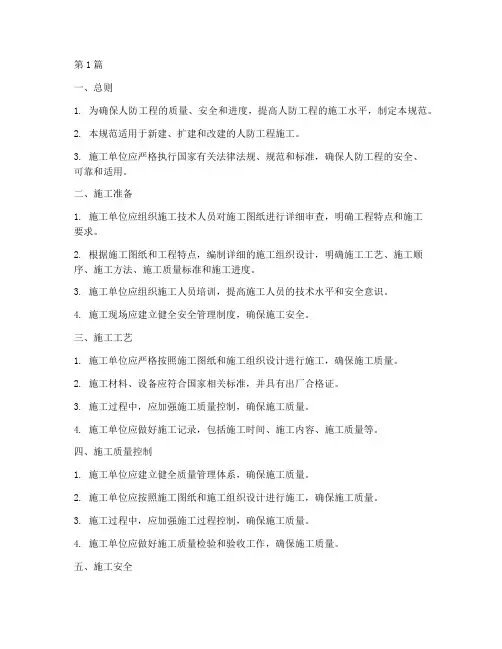

第1篇一、总则1. 为确保人防工程的质量、安全和进度,提高人防工程的施工水平,制定本规范。
2. 本规范适用于新建、扩建和改建的人防工程施工。
3. 施工单位应严格执行国家有关法律法规、规范和标准,确保人防工程的安全、可靠和适用。
二、施工准备1. 施工单位应组织施工技术人员对施工图纸进行详细审查,明确工程特点和施工要求。
2. 根据施工图纸和工程特点,编制详细的施工组织设计,明确施工工艺、施工顺序、施工方法、施工质量标准和施工进度。
3. 施工单位应组织施工人员培训,提高施工人员的技术水平和安全意识。
4. 施工现场应建立健全安全管理制度,确保施工安全。
三、施工工艺1. 施工单位应严格按照施工图纸和施工组织设计进行施工,确保施工质量。
2. 施工材料、设备应符合国家相关标准,并具有出厂合格证。
3. 施工过程中,应加强施工质量控制,确保施工质量。
4. 施工单位应做好施工记录,包括施工时间、施工内容、施工质量等。
四、施工质量控制1. 施工单位应建立健全质量管理体系,确保施工质量。
2. 施工单位应按照施工图纸和施工组织设计进行施工,确保施工质量。
3. 施工过程中,应加强施工过程控制,确保施工质量。
4. 施工单位应做好施工质量检验和验收工作,确保施工质量。
五、施工安全1. 施工单位应严格执行国家有关安全生产法律法规,确保施工安全。
2. 施工现场应设置安全警示标志,提醒施工人员注意安全。
3. 施工单位应加强对施工人员的安全生产教育培训,提高施工人员的安全意识。
4. 施工过程中,应做好安全防护措施,防止安全事故发生。
六、施工进度1. 施工单位应根据施工组织设计,合理安排施工进度。
2. 施工单位应加强施工管理,确保施工进度。
3. 施工过程中,如遇特殊情况影响施工进度,应及时调整施工计划。
七、施工验收1. 施工单位应按照施工图纸和施工组织设计进行施工,确保施工质量。
2. 施工单位应做好施工记录,包括施工时间、施工内容、施工质量等。

人民防空专用设备生产安装管理暂行办法 Document number【980KGB-6898YT-769T8CB-246UT-18GG08】人民防空专用设备生产安装管理暂行办法第一章总则第一条为了规范人民防空专用设备生产安装管理,保证人民防空专用设备质量,根据《中华人民共和国人民防空法》以及有关法律法规,制定本办法。
第二条对人民防空专用设备(以下简称人防设备)生产安装的管理活动,适用本办法。
本办法所称人防设备,包括人民防空工程防护设备(以下简称防护设备)(附件1)、人民防空工程防化设备(以下简称防化设备)(附件2)、人民防空警报设备(以下简称警报设备)(附件3)。
第三条人防设备生产安装管理,坚持服务战备、质量第一、市场调节、公平公正的原则。
第四条国家人民防空主管部门负责全国的人防设备生产安装管理工作。
县级以上地方人民政府人民防空主管部门负责本行政区域的人防设备生产安装管理工作。
国家人民防空主管部门和县级以上地方人民政府人民防空主管部门应当授权或者委托社会团体、社会中介机构、专业技术单位承担人防设备生产安装行业相关监管工作。
第二章企业从业能力第五条从事生产安装人防设备的企业,应当加强从业能力建设,达到《人防工程防护设备生产安装企业从业能力指标》(附件4)、《人防工程防化设备生产安装企业从业能力指标》(附件5)、《人防警报设备生产安装企业从业能力指标》(附件6)的标准。
第六条人防设备生产安装企业从业能力考察评估应当按照以下程序实施:(一)申报人防设备生产安装从业能力考察评估的企业(以下简称申报企业),应当以电子邮件或者信函方式,向中国勘察设计协会人民防空与地下空间分会(以下简称地下空间分会)发送其从业能力材料,并提出考察评估申请;(二)地下空间分会根据国家人民防空主管部门的委托,于每年4月、7月、10月,统一组织各省、自治区、直辖市人民防空协会和国家人民防空防化、警报专业技术单位,对申报企业的从业能力进行考察评估;(三)各省、自治区、直辖市人民防空协会根据地下空间分会的计划安排,协调有关社会团体、社会中介机构、专业技术单位,对其行政区域内防护设备生产安装申报企业的从业能力进行考察评估,并将考察评估结果上报地下空间分会;未设人民防空协会的,其考察评估工作由地下空间分会负责;(四)国家人民防空防化、警报专业技术单位根据地下空间分会的计划安排,对全国防化、警报设备生产安装申报企业的从业能力进行考察评估, 并将考察评估结果上报地下空间分会;(五)地下空间分会在收到考察评估报告后的15个工作日内,完成对报告的审核工作;(六)对于具备从业能力的申报企业,由地下空间分会通过中国人民防空网公示7个工作日;(七)公示期届满无异议的,经国家人民防空主管部门备案后,由地下空间分会向申报企业寄发“人防(防护、防化、警报)设备从业能力达标企业”证书,并告知各军区、省(自治区、直辖市)和国家人民防空重点城市的人民防空主管部门;(八)公示期内有异议的,可以向国家人民防空主管部门以实名申请复查;国家人民防空主管部门收到复查申请后,应当在20个工作日内据实做出结论。
项目-人防地下室人防设备施工专项方案一、编制说明及依据1.1、编制说明在认真审阅项目-人防地下室工程施工图及招标文件的基础上,我司根据该人防工程的特点,并综合考虑我公司的技术实力、机具配套能力等多方面因素,编写成此工程施工组织方案。
1.2、编制依据1.项目-人防地下室工程施工图;2.对施工工地有关情况调查;3.有关人防建筑工程施工的规范和要求:A.《人民防空地下室设计规范》 GB50038-2005B.《汽车库建筑设计规范》 JGJ100-2015C.《汽车库、修车库、停车场设计防火规范》 GB50067-2014D.《人民防空工程战术技术要求》2003年11月E.《人民防空工程设计防火规范》 GB50098-2009F.《地下工程防水技术规范》 GB50108-2008G.《人民防空工程防化设计规范》 RFJ013-2010H.《人防工程防护设备选用图集》 RFJ01-2008I.《城市居住区人民防空工程规划规范》 GB50808-2013J.《广东省人民防空办公室关于调整人防工程平战转换标准的通知》粤人防【2017】181号K.《印发市防空地下室平时建设要求的通知》珠人防【2017】129号二、工程概况2.1、工程概况、战术技术要求2.2、主要特点该工程具如下特点:1、主要工程量统计如下表所示:序号设备名称单位数量1 防护密闭门樘272 密闭门樘133 悬摆式防爆波活门樘 44 过滤吸收器台 65 不锈钢防爆地漏个146 抗爆按钮及门铃套 27 电动脚踏两用风机台 68 战时进风机控制箱台 29 战时排风机控制箱台 210 轴流风机台 22、人防战时通风设备有:电动离心机、进风机、过滤吸收器、除尘器、百叶排风口、插板阀、天圆地方、风量调节阀、防火阀、风机支架、软接头、气密测量管、矩形风管、密闭短管等。
三、施工组织和部署3.1、施工指导思想从事人防工程防护设备安装人员必须充分重视工程质量,要认识到人防工程防护设备安装质量是建筑物的工程质量的重要组成部分,它将直接关系到战时物资储备。
No matter how many friends and connections you have, in fact, you will never meet many people in your life.(页眉可删)人防防空工程防护设备安装规范及管理暂行办法第一条为加强我省人防工程防护设备的管理,确保人防工程的质量,根据《福建省人民防空条例》和国家人防办《人民防空专用设备生产安装管理办法》(国人防〔〕438号)的有关规定,结合本省实际,制定本办法。
第二条在本省行政区域内从事人防工程防护设备生产安装及其相关管理活动,遵守本办法。
人防防空设置的设备安装和后续管理关系着人防工程的使用寿命,维护成本和建造质量。
因此,在防护设备安装和管理的时候需要遵循一定的规程。
那么福建省人防防空工程防护设备安装规范及管理暂行办法的内容是什么?下面为大家介绍。
福建省人防防空工程防护设备安装管理暂行办法第一章总则第一条为加强我省人防工程防护设备的管理,确保人防工程的质量,根据《福建省人民防空条例》和国家人防办《人民防空专用设备生产安装管理办法》(国人防〔2014〕438号)的有关规定,结合本省实际,制定本办法。
第二条在本省行政区域内从事人防工程防护设备生产安装及其相关管理活动,遵守本办法。
第三条从事人防工程防护设备的生产安装企业,应根据国家人防办规定获得“人防防护设备从业能力达标企业证书” (以下简称“达标企业”),在企业工商注册所在地的省、自治区、直辖市行政区域内销售、安装本企业列入国家人防主管部门《人民防空专用设备产品目录》的产品。
第四条符合第三条规定且无违规行为的达标企业均可在全省承接业务,各级人民防空主管部门不得另行设置准入门槛。
第五条非达标企业生产的防护设备,一律不得在人防工程中使用。
第二章职责任务第六条省人民防空主管部门是本省行政区域内人防工程防护设备生产安装管理的主管部门,主要职责是:(一)贯彻执行国家有关人防工程防护设备的政策法规和标准规范,制定本省人防工程防护设备管理的有关规定。
人防工程防护设备产品与安装质量检测标准(暂行)rfj003-2021人防工程是指用于防护人民群众生命财产安全和重要物资设施安全的工程。
在人防工程建设中,防护设备产品和安装质量的检测标准至关重要。
本文将从多个角度探讨人防工程防护设备产品与安装质量检测标准(暂行)rfj003-2021,帮助读者更深入地理解这一主题。
一、人防工程防护设备产品标准1. 产品分类在rfj003-2021标准中,对防护设备产品进行了详细分类和定义。
包括但不限于防护门、防护窗、防护网、防护栅等。
每种产品都有相应的技术要求和检测标准。
2. 技术要求针对不同类型的防护设备产品,rfj003-2021提出了相应的技术要求,包括产品的材质、强度、密封性能、防爆性能等。
这些技术要求对于保障产品质量和使用安全至关重要。
3. 检测方法标准中还规定了对防护设备产品进行检测的方法和流程,包括检测设备的选择、检测环境的要求、检测过程的操作规范等。
这些检测方法的严谨性和科学性直接影响着产品检测结果的准确性。
二、人防工程防护设备安装质量检测标准1. 安装要求除了产品本身的质量,安装质量也是影响防护设备使用效果的关键因素。
rfj003-2021对于防护设备的安装要求也进行了明确规定,包括安装位置、固定方式、密封性能检测等。
2. 安装检测标准中还规定了对防护设备安装质量进行检测的方法和标准。
主要包括安装工艺检测和安装效果检测两个方面。
这些检测内容的严格执行,对于提高防护设备的使用效果至关重要。
三、个人观点和总结从rfj003-2021中我们可以看出,人防工程防护设备产品与安装质量检测标准的制定对于提高防护设备的质量和使用效果有着重要意义。
只有严格执行标准中规定的技术要求和检测方法,才能有效保障人防工程的防护效果和安全性。
rfj003-2021为人防工程防护设备产品与安装质量的检测提供了可靠的标准和指导。
希望相关部门和企业能够严格执行这些标准,保障人防工程防护设备的质量和安全,为人民群众的生命财产安全提供坚实的保障。
人防设备安装工艺流程及要点控制人防设备安装工艺流程人防设备预埋件运至安装现场→审核图纸(查看人防平面图)→门框吊运位至安装部位→安装、就位、与主筋焊接→支撑牢固→浇捣→门扇运至安装位置→焊接铰页或安装铰页→安装闭锁轴→调试门扇→清理、面漆→验收。
人防工程安装部分施工要点1、防护门、防护密闭门、密闭门门框预埋要点。
施工预埋阶段重点是在施工中严格按图纸、规范标准施工,各种型号、规格的门、窗等施工时均应先立门框,然后绑扎门框四周钢筋,安装门框时,必须保证位置准确并固定牢靠。
应严格控制门框的垂直度,前后、左右倾斜量均不得大于门孔净高的千分之一,门框上的临时支撑型钢必须待拆模后才能拆除。
施工完毕后,必须经监理公司现场监理认可,同时及时了解土建进度,在不影响土建进度的前提下,要加快预埋进度,在预留阶段,尽量做到不漏埋,对不符合规范要求,要坚决返工,直到合格为止。
2、测压管以DN15镀锌钢管煨制、焊接,在砼中管段任意部位焊接密闭翼环,出墙面不小于100mm,管口向下。
3、防爆波活门、胶管活门门扇的安装符合以下规定。
(1)防爆波悬板活门安装必须牢靠,开启议程、位置、标高必须符合设计要求。
悬板关闭与底座胶垫贴合严密,悬板能自动开启到限位座,悬板启闭灵活。
(2)胶管活门的门框与胶板粘贴必须牢固,贴合紧密,均匀一致,胶管、卡箍配套,编号、其位置、标号须正确。
4、穿越人防围护结构的管道均应在防护侧安装公称压力不小于1.0MPa的防护阀门(阀芯为不锈钢或铜材质的闸阀、截止阀等);穿越单元间隔墙的管道,两侧均需安装防护阀门,人防围护结构内侧距离阀门的近端面不宜大于200mm,阀门应有明显的启闭标志。
5、穿越人防有密闭要求的隔墙的各种电缆、电线的防护密闭穿墙管应选用厚度不小于2.5mm的热镀锌钢管,两端伸出墙面不小于50mm。
6、各人员出入口和连通口的防护密闭门门框墙、密闭门门框墙(通向人防清洁区的密闭门门框墙)上均应预埋不少于4根的备用管,管径为50~80mm,管壁厚度不小于2.5mm的热镀锌钢管,并应符合防护密闭要求,两端出墙不小于100mm。

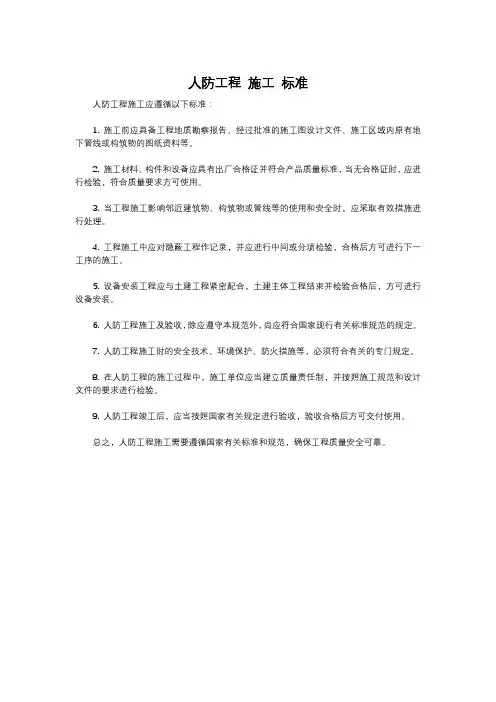

人防工程施工规范要求标准一、总则1. 为了规范人防工程施工行为,提高施工质量,保障人防工程的安全性和可靠性,特制定本规范。
2. 本规范适用于人防工程施工过程中的各项工程活动,包括设计、施工、监理等相关单位和人员。
3. 人防工程施工应遵守国家有关规定和标准,严格执行施工图纸和技术规范,确保施工质量和安全。
4. 施工单位应确保施工人员具备相应的资质和技能,做到各项施工活动按照规范要求进行。
5. 对违反本规范的施工行为,相关单位和人员将受到相应的处理和惩罚。
二、施工准备1. 施工前,施工单位应认真研究人防工程设计图纸和技术规范,制定施工方案和施工组织设计,明确施工过程中的各项工作内容和责任。
2. 施工单位应对施工人员进行必要的技术培训和安全教育,确保施工人员具备相关的安全生产知识和技能。
3. 施工前应进行场地勘察和测量,了解施工现场的地质和地形情况,确保施工条件的安全性和稳定性。
4. 施工单位应按照规定的程序和要求进行相关手续的审批和备案,确保施工的合法合规。
5. 施工单位应配备必要的施工设备和工具,并做好设备的检测和维护工作,确保设备的正常运行。
三、施工组织1. 施工单位应按照施工方案和施工组织设计,合理组织施工过程中的各项工程活动,做好施工过程的协调和管理工作。
2. 施工单位应设立专门的施工现场管理机构,配备专职人员负责现场管理和监督,确保施工现场的安全和秩序。
3. 施工单位应按照规定的程序和要求进行施工现场安全检查和整改工作,及时消除安全隐患。
4. 施工单位应与监理单位和设计单位保持良好的沟通和协作关系,及时沟通施工中遇到的问题和困难,协商解决措施。
5. 施工单位应定期对施工现场进行安全培训和检查,提高施工人员的安全意识和技能。
四、安全施工1. 施工单位应严格按照标准和规范要求进行人防工程的施工活动,确保施工过程中的安全性和质量。
2. 施工单位应制定并执行施工安全技术措施和施工防护措施,做到施工期间的安全生产。
特殊人防工程施工标准最新为了确保人防工程施工的质量和安全,制定了一系列专门的施工标准。
人防工程施工是工程建设中的一项重要环节,对于防护人员和设施至关重要。
以下是特殊人防工程施工标准的详细内容。
一、施工前准备1. 施工单位应准备完整的施工计划和作业方案,包括施工过程中的安全措施和应急预案。
2. 施工前需对施工场地进行详细的勘察和评估,确保施工过程中不会影响周边环境和设施的正常运行。
3. 施工单位应组织施工人员进行专业培训,确保操作人员具备相关技能和知识。
4. 施工前需进行相关设备和材料的检查,确保施工过程中不出现质量问题。
5. 施工单位应制定施工进度计划,保证工程按时完工。
二、施工过程管理1. 施工单位需建立完善的施工现场管理制度,明确施工人员的职责和权限。
2. 施工单位应配备专业的监理人员,对施工过程进行全程监控和跟踪。
3. 施工单位需遵守相关安全规定,严格控制施工现场的安全风险。
4. 施工单位需保证施工过程中的环保措施,确保不会对周边环境造成污染。
5. 施工单位应及时处理施工中出现的问题和纠纷,确保施工进展顺利。
三、施工结束后1. 施工结束后,施工单位需对施工现场进行清理和整理,确保没有遗留物品和垃圾。
2. 施工单位需进行施工验收,确保施工质量符合相关标准和规定。
3. 施工单位需及时向相关部门上报工程竣工报告,完成相关手续和文件的申报。
4. 施工结束后,施工单位需对施工中的收支进行清算,确保施工经济效益合理。
以上就是特殊人防工程施工标准的详细内容。
希望各施工单位在施工过程中严格按照标准执行,确保施工质量和安全。
人防安装施工方案一、工程概况(插入土建里面)(一)给排水系统本工程战时供水由装配水箱供给,采用管道泵,气压罐供水.给水管采用内筋嵌入式衬塑钢管,卡环连接,消防管、口部排水管,压力排水管采用小于100的采用内外壁镀锌钢管丝扣连接,DN100或DN100以上采用勾槽式卡箍连接;阀门≤DN50采用截止阀,>DN50采用蝶阀或闸阀(二)电气系统本工程应急照明消防动力部分为一级负荷,一般照明为二级负荷.平时电源由体育馆配电所引入,消防动力负荷采用双电源末端切换供电,汽车库车道应急照明采用双回路供电;污水泵采用液位传感器就地控制。
低压出线电缆选用ZR—YJV型电力电缆或阻燃BV线,照明支线采用阻燃BV线,低压配电系统接地型式为TN-S系统,防雷接地,电气设备的接地、智能系统防静电接地共用统一接地极,接地电阻不大于1欧姆,采用总等电位联结(三)通风空调部分风管采用镀锌钢板制作,咬口连接二、工期及质量目标(由土建综合考虑)三、施工准备情况(插入土建里面)(一)主要技术资料《建筑给水排水及采暖工程施工质量验收规范》(GBJ50242—2002)《建筑排水用硬聚氯乙烯螺旋管管道工程设计、施工及验收规程》(2002年版)《建筑电气工程施工质量验收规范》(GB50303—2002)《通风与空调工程施工质量验收规范》(GB50243—2002)《埋地硬聚氯乙稀给水管道工程技术规程》(CECS17:2000)《建筑给水聚丙烯管道(PP—R)工程技术规程》(DB32/T474—2001)《建筑电气安装工程图集》(1~4)(第二版)四、施工组织管理网络(由土建综合考虑)五、施工总体部署(由土建综合考虑)六、主要分部、分项施工方法(插入土建里面)6.10安装部分6。
10。
1给排水系统6。
10。
1。
1钢管螺纹连接施工技术措施⑴工艺流程:材料、机具准备→钢管螺纹加工→钢管螺纹连接→连接后处理.⑵材料准备:钢管、聚四氟乙烯胶带、石棉绳、黄丹粉、甘油、活接头、麻丝、铅油等.⑶机具准备:老虎钳、套丝绞板、电动套丝机、活扳子、管丝钳等.⑷为保证工程使用质量,本工程螺纹连接管道采用“锥连柱-—管子丝端加工成锥形,而配件内螺纹是柱形”的管螺纹连接方式。
人防安装专项方案
1. 施工工艺流程:
1.1防雷接地系统
作业准备→桩基主筋引出→承台底部钢筋网焊接→柱插筋与承台钢筋焊接→地梁主筋上下通焊并于引下线焊接→底板主筋与地梁主筋、引下线可靠焊接→等电位镀锌钢板安装→接地电阻测试合格后用黄油漆做好标记→引下线焊接并在转换层利用梁主筋过渡→做好报验资料申报监理单位验收
3.2.电气工程:
仔细审阅施工图→绘制简易施工图→会同各专业复核图纸→前期预埋材料准备→人员机具准备→现场测量定位→复核确认→配合施工预埋→做好报验资料申报监理→后期安装材料准备→预埋管路清扫、穿线→控制箱柜、桥架、电缆敷设、灯具、设备安装→各系统调试→做好报验资料申报监理
3.3.给排水工程:
仔细审阅施工图→绘制简易留洞图→会同各专业复核图纸→前期预埋材料准备→人员机具准备→现场测量定位→复核确认→配合施工预埋→做好报验资料申报监理→预留孔洞垂直吊线修洞→管道安装、空洞封堵→做好报验资料申报监理
2、各专业施工要点:
2.1防雷接地系统
a.具备完整的设计文件并充分领悟文件意图;施工操作人员及检测人员必须持证
上岗;接地电阻测试仪表经检定合格,使用时在检定的有效期限之内;机具运行正常,定期检查符合要求;原材料有出厂合格证、检测报告,并具有监理及建设单位确认许可的档案资料。
b.桩基主筋与地梁及承台做法大样图:
c. 施工过程中,凡能双面施焊部位宜优先采用双面搭接焊,焊缝长度不得小于
所用钢筋直径的6倍;若因特殊原因确实无法实施双面焊接时,可考虑进行单面搭接焊,焊缝长度为所用钢筋直径的12倍。
扁钢与扁钢搭接时搭接长度为扁钢宽度的2倍,同时不少于三面施焊;圆钢与圆钢搭接时搭接长度为圆钢直径的6倍,双面施焊,特殊情况下无法实施双面焊接时单面搭接焊缝长度为圆钢直径的12倍;圆钢与扁钢搭接时搭接长度为圆钢直径的6倍,双面施焊;扁钢与钢管,扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴3/4钢管表面,上下两侧施焊;除埋在混凝土里的焊接接头外,其它部位的焊接点须采取可靠的防腐措施。
d.本工程人防地下室接地点施工要求:
1.工作接地及弱电接地接地电阻小于1欧姆。
2.每扇防密门门框角铁用25*4热镀锌扁钢与底板上层钢筋电焊,此上层钢筋与
焊接钢筋网应至少有一点电焊连接。
如下图:
3.人防配电箱接地引上线,40x4热镀锌扁钢直接引上与配电箱连接。
4.设备房保护接地用,由接地网引上-40x4热镀锌扁钢至距地0.3m处预埋镀锌
钢板焊接。
5.金属管道等接地用,由接地网引上-40x4热镀锌扁钢至距地0.3m处预埋镀锌
钢板焊接。
2.2.电气系统
a. 具备完整的施工设计文件,认真审阅施工图,依据图纸认真复核土建图纸预
留的电气井道、空洞等的尺寸及位置是否正确。
检查进场材料是否满足设计及施工要求,是否报监理验收同意使用。
检查现场设备是否正常,如发现有安全隐患,应及时整改修复。
相关操作人员必须持证上岗。
b.人防工程中,所有电气导管壁厚不得小于 2.5mm,用作密闭套管的钢管壁厚不得小于3mm,用作密闭措施的钢板厚度应在3mm—10mm之间,根据不同部位,不同套管口径选择相应厚度的钢板。
c. 管路,桥架、电缆在穿越人防区临空墙、密闭墙、密闭隔墙的时候要加装密
闭盒,作密闭措施,具体做法参照图集07FD02《防空地下室电气设备安装》。
具体做法:
1.暗敷设线管在穿越人防及非人防区的时候具体做法图:
(1.1)
(1.2)
(1.3)
2.口部预留穿墙线管做法图:
(2.1)
(2.2)
(2.3)
3.桥架穿越人防及非人防区的做法图:
(3.1)桥架穿越平面人防及非人防区时密闭做法图
密闭套管数量、大小根据桥架内电缆根数、大小而定
(3.2)桥架穿越上下结构人防及非人防区的做法图
( 3.3)穿管电缆防护密闭措施图
d.人防工程内灯具安装选用光效高、重量轻,质量好的荧光光源及白炽光源灯具。
在临战时加防掉落的网罩。
临战防掉落网罩安装示意图:
1.链吊型荧光灯具防掉落措施
2.吸顶半球型灯具防掉落措施
e.根据《人民防空工程施工及验收规范》要求人防区内临空墙,外墙,密闭墙,密闭隔墙上所有配电箱、控制箱必须明装,不得嵌入墙体内安装。
f.本工程内电气接地保护采用TN-S制式,接地与接零绝对分开,接地电阻小于1欧姆。
工程内所有金属管道、设备、桥架、金属构件等均作接地保护,接地电阻不大于同系统中最小接地电阻。
当电阻达不到设计要求时,在室外增设接地装置与预留的接地补偿装置(40*4热镀锌扁铁,共26处)焊通。
线管敷设时管路之间的接地跨接采用直径10mm的圆钢进行搭接。
2.3 给排水系统
1.具备完整的施工设计文件,组织相关施工人员认真审阅施工图,依据施工图绘
制简易施工图,认真核对土建预留孔洞图的尺寸与位置是否正确。
检查现场施工材料是否满足设计施工要求,是否有合格证及相关部门的质量证明书,现场施工材料要报监理验收合格并同意使用。
检查设备是否正常。
2.人防工程中,所有进出人防区的给排水管道需做密闭措施,必须在工事内外侧
安装铜芯闸阀,并用色漆标记。
施工中密闭措施的做法参照07FS02《防空地下室给排水设施安装》图集。
3.本工程,洗消、重力、压力排水管为热镀锌钢管,丝扣连接。
所有管材必须有
合格证,有相关部门的质量检测报告,并需报监理验收同意使用。
所用套管壁厚不得小于3mm,用作套管密闭肋的钢板厚度应在3mm—10mm之间,应根据管径大小适当调整钢板厚度。
密闭措施做法:
1.管道在人防内测加铜芯闸阀图
2管道穿越两个防护区密闭隔墙做法图
3.防护密闭套管安装图(1)
注:具体尺寸参照施工图集
4.防护密闭套管安装图(2)
注:具体安装尺寸参照施工图集5.防护密闭套管安装图(3)
注:具体安装尺寸参照施工图集 6.外墙引入管防爆波阀门安装图
注:具体安装尺寸参照施工图集7.外墙引入管防爆波阀门支架安装图
8.底板防爆波地漏安装图。
