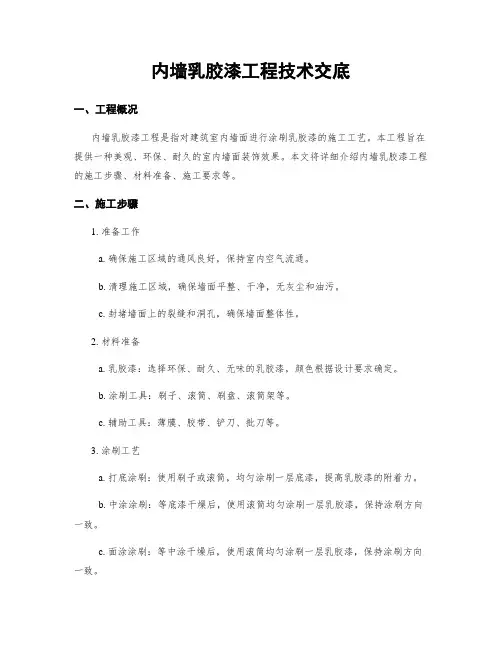

内墙乳胶漆工程技术交底
- 格式:doc
- 大小:21.00 KB
- 文档页数:4
内墙乳胶漆工程技术交底引言概述:内墙乳胶漆工程技术交底是指在进行内墙乳胶漆施工前,施工方与业主进行技术交底,明确施工过程、注意事项和质量要求。
本文将详细阐述内墙乳胶漆工程技术交底的内容和要点。
一、施工准备1.1 环境准备:在施工前,要确保施工环境的干净整洁,墙面无灰尘、油污等杂物。
应将墙面进行清洁处理,确保墙面干燥,以便乳胶漆能够更好地附着。
1.2 材料准备:准备好所需的乳胶漆、刷子、滚筒、腻子刀等工具。
确保材料的质量符合相关标准,以保证施工质量。
1.3 保护措施:在施工前,要对周围的家具、地板等进行保护,以防止乳胶漆溅到其他物体上。
可以使用塑料薄膜进行覆盖,保护好施工现场。
二、基层处理2.1 基层检查:在施工前,要对基层墙面进行检查,确保墙面没有开裂、脱落等问题。
如有问题,应及时进行修补,以保证施工质量。
2.2 基层处理:对于墙面有裂缝的部分,应进行腻子修补。
使用腻子刀将腻子填充到裂缝中,然后用砂纸打磨平整。
对于墙面有脱落的部分,应进行重新粉刷修补。
2.3 基层处理注意事项:在进行基层处理时,要注意腻子的均匀涂抹,避免出现厚薄不一的情况。
同时,要注意腻子的干燥时间,以免影响后续的施工。
三、底漆处理3.1 底漆选择:选择适合的底漆,一般可选择乳胶底漆。
底漆的选择要根据墙面的材质和需要达到的效果来确定。
3.2 底漆施工:使用刷子或滚筒将底漆均匀地涂抹在墙面上,确保底漆的厚度均匀一致。
施工时要注意避免出现滴漏、刷痕等问题。
3.3 底漆干燥:底漆施工完成后,要等待底漆充分干燥,一般需要24小时以上。
干燥时间过短会影响后续乳胶漆的附着力和效果。
四、乳胶漆施工4.1 乳胶漆选择:选择适合的乳胶漆,一般可选择环保型乳胶漆。
乳胶漆的选择要根据墙面的材质和需要达到的效果来确定。
4.2 乳胶漆施工:使用刷子或滚筒将乳胶漆均匀地涂抹在墙面上,确保涂层的厚度均匀一致。
施工时要注意避免出现滴漏、刷痕等问题。
4.3 乳胶漆干燥:乳胶漆施工完成后,要等待乳胶漆充分干燥,一般需要24小时以上。
内墙乳胶漆工程技术交底一、工程概况内墙乳胶漆工程是指对建筑室内墙面进行涂刷乳胶漆的施工工艺。
本工程旨在提供一种美观、环保、耐久的室内墙面装饰效果。
本文将详细介绍内墙乳胶漆工程的施工步骤、材料准备、施工要求等。
二、施工步骤1. 准备工作a. 确保施工区域的通风良好,保持室内空气流通。
b. 清理施工区域,确保墙面平整、干净,无灰尘和油污。
c. 封堵墙面上的裂缝和洞孔,确保墙面整体性。
2. 材料准备a. 乳胶漆:选择环保、耐久、无味的乳胶漆,颜色根据设计要求确定。
b. 涂刷工具:刷子、滚筒、刷盘、滚筒架等。
c. 辅助工具:薄膜、胶带、铲刀、批刀等。
3. 涂刷工艺a. 打底涂刷:使用刷子或滚筒,均匀涂刷一层底漆,提高乳胶漆的附着力。
b. 中涂涂刷:等底漆干燥后,使用滚筒均匀涂刷一层乳胶漆,保持涂刷方向一致。
c. 面涂涂刷:等中涂干燥后,使用滚筒均匀涂刷一层乳胶漆,保持涂刷方向一致。
d. 修补涂刷:根据需要,对墙面进行修补,如有需要,可涂刷第二遍乳胶漆。
4. 施工要求a. 温度适宜:施工环境温度应在5℃-35℃之间,避免高温或低温影响漆膜质量。
b. 湿度控制:施工环境湿度应在85%以下,避免过高湿度导致漆膜发霉。
c. 墙面处理:墙面应平整、干净,如有需求,应提前进行修补和打磨处理。
d. 涂刷厚度:每遍涂刷乳胶漆的厚度应控制在0.1-0.15mm,避免厚度过大影响干燥时间。
e. 涂刷方向:涂刷时应保持一致的涂刷方向,避免出现明显的涂刷痕迹。
三、质量验收标准1. 涂刷均匀:墙面应呈现均匀的颜色和光泽,无明显刷痕和滚筒痕迹。
2. 漆膜平整:墙面应平整光滑,无明显凹凸不平、起泡和麻点现象。
3. 无色差:墙面应呈现一致的颜色,无明显的色差和斑点。
4. 附着力强:漆膜与墙面附着牢固,无脱落和剥离现象。
5. 无异味:施工完成后,墙面应无刺激性气味,无异味。
四、安全注意事项1. 施工人员应穿戴好工作服、帽子、手套等个人防护装备。

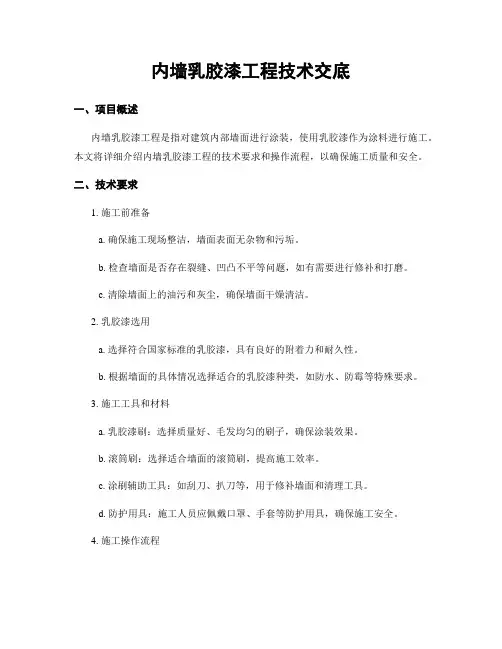

内墙乳胶漆工程技术交底一、项目概述内墙乳胶漆工程是指对建筑内部墙面进行涂装,使用乳胶漆作为涂料进行施工。
本文将详细介绍内墙乳胶漆工程的技术要求和操作流程,以确保施工质量和安全。
二、技术要求1. 施工前准备a. 确保施工现场整洁,墙面表面无杂物和污垢。
b. 检查墙面是否存在裂缝、凹凸不平等问题,如有需要进行修补和打磨。
c. 清除墙面上的油污和灰尘,确保墙面干燥清洁。
2. 乳胶漆选用a. 选择符合国家标准的乳胶漆,具有良好的附着力和耐久性。
b. 根据墙面的具体情况选择适合的乳胶漆种类,如防水、防霉等特殊要求。
3. 施工工具和材料a. 乳胶漆刷:选择质量好、毛发均匀的刷子,确保涂装效果。
b. 滚筒刷:选择适合墙面的滚筒刷,提高施工效率。
c. 涂刷辅助工具:如刮刀、扒刀等,用于修补墙面和清理工具。
d. 防护用具:施工人员应佩戴口罩、手套等防护用具,确保施工安全。
4. 施工操作流程a. 预涂底漆:根据乳胶漆的要求,选择适合的底漆进行预涂,提高涂料附着力。
b. 涂装乳胶漆:将乳胶漆搅拌均匀后,用刷子或滚筒均匀涂抹在墙面上,避免出现色差和滴漏现象。
c. 二次涂装:根据需要,进行二次涂装,确保涂层均匀和饱满。
d. 修补和清理:在施工过程中,及时修补墙面的缺陷和清理工具,保持施工现场整洁。
5. 施工环境要求a. 施工环境温度应在5℃-35℃之间,湿度不超过85%。
b. 避免在风力较大或雨天施工,以免影响涂料的附着力和干燥时间。
6. 施工质量控制a. 施工人员应严格按照施工工艺要求进行操作,确保涂装质量。
b. 定期检查施工质量,如发现问题及时进行修补和整改。
c. 施工完成后,对施工质量进行验收,确保达到预期效果。
三、安全注意事项1. 施工人员应穿戴好防护用具,避免乳胶漆接触皮肤和呼吸道。
2. 施工现场应保持通风良好,避免乳胶漆挥发物对人体造成危害。
3. 乳胶漆应储存在阴凉干燥的地方,避免高温和阳光直射。
4. 施工过程中,应注意防火措施,避免乳胶漆接触明火或高温物体。
内墙涂料工程技术交底引言概述:内墙涂料工程技术交底是指在施工前,施工单位与监理单位、设计单位和业主代表等相关方进行技术交底,明确施工方案、工艺要求、质量标准等内容,确保施工过程中各方达成一致,保证工程质量。
本文将从涂料选择、基材处理、施工工艺、质量验收和安全措施等五个方面详细阐述内墙涂料工程技术交底的内容。
一、涂料选择1.1 确定涂料种类:根据设计要求和使用环境选择适合的内墙涂料种类,如乳胶漆、壁纸、涂料膜等。
1.2 确定涂料颜色:根据设计图纸确定涂料颜色,并确保颜色一致性。
1.3 确定涂料质量标准:明确涂料的质量标准,如附着力、耐水性、耐磨性等要求。
二、基材处理2.1 基材检查:对内墙基材进行检查,确保基材表面平整、无裂缝、无脱落等缺陷。
2.2 基材处理:根据基材情况进行处理,如修补裂缝、打磨表面、刷底漆等工序。
2.3 基材干燥:确保基材干燥后再进行涂料施工,避免因潮湿导致涂料起泡、开裂等问题。
三、施工工艺3.1 涂料搅拌:搅拌涂料时应按照涂料说明书要求进行,确保涂料均匀。
3.2 涂料施工:根据设计要求和施工方案进行涂料施工,保证涂料厚度、涂刷次数等符合要求。
3.3 施工环境控制:控制施工环境的温度、湿度等参数,确保涂料施工质量。
四、质量验收4.1 施工质量检查:对施工过程进行质量检查,确保施工符合设计要求。
4.2 涂料质量检验:对涂料进行抽样检验,检测涂料质量是否符合标准。
4.3 质量验收记录:将施工质量检查和涂料质量检验结果记录在质量验收记录表中,备查。
五、安全措施5.1 施工人员安全:施工人员应佩戴安全防护用具,如安全帽、手套等。
5.2 施工现场安全:施工现场应设置明显的安全警示标识,确保施工安全。
5.3 废弃物处理:废弃涂料桶、刷子等应按规定进行分类处理,避免对环境造成污染。
结语:内墙涂料工程技术交底是确保施工质量的重要环节,各方应严格按照技术交底内容执行,确保工程顺利进行并达到设计要求。
内墙乳胶漆工程技术交底引言概述内墙乳胶漆工程技术交底是指在进行内墙乳胶漆施工前,施工方与业主或监理方进行技术交底,明确施工方案、工艺要求和质量标准,确保施工过程顺利进行,达到预期效果。
下面将从五个方面详细介绍内墙乳胶漆工程技术交底的内容。
一、施工方案1.1 确定施工时间节点:确定施工开始和结束时间,合理安排施工进度,确保按时完成。
1.2 施工队伍组织:明确施工队伍人员构成,分工明确,保证施工效率。
1.3 施工设备准备:检查乳胶漆施工所需设备是否完备,确保施工顺利进行。
二、工艺要求2.1 墙面处理:清洁墙面,修补裂缝,打磨处理,保证墙面平整。
2.2 底漆施工:选择适合的底漆,按照要求进行底漆施工,提高乳胶漆附着力。
2.3 乳胶漆施工:选择质量可靠的乳胶漆,按照施工要求进行刷涂,确保涂层均匀、美观。
三、质量标准3.1 墙面平整度:测量墙面平整度,符合规范要求。
3.2 涂层厚度:检测涂层厚度,达到设计要求。
3.3 涂层附着力:进行附着力测试,确保涂层牢固。
四、安全措施4.1 通风保护:施工过程中保证通风良好,避免有害气体对工人造成伤害。
4.2 人员防护:施工人员必须佩戴好防护装备,保护皮肤和呼吸系统。
4.3 废弃物处理:废弃的乳胶漆桶和刷子等材料要妥善处理,防止环境污染。
五、验收标准5.1 墙面质量验收:验收墙面平整度、颜色一致性等方面是否符合要求。
5.2 涂层附着力验收:进行附着力测试,确保涂层牢固。
5.3 完工清理验收:清理施工现场,保持整洁,确保交付时整体质量。
总结内墙乳胶漆工程技术交底是内墙乳胶漆施工中非常重要的一环,只有在技术交底阶段明确施工方案、工艺要求、质量标准、安全措施和验收标准,才能确保施工质量和工程进度。
希望以上内容能帮助大家更好地了解内墙乳胶漆工程技术交底的重要性和内容要点。
内墙乳胶漆工程技术交底一、项目概述内墙乳胶漆工程是指对建筑内部墙面进行喷涂、刷涂等工艺处理,以达到美观、防腐、防潮、防霉等效果的工程。
本文将详细介绍内墙乳胶漆工程的技术要求、施工流程、材料选择和质量控制等内容。
二、技术要求1. 墙面准备:墙面应平整、干燥、无油污、无灰尘、无蜡质等杂质。
如有裂缝、鼓泡等问题应提前修补。
2. 基层处理:对于新建墙面,应先进行腻子处理,填补墙面缺陷。
对于旧墙面,应先进行清洗、打磨等处理,以保证墙面的平整度和附着力。
3. 底漆施工:选择适合的底漆材料,根据墙面情况进行底漆施工。
底漆应均匀涂刷,保证墙面的附着力和一致性。
4. 面漆施工:选择符合要求的乳胶漆材料,根据墙面情况进行面漆施工。
面漆应均匀涂刷,保证墙面的颜色、光泽和质感一致。
5. 施工环境:施工过程中,要保持空气流通,温度适宜,湿度控制在合适范围内,以保证漆膜质量。
三、施工流程1. 墙面准备:清理墙面,去除杂质,修补墙面缺陷。
2. 基层处理:进行腻子处理,填补墙面缺陷,打磨墙面。
3. 底漆施工:选择适合的底漆材料,根据墙面情况进行底漆施工。
4. 面漆施工:选择符合要求的乳胶漆材料,根据墙面情况进行面漆施工。
5. 检查验收:对施工完毕的墙面进行检查,确保质量符合要求。
四、材料选择1. 腻子:选择优质的腻子材料,具有良好的填补性和抗裂性。
2. 底漆:选择适合墙面的底漆材料,具有良好的附着力和封闭性。
3. 乳胶漆:选择符合要求的乳胶漆材料,具有良好的耐久性、遮盖性和光泽度。
五、质量控制1. 施工前,对墙面进行检查,确保墙面准备工作完成,并符合要求。
2. 施工过程中,注意控制施工环境,保持墙面干燥、清洁。
3. 底漆施工时,注意底漆的均匀涂刷,确保墙面的附着力和一致性。
4. 面漆施工时,注意面漆的均匀涂刷,确保墙面的颜色、光泽和质感一致。
5. 施工完毕后,对墙面进行检查,确保质量符合要求,无漏刷、起泡、鼓泡等问题。
六、总结内墙乳胶漆工程是一项重要的装饰工程,要求施工人员具备一定的技术和经验。
内墙乳胶漆工程技术交底一、项目概述内墙乳胶漆工程是指对建筑物内部墙面进行涂装的工程,主要目的是美化室内环境,提高墙面的耐久性和装饰效果。
本文将详细介绍内墙乳胶漆工程的技术要求、施工流程和注意事项。
二、技术要求1. 材料要求a. 乳胶漆:应选用质量稳定、无异味、无毒害的乳胶漆,符合国家标准。
b. 涂刷工具:包括刷子、滚筒等,要选用质量好、无毛发脱落的工具。
c. 墙面基层:墙面基层应平整、干燥、无明显裂缝和起壳现象。
2. 施工准备a. 清洁墙面:在施工前,应清洁墙面,去除灰尘、油污等杂物。
b. 覆盖保护:对于不需要涂装的部位,应使用塑料薄膜或纸板进行保护,避免污染。
c. 搅拌乳胶漆:将乳胶漆充分搅拌均匀,确保颜色和质地一致。
3. 施工工艺a. 底漆涂刷:先涂刷一遍底漆,用刷子或滚筒均匀涂抹,保证底漆与墙面之间的粘结性。
b. 中涂涂刷:在底漆干透后,进行中涂涂刷,同样要均匀涂抹,确保涂层厚度一致。
c. 面涂涂刷:中涂干透后,进行面涂涂刷,同样要均匀涂抹,确保涂层平整、光滑。
d. 修补涂刷:如有需要,可以进行修补涂刷,将漏刷或涂刷不均匀的部位进行修复。
4. 施工环境要求a. 温度:施工环境温度应在5℃-35℃之间,避免在极端温度下施工。
b. 湿度:施工环境湿度应在85%以下,避免高湿度下漆膜干燥不良。
c. 通风:施工现场应保持良好通风,避免乳胶漆的异味对施工人员的影响。
三、施工流程1. 施工准备:清洁墙面、覆盖保护、搅拌乳胶漆。
2. 底漆涂刷:使用刷子或滚筒均匀涂抹底漆。
3. 中涂涂刷:底漆干透后,均匀涂抹中涂。
4. 面涂涂刷:中涂干透后,均匀涂抹面涂。
5. 修补涂刷:如有需要,进行漏刷或涂刷不均匀部位的修补。
6. 清理整理:施工完成后,清理施工现场,整理工具和材料。
四、注意事项1. 安全施工:施工人员应佩戴防护眼镜、口罩、手套等个人防护装备,避免乳胶漆对身体的伤害。
2. 搅拌均匀:乳胶漆在施工前应充分搅拌均匀,确保颜色和质地一致。
内墙乳胶漆工程技术交底引言概述:内墙乳胶漆工程技术交底是指在施工前,施工方与业主或监理等相关人员进行沟通和交流,明确内墙乳胶漆施工的技术要求、施工流程和注意事项等,以确保施工质量和工期进度。
本文将从乳胶漆的选择、基层处理、施工工艺、环境要求和验收标准等五个方面进行详细阐述。
一、乳胶漆的选择:1.1 了解不同种类的乳胶漆:乳胶漆有水性和油性两种,水性乳胶漆环保性好,干燥快,味道小,适用于室内墙面;油性乳胶漆干燥时间长,味道较大,适用于室外墙面。
1.2 考虑墙面材质和用途:根据墙面的材质和用途,选择适合的乳胶漆。
如对于有孔材质的墙面,应选择能够填充孔洞的乳胶漆;对于需要经常清洁的墙面,应选择耐水洗的乳胶漆。
1.3 注意乳胶漆的颜色选择:根据室内光照情况和装饰风格,选择适合的乳胶漆颜色。
浅色乳胶漆能够增加空间的明亮感,而深色乳胶漆则能够给人一种温馨的感觉。
二、基层处理:2.1 清洁墙面:在施工前,要对墙面进行清洁,去除灰尘、油污等杂物,以确保乳胶漆的附着力。
2.2 处理墙面缺陷:对于墙面上的裂缝、凹凸不平等缺陷,应进行修补和抹平,以保证墙面的平整度。
2.3 打磨墙面:对于墙面上的光滑面,应进行打磨处理,增强乳胶漆的附着力。
三、施工工艺:3.1 涂刷底漆:在施工前,先涂刷一层底漆,提高乳胶漆的附着力和遮盖力。
3.2 喷涂或滚涂乳胶漆:根据具体情况,选择合适的涂刷方式,喷涂适用于大面积的墙面,滚涂适用于小面积的墙面。
3.3 分层涂刷:在施工时,要分层涂刷乳胶漆,每层之间要进行充分干燥,以保证涂层的质量和效果。
四、环境要求:4.1 温度和湿度控制:施工过程中,要注意控制室内的温度和湿度,避免影响乳胶漆的干燥和固化。
4.2 通风换气:施工时要保持室内的良好通风,排除有害气体和异味,保护施工人员的健康。
4.3 防尘措施:在施工现场要采取防尘措施,避免灰尘等杂物污染乳胶漆施工面。
五、验收标准:5.1 表面平整度:墙面应平整光滑,没有明显凹凸和裂缝。
内墙乳胶漆安全技术交底交底内容:一、施工操作工艺工艺流程:基层处理→修补腻子→刷封闭底漆→涂第一遍乳液薄涂料→涂第二遍→涂第三遍乳液薄涂料1、基层处理:将基层灰尘、油污和灰渣清理干净;用白水泥、滑石粉、调入10%青油与107胶调腻子,用打浆机搅拌均匀后补平基层表面的裂缝和凹凸不平处,干透后用砂纸磨平,然后满刮腻子,待干燥后用1号砂纸打磨平整,并清楚浮灰。
2、修补腻子:用水石膏将墙面等基层上磕碰的坑凹、缝隙等处分别找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等清扫干净。
3、刷封闭底漆在干净的基层上,滚涂一遍封底漆,增加与基层的结合力,防止浮碱;底漆要涂刷均匀,不得漏涂。
4、涂第一遍乳液薄涂料:先将墙面仔细清扫干净,用布将墙面粉尘擦净;施涂顺序是先刷顶板后刷墙面,刷墙面时应该先上后下;乳液薄涂料一般用排笔涂刷,使用新排笔时,注意将活动的排笔毛理掉;乳液薄涂料使用之前应搅拌均匀,可加10%水稀释,防止头遍涂料涂不开;干燥后复补腻子,待复补腻子干燥后,用1号砂纸磨光,并清扫干净。
5、涂第二遍乳液薄涂料:操作要求同第一遍,使用之前要充分搅拌,如不很稠,不宜加水,以防露底;漆膜干燥后,用细砂纸将墙面疙瘩和排笔毛打磨掉,磨光滑后清扫干净。
6、涂第三遍乳液薄涂料:操作同第二遍乳液薄涂料;由于乳胶漆膜干燥较快,应连续快速操作,涂刷时从一头开始,渐渐涂刷到另一头,要注意上下顺刷互相衔接,后一排笔紧接前一排笔,避免干燥后再处理接头。
二、安全措施1、作业人员必须戴好安全帽。
2、禁止穿硬底鞋、拖鞋、高跟鞋在架子上工作,架子上人数不得集中在一起,工具要搁置稳定,防止坠落伤人。
3、操作前检查脚手架和跳板是否搭设牢固,高度是否满足操作要求,合格之后才能上架操作,凡不符合安全地地方应当及时修整。
4、作业期间不得打闹,不得酒后作业。
5、做到文明施工、活完场地清,各工种之间互相配合,注意交叉作业及污染。
6、现场清扫设专人洒水,不得有扬尘污染;打磨粉尘用湿布擦净。
内墙乳胶漆工程技术交底引言概述:内墙乳胶漆工程技术交底是指在进行内墙乳胶漆施工前,施工方与业主或者监理进行详细的技术交底,确保施工过程中的质量和安全。
本文将从五个方面分析内墙乳胶漆工程技术交底的重要性和具体内容。
一、施工准备1.1 确定施工范围和施工时间:在技术交底中,施工方需要与业主或者监理明确内墙乳胶漆的施工范围,包括墙面、天花板等;同时确定施工时间,以便协调施工进度。
1.2 确定施工材料和工具:施工方需要向业主或者监理详细说明所使用的乳胶漆品牌、颜色、质量等,并列出所需的施工工具和辅助材料。
1.3 确定施工人员:在技术交底中,施工方需要向业主或者监理介绍施工人员的资质和经验,并确定施工队伍的组成。
二、施工过程2.1 表面处理:施工方需要向业主或者监理解释表面处理的步骤,包括清洁、修补裂缝、刮腻子等,以确保墙面的平整度和附着力。
2.2 涂料施工:在技术交底中,施工方需要详细说明乳胶漆的施工方法,包括刷涂、辊涂、喷涂等,以及每种方法的适合场景和注意事项。
2.3 施工质量控制:施工方需要向业主或者监理介绍施工质量的控制措施,如涂层厚度的测量、涂装质量的检查等,以确保施工质量符合要求。
三、施工安全3.1 安全防护:施工方需要向业主或者监理说明施工现场的安全防护措施,包括搭设脚手架、使用防护设备等,以确保施工过程中的安全。
3.2 废弃物处理:在技术交底中,施工方需要与业主或者监理商讨废弃物的处理方式,如分类采集、及时清理等,以保持施工现场的整洁和环境的卫生。
3.3 紧急情况处理:施工方需要向业主或者监理交待应对紧急情况的预案,如火灾、意外伤害等,以确保施工过程中的安全和应急能力。
四、施工期望4.1 施工进度:施工方需要向业主或者监理明确施工的时间节点和进度计划,以便双方共同控制施工进度。
4.2 施工质量:在技术交底中,施工方需要与业主或者监理商讨施工质量的验收标准和方法,以确保施工质量符合预期。
4.3 施工交付:施工方需要向业主或者监理说明施工完成后的交付程序和验收流程,以确保施工项目的最终交付。
一、工程概况本工程为内墙乳胶漆施工,涉及范围包括室内墙面、顶棚等部位。
为确保施工安全、提高施工质量,特制定本安全技术交底。
二、施工准备1.材料准备:水泥腻子、耐水腻子、耐碱玻纤网格布、乳胶漆等。
2.机具准备:高登、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、抹布、大桶等。
3.人员培训:对施工人员进行安全技术培训,确保掌握施工安全知识和操作技能。
4.样板间制作:制作样板间并经鉴定合格后方可进行大面积施工。
三、作业条件1.抹灰作业全部完成,阴阳角、施工孔洞、线槽、线盒的抹灰表面应整齐、光滑,管道墙面表面应平整。
2.门窗框、护栏全部安装完毕。
3.作业面应保持干燥,基层含水率不得大于8%。
四、施工工艺1.基层处理:在刮腻子前,应对作业面认真检查,清理尘土、污垢、油渍等,对凹凸不平处用水泥砂浆找平填实。
2.腻子施工:满刮第一遍耐水腻子,满刮第二遍耐水腻子,磨平腻子,验收合格。
3.乳胶漆施工:第一遍乳胶漆复补腻子,磨平,第二遍乳胶漆。
五、安全注意事项1.施工人员必须佩戴安全帽,扣好帽带,严禁穿硬底鞋及有跟鞋作业。
2.高处作业时,应设护栏、张安全网,如无可靠防护措施,必须佩戴安全带,扣好带扣。
3.操作人员应思想集中,防止钉子扎脚和空中滑落。
4.安装模板时,操作人员应有可靠的落脚点,并站在安全地点进行操作,避免上下在同一垂直面工作。
5.支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。
严禁在连接件和支撑件上攀登上下。
6.支模时,操作人员不得站在支撑上,而应设立人板,以便操作人员站立。
7.施工过程中,应定期检查施工工具、设备,确保其安全可靠。
六、应急处置1.如发生火灾,立即切断电源,使用灭火器进行灭火,并迅速撤离现场。
2.如发生人员受伤,立即进行现场急救,并拨打120急救电话。
3.如发生高空坠落,立即进行现场救援,并拨打120急救电话。
七、验收标准1.墙面、顶棚平整度应符合国家相关标准。
内墙涂料工程技术交底引言概述:内墙涂料工程技术交底是指在进行内墙涂料施工前,施工方与监理方或业主进行技术交底,明确施工工艺、涂料材料、施工要求等内容,以确保施工质量和施工进度。
本文将从施工工艺、涂料材料、施工要求、质量控制和安全注意事项等五个方面,分别进行详细阐述。
一、施工工艺1.1 基层处理:首先要对内墙基层进行处理,包括清洁、修补和防潮处理等。
清洁基层时,要将灰尘、油污等杂质彻底清除,以保证涂料附着力。
修补基层时,要将墙面上的裂缝、空鼓等缺陷修补平整。
防潮处理时,要根据基层情况选择合适的防潮材料进行处理,以防止墙体受潮引发问题。
1.2 底漆处理:在施工前,需要对内墙进行底漆处理。
底漆的选择要根据涂料的种类和基层的情况来确定,以提高涂料的附着力和遮盖力。
底漆处理时,要注意涂刷均匀、不得漏刷和多刷,以免影响涂料的效果。
1.3 涂料施工:涂料施工是内墙涂料工程的核心环节。
施工时要注意涂料的稀释比例、涂刷厚度和涂刷方法等。
稀释比例要按照涂料生产厂家的要求进行,以保证涂料的质量。
涂刷厚度要均匀,不得出现厚薄不均的情况。
涂刷方法要根据涂料的种类选择合适的工具,如滚筒、刷子或喷涂等。
二、涂料材料2.1 选材原则:在选择涂料材料时,要根据内墙的用途和装修风格来确定。
一般情况下,可选择环保型涂料,以保证室内空气质量。
同时,要注意涂料的耐久性和装饰效果,以满足业主的需求。
2.2 涂料种类:常用的内墙涂料种类包括乳胶漆、壁纸、石膏漆等。
乳胶漆是最常用的一种,具有环保、易于施工和装修效果好等特点。
壁纸可以增加墙面的质感和装饰效果,但施工相对复杂。
石膏漆适用于需要增加墙面质感的装修风格。
2.3 涂料性能:涂料的性能包括遮盖力、耐久性、耐污性等。
遮盖力是指涂料在一次施工中能够遮盖住的底层颜色的能力。
耐久性是指涂料在长期使用后不易脱落或变色。
耐污性是指涂料表面不易受到污渍的侵蚀,容易清洁。
三、施工要求3.1 温度控制:施工时要注意室内温度的控制,一般要求在5℃以上。
内墙乳胶漆工程技术交底一、项目概述内墙乳胶漆工程是指在室内空间中对墙面进行涂装,使用乳胶漆作为涂料材料。
本项目旨在详细介绍内墙乳胶漆工程的技术要求和施工流程,以确保工程质量和施工安全。
二、技术要求1. 材料选择a. 乳胶漆:应选择符合国家标准的环保型乳胶漆,具有良好的附着力和耐久性。
b. 墙面底漆:根据墙面状况选择合适的底漆,确保墙面的平整度和附着力。
c. 涂料配套材料:包括滚筒、刷子、批刀、抹刀、砂纸等。
2. 墙面处理a. 清洁:在施工前应对墙面进行清洁,清除灰尘、油污等杂物,保证墙面干净。
b. 检查:对墙面进行检查,修补墙面上的裂缝、鼓泡、空鼓等问题,确保墙面平整。
3. 施工工艺a. 底漆施工:根据乳胶漆的要求,选择合适的底漆进行施工,保证底漆的均匀涂布。
b. 中涂施工:根据墙面要求,进行乳胶漆的中涂施工,保证颜色的均匀和墙面的一致性。
c. 面涂施工:根据墙面要求,进行乳胶漆的面涂施工,保证涂层的平整和光滑。
4. 施工注意事项a. 温度和湿度:施工时应注意环境温度和湿度,避免过高或过低的温度和湿度对施工质量的影响。
b. 涂料搅拌:在施工前应对乳胶漆进行充分搅拌,确保涂料的质量均匀。
c. 施工厚度:根据乳胶漆的要求,控制施工厚度,避免涂层过厚或过薄。
d. 施工顺序:按照墙面的大小和结构特点,合理安排施工顺序,确保施工的连贯性和一致性。
三、施工流程1. 墙面清洁:使用清洁工具清除墙面上的灰尘、油污等杂物。
2. 检查墙面:对墙面进行仔细检查,修补墙面上的裂缝、鼓泡、空鼓等问题。
3. 底漆施工:根据乳胶漆的要求,选择合适的底漆进行施工,保证底漆的均匀涂布。
4. 中涂施工:根据墙面要求,进行乳胶漆的中涂施工,保证颜色的均匀和墙面的一致性。
5. 面涂施工:根据墙面要求,进行乳胶漆的面涂施工,保证涂层的平整和光滑。
6. 检查质量:对施工完成的墙面进行质量检查,确保涂层的质量符合要求。
7. 清理现场:施工完成后,清理施工现场,保持环境整洁。
内墙乳胶漆工程技术交底一、项目概述内墙乳胶漆工程是指在建筑物内部墙面进行涂刷乳胶漆的施工工程。
本文将详细介绍内墙乳胶漆工程的技术要求、施工步骤、材料准备、施工注意事项等内容,以确保施工质量和安全。
二、技术要求1. 施工前,应对墙面进行充分的检查和准备工作,确保墙面平整、干燥、无油污、无杂质。
2. 选择合适的乳胶漆品牌和颜色,根据设计要求进行选择。
3. 施工过程中,要确保涂刷均匀、无滴落、无漏刷、无起泡等现象。
4. 涂刷乳胶漆时,应注意防火、通风,确保施工环境安全。
5. 涂刷后,应及时检查墙面是否存在漏刷、漏涂等问题,及时修正。
三、施工步骤1. 清洁墙面:用清水和中性洗涤剂清洗墙面,去除灰尘、油污等杂质,然后用清水冲洗干净,保证墙面干燥。
2. 确定涂刷范围:根据设计要求,确定涂刷的墙面范围,并进行标记,避免涂刷错误。
3. 墙面处理:对于有裂缝的墙面,应先进行修补,使用腻子进行填充,然后打磨墙面,使其平整。
4. 底漆涂刷:选择合适的底漆,根据产品说明进行稀释和搅拌,然后使用刷子或辊筒进行涂刷。
注意底漆的厚度要均匀,避免漏刷。
5. 中涂涂刷:底漆干燥后,进行中涂涂刷。
根据设计要求选择合适的乳胶漆颜色,进行涂刷。
涂刷时要注意均匀涂刷,避免滴落和起泡。
6. 面涂涂刷:中涂干燥后,进行面涂涂刷。
根据设计要求选择合适的乳胶漆颜色,进行涂刷。
同样要注意均匀涂刷,避免滴落和起泡。
7. 检查修正:涂刷完毕后,对墙面进行仔细检查,发现漏刷、漏涂等问题及时修正,确保施工质量。
四、材料准备1. 乳胶漆:根据设计要求选择合适的乳胶漆品牌和颜色。
2. 底漆:选择适用于乳胶漆的底漆,根据产品说明进行稀释和搅拌。
3. 刷子和辊筒:选择合适的刷子和辊筒,确保涂刷效果均匀。
4. 清洁工具:准备清洁墙面所需的清水、洗涤剂等清洁工具。
5. 腻子和修补工具:准备腻子和相应的修补工具,用于修补墙面裂缝和不平整处。
五、施工注意事项1. 施工过程中,要注意施工环境的通风和防火措施,确保施工安全。
内墙乳胶漆工程技术交底前言乳胶漆工程是现代装修中使用最为普遍的墙面涂料工程,其中以内墙乳胶漆为最为常见。
为了保证乳胶漆工程的质量和效果,需要进行技术交底,使现场工作人员掌握乳胶漆工程的基本知识和操作技巧,从而提高工作效率,保证工程的质量。
工程准备在进行内墙乳胶漆工程前,需要准备以下工具和材料:•打磨机•抹灰工具•手工具(滚筒刷、喷枪等)•塑料布、纸板等保护材料•乳胶漆、稀释剂、填充剂、基础漆等施工流程预处理1.清理墙面灰尘和油污,确保墙面表面干净2.对有裂缝、凹凸不平的墙面进行补平整3.对新旧墙面进行底漆处理,以便增强颜料的附着力和抗渗透性。
施工步骤1.在墙面底部放置塑料布、纸板等保护材料,以防止漆水污染地面2.使用滚筒刷或手持喷枪均匀涂刷稀释后的基础漆,保持颜色一致3.等基础漆完全干透后,使用打磨机打磨墙面,以保证墙面平整和光滑4.使用滚筒刷或手持喷枪均匀涂刷第一遍乳胶漆,保证墙面漆膜厚薄均匀5.第一遍乳胶漆涂刷完毕后,进行第二遍乳胶漆的涂刷,使墙面表面均匀6.静置一段时间,对于顽固的墙面斑点或污渍,使用砂纸等工具进行局部打磨7.对于需要进行第三遍涂刷的墙面进行深色乳胶漆处理,以保证涂抹均匀和完美8.对于墙角、门窗栏杆等位置,使用刷子或手工工具进行精细涂刷9.施工完毕后,清理墙面和污染物,并及时为施工区域除湿。
安全和环保在进行乳胶漆工程的时候,需要注意以下安全和环保问题:1.使用合格的工具和材料,并及时更新和更替设备2.正确配置乳胶漆稀释剂,做好防护措施3.保证通风良好,及时清理漆膜粉尘等有害物质4.根据当地环保要求,处理好施工废水和废漆等工业废弃物。
总结内墙乳胶漆工程技术交底是保证乳胶漆工程质量和效果的重要措施。
在施工前,需要做好准备工作,确保墙面的干净和平整。
在施工过程中,注意安全和环保,遵循操作规程,操作简洁,高效稳定。
施工完毕后,为墙面进行清理和保护,并及时扣除废料和污染物,以保证环境卫生和健康。
内墙乳胶漆工程技术交底一、项目概述内墙乳胶漆工程是指对建造物内部墙面进行装饰和保护的工程。
本项目旨在对内墙乳胶漆工程的技术交底进行详细说明,确保施工人员能够准确理解工程要求,按照标准操作进行施工。
二、工程要求1. 施工单位必须具备相应的施工资质,并且施工人员需要经过专业培训,掌握乳胶漆施工的基本知识和技能。
2. 施工前必须进行墙面检查,确保墙面平整、干燥、无明显裂缝、无油污等问题。
3. 施工过程中必须采用环保、无毒、无味的乳胶漆材料,确保施工后墙面不会对人体健康产生任何影响。
4. 施工人员必须按照施工图纸和工艺要求进行施工,确保施工质量符合相关标准。
5. 施工完毕后,必须进行验收,确保墙面涂层均匀、无色差、无漏刷等问题。
三、施工工艺1. 表面处理:施工前必须对墙面进行清洁处理,去除灰尘、油污等杂质,确保墙面干净。
2. 底漆施工:选用适合墙面材料的底漆,按照施工说明进行涂刷,确保底漆均匀、吸收性好,提高涂层附着力。
3. 中涂施工:选用质量好、颜色均匀的乳胶漆材料,按照施工说明进行涂刷,确保涂层均匀、色采明艳。
4. 面涂施工:选用质量好、颜色均匀的乳胶漆材料,按照施工说明进行涂刷,确保涂层均匀、无色差、无漏刷。
5. 防腐处理:对于潮湿或者易受潮的墙面,必须进行防腐处理,确保墙面不会受潮发霉。
6. 清理整理:施工完毕后,必须清理施工现场,将杂物清除干净,确保墙面整洁。
四、施工注意事项1. 施工人员必须佩戴个人防护用品,如手套、口罩等,确保施工过程中的安全。
2. 施工过程中必须保持施工现场的通风良好,确保乳胶漆材料的挥发物能够及时散发。
3. 施工过程中必须严格控制涂料的用量,避免浪费。
4. 施工过程中严禁吸烟、明火等火源,确保施工现场的安全。
5. 施工完毕后,必须及时清洗涂刷工具,避免乳胶漆固化造成工具损坏。
6. 施工过程中如遇到问题,必须及时向施工负责人或者相关技术人员报告,寻求解决方案。
五、施工质量控制1. 施工前必须进行墙面检查,确保墙面符合施工要求。

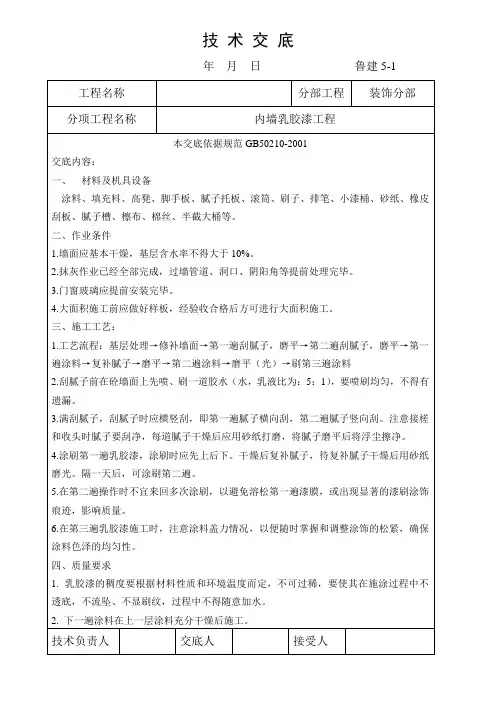

内墙乳胶漆工程技术交底
工程名称:六安皖西学院图书馆
一、施工准备
1、墙柱表面应基本干燥,基层含水率不大于8%。
2、过墙管道、洞口等处应提前抹灰找平。
3、门窗安装完毕,地面施工完毕。
4、环境温度保持在5度至35度之间。
5、做好样板间并经鉴定合格。
二、操作工艺
1、工艺流程:清扫→填补缝隙、局部刮腻子→磨平→第一
遍满刮腻子→磨平→第二遍满刮腻子→磨平→第一遍涂
料→复补腻子→磨平(光)→第二遍涂料
2、清理墙、柱表面:首先将墙、柱表面起皮及松动处清理
干净,将灰渣铲干净,然后将墙、柱表面扫净。
3、修补墙、柱表面:修补前,先刷一遍用三倍水稀释的107
胶水,然后用水泥将墙柱表面的坑洞、缝隙补平,干燥
后用砂纸将凸出处磨掉,将浮尘扫净。
4、刮腻子:遍数可由墙面平整度决定,一般为两遍。
所有
卫生间、架空层的墙、柱面及顶棚均采用防水腻子,即
外墙腻子。
第一遍用抹灰钢光匙横向满刮,一刮板紧接
着一刮板,接头不得留槎,每刮一刮板最后收头要干净
平顺。
干燥后磨砂纸,将浮腻子及斑迹磨平磨光,干燥
后用砂纸磨平并清扫干净。
基层腻子应平整、坚实、牢
固、无粉化、起皮和裂缝。
腻子配合比附后。
5、刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙、柱面,
墙柱面是先上后下。
乳胶漆用排笔涂刷,使用时将活动
的排笔毛拔掉,乳胶漆使用前应搅拌均匀,适当加水稀
释防止头遍漆刷不开。
由于乳胶漆膜干燥较快,因此应
连续迅速操作。
涂刷时,从一头开始,避免出现干燥后
接头。
待第一遍乳胶漆干燥后,复补腻子,腻子干燥后
用砂纸磨光,清扫干净。
6、刷第二遍乳胶漆:第二遍乳胶漆操作要求同第一遍。
使
用前要充分搅拌,如不很稠,不宜加水或少加水,以防
漏底。
三、质量标准
涂料的涂饰质量和检验方法
四、施工注意事项
1、避免工程质量通病
(1)、透底:产生原因是涂层薄,因此刷乳胶漆时除应注意不漏刷外,还应保持乳胶漆的稠度,不可随意加过多水。
有时磨砂纸时磨穿腻子也会出现漏底。
(2)、接槎明显:涂刷时要上下顺刷,后一排笔紧接前一排笔,若间隔时间稍长,就容易看出接头,因此大面积涂刷时,应配足人员,互相衔接。
(3)、刷纹明显:乳胶漆稠度要适中,排笔蘸漆量要适当,多理多顺防止刷纹过大。
(4)、刷分色线时,施工前认真划好粉线,用力均匀,起落要轻,排笔蘸漆量要适当,从上至下或从左至右刷。
(5)、涂刷带颜色的乳胶漆时,配料要合适,保证独立面每遍用同一批涂料,并且一次用完,保证颜色一致。
2、产品保护
(1)、墙、柱表面的乳胶漆未干前,室内不得清扫地面,以免尘土粘污墙、柱面,干燥后也不得往墙、柱面泼水,以免沾污。
(2)、墙、柱面涂刷乳胶漆完成后,要妥善保护,不得碰撞。
(3)、涂刷墙、柱面时,不得沾污地面,门窗、玻璃等已完的工程。
3、卫生间墙面及顶棚必须使用耐水腻子。
4、基层涂饰涂料前应涂刷抗碱封闭底漆。
5、安全施工:进入施工现场必须戴好安全帽;脚手架搭设
必须稳固;不得往窗外仍东西;严格遵守现场安全生产规章制度。
五、附表:腻子配合比(重量比)
1、室内混凝土表面、抹灰表面用腻子:
107胶 1
滑石粉 5
2%羧甲基纤维素溶液 3.5
2、外墙、厨房、厕所、浴室的腻子:
107胶 1
白水泥 5
水 1
交底人:接底人:。
