洞口封堵施工方案修订稿
- 格式:docx
- 大小:14.36 KB
- 文档页数:14
一、方案概述为了确保施工质量和安全,针对施工现场中出现的各种洞口,特制定本洞口封堵专项措施方案。
本方案旨在规范洞口封堵施工流程,提高施工质量,防止渗漏、裂缝等问题的发生,确保施工安全。
二、施工准备1. 施工材料:水泥、砂子、钢筋、模板、防水材料、膨胀剂、钢筋网片等。
2. 施工工具:凿岩机、切割机、搅拌机、振捣器、钢筋绑扎工具、水平尺、垂直尺等。
3. 施工人员:技术负责人、施工员、钢筋工、模板工、混凝土工等。
三、施工流程1. 施工前准备:对洞口进行测量,确定洞口尺寸,绘制施工图。
2. 洞口处理:对洞口周边进行凿毛,清理洞口内杂物,浇水湿润。
3. 支模:根据洞口尺寸和结构要求,搭设模板,确保模板牢固、严密。
4. 钢筋绑扎:根据设计要求,绑扎钢筋,确保钢筋间距、锚固长度等符合规范。
5. 混凝土浇筑:采用混凝土搅拌车运输混凝土,使用振捣器进行振捣,确保混凝土密实。
6. 养护:混凝土浇筑完成后,及时进行养护,防止裂缝、渗漏等问题。
7. 防水处理:在混凝土表面涂刷防水涂料,增强防水性能。
8. 拆模:混凝土强度达到设计要求后,拆除模板,清理施工现场。
四、施工操作要点1. 洞口处理:洞口周边凿毛深度不小于50mm,清理洞口内杂物,浇水湿润。
2. 支模:模板搭设牢固,接缝严密,防止漏浆。
3. 钢筋绑扎:钢筋间距、锚固长度等符合设计要求,确保结构安全。
4. 混凝土浇筑:混凝土坍落度控制在合理范围内,确保混凝土密实。
5. 养护:混凝土浇筑完成后,及时进行养护,防止裂缝、渗漏等问题。
6. 防水处理:防水涂料涂刷均匀,厚度符合规范要求。
五、质量要求1. 洞口尺寸、形状符合设计要求。
2. 模板搭设牢固,接缝严密。
3. 钢筋绑扎符合设计要求,无露筋、断筋等现象。
4. 混凝土密实,无蜂窝、麻面、裂缝等质量问题。
5. 防水涂料涂刷均匀,无漏涂、起皮等现象。
六、安全措施1. 施工人员必须穿戴好个人防护用品,如安全帽、手套、防尘口罩等。
目录一、编制依据 (2)二、工程概况 (2)三、编制说明 (2)四、施工准备 (3)五、洞口封堵施工 (3)六、质量保证体系 (6)七、质量保证措施 (6)八、成品保护 (7)九、安全文明施工措施: (7)一、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204-2014)2、《建筑结构可靠度设计统一标准》(GB50068-2008)3、《建筑结构荷载规范》(GB50009-2012)4、《混凝土结构设计规范》(GB50010-2011)5、《建筑抗震设计规范》(GB50011-2010)二、工程概况镇江华鹏置业“卢浮·至尊”住宅小区工程位于镇江扬中市新城区新民南路主干道。
建筑场地面积54600m2,首层面积42133m2,总建筑面积2133456m2,分主楼和裙房(裙房主要为地下车库﹑会所﹑商业),主楼1#楼,地下二层、地上三十二层﹑建筑屋檐高96.50m,2#、3#,楼,地下二层﹑地上二十八层﹑建筑屋檐高84.90m,4#﹑5#楼,底下二层﹑地上二十七层﹑建筑屋檐高80.60m,6#﹑7#,楼,地下二层﹑地上三十一层﹑建筑屋檐高92.25m。
三、编制说明1、外墙因搭设悬挑脚手架、模板加固等原因造成的孔洞,如处理不密实,雨水靠风压将会沿孔洞向里面渗漏,导致内墙面污染。
一般情况下,小于50mm 的孔洞封堵做法(1:3水泥砂浆,添加防水剂、膨胀剂);50mm≤孔洞尺寸≤100mm 时,可用1:3水泥砂浆(添加防水剂及膨胀剂)分层次堵塞;当孔洞大于100mm 时,采用细石混凝土封堵;所有封堵必须保证密实。
2、内墙因为模板加固原因造成的孔洞<100mm的洞口用1:2干硬性水泥砂浆(添加膨胀剂)进行封堵密实,>100mm的洞口用细石混凝土进行封堵。
3、测量放线洞口需用掺5%微膨砂浆并比原结构混凝土高一强度等级的细石混凝土并浇捣密实。
四、施工准备人员配备:抹灰砌筑工 14人;剔凿工 14人;普工 7人材料配置:水泥、砂、防水剂、膨胀剂、混凝土、锹,钢卷尺等。
施工洞封堵方案范文一、引言二、封堵原则1.安全原则:封堵施工洞应严格按照国家相关标准和要求进行,保证施工人员和周围环境的安全。
2.质量原则:封堵施工洞应符合工程质量要求,保证封堵材料和工艺的合理性和稳定性。
3.经济原则:封堵施工洞应选择合适的材料和工艺,以达到经济效益最大化。
三、封堵方法1.机械封堵:适用于大型施工洞。
可以采用混凝土、钢板、钢筋等材料进行机械封堵。
具体步骤如下:(1)清理洞口:清理洞口内外的杂物和灰尘,保持洞口清洁。
(2)制定封堵方案:根据洞口的大小和形状,选择合适的封堵材料和工艺。
(3)固定机械封堵材料:将机械封堵材料(如钢板)固定在洞口上,使用螺栓、焊接等方式固定。
(4)填充封堵材料:使用混凝土或其他填充材料将洞口充实并封堵。
2.化学封堵:适用于小型施工洞。
可以采用密封胶、灌浆料等材料进行化学封堵。
具体步骤如下:(1)清理洞口:清理洞口内外的杂物和灰尘,保持洞口清洁。
(2)打孔:在洞口周围打孔,孔间距和孔深根据封堵材料和工艺要求确定。
(3)注入封堵材料:将密封胶、灌浆料等封堵材料注入洞口内,确保充实且没有空隙。
3.其他封堵方法:根据具体情况,可以采用其他封堵方法,如填土、挡板等封堵方式。
四、封堵步骤1.制定封堵方案:根据洞口的大小、形状和材料选择合适的封堵方法。
2.准备工作:清理洞口内外的杂物和灰尘,保持洞口清洁。
3.施工封堵:根据封堵方法进行施工,按照步骤进行洞口封堵。
4.封堵检查:施工完成后,进行封堵质量检查,确保封堵材料的牢固性和完整性。
5.封堵验收:封堵施工完成后,进行封堵验收,满足验收标准方可进行下一步工序。
五、安全措施1.施工人员应具备相关证书和经验,严格按照施工安全操作手册执行。
2.施工洞口周边应设置警示标志,避免他人误入施工现场,发生事故。
3.施工现场应配备相应的安全防护设备,如安全帽、防护眼镜等。
4.施工现场应配备相关消防器材,及时处理可能发生的火灾等危险情况。

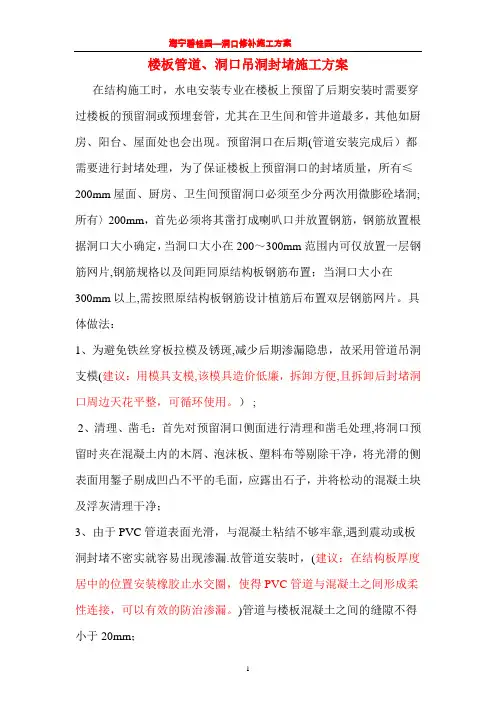

外墙施工洞口封堵专项方案中关耐建设工程名称:世茂融城A区05地块开发项目工程施工一标段施工单位:北京中关村开发建设股份有限公司编制日期:2015年3月15日—、工程概况:本工程先已施工至装饰装修阶段,后续室内外抹灰工作即将开展,抹灰工程施工前,要将外墙的穿墙螺栓洞口及工字钢、脚手眼预留洞口进行封堵。
二、混凝土外墙孔洞封堵处理方案1、螺栓孔洞封堵1.1封堵材料采用注发泡剂施工。
1.2操作顺序:外立面对拉螺栓头清除外立面剔除塑料帽螺栓孔打发泡1.3每幢号房必须安排有责任心的工人2至3人,先凿除外面拉杆螺孔塑料套管清除孔内垃圾、粉尘,每层一个孔一个孔的清理,再到内墙向孔内打发泡剂,直到发泡溢出,10-20分钟表面开始固化,待1小时以上使其固化,将内外墙发泡压入孔内,然后再抹防水砂浆(10mm 宽度为50X50)。
1.4封堵外墙对拉杆螺栓孔在大面积施工前先做样板墙面,根据上述操作顺序,在6#房北面做一块墙面封堵,完成后安装水管对该墙面喷水24小时后观察无渗漏,再进行大面积施工。
1.5操作工操作前必须检查作业点的安全措施是否能确保施工安全,如不符安全操作环境的,不能进行操作,应通知项目部派人进行安全设施修复合格后才能操作,因外墙与脚手架之间有300mn左右的空档,操作时应注意安全,脚下不要踩空。
1.6操作工每天作业应做好落手清工作,在脚手架上严禁高空抛物,应将废弃物品集中存在随身携带垃圾袋内,带至地面垃圾存放点集中处理,以免造成污染。
2、悬挑脚手架,槽钢安装时在剪力墙上留有孔洞,处理方案如下:2.1 一般情况下,小于50mm的孔洞采用与穿墙对拉螺杆相同的封堵做法;50m族孔洞尺寸w 100mm时,可用干硬性水泥砂浆(添加防水剂及膨胀剂)参照对拉螺杆圭寸堵做法分次堵塞;当孔洞大于100mm时,采用细石混凝土封堵;所有封堵必须保证密实。
封堵洞口的外侧涂刷 1.0mm厚JS防水,涂刷范围必须大于孔洞周边50mm 细石混凝土圭寸堵做法如下。
洞口封堵方案范文第一节:引言洞口封堵是指在自然洞口或人工洞口的出口和入口周围进行堆砌、喷涂等封堵操作,以防止洞口进水、坍塌、倒塌或其他不利于工程安全的现象。
在工程施工中,洞口封堵是保障洞口周围环境和工程安全的重要措施之一、本方案旨在通过综合应用机械堆砌、喷涂材料等方法,实施洞口封堵工作,以确保施工安全,改善洞口周围环境。
第二节:洞口封堵的目的和意义1.目的确保洞口周围环境和施工安全;防止洞口进水,避免水土流失,减少环境污染;防止洞口地质松散层坍塌,保护施工人员的生命安全;提高施工效率,减少工期延误。
2.意义洞口封堵是洞口工程的重要环节,对后续施工和工程安全影响较大;科学合理的封堵方案可以提高施工效率,减少投资成本;规范洞口封堵工作,加强洞口防护,有助于促进环境保护。
第三节:封堵原则和方法1.封堵原则按照封堵的需求和封堵材料的特点,制定合理的封堵方案;选择适当的封堵材料,确保材料的粘附性和抗压性;合理安排封堵工序,保证施工的连续性和高效性。
2.封堵方法机械堆砌法:根据洞口的大小和形状,采用机械堆砌块石或砖块的方法进行封堵,堆砌块石时要注意石块之间的紧密度和稳定性。
喷涂法:使用喷涂机器将封堵材料均匀喷涂在洞口表面,形成一层坚固的保护层,喷涂材料要选择粘结力强、抗渗性好的材料。
注浆法:将注浆装置插入洞口,注入浆液将洞口周围松散的土壤凝固固化,增加洞口的稳定性。
第四节:施工方案1.施工准备完成洞口前的清理工作,确保洞口表面整洁;准备封堵材料及施工所需的机械设备和工具;组织施工人员进行施工前的培训,确保施工操作准确无误。
2.施工步骤(1)机械堆砌法封堵:选定骨架梁位,进行固定;进行混凝土浇筑,达到一定强度;将块石或砖块按照一定要求堆砌,确保密实稳固。
(2)喷涂法封堵:清理洞口表面的积水和杂物;使用喷涂机器喷涂封堵材料,保证喷涂均匀;根据需要,可以进行多层喷涂。
(3)注浆法封堵:使用注浆装置将浆液注入洞口周围的松散土层中;根据需要,进行多次注浆,确保土层的凝固固化。
深圳万科万村(甲子塘村)项目精装修改造工程楼板预留洞口封堵专项施工方案编制人:审核人:审批人:编制单位:深圳市澳建装饰有限公司编制时间:2018年12月21日一工程概况:本工程为深圳市万科万村(甲子塘村)精装修改造工程。
楼板洞口用于下建筑垃圾,洞口尺寸为800mm*800mm,板厚为120mm,相邻地板钢筋为8@200。
现须封堵,因楼板洞口尺寸较大,为保证后浇施工质量,消除楼板结构安全及渗漏问题,特制定本方案.二、编制依据《混凝土结构工程施工质量验收规范》(GB50204-2015)《建筑工程施工质量验收统一标准》(GB50300-2013)《建筑结构可靠度设计统一标准》(GB50068—2001)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)《建筑施工安全检查标准》三、质量控制要点1、现浇结构模板安装允许误差及检验方法(如下表)2、模板应具有足够强度、刚度及稳定性,能可靠地承受新浇砼的重量,侧压力以及施工荷载。
浇筑前应检查承重架及加固支撑扣件是否拧紧。
3、模板结构的几何尺寸必须准确无误,安装稳固,拼缝严密。
4、施工时模板就位要准确,穿墙对拉螺栓要全穿齐、拧紧.5、确保模板的制作质量,定型模板必须确保拼装组合不掉棱、不漏浆。
模板支撑和加固体系按交底要求加设,确保有足够的强度、刚度与稳定性,不发生走模、下沉等现象。
拆模后模板清理干净后堆码整齐。
6、施工时严格控制好楼板模板质量,顶板平整度必须达到规范要求。
7、模板及其支撑均应落在实处,不得有“虚"脚出现,安拆均设专人负责.8、浇筑砼时振捣器不能直接碰到板面上,避免磨损撞坏面板,同时振捣时间要按规范规定,要适时,以防模板变形。
9、混凝土施工质量关系工程整体结构质量,从混凝土搅拌、浇筑到养护全过程均由本项目部派驻现场的质检员严格把关,严格控制混凝土工程各阶段的各项技术指标,进行层层把关,作业班组人员经过严格培训,并且固定。
墙洞口封堵施工方案3墙洞口封堵施工方案3一、施工前准备工作1.安全措施:施工现场应设置明显的标志和警示牌,确保周围人员了解施工区域,并采取相应的安全措施,如围栏、隔离带等。
2.施工材料准备:根据洞口的大小和要求,准备适量的封堵材料,如水泥、砂浆、石膏板等。
3.施工工具准备:准备好必要的施工工具,如抹刀、配筋器、水平仪等。
4.施工人员培训:确保施工人员具备相关的施工经验和技能,了解施工方案和安全注意事项。
二、施工步骤1.清理洞口:首先清除洞口周围的杂物和灰尘,保持洞口清洁。
2.洞口处理:根据洞口的情况选择适当的处理方法,如填塞、石膏板封堵等。
a.填塞:对于较小的洞口,可以选择用石膏、胶水等填塞。
先用抹刀将填塞材料均匀地铺在洞口周围,并确保填塞材料与墙体紧密贴合。
待填塞材料干燥后,用砂纸打磨平整。
b.石膏板封堵:对于较大的洞口,可以选择用石膏板封堵。
先将石膏板按洞口的大小剪裁好,并用胶水将石膏板固定在洞口周围。
待胶水干燥后,用抹刀将石膏板与墙体接缝处的缝隙填满,并用砂纸打磨平整。
3.抹灰处理:根据需要,可以对洞口进行抹灰处理,使其与周围墙体颜色一致。
先用抹刀将砂浆均匀地铺在洞口周围,并确保砂浆与墙体紧密贴合。
待砂浆干燥后,用抹刀将其打磨平整。
4.涂料处理:根据需要,可以对洞口进行涂料处理,使其与周围墙体颜色一致。
先用刷子将底漆均匀地涂在洞口周围,并确保底漆与墙体紧密贴合。
待底漆干燥后,用刷子将面漆均匀地涂在洞口周围,并确保面漆与底漆颜色一致。
5.整体处理:最后,对整个洞口进行检查和修整,确保封堵效果和外观效果符合要求。
三、施工注意事项1.保持施工现场整洁,避免施工垃圾和杂物对周围环境造成污染。
2.施工过程中,要根据洞口的具体情况选择合适的封堵材料和施工方法。
3.确保施工材料的质量符合要求,避免因材料质量问题导致封堵效果不佳。
4.施工人员要严格按照施工方案进行操作,确保施工质量和安全。
5.在施工过程中,要根据需要随时对施工方案进行调整和改进,以获得更好的封堵效果。
洞口封堵施工方案洞口封堵施工方案摘要:本项目旨在对洞口进行封堵施工,保障洞口区域的安全,并有效防止洞口向外溢出对环境造成的污染。
本方案主要内容包括施工前准备、施工方案、施工材料与设备、施工工艺等。
一、施工前准备:1.明确施工目标:准确把握洞口封堵的任务和要求,确保施工质量。
2.制定施工计划:根据施工目标,制定详细的施工计划,包括施工时间、施工流程、施工方法等。
3.采购施工材料与设备:根据施工计划,采购必要的封堵材料和设备,确保施工所需物资的供应。
二、施工方案:1.调度施工人员:根据施工计划,调度足够数量的施工人员,确保施工进度。
2.清理洞口区域:清理洞口周围的垃圾和杂物,确保施工的正常进行。
3.封堵材料的选择:根据洞口的具体情况,选择合适的封堵材料,如水泥、砂浆等。
4.制定封堵方案:根据洞口的尺寸和形状,制定具体的封堵方案,如使用封堵板、填充砂浆等方法。
三、施工材料与设备:1.水泥:质量符合国家标准的普通硅酸盐水泥。
2.砂浆:选用适合封堵材料的硅酸盐砂浆。
3.封堵板:选择具有一定强度和耐久性的封堵板。
4.封堵工具:包括封堵刀、水泥搅拌器等。
四、施工工艺:1.清理洞口:使用封堵刀清理洞口周围的杂物和灰尘,确保封堵材料能够紧密贴合洞口。
2.涂抹底涂:在洞口封堵前,先涂抹一层底涂,增强封堵材料与洞口的粘结力。
3.封堵洞口:根据封堵方案,使用水泥或硅酸盐砂浆填充洞口,保证封堵材料均匀密实。
4.收拾现场:清理施工现场,清除废弃材料和设备,保持洁净。
通过以上施工方案,可以有效地对洞口进行封堵施工,确保洞口区域的安全,并且能够防止洞口向外溢出对环境造成污染。
在施工过程中,要确保施工人员的安全,并保证施工质量,以满足工程的要求。
最后,还要做好施工现场的清理工作,保持环境整洁。
第1篇一、项目背景随着城市化进程的加快,建筑物越来越多地采用预留洞设计,以满足后期管道、线路等设施的安装需求。
然而,在建筑物交付使用后,预留洞往往因长期暴露在空气中,容易造成安全隐患,如洞口腐蚀、尘土堆积、漏水等。
为确保建筑物的安全与美观,对预留洞进行封堵施工势在必行。
本方案针对预留洞封堵施工,提出一套完整的施工方案。
二、施工原则1. 安全第一:确保施工过程中人员安全,遵守相关安全操作规程。
2. 质量至上:严格按照设计要求和施工规范进行施工,确保封堵质量。
3. 环保节能:采用环保材料,降低施工对环境的影响。
4. 经济合理:在保证质量的前提下,优化施工方案,降低施工成本。
三、施工准备1. 施工人员:组织具备相关资质的施工队伍,对施工人员进行技术培训和安全教育。
2. 施工材料:选用符合国家标准的封堵材料,如密封胶、水泥、砂石等。
3. 施工设备:准备施工所需的工具和设备,如切割机、钻机、搅拌机、模板等。
4. 施工场地:清理施工现场,确保施工环境整洁、安全。
四、施工步骤1. 施工前检查(1)检查预留洞的尺寸、位置是否符合设计要求。
(2)检查预留洞的周边环境,确保施工安全。
2. 施工准备(1)清理预留洞内的杂物、灰尘等。
(2)根据预留洞的大小和形状,制作相应的模板。
3. 封堵施工(1)采用水泥砂浆或密封胶进行封堵,根据实际情况选择合适的材料。
(2)将模板放置在预留洞口,确保封堵部位平整。
(3)将水泥砂浆或密封胶均匀涂抹在模板上,厚度应适中。
(4)等待封堵材料固化,拆除模板。
4. 施工后检查(1)检查封堵部位是否平整、牢固。
(2)检查封堵材料是否有裂缝、脱落等现象。
五、施工质量控制1. 施工材料:选用符合国家标准的封堵材料,确保材料质量。
2. 施工工艺:严格按照施工规范进行施工,确保施工质量。
3. 施工人员:加强施工人员的技术培训,提高施工技能。
4. 施工过程:加强施工过程中的监督检查,发现问题及时整改。
六、施工安全措施1. 施工人员:佩戴安全帽、安全带等防护用品,遵守安全操作规程。
洞口封堵施工方案
Coca-cola standardization office【ZZ5AB-ZZSYT-ZZ2C-ZZ682T-ZZT18】
康桥康城一号院
洞
口
封
堵
施
工
方
案
编制人:
审核人:
批准人:
正岩建设集团
年月日
一工程概况......................................................... .. (1)
工程概况......................................................... (1)
方案概况......................................................... (1)
二编制依据......................................................... . (1)
相关规范......................................................... (1)
、图纸......................................................... (1)
、施工组织设计 (1)
三施工准备及组织管理机构 (1)
、机具及材料准备: (1)
、项目组织机构图: (2)
、现场施工负责人岗位职责 (2)
、技术人员岗位职责 (2)
、施工现场组长岗位职责 (3)
、质量、安全巡视员职责 (3)
四施工工艺及要点 (3)
、普通洞口封堵施工工艺 (3)
、管道洞口封堵施工工艺 (4)
五验收程序......................................................... .. (5)
、班组自检......................................................... ..5
、质量小组检查复检 (5)
、监理验收......................................................... ..5
六质量保证措施......................................................... .5
七安全文明施工要求 (6)
楼板洞口封堵专项施工方案
一、工程概况
本工程位于郑州市二七区,南侧为鼎盛大道,东侧为荆胡路,西侧为杏园路。
总建设用地面积平方,建设单位为郑州康桥房地产开发有限责任公司,本项包括11栋高层住宅楼、7栋多层建筑和一
个地下车库。
抗震设防烈度为7度,耐火等级地下为一级,地下室防水为一级,设计结构使用年限为50年。
二、编制依据
相关规范
《混凝土结构工程施工质量验收规范》(GB50204-2015)
《建筑工程施工质量验收统一标准》(GB50300-2013)
《建筑结构可靠度设计统一标准》(GB50068-2001)
《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)
、图纸
康桥康城一号院结构图及建筑图
、施工组织设计
康桥康城一号院施工组织设计
三、施工准备及组织管理机构
、机具及材料准备:
本方案需准备的机具主要为:凿子、毛刷、刮板。
所需要的材料为:细石混凝土、膨胀剂、防水剂、1:2水泥砂浆
、项目经理岗位职责
负责工程的质量、进度、成本、安全施工的监督控制。
代表企业履行施工合同。
定期组织召开项目工作会议,检查项目工作实施情况,纠正管理活动中出现的问题,明确目标。
考核评估项目各部门的工作情况,效率和业绩。
协调内外关系,积极调动有利因素,为工程建设创造良好的环境,组织对主要专业施工方法进行工艺评审,确定施工方案,进行技术交底。
负责解决落实工程所需资金,合理安排资金使用;
、现场施工负责人岗位职责
负责工程的组织生产、施工、质量、进度,直接管理该项目各部门工作。
组织现场施工,合理调配劳动力及项目的日常、内部管理。
全面负责工程技术质量工作,并协调施工技术管理工作。
参与制定重要施工技术方案。
参与制定工程质量及安全保证体系。
参与解决工程施工过程中出现的技术问题。
负责施工过程中质量监督,加强施工管理。
负责施工过程中文明施工和按标准施工管理。
、技术人员岗位职
在项目经理和公司领导下,负责项目工程的技术管理工作,协调各工种技术与的交叉作业。
负责项目工程的施工技术,质量安全和施工档案资料工作,编制施工组织设计和施工方案并建立质量、安全保证休系。
认真贯彻有关规范、图集规程。
组织图纸预审和参加图纸会审、按施工立面图、平面图和签定施工计划。
贯彻执行经批复的施工组织设计和施工方案,主持项目工程技术交底工作,在施工中对重要部位,关键工序进行技术指导和监督,并负责处理工程质量和安全技术问题。
主持隐蔽工程检查验收和样板工程的认定工作,参加施工预检和施工验收,参加质量回访工作。
主持项目工程技术会议、技术培训、质量安全教育。
、施工现场组长岗位职责
按国家行业标准、规范及项目组织施工设计、施工作业文件等组织施工。
及时检查、处理施工问题,认真进行施工质量自检,并参与项目质量检查评定,对分管的施工产品质量负直接责任。
对违反操作规程的作业行为及时制止、纠正、并按权限给予处置。
做好施工日志的填写工作。
、质量、安全巡视员职责
按照国家行业技术标准、规范、规程以及施工组织设计等有关程序安排工作。
认真填写质检记录,编写质检报告,并按规定保存和归档。
严格执行国家、行业、公司有关安全工作的法规和标准,确保施工过程安全生产。
做好日常安全检查工作,参加安全大检查,发现不安全因素应及时采取措施,发出整改通知并检查其整改结果,对分管的安全工作负责。
对违反安全操作的人及时纠正,情况紧急时可按规定权限暂停工作,并及时报告项目经理或项目执行经理。
四、施工工艺及要点
、普通洞口封堵施工工艺
2、下口用模板做吊洞模板,以木方及钢管脚手架支撑。
(大于300的洞口需要植双层双向钢筋,钢筋间距200,植三级钢8个的,)
3、在洞口四周刷1:1水泥浆密实,然后浇筑30mm高于原洞口混凝土一个标号的细石混凝土,混凝土加膨胀剂。
4、浇筑12h后进行养护,养护时间不少于24h。
5、待养护完成后,将吊洞里水清理干净,再用高于原洞口混凝土一个标号的微膨胀细石混凝土二次浇筑,浇至离楼板面20mm,并进行48h养护。
6、进行盛水试验,如不漏水则进行下一步工序,如不合格则从第一步重新做。
7、用1:2防水砂浆找平,对四周接搓口处压密实,表面拉毛。
楼板封堵工艺图:
、管道洞口封堵施工工艺
2、下口用模板做吊洞模板,以木方及钢管脚手架支撑。
3对管道进行清理,在管道上防水止水圈,用胶水将止水圈固定在楼板厚度方向中间位置,并在止水圈上方涂抹适量胶水。
4、在洞口四周刷1:1水泥浆密实,然后浇筑30mm高于原洞口原混凝土一个标号的细石混凝土,混凝土加膨胀剂。
5、浇筑12h后进行养护,养护时间不少于24h。
6、待养护完成后,将吊洞里水清理干净,再用高于原洞口混凝土一个标号的微膨胀细石混凝土二次浇筑,浇至离楼板面20mm,并进行48h养护。
7、进行盛水试验,如不漏水则进行下一步工序,如不合格则从第一步重新做。
8、用1:2防水砂浆找平,对四周接搓口处压密实,表面拉毛。
五、验收程序
、班组自检
外墙洞口封堵结束后,班组必须请项目质量人员及管理此工作的管理人员对洞口封堵进行验收,检查其是否符合项目规定要求,有无开裂等渗漏隐患,并办理验收手续。
、质量小组检查复检
、监理验收
对不符合质量要求的及时纠正,防患于未然。
隐蔽工程验收检查后,要办理移交手续,列入工程档案,对查出的问题必须认真处理,经监理、甲方相应人员复核无误后,方能转入下道工序。
?
六、质量保证措施
、施工员、技术员严格按照技术交底要求进行班前技术交底,过程检查监督,每道工序均进行检查验收后方可进行下一道工序施工。
、严格控制材料进场质量,做到每一种材料进场都要对其进行检查,需做复试的立即要求进行复试。
、项目部技术总工、技术员及质量员定期不定期的进行抽查,发现不合格的要求立即进行返工处理。
、浇筑混凝土前必须对管道口进行清理,并在浇筑前刷水泥浆。
、严禁一次性浇筑混凝土,必须分次进行混凝土浇筑,并进行养护。
、混凝土浇筑完成后,需进行盛水试验,如试验不合格,需从第一步重新开始做,直至合格为止。
七、安全文明施工要求
、各操作人员应严格按照外架上操作的安全及各项要求施工,保证操作安全。
、封堵时应严格按照现场文明施工要求施工。
、六级以上(含六级)大风、大雪、大雾、大雨天气停止在脚手架上操作。
、施工前应在封堵洞口处设警示牌,以免洞口东西坠落,砸伤下一层作业人员。
