煤矿掘进作业规程
- 格式:docx
- 大小:293.88 KB
- 文档页数:146
掘进工作面作业规程一、引言掘进工作面是煤矿生产过程中重要的环节之一,为了保障工作面作业的安全高效进行,制定掘进工作面作业规程是必不可少的。
本文将介绍掘进工作面作业规程的相关内容。
二、工作面布置1. 工作面应符合煤层地质条件和采煤工艺要求,并在煤矿安全规程的基础上进行布置。
2. 工作面应设置足够的通风设备,保证工作面的通风畅通。
3. 工作面应设置合理的采煤机、运输设备和支护设备,确保作业的顺利进行。
三、作业人员安全要求1. 所有进入工作面的人员必须经过岗前培训,掌握相关安全知识和操作技能。
2. 作业人员应佩戴符合标准的劳动防护用品,并定期检查其完好性。
3. 作业人员应遵守作业规程,严禁违章操作和擅自更改工作面布置。
四、工作面作业流程1. 工作面作业开始前,需进行安全检查,确保设备正常运行,通风畅通。
2. 工作面作业期间,应严格按照采煤工艺要求进行作业,确保采出煤炭的质量和数量。
3. 工作面作业结束后,应进行清理,疏通通风道路,消除安全隐患。
五、工作面作业安全控制1. 工作面作业应定期进行安全检查和评估,及时发现和解决存在的安全隐患。
2. 工作面应设置合理的支护措施,确保作业区域的稳定和安全。
3. 工作面应配备专职安全员,负责监督作业过程中的安全控制措施的实施。
六、工作面作业质量管理1. 工作面作业应按照采煤工艺要求进行,保证采出煤炭的质量符合标准。
2. 工作面应定期进行质量检查和评估,及时发现和解决存在的质量问题。
七、工作面作业环境保护1. 工作面应合理利用矿井排水,防止水位过高影响作业。
2. 工作面应定期清理煤屑和废弃物,减少环境污染。
3. 工作面应合理排放煤矸石,减少对周边环境的影响。
八、工作面作业事故应急处理1. 工作面应配备应急救援设备和人员,及时处理作业中发生的事故。
2. 工作面应制定应急预案和演练,提高事故应急处理的效率和水平。
九、工作面作业记录和报表1. 工作面应做好作业记录,记录作业过程中的关键信息和数据。
煤矿掘进安全技术操作规程掘进打眼工一、一般规定第1条掘进打眼工必须经培训和考试合格后,方可上岗操作。
第2条钻眼前应清除完工作面余渣,露出实底。
第3条按测量给定的井巷中线、腰线延伸至工作面,并按作业规程中爆破说明书的炮眼布置方式,用量具确定炮眼圈径和每圈炮眼眼位。
第4条每圈炮眼应钻至同一水平位置,掏槽眼应按要求增加深度。
第5条钻眼时应避开残眼和岩层裂隙。
每个炮眼钻完后应及时封住眼口,防止掉渣堵眼,装药前应用压风清除炮眼内的煤(岩)粉和污水。
第6条检修钻具必须在指定修理室进行,严禁在工作面随意拆卸和检修钻具。
第7条禁止在旧眼、残眼内或在煤层裂缝中打眼。
打眼过程中,禁止用手或带手套扶托钻杆。
第8条有下列情况之一时,不准打眼或应立即停止打眼,在向上级汇报并妥善处理、确认安全后,方能继续打眼:1.迎头风流中瓦斯浓度达到1%时。
2.发现有煤和瓦斯突出征兆时。
3.发现煤岩层变潮、煤质松软,有挂红、挂汗、出现雾气、水叫、顶板附水加大、空气变冷的透水预兆时。
4.打眼中突遇压力水从钻孔流出时,应立即停钻并不准抽动钻杆。
5.工作面局部顶板来压、片帮严重。
6.空顶超过作业规程的规定。
7.支护不齐全、不牢固。
对上述1.2.3.4项,如情况紧急,还必须立即发出警报,撤出所有受威胁地点的人员。
第9条打眼工应和放炮员紧密配合,共同搞好安全生产,确保爆破效果良好。
二、其它要求第10条打眼前的检查和处理:1.对工作地点的顶板、煤帮、临时支护应进行全面检查,待问题处理后方可打眼。
2.必须扎紧袖口、裤管,扣好衣扣,围巾必须系在上衣内,严禁围巾和衣服的线头等外露。
三、打眼操作及其注意事项第11条两人操作,一人在凿岩机一侧领钎定眼,一人在另一侧握紧手把操作。
第12条开眼时,定好位后,使钻头顶紧定位点,间断地启动开关二、三次,使钻头钻进岩体。
第13条钻头钻进岩体后,根据爆破说明书的规定,调整打眼的方向和角度。
推进时要均匀使劲,不可用力过猛,要顺势推进。
煤矿掘进工作面作业规程在煤矿生产过程中,掘进作业是不可或缺的一个环节。
为了保证掘进作业的安全、高效进行,制定掘进工作面作业规程是必要的。
本文将针对煤矿掘进工作面作业规程进行详细阐述。
一、作业前准备1.检查设备在开始掘进作业前,必须进行设备检查。
检查的项目包括刀具、加工系统、光电装置等设备是否正常运转。
同时,还要对机床和设备进行充分清洁和维护,确保没有杂质和污染物附着在设备上。
2.排查安全隐患在进行掘进作业前,必须对工作面进行安全检查。
特别是针对通风、支护、防火、瓦斯等方面进行排查,保证在作业过程中无安全隐患。
3.确定作业地点在确定作业地点前,必须对工作面进行精确测量,并制定详细的作业计划。
作业计划应该包括采掘顺序、采高、采宽等参数。
同时,还需要对采区进行划分,确保不会出现工作面拥挤和交叉作业等情况。
二、作业过程1.通风管理在进行掘进作业时,必须保证通风系统能够及时和充分地为掘进区提供空气。
为了保证通风系统正常工作,必须对通风设备进行维护和检查。
同时,在作业过程中还需注重检查通风口和通风管道是否存在堵塞现象。
2.支护管理在进行掘进作业时,必须保证工作面的支护系统能够发挥最大的效能,防止地质环境对人员和设备的伤害。
为了保证支护系统正常工作,必须进行设计和施工,同时对支护系统进行维护和检查。
3.防火管理在进行掘进作业时,必须要对瓦斯进行管理和防控。
为了防止瓦斯爆炸对人员和设备的伤害,需要在作业过程中对瓦斯进行监测和处理。
同时,还需要采取措施防止火源出现。
4.防尘管理在进行掘进作业时,必须要对粉尘进行管理和防控。
为了防止粉尘对人员和设备的伤害,需要在作业过程中对粉尘进行监测和处理。
同时,还需要做好通风、湿化等防尘处理措施。
5.作业人员安全在进行掘进作业时,必须要保障作业人员的安全。
为了做到这点,需要提供适当的安全设备,并组织作业人员接受相应的安全培训。
同时还要对作业人员的操作进行监控,并对作业人员进行管理和考核。
煤矿⼯作掘进⼯作⾯作业规程第⼀章地质概况⼀、巷道穿越的煤(岩)层和围岩特征及其柱状图1、煤层情况:721001⼯作⾯穿越2#(九尺)煤,煤层厚度稳定;⼯作⾯标⾼930—1069m,盖⼭厚度510—647m;煤厚1.80—3.01m,平均2.41m,结构简单。
预计靠近杜⼉坪断层的区段倾⾓变化较⼤,可能达到7°以上,影响正常掘进。
⼯作⾯前部煤厚较薄,约 1.8m,托夹⽯掘进,后半部夹⽯会逐渐尖灭。
切眼附近煤层较厚,约3.01 m。
3、煤岩层综合柱状图(见附图⼀)。
⼆、地质构造及其平、剖⾯图1、褶曲:⼯作⾯设计切眼附近为⼀向斜结构,轴向北西,两翼倾⾓平均为7°。
2、陷落柱:参照南九盘区陷落柱实际揭露情况,预计本⼯作⾯陷落柱发育,数量8—12个,预计长轴30—80m,短轴20—50m。
3、断层:预计⼯作⾯前部断层数量较少,只发育在陷落柱附近。
4、地质预测剖⾯图(见附图⼆)三、掘进⼯作⾯周围的采掘情况本⼯作⾯北邻南⼤巷及南翼总回风巷,南邻杜⼉坪断层,东邻南九盘区,西邻721002⼯作⾯(未送)。
四、掘进⼯作⾯周围的预计⽔⽂地质条件⽔⽂地质条件简单,地质构造附近有少量裂隙⽔。
最⼤涌⽔量0.05m3/min,正常涌⽔量0.001m3/min。
五、掘进⼯作⾯周围煤(岩)层预计⽡斯涌出量,煤层发⽕期、煤尘爆炸性等。
六、重要地质情况预报及提⽰1、杜⼉坪断层附近地质构造极其复杂,煤层倾⾓变化⼤。
陷落柱、断层数量多、个体⼤、落差⼤、延伸长、顶板裂隙发育,会给掘进施⼯带来较⼤影响,届时根据实际情况制定安全措施。
2、地质构造附近顶板破碎,裂隙发育,应加强顶板⽀护及两帮的维护。
3、2#煤层由2#上与2#两层逐渐合并为2#煤,其层间距变化较⼤,届时根据其实际层间距确定具体⽀护⽅式。
第⼆章⼯程概况⼀、巷道⽤途简述721001⼯作⾯包括正巷、副巷、切眼。
副巷为回采时运料巷;正巷为回采时运煤巷;切眼内安装⽀架、采煤机、运输机进⾏回采。
煤矿掘进作业规程第一章概况
第一节概述
一、巷道名称
本《作业规程》掘进的巷道为:
二、掘进的目的及用途
三、巷道设计长度及服务年限
设计长度: m,巷道设计倾角 ?。
服务年限: 月四、预计开竣工时间
开工时间: 年月竣工时间:
第二节编写依据
一、掘进地质说明书及批准时间
地质说明书名称:
批准时间为:
二、掘进施工设计
施工设计名称:
批准时间为:
1 年月
第二章地面位置及地质情况
第一节地面相对位置及邻近采区开采情况
井上下对照关系表
第二节工作面顶底板综合柱状图
第三节地质构造
第四节水文地质
第三章巷道布置及支护说明
第一节巷道布置平面图
此处要求设计巷道要突出,粗双虚线表示,线条宽度为1mm
2
第二节支护设计
简单说明用该支护方式能否满足生产要求。
一、支护参数与要求
二、巷道支护设计断面图
第三节支护工艺
一、支护方式的主要参数
自行设计表格说明巷道支护的主要参数及支护材料的主要参数
二、支护工序安排
三、支护要求
说明巷道的荒高、荒宽、净高、净宽,及巷道断面积,并且详细说明巷道施工过程中的支
护质量标准要求。
四、每米巷道支护材料用量
3
第四章施工工艺
第一节施工程序第二节凿岩方式
一、本规程所有巷道均采用打眼放炮的掘进方法进行掘进。
二、打眼工具
第三节爆破作业
一、爆破条件:
二、爆破指标
三、爆破说明表
4。

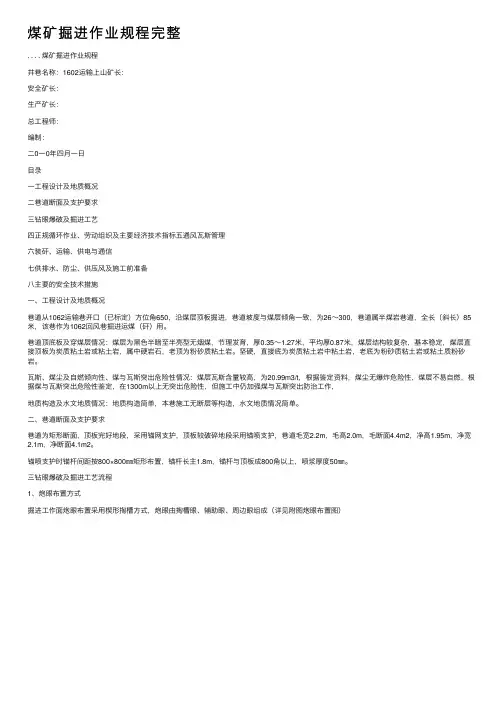

煤矿掘进作业规程
煤矿掘进作业规程是煤矿中进行掘进作业时所需遵守的规定和程序。
以下是煤矿掘进作业规程的一般内容:
1. 作业前准备:
- 检查矿井通风情况,确保空气流通畅。
- 检查矿井支护情况,并进行必要的修复。
- 确定掘进工作面的布置和通风方式。
2. 安全措施:
- 制定掘进作业的安全措施,包括安全标志和警示标志的设置。
- 配备必要的个人防护装备,如安全帽、防尘口罩和防护眼镜等。
- 严禁在掘进区域吸烟、使用明火和带入易燃易爆物品。
3. 掘进作业:
- 按照掘进工作面的设计要求进行掘进作业。
- 使用合适的掘进设备和工具进行作业,保证作业质量和效率。
- 坚持岗位责任制,确保作业人员的安全和产品质量。
4. 通风管理:
- 保持矿井通风畅通,及时清除瓦斯和粉尘。
- 定期检查和维护通风设备,保证其正常运转。
5. 事故应急处理:
- 根据矿井事故应急预案,及时采取救援措施防止事故扩大。
- 进行事故调查和分析,总结教训,修订安全措施。
煤矿掘进作业规程的具体内容和要求可能会因矿井的不同而有所差异,但上述内容是一个一般的掘进作业规程的基本要素。
煤矿应制定和执行一套科学、合理的掘进作业规程,以确保作业安全和高效进行。
掘进工作面作业规程目录第一章概况第一节概述第二节编写依据第二章地面位置及地质情况第一节地面相对位置及邻近采区开采情况第二节煤(岩)层赋存特征第三节地质构造第四节水文地质第三章巷道布置及支护说明第一节巷道布置第二节矿压观测第三节支护设计第四节支护工艺第四章施工工艺第一节施工方法第二节凿岩方式第三节爆破作业第四节装载与运输第五节管线及轨道敷设第六节设备及工具配备第五章生产系统第一节通风第二节压风第三节瓦斯防治第四节综合防尘第五节防灭火第六节安全监控第七节供电第八节排水第九节运输第十节照明、通讯和信号第六章劳动组织及主要技术经济指标第一节劳动组织第二节作业循环第三节主要技术经济指标第七章安全技术措施第一节一通三防第二节顶板第三节爆破第四节防治水第五节机电第六节运输第七节其他第八章避灾应急措施及避灾路线附图:第一章概况第一节概述本《作业规程》掘进的巷道为矿井第三区段开采巷道南北顺槽之间的煤门,用于+720m回采工作面的南北顺槽之间的联络。
服务+720m区段回采工作面等;全部为煤巷,长度为25m 。
2009年3月开工,预计2009年月竣工,巷道服务年限为1年。
第二节编制依据1、2004年11月批准的矿井90kt/a技改《初步设计》说明书(代可性行研究)。
2、2007年进行部分变更的《变更初步设计》说明书;3、采煤方法设计和部分设计。
4、新疆地矿局第九地质大队提供的《生产地质报告》。
第二章地面位置及地质情况第一节地面相对位置及邻近采区情况井上、下对照表第二节煤(岩)层赋存特征矿井含煤地质为中侏罗统西山窑组(J2X),为河流-湖泽相沉积,主采煤层为45-2,最小厚度为14.2m,最大厚度为28.8m,平均厚度为20.2m左右.煤层普遍沿走向由西向东有变薄的趋势,沿倾向上由浅入深,由厚变薄。
为北倾单斜构造,属结构简单煤层,倾角一般在76°-81°之间,含0-1层夹矸,从掘进巷道中观察煤层层理清晰,部分地段节理发育,煤层顶、底板均有3-5米的伪顶、底,主要为煤线,炭质泥岩和粉砂泥岩互层,顶板为泥岩、粉砂岩,底板为粉砂岩、泥质粉砂岩,属中等偏弱型顶板。
掘进工操作规程标题:掘进工操作规程引言概述:掘进工是煤矿生产中的重要环节,操作规程的严格执行对保障矿井安全生产至关重要。
本文将详细介绍掘进工操作规程的内容和要点。
一、掘进前准备工作1.1 确认工作面情况:包括工作面的位置、煤层倾角、煤层厚度等情况。
1.2 检查设备工具:确保掘进机、钻机、矿车等设备工具完好,无损坏。
1.3 安全防护准备:检查瓦斯检测仪、通风设备等安全防护设备,确保正常运转。
二、掘进工作操作流程2.1 确定掘进方向:根据勘探数据确定掘进方向,避免煤层失稳。
2.2 控制掘进速度:根据地质条件和煤层情况,控制掘进速度,避免发生事故。
2.3 注意通风排瓦斯:保持掘进工作面的通风畅通,及时排放瓦斯,确保安全生产。
三、瓦斯防治工作3.1 定期检测瓦斯浓度:使用瓦斯检测仪对工作面瓦斯浓度进行定期检测。
3.2 采取防瓦斯措施:根据瓦斯浓度采取相应的防瓦斯措施,确保作业人员安全。
3.3 瓦斯事故处理:一旦发生瓦斯事故,即将采取应急措施,并及时报告上级领导。
四、安全生产管理4.1 安全教育培训:对掘进工作人员进行安全教育培训,增强安全意识。
4.2 安全检查记录:定期对掘进工作面进行安全检查,并做好记录备查。
4.3 安全生产奖惩制度:建立健全安全生产奖惩制度,激励员工积极参预安全生产。
五、掘进后清理工作5.1 清理工作面残渣:清理工作面残渣,确保通风畅通,为下一步掘进工作做准备。
5.2 设备维护保养:对掘进机、钻机等设备进行维护保养,延长使用寿命。
5.3 安全退出工作面:在清理工作完成后,安全撤离工作面,确保作业人员安全。
结论:严格执行掘进工操作规程,是保障矿井安全生产的重要保障措施。
作业人员应严格按照规程操作,确保安全生产和人员安全。
掘进工作面作业规程1.前言掘进作业是煤矿井下最核心的作业之一,也是煤矿生产运转的重要组成部分。
掘进工作面作业规程是保障煤矿井下安全生产的基础,对于规范掘进作业具有重要的现实意义和实践价值。
本规程通过对掘进作业的程序、工艺、方法、管理等方面作出规定,对掘进作业实行科学的管理,保证掘进作业的安全、高效、可控。
2.定义掘进工作面意为在煤矿井下进行钻探、炮掘等工作,开采出可供煤炭生产的煤炭层。
3.作业流程3.1 掘进工作面前期准备1.确定掘进区域:根据采煤申报单,确定掘进区域。
2.制定掘进方案:根据采煤申报单,按照掘进路线、掘进工作面的形态等要求,制定掘进方案。
3.安全管理:严格执行井下安全管理制度,进行岗前培训和岗位技能测试,严格按照技术标准和操作规程操作。
3.2 掘进工作面的作业程序3.2.1 预先检查安全条件1.确认掘进工作面地质状况、瓦斯和煤尘等安全条件。
如果不符合要求,则应及时采取措施进行处理。
2.检查掘进工作面支护及支撑设施是否符合要求。
3.检查掘进人员的专业技能及岗位资质是否符合要求。
3.2.2 掘进工作面的爆破程序1.确认雷管连接正确,起爆线路连接安全。
2.制定钻孔布置图和炮孔布置图。
3.安排好爆破作业的及时,进行必要的撤离和警戒工作。
4.在爆破作业进行前,对爆破区域进行管理,保持清洁,并确认无遗漏物品。
3.2.3 掘进工作面的支护程序1.按照支护计划及时设置和修补和加固支护,确保支护设施正确、牢固和完好。
2.对于工作面出现变形或破坏,应立即采取措施进行加固或修理。
3.在支护作业前应进行支护区域的安全检查,保证工作面支护级别符合要求。
3.2.4 掘进工作面的进尺管理1.严格按照掘进方案进行进尺作业,确保进尺精度达标。
2.确认反钻钻孔、探查钻孔及插旗等工序的质量,并对其进行监控和管理。
3.对于出现不符合要求的进尺情况,应及时采取必要措施进行返修和修补。
4.安全要求1.严格执行井下安全和生产管理制度。
目录审批意见 (1)目录 (1)第1章工程说明 (4)1.1工作面设计 (4)1.1.1 巷道基本情况 (4)1.1.2 施工中特殊要求 (5)1.1.3 重点说明的问题 (5)1.2 地质说明书 (5)第2章施工方法及施工工艺 (8)2.1 施工方法 (8)2.2 施工工艺 (8)2.2.1 钻眼爆破说明 (8)2.2.2 光爆标准 (8)2.2.3 施工工艺及要求 (8)2.2.3 重点说明的问题 (8)2.3 爆破作业 (9)第3章巷道布置及支护说明 (10)3.1 巷道布置 (10)3.2 顶板压力计算及支护选择 (10)3.2.1 巷道顶板压力计算公式 (10)3.2.2 顶板压力计算公式选择依据 (10)3.2.3 锚杆参数计算 (10)3.2.4 锚索参数计算 (11)3.3 支护材料材质、规格要求 (11)3.3.1 锚杆及锚固剂 (11)3.3.2 锚索及锚固剂 (12)3.3.3 喷浆用料 (12)3.4 断面及支护图 (12)第4章光面爆破 (21)4.1 光面爆破参数选择 (21)4.1.1 光面爆破实质 (21)4.1.2 光面爆破参数选择 (21)4.2 循环火药、雷管消耗量计算 (21)4.3 光面爆破说明书 (22)第5章施工设备与运输系统 (31)5.1施工设备 (31)5.2施工设备计算 (31)5.2.1 JD-75绞车拉车数 (31)5.2.2 蓄电池电机车拉放车数计算 (32)5.3运输方式 (32)第6章劳动组织及成本分析 (36)6.1劳动组织表 (36)6.2作业方式 (36)6.3主要经济技术指标 (36)第7章通风系统 (38)7.1通风设计 (38)7.1.1 通风设计表 (38)7.1.2 风量、风速计算 (38)7.1.3 局部通风机安装地点和要求 (38)7.1.4局部通风管理 (39)7.2瓦斯防治 (39)7.2.1 瓦斯管理 (39)7.2.2 瓦斯检查 (40)7.2.3排放瓦斯措施 (40)7.3 防尘管理 (41)7.3.1 专用线路 (41)7.3.2 防尘措施 (41)7.4 防、灭火 (41)7.5安全监控 (42)7.5.1监测探头明细表 (42)7.5.2 安全监测 (42)7.5.3 安全监测管理 (42)7.5.5 其它方面 (43)第8章安全技术措施 (47)8.1 开拉门措施 (47)8.2 顶板管理 (47)8.2.1顶板管理措施 (47)8.2.2 锚杆安装工艺 (48)8.2.3 锚索安装工艺 (48)8.2.4 挂网要求 (49)8.3 拉拔力措施 (49)8.4 放炮管理 (50)8.5火工品管理 (52)8.6 电机车管理 (52)8.7 耙斗机管理 (52)8.8 绞车及运输管理措施 (53)8.9铺轨管理 (55)8.10 机电管理 (55)8.11 喷浆措施 (55)8.11.1准备工作 (55)8.11.2 喷射作业 (55)8.11.3 巷道回弹料回收措施 (56)第9章超前探测 (57)9.1 超前探测相关规定 (57)9.2 超前探测安全措施 (57)9.2.1 配备工具 (57)9.2.2 打钻前准备工作 (57)9.2.3 打钻施工措施 (57)9.2.4 突出危险预兆 (58)9.3 灾害应急措施 (58)9.3.1 灾害处理程序 (58)9.3.2 事故抢救措施 (58)9.3.3 避灾路线 (58)规程贯彻记录 (62)第1章工程说明1.1工作面设计1.1.1巷道基本情况1.1.2施工中特殊要求1、施工前,地测科给出中心方位。

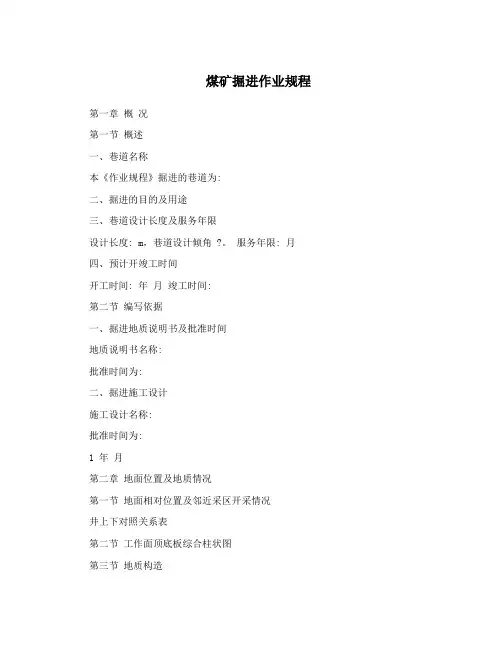

第一章工程概况第一节概述一、巷道名称:本作业规程掘进巷道为煤1一采区1108工作面运输巷及切眼。
二、掘进目的及巷道用途:掘进目的是为形成1108工作面生产系统,满足1108工作面回采时的通风、行人、运输、管线敷设的需要。
三、巷道设计长度及服务年限:巷道设计长度:运输巷(B-E’)长度为米(平距);切眼(F’-E’)长度为米(平距)。
服务年限:年。
四、巷道类别、巷道层位及巷道坡度:巷道类别:回采巷道。
巷道层位:1108运输巷由B点开口施工4米平巷后,按6°下山预计施工米(平距)后进入煤1施工层位,进入施工层位后沿煤1底板施工;切眼沿煤1顶板施工。
巷道坡度:材料巷为0°~-6°;切眼坡度约为11°。
五、通风方式:局扇压入式。
六、使用机械:耙装机、调度绞车、喷浆机、风煤钻、风钻、水泵、局扇、综掘机、胶带运输机、刮板运输机。
七、预计开工和竣工时间:根据采掘接续要求,经研究决定自2013年8月开工,预计2014年2月竣工。
第二节编写依据一、采面设计及批准时间:该工作面设计名称为《1108工作面设计》。
二、地质说明书及批准时间:地质说明书名称为《龙口煤电有限公司梁家煤矿1108工作面掘进地质说明书》。
三、矿压观测资料:依据同煤层已施工及回采的1103工作面、1106工作面掘进支护经验,1109材料巷掘进期间矿压观测资料,以及煤2一采区巷道、煤2集中片巷道成功支护经验。
第二章地面相对位置及地质水文情况第一节地面相对位置及邻近采区开采情况附表1 地面相对位置及临近采区开采情况表表一地面相对位置及临近采区开采情况表第二节 煤(岩)层赋存特征一、煤(岩)层产状、厚度、结构、坚固性系数、层间距。
1108工作面煤1、油2上2、油2上1各层赋存稳定,厚度变化小。
其中上部煤1结构简单,不含或偶含一层夹矸,厚度~,平均 m。
中部油2上2厚~ m,平均 m,黑褐色,水平层理发育,比重小,含炭量及含油率较高,底部夹薄煤层。
下部油2上1厚为~,平均 m,褐灰色,含油率较高,比重大,质量较差。
煤1顶板含油泥岩及粉砂岩抗压强度~,平均 MPa,普氏硬度系数f=。
油页岩平均抗压强度 MPa,普氏硬度系数f=。
油2上1底板含油泥岩平均抗压强度 MPa。
二、煤层瓦斯涌出量、瓦斯等级、发火期、煤尘爆炸指数。
低瓦斯矿井,瓦斯涌出量随开采深度增加而增高,煤尘具有爆炸性。
煤层燃点低,层理发育,透气性好,地温较高,煤层容易自燃发火。
1、瓦斯:低瓦斯矿井。
2、地温情况:地温25°C~28°C。
3、煤层自燃情况:煤层裂隙发育,容易自燃。
4、煤尘:煤尘具有爆炸性。
5、地压:地压显现明显。
附图2-1 煤系地层综合柱状图。
第三节地质构造由于下部采掘工程密集,因此该区内地质构造已基本查明。
本区煤岩层总体呈单斜构造,走向NEE—EW向,倾向SSE—S,平均倾角10°,受下部采动影响,局部产状变化大。
断层为本区主要构造,均为高角度正断层,落差较大的断层多为南倾,走向多为近EW向。
该区域北部为F2-2、F2-2-1两条南倾断层,落差分别为米、5米;南部为F2-3、F1-13-1两条南倾断层,落差分别为5米、12米。
另有12条落差小于5米的小断层是根据下部煤2层采掘实见情况上延到煤1。
此外,施工中有可能揭露其它隐伏小断层和不均匀塌陷造成的假断层。
附表二:顶、底板岩性特征表表二顶、底板岩性特征表第四节水文地质情况地表塌陷区有大量积水,第四系砂岩富水性强,但与煤系地层水力联系及其微弱,对采掘无影响。
煤1油2上覆煤系地层含水层有泥岩与泥灰岩互层、泥灰岩。
泥灰岩、泥岩与泥灰岩互层是煤1油2的直接充水层,赋水不均,之间多为泥岩隔水层,正常情况下各含水层之间无水力联系,局部裂隙发育地段或受断层影响,可能将上覆含水层水导入掘进工作面。
煤1油2本身是含水层,但由于下部煤2回采后,冒落裂隙已发育到煤1油2,本层水已经过疏放,掘进时煤1油2本层不会出现大量涌水现象,少量补给水将可能流入掘进工作面。
煤1油2以下各含水层富水弱,对煤1油2采掘无影响。
该区域煤1油2下部煤2采空区有泄水通道,基本无积水,现老空动态出水量为5 m3/h。
原煤2各工作面,可能在密闭附近和局部低洼处存有少量积水,对掘进无影响。
该区内6个钻孔:15#、42#钻孔无封孔结论,2-18#、2-20#、9-1#、3-37#钻孔封孔合格。
其中2-18#、15#、42#和3-37#钻孔在煤2工作面回采时揭露,无出水现象;9-1#钻孔在2212材料巷掘进时揭露,无出水现象。
设计时应避开钻孔煤1见煤点10米以上。
预计工作面掘进过程中正常涌水量5m3/h,最大涌水量30 m3/h。
涌水量预计方法为比拟法综合分析确定。
第三章巷道布置和支护说明第一节巷道布置1108运输巷在原1101运输巷破碎机硐室迎头位置开口施工,1108运输巷B点沿方位角°施工米(平距)至E’点,由E’点沿°方位角施工米(平距)与1108材料巷F’点贯通,形成1108工作面。
附图3-1 1108工作面平面布置图(1:2000)附图3-2 1108运输巷巷平面图(1:500)附图3-3 1108工作面Ⅱ-Ⅱ剖面图(1:500)附图3-4 1108工作面Ⅲ-Ⅲ剖面图(1:500)第二节矿压观测1、加强对已施工巷道的矿压观测,每隔30米左右设一组测点,进入正常施工层位后,每隔50米左右设一组测点。
每周观测一次巷道变化情况,每组测点要记录测点上下和测点之间的数据,并做好每次观测的记录。
定期观测顶板离层情况并将观测数据填写到顶板离层监测牌板上。
若巷道发生变化,及时向技术科汇报。
每月进行一次巷道观测情况分析,对巷道变化情况进行总结,向技术科提交分析报告和提出对巷道支护的建议。
2、在巷道围岩压力显现区域,要适当增加测点密度,每2天测量一次数据,并将数据向技术科汇报。
每周进行一次巷道观测情况分析,对巷道变化情况进行总结,向技术科提交分析报告和提出对巷道支护的建议。
第三节支护设计一、巷道断面1、巷道设计断面与支护形式:(1)2-2断面:采用B×H=3600mm×3200mm 的直墙三心拱形断面,S荒=,S净=;工程量为米。
支护形式为锚网喷锚梁支护,两帮锚杆间排距为@=1200mm×900mm,顶腮锚杆间排距为@=650mm×650mm,锚梁间排距为1000mm,每组锚梁3组锚杆固定,喷浆厚度120mm;底脚锚杆在复喷后施打,底脚锚杆布置在两帮底板向上150mm处,与水平成15°俯角施打。
根据现场情况确定是否架设U型钢棚加固,U型钢棚间距1000mm, U型钢棚底脚锚杆布置在两帮底板向上200mm处,与水平成15°俯角施打。
附图3-5 2-2断面图。
(2)3-3断面:采用B×H=3600mm×3500mm的直墙三心拱形断面,S荒=,S净= m2;工程量为米。
支护形式为锚网喷锚梁支护,锚杆间排距为@=650mm×650mm,锚梁间排距为1000mm,每组锚梁3组锚杆固定,喷浆厚度120mm;底脚锚杆在复喷后施打,底脚锚杆布置在两帮底板向上150mm处,与水平成15°俯角施打。
根据现场情况确定是否架设U型钢棚加固,U型钢棚间距1000mm, U型钢棚底脚锚杆布置在两帮底板向上200mm处,与水平成15°俯角施打。
附图3-6 3-3断面图。
(3)6-6断面:采用B×H=4500mm×3650mm的直墙半圆拱形断面,S荒=,S净=;工程量为30米。
支护形式为双层锚网喷锚梁支护带料石反底拱,一次锚网锚杆间排距为@=800mm×800mm,二次锚网锚杆间距为@=650mm×650mm,锚梁间排距为1000mm,每组锚梁5组锚杆固定,喷浆厚度150mm;底脚锚杆在复喷后施打,底脚锚杆布置在两帮底板向上150mm处,与水平成15°俯角施打。
根据现场情况确定是否架设U型钢棚加固,U型钢棚间距1000mm, U型钢棚底脚锚杆布置在两帮底板向上200mm 处,与水平成15°俯角施打。
料石底拱净矢高1000mm。
附图3-7 6-6断面图。
(4)7-7断面:采用B×H=3800mm×3200mm的直墙三心拱形断面,S荒=,S净= m2;工程量为385米。
支护形式为锚网喷锚梁支护,两帮锚杆间排距为@=1200mm×900mm,顶腮锚杆间排距为@=650mm ×650mm,锚梁间排距为1000mm,每组锚梁3组锚杆固定,喷浆厚度120mm;底脚锚杆在复喷后施打,底脚锚杆布置在两帮底板向上150mm处,与水平成15°俯角施打。
根据现场情况确定是否架设U型钢棚加固,U型钢棚间距1000mm, U型钢棚底脚锚杆布置在两帮底板向上200mm处,与水平成15°俯角施打。
附图3-8 7-7断面图。
(5)躲避硐采用B×H=2000mm×2000mm直墙半圆拱形断面,深度为不小于1500mm,S荒=,S净=;在行人侧每隔40米施工躲避硐,支护形式同施工段巷道帮部。
附图3-9 躲避硐断面图。
如需改变支护形式或支护材料时,另行编制补充措施,经审批后贯彻执行。
2、附表三巷道特征表。
表三巷道特征表二、锚杆长度及间排距的计算:按悬吊理论计算锚杆参数:1、锚杆长度计算:L = KH + L1 + L2式中:L —锚杆长度,米;H —冒落拱高度,米;K —安全系数,一般取K=2;L1 —锚杆锚入稳定岩层的深度,一般按经验取米;L2 —锚杆在巷道中的外露长度,一般取米;其中:H = B/2f=(2×)=米式中:B —巷道开掘宽度,取米;f —岩石坚固性系数,煤1取;则L=2×++=(米)。
因此,锚杆长度取2250mm满足要求。
2、锚杆间距、排距计算,通常间排距相等,取A:A =Q/KHr。
式中:A—锚杆间排距,米;Q —锚杆设计锚固力,60KN/根;H —冒落拱高度,取米;r —被悬吊煤1的重力密度,取米3;K —安全系数,一般取K=2;A = 60/(2××)=米。
通过以上计算,选用MSGLD-335/18×2250mm螺纹钢锚杆,锚杆间排距选取@=650mm×650mm,满足要求。
三、支护方式:(一)临时支护:巷道掘进采用前探梁做为顶板临时支护,采用腰梁做为迎脸临时支护。
1、前探梁安装方法:前探梁由D89×4钢管制作,长度不小于2500mm;套管(梁环)由D108×4无缝钢管制作,长度不小于200mm。
