工作量结算单
- 格式:xls
- 大小:78.51 KB
- 文档页数:9

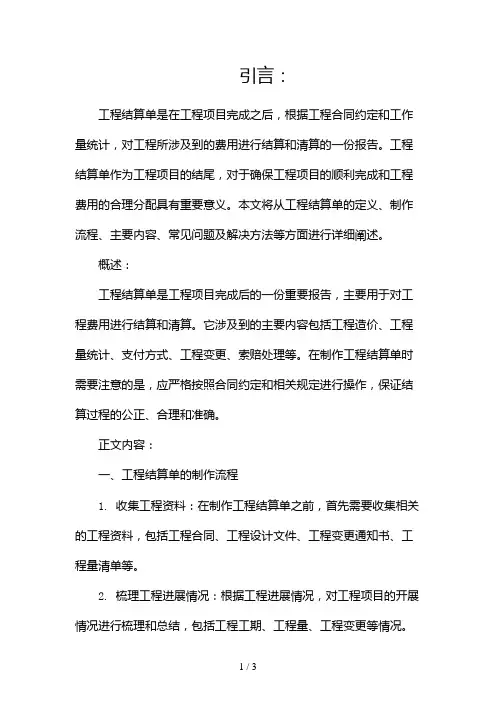

引言:工程结算单是在工程项目完成之后,根据工程合同约定和工作量统计,对工程所涉及到的费用进行结算和清算的一份报告。
工程结算单作为工程项目的结尾,对于确保工程项目的顺利完成和工程费用的合理分配具有重要意义。
本文将从工程结算单的定义、制作流程、主要内容、常见问题及解决方法等方面进行详细阐述。
概述:工程结算单是工程项目完成后的一份重要报告,主要用于对工程费用进行结算和清算。
它涉及到的主要内容包括工程造价、工程量统计、支付方式、工程变更、索赔处理等。
在制作工程结算单时需要注意的是,应严格按照合同约定和相关规定进行操作,保证结算过程的公正、合理和准确。
正文内容:一、工程结算单的制作流程1. 收集工程资料:在制作工程结算单之前,首先需要收集相关的工程资料,包括工程合同、工程设计文件、工程变更通知书、工程量清单等。
2. 梳理工程进展情况:根据工程进展情况,对工程项目的开展情况进行梳理和总结,包括工程工期、工程量、工程变更等情况。
3. 统计工程量:根据工程量清单和实际工程进展情况,对各项工程量进行统计和核对,确保准确无误。
4. 制定费用清单:根据工程量统计结果,结合工程合同约定的费用标准,制定相应的费用清单。
5. 进行费用核算:根据工程量统计和费用清单,对各项费用进行核算和计算。
6. 编制工程结算单:根据费用核算结果,编制工程结算单,详细列明工程项目的费用构成和计算方式。
二、工程结算单的主要内容1. 工程概况:对工程项目的基本情况进行介绍,包括工程名称、工程地址、工程负责人等。
2. 工程造价:对工程项目的总造价进行统计和分析,包括人工费、材料费、机械费、管理费、利润等。
3. 工程量统计:对工程各项工程量进行统计和详细列示,包括主要工程量、辅助工程量、临时工程量等。
4. 支付方式:对工程项目的支付方式进行说明,包括进度款支付、工程完工款支付、质保金支付等。
5. 工程变更和索赔处理:对工程项目中的变更和索赔问题进行详细说明和处理,包括变更单、索赔报告等。
油漆装修工程结算单
项目背景
根据合同要求,我们进行了油漆装修工程,现在需要进行项目的结算。
工程概况
- 工程名称:油漆装修工程
- 工程地点:[工程地点]
- 工程日期:[起始日期] 至 [结束日期]
工程内容及工作量
我们完成了以下工程内容及工作量:
1. 墙面油漆:共计 [XX] 平方米
2. 天花板油漆:共计 [XX] 平方米
3. 木制家具油漆修复:[具体修复情况]
4. 金属表面油漆:[具体修复情况]
单价和费用
根据合同约定的单价,我们列出了每项工程的费用:
1. 墙面油漆:单价 [XX] 元/平方米,费用共计 [XX] 元
2. 天花板油漆:单价 [XX] 元/平方米,费用共计 [XX] 元
3. 木制家具油漆修复:单价 [XX] 元/件,共计 [XX] 件,费用共计 [XX] 元
4. 金属表面油漆:单价 [XX] 元/平方米,费用共计 [XX] 元
总结
经过核算,本次油漆装修工程的总费用为 [XX] 元。
结算方式及时间安排
请在收到本结算单后的 [X] 个工作日内,将结算款项支付到以下账户:
- 收款人:[收款人姓名]
- 银行账户:[银行账户信息]
工程完成后,我们将及时提供和相关证明文件。
感谢您对我们的信任与支持![你的公司名字]。
工程量结算单范本示例1:工程量结算单范本是指在工程项目结束后进行工程量的评估和结算的文件模板。
它是工程项目管理中非常重要的一部分,可以帮助项目经理和相关人员准确了解和评估项目的成本和工作量。
工程量结算单范本一般包括以下几个核心内容:1. 项目基本信息:包括项目名称、项目编号、结算周期等基本信息,以便于识别和管理。
2. 工作量明细:针对不同的工程项目,工作量的具体项数和评估方式可能存在差异。
工程量结算单范本应该明确列出各项工程量,并说明评估的方法和依据。
比如,对于土建工程项目,可以列出土方开挖量、混凝土用量等;对于电气工程项目,可以列出电缆敷设长度、电气设备的安装数量等。
3. 工程量计算公式:工程量的计算一般是根据相关的测量数据和规范来进行的,因此,在工程量结算单范本中,应该明确列出每个工程量的计算公式和计算过程,以保证计算的准确性和规范性。
4. 单位价格和合计金额:针对每个工程量项,应该列出单位价格和对应的数量,然后计算出合计金额。
这可以帮助项目经理和财务部门准确评估项目的成本,并做出决策。
5. 签字和批准:工程量结算单范本应该有相应的签字和批准栏目,以保证结算的合法性和有效性。
签字批准的人员包括项目经理、工程师、财务主管等,不同项目可能各有不同。
综上所述,工程量结算单范本对于一个完整的工程项目管理非常重要。
它可以帮助相关人员准确评估项目的工作量和成本,为项目决策提供依据,同时也是工程项目管理的一种规范和标准化的体现。
通过使用标准的工程量结算单范本,可以提高工程项目管理的效率和准确性。
示例2:工程量结算单范本是建筑工程中常见的一种文件,用于记录工程量清单及相应的计量单位、单位工程量、工程量小计等信息。
在建筑工程施工过程中,为了保证工程项目的质量和进度,需要进行工程量的精确计算和结算。
工程量结算单范本的内容通常包括以下几个方面:1. 项目基本信息:包括工程名称、工程地点、项目编号、编制日期等基本信息,以确保结算单的准确性和可辨识性。

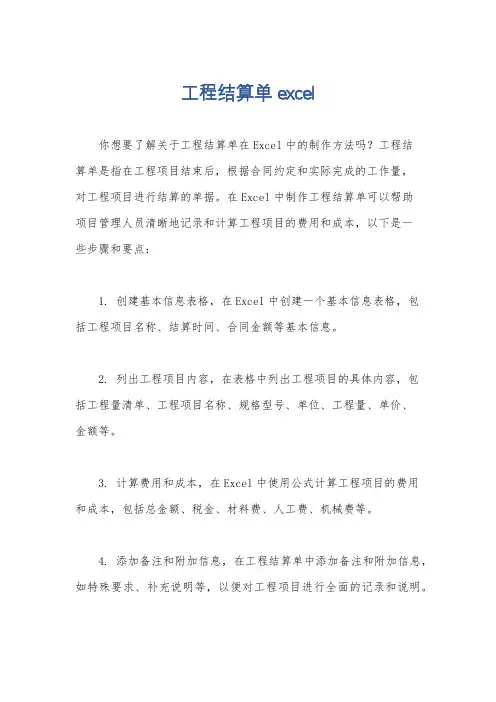

工程结算单excel
你想要了解关于工程结算单在Excel中的制作方法吗?工程结
算单是指在工程项目结束后,根据合同约定和实际完成的工作量,
对工程项目进行结算的单据。
在Excel中制作工程结算单可以帮助
项目管理人员清晰地记录和计算工程项目的费用和成本,以下是一
些步骤和要点:
1. 创建基本信息表格,在Excel中创建一个基本信息表格,包
括工程项目名称、结算时间、合同金额等基本信息。
2. 列出工程项目内容,在表格中列出工程项目的具体内容,包
括工程量清单、工程项目名称、规格型号、单位、工程量、单价、
金额等。
3. 计算费用和成本,在Excel中使用公式计算工程项目的费用
和成本,包括总金额、税金、材料费、人工费、机械费等。
4. 添加备注和附加信息,在工程结算单中添加备注和附加信息,如特殊要求、补充说明等,以便对工程项目进行全面的记录和说明。
5. 打印和保存,完成工程结算单后,可以将其打印出来作为正式的结算依据,并在电脑中保存备份。
在制作工程结算单时,需要确保数据的准确性和合理性,可以根据实际情况进行调整和修改。
同时,也可以根据项目的特点和要求,对工程结算单的格式和内容进行适当的定制和调整。
希望以上信息能够对你有所帮助。
工作量确认(结算)单甲方单位
乙方单位
合同名称执行单名称合同编号执行单编号合同金额执行单金额合同变更情况说明
下列工作内容已完成,请验收:
序号对应合同(框架合同对应执行单)条
款内容(请尽可能详细填写)
实际完成情况(如与约
定执行内容不同,请详
细填写)
本次需支付金额阶段工作完成日期
1 300把龙湖LOGO伞制作已完成9000元2019年5月
验收经过及意见经核实已完成
组织验收部门营销部验收人签字验收日期
合同(执行单)
状态
(按照实际情况勾选对应选项)□1、合同约定范围内工作内容已经全部完成:
此笔付款后,甲方已累计付款,累计付款比例100% 。
□2、合同约定范围内尚有事项未完成:
此笔付款后,甲方已累计付款,累计付款比例,剩余未付款项。
甲方负责人签字:日期:乙方盖章:
(盖章)日期:
说明:未经书面许可,不得转于合同以外的第三方。
机械台班结算单格式以下是机械台班结算单的格式,以及每个部分的解释和说明。
【机械台班结算单格式】——————————————————机械台班结算单结算期:[结算期起始日期] 至[结算期终止日期] ——————————————————项目名称:[项目名称]施工单位:[施工单位名称]施工地点:[施工地点]主要机械设备:[主要机械设备名称及编号]结算单位:[结算单位名称]结算价格:[结算价格]结算方式:[结算方式] ——————————————————序号机械设备名称及编号工作时间工作量单价总价1 [设备1名称及编号] [设备1时间] [设备1工作量] [设备1单价] [设备1总价]2 [设备2名称及编号] [设备2时间] [设备2工作量] [设备2单价] [设备2总价]...——————————————————合计工作时间:[合计工作时间]合计工作量:[合计工作量]总金额:[总金额]备注:[备注]——————————————————【机械台班结算单格式】——————————————————机械台班结算单结算期:2022年1月1日至2022年1月31日——————————————————项目名称:XX工程施工单位:XX建筑工程有限公司施工地点:XX市XX区XX街道XX号主要机械设备:挖掘机001号、装载机002号、压路机003号结算单位:XX建筑工程有限公司结算价格:100,000元结算方式:现金结算——————————————————序号机械设备名称及编号工作时间工作量单价总价1 挖掘机001号15天60小时100元/小时6,000元2 装载机002号20天80小时80元/小时6,400元3 压路机003号10天40小时120元/小时4,800元——————————————————合计工作时间:45天合计工作量:180小时总金额:17,200元备注:无——————————————————以上是机械台班结算单的格式范例。
井下施工穿层孔我工区在 7 月 26 日至 8 月 25 日期间,在 1607 轨顺施工顺层钻孔 33 个, 1601 运顺施工顺层钻孔 47 个,两个地点一共施工80 个顺层钻孔,根据穿层钻孔封孔注浆每 4 个孔给一个工计算,270 个孔一共给工 67.5 个。
风井挖畜水池已交)我工区在 8 月 29 日在风井挖畜水池工作量如下:1、7#联回风平硐畜水池长 2 米,宽 1.5 米,深 1 米,方数(1.5*2*1=3) 3m³。
2、9#联回风平硐畜水池长 2 米,宽 1.2 米,深 1 米,方数(2*1.2*1=2.4) 2.4m³。
3、在 7#联回风平硐和 9#联回风平硐分别安装风排隔膜泵各一个。
我工区在1603 运底联透孔,完成工作量如下:1、9 月10 日早班,2 人透1070#泄水孔,完成任务并汇报调度室1603 运底联透孔我工区8 月26 至8 月30 日在1603 运底联透孔,完成工程量如下。
1 、8 月26 日早班,2 人透1070#泄水孔,完成任务并汇报调度室。
2 、8 月28 日早班,2 人透1070#泄水孔,完成任务并汇报调度室。
3 、8 月29 日早班,2 人透1070#泄水孔,完成任务并汇报调度室。
2022 年7 月26 日夜1605 轨顺回采里程40 米处抢险回撤钻机,撤Φ50 的瓦斯管20 根,电缆一根(50 米),人工从通风立眼把钻机运到07 轨底接05 轨底密闭墙处(距离115 米)。
2、7 月26 早,1)撤01 切眼钻机一台,2)无轨运输70 米到169#钻场,3)安装钻机一台。
3、7 月27 中,两个人协助通防部在01 运顺切眼套孔。
4、7 月31 日早,1) 01 运顺撤175#钻场钻机一台。
2)无轨运输50 米到切眼迎头。
3)组装钻机一台。
5、8 月9 日早,4 人在12 运底套孔。
6、8 月4 日中,1) 12 运底撤115#钻场钻机一台2)无轨运输50 米到130#钻场3)组装钻机一台。
项目结算单模板最新版
摘要
本文档提供了项目结算单的最新模板,旨在帮助用户更便捷地进行项目结算与管理。
1. 项目信息
请在此部分填写项目的基本信息,包括但不限于项目名称、项目编号、项目负责人等。
2. 项目工作量与费用
请在此部分填写项目实施过程中的工作量和费用信息,包括但不限于以下内容:
2.1. 工作量
在工作量表中列出项目的各项工作任务、工作量、工作人员、工作日期等,以便对项目工作进展进行追踪和掌握。
2.2. 费用
在费用表中列出项目的财务支出情况,包括但不限于以下内容:
3. 结算总额
根据工作量和费用的统计结果,可以计算出项目的结算总额。
结算总额 = 工作量的总和 + 费用的总和
4. 其他补充信息(可选)
在此部分可以添加其他与项目结算相关的补充信息,例如项目
的风险管理情况、项目进度报告等。
5. 签字确认
请在此部分提供项目负责人或授权人的签字确认。
_____________________
项目负责人(签名)
结论
通过使用此项目结算单模板,项目实施方能够更加清晰地掌握项目的工作量和费用情况,便于进行项目结算与管理。
工地工人结算单模板-范文模板及概述示例1:在工地工作的工人通常每月需要领取工资,并且会收到一份结算单来清楚地记录他们的工作内容和工资数额。
在这篇文章中,我将为大家分享一份工地工人结算单的模板,供大家参考和使用。
工地工人结算单模板:工地名称:_______________________工地地址:_______________________姓名:_______________________工号:_______________________岗位:_______________________工作时间:_______________________工作内容/项目:_______________________工作小时数:_______________________时薪:_______________________加班小时数:_______________________加班费率:_______________________总工资:_______________________扣款(如有):_______________________实际发放工资:_______________________备注:_______________________以上是一份基本的工地工人结算单模板,可以根据具体需求进行修改和完善。
希望这份模板能够帮助各位工地工人更加清晰地记录和管理自己的工资情况,确保自己的权益得到保障。
祝大家工作顺利,收入稳定!示例2:在建筑工地上,工人们通常会根据他们的工作时间和工作量来领取工资。
为了统一和明确地向工人们支付工资,工地工人结算单模板是必不可少的工具之一。
这个模板通常包括以下几个方面的内容:工人的基本信息、工作日期、工作地点、工作内容、工作时间、工资单价、工资总额、扣除项目和实际发放工资等。
首先,工地工人结算单模板应包括工人的基本信息,如姓名、id号码、联系方式等。
这样能够确保工资能够准确地发放给正确的人员。
工程结算单范本

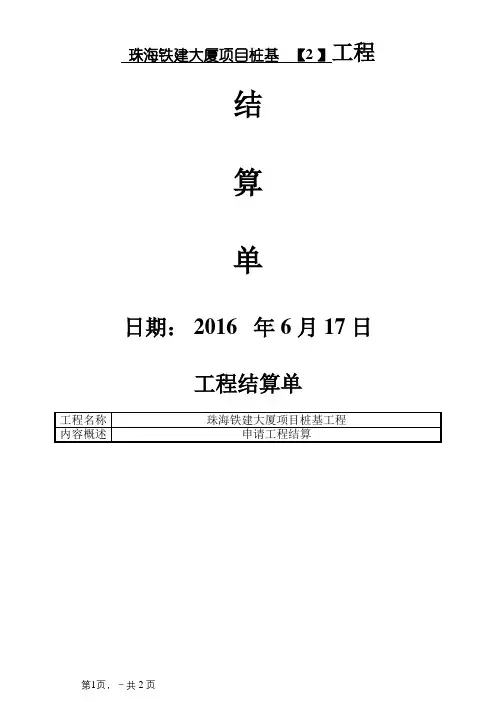

珠海铁建大厦项目桩基
工程
结
算
单
日期:2016 年 6 月 17 日
工程结算单
工程名
珠海铁建大厦项目桩基工程
称
内容概
申请工程结算
述
详细内容结果:
一、珠海铁建大厦项目桩基工程合同单价250元/米,实际工作量1003。
6米,施工补助10000元整,合计:26万元(大写:贰拾陆万元整)。
二、2015年11月18日已开票26万元整已签收原件.
三、2016年10月收入第一批进度款156540元整.
四、2016年12月收入第一批进度款52180元整.
五、进度款合计已收208720元整,未付剩余51280元整。
