监理罚款通知单回执单样本
- 格式:docx
- 大小:92.07 KB
- 文档页数:5
监理单位处罚通知单格式
(监理单位名称):
你司在(工程名称)的监理过程中,存在(情况说明)情况,违反了监理合同(合同第几部分第几条)的有关规定,应处以(大写)人民币元(小写:¥元)的罚款,罚款金额计算如下:(罚款金额计算过程)
罚款将在紧接的当期监理服务费支付中扣除。
特此通知。
(委托单位名称)
(部门名称)(盖章)
二○年月日抄送:
注:
1. 本通知单一式四份,受罚监理单位一份,各部门各存一份。
(可根据具体需要增加份数)
2.本通知单的发出:
(1)工程部根据工程实际监理情况做出处罚决定,并发出本通知单;
(2)计划资金部根据监理单位审核工程变更费用、计量、结算等的实际情况做出处罚决定,并发出本通知单;
(3)委托单位其他部门可结合本部门职责根据合同规定做出处罚决定,并发出本通知单。
3.本通知单作为扣减监理费的原始凭证,请工程部检查和落实监理单位附在紧接的当期监理服务费支付申请资料中。
1。
工程名称编号致:(施工项目经理部)事由:内容:1、项目监理机构(盖章)昊业监理公司五一农场监理部总/专业监理工程师通知日期 201 年月日施工单位签收工程名称五一农场二期连队整合保障性住房34#、37#楼编号HJW−05致:兵团第四建筑安装工程公司三分公司五一项目部(施工项目经理部)事由:你单位现在施工使用的吊篮存在安全问题,具体如下:内容:1、前面34#、37#楼外墙保温用的吊篮虽准备多日,多次要求编制安全方案和报送安检部门进行检测,至今未做到位,现已开始使用,按安全管理条例要求,必须检测合格,要求项目部暂停使用,待手续输齐全后再用,以防出现安全事故,35#、36#、40#也要尽快办理。
2、吊篮升降用的电缆线虽是五芯线缆,但PE线在总箱和分箱、开关箱及设备外壳处未做连通,还有分箱内一个漏电断路器下不能同时接两个吊篮,须引起注意。
以防止中电和发生意外事故。
3、屋面上捆绑的安全绳大多贴着屋面兜了一下配重块,没有认真绑扎和固定,不能够满足安全要求,要认真处理好。
4、虽着各工种的的投入,现场楼内住人不断增加,新建楼内本身住人就是不安全因素,加上污水、垃圾、大小便,更不利于文明施工要求,又加上电线乱接乱拉,做饭用电炉子或液化气等更增加了不安全因素,故要求施工方尽量在外面安排住处,搬出楼内居住人员;若暂时联系不上住处,也要将人员临时集中在一栋楼的同一层内,设置楼长统一管理,以确保人员安全。
5、塔吊吊装零散小型构件,必须用吊篮盛装,以防掉落砸人,AC板吊装一次不得超过2块,吊装时,下面不得有人施工,在吊区设置警戒线。
以上安全质量问题要求你单位必须暂停相关联工作、立即整改,限期3天,整改完成并自检合格后报我监理部复检,验收合格后方可进入下道工序施工,若超出3天后仍未做到位,按现场管理制度一千元处罚升效。
项目监理机构(盖章)昊业监理公司五一农场监理部总/专业监理工程师张同计通知日期 2013年 10 月 9 日施工单位签收监理通知回复单。

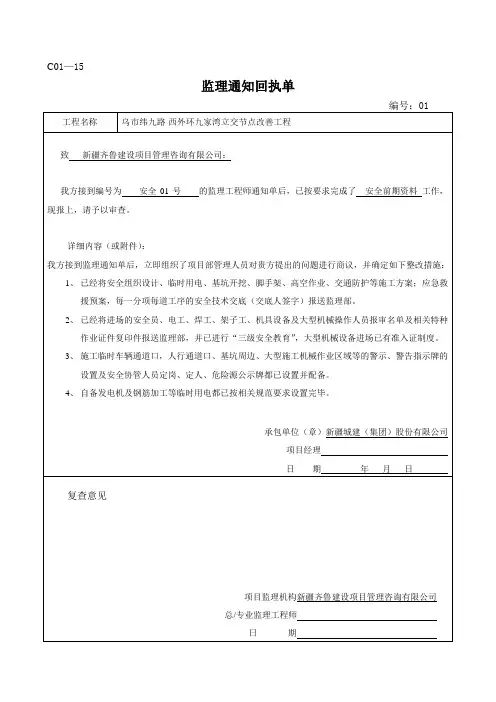

C01—15监理通知回执单编号:01 工程名称乌市纬九路-西外环九家湾立交节点改善工程致新疆齐鲁建设项目管理咨询有限公司:我方接到编号为安全01号的监理工程师通知单后,已按要求完成了安全前期资料工作,现报上,请予以审查。
详细内容(或附件):我方接到监理通知单后,立即组织了项目部管理人员对贵方提出的问题进行商议,并确定如下整改措施:1、已经将安全组织设计、临时用电、基坑开挖、脚手架、高空作业、交通防护等施工方案;应急救援预案,每一分项每道工序的安全技术交底(交底人签字)报送监理部。
2、已经将进场的安全员、电工、焊工、架子工、机具设备及大型机械操作人员报审名单及相关特种作业证件复印件报送监理部,并已进行“三级安全教育”,大型机械设备进场已有准入证制度。
3、施工临时车辆通道口,人行通道口、基坑周边、大型施工机械作业区域等的警示、警告指示牌的设置及安全协管人员定岗、定人、危险源公示牌都已设置并配备。
4、自备发电机及钢筋加工等临时用电都已按相关规范要求设置完毕。
承包单位(章)新疆城建(集团)股份有限公司项目经理日期年月日复查意见项目监理机构新疆齐鲁建设项目管理咨询有限公司总/专业监理工程师日期C01—15监理通知回复单编号:002 工程名称乌市纬九路-西外环九家湾立交节点改善工程致新疆齐鲁建设项目管理咨询有限公司:我方接到编号为2016-02号的监理工程师通知单后,已按要求完成了施工现场防雷、防电、防雨工作,现报上,请予以审查。
详细内容(或附件):我方接到监理通知单后,立即组织了项目部管理人员对贵方提出的问题进行商议,并确定如下整改措施:1、已按排专人对P1扩大基础(南北两侧)基坑周围搭设防雨水流入基坑相关措施。
2、钢筋加工场堆放的钢筋已按要求在钢筋底部垫设木板、钢筋顶部覆盖防水布,防止雨水浸泡生锈。
3、在WK0+370处道路一侧,已做好防泥石流安全措施。
4、对原辅道雨水管线因开挖基坑被损坏部分,基坑周围已做好截流、引流雨水等防护措施。
【监理罚款单】_监理单位罚款通知单
相关文档
监理单位罚款通知单_书信模板_表格/模板_应用文书暂无评价
罚款通知单工程名称: 高坪区龙门至江陵公路路面改造工程编号: 2021-001 致:四川金兴建设集团事由:关于路面混凝土浇筑出现的问题. 内容:你公司在路面混凝土浇筑时...
监理罚款通知单_合同协议_表格/模板_实用文档.建筑监理罚款文档监理罚款通知单工程名称: 致: 事由: 内容: 编号: 建设单位意见: 监理单位意见: 施工单位签收意见:...
质量罚款通知单(监理单位)表号:zh-kh-02 工程名称受罚单位名称建议罚款原因: 罚款金额 (元) 编号:kd-单位代码- kh02-专业代码-流水号监理工程师: 建设...
工程罚款通知单工程名称: 施工单位罚款部位编号: 存在的缺陷(质量、进度、安全、文明施工等) 罚款依据罚款金额整改要求签发人签发单位建设单位签发 ...
考核员: 甲方签章: 监理公司: 注:此通知单一式两份,一份交受罚单位,一份项目部留存. 工程罚款通知单编号:008 受罚单位罚款原因: 26 日晚工作例会迟到 4 ...

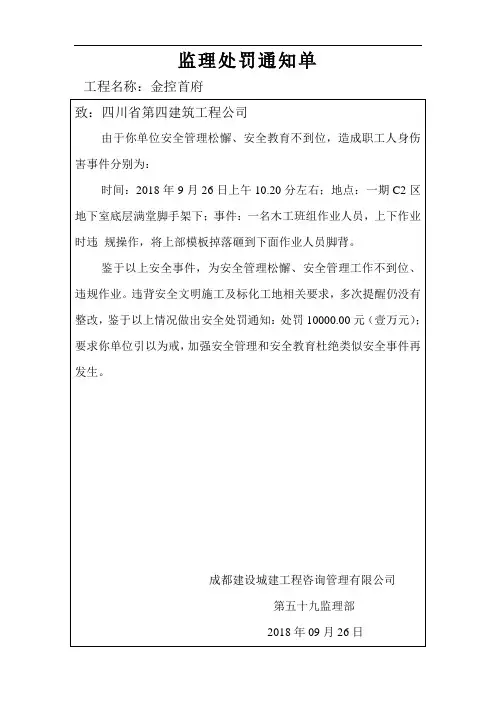

监理处罚通知单馏分油综合利用项目洛阳石化工程建设集团有限责任公司工程名称致 (承包单位) : 事由: (可附问题记录单等) 合同编号表号:b11 监理处罚通知...
罚款通知单工程名称: xxxx 新建工厂致:xxxx 产业园一期项目部编号:***-**-*** 事由:关于 xxx 公司未及时上报资料的事宜在第一次工地监理会议上,按照甲方...
监理罚款通知单 -_合同协议_表格/模板_实用文档.监理考核通知单工程名称:江阴兴澄...2:例行检查后已在 8 点 30 分和你单位各管理人员提出要求,至下午 3 点 3...
他们刚刚阅读过:
导学设计。
监理罚款通知单
A03 工程名称编号
致:(施工项目经理部)
事由:
内容:
1、
项目监理机构(盖章)昊业监理公司五一农场监理部
总/专业监理工程师
通知日期 201 年月日
施工单位签收
注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、监理2-3份
监理罚款通知单
A03
工程名称五一农场二期连队整合保障性住房34#、37#楼编号HJW?05致:兵团第四建筑安装工程公司三分公司五一项目部(施工项目经理部)
事由:
你单位现在施工使用的吊篮存在安全问题,具体如下:
内容:
1、前面34#、37#楼外墙保温用的吊篮虽准备多日,多次要求编制安全方案和报送安检部门进行检测,至今未做到位,现已开始使用,按安全管理条例要求,必须检测合格,要求项目部暂停使用,待手续输齐全后再用,以防出现安全事故,35#、36#、40#也要尽快办理。
2、吊篮升降用的电缆线虽是五芯线缆,但PE线在总箱和分箱、开关箱及设备外壳处未做连通,还有分箱内一个漏电断路器下不能同时接两个吊篮,须引起注意。
以防止中电和发生意外事故。
3、屋面上捆绑的安全绳大多贴着屋面兜了一下配重块,没有认真绑扎和固定,不能够满足安全要求,要认真处理好。
4、虽着各工种的的投入,现场楼内住人不断增加,新建楼内本身住人就是不安全因素,加上污水、垃圾、大小便,更不利于文明施工要求,又加上电线乱接乱拉,做饭用电炉子或液化气等更增加了不安全因素,故要求施工方尽量在外面安排住处,搬出楼内居住人员;若暂时联系不上住处,也要将人员临时集中在一栋楼的同一层内,设置楼长统一管理,以确保人员安全。
5、塔吊吊装零散小型构件,必须用吊篮盛装,以防掉落砸人,AC板吊装一次不得超过2块,吊装时,下面不得有人施工,在吊区设置警戒线。
以上安全质量问题要求你单位必须暂停相关联工作、立即整改,限期3天,整改完成并自检合格后报我监理部复检,验收合格后方可进入下道工序施工,若超出3天后仍未做到位,按现场管理制度一千元处罚升效。
项目监理机构(盖章)昊业监理公司五一农场监理部
总/专业监理工程师张同计
通知日期 2013年 10 月 9 日
施工单位签收
注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、每栋楼监理2-3份
监理通知回复单
表B09
工程名称五一农场二期连队整合保障性住房34#楼编号HJW?05?1
致:新疆昊业监理工程监理有限责任公司五一农场监理部(项目监理机构):
我方接到编号为HJW?05的监理通知单后,已按要求完成相关工作,并经自检合格,请予以复查。
详细内容如下:
1、吊篮已编制安全方案、和报送安检部门进行检测。
2、吊篮升降用的五芯电缆线中,PE线已和各配电箱壳、箱盘连接。
3、屋面上吊挂的安全绳已与楼梯间门窗洞口引出的架体及钢丝绳捆绑牢固。
经试验吊起300kg重物无移动。
4、已将楼内居住人员临时集中在一栋楼的同一层内,设置楼长统一管理,以
确保人员安全。
同时在生活区已开始搭建二层宿舍彩板房,10天后即可搬出施工现场。
5、塔吊吊装零散小型构件,已安排使用吊篮盛装;已下令AC板吊装一次只
能吊2块、并捆牢,吊装时,下面不安排人员交叉施工,在吊区设置警戒线,由专职安全员看护。
6、
施工项目经理部(盖章)兵团四建三分公司五一项目部
项目经理(签字盖执业章)陈勇
报验日期 2013年10月12日
专监复查意见:
1、第1项:吊篮安全方案还在审批、报送安检部门进行检测的结果还未出来,但已停止使用。
其它2~3、5项已整改合格;
2、第4条正在整改,整改完毕后须自检合格,再重新报检。
整改中须确保安
全及质量。
若在15天内未整改彻底或屡犯,罚款仍然升效。
项目监理机构(章)昊业监理公司五一农场监理
部
总/专业监理工程师(签字)张同计
复查日期 2013年10月
12日
注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、每栋楼监理2-3份。
