后浇带模板施工方案

  • 格式:doc
  • 大小:97.00 KB
  • 文档页数:12

下载文档原格式

  / 12
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录

1.编制依据 (2)

2.工程概况 (2)

3. 模板加工及配制计划.................... 错误!未定义书签。

4. 模板工程施工方法 (2)

5.质量标准 (7)

5.1保证项目 (7)

5.2基本项目 (7)

5.3允许偏差项目 (7)

6.成品保护 (8)

7.质量通病预防措施 (8)

8.1跑浆 (8)

8.2变形 .............................. 错误!未定义书签。

8.3标高偏差 .......................... 错误!未定义书签。

8.4接缝不严,接头不规则 (9)

8.安全文明施工 (10)

9.模板计算 (11)

9.1柱模板计算书....................... 错误!未定义书签。

9.2顶板模板计算书 (11)

1.编制依据

《北京大学附属小学新建教学楼施工组织设计》

《混凝土结构工程施工及验收规范》(GB50204—2002)

《建筑工程施工质量验收统一标准》(GB50300—2001)

《建筑安装分项工程施工工艺规程》(DBJ/T 01—26—2003)

2.工程概况

2.1本工程建筑面积:11666.3平方米,半地下一层、地上四层、局部六层,檐高22.6米,该建筑布局和结构形式复杂,基础结构分筏板基础、条形基础和独立基础相结合;主体结构为框架结构。基底标高I区为-6.125m、II区为-7.1m、III区为-5.180、-

3.77m、IV区为-3.50m、V区为-2.80m。

2.2该工程+0.000相当于绝对高程50.993m,室外地坪标高为-0.900m。

2.3与后浇带模板工程有关的主要概况如下:

因功能需要1区间未设沉降缝,为了减少不均匀沉降,需设1.0m宽后浇带,后浇带详细做法按照中航建设计院设计的结施-11599-1/1中结施-17图纸进行施工。

后浇带浇筑时间在主体结构完成后,应将后浇带施工缝两侧之构件妥善支撑,并应注意由于分缝引起的各部分结构的承载能力与稳定性问题(施工期间)。

后浇带混凝土强度登记应提高一级并采用补偿收缩混凝土。

3. 模板工程施工方法

3.1 剪力墙模板施工

3.1.1地下室剪力墙(挡土墙)模板制作与计算

地下室墙体水平施工缝一道留置在底板外墙以上300mm处,一道留置在地下室顶板板顶, 留凹槽放橡胶膨胀止条。

剪力墙采用竹胶板模板,竹胶板厚度15mm,板肋为50×100木方,板肋竖向布置,间距200-250毫米;外层为架管双根布置,用三型扣件固定穿墙螺栓锁固,穿墙螺栓采用直径为14的穿墙螺栓,竖向间距同内层水平楞木, 水平间距600毫米。

附墙柱处采用阴角模板,阴角模板亦采用竹胶板模板,厚度为15mm与墙体

模板企口相接,出墙的柱子,加一道穿柱螺栓,间距600mm柱外侧模板夹柱侧模,在墙上留穿墙螺栓固定。

支模时,先放附墙柱阴角模板,再合墙体模板及柱外模。

竹胶板模板计算校核见(10.1模板计算)

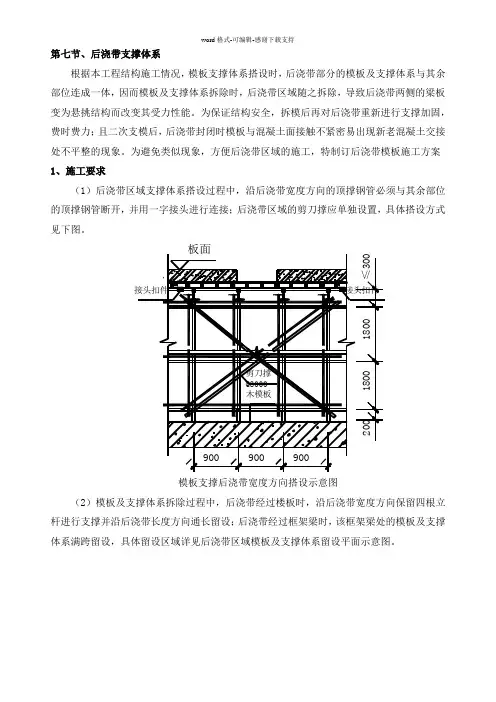

地下室剪力墙及附墙柱模板制作及支模见图。

3.1.2剪力墙上洞口模板制作

剪力墙上洞口采用钢木组合模板, 角部采用双角钢配套钢角,与混凝土接触面采用竹胶板,内侧为木方。

3.1.3剪力墙模板施工方法

3.1.3.1作业面准备

弹好墙身位置线及控制线,洞口位置线和标高线;

墙身钢筋、水电予埋施工完毕,办理完隐蔽工程验收;

与现浇混凝土楼面相接的模板,做下口平整度检查,楼面混凝土施工时应在支模位置设置重点找平区,找平区平整度用2米杠尺检查应小于2毫米,达不到此平整度应另行抹砂浆找平层,但找平层不得吃入墙内;

与下层墙体直接相接的模板,模板下沉50毫米,沿已浇注墙体满贴海面条;

在墙体各控制点安装顶模筋,顶模筋设置在阴角处、附墙柱阴角两侧(双向)、墙体上口和下口。顶模筋由专人制作,采用锯割,不得切割,端部必须平整,并在端部刷好防锈漆;顶模筋的直径为14mm,长度应比墙体厚度小1mm。顶模筋和穿墙螺栓都应焊接止水环。

模板表面清理干净,涂刷水制隔离剂。

3.1.3.2地下室剪力墙模板安装

工艺流程

弹线→模板安装根部处置→立附墙柱角模→安装一侧模板→安装另一侧模板→模板校正固定→予检

安装方法

地下室外墙水平施工缝留置在底板以上300毫米处,外墙模板及内墙模板下部支设位置为:双侧支设在底板上;

当模板与下部墙体平接时,先在下部墙体模板接缝处粘结通长海棉条,模板

锁固后与海绵条挤紧,防止跑浆、漏浆。

模板安装:

按照弹好的柱边线先立附墙柱阴角模板,为保证阴角模板位置和附墙柱断面尺寸,附墙柱双方向上下均必须放置顶模筋,将顶模筋上下吊垂直后在安装附墙柱阴角模板;

按弹好的墙线将一侧模板就位,穿穿墙螺栓,其中外墙穿墙螺栓采用止水螺栓,中部焊接止水钢板,然后安斜撑,因本工程地下室模板层高较高,为防止模板上浮,因此模板应用花纹螺栓与留置的底脚连接(浇筑底板时应预埋设LL型钢筋地脚);

清扫墙内杂物,再安装另一侧模板,调整斜撑使模板垂直,拧紧穿墙螺栓;

清理附墙柱内杂物,安装附墙柱侧模板,校正垂直后,利用墙体穿墙螺栓锁固;

为保证模板接缝严密,附墙柱阴角模与墙体模板企口相接,与附墙柱侧模为直接夹固,接触面木方必须刨光;

模板安装完成后,检查一遍扣件、螺栓是否紧固,模板拼缝及下口是否严密,符合要求办理予检手续。

地下室剪力墙上口设在楼板上皮,梁柱节点处模板施工方法见梁板模板一节。

3.1.3.3模板吊装

工艺流程:

弹线→搭设外架子→立附墙柱角模→安装内侧模板→安装外侧模板→模板校正固定→予检

模板安装前的准备工作

熟悉模板和模板平面布置图纸。安装模板前,检查楼层的墙身控制线,门口线,及标高线,电线管。电线盒等与钢筋固定,洞口模就位,凡洞口模、预埋盒(凡是预埋木盒等埋件,其制作公差同洞口模,以防止顶模板板面,造成面板起鼓)等与混凝土面相接触的部位需刷脱模剂,与模板接触的面其侧棱需粘海棉条;模板安装控制线;钢筋绑完隐蔽工程验收。

施工现场备好脱模剂,木方。护身栏杆及操作平台木跳板(木跳板厚不小于
