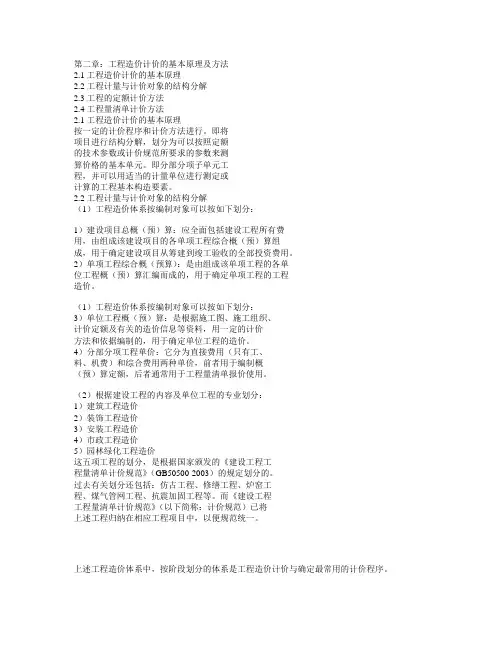

第二章:工程造价计价的基本原理及方法2.1工程造价计价的基本原理2.2工程计量与计价对象的结构分解2.3工程的定额计价方法2.4工程量清单计价方法2.1工程造价计价的基本原理按一定的计价程序和计价方法进行。
即将项目进行结构分解,划分为可以按照定额的技术参数或计价规范所要求的参数来测算价格的基本单元。
即分部分项子单元工程,并可以用适当的计量单位进行测定或计算的工程基本构造要素。
2.2工程计量与计价对象的结构分解(1)工程造价体系按编制对象可以按如下划分:1)建设项目总概(预)算:应全面包括建设工程所有费用,由组成该建设项目的各单项工程综合概(预)算组成,用于确定建设项目从筹建到竣工验收的全部投资费用。
2)单项工程综合概(预算):是由组成该单项工程的各单位工程概(预)算汇编而成的,用于确定单项工程的工程造价。
(1)工程造价体系按编制对象可以按如下划分:3)单位工程概(预)算:是根据施工图、施工组织、计价定额及有关的造价信息等资料,用一定的计价方法和依据编制的,用于确定单位工程的造价。
4)分部分项工程单价:它分为直接费用(只有工、料、机费)和综合费用两种单价,前者用于编制概(预)算定额,后者通常用于工程量清单报价使用。
(2)根据建设工程的内容及单位工程的专业划分:1)建筑工程造价2)装饰工程造价3)安装工程造价4)市政工程造价5)园林绿化工程造价这五项工程的划分,是根据国家颁发的《建设工程工程量清单计价规范》(GB50500-2003)的规定划分的。
过去有关划分还包括:仿古工程、修缮工程、炉窑工程、煤气管网工程、抗震加固工程等。
而《建设工程工程量清单计价规范》(以下简称:计价规范)已将上述工程归纳在相应工程项目中,以便规范统一。
上述工程造价体系中,按阶段划分的体系是工程造价计价与确定最常用的计价程序。
在这个体系中,前一阶段确定的工程造价,是后一阶段工程造价的控制数额及标准,后一阶段的工程造价,一般不能超过前一阶段的造价控制数额。

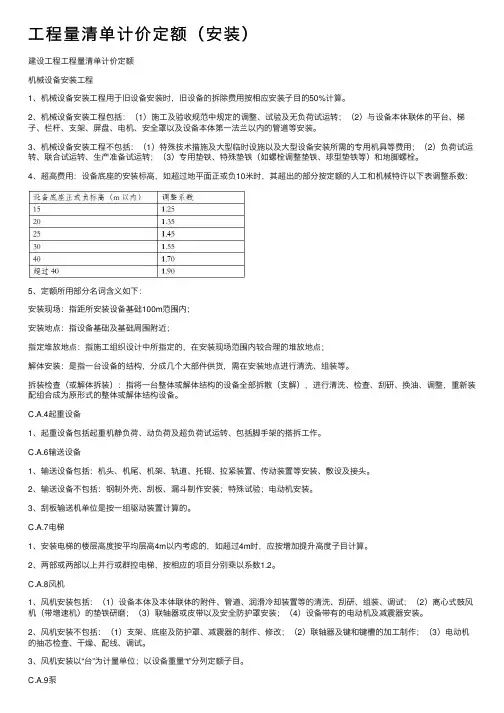

⼯程量清单计价定额(安装)建设⼯程⼯程量清单计价定额机械设备安装⼯程1、机械设备安装⼯程⽤于旧设备安装时,旧设备的拆除费⽤按相应安装⼦⽬的50%计算。
2、机械设备安装⼯程包括:(1)施⼯及验收规范中规定的调整、试验及⽆负荷试运转;(2)与设备本体联体的平台、梯⼦、栏杆、⽀架、屏盘、电机、安全罩以及设备本体第⼀法兰以内的管道等安装。
3、机械设备安装⼯程不包括:(1)特殊技术措施及⼤型临时设施以及⼤型设备安装所需的专⽤机具等费⽤;(2)负荷试运转、联合试运转、⽣产准备试运转;(3)专⽤垫铁、特殊垫铁(如螺栓调整垫铁、球型垫铁等)和地脚螺栓。
4、超⾼费⽤:设备底座的安装标⾼,如超过地平⾯正或负10⽶时,其超出的部分按定额的⼈⼯和机械特许以下表调整系数:5、定额所⽤部分名词含义如下:安装现场:指距所安装设备基础100m范围内;安装地点:指设备基础及基础周围附近;指定堆放地点:指施⼯组织设计中所指定的,在安装现场范围内较合理的堆放地点;解体安装:是指⼀台设备的结构,分成⼏个⼤部件供货,需在安装地点进⾏清洗、组装等。
拆装检查(或解体拆装):指将⼀台整体或解体结构的设备全部拆散(⽀解),进⾏清洗、检查、刮研、换油、调整,重新装配组合成为原形式的整体或解体结构设备。
C.A.4起重设备1、起重设备包括起重机静负荷、动负荷及超负荷试运转、包括脚⼿架的搭拆⼯作。
C.A.6输送设备1、输送设备包括:机头、机尾、机架、轨道、托辊、拉紧装置、传动装置等安装、敷设及接头。
2、输送设备不包括:钢制外壳、刮板、漏⽃制作安装;特殊试验;电动机安装。
3、刮板输送机单位是按⼀组驱动装置计算的。
C.A.7电梯1、安装电梯的楼层⾼度按平均层⾼4m以内考虑的,如超过4m时,应按增加提升⾼度⼦⽬计算。
2、两部或两部以上并⾏或群控电梯,按相应的项⽬分别乘以系数1.2。
C.A.8风机1、风机安装包括:(1)设备本体及本体联体的附件、管道、润滑冷却装置等的清洗、刮研、组装、调试;(2)离⼼式⿎风机(带增速机)的垫铁研磨;(3)联轴器或⽪带以及安全防护罩安装;(4)设备带有的电动机及减震器安装。

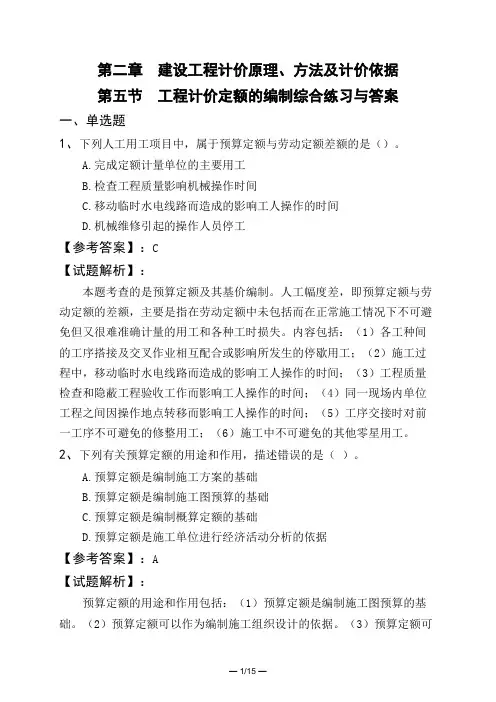

第二章建设工程计价原理、方法及计价依据第五节工程计价定额的编制综合练习与答案一、单选题1、下列人工用工项目中,属于预算定额与劳动定额差额的是()。
A.完成定额计量单位的主要用工B.检查工程质量影响机械操作时间C.移动临时水电线路而造成的影响工人操作的时间D.机械维修引起的操作人员停工【参考答案】:C【试题解析】:本题考查的是预算定额及其基价编制。
人工幅度差,即预算定额与劳动定额的差额,主要是指在劳动定额中未包括而在正常施工情况下不可避免但又很难准确计量的用工和各种工时损失。
内容包括:(1)各工种间的工序搭接及交叉作业相互配合或影响所发生的停歇用工;(2)施工过程中,移动临时水电线路而造成的影响工人操作的时间;(3)工程质量检查和隐蔽工程验收工作而影响工人操作的时间;(4)同一现场内单位工程之间因操作地点转移而影响工人操作的时间;(5)工序交接时对前一工序不可避免的修整用工;(6)施工中不可避免的其他零星用工。
2、下列有关预算定额的用途和作用,描述错误的是()。
A.预算定额是编制施工方案的基础B.预算定额是编制施工图预算的基础C.预算定额是编制概算定额的基础D.预算定额是施工单位进行经济活动分析的依据【参考答案】:A【试题解析】:预算定额的用途和作用包括:(1)预算定额是编制施工图预算的基础。
(2)预算定额可以作为编制施工组织设计的依据。
(3)预算定额可以作为确定合同价款、拨付工程进度款及办理工程结算的参考性基础。
(4)预算定额可以作为施工单位经济活动分析的依据。
(5)预算定额是编制概算定额的基础。
3、在定额基价的编制中,概算定额和预算定额的区别是()。
A.表达的主要内容B.表达的主要方式C.基本使用方法D.项目划分【参考答案】:D【试题解析】:概算定额与预算定额的相同之处,它们都是以建(构)筑物各个结构部分和分部分项工程为单位表示的,内容也包括人工、材料和机具台班使用量定额三个基本部分。
概算定额与预算定额的不同之处,在于项目划分和综合扩大程度上的差异,同时,概算定额主要用于设计概算的编制。
第二章建设工程计价方法及计价依据第一节工程计价方法工程计价是指按照规定的程序、方法和依据,对工程造价及其构成内容进行估计或确定的行为。
工程计价依据是指在工程计价活动中,所要依据的与计价内容、计价方法和价格标准相关的工程计量计价标准,工程计价定额及工程造价信息等。
一、工程计价基本原理建设项目是兼具单件性与多样性的集合体。
每一个建设项目的建设都需要按业主的特定需要进行单独设计、单独施工,不能批量生产和按整个项目确定价格,只能采用特殊的计价程序和计价方法,即将整个项目进行分解,划分为可以按有关技术经济参数测算价格的基本构造单元(如定额项目、清单项目),这样就可以计算出基本构造单元的费用。
一般来说,分解结构层次越多,基本子项也越细,计算也更精确。
任何一个建设项目都可以分解为一个或几个单项工程,任何一个单项工程都是由一个或几个单位工程所组成。
作为单位工程的各类建筑工程和安装工程仍然是一个比较复杂的综合实体,还需要进一步分解。
就建筑工程来说,又可以按照施工顺序细分为土石方工程、地基处理与边坡支护工程、桩基工程、砌筑工程、混凝土及钢筋混凝土工程、金属结构工程、木结构工程、门窗工程、屋面及防水工程等分部工程。
分解成分部工程后,从工程计价的角度,还需要把分部工程按照不同的施工方法、不同的构造及不同的规格,加以更为细致的分解,划分为更为简单细小的部分,即分项工程。
分解到分项工程后还可以根据需要进一步划分为定额项目或清单项目,这样就可以得到基本构造单元了。
工程造价计价的主要思路就是将建设项目细分至最基本的构造单元,找到了适当的计量单位及当时当地的单价,就可以采取一定的计价方法,进行分部组合汇总,计算出相应工程造价。
工程计价的基本原理就在于项目的分解与组合。
工程计价的基本原理可以用公式的形式表达如下:分部分项工程费=Σ[基本构造单元工程量(定额项目或清单项目)×相应单价] (2.1.1) 工程造价的计价可分为工程计量和工程计价两个环节。

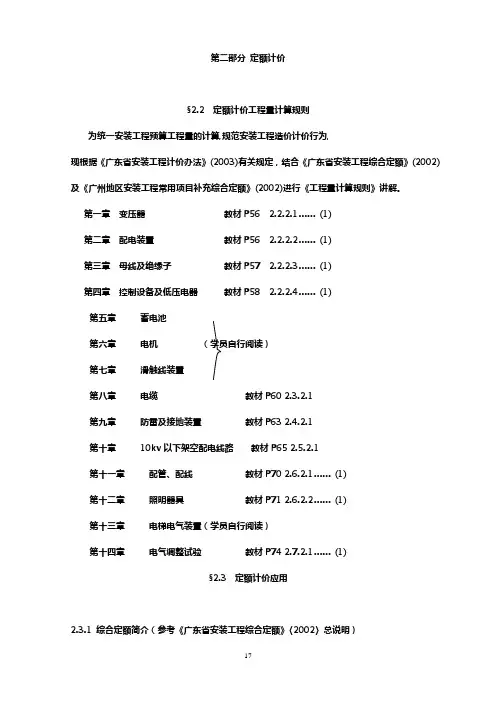

第二部分定额计价§2.2 定额计价工程量计算规则为统一安装工程预算工程量的计算,规范安装工程造价计价行为,现根据《广东省安装工程计价办法》(2003)有关规定,结合《广东省安装工程综合定额》(2002)及《广州地区安装工程常用项目补充综合定额》(2002)进行《工程量计算规则》讲解。
第一章变压器教材P56 2.2.2.1 (1)第二章配电装置教材P56 2.2.2.2 (1)第三章母线及绝缘子教材P57 2.2.2.3 (1)第四章控制设备及低压电器教材P58 2.2.2.4 (1)第五章蓄电池第六章电机(学员自行阅读)第七章滑触线装置第八章电缆教材P60 2.3.2.1第九章防雷及接地装置教材P63 2.4.2.1第十章10kv以下架空配电线路教材P65 2.5.2.1第十一章配管、配线教材P70 2.6.2.1 (1)第十二章照明器具教材P71 2.6.2.2 (1)第十三章电梯电气装置(学员自行阅读)第十四章电气调整试验教材P74 2.7.2.1 (1)§2.3 定额计价应用2.3.1 综合定额简介(参考《广东省安装工程综合定额》〈2002〉总说明)一、基价的组成《广东省安装工程综合定额》(2002)中基价是由人工费、材料费、机械费、管理费组成。
二、基价组成部分的确定1、人工费人工费=子目消耗的工日总数×综合工日单价根据安装项目技术含量和技术难度不同,综合工日单价划分为:18.00元、 20.00元和22.00元三个综合工日单价。
2、材料费材料费=已计价材料费+未计价材料费已计价材料费=∑(子目材料消防量×相应材料预算单价)未计价材料费=子目未计价材料消耗量×材料单价3、机械费机械费=∑(子目机械台班消耗量×相应机械台班单价)4、管理费管理费=子目人工费×分摊管理费率×费用调节率。
《综合定额》中管理费按不同市分一、二、三类标准制定。

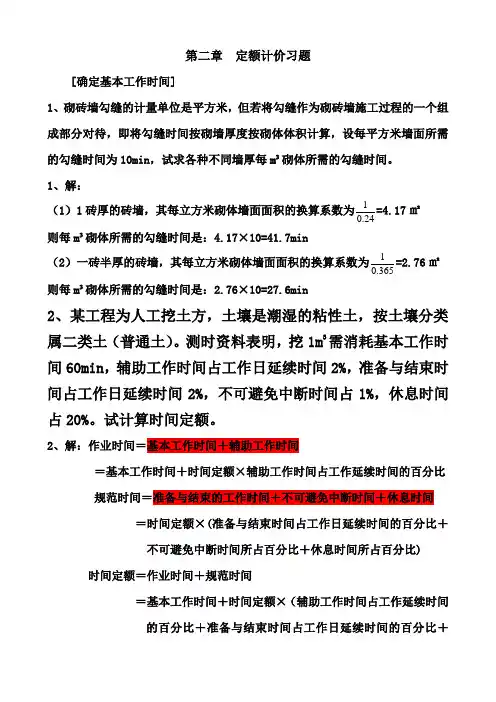

第二章定额计价习题[确定基本工作时间]1、砌砖墙勾缝的计量单位是平方米,但若将勾缝作为砌砖墙施工过程的一个组成部分对待,即将勾缝时间按砌墙厚度按砌体体积计算,设每平方米墙面所需的勾缝时间为10min,试求各种不同墙厚每m³砌体所需的勾缝时间。
1、解:=4.17㎡(1)1砖厚的砖墙,其每立方米砌体墙面面积的换算系数为10.24则每m³砌体所需的勾缝时间是:4.17×10=41.7min=2.76㎡(2)一砖半厚的砖墙,其每立方米砌体墙面面积的换算系数为10.365则每m³砌体所需的勾缝时间是:2.76×10=27.6min2、某工程为人工挖土方,土壤是潮湿的粘性土,按土壤分类属二类土(普通土)。
测时资料表明,挖1m3需消耗基本工作时间60min,辅助工作时间占工作日延续时间2%,准备与结束时间占工作日延续时间2%,不可避免中断时间占1%,休息时间占20%。
试计算时间定额。
2、解:作业时间=基本工作时间+辅助工作时间=基本工作时间+时间定额×辅助工作时间占工作延续时间的百分比规范时间=准备与结束的工作时间+不可避免中断时间+休息时间=时间定额×(准备与结束时间占工作日延续时间的百分比+不可避免中断时间所占百分比+休息时间所占百分比) 时间定额=作业时间+规范时间=基本工作时间+时间定额×(辅助工作时间占工作延续时间的百分比+准备与结束时间占工作日延续时间的百分比+不可避免中断时间所占百分比+休息时间所占百分比)时间定额=基本工作时间/(1-辅助工作时间占工作延续时间的百分比-准备与结束时间占工作日延续时间的百分比-不可避免中断时间所占百分比-休息时间所占百分比)=60/(1-2%-2%-1%-20%)=80min=0.167工日根据时间定额和产量定额互为倒数的关系,可以计算出产量定额:1/0.167=5.99m33、通过计时观察资料得知:人工挖二类土1m3的基本工作时间为6小时,辅助工作时间占工序作业时间的2%。
【例15】有一架空线路工程共有4根电杆,人工费合计900元,是在丘陵地带施工,求人工增加费是多少?【解】(900×1.2×1.3-900)=504元注:本例是在丘陵地带施工,把架空线工程人工费的总和乘上系数1.2作为补偿,若是在山区活沼泽地区施工,则人工费要乘以系数1.6,另外,本计算是按5根以上施工工程量情况测算的,若实际情况≤5根,由于施工效率降低,需要补偿外线的全部人工费的30%,就是把以上人工费的总和再乘以系数1.3。
值得注意的是:当这两种系数都要考虑时,其人工费是累计计算的,而不是分别都用900作基数;另一点是在实际概算时,常常是另列人工增加费,只算出增加的价差即可,所以式中要减去900。
这笔人工费还应计入工程直接费。
【例16】有一外线工程,平面图如图2-1所示。
电杆高10m,间距均为40m,丘陵地区施工,室外杆上变压器容量为315kVA,变压器台杆高15m。
求(1)写出各项工程量;(2)计算外线工程人工增加费是多少?【解】70mm2的导线长度:(20+40×4)m×3=540m35 mm2的导线长度:(20+40×4)m×3=540m人工费小计:179.4×0.54+355.14×0.54=288.65元人工增加费:(288.65×1.2×1.3-288.65)元=161.64元【例18】电气平面图中注有BV(3×50+2×35)SC50-FC其含义是什么?【解】BV(3×50+2×35)SC50-FC是表示铜芯塑料绝缘线、三根50 mm2、两根35mm2、穿50mm 钢管,沿墙面敷设。
铜芯绝缘线的截面有1.0 mm2、2.5 mm2、4mm2、6mm2、10mm2、16mm2、25mm2、35mm2、50mm2、70mm2、95mm2、120mm2、185mm2、240mm2等。
第二章静置设备安装说明一、本章定额适用于材质为碳钢、合金钢、不锈钢等静置设备安装工程,包括容器、反应器、热交换器、塔器以及电解槽、除雾器、除尘器、污水处理等设备安装。
二、根据设备到货状态及现场施工的工作内容,定额项目划分如下:1.分片、分段设备组装。
2.整体设备安装。
3.塔盘安装。
4.塔内衬合金板。
5.塔内固定件安装。
6.设备填充。
三、本章定额包括范围:1.容器类:各种形状的空体、内带夹套立式、卧式容器,内有冷却、加热及其它装置的容器、带搅拌装置的容器以及独立搅拌装置设备。
2.反应器类:各种形状的内有复杂装置,进行聚合、分离、蒸发、结晶等内有复杂装置起化学反应的设备。
3.热交换器类:各种结构的换热器、冷凝器、蒸发器、加热器和冷却器。
4.塔器类:包括各种结构、类型的板式塔、填料塔及其它结构与塔体组合的整体吊装设备。
5.立式隔膜电解槽、电除雾器及电除尘器。
6.污水处理设备。
四、本章定额不包括以下工作内容:1.金属抱杆安装拆除、移位及其台次使用费。
读万卷书行万里路2502.设备的水压、气密试验。
3.无损探伤检验。
4.预热、后热及整体热处理。
5.吊耳的制作安装。
6.各类胎具及加固件的制作、安装与拆除。
7.设备的除锈、刷油、防腐、衬里、保温、保冷及砌筑工程。
8.组装平台的铺设与拆除。
9.设备的冲洗、钝化与脱脂。
10.设备本体法兰外的管道安装。
11.安装在设备外表面的平台、梯子、栏杆的制作安装。
12.电解槽隔膜的吸附处理。
13.电除雾器玻璃钢接缝的处理。
14.管式除雾器壳体的衬铅、木栅板的制作。
15.F.R.P壳体的接缝玻璃钢积层的施工及内部衬铅。
16.电机抽芯检查,减速器的解体检查。
五、有关定额项目的说明:1.分片、分段设备组装:(1)不适用于散装供货螺栓组对的设备组装。
(2)项目中不包括组装成整体后的就位吊装,该部分工作内容应执行一次整体安装定额。
(3)分段设备组装的有关调整系数如下:分段容器按两段一道口取定,每增加一道口定额乘以系数1.35;分段塔器按三段两道口取定:分两段到货一道口时定额乘以系数0.75,三段以上每增加一段定额乘以系数1.35。
重庆市安装工程计价定额(2008)刷油计算规则一、采用勾缝方法施工时,勾缝材料按相应定额项目树脂胶泥用量的10%计算,人工费按相应定额项目人工费的10%计算。
二、衬砌砖、板按规范进行自然养护考虑,若采用其他方法养护,按施工方案另行计算。
三、胶泥搅拌是按机械搅拌考虑的,若采用其他方法时不得调整。
一、本章定额适用于设备、管道、通风管道的绝热工程。
二、伴热管道、设备绝热工程量计算方法是:主绝热管道或设备的直径加伴热管道的直径、再加10~20mm的间隙作为计算的直径,即:D=D主+d伴+(10~20mm)。
三、依据《工业设备及管道绝热工程施工及验收规范》GBJ126-89要求,保温厚度大于100mm、保冷厚度大于80mm时应分层施工,工程量分层计算。
但是如果设计要求保温厚度小于100mm、保冷厚度小于80mm也需分层施工时,也应分层计算工程量。
四、仪表管道绝热工程,应执行本章定额相应项目。
五、管道绝热工程,除法兰、阀门,其他管件均已考虑在内;设备绝热工程,除法兰、人孔外,其封头已考虑在内。
六、保护层:1.镀锌铁皮的规格按1000×2000和900×1800,厚度0.8mm以下综合考虑,若采用其他规格铁皮时,可按实际调整。
厚度大于0.8mm时,其人工费乘以系数1.2;卧式设备保护层安装,其人工费乘以系数1.05。
2.此项也适用于铝皮保护层,主材可以换算。
七、采用不锈钢薄钢板作保护层安装,执行本章定额金属保护层相应项目,其人工费乘以系数1.25,钻头消耗量乘以系数2.0,机械费乘以系数1.15。
八、聚氨酯泡沫塑料发泡工程,是按现场直喷无模具考虑的,若采用有模具浇注法施工,其模具制作安装应按其批准的施工方案另行计算。
九、矩形管道绝热需要加防雨坡度时,其人工费、材料费、机械费应另行计算。
十、管道绝热均按现场安装后绝热施工考虑,若先绝热后安装时,其人工费乘以系数0.9。
十一、卷材安装应执行相同材质的板材安装项目,其人工费、铁线消耗量不变,但卷材用量损耗率按3.1%考虑。
