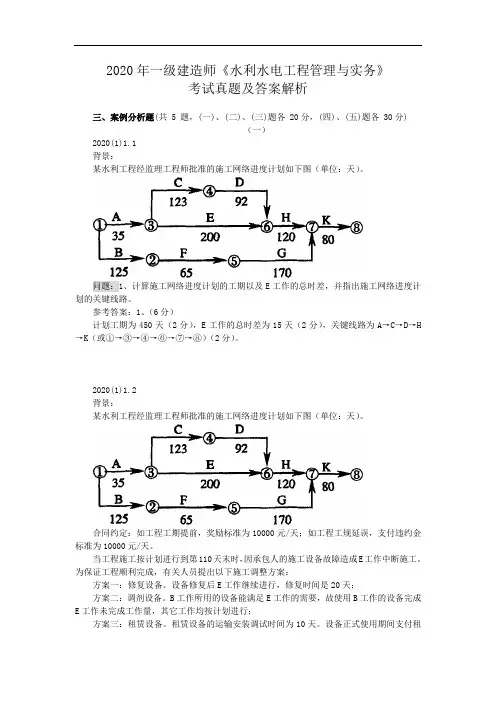

2020年一级建造师《水利水电工程管理与实务》考试真题及答案解析三、案例分析题(共 5 题,(一)、(二)、(三)题各 20分,(四)、(五)题各 30分)(一)2020(1)1.1背景:某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)。
问题:1、计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
参考答案:1、(6分)计划工期为450天(2分),E工作的总时差为15天(2分),关键线路为A→C→D→H →K(或①→③→④→⑥→⑦→⑧)(2分)。
2020(1)1.2背景:某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)。
合同约定:如工程工期提前,奖励标准为10000元/天;如工程工规延误,支付违约金标准为10000元/天。
当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。
为保证工程顺利完成,有关人员提出以下施工调整方案:方案一:修复设备。
设备修复后E工作继续进行,修复时间是20天;方案二:调剂设备。
B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E工作未完成工作量,其它工作均按计划进行;方案三:租赁设备。
租赁设备的运输安装调试时间为10天。
设备正式使用期间支付租赁费用,其标准为350元/天。
问题:2、若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。
参考答案:2、(8分)分析:方案一,设备修复时间20天,E工作的总时差为15天,影响工期5天,且增加费用(1×5)=5万元。
(2分)方案二,B工作第125天末结束,E工作将推迟15天完成,但不超过E工作的总时差(或计划工期仍为450天,不影响工期),不增加费用(2分)。
方案三,租赁设备安装调试10天,不超过E的总时差(或不影响工期),但增加费用43750元(350元/天×125天=43750元)。
(2分)三个方案综合比较,方案二合理(2分)。
2020年一级建造师《(水利水电工程)管理与实务》考试真题及答案解析(完整版)一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)1.岸坡岩体发生向临空面方向的回弹变形及产生近似平行于边坡的拉张裂隙,称为( )。
A.滑坡B.蠕变C.崩塌D.松弛张裂【答案】D【解析】松弛张裂:是指由于临谷部位的岩体被冲刷侵蚀或人工开挖,使边坡岩体失去约束,应力重新调整分布,从而使岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙,一般称为边坡卸荷裂隙。
2.某堤防建筑物级别为2级,其合理使用年限不超过( )年。
A.20B.30C.50D.100【答案】C【解析】2级堤防合理使用年限是50年。
3.流网的网格是由( )图形构成。
A.曲线正方形(或矩形)B.曲线正方形(或圆形)C.曲线三角形或正方形、矩形)D.曲线六边形(或正方形、矩形)【答案】A【解析】流网法:是-种图解法,适用于任意边界条件,是在渗流区域内由流线和等势线组成的具有曲线正方形(或矩形网格的图形。
只要按规定的原则绘制流网,-般可以得到较好的计算精度。
4.水库水位和隧洞闸门开度保持不变时,隧洞中的水流为( )。
A.恒定流B.均匀流C.层流D.缓流【答案】A【解析】流场中任何空间,上所有的运动要素(如时均流速、时均压力、密度等)都不随时间而改变的水流称为恒定流。
例如某-水库工程有一泄水隧洞,当水库水位、隧洞闸门保持不变时隧洞中的水流的所有运动要素都不会随时间改变,即为恒定流。
5.土石分级中,土分为( )级。
A.3B.4C.5D.6【答案】D【解析】土石分级依开挖方法、开挖难易、坚固系數等共划分为16级,其中土分4级岩石分12级。
6.水工建筑物岩石建基面保护层可采用( ) 爆破法施工。
A.分块B.分层C.分段D.分区【答案】B【解析】建基面保护层可采用水平预裂、柔性垫层一次爆破法或分层爆破方法。
7.土坝碾压采用进退错距法设计碾压遍数为5遍碸滚净宽为4m,错距宽度为( )m。
一建《水利水电》真题1、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙()。
A.蠕变B.松弛张裂C.崩塌D.滑坡答案:B2、某堤防建筑物级别为2级,其合理使用年限不超过()年。
A.20B.30C.50D.100答案:C3.流网的网格是由()图形构成。
A.曲线正方形(或矩形)B.曲线正方形(或圆形)C.曲线三角形(或正方形、矩形)D.曲线三角形(或正方形、矩形)答案:A4.水库水位和隧洞闸门开度保持不变时,隧洞中的水流为()A.恒定流B.均匀流C.层流D.缓流答案:A5.土石分级中,土分为()级。
A.3B.4C.5D.6参考答案: B6.水工建筑物岩石建基面保护层可采用()爆破法施工。
A.分块B.分层C.分段D.分区参考答案: B7.土坝碾压采用进退错距法,设计碾压遍数为5遍,碾滚净宽为4m,错距宽度为()m。
A.1.25B.1C.0.8D.0.3参考答案: C8.碾压混凝土施工质量评定时,钻孔取样芯样获得率主要是评价碾压混凝土的()。
A.均质性B.抗渗性C.密实性D.力学性能参考答案: A9.堤防防汛抢险施工的抢护原则为前堵后导、强身固脚、缓流消浪和()A.加强巡查B.消除管涌C.减载平压D.及时抢护参考答案: C10.根据《水利工程设计变更管理暂行办法》,下列设计变更中,属于重大设计变更的是()。
A.主要料场场地的变化B.主要弃渣场场地的变化C.主要施工设备配置的变化D.场内施工道路的变化参考答案: A11.根据《政府和社会资本合作建设重大水利工程操作指南(试行)》,项目公司向政府移交项目的过渡期是()个月。
A.3B.6C.12D.18参考答案: C12.水库大坝首次安全鉴定应在竣工验收后()年内进行。
A.5B.6C.8D.10参考答案: A13.根据《水利建设工程施工分包管理规定》,主要建筑物的主体结构由()明确。
2020(1)1.1背景:某大(2)型水库工程主要由主坝、副坝、溢洪道、放水洞、电站等建筑物组成,其中主坝由混凝土重力坝,最大坝高 75m。
本工程施工混凝土运输主要采用混凝土泵和塔机:溢洪道和电站上部预制构件采用起重机吊装:放水洞采用光面爆破法施工:电站机组采用厂房内的桁车安装。
在施工过程中发生下列事件:事件一:为加强工程施工质量与安全控制,项目法人组织制定了应急救援预案,组织成立了质量与安生事故应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安生分管人员为副指挥。
问题:1.根据《水利工程建设重大质量与安全事故应急预案》指出事件一中质量与安生事故应急处置指挥部组成人员的不妥之处。
该指挥部应由哪些人员组成?参考答案:1.不妥之处:①施工单位项目经理任指挥;②项目监理部、设计代表处的安生分管人员为副指挥。
指挥部组成人员包括:指挥:项目法人主要负责人:副指挥:工程各参建单位(或施工单位、监理单位、设计单位)主要负责人;成员;工程各参建单位(或施工单位、监理单位、设计单位)有关人员。

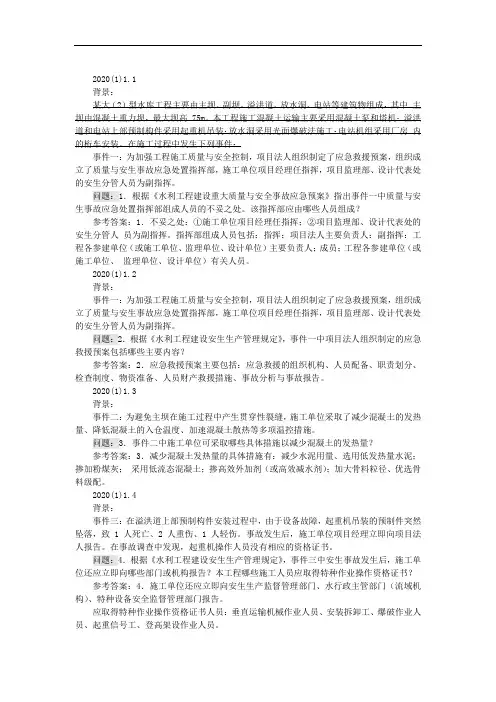

2020(1)1.2背景:事件一:为加强工程施工质量与安全控制,项目法人组织制定了应急救援预案,组织成立了质量与安生事故应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安生分管人员为副指挥。
问题:2.根据《水利工程建设安生生产管理规定》,事件一中项目法人组织制定的应急救援预案包括哪些主要内容?参考答案:2.应急救援预案主要包括:应急救援的组织机构、人员配备、职责划分、检查制度、物资准备、人员财产救援措施、事故分析与事故报告。
2020(1)1.3背景:事件二:为避免主坝在施工过程中产生贯穿性裂缝,施工单位采取了减少混凝土的发热量、降低混凝土的入仓温度、加速混凝土散热等多项温控措施。
问题:3.事件二中施工单位可采取哪些具体措施以减少混凝土的发热量?参考答案:3.减少混凝土发热量的具体措施有:减少水泥用量、选用低发热量水泥;掺加粉煤灰;采用低流态混凝土;掺高效外加剂(或高效减水剂);加大骨料粒径、优选骨料级配。

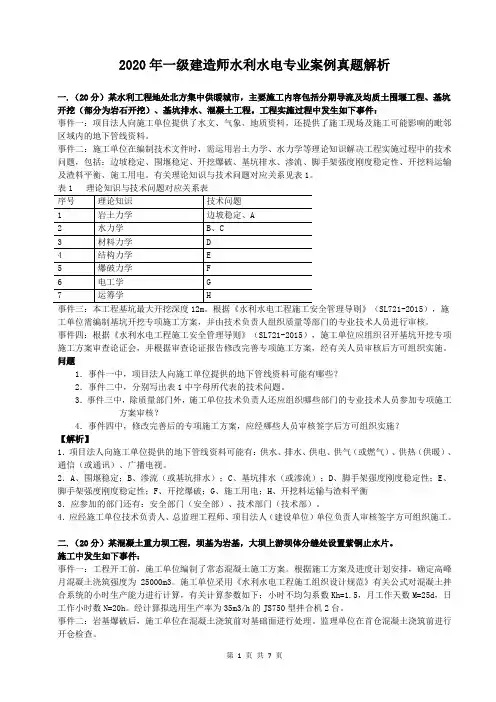

大立2020年一级建造师考试真题《水利水电工程管理与实务》三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)背景资料某大(2)型水库枢纽工程由混凝土面板堆石坝、电站、溢流坝和节制闸等建成物成。
节制闸共2孔,采用平板直升钢闸门,闸门尺时为净宽15m,净高12m,闸门结构如图1所示。
图1 平板钢闸门结构图某水利施工单位承担工程土建施工及金属结构、机电设备安装任务。
闸门门槽采用留槽后浇二期混凝土的方法施工:闸门安装完毕后,施工单位及时进行了检查、验收和质量评定工作。
其中平板钢闸门单元工程安装质量验收评定表如表1所示。
表1 平板钢闸门单元工程安装质量验收评定表单元工程量×××单元工程量×××A ×××安装单位×××单元工程名称、部位×××评定日期×年×月×日项次项目主控项目(个)一般项目(个)合格数其中优良数合格数其中优良数1 反响滑板12 9 / /2 焊缝对口错边17 14 / /3 表面清除和凹坑焊补/ / 24 184 橡胶止水20 16 28 22B 质量标准合格安装单位自评意见各项试验和单元工程试运行符合要求,各项报验料符合规定。
检验项目全部合格。
检验项目优良率为 C ,其中主控项目优良率为 79.6% ,单位工程安装质量验收评定等级为合格。
问题1.分别写出图1中代表主轨、橡胶止水和主轮的数字序号。
2.结合背景材料说明门槽二期混凝土应采用具有什么性能特点的混凝土;指出门槽二期混凝土在入仓、振捣时的注意事项。
3. 根据《水闸施工规范》(SL 27-2014)规定,闸门安装安完毕后水库蓄水前需作什么启闭试验?指出该试验目的和注意事项。
4. 根据《水利水电工程单元工程施工质量验收评定标准水工金属结构安装工程》(SL635-2012)要求,写出表1中所示A、B、C字母所代表的内容(计算结果以百分表示,并保留1位小数)。
【解析】1.项目法人向施工单位提供的地下管线资料可能有:供水、排水、供电、供气(或燃气)、供热(供暖)、通信(或通讯)、广播电视。
2.A、围堰稳定;B、渗流(或基坑排水);C、基坑排水(或渗流);D、脚手架强度刚度稳定性;E、脚手架强度刚度稳定性;F、开挖爆破;G、施工用电;H、开挖料运输与渣料平衡3.应参加的部门还有:安全部门(安全部)、技术部门(技术部)。
4.应经施工单位技术负责人、总监理工程师、项目法人(建设单位)单位负责人审核签字方可组织施工。
二.(20分)某混凝土重力坝工程,坝基为岩基,大坝上游坝体分缝处设置紫铜止水片。
施工中发生如下事件:事件一:工程开工前,施工单位编制了常态混凝土施工方案。
根据施工方案及进度计划安排,确定高峰月混凝土浇筑强度为25000m3。
施工单位采用《水利水电工程施工组织设计规范》有关公式对混凝土拌合系统的小时生产能力进行计算,有关计算参数如下:小时不均匀系数Kh=1.5,月工作天数M=25d,日工作小时数N=20h。
经计算拟选用生产率为35m3/h的JS750型拌合机2台。
事件二:岩基爆破后,施工单位在混凝土浇筑前对基础面进行处理。
监理单位在首仓混凝土浇筑前进行开仓检查。
事件三:某一坝段混凝土初凝后4h开始保湿养护,连续养护14d后停止。
事件四:监理人员在巡检过程中,检查了紫铜止水片的搭接焊接质量。
问题1.根据事件一,计算该工程需要的混凝土拌合系统小时生产能力,判断拟选用拌合设备的生产能力是否满足要求?指出影响混凝土拌合系统生产能力的因素有哪些?2.事件二中,岩基基础面需要做哪些处理?大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的内容有哪些?3.指出事件三中的错误之处,写出正确做法。
4.事件四中,紫铜止水片的搭接焊接质量合格的标准有哪些?焊缝的渗透检验采用什么方法?【解析】1.(1)Q h=K h Qm/MN=1.5×25000/(25×20)=75m3/h判断:2×35m3/h=70 m3/h<75m3/h,不满足要求。

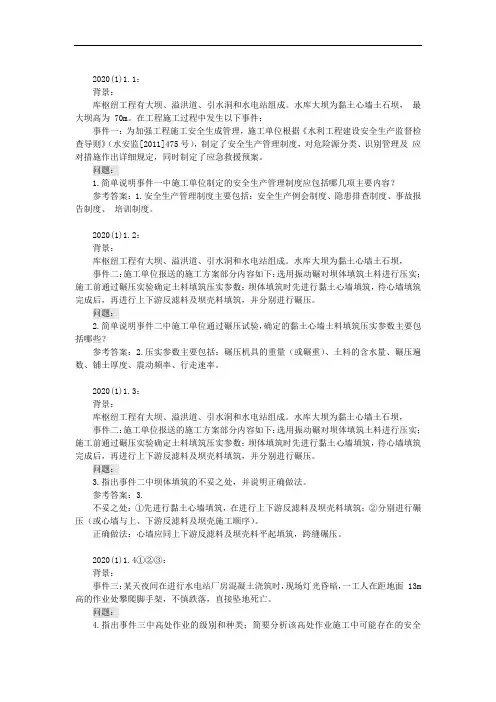

2020(1)1.1:背景:库枢纽工程有大坝、溢洪道、引水洞和水电站组成。
水库大坝为黏土心墙土石坝,最大坝高为 70m。
在工程施工过程中发生以下事件:事件一:为加强工程施工安全生成管理,施工单位根据《水利工程建设安全生产监督检查导则》(水安监[2011]475号),制定了安全生产管理制度,对危险源分类、识别管理及应对措施作出详细规定,同时制定了应急救援预案。
问题:1.简单说明事件一中施工单位制定的安全生产管理制度应包括哪几项主要内容?参考答案:1.安全生产管理制度主要包括:安全生产例会制度、隐患排查制度、事故报告制度、培训制度。
2020(1)1.2:背景:库枢纽工程有大坝、溢洪道、引水洞和水电站组成。
水库大坝为黏土心墙土石坝,事件二:施工单位报送的施工方案部分内容如下:选用振动碾对坝体填筑土料进行压实;施工前通过碾压实验确定土料填筑压实参数:坝体填筑时先进行黏土心墙填筑,待心墙填筑完成后,再进行上下游反滤料及坝壳料填筑,并分别进行碾压。
问题:2.简单说明事件二中施工单位通过碾压试验,确定的黏土心墙土料填筑压实参数主要包括哪些?参考答案:2.压实参数主要包括:碾压机具的重量(或碾重)、土料的含水量、碾压遍数、铺土厚度、震动频率、行走速率。
2020(1)1.3:背景:库枢纽工程有大坝、溢洪道、引水洞和水电站组成。
水库大坝为黏土心墙土石坝,事件二:施工单位报送的施工方案部分内容如下:选用振动碾对坝体填筑土料进行压实;施工前通过碾压实验确定土料填筑压实参数:坝体填筑时先进行黏土心墙填筑,待心墙填筑完成后,再进行上下游反滤料及坝壳料填筑,并分别进行碾压。
问题:3.指出事件二中坝体填筑的不妥之处,并说明正确做法。
参考答案:3.不妥之处:①先进行黏土心墙填筑,在进行上下游反滤料及坝壳料填筑;②分别进行碾压(或心墙与上、下游反滤料及坝壳施工顺序)。
正确做法:心墙应同上下游反滤料及坝壳料平起填筑,跨缝碾压。
2020(1)1.4①②③:背景:事件三:某天夜间在进行水电站厂房混凝土浇筑时,现场灯光昏暗,一工人在距地面 13m 高的作业处攀爬脚手架,不慎跌落,直接坠地死亡。
案例(一)2020(1)1.1:背景:项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
问题:1.指出事件 1 中初始网络计划逻辑关系的错误之处。
参考答案:1.错误之处:E 工作的紧前工作应为 C、D 工作,而初始网络计划中,E 工作的紧前工作只有 C 工作。
在节点④、⑤之间缺少一项虚工作。
2020(1)1.2:背景:接2020(1)1.1背景;问题:2.依据正确的网络计划,确定计划工期(含施工准备)和关键线路。
参考答案:2.计划工期 270 天,关键线路:A→B→D→H→I→K→L→M。
2020(1)1.3:背景:接2020(1)1.1和2020(1)1.2背景;事件 2:项目部在开工后第 85 天末组织进度检查,F、H、E、J 工作累计完成工程量分别为400m³、600m2、20000m³、125m2(假定工作均衡施工)。
问题:3.根据事件 2 的结果,说明进度检查时 F、H、E、J 工作的进展状况(按“……工作已完成……天工程量”的方式陈述)。
指出哪些工作的延误对工期有影响及影响天数。
参考答案:3.F 工作已完成 4 天工程量,H 工作已完成 8 天工程量,E 工作已完成 10天工程量,J 工作已完成 25 天工程量,H、J 工作拖延对工期有影响,H 工作的延误对工期影响 2 天,J 工作2020(1)1.4:背景:接2020(1)1.1、2020(1)1.2、2020(1)1.3背景;事件 3:由于设计变更,K 工作的实际完成时间为 33 天,K 工作的结算工程量为 292m ³。
除发生上述事件外,施工中其他工作均按计划进行。
问题:4.事件 3 中,施工单位是否有权提出延长工期的要求?并说明理由。
参考答案:4.有权,依据合同承包人对 K 工作结算工程量超过 276m³(240×115%)部分所造成的工程延误可以提出延期要求,可提出 2 天的延期要求。
2020一级建造师《水利水电工程管理与实务》一、单选1.土石坝填筑施工时,砂砾石的填筑标准应以()作为设计控制指标。
A.压实度B.最优含水率C.最大干密度D.相对密度2.混凝土面板堆石坝中面板的主要功能是()。
B.抗冲A.抗压D.抗渗C.抗拉3.水库总库容为5亿m²,设计地震烈度为8度,相应其均质土坝压实度宜采用()。
A.96%B.97%C.98%D.100%4.面板堆石坝坝体分区从迎水面到背水面依次是()。
A.过渡区、垫层区、主堆石区、次堆石料区B.垫层区、过渡区、主堆石区、次堆石料区C.垫层区、过渡区、次堆石料区、主堆石料区D.过渡区、垫层区、次堆石料区、主堆石料区5.按照生产规模划分,生产能力为150mm/h的混凝土拌合系统,属于()拌合设备。
A.大(1)型B.大(2)型 D.小型C.中型6.VeBe仪用于测定碾压混凝土的()。
A.稠度B.干密度C.压实度D.湿密度7,在首次安全鉴定后,以后应每隔()年进行一次全面安全鉴定。
A.3B.5 D.10C.78.根据《关于水利工程建设项目代建制管理的指导意见》(水建管(2015)91号),实施代建制的项应在()阶段前选定代建单位。
A.施工准备B.初步设计C.可行性研究报告D.项目建议书9.项目后评价应分为()个层次进行。
A.二B.三C.四D.五10.由于基坑降水中断,黏性土地基发生土体隆起的形式属于()。
A.流土B.管涌C.接触冲刷D.接触流失11.在河谷狭窄的山区河流新建拱坝宜选用的施工导流方式是()。
A.明渠导流B.底孔导流C.束窄河床导流D.隧洞导流12.下列地基处理方法中,对软基和岩基均适用的方法是()。
A.旋喷桩B.排水法C.挤实法D.灌浆法13.采用钻孔法检查高喷墙的防渗性能时,钻孔检查宜在相应部位高喷灌浆结束()后进行。
A.7dB.14dC.28dD.56d14.重要建筑物建基面附近进行基坑爆破开挖应采用()。
A.浅孔爆破B.深孔爆破 D.光面爆破C.预裂爆破15.根据《水利建设项目后评价管理办法(试行)》(水规计〔2010〕51号),按层次进行划分,除项目法人的自我评价和主管部门的评价外,水利建设项目后评价还应包括()的评价。
2020年一级建造师《水利工程管理与实务》真题答案一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)2020(1)-1.下列观测方法中,适用于翼墙沉降观测的是()。
A.交会法B.视准线法C.小角度法D.水准观测法2020(1)-2.某土石坝工程施工高程超过上游围堰高程,其相应的拦洪库容为0.8×108m3,该坝施工期临时度汛的洪水标准为()年一遇。
A.20~50B.50~100C.100~200D.200~3002020(1)-3.某溢洪道工程控制端建筑物级别为2级,其闸门的合理使用年限为()年。
A.20B.30C.50D.1002020(1)-4.右图为挡土墙地板扬压力示意图,图中的Ps是指()。
A.浮托力B.静水压力C.动水压力D.渗透压力2020(1)-5.右图所示的消能方式属于()。
A.底流消能B.挑流消能C.面流消能D.消力戽消能2020(1)-6.某5级均质土石围堰,采用简化毕肖普法验算其边坡稳定时,按《水利水电工程施工组织设计规范》(SL303-2017)规定,其边坡稳定安全系数应不小于( )。
A.1.05B.1.15C.1.20D.1.302020(1)-7.采用钻孔法检查高喷墙的防渗性能时,钻孔检查宜在相应部位高喷灌浆结束()后进行。
A.7dB.14dC.28dD.56d2020(1)-8.黏性土堤防填筑施工中,在新层铺料前,需对光面层进行刨毛处理的压实机真是()。
A.羊足碾B.光面碾C.凸块碾D.凸块振动碾2020(1)-9.根据《水利水电工程施工组织设计规范》(SL303-2017),生产能力为75m ³/h拌合系统规模为()。
A.大型B.中型C.小(1)型D.小(2)型2020(1)-10.在加工场加工钢筋接头时,一般应采用()。
A.绑扎链接B.气压焊链接C.接触点焊接D.闪光对焊链接2020(1)-11.明挖爆破施工,施工单位发出“鸣10s,停,鸣10s”的音响信号属于()。
