顶推施工方法PPT课件
- 格式:ppt
- 大小:4.07 MB
- 文档页数:42

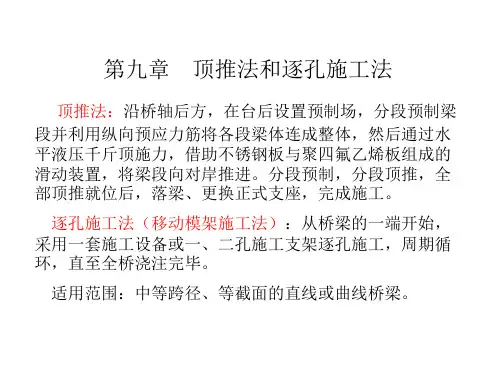

顶推法施工6.7.1 工艺概述顶推法施工是预先在桥台后面的路堤(或引道)上、亦可在桥梁中部设置预制平台逐段拼装或浇筑桥跨结构,待达到预定强度的设计强度后,安装临时预应力索,用顶推装置逐段通过墩顶滑移装置将梁顶出,安装一段,拼接一段,直至全部就位,全部顶推就位后拆除临时预应力束,安装永久预应力束,拆除滑移装置,安装永久支座,完成预应力连续梁的安装施工。
由于不需要使用膺架,可不中断桥下交通,省去大量施工脚手支架,减少高空作业,便于集中管理和指挥,施工安全可靠。
顶推法适用于跨越城市、深谷、较大河流、公路、铁路的预应力连续梁结构施工。
多用于跨径30~60m 预应力混凝土等截面连续梁架设,顶推法可架设直桥、弯桥,坡桥。
采用顶推法架梁时,梁前端呈悬臂状态,与后部相比断面受力较大。
为降低梁前端这种临时架设的断面力,可在梁前端安装导梁,还可以根据现场条件,在桥墩间设置临时支墩以降低架设时梁的断面受力。
在中间跨度大,又不能设置临时支墩时,也可用导梁从两侧相对顶推,在跨中连结。
顶推方法主要分为单点顶推和多点顶推两种:单点顶推方法是把千斤顶等顶推设备设置于1 处——桥台或桥墩上。
其它墩上布置滑道,边顶推边使梁滑动的方式,这种方式有用水平、竖向两台千斤顶和用穿心式水平千斤顶配以拉杆两种方法。
多点顶推是在各墩上均设置千斤顶等顶推设备的顶推方式,这种方式可将水平力分散作用于各墩上,对长大桥尤为有利。
目前大多使用此种方法。
6.7.2 作业内容顶推施工作业内容主要如下:1.施工准备;2.箱梁节段预制及早期预应力张拉;3.箱梁节段顶推、导梁拆除;4.预应力箱梁后期预应力束安装及张拉压浆、前期预应力束拆除;5.体系转换,包括滑道拆除以及支座安装等。

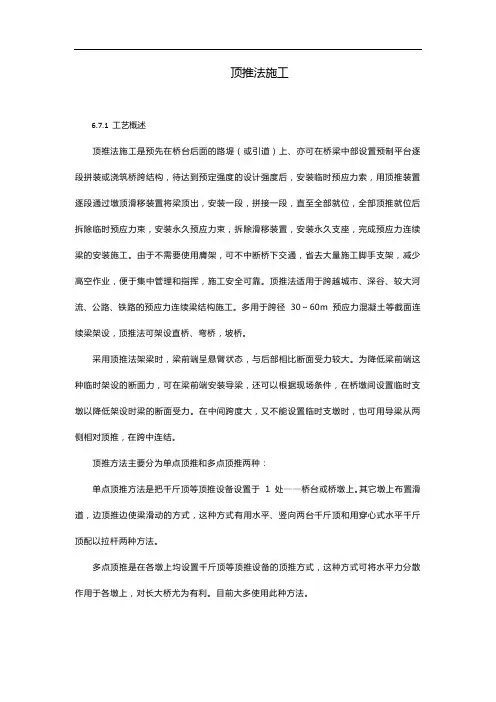

6.7.3 质量标准及检验方法《铁路桥涵工程施工质量验收标准》(TB10415-2003)《高速铁路桥涵工程施工质量验收标准》(TB10752-2010)《铁路混凝土工程施工质量验收标准》(TB10424-2010)6.7.4 工艺流程图6.7.5 工艺步骤及质量控制一、施工准备1.施工场地预制场是预制箱梁并把它推向主跨的过渡场地。
顶推法多应用于预应力钢筋混凝土等截面连续梁桥和斜拉桥梁的施工。

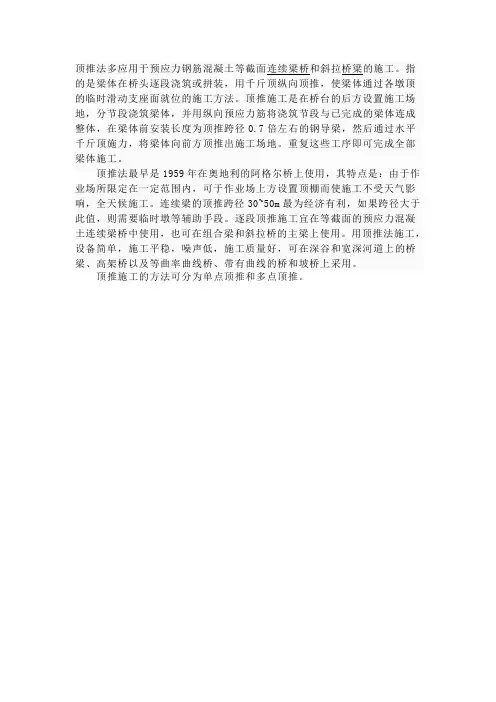

指的是梁体在桥头逐段浇筑或拼装,用千斤顶纵向顶推,使梁体通过各墩顶的临时滑动支座面就位的施工方法。
顶推施工是在桥台的后方设置施工场地,分节段浇筑梁体,并用纵向预应力筋将浇筑节段与已完成的梁体连成整体,在梁体前安装长度为顶推跨径0.7倍左右的钢导梁,然后通过水平千斤顶施力,将梁体向前方顶推出施工场地。
重复这些工序即可完成全部梁体施工。
顶推法最早是1959年在奥地利的阿格尔桥上使用,其特点是:由于作业场所限定在一定范围内,可于作业场上方设置顶棚而使施工不受天气影响,全天候施工。
连续梁的顶推跨径30~50m最为经济有利,如果跨径大于此值,则需要临时墩等辅助手段。
逐段顶推施工宜在等截面的预应力混凝土连续梁桥中使用,也可在组合梁和斜拉桥的主梁上使用。
用顶推法施工,设备简单,施工平稳,噪声低,施工质量好,可在深谷和宽深河道上的桥梁、高架桥以及等曲率曲线桥、带有曲线的桥和坡桥上采用。
顶推施工的方法可分为单点顶推和多点顶推。

顶推施工法一、顶推施工法的概述顶推施工法是一种常用的地铁隧道施工方法,其主要特点是在地面上先建造好隧道的顶部结构,再通过液压千斤顶将其向前推进。
这种方法可以有效减少对地面交通和建筑物的影响,同时也能够提高施工效率和安全性。
二、顶推施工法的具体步骤1. 地面预制隧道段:首先在地面上进行隧道段的预制,包括隧道壁板、拱顶板、地基板等。
这些预制件需要精确制作,并且需要满足设计要求。
2. 安装液压千斤顶:完成预制件后,在隧道两端安装液压千斤顶。
液压千斤顶是用来推动隧道段向前移动的关键设备,其安装位置需要经过精密计算和调整。
3. 推进隧道段:在安装好液压千斤顶后,开始进行推进操作。
首先将一个完整的预制隧道段通过起重机吊到千斤顶位置上,然后使用液压千斤顶将其向前推进一定距离。
4. 固定隧道段:在推进一定距离后,需要对隧道段进行固定。
这一步骤需要使用支撑系统来支撑隧道顶部和侧壁,以保证施工过程中的安全性和稳定性。
5. 安装管线和设备:在固定好的隧道段内,可以进行管线和设备的安装工作。
这些管线和设备包括通风、电力、排水等系统,以及地铁车辆轨道等。
6. 继续推进:完成管线和设备的安装后,再次使用液压千斤顶将隧道段向前推进一定距离。
如此反复,直至完成整个隧道的施工。
三、顶推施工法的优缺点1. 优点:(1)减少对地面交通和建筑物的影响;(2)提高施工效率和安全性;(3)适用于各种地质条件下的施工。
2. 缺点:(1)需要大量预制件,并且预制件需要精确制作;(2)千斤顶等关键设备需要精密计算和调整;(3)对现场管理要求较高。
四、顶推施工法在实际应用中的案例1. 北京地铁10号线:北京地铁10号线采用顶推施工法进行隧道施工,其总长达45.1公里,是中国目前最长的地铁隧道之一。
该项目采用了大量预制件,并且在液压千斤顶等关键设备的精密计算和调整方面进行了大量研究和优化。
2. 上海地铁1号线:上海地铁1号线也采用了顶推施工法进行隧道施工。
