皮带拆除安全技术措施
- 格式:docx
- 大小:24.65 KB
- 文档页数:10

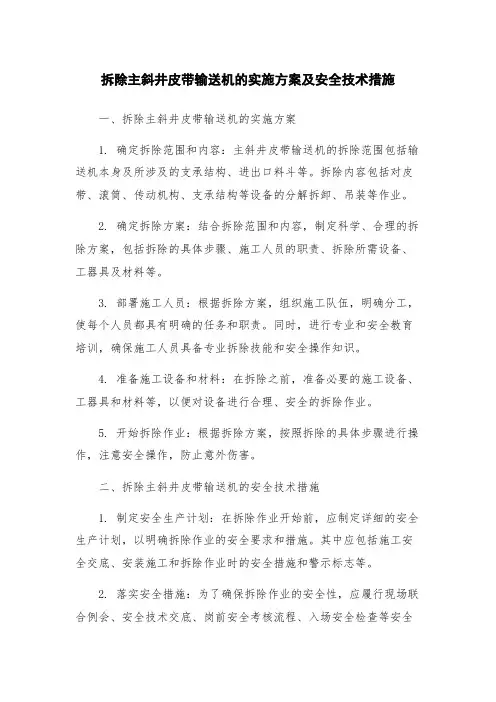

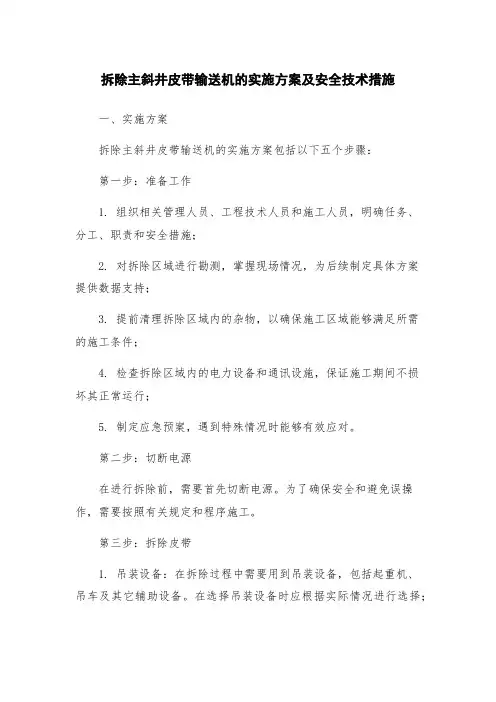

拆除主斜井皮带输送机的实施方案及安全技术措施一、实施方案拆除主斜井皮带输送机的实施方案包括以下五个步骤:第一步:准备工作1. 组织相关管理人员、工程技术人员和施工人员,明确任务、分工、职责和安全措施;2. 对拆除区域进行勘测,掌握现场情况,为后续制定具体方案提供数据支持;3. 提前清理拆除区域内的杂物,以确保施工区域能够满足所需的施工条件;4. 检查拆除区域内的电力设备和通讯设施,保证施工期间不损坏其正常运行;5. 制定应急预案,遇到特殊情况时能够有效应对。
第二步:切断电源在进行拆除前,需要首先切断电源。
为了确保安全和避免误操作,需要按照有关规定和程序施工。
第三步:拆除皮带1. 吊装设备:在拆除过程中需要用到吊装设备,包括起重机、吊车及其它辅助设备。
在选择吊装设备时应根据实际情况进行选择;2. 拆除皮带:将起重机吊装到合适的位置,使用钢丝绳将皮带吊装。
在拆除皮带时需要注意安装防护措施,防止皮带脱落;3. 拆除取出输送机:将皮带拆除后,取出输送机。
在拆除过程中加强安全措施,防止输送机失控伤人伤车;4. 区分废物和可回收物:在拆除过程中,应区分废物和可回收物,分别处理。
第四步:清理现场在完成拆除后,需要对工地进行清理,清除垃圾、废物及危险物品;拆除设备、工具应由专人进行清理、装运、妥善保存。
第五步:验收交底验收交底是指在工程完工后,现场负责人对工程的合格性、合规性等进行审查、验收,并对施工人员进行安全生产教育、现场教育和技术交底等工作。
二、安全技术措施为了确保施工过程中的安全,需要采取以下安全技术措施:1.明确安全责任:对施工人员的专业知识和安全意识进行培训,明确各个施工人员在现场应承担的安全责任;2.强化管理:成立工地安全责任人制度,确保工地安全责任人的高效运作;加强施工现场的动态管理,严格遵守相关安全规定;3.切断电源:在进行拆除前,需要首先切断电源。
为了确保安全和避免误操作,需要按照有关规定和程序施工;4.加强警示:在现场施工区域设置明显的警示标志和隐患提示牌,防止误入和人员伤害;5.密切协作:施工人员之间要密切协作,减少人为失误导致事故的发生;6. 检查设备:在施工过程中应检查起重机等设备并进行定期保养,确保施工设备正常使用;7. 协助救援:在施工过程中需要随时注意安全风险,协助救援队伍的紧急援助。
安全技术/机械安全运顺皮带机拆除、安装施工安全技术措施一、编制说明因1642(1)运顺巷道的延伸,原巷道使用SSJ800/2×75皮带机满足不了出货的需要,现将机头部分进行更换,更换后皮带机型号为SSJ800/2×110。
为保证施工的安全开展,特制定以下安全技术措施,待会审后贯彻执行。
二、施工步骤1、应先敲帮问顶,清理施工地点系统环境,清除妨碍拆除、安装工作和对工作人员有安全隐患的杂物。
2、提前在起吊点根据需要打上一定数量的专用起吊锚杆或锚索,并保证其牢固有效,确保皮带机机头拆除、安装顺利。
3、拆除原SSJ800/2×75皮带机机头部分,进行安装SSJ800/2×110机头部分。
三、拆除、安装设备使用工具1个5吨拉子、1个3吨拉子,扳手,大锤,剁斧,蛤蟆头、40T链条等。
四、拆除皮带机机头步骤1、拆除前将把皮带机上的煤矸出净。
2、皮带机电机负荷线进行甩火,同时把涨紧绞车钢丝绳收掉盘好。
3、把涨紧绞车负荷线进行甩火。
4、拆除皮带机电机齿箱、涨紧绞车、机头框架(大片)。
注意事项:电工进行甩火操作时要先停电、闭锁、挂牌、检查附近瓦斯,验电、放电、挂地线等操作,然后进行甩火操作且必须遵守机电工操作行为准则。
五、安装皮带机机头步骤1、机电队在整个安装长度范围内定出皮带机的安装基准线和机头基础位置。
2、按顺序将中间架(按3米距离摆放)、铰接托辊(按1.5米距离摆放)、下托辊(按3米距离摆放)、储带仓、机头部等部件运到安装地点的巷道旁,设备应提前运到位,并分类堆放整齐。
3、根据已确定的基准点,依次安装机头部、储带装置、中间架等,各部分安装好后,装上铰接托辊和下托辊。
4、敷设皮带,按皮带缠绕方式用绞车和手拉葫芦等工具配合使用敷设皮带。
5、电气控制设备(包括信号、保护)接线、搭火。
6、按质量标准化要求整治,调试皮带机。
六、皮带机拆除、安装、调试安全措施1、所有设备下井前必须先检查其完好,三证齐全,电气设备要经防爆性能检查合格后贴防爆合格证后方可下井。
拆除皮带安全技术措施一、工程概况:根据矿上研究决定要回撤、拆除综掘机,七联巷至延伸轨道上平台段巷道宽度不够,需拆除皮带以保证综掘机的顺利回撤,特编制安全技术措施如下:二、施工负责人:李洪沛三、施工要求:根据现场实际情况,经研究决定,先将皮带机拆除,通过轨道运输出去。
四、安全技术措施(一)、拆除皮带安全技术措施:(1)、拆除皮带机前,先将开关断电并闭锁,检查皮带情况,做好准备工作。
(2)、拆除皮带机过程中,信号工严格执行操作规程,操作人员实时注意皮带拆除情况,确保拆除工作的正常运行。
(3)、拆除皮带机时要有专人指挥,作业人员相互配合好,齐抬齐放,防止挤伤手脚。
(4)、回撤下来的皮带要在巷道中采用人工卷成捆,端头部分要固定好,防止吊运过程中皮带散开。
(5)、卷皮带人员要配合好,防止挤伤手脚。
(6)、卷皮带时,皮带下方严禁有人行走或停留,防止卷好的皮带滚下伤人。
(二)、斜巷安全技术措施:(1)、运输前,必须对轨道及巷道宽度进行检查整理,确保运输安全。
(2)、斜巷运输时,严格执行"先检查后工作'制度,绞车司机开车前要认真检查绞车的稳固情况及钢丝绳、钩头、保险绳、制动闸等情况,存在问题及时处理好后方可使用。
钢丝绳老化或断丝超标均要重新更换。
(3)、所有绞车必须使用声光信号联系,风动安全门、风动道挡等安全设施正常使用,且使用好三环链。
(4)、车辆掉道时,严禁用绞车硬拉,应采用人工复轨,斜巷掉道车辆复轨时,车的下方两侧不得有人,且由跟班区长或班长现场统一指挥进行复轨。
(5)、人员在斜巷行走时应经常注意观察红灯的亮灭情况,严格坚持"行车不行人、行人不行车'制度。
上下换勾平台信号把钩工必须设好警戒线走勾期间严禁任何人员上下,确保绳道内无人,严禁人员跟车。
(6)、绞车使用完毕后,要及时将开关打到"零'位。
(7)、在悬勾装车时,严禁在其下方5m范围内进行工作,悬勾时必须使用临时挡道器卡好并使用锚链将车轮拴在轨道上。
工作面拆皮带机架安全技术措施怎么写
截止到2022年11月7日,1601工作面离停采线还有2米,为顺利推到停采线,有效组织安全生产,决定利用11月8日大班检修时将中巷皮带机架拆除1节(张紧绞车之前的第一节),为保障安全生产,特制订以下措施:
一、准备工作:
1、拆除前,由机电维修工将皮带运输机停电挂牌上锁,要提前将工作地点及皮带两帮清理干净,有片帮危险要彻底排除,砸开需要撤除架子处的固化水泥皮,将杂物放到不影响施工的安全地点。
2、松开张紧绞车,由皮带维修工解开皮带。
二、施工方法及安全注意事项:
1、首先将要拆除的皮带架的连节部分的螺丝拆卸掉进行分解,卸不动的可用剁斧劈开,用剁斧劈时,操作人员要相互照应好,一定要闪开锤头运动方向,
防备意外伤人。
3、然后将要拆除的各部件人工运至指定位置,抬运时,要相互叫应好,要稳起稳放,注意力集中,确保人身安全和保护落地点设备。
4、拆完后,在张紧绞车后部的两侧各打一棵高度适中的大单体柱作为戗柱,其初撑力不低于90KN ,然后用两棵
1.2米的单体柱同时平衡地将张紧绞车及架子推移到位,推移过程中,要有人观察顶板和戗柱的变化情况,躲开戗柱意外歪到所波及的范围。
5、待皮带由其它部件连接牢固,确认无误后,送电试运转。
5、严格执行好停送电制度。
6、其它严格按原《规程》执行。
精品资料欢迎下载。

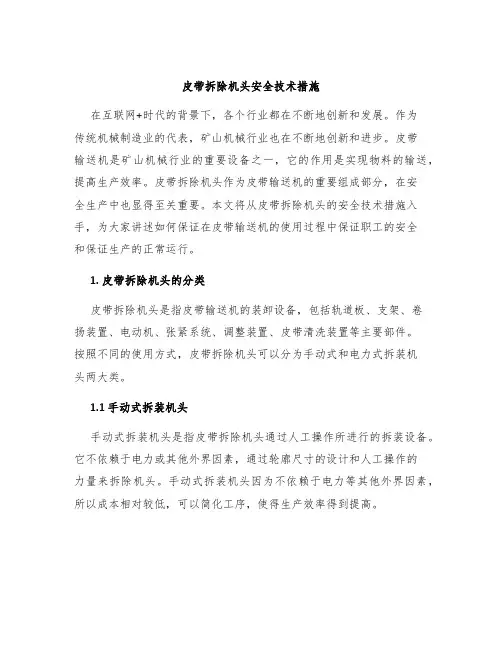

皮带拆除机头安全技术措施在互联网+时代的背景下,各个行业都在不断地创新和发展。
作为传统机械制造业的代表,矿山机械行业也在不断地创新和进步。
皮带输送机是矿山机械行业的重要设备之一,它的作用是实现物料的输送,提高生产效率。
皮带拆除机头作为皮带输送机的重要组成部分,在安全生产中也显得至关重要。
本文将从皮带拆除机头的安全技术措施入手,为大家讲述如何保证在皮带输送机的使用过程中保证职工的安全和保证生产的正常运行。
1. 皮带拆除机头的分类皮带拆除机头是指皮带输送机的装卸设备,包括轨道板、支架、卷扬装置、电动机、张紧系统、调整装置、皮带清洗装置等主要部件。
按照不同的使用方式,皮带拆除机头可以分为手动式和电力式拆装机头两大类。
1.1 手动式拆装机头手动式拆装机头是指皮带拆除机头通过人工操作所进行的拆装设备。
它不依赖于电力或其他外界因素,通过轮廓尺寸的设计和人工操作的力量来拆除机头。
手动式拆装机头因为不依赖于电力等其他外界因素,所以成本相对较低,可以简化工序,使得生产效率得到提高。
1.2 电力式拆装机头电力式拆装机头是指皮带拆除机头通过电力来运行的拆装设备。
它通过配备电机和其他电子设备来拆除机头。
电力式拆装机头因为运行更加方便,所以在今天的皮带输送机中得到广泛应用。
但是,由于其构造和机身尺寸较大,成本相对较高。
2. 皮带拆除机头的使用在皮带拆卸机的使用过程中,需要注意以下几点:2.1 运输和存储在运输过程中,皮带输送机的拆装部件需要防止强制撞击。
要避免机头部分与其他障碍物产生直接接触,必要时可以使用专业工具定位或绑扎。
在存储的时候,机头需要放平,并使用防潮措施,防止受潮产生腐蚀等现象。
2.2 拆装在拆装机头的时候,一定要格外小心,特别是不能用力过猛地搬运或拆卸,要根据实际情况保持适当的速度,防止机头破碎或轻微损坏。
同时,在拆除的过程中需要专人监管,以此来保证该区域的安全,防止工人受到伤害。
2.3 维修机头的维护工作是非常必要的。
拆除主斜井皮带输送机的实施方案及安全技术措施一、拆除主斜井皮带输送机的实施方案1. 确定拆除范围和内容:主斜井皮带输送机的拆除范围包括输送机本身及所涉及的支承结构、进出口料斗等。
拆除内容包括对皮带、滚筒、传动机构、支承结构等设备的分解拆卸、吊装等作业。
2. 确定拆除方案:结合拆除范围和内容,制定科学、合理的拆除方案,包括拆除的具体步骤、施工人员的职责、拆除所需设备、工器具及材料等。
3. 部署施工人员:根据拆除方案,组织施工队伍,明确分工,使每个人员都具有明确的任务和职责。
同时,进行专业和安全教育培训,确保施工人员具备专业拆除技能和安全操作知识。
4. 准备施工设备和材料:在拆除之前,准备必要的施工设备、工器具和材料等,以便对设备进行合理、安全的拆除作业。
5. 开始拆除作业:根据拆除方案,按照拆除的具体步骤进行操作,注意安全操作,防止意外伤害。
二、拆除主斜井皮带输送机的安全技术措施1. 制定安全生产计划:在拆除作业开始前,应制定详细的安全生产计划,以明确拆除作业的安全要求和措施。
其中应包括施工安全交底、安装施工和拆除作业时的安全措施和警示标志等。
2. 落实安全措施:为了确保拆除作业的安全性,应履行现场联合例会、安全技术交底、岗前安全考核流程、入场安全检查等安全措施。
施工人员必须配备齐全的安全防护用品,并对拆除作业流程、安全技术措施、警示标志等进行全面了解。
3. 加强现场管理:拆除作业期间,现场应设置警戒线或者围墙。
要加强现场管理,禁止非作业人员在现场逗留或闲逛。
同时,应制定专门的现场监管计划和风险控制措施。
4. 安全防护:在拆除作业过程中,应严格执行安全防护制度和标准。
特别是对于高处作业,必须使用专业的防护设施,如安全带、救生绳等。
5. 加强安全教育培训:对拆除作业中的人员,应加强安全教育和技术培训,提高他们安全意识和技能水平。
在现场应视情况制定技术交底方案和岗前培训方案,确保每个作业员都能够遵循正规的安全操作程序。
皮带机拆除回收安全技术措施皮带机是现代工业生产中广泛使用的一种输送装置,有着运载能力大、运输距离长等优点,成为生产线上的重要组成部分。
常规情况下,需要对皮带机进行维护和更换,这就需要进行拆除回收,而对于皮带机拆除回收过程中存在很多风险和安全隐患,需要注意相关安全技术措施。
1. 进行全面的安全检查在进行皮带机拆除回收前,必须进行全面的安全检查,包括皮带机的操作区域和周边环境的安全情况。
需要检查的内容包括:•安全带和保护门等安全设施是否完好无损•电气设备和供电装置是否正常,电缆是否易燃、老化、绝缘是否达标•皮带机周边是否有杂物堆积或障碍物存在•操作人员是否有遵守操作规程和安全规定只有在对周边安全环境进行全面的检查后,才能够进入拆卸回收的工作。
2. 注意操作规程和技术标准在进行拆除回收过程中,需要遵循相关的操作规程和技术标准。
对于没有正式毕业或者缺乏相关工作经验的人员需在指导下,并在获得相关资质申请后才能独立操作。
在进行操作时,需要采取一系列措施:•在拆卸工作开始前,要先做好准备工作,例如准备好所需要的工具、熟悉操作流程、确定拆除顺序和安全途径等,明确各自的分工和职责•拆卸过程中,必须在皮带机两头分别安装绳锁,以保证皮带在拆卸过程中不会突然滑动•在从机房停机操作间拆除中等较大的设备需要由全台人员共同努力协作完成移动超供。
注意只有机房主管才有权制定该设备移动具体的安排方案,以避免出现不必要风险3. 健全的安全保障体系在拆卸回收的工作中,建立健全的安全保障体系非常关键。
为了保障工作人员的安全,需要采取以下措施:•在拆除工作过程中,必须配备专业的安全监督人员,及时发现并处理有可能带来安全隐患的问题•运用至少一套不同的安全工具以万一松劲或者有什么突发事情,仍然可保证机器和人员的安全•在拆除回收作业过程中需要做好交接与记录,并对拆除所用工具进行统一管理,保证安全的工作环境•操作人员需熟悉各类扑火器材的使用与现场急救处置,保证人员安全4. 增强安全意识除了通过技术手段保障人员安全,增强安全意识也极为重要。
工作面撤除皮带、安装40t 煤溜安全技术措施一、施工概况:xxxx 工作面现还剩80 米,可采40 米,运输顺槽皮带运输距离已经缩至最短,不能再收缩,为不影响工作面回采,现需将运输顺槽皮带拆除更换为40t 煤溜。
为保证施工作业安全,预防各类事故的发生,特制定如下安全技术措施:二、xxxx 运输顺槽皮带撤除技术措施:xxxx 运输顺槽皮带输送机型号:dsj80/2*40,撤除长度45 米。
皮带所拆下的大件均转运至西运输巷内靠帮码放整齐,其余小件升井保存。
〔一〕撤除工艺流程:拆输送带皮带机头托辊、架管和h 支架皮带机尾T T T〔二〕预备工作1、将皮带输送机机内及两侧的浮煤、杂物清理干净。
2、提前打设好起吊锚索,检查起吊点范围内顶板状况,确保支护安全牢靠;稳固好各部绞车。
3、备齐专用工具。
〔三〕撤除工作及技术要求1、松张紧绞车,抽出皮带接头通条,掐开皮带,点动电机将皮带拉出装车运走。
2、为保证足够长的皮带,严禁随便截割、折坏、磨损皮带。
装皮带时,层与层之间要垫好道木,防止折坏皮带。
皮带装车严禁超长超宽。
3、皮带输送机断电,撤除其电控局部。
4、依次撤除皮带输送机贮带仓和张紧绞车以及h 架、中间架、上下托辊、机尾,并装车运走,为确保小件不丧失,分类集中装运小件〔包括各种螺丝、销子〕。
安排专人提前拆机头紧固件螺丝,每处留有两条螺丝,将托辊拿掉装车运走。
5、将皮带机机头电机减速箱拆开,装车运走,使用2 台5t 手拉葫芦起吊装车,留意起吊位置的锚杆及顶板状况。
6、拆机头电机时,一组至少有4 人工作,一人监护,负责监护煤帮、起吊点、生根及物件的稳定状况,觉察问题停顿工作,马上进展处理,待处理好安全后再工作。
其它撤除工作必需至少两人一组同时工作,相互监护。
7、操作人员身体的任何部位不得在起吊设备下部,其他人员要远离现场,有队干现场跟班作业。
三、XXXX 运输顺槽煤溜安装技术措施:XXXX 运输顺槽煤溜型号:sgb620/2*40t,安装长度45 米。
机巷皮带拆除回收安全技术措施引言机巷作为煤矿生产中的重要设施,主要用于煤矿井下运输和前装作业。
其中,机巷皮带是机巷运输的主要方式,不仅速度快、效率高,而且能够提高煤矿生产的整体效益。
但是,在机巷皮带使用的过程中,由于种种原因,皮带可能会损坏,需要进行拆除和回收。
此时,如何保证拆除和回收的安全性是机巷运输中的重大问题。
本文主要从机巷皮带拆除和回收方面,介绍了相关技术措施,以确保机巷皮带拆除和回收的安全性。
机巷皮带拆除的技术措施机巷皮带在使用过程中,可能出现断裂、漏带、打皮等情况,需要进行拆除和修复。
在进行机巷皮带拆除时,必须严格按照操作规程进行。
包括以下技术措施:1. 人员准备在进行机巷皮带拆除时,必须做好人员准备工作。
首先要对操作人员进行技术培训,提高其安全意识和技能水平;其次要对操作现场进行周密的安全评估和安全检查;最后要配备足够的人员进行操作,确保在紧急情况下能够及时进行紧急应对。
2. 安全带检查在进行机巷皮带拆除前,必须对安全带进行彻底的检查。
安全带是操作人员的重要保护措施,必须确保其符合使用要求。
检查内容包括:安全带的强度是否符合标准,是否有磨损或其他损伤等。
3. 通风清理在机巷皮带拆除前,必须对机巷进行通风清理,确保环境空气清新。
同时,必须保持机巷干燥、无积水、无垃圾、无杂物等,以免影响操作效率和安全性。
4. 电气设备检查在进行机巷皮带拆除时,必须对机巷内的电气设备进行检查,确保设备运转正常。
同时,对机巷内的电器线路进行照明和标识,以便操作人员进行操作。
5. 防护措施在机巷皮带拆除时,必须做好防护措施工作。
主要包括:悬挂警示牌、用栅栏或警戒线进行隔离、醒目标识、指定专人负责警戒等。
特别是在夜间进行操作时,必须做好灯光标识,提高操作人员的视觉范围。
机巷皮带回收的技术措施机巷皮带在使用一段时间后,必须进行回收。
回收包括皮带卷曲、切割、清洗等工作。
在进行机巷皮带回收时,必须严格按照操作规程进行。
一采区运输大巷皮带输送机拆除、延伸铺设安全技术措施一、概述:一采区运输大巷已掘进到位,以缓解井下整个运输系统难题,经矿领导研究决定,先将一采区巷道内SPJ650皮带拆除,再将一部皮带输送机延伸200米,到设计位置,为确保施工过程整个工序安全及施工进度,特制定以下安全技术措施;二、拆除SPJ650皮带输送机安全技术措施1、拆除设备过程中,现场必须设专人指挥监护,要求口号一致,动作协调。
拆除过程中发现问题及时处理,处理好后,方可进行作业;2、采用起重机对设备进行起吊和拆除前,必须检查大小轮、逆止装置是否齐全完好。
起吊时选用起重机吨位及台数按下表执行;3、拆除时,选择2个以上的起吊点,起吊点必须选用锚索,起吊的设备用Ø15.5mm 钢丝绳扣或40T锚链(锚链各连接处采用¢20螺丝、大环连接牢固,并在连接处两端锚链对接处用¢20螺丝锁好)捆绑牢固,起吊时除起吊人员及监护人员外,其他人员躲开至少5米;4、重物起吊时,必须找好重心,保证受力均匀;5、起吊重物时,要先对起吊用具进行认真检查是否完好,起吊点是否牢固可靠,钢丝绳套要充分满足施工安全要求;6、重物起吊时或起吊后,重物下面不准站人,通过或进行其他工作,若需进行设备摆正,转动等工作,可采用打木垛或用长工具推等方法;7、装运件车时,必须将车垫好,绑牢。
8、施工过程中,要随时观察作业地点的帮顶及周围环境是否有不安全隐患的存在,如发现问题,必须立即停止施工,待问题处理完毕后,方可继续施工。
9、拆除工作结束后清理好工作现场的杂物,并将杂物归堆码放好,且及时装车升井;三、SPJ1000皮带延伸铺设施工方法1、拆除延伸现场必须设专人指挥监护,要求口号一致,动作协调。
拆除过程中发现问题及时处理,处理好后,方可进行作业;2、首先将张紧绞车松动,机头段皮带用专用工具固定,方可将皮带机尾部位接口拆除,把机尾主体架部位拆除;运往指定地点安装,把机进行打地锚固定;3、拆除安装机尾起吊工具必须使用3吨、5吨的起重机,并运往安装机尾地点;安装机尾起吊设备用Ø15。
拆皮带机安全技术措施
拆皮带机是一种用于将物料从一个地点输送到另一个地点的设备。
然而,在操作拆皮带机时需要注意安全问题,因为拆皮带机在工作时可能会造成伤害。
因此,采取正确的安全技术措施至关重要,以下是一些常见的拆皮带机安全技术措施:
1.安全警戒区域标识:在拆皮带机的周围设置明显的安全警戒区域标识,以提醒工作人员和其他人员注意安全。
2.安全防护装置:安装适当的安全防护装置,如围栏、护栏、防护网等,以避免工作人员和其他人员误入设备工作区域。
3.紧急停机装置:设置紧急停机按钮,并确保工作人员可以轻松到达并按下按钮以停止设备。
此外,还可以配备其他紧急停机装置,如绳索开关或传感器。
5.定期维护和检查:定期对拆皮带机进行维护和检查,包括检查传动部件、电气系统、防护装置等,确保设备正常工作并降低故障风险。
6.禁止非授权人员接近:只有经过培训和获得授权的人员才能接近拆皮带机,其他人员应被禁止进入工作区域。
7.安全警示标识:在拆皮带机的关键位置设置安全警示标识,如不准靠近、注意机器运转等,提醒人员注意安全。
8.空载启动:在启动拆皮带机之前,确保设备处于空载状态,以防止在启动时发生意外。
9.维护纪录和安全培训记录:记录拆皮带机的维护情况和安全培训情况,以便跟踪和监督设备的使用情况和安全管理。
10.定期演习和模拟应急情况:定期进行演习和模拟应急情况,以提高工作人员应对紧急情况的能力和反应速度。
总之,拆皮带机的安全技术措施是为了保护工作人员和其他人员的安全,并防止在操作过程中发生意外事故。
定期检查维护设备、设置安全装置、进行培训和演习等措施都是确保拆皮带机操作安全的重要环节,这些技术措施应得到严格执行和监督。
皮带更换安全技术措施皮带是一种常见的传动和输送设备,在工业生产和物流运输中得到广泛应用。
随着使用时间的增加,皮带的磨损和老化程度也会逐渐加剧,从而影响设备的正常运行。
为了确保人员和设备的安全,必须注意皮带更换的安全技术措施,以下是几个方面的建议。
一、操作前的准备在更换皮带前,应做好必要的安全准备工作。
根据设备的具体情况,选择合适的工具和安全措施。
一般来说,以下工作应该完成:1. 关闭设备电源:在更换皮带前,先切断设备的电源,防止皮带意外启动,造成人员伤害。
2. 安全锁定装置:使用必要的安全锁定装置和撑杆,将设备固定在固定位置,以免设备突然启动,造成伤害。
3. 穿戴好防护装备:在进行皮带更换操作时,必须穿戴适当的防护装备,例如工作服、安全鞋、手套、护目镜等,以保护自身安全。
二、皮带更换前的检查在更换皮带前,必须对设备进行检查,确保设备没有其他故障,以免更换皮带后出现问题。
其中包括以下几个方面:1. 检查皮带的磨损情况:留意皮带的表面,看是否有破损、裂纹等情况,如果皮带表面磨损的比较厉害,需要及时更换。
2. 检查皮带张紧装置是否正常:皮带的张紧装置一定要调整到合适的位置,中央张力要适中,否则会影响设备的运行。
3. 核查辅助设备:更换皮带时,还需要逐一检查齿轮、链条、轴承、导轮、滑轨等辅助设备是否完好,以便设备更换后能够正常运行。
三、皮带拆卸在拆卸皮带时,必须采取一系列的安全技术措施,保证操作者安全。
其中包括以下几个方面:1. 确认张力是否全部松开:拆卸皮带时,首先要确认皮带所在的张紧装置是否已全部松开,否则可能会卡住皮带,损坏皮带。
2. 选择合适工具:要选择合适的工具,例如起重机、吊车、滑轮和输送机等,确保拆卸时不会因不良操作导致皮带受损或操作者受伤。
3. 稳定设备:将设备稳定固定,并在皮带上固定好吊索,以便在拆卸过程中不会移位。
四、安装新皮带在安装新皮带时,要注意以下几个方面:1. 切勿强行将皮带扭曲:在安装新皮带时,不要强行将皮带扭曲,以免造成更大的损伤。
皮带机拆除措施————————————————————————————————作者: ————————————————————————————————日期:施工安全技术措施工程名称:皮带机拆除施工安全技术措施施工单位矿业机电队编制单位矿业机电队编制人队长安全经理机电经理技术经理项目部经理2011-4-26《皮带机拆除施工安全技术措施》会审人员签字编制单位:矿业公司机电队编制人: 年月日潘北矿:安监处:年月日机电办: 年月日调度所:年月日副总工程师:年月日ﻬ皮带机拆除施工安全技术措施一.概述:由于-650m113(3)底抽巷现已经施工完毕,按照领导的要求,由矿业机电队对上平巷输送皮带机进行拆除,为确保施工安全,特编写本措施。
二.施工工序:1.首先人工把皮带面吐出进行装车,在吐皮带面之前必须由电工检查皮带机控制开关是否完好,确保开关完好才能启动皮带机进行吐皮带面,开车人员必须清楚控制开关的正反档。
2、一般拆除顺序可按照下列步骤进行:(1)输送带:(2)机尾部分:(3)中间架:(4)储带装置和卷带装置:(5)传动装置和卸载臂部分。
3.拆除供电电缆及电控设备装车。
三.安全技术措施:1.所有参与施工人员必须熟悉施工现场的工作环境,进出路线、避灾路线及相关环节的配合。
2、作业时使用的索具、绳扣、夹具、手拉葫芦等安全系数必须满足要求,起吊锚杆或起吊梁、吊钩、吊环等使用前必须进行检查,确认可靠后,方可使用。
3、机件拆卸后应妥善放置。
滚动件要有防滚动措施(如用木楔撑实等)任何用于防滚动(移动)的物件不得随意拆除或取走。
4、两人或多人搬运物件时,要同起同落,步调一致,做好自保互保。
5、锋利工具用后要及时收放妥当,不能随意摆放。
6、使用撬棍,支点务必找实。
7、任何敲(锤)打操作,操作者不准带手套,并保持锤头的牢固,前后方均不得站人,防止滑锤伤人。
8、工作中传递工具、物件时要等对方接稳后再松手,严禁抛掷传递。
9、采用插好的钢丝绳头(符合规定)或用不少于2付元宝卡卡牢钢丝绳头进行起吊重物。
机电副
总:机电科:
安监科:机运队:
7﹑起吊重物时,检查好起吊点及顶板情况,确认无误后方可进行起吊。
8﹑皮带件拆除后,必须放稳靠牢,需捆绑固定的必须固定好,防止物件倒落伤人现象发生。
9﹑拆除机头部位时人员要注意力集中听从统一指挥,并按照分组拆除的原则。
10、在拆除笨重物件时,工作人员必须听从施工负责人的指挥,不得随意蛮干。
11、用各种车辆装运皮带件时,由专人统一指挥,车的两侧禁止站人。
其他未尽事宜执行《煤矿安全规程》及领导审批意见。
1、施工前施工人员对拆装区域的,顶板、两帮进行详细检查,发现隐患及时处理。
2﹑所有参加施工人员必须听从统一指挥,并牢固树立安全第一的思想。
3﹑施工前要求每一个人员记住施工措施中的每一项要求,并严格按照施工的步骤来做,并把所用工具带齐。
4、在搬运部件时,全体工作人员应注意防滑,要抓牢、踩稳,切不可马虎大意,以免发生人员滑倒砸伤事故。
5、严禁把放手在两物件的接合部位,以防挤伤手。
6、搬运小型物件时,两人以上同时工作时要全神贯注,口号一致,不得嬉戏打闹,以防出现意外发生。
1502皮带机拆卸的安全措施
施工单位: 机 运 队
施工地点: 1502皮带巷
施工原因: 拆卸皮带机
施工时间: 2021年9月21日 0 时至 25日 0 时, 计:4 天
安 全 措 施:。
皮带拆除安全技术措施一、施工地点:顺槽二部机头二、工程内容:拆除顺槽二部皮带机头特殊抬高段70米及延长顺槽一部机尾段230米。
三、施工负责人:XXX 安全负责人: XXX四、预计施工时间:202x年X月X日,17:00 -次日5:00,共计12小时。
五、施工方法:1、拆除挡煤板、清扫器等附件,便于抽胶带。
2、拆除各种保护探头及超温洒水管子。
3、将顺槽一部皮带机上下胶带栓牢卡紧,确认无下滑可能后,截断胶带拆除机尾。
4、顺槽二部皮带任意口开到卸载滚筒处,拆开皮带扣,利用抽带装置将储带仓内皮带卷好并捆绑固定。
移出后放入辅运巷道,便于出井。
5、摘除托辊,靠边码放整齐;盘好张紧钢丝绳。
6、由专职电工拆除所有电气设备(电缆盘好捆绑,开关用专用材料包装),利用叉车移到辅运巷道干燥地方。
7、利用起吊锚杆及5T导链两台,固定电机、减速器后,使用专用工具拆除减速器机头联轴段,拆除与底座连接装置,利用叉车把两台电机、减速器移到辅运顺槽,靠边放好。
8、拆除机头卸载臂,拆除机头大架子对口螺丝总共28架(拆除的螺丝、垫片小件全部装袋并回收)利用叉车全部移到辅运顺槽,并靠边放置稳妥,不得阻碍人行通道。
9、把巷道卫生全部清理干净,从一部机尾拆除段延长80米(共27套普通段,)至二部普通段与原二部皮带连接。
10、待顺槽二部的机尾与一部延长段连接完成后,利用一部张紧绞车张紧皮带,由专人负责调试运转。
11、调试顺槽一部皮带机,上下胶带不得超出托辊边缘。
12、利用两台叉车及运输车辆把所有辅运顺槽皮带部件全部升井,交由机电科清点入库。
六、具体施工方案丙班:队长:XXXXX X班长:XXXXXXX成员:XXXXXX等20名员工、电工所有人员、钳工组3人。
丙班主要做工作:下井后由XX做总指挥,分成3批人员,一批由班长XXX带队先负责拆除各种保护探头及超温洒水管。
将顺槽二部皮带任意口开到卸载滚筒处,拆开皮带扣,利用抽带装置将储带仓内皮带卷好并捆绑固定。
皮带拆除安全技术措施
一、施工地点:顺槽二部机头
二、工程内容:拆除顺槽二部皮带机头特殊抬高段70米及延长顺槽一部机尾段230米。
三、施工负责人:XXX 安全负责人:XXX
四、预计施工时间:
2012年X月X日,17:00 -次日5:00,共计12小时。
五、施工方法:
1、拆除挡煤板、清扫器等附件,便于抽胶带。
2、拆除各种保护探头及超温洒水管子。
3、将顺槽一部皮带机上下胶带栓牢卡紧,确认无下滑可能后,截断胶带拆除机尾。
4、顺槽二部皮带任意口开到卸载滚筒处,拆开皮带扣,利用抽带装置将储带仓内皮带卷好并捆绑固定。
移出后放入辅运巷道,便于出井。
5、摘除托辊,靠边码放整齐;盘好张紧钢丝绳。
6、由专职电工拆除所有电气设备(电缆盘好捆绑,开关用专用材料包装),利用叉车移到辅运巷道干燥地方。
7、利用起吊锚杆及5T导链两台,固定电机、减速器后,使用专用工具拆除减速器机头联轴段,拆除与底座连接装置,利用叉车把两台电机、减速器移到辅运顺槽,靠边放好。
8、拆除机头卸载臂,拆除机头大架子对口螺丝总共28架(拆除的螺丝、垫片小件全部装袋并回收)利用叉车全部移到辅运顺槽,并靠边放置稳妥,不得阻碍人行通道。
9、把巷道卫生全部清理干净,从一部机尾拆除段延长80米(共27套普通段,)至二部普通段与原二部皮带连接。
10、待顺槽二部的机尾与一部延长段连接完成后,利用一部张紧绞车张紧皮带,由专人负责调试运转。
