人行道施工工程安全技术交底
本文档旨在对人行道施工工程的安全技术进行交底和说明,确
保施工过程中的安全性和质量。
以下是必要的技术要求和交底事项:
1. 施工前准备
- 在施工现场确定人行道施工区域,并保证没有障碍物和其他
危险因素。
- 根据人行道设计图纸,规划施工工艺和步骤。
- 准备所需的施工设备和材料,并确保其正常运行和质量合格。
2. 施工过程中的安全措施
- 所有参与施工的工人必须佩戴必要的安全防护装备,包括安
全帽、安全鞋、手套等。
- 人行道施工现场必须设置明显的警示标志,并采取必要的防
护措施,确保行人和车辆的安全。
- 施工现场必须保持整洁,并定期清理施工产生的垃圾和杂物。
- 对人行道的挖掘和填充等施工工序必须谨慎进行,以防止损
坏地下管道和设施。
- 施工期间必须遵守相关工程安全操作规程和操作规范,确保施工质量和安全。
3. 施工完成后的验收工作
- 在人行道施工完成后,必须进行严格的验收工作,以确保施工质量和安全达到要求。
- 检查人行道的平整度、坡度和硬度等技术指标,确保其符合设计要求。
- 检查施工过程中的设备和材料使用情况,确认其合理使用和安全性。
- 对施工过程中可能存在的问题和隐患进行排查和整改,确保施工质量和安全。
请施工人员在施工前,仔细阅读本文档,并确保理解和遵守其中的要求。
任何违反安全技术要求的行为都是不允许的,一经发现将受到相应的处理和追责。
以上是人行道施工工程安全技术交底的内容,请按照要求进行工程施工,并确保施工过程的安全和质量。
人行道技术交底一、工程概述本次人行道施工工程位于_____,施工范围为_____至_____,总长度为_____米。
人行道的设计宽度为_____米,主要包括面砖铺设、基层处理、路缘石安装等施工内容。
二、施工准备1、技术准备(1)熟悉施工图纸和相关技术规范,明确人行道的设计要求和施工标准。
(2)进行现场勘察,了解施工场地的地形、地貌和地下管线等情况。
(3)编制施工方案和技术交底,向施工人员详细说明施工工艺和质量要求。
2、材料准备(1)人行道面砖:应选用规格、颜色符合设计要求的面砖,其强度、耐磨性和防滑性能应满足相关标准。
面砖在运输和存放过程中应注意防止损坏和污染。
(2)基层材料:一般采用水泥稳定碎石或级配碎石,其质量应符合设计要求。
(3)路缘石:选用质地坚硬、表面平整的路缘石,其规格和尺寸应符合设计要求。
(4)其他材料:如砂、水泥、填缝剂等,应保证质量合格,并按照规定进行存放和使用。
3、机械设备准备(1)运输车辆:用于运输面砖、基层材料和路缘石等。
(2)摊铺机:用于铺设基层材料。
(3)起重机:用于吊运路缘石。
(4)小型工具:如抹子、铲子、扫帚等,用于施工中的细节处理。
4、人员准备(1)组建专业的施工队伍,包括摊铺机操作人员、砌砖工人、运输工人等。
(2)施工人员应具备相应的施工经验和技能,熟悉施工工艺和质量要求。
(3)在施工前对施工人员进行技术培训和安全教育。
三、施工工艺1、基层处理(1)清理施工场地,清除杂物、浮土和积水等。
(2)对原地面进行平整和压实,确保基层的平整度和密实度符合要求。
(3)按照设计要求铺设基层材料,一般采用分层铺设、压实的方法,每层的厚度和压实度应符合规范要求。
2、路缘石安装(1)在基层上放出路缘石的安装位置线,确保路缘石的位置准确。
(2)使用起重机将路缘石吊运至安装位置,人工进行调整和固定。
(3)路缘石之间的缝隙应均匀一致,并用水泥砂浆勾缝。
3、面砖铺设(1)在路缘石安装完成后,进行面砖的铺设。
人行道技术交底记录一、交底目的本次人行道技术交底旨在明确人行道的建设要求、施工流程以及相关质量控制措施,确保人行道的建设过程标准化、规范化,并最终达到设计要求和使用要求,保障行人的安全。
二、交底内容1.人行道建设要求1.1人行道的设计应符合国家和地方法规的要求。
1.2人行道的宽度应根据设计要求和现场实际情况进行合理确定。
1.3人行道的坡度应符合规范要求,确保行人的舒适度和安全性。
1.4人行道的材料选用应符合规范要求,具有耐久性、防滑性等特点。
1.5人行道的标志、标线应清晰明确,保障行人的指引和安全性。
2.人行道施工流程2.1前期准备工作,包括现场清理、临时交通组织等。
2.2人行道基层处理,包括填充、夯实等。
2.3人行道材料的加工和配送。
2.4人行道材料的铺设和砌筑。
2.5人行道的修整和边坡的处理。
2.6人行道的标志和标线的施划。
2.7人行道的验收和交付。
3.人行道质量控制措施3.1人行道材料的验收标准,包括材料的厚度、强度、防滑性等要求。
3.2人行道施工过程的质量控制要点,包括基层处理的厚度和强度、材料的铺设密实度等。
3.3人行道施工现场的管理和保护,包括施工现场的安全防护、周边环境的保洁等。
3.4人行道的验收标准,包括尺寸、平整度、标志和标线的清晰度等。
三、交底方式本次人行道技术交底采用现场交底的形式进行。
由技术负责人进行交底,参与人员包括施工队负责人、监理人员、施工人员等。
四、交底人员监理人员:XXX施工人员:XXX五、交底时间交底时间:XXXX年XX月XX日六、交底记录交底人员按照人行道建设要求、施工流程和质量控制措施逐一进行解释和阐述,并对参与人员进行相关问题的答疑和解释。
七、交底总结本次人行道技术交底明确了人行道的建设要求、施工流程以及质量控制措施,使参与人员对人行道建设有了更深入的了解,并明确了各自的职责和任务。
通过交底,确保了人行道的规范施工和质量控制,为人行道建设奠定了良好的基础。

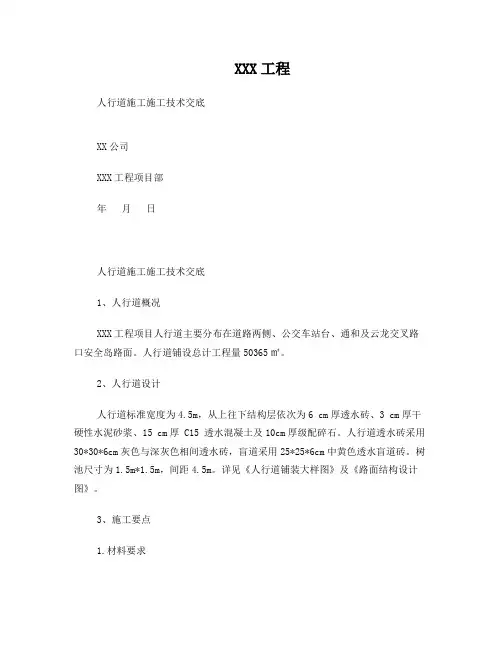

XXX工程人行道施工施工技术交底XX公司XXX工程项目部年月日人行道施工施工技术交底1、人行道概况XXX工程项目人行道主要分布在道路两侧、公交车站台、通和及云龙交叉路口安全岛路面。
人行道铺设总计工程量50365㎡。
2、人行道设计人行道标准宽度为4.5m,从上往下结构层依次为6 cm厚透水砖、3 cm厚干硬性水泥砂浆、15 cm厚 C15 透水混凝土及10cm厚级配碎石。
人行道透水砖采用30*30*6cm灰色与深灰色相间透水砖,盲道采用25*25*6cm中黄色透水盲道砖。
树池尺寸为1.5m*1.5m,间距4.5m。
详见《人行道铺装大样图》及《路面结构设计图》。
3、施工要点1.材料要求1 人行道面砖的抗压强度不小于30Mpa,透水砖应满足透水砖技术指标表的要求。
2 透水砖混凝土采用普通硅酸盐水泥,强度等级为42.5。
3 透水混凝土集料应满足下列规定:压碎值不大于26%,最大粒径不宜大于31.5mm,塑性指数宜小于6,2.36mm颗粒含量不超过7%。
4 干硬性水泥砂浆拌合时加少量的水,砂浆按水泥:砂子=1:3~1:4进行配制。
2.施工要求及要点1 施工前的土基回弹模量E0≥30Mpa,压实度≥90%。
2 透水混凝土有效孔隙率≥15,透水水泥混凝土强度指标为:R7≥15Mpa。
3 透水水泥混凝土缝应设置纵横向温度缝(膨胀缝和伸缩缝)以及施工缝,温度缝和施工缝间距可采用5m,板缝应尽量正交设置,板宽不宜出现锐角,缝宽6~7mm。
4 一般路段透水水泥混凝土抗压回弹模量≥1300Mpa,压实度≥93%;斜坡道开口加固段人行道透水水泥混凝土抗压回弹模量≥1500Mpa,压实度≥95%。
5 铺设所用的干硬性水泥砂浆找平层应有不低于透水砖的透水能力。
6 施工顺序:先施工两侧平缘石,在水泥砂浆结合层施工的同时,进行树池、面板铺设,之后对板块进行扫缝、压实,最后砌筑井圈、井盖等。
7 人行道面板砖铺设:铺设前纵、横向每3.0m进行挂线,之后沿纵向一侧、横向每隔5.0m预铺样板砖,在大面积铺设时应以先铺设的样板和所挂的线为基准,要求砖面平整,其下结合层密实(用木锤夯实),板缝控制在5mm左右,大小均匀。
人行道施工安全技术交底介绍这份文档旨在向工程施工人员介绍人行道施工的安全技术要点,以确保在施工过程中遵守相关法规和安全标准。
施工前准备在开始施工之前,必须进行以下准备工作:- 在施工区域设置明显的警示标志,以提醒行人和车辆注意施工区域的存在。
- 确保施工区域周围的人行道、道路以及其他设施没有潜在的安全隐患,如松散的砖块、倒塌的墙壁等。
- 检查并确保所使用的施工设备和工具符合质量标准,并进行必要的维护和保养。
人员安全措施在施工现场,人员必须遵守以下安全措施:- 穿戴个人防护装备,如安全帽、工作服和安全鞋。
- 遵守交通指挥员的指示,确保施工过程中行车道和人行道的安全。
- 组织工作队伍,明确各人员的职责和工作范围,确保施工进度和质量。
- 避免携带大型或过重的物品,以免造成伤害或影响工作效率。
- 严禁在施工现场吸烟、喝酒或使用其他危险物品。
施工安全措施在施工过程中,需要采取以下安全措施:- 设立适当的安全围栏,以隔离施工现场和行人道路,确保行人和施工人员的安全。
- 定期清理施工现场的杂物和垃圾,保持整洁,避免意外发生。
- 使用合适的工具和设备进行施工,切勿使用不合适或损坏的工具。
- 随时检查施工过程中可能出现的安全问题,并立即采取措施进行修复和改进。
- 在天气恶劣的情况下,暂停施工并采取必要的防护措施,确保施工人员的安全和健康。
总结人行道施工的安全技术交底是确保施工人员、行人和施工质量安全的重要措施。
通过遵守相关法规、落实人员安全措施和采取施工安全措施,将能够有效预防事故的发生,保证人行道施工的顺利进行。
一、交底项目:人行道砖铺设作业二、交底部门:工程安全管理部三、交底人:安全工程师四、施工期限:年月日至年月日五、接受交底班组或员工签名:---一、工程概况1. 工程名称:[具体工程名称]2. 工程地点:[具体施工地点]3. 工程规模:[工程面积、砖块数量等]4. 施工内容:人行道砖铺设、排水沟施工、地下管线保护等。
二、安全技术交底1. 安全操作规程:- 作业人员必须经过专业培训,熟悉操作规程和安全知识。
- 进入施工现场必须佩戴安全帽、防护眼镜、手套等个人防护用品。
- 高空作业时,必须系好安全带,并使用安全绳。
- 使用电动工具时,必须确保电源线绝缘良好,防止触电事故。
- 作业过程中,严禁酒后作业、疲劳作业。
2. 材料及设备安全:- 确保人行道砖、水泥、砂石等原材料质量符合国家相关标准。
- 机械设备必须定期检查、保养,确保运行正常。
- 严禁使用破损、锈蚀的设备。
3. 施工环境安全:- 施工现场应设置明显的警示标志,防止无关人员进入。
- 施工现场应保持整洁,及时清理废弃材料,防止绊倒事故。
- 施工现场应设置安全通道,确保人员疏散通道畅通。
4. 作业人员安全:- 作业人员应严格遵守操作规程,不得擅自更改作业方式。
- 作业人员应相互配合,确保作业安全。
- 作业人员应主动发现并报告安全隐患,及时采取措施排除。
三、注意事项1. 铺设人行道砖前,应先进行基础处理,确保地基平整、坚实。
2. 铺设过程中,应确保砖块与基础之间的缝隙均匀,防止积水。
3. 施工过程中,应定期检查排水沟、地下管线等设施,确保其正常运行。
4. 施工结束后,应及时清理施工现场,恢复原状。
四、安全检查1. 施工期间,安全工程师应定期对施工现场进行检查,及时发现并整改安全隐患。
2. 施工单位应建立健全安全管理制度,确保安全措施落实到位。
3. 作业人员应自觉遵守安全规定,发现安全隐患及时报告。
五、应急处理1. 发生安全事故时,应立即启动应急预案,及时进行救援和处理。
人行道铺装施工技术交底记录一、施工前准备1.1确定施工区域:根据设计图纸确定施工区域,包括人行道的长度、宽度和坡度等。
1.2检查人行道基底:确保人行道基底平整、坚实,并清除杂物和灰尘。
1.3准备施工材料和设备:准备好所需的砖块、水泥、砂子、水和施工工具等。
二、施工工艺2.1砖道人行道的铺装2.1.1确定砖道的位置和尺寸:根据设计图纸确定砖道的位置和尺寸。
2.1.2砖道基底处理:在砖道铺装前,先在砖道位置上铺设一层砂子,然后用水泥浆浇筑并压实。
2.1.3 砖道铺设:将砖块按照设计要求进行铺设,注意砖与砖之间要留有适当的缝隙,一般为5-10mm。
2.1.4砖道压实:使用木锤或机械锤将砖块逐个打压,使其与基底紧密贴合。
2.1.5砖道填缝:等待水泥凝固后,使用混凝土填缝剂将砖与砖之间的缝隙填满,并抹平。
2.2混凝土人行道的铺装2.2.1建立导线:在人行道位置的两侧建立导线,确定板面的高度和坡度。
2.2.2混凝土基底处理:在人行道位置上铺设一层石灰石的碎石层,然后用水泥浆浇筑并压实。
2.2.3混凝土浇筑:根据设计要求,将混凝土倒入模板内,利用振动棒进行振捣,使混凝土均匀分布并充实。
2.2.4混凝土抹平:等待混凝土凝固至一定程度后,使用刮刀将表面抹平,使其与导线顶平。
2.2.5混凝土抹光:使用抹光机对混凝土表面进行抹光,使其平滑光亮。
三、施工安全事项3.1施工现场应设置明显的隔离标志,以确保行人和车辆的安全。
3.2施工人员应穿戴好安全服装,使用防护设备,如安全帽、安全鞋等。
3.3使用机械设备时要注意操作规范,保持设备的安全运行。
3.4施工过程中应严禁翻越围栏、跳跃、奔跑等危险行为。
3.5发现施工现场存在的安全隐患,应及时上报并采取相应的措施进行处理。
四、质量控制措施4.1施工过程中要严格按照设计要求进行操作,保证施工质量。
4.2施工现场应定期进行巡查,发现质量问题要及时整改。
4.3施工结束后要进行验收,确保质量合格。
人行道施工技术交底一、灰土施工;1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
1.2石灰:应用领域块灰或生石灰粉;采用前要充份内膛过筛,严禁所含粒径大于5mm的生石灰块,也严禁所含过多的水分。
1.3主要机具有:一般应备有木夯、蛙式打夯机、手推车、筛子(孔径16~20mm)、靠尺、耙子、平头铁锹、胶皮管、小线和卷尺等。
2.0作业条件:2.1将管沟、槽内、地坪上的积水或杂物、垃圾等有机物清除干净。
2.2施工前,应当做好水平高程的标志。
例如在地坪内要3米绑上木橛,在路沿石和散水的边墙上弹头上水平线或在地坪上钉好标高掌控的标准木桩。
3操作方式工艺3.1工艺流程:检验土料和石灰灰土拌合槽底清理分层铺灰土夯打密实粉的质量并过筛3.2首先检查土料种类和质量以及石灰材料的质量与否符合标准的建议;然后分别过筛。
如果就是块灰闷制的熟石灰,会用6~10mm的筛子过筛,就是生石灰粉可以轻易采用;土料会用16~20mm筛子过筛,均应当保证粒径的建议。
3.3灰土拌合:灰土的配合比应用体积比,除设计有特殊要求外,一般为2s8或3s7。
基础垫层灰土必须过标准斗,严格控制配合比。
拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。
3.4灰土施工时,应适当掌控含水量。
工地检验方法就是:用手将灰土握住成团,两指轻捏即碎为宜。
例如土料水分过小或严重不足时,应当晒干或喷水润湿。
3.5分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法,按表2-1选用。
灰土最小虚铺厚度表中1-8重量虚铺厚度项次夯具的种类附注(kg)(mm)140~80200~250木夯人力打夯,落高400~500mm,一夯压半夯23轻型打牢工具压路机―200~250蛙式打夯机,机重200~300双轮6~10t各层铺摊后均应用领域木耙榫接,与坑(槽)边壁上的木橛或地坪上的标准木桩对应检查。
3.7夯踢规整:夯踢(甩)的遍数应当根据设计建议的干土质量密度或现场试验确认,通常不少于三遍。
交底内容:本交底适用于人行道、园路施工(沥青、塑胶面层施工除外)。
砂砾石垫层→路沿石施工→透水混凝土浇筑→透水砖铺装一、基础施工根据图纸坐标用全站仪对人行道进行放样,并用白灰对人行道边线进行标识。
平整场地土方分层填筑,用压路机静压,施工过程中按设计要求严格控制人行道路基压实度、路基标高及路基坡度。
150mm厚级配碎石采用挖机、装载机进行拌合运输,摊铺时表面应平整、坚实、无松散现象,严格控制虚铺厚度、压实遍数及级配碎石高程、人行道横坡。
二、路沿石施工本工程采用花岗岩立路沿石(150*300*900mm),花岗岩平路沿石(100*200*900mm),使用部位按照设计图纸。
1、材料检查路沿石在使用前进行成品质量检验,合格后方可使用,其质量必须是表面色泽一致、无麻面、无裂缝等现象,外形尺寸也必须符合设计和规范要求,其允许误差规定如下;(1)抗压强度>30MPa。
(2)外形尺寸允许误差±5mm;外露面平整度允许偏差3mm。
(3)掉角塌边长度不大于20mm,外露面边棱完整。
(4)表面应颜色一致,无裂纹等现象。
2、测量放线边线校核后,用经纬仪将路沿石位置测出,用带有明显标志的水泥钉钉进,在路面或步道边缘与路沿石交界处放出路沿石内边线,钉桩间距直线为20m,曲线可根据平曲线半径大小和竖曲线半径大小而定,一般1m或2m;并在桩上标明路沿石顶面标高。
按新钉桩挂线,在直线部分可用小线放线,如果拉线较长,有挠度,中间再加支承桩。
在刨槽后安装前再复核一次。
3、安砌路沿石(1)施工前先挂线,把路沿石沿基础一侧排好。
(2)浇筑3cm厚1;2水泥砂浆结合层。
(3)按桩线及路沿石顶面测量标高拉线绷紧,按线码砌路沿石。
需事先算好路口间的侧石数量,曲线外侧,路沿石应注意外形圆滑,相邻侧石间缝隙用0.5cm厚木条或塑料条掌握。
路沿石不留缝,铺砌长度不能用整数除尽时,剩余部分可用调整缝宽的办法,缝宽0.5cm。
不得已必须断路沿石时,应将断头磨平,切非整块路沿石的应保持一致。
人行道路面铺设技术交底
简介
本文档旨在向工程施工人员交底人行道路面铺设技术。
通过明
确施工要求和步骤,以确保工程质量和安全。
施工要求
1. 施工前必须对人行道路面进行清洁,并确保没有杂物和污染物。
2. 路面的平整度应达到规定标准,不得有凸起或凹陷。
3. 铺设人行道时,应先将路面刷上一层粘结剂,以提高道路的
附着力。
4. 铺设砖石或石板时,应按照设计图纸要求进行布置,保证线
条流畅准确。
5. 铺设结束后,人行道路面应进行养护,避免封闭期内施工受损。
施工步骤
1. 清洁路面:先清理人行道路面上的垃圾和积水。
2. 喷洒洗涤剂:使用洗涤剂喷雾清洁路面,并用刷子擦洗污渍。
3. 冲洗路面:用清水冲洗路面,将洗涤剂及污渍冲洗干净。
4. 预刷粘结剂:使用滚刷将粘结剂涂刷在路面上,注意均匀涂刷。
5. 铺设砖石或石板:按照设计要求将砖石或石板铺设在粘结剂上,注意保持整齐和美观。
6. 养护处理:等待粘结剂干燥后,对路面进行养护,包括及时
清理杂物和保持干燥。
安全注意事项
1. 在施工过程中,必须采取安全防护措施,如佩戴安全帽、手
套和防滑鞋等。
2. 注意人行道施工现场的道路交通安全,采取必要的防护措施,避免发生事故。
3. 施工人员必须熟悉工作流程和操作规程,以确保施工质量和
安全。
总结
本文档简要介绍了人行道路面铺设技术,并阐明了施工要求、
步骤和安全注意事项。
通过严格遵循本文档,可以确保人行道施工
的质量和安全。
人行道施工技术交底背景介绍:为保障人行道施工的质量和安全,在施工前,有必要对相关技术进行交底工作。
本文档旨在对人行道施工技术进行详细介绍和交底,以确保施工人员理解并能够正确执行相关工作。
施工前准备工作:在进行人行道施工前,需要进行以下准备工作:1. 确定施工区域和范围;2. 清理施工区域内的障碍物和垃圾;3. 检查施工材料的品质和数量;4. 确认施工人员的资质和安全防护设备的准备情况。
施工过程:1. 标线定位:根据设计要求和实际施工情况,确定人行道的标线位置,并进行精确定位;2. 开挖基坑:根据设计要求,合理开挖基坑,确保人行道的基础结构稳固;3. 铺设材料:按照设计要求,选择适当的人行道材料,并按规范进行铺设;4. 沿线施工:根据设计要求,保持施工线路的准确性和一致性,在施工过程中进行必要的修整;5. 排水设施:根据实际情况,设置合适的排水设施,确保人行道排水良好;6. 收尾工作:施工完成后,进行必要的清理工作,确保施工现场整洁干净。
施工安全:在进行人行道施工过程中,需严格遵循以下安全要求:1. 佩戴安全帽、防护服和安全鞋等个人防护装备;2. 使用合适的施工工具,并进行合理使用和保养;3. 注意施工现场的安全警示标志和指示牌;4. 遵守施工现场的交通指引和安全规定;5. 如遇紧急情况,请及时向监理人员或相关负责人报告。
技术交底记录:在交底过程中,要进行详细的记录,包括施工工序、关键要求、注意事项以及施工人员的签名确认。
通过本文档,希望能够对人行道施工技术交底工作有清晰的了解,确保施工工作按照设计要求和安全规定进行。
如有任何问题或疑问,请及时向相关人员咨询和求助。
人行道铺设技术交底一、工程概述本次人行道铺设工程旨在为行人提供安全、舒适、美观的行走空间。
工程范围涵盖_____路段,总长度为_____米。
二、施工准备1、材料准备(1)人行道砖:应选用质量合格、规格统一、颜色均匀、无裂缝和破损的砖块。
(2)砂:选用中砂,含泥量不得超过 5%,且应保持干燥。
(3)水泥:采用标号不低于 325 的普通硅酸盐水泥,有出厂合格证和复试报告。
2、工具准备(1)运输车辆:用于运输材料。
(2)水准仪、全站仪:进行测量放线。
(3)平板振动器、铁锹、抹子等。
3、技术准备(1)熟悉施工图纸和技术规范,明确施工要求和质量标准。
(2)进行测量放线,确定人行道的位置和高程。
三、施工流程1、测量放线使用全站仪和水准仪,根据设计图纸放出人行道的边线和高程控制点,并做好标记。
2、基础处理(1)对基层进行清理,清除杂物和浮土。
(2)若基层不平整,需进行平整处理,确保基层表面平整。
3、铺设砂垫层在基层上铺设一层 3-5 厘米厚的中砂垫层,并用平板振动器压实,确保砂垫层平整、密实。
4、铺砌人行道砖(1)从一端开始,按照设计图案和顺序进行铺砌。
(2)用橡皮锤轻轻敲打砖块,使其与砂垫层紧密结合,砖面平整。
(3)相邻砖块之间留出 2-3 毫米的缝隙。
5、灌缝铺砌完成后,用干砂进行灌缝,使缝隙填满。
6、养护(1)铺设完成后,应及时进行养护,避免行人踩踏。
(2)养护时间不少于 7 天,期间保持人行道表面湿润。
四、质量控制要点1、人行道砖的质量必须符合要求,外观尺寸一致,颜色均匀。
2、砂垫层和基层的压实度应符合设计要求。
3、铺砌的平整度和坡度应符合规范要求,不得有积水现象。
4、灌缝应饱满,缝隙宽度均匀一致。
五、安全注意事项1、施工人员必须佩戴安全帽、手套等个人防护用品。
2、运输车辆在施工现场应注意行人安全,减速慢行。
3、施工用电应符合安全规范,严禁私拉乱接电线。
六、环境保护措施1、施工现场应设置围挡,减少扬尘和噪音对周边环境的影响。
人行道安全技术交底1、工人入场前必须进行三级教育,经考试合格后,方可进入施工现场;2、所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣;3、作业人员必须穿戴齐全有效的劳动护用品,并严格遵守安全生产操作规程及各种规章制度;4、作业人员必须精神集中,不准打逗,作业前和作业中不准饮酒,防止各种事故发生;5、高温天气施工时,作业人员做好防暑降温工作。
身体有所不适,应及时报告,离岗休息,避免发生事故;6、施工负责人对操作人员进行技术交底;7、由于此段路属于交通要道,车辆及行人比较多。
操作人员应当时刻留意周围情况,并设置专职安全员现场巡视;8、施工机械进入现场必须经过验收,合格后方可使用。
操作人员必须持证上岗;9、机械施工作业时,都要求一定要配合人员,随机作业,所以一定要保持人机间的安全距离,以防止机械作业中发生伤人事故;10、各种施工机械的安全防护装置应保持齐全、灵敏、有效;11、禁止挖掘机在电线等高空架物下作业,不准满载铲斗长时间滞留空中;12、作业中,应随时监视机械各个部位的运转及仪表指示值,如发现异常,应立即停机检查维修;13、在高建设物下施工作业时,应保持警戒,防止空中掉落建筑垃圾。
人行道砖施工要点:1、施工材料准备:含泥较少的中砂放于路侧,质量良好的水泥,按要求送检,符合设计规范要求的人行道板砖块,按要求进行报验;2、水泥砂浆结合层施工:严格按照配合比设计配料,施工厚度大于设计规定的范围,表面要求平整密实(在铺砖后应用机具进行压实处理);3、施工顺序:先施工两侧道牙,在水泥砂浆结合层施工的同时,进行树池、道板砖铺设,之后对板块进行扫缝、压实,最后砌筑井圈、井盖等;4、道板砖铺设:铺设前纵、横向每3.0m进行挂线,之后沿纵向一侧、横向每隔5.0m 预铺样板砖,在大面积铺设时应以先铺设的样板和所挂的线为基线,要求砖面平整,其下结合层密实(用木锤夯实),板缝控制在5mm左右,大小均匀;5、成品保护:已施工完成路段要求立即在四周进行立杆围栏(竖竹竿、挂彩条纸、立警示牌、专人看护等),防止行人踩踏破坏;6、成品养护:已铺设完成部分应及时洒水进行养护(项目部洒水车洒水,不少于3天);7、对已施工完成部分应经常进行检查,对出现的板面沉陷、松动、错台等质量问题应及时进行处理,确保工程质量;。
一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、建设单位:[填写建设单位名称]四、分项工程名称:人行道辅设五、交底部门:[填写交底部门名称]六、交底人:[填写交底人姓名及职务]七、施工期限:[填写施工开始日期] 至 [填写施工结束日期]八、接受交底班组或员工:[填写接受交底班组或员工名单及签名]九、交底内容:1. 安全防护措施:- 所有施工人员必须佩戴安全帽,并系好帽带,确保安全帽处于良好状态。
- 严禁施工人员穿高跟鞋、硬底鞋或容易滑倒的鞋子进行作业。
- 高处作业时,必须系好安全带,并确保安全带固定可靠。
- 作业区域设置明显的警示标志,提醒过往行人注意安全。
2. 材料与工具管理:- 所有施工材料应按照规定区域堆放,不得随意堆放,避免造成绊倒或滑倒事故。
- 施工工具应妥善保管,使用前检查是否完好,防止工具滑落造成伤害。
- 电动工具必须安装漏电保护装置,并定期检查电线绝缘情况。
3. 施工操作规范:- 施工前应进行现场勘查,了解地下管线、电缆等设施情况,避免施工过程中损坏。
- 模板安装应严格按照设计要求进行,确保模板的稳定性和安全性。
- 在铺设人行道板时,应使用合适的工具,避免直接用手搬运重物。
- 施工过程中,操作人员应保持注意力集中,避免因分心造成事故。
4. 应急处理措施:- 施工现场应配备必要的急救药品和器材,以便在发生意外时能及时进行救治。
- 施工人员应了解急救知识,并能对常见伤害进行初步处理。
- 一旦发生安全事故,应立即停止施工,并及时上报相关部门。
5. 具体施工步骤安全要求:- 在铺设人行道板前,应先对地面进行清理,确保地面平整。
- 模板支撑应牢固可靠,不得使用腐朽、扭曲的材料。
- 在混凝土浇筑过程中,应有专人检查模板支撑情况,发现异常及时加固。
- 施工完成后,应立即清理现场,确保无安全隐患。
十、注意事项:- 施工过程中,所有人员应严格遵守安全操作规程,不得违章作业。
- 上下班期间,施工人员应遵守交通规则,确保自身和他人的安全。
