全套临时施工围挡施工技术交底记录(通用)
- 格式:doc
- 大小:578.50 KB
- 文档页数:5
一、交底目的为确保临时围挡制作过程中的安全,降低事故发生率,提高施工人员的安全意识,特制定本安全技术交底。
二、适用范围本交底适用于所有临时围挡的制作与安装过程。
三、交底内容1. 施工前准备(1)施工人员需经过专业培训,了解临时围挡制作及安装的基本知识和操作技能。
(2)熟悉施工图纸、技术规范,掌握施工工艺流程。
(3)施工前应检查施工工具、材料是否齐全、完好。
2. 施工过程安全注意事项(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)高空作业时,必须系好安全带,并使用安全绳。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工人员应严格遵守操作规程,不得擅自更改施工工艺。
(5)施工过程中,应保持施工现场整洁,不得堆放杂物。
3. 临时围挡制作安全要点(1)围挡材料应选用符合国家标准的金属材料或木材,确保其强度、稳定性。
(2)围挡立柱间距应控制在2.5-3.0米,立柱深度应大于0.5米,以确保围挡的稳定性。
(3)围挡底部应设置排水沟,防止积水浸泡基础。
(4)围挡高度应符合相关规定,不得低于1.8米。
(5)围挡制作过程中,应注意焊接质量,确保焊接牢固。
4. 临时围挡安装安全要点(1)安装前,应检查围挡立柱是否牢固,确保其稳定性。
(2)安装过程中,应使用合适的吊装设备,严禁人工搬运重物。
(3)围挡安装完成后,应进行验收,确保其符合安全要求。
(4)围挡拆除时,应按照安装顺序进行,避免发生意外。
四、应急措施1. 发生触电事故时,应立即切断电源,并对伤员进行紧急救护。
2. 发生高处坠落事故时,应迅速将伤员脱离危险区域,并进行现场救护。
3. 发生物体打击事故时,应立即对伤员进行紧急救治,并报告相关部门。
五、交底责任1. 施工单位负责对施工人员进行安全技术交底,确保其掌握相关安全知识。
2. 施工人员应认真学习并遵守安全技术交底内容,提高自身安全意识。
3. 监理单位负责对施工现场进行监督检查,确保施工安全。
六、交底时间本安全技术交底自发布之日起实施,有效期为一年。

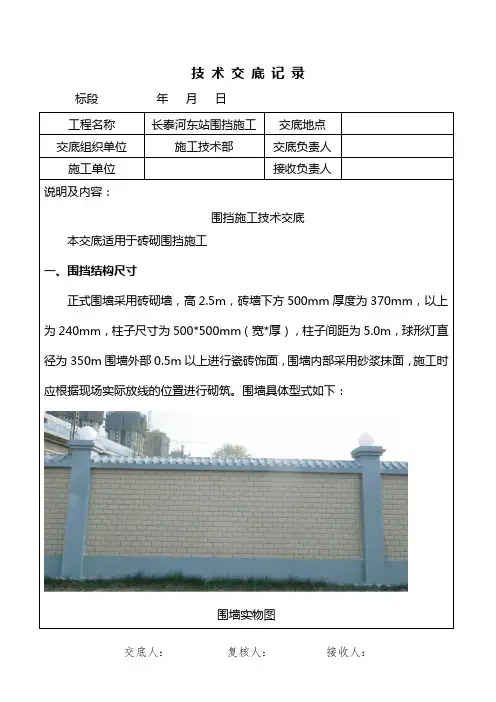

技术交底记录标段年月日工程名称长泰河东站围挡施工交底地点交底组织单位施工技术部交底负责人施工单位接收负责人说明及内容:围挡施工技术交底本交底适用于砖砌围挡施工一、围挡结构尺寸正式围墙采用砖砌墙,高2.5m,砖墙下方500mm厚度为370mm,以上为240mm,柱子尺寸为500*500mm(宽*厚),柱子间距为5.0m,球形灯直径为350m围墙外部0.5m以上进行瓷砖饰面,围墙内部采用砂浆抹面,施工时应根据现场实际放线的位置进行砌筑。
围墙具体型式如下:围墙实物图围墙立面图围挡剖面图二、施工步骤工艺流程:测量放线→材料准备→基础开挖及处理→砂浆拌制→砌墙→瓷砖饰面→验收1.测量准备根据施工平面布置图,对围挡进行测量定位,放线后请监理与业主予以确认,与图纸不符部位及时进行调整。
2.材料准备水泥采用32.5号矿渣硅酸盐水泥,必须有出厂合格证明和试验报告方可使用。
砂采用河沙,河沙的含泥量不应超过5%。
水应采用不含有害物质的洁净水。
砂浆采用M7.5砂浆。
红砖在砌筑前1~2小时需进行浇水湿润,使其含水率控制在10%~15%之间。
加气砖不得浇水湿润。
3.基础开挖及处理当墙体基础坐在基底条件良好的沥青或者水泥路面时,可直接在此之上按围墙1-1断面施工;当墙体位于较为松散地段,应按断面图围墙1'-1'施工。
图4-1 围墙1-1断面图4-1 围墙1'-1'断面4.拌制砂浆砂浆采用机械拌合,手推车上料,磅称计量。
材料运输主要人工手推车作水平运输。
砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。
拌和时间自投料完毕算起,不得少于1.5min。
砂浆应随拌随用,水泥砂浆必须分别在拌成后4 小时内使用完毕。
5.组砌方法砖墙砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。
砌体一般采用一顺一丁砌法。
砖柱不得采用先砌四周后填心的包心砌法。
排砖撂底:根据弹好的构造柱尺寸,认真核对垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将位置左右移动。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底可不填写。
一、工程概况1. 工程名称:____________________2. 施工地点:____________________3. 施工单位:____________________4. 施工负责人:____________________5. 安全员:____________________二、施工内容1. 施工范围:____________________2. 施工工期:____________________3. 施工方法:____________________三、安全注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场必须设置安全警示标志,提醒施工人员注意安全。
3. 施工现场严禁酒后作业、疲劳作业。
4. 施工现场严禁擅自移动、拆除、损坏安全设施。
5. 施工现场严禁在围挡内堆放易燃易爆物品。
6. 施工现场严禁无关人员进入。
四、安全技术措施1. 围挡材料要求:围挡材料必须符合国家标准,具有一定的强度、刚度、稳定性。
2. 围挡安装要求:(1)围挡立柱:立柱必须深入地面下大于0.5米,立柱间距不得超过3米。
每个立柱必须有斜撑,斜撑尾部必须用钢筋固定,固定钢筋必须牢固可靠,深入地下不小于0.5米。
(2)围挡板:围挡板用12#或13#铁丝固定在水平钢管上,每块围挡板不少于4处,即上下均不少于2处,禁止围挡板直接斜靠在水平钢管上。
(3)围挡连接:围挡立柱与水平钢管连接采用管扣固定,上部和下部各一根。
3. 施工现场安全防护措施:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场设置安全警示标志,提醒施工人员注意安全。
(3)施工人员必须遵守施工现场规章制度,不得擅自离开工作岗位。
(4)施工过程中,施工人员必须服从现场指挥,确保施工安全。
五、应急措施1. 施工现场发生安全事故,立即停止施工,组织人员撤离危险区域。
2. 报告现场负责人,立即启动应急预案。
3. 按照应急预案要求,采取有效措施,控制事故扩大。
围挡施工技术交底一、工程概述本工程为项目,位于路与路交汇处,总建筑面积为平方米,包括栋高层住宅和地下车库。
本次施工技术交底主要针对围挡施工。
二、围挡施工范围及内容1、围挡施工范围:本工程围挡施工范围为施工现场周边,具体包括施工现场与周边道路、相邻建筑物等边界。
2、围挡施工内容:围挡采用高度不低于2米的砖墙结构,表面抹灰,喷涂反光漆,以增加夜间警示效果。
围挡底部设置2米高实体砖墙,顶部设置0.5米高实体砖墙。
围挡设有一道出入口,出入口应设置门扇和值班室。
围挡内悬挂安全警示标志,并配备保洁人员,定期清理卫生。
三、围挡施工技术要求1、围挡应牢固、稳定,防止发生倾斜、倒塌等事故。
2、围挡高度应符合当地政府部门要求,不得低于2米。
3、围挡表面应光滑、平整,无明显凹凸和裂纹现象。
4、围挡上应设置警示标志和夜间反光装置,提高夜间警示效果。
5、围挡出入口应设置门扇和值班室,实行出入登记制度。
6、围挡内应保持整洁卫生,定期清理垃圾和杂物。
四、围挡施工安全要求1、围挡施工前应对施工人员进行安全培训,提高安全意识。
2、围挡施工过程中应遵守相关安全操作规程,确保工人和设备安全。
3、围挡施工期间应设置安全警示标志和防护设施,防止无关人员进入施工现场。
4、围挡施工完成后应进行全面检查,确保围挡稳固、美观、安全。
五、围挡施工质量控制要求1、围挡施工过程中应严格控制材料质量,确保使用符合要求的砖、水泥等材料。
2、围挡施工完成后应对围挡表面进行质量检查,确保无裂纹、凹凸等质量问题。
3、围挡施工过程中应对隐蔽工程进行验收,确保施工质量符合要求。
一、引言在建筑行业中,围挡施工是一种常见的工程方法,旨在确保施工区域的安全,防止意外发生。
然而,围挡施工也带来了一些安全隐患,因此,进行围挡施工安全技术交底显得尤为重要。
二、围挡施工安全技术交底的目的围挡施工安全技术交底的主要目的是提高施工人员的安全意识,确保他们在面对潜在的安全风险时,能够采取正确的预防措施。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工工期:____________________5. 施工内容:____________________二、安全技术交底1. 施工现场安全措施(1)围挡安装施工前,应做好详细的施工方案和实施措施,报上级单位及监理审批。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工现场应设置明显的警示标志,如“施工重地”、“禁止通行”等。
(4)施工过程中,应保持施工现场的整洁,及时清理垃圾和杂物。
(5)施工现场应配备消防器材,并定期检查维护。
2. 围挡材料及安装要求(1)围挡材料应选用符合国家标准的PVC板、彩钢板或铁皮等。
(2)围挡高度应不低于2.5米,长度根据实际需求确定。
(3)围挡安装应牢固,连接件齐全,确保围挡的稳定性。
(4)围挡底部应与地面固定,防止风吹倒。
3. 施工过程中的安全注意事项(1)施工人员应严格遵守操作规程,不得擅自改变施工方案。
(2)施工过程中,不得在围挡上悬挂重物,以免影响围挡稳定性。
(3)施工人员上下围挡时,应使用安全梯或绳索,严禁攀爬围挡。
(4)施工现场应设立专人负责指挥交通,确保施工车辆及行人安全。
(5)施工过程中,如遇恶劣天气,应暂停施工,确保人员安全。
4. 交通安全(1)围挡建设主要施工区域为交通要道,施工过程中存在交通事故风险。
(2)施工现场应设置明显的警示标志,如“施工区域”、“减速慢行”等。
(3)施工期间,应安排专人负责交通疏导,确保车辆及行人安全。
(4)施工完成后,应及时恢复交通,确保道路畅通。
三、应急措施1. 高空坠落(1)迅速将伤员脱离危险场地,移至安全地带。
(2)保持呼吸道通畅,若发现窒息者,应及时解除其呼吸道梗塞和呼吸机能障碍。
(3)有效止血,包扎伤口。
(4)视其伤情采取报警直接送往医院,或待简单处理后去医院检查。
全套临时施工围挡施工技术交底记录(通用)
市政基础设施工程
施工技术交底记录
附件一
第一期围挡平面图(粉红色线所示区域)
各转点坐标:
1.围挡
围挡立柱高度为2.7m,中间部分(2.70.3m混凝土墙体,)立柱高0.15m,总高3.15m,两柱间距3.0m;(如图1-1、2、3及相关图纸所示)
围挡侧面图1-1
围挡结构平面图1-2
围挡结构1-1剖面图1-3
2.大门
第一、二期围挡共设置两道大门,南北侧各一道。
大门设置为8m 宽的实体大门;门柱采用砖砌立柱,大门立柱500×500,工点名称和承建单位名称相隔写在柱子上,结构尺寸见下图
法兰盘连接示意图
1-16
混凝土基础示意图
混凝土柱示意图
球形灯饰
斜撑侧立面图
大门结构平面图排水沟
混凝土墙纵剖面图门立柱结构图
排水沟横剖面图地面
3.斜撑
斜撑侧立面图。
施工围挡施工技术交底施工企业:XXXX公司№:(津建安表22)工程名称XXXX项目工种安装施工部位施工围挡施工交底时间2019年月日一、材料选择采用定型钢板,高度1800mm,定型钢板的材质应符合相关规范的要求。
围挡计划长度500延米。
二、施工布置本次围挡搭设范围为施工现场北侧及东西两侧,搭设采用定型钢板进行封闭式围护,围挡外立面按集团公司统一要求喷漆布置企业标识。
北侧及东西侧两侧原有大门位置保留,对原有大门进行拆除,更换集团公司统一样式大门。
大门上喷漆设置企业标识。
施工现场在大门明显处设置工程概况及管理人员名单和监督电话标牌。
标牌内容应写明工程名称、面积、层数,建设单位,设计单位,施工单位,监理单位,项目经理及联系电话,开、竣工日期。
标牌面积不得小于0.7米X O.5米(长X高),字体为仿宋体,标牌底边距地面不得低于1.2米。
施工现场大门内布置施工现场总平面图,安全生产、消防保卫、环境保护、文明施工制度板。
施工现场的各种标识牌字体正确规范、工整美观,并保持整洁完好。
三、搭设方法由于现有围护为铁艺围墙,铁艺下部为700高矮墙。
因此选择在原有围墙的外侧,矮墙的上部,借助现有铁艺围墙作为支撑体系,采用定型钢板进行围护。
采用自攻钉配合镀锌铁丝将定型钢板固定于围墙及铁艺上。
利用水平仪配合围挡的安装工作。
围挡平面图见附图围挡的拆除应在施工全部结束后,工程交付使用前进行。
先拆围护支拉撑,然后拆除围护钢板,最后对大门进行拆除和恢复。
四、围挡的搭设要求4.1围挡搭设总高度不得低于2500。
4.2围挡的搭设应整齐、严密、牢固、美观,符合“北京市安全文明施工样板工地”标准。
4.3围挡的搭设与拆除不得破坏原有铁艺围墙,应保证原有铁艺围墙的在围挡拆除后能正常使用。
五、使用要求现场围挡及大门应保持平整和清洁;要求定期检查,以保证使用材料、构造连接要达到安全技术要求,确保结构牢固可靠。
六、安全文明施工6.1对所有进场工人都要进行三级安全教育。
一、交底目的为确保施工现场围档的安全使用,预防事故发生,现将施工围档的安全技术要求进行交底,要求所有参与施工人员严格遵守。
二、交底内容1. 施工围档材料要求:(1)围档材料应选用坚固、耐腐蚀、防火、易安装的材料,如彩钢板、钢网、木材等。
(2)围档高度应满足施工现场安全要求,一般不低于1.8米。
(3)围档颜色应醒目,便于夜间识别。
2. 施工围档安装要求:(1)围档基础应平整、坚实,基础深度应大于0.5米,宽度应大于0.3米。
(2)围档立柱间距应均匀,一般不大于2米,立柱底部应设底座,底座与基础应牢固连接。
(3)围档连接件应选用质量可靠的产品,连接应牢固,不得出现松动、变形等情况。
(4)围档顶部应设置横梁,横梁间距不大于1.5米,横梁与立柱连接应牢固。
3. 施工围档使用要求:(1)施工围档应设置在施工现场四周,确保施工区域与外部环境隔离。
(2)围档内不得堆放易燃、易爆、有毒、有害等危险物品。
(3)围档附近不得进行高空作业、爆破作业等可能影响围档安全的行为。
(4)施工过程中,如需对围档进行改动,应征得相关部门同意,并确保改动后的围档仍能满足安全要求。
4. 施工围档维护保养:(1)定期检查围档的完好情况,发现损坏、变形等问题应及时修复或更换。
(2)施工过程中,如围档出现松动、变形等情况,应立即停止使用,并进行修复。
(3)施工结束后,应对围档进行清洗、保养,确保其处于良好状态。
三、安全注意事项1. 施工人员应熟悉施工围档的安全技术要求,严格按照规定操作。
2. 施工过程中,如发现围档存在安全隐患,应立即停止使用,并报告相关部门。
3. 施工现场管理人员应加强对施工围档的巡查,确保围档安全可靠。
4. 施工人员应遵守施工现场的安全规定,不得在围档内进行与施工无关的活动。
四、总结施工围档是施工现场安全防护的重要设施,施工人员应充分认识到围档安全的重要性,严格按照安全技术要求进行施工,确保施工现场的安全。
一、交底目的为确保临时围挡搭设过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、工程概况1. 工程名称:________________________2. 施工地点:________________________3. 施工单位:________________________4. 施工项目经理:____________________5. 施工时间:________________________三、搭设材料及设备1. 材料要求:选用符合国家标准的钢材、木材、塑料等材料,确保材料质量。
2. 设备要求:使用符合国家标准的施工设备,如电焊机、切割机、卷扬机等。
四、安全技术交底内容1. 施工现场安全措施(1)围挡搭设前,应制定详细的施工方案和实施措施,报上级单位及监理审批。
(2)施工前,对施工人员进行安全教育培训,确保其了解并掌握安全操作规程。
(3)施工现场应设置明显的警示标志,提醒施工人员注意安全。
2. 围挡搭设过程中的安全注意事项(1)搭设围挡时,应确保地面平整,防止围挡倾斜或倒塌。
(2)搭设围挡时,应使用安全带等防护用品,防止高处坠落。
(3)使用电焊机等设备时,应确保电源接地良好,防止触电事故。
(4)搭设围挡时,应注意现场交通,确保车辆和行人安全。
(5)搭设围挡时,应防止材料滑落,造成伤害。
3. 围挡搭设后的安全要求(1)围挡搭设完成后,应对其进行检查,确保其稳固可靠。
(2)围挡高度应满足要求,防止人员翻越。
(3)围挡材料应无破损,防止人员受伤。
(4)围挡周边应设置警示标志,提醒过往行人注意安全。
五、应急措施1. 高处坠落:迅速将伤员脱离危险场地,移至安全地带;保持呼吸道通畅;有效止血,包扎伤口;视伤情采取报警送往医院或简单处理后送往医院检查。
2. 触电事故:立即切断电源,确保伤员脱离电源;迅速进行心肺复苏;视伤情采取报警送往医院或简单处理后送往医院检查。
一、工程名称:________________________二、施工地点:________________________三、施工时间:________________________四、施工队伍:________________________五、安全技术交底目的:为确保施工现场安全,防止安全事故发生,对施工人员进行安全技术交底。
六、安全技术交底内容:1. 施工现场概况(1)施工范围:________________________(2)施工环境:________________________(3)施工内容:________________________2. 施工现场安全措施(1)围挡安装施工前,应制定详细的施工方案和实施措施,报上级单位及监理审批。
(2)施工人员进入施工现场必须佩戴安全帽、反光背心、防护手套等安全防护用品。
(3)施工区域设置明显的警示标志,提醒过往行人注意安全。
(4)施工过程中,确保施工现场排水畅通,防止积水。
3. 围挡施工安全注意事项(1)围挡材料应选用符合国家标准的彩钢板或PVC板等。
(2)围挡安装要牢固、稳定,防止因风吹、雨淋等原因导致围挡倾倒。
(3)围挡安装过程中,注意高空作业安全,防止人员坠落。
(4)围挡底部与地面之间应设置排水沟,防止积水浸泡地基。
(5)施工人员上下传递物品时,不得抛掷,以免伤人。
4. 交通安全(1)围挡施工区域设置明显的交通警示标志,确保施工区域交通安全。
(2)施工过程中,安排专人负责交通疏导,确保车辆、行人安全通行。
(3)夜间施工时,施工现场应设置足够的照明设施,确保施工安全。
5. 高空作业安全(1)高空作业人员必须经过专业培训,取得上岗证后方可进行作业。
(2)高空作业时,必须佩戴安全带,并做好防坠落措施。
(3)高空作业区域设置安全警戒线,非作业人员不得进入。
6. 机械设备安全(1)机械设备操作人员必须经过专业培训,取得上岗证后方可操作。
交底内容:1、进入施工现场人员必需正确戴好合格的安全帽,系好下颗带,锁好带扣。
2、作业时必需按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场。
3、新进场的作业人员,必需首先参参与场安全教育培训I,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业。
4、从事特种作业的人员,必需持证上岗,严禁无证操作,阻止操作与自己无关的机械设备。
5、施工现场阻止吸烟,阻止追赶打闹,阻止酒后作业。
6、施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随便撤除和挪动。
一、施工现场安全措施1、围挡安装施工前,应做出详细的施工方案和实施措施,报上级单位及监理审批,及时做好施工及安全技术交底和安全教育,并在施工过程中催促检查,安全管理要到位。
2、施工现场应符合防火、防触电等安全规定及安全施工要求。
设置足够的标志,指示牌、警告牌;了解施工作业地点的地下燃气管线、光缆、供暖管线,地上的架空高压线路及邻近建筑物。
3、严格执行特别工种持证上岗制度。
4、安全防护设施配置到位,现场派专人进行指挥吊车进行吊装,防止碰触上部高压线。
5、临时用电线路的安装、维修、撤除,均由经过培训并取得上岗证的专业电工完成,非电工不准进行电工作业。
6、施工作业人员应配备齐全的安全防护用品(安全帽、绝缘手套、安全带),且必需正确配戴,特别工种按规定戴好防护用品。
二、主要施工工程安全技术措施1、电焊机使用前必需由专职人员经检测维修合格后方可使用,并由专职电工接好电源线。
2、电焊机必需双线到位、接地良好,保证一机一闸、一漏一保。
3、围挡板现场卸车时,假设采用人工卸车时,必需保证装卸人员数量充实合理,密切协同;假设采用吊车装卸时,必需确保吊点合理、稳固,防止脱落伤人。
4、安装围挡立柱时,确定安装稳固后方可进行下一根立柱的安装。
5、围挡板安拆时严禁乱堆乱放,应码放整齐稳定,高度不宜超过2m。
6、围挡板安装需要施焊时,操作人必需穿戴好绝缘防护用品,不得徒手或无面罩的施工,围挡板的焊接点质量要求饱满、稳固,支撑必需到位。
市政基础设施工程
施工技术交底记录
附件一
第一期围挡平面图(粉红色线所示区域)
各转点坐标:
1.围挡
围挡立柱高度为2.7m,中间部分(2.70.3m混凝土墙体,)立柱高0.15m,总高3.15m,两柱间距3.0m;(如图1-1、2、3及相关图纸所示)
围挡侧面图1-1
围挡结构平面图1-2
围挡结构1-1剖面图1-3
2.大门
第一、二期围挡共设置两道大门,南北侧各一道。
大门设置为8m 宽的实体大门;门柱采用砖砌立柱,大门立柱500×500,工点名称和承建单位名称相隔写在柱子上,结构尺寸见下图
法兰盘连接示意图
1-16
混凝土基础示意图
混凝土柱示意图
球形灯饰
斜撑侧立面图
大门结构平面图
排水沟
混凝土墙纵剖面图
门立柱结构图
排水沟横剖面图
地面
3.斜撑
斜撑侧立面图。
