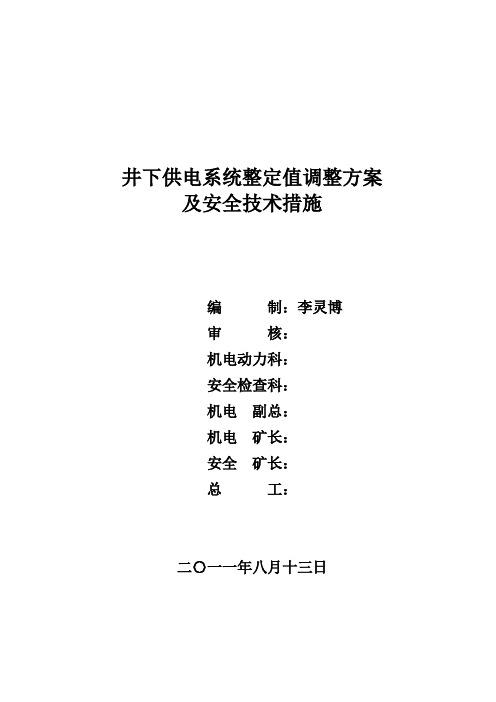

井下供电系统整定值调整方案及安全技术措施编制:李灵博审核:机电动力科:安全检查科:机电副总:机电矿长:安全矿长:总工:二〇一一年八月十三日井下供电系统整定值调整方案及安全技术措施随着我井下供电系统不断调整、负荷的不断变化,为保证供电系统的安全运行,现决定将我矿井下供电系统的各变电所、各移变各配电开关的整定值进行调整,为了确保调整工作安全顺利有序进行,特制订本方案及措施。
一、具体实施方案:1、根据地面变电所下井一、二回路高压开关柜的整定值、速断值和过流值对井下1140中央变电所611高开和621高开进行整定值调整。
2、根据1140中央变电所611高开和621高开整定值调整结果对612、613、616、617、622、623、624、626高开整定值进行调整。
3、根据1140中央变电所617、624高开的整定值调整结果对1005变电所611、621高开整定值进行调整。
4、根据1005变电所611、621高开整定值调整结果和分路开关所带负荷对612、613、614、616、611、623、624、625、626、627高开整定值进行调整。
5、根据1005变电所各分路开关的调整结果对所带的移动变压器高、低压侧整定值进行调整。
6、最后根据各移变整定值和配电开关所带负荷对配电开关整定值进行调整。
经过这样调整后,将原值和调整后的值全部进行记录,在夜班生产时机电队安排一名电工配合值班电工对调整情况进行监护运行,确保正常生产。
二、劳动力组织本次调整由机电动力科李灵博做现场负责和技术指导、机电队负责整定工作、并派一名主管机电副队长进行现场安全协调工作、各生产联队指派一名主管机电的副队长及电工进行配合工作。
调度室负责统一协调工作。
二、安全注意事项1、严格执行停送电制度(谁停电谁送电)2、停送电时严禁约时送电。
3、整定值时必须对开关上一级电源进行停电闭锁并悬挂“线路有人工作,禁止合闸”的警示牌。
4、停高压开关时必须在断电10min后进行打开关门。
供电系统改造方案设计章丘矿业有限公司官庄一号煤矿二○○五年二月二十一日供电系统改造方案设计一、矿井供电概况:官庄一号煤矿供电系统为官庄变电所10KV出线,官辛线完成主井及在井田北部建立的地面变电所的供电;一台S7-400/10变压器和一台S7-200/10变压器组成地面供电系统,380V供电分别馈出二条3×70+1×25电缆,用钻孔敷设电缆供井下。
副井用电来自官张线10KV线路,供地面160KV A和200KV A变压器。
160KV A变压器供井上,200KV A 变压器供井下部分设备。
矿井的供电为单回路,备用电源为钻孔2台6160A-160KW发电机,主井为保证通风为616A-160KW发电机一台(风机为30KW轴流式风机两台,一台使用,一台备用),副井160KW发电机供井下,84KW发电机供提升及井上照明与维修(详见供电系统图)。
随着矿井的延深和开拓,排水设备的增加和深部开采及涌水量的增大,在现有供电基础上不能满足其生产要求。
矿井的抗灾能力,尤其在汛期涌水量增加的情况下,供电情况尤显不足。
二、供电系统改造及方案设计:为摆脱上述供电系统等诸多不足矛盾和影响,经集团公司及官庄矿业公司研究决定,对原供电系统进行改造:1、淘汰不合格及高能耗设备。
2、计划矿井的一回路供电来自官庄变电站的官辛线10KV供电线路。
3、备用线路来自普集供电站的普海线10KV供电线路,形成双回路供电,高压下井。
4、在井田北部排水钻孔新建地面变电所一处,建筑面积为20×5=100平方米。
5、地面变电所安装11台GG-1A高压开关柜,2台直流电源屏。
其中PT柜2台,进线柜2台,所用变1台,主、副井地面供电2台,井下供电2台,母联柜2台。
10KV直供井下中央变电所,高压电缆为3×50-YGV型铠装电缆,长度250米二条,钻孔钢丝绳敷设,每6米固定一次。
钻孔直径为273mm,敷设直径219mm钢管为井壁管,钻孔深度为200米。
城市供电系统改造方案一、背景介绍随着城市人口的快速增长和经济的不断发展,城市供电系统的负荷逐渐增加,已难以满足人们对电能的需求。
因此,为了改善城市供电的可靠性和稳定性,提高电力供应的效能,有必要对城市供电系统进行全面的改造。
二、目标和原则1.目标:提高城市供电的可靠性和稳定性,确保居民正常的用电需求,促进城市经济的持续发展。
2.原则:科学规划、适度扩容、安全可靠、节能环保。
三、改造方案1.加强主干线路的建设主干线路是城市供电系统的血脉,为了提高供电系统的可靠性和稳定性,应加强主干线路的建设。
具体做法包括:建设更多的主干线路,以降低供电系统的负荷;增加主干线路的容量,以满足城市用电需求的增长;优化主干线路的布局,以缩短电能传输的距离,提高电能传输的效率。
2.更新和优化变电站变电站是城市供电系统的重要组成部分,直接关系到电能的输送和分配。
为了提高供电系统的可靠性和稳定性,应更新和优化变电站。
具体做法包括:更新老化设备,以提高变电站的运行效率和可靠性;增加变电站的容量,以满足城市用电需求的增长;优化变电站的布局,以减少电能传输的损耗。
3.提升配电网络配电网络是城市供电系统的最后一公里,对电力供应的可靠性和稳定性具有重要影响。
为了提高供电系统的可靠性和稳定性,应提升配电网络。
具体做法包括:优化配电网络的布局,以减少电能传输的距离和损耗;增加配电设备的容量,以满足城市用电需求的增长;建设智能配电系统,以提高供电系统的管理和控制能力。
4.推广清洁能源城市供电系统改造的同时,也应积极推广清洁能源,以减少对传统能源的依赖和环境的污染。
具体做法包括:建设更多的清洁能源发电厂,以增加清洁能源的供应;鼓励居民使用清洁能源产品,以减少对传统能源的需求。
五、实施计划1.阶段一:主干线路建设与优化(时间:2年)- 建设新的主干线路,提高供电系统的负荷能力。
- 更新和优化现有主干线路,提高供电系统的可靠性和稳定性。
2.阶段二:变电站更新与优化(时间:3年)- 更新老化设备,提高变电站的运行效率和可靠性。
电气部分系统联合调试方案一、调试目标和要求1.调试目标:-确保电气系统能够正常运行;-确保各个电气设备的功能正常;-确保电气部分与其他系统协调工作。
2.调试要求:-根据设计要求,检查电气系统的安装和连接是否正确;-检查各个电气设备的电气参数是否正常;-调试电路连接,确保信号传输的准确性和稳定性;-检查电气系统的接地是否标准,确保安全可靠;-调试部分与整体系统的协调工作,确保各个系统能够正常运行。
二、调试方案1.分阶段调试:-初步调试阶段:检查电气系统的基础安装和连接问题,确保设备的供电和接地情况良好。
并进行设备的基础功能测试,确保设备能够正常工作。
-中间调试阶段:对电气系统的各个部分进行综合调试,检查电气设备的参数是否正常,对电路连接进行调试,确保信号的传输准确性和稳定性。
并进行模拟实验,测试部分系统的协调工作。
-后期调试阶段:对整个电气系统进行整体调试,确保各个系统能够正常运行,处理系统间的协调问题。
并进行负载实验,测试系统的稳定性和可靠性。
2.调试步骤:-步骤一:检查电气设备的安装和连接情况,确保连接准确、牢固、可靠。
-步骤二:检查电气设备的电气参数,如电压、电流、功率等,确保设备满足设计要求。
-步骤三:对于复杂的控制系统,将不同设备组成的子系统先行调试,并确保子系统能够正常工作。
然后根据系统设计原理和接口规范,逐步联合调试各个子系统,并进行模拟实验。
-步骤四:对电路连接进行调试,确保信号传输的准确性和稳定性。
通过仪器设备对信号进行采集和分析,对数据进行校验和处理。
-步骤五:检查电气系统的接地情况,确保接地标准符合要求,保证安全可靠。
-步骤六:对整个电气系统进行整体调试,进行负载实验,测试系统的稳定性和可靠性。
根据实际情况进行参数调整和优化,确保系统能够正常运行。
三、调试工具和设备1.电气参数测量仪器:如示波器、电流表、电压表等,用于检测电气设备的电气参数。
2.接地测试仪:用于检测电气系统的接地情况。
小区供电系统改造方案背景现有的小区供电系统存在一些问题,包括设备老化、容量不足、安全隐患等。
为了提高供电系统的可靠性和安全性,我们制定了以下改造方案。
方案一:设备升级为了解决设备老化和容量不足的问题,我们建议进行设备升级。
具体的措施包括:- 更换老化设备:将老化的供电设备进行更换,确保系统的正常运行;- 扩大供电容量:增加供电设备的容量,以满足日益增长的用电需求。
方案二:安全措施加固为了消除供电系统存在的安全隐患,我们建议加固安全措施。
具体的措施包括:- 安装漏电保护器:在每个电路的起始位置安装漏电保护器,及时检测电流漏失情况;- 安装过载保护器:在每个电路的合适位置安装过载保护器,以防止供电系统过载。
方案三:备用电源建设为了应对突发情况和停电时的需要,我们建议建设备用电源系统。
具体的措施包括:- 安装发电机组:在小区内设置发电机组,作为备用电源,以保证供电的连续性;- 储备燃料:保证发电机组能够持续提供电力,需要储备足够的燃料。
方案四:监测和维护为了确保供电系统的正常运行,我们建议实施监测和维护措施。
具体的措施包括:- 定期巡检:定期对供电系统的设备进行巡检,及时发现并修复潜在问题;- 运行数据监测:使用监测设备对供电系统的运行数据进行实时监测,以便对系统异常进行预警和处理。
总结通过以上改造方案的实施,我们将大大提高小区供电系统的可靠性和安全性。
同时,定期的监测和维护将保证供电系统的正常运行。
我们建议在实施方案时,充分考虑小区的实际情况和需求,确保改造方案的有效性和可行性。
电气系统调试方案一、工程系统概况本工程供电负荷等级为二级,其中消防用电设备,应急照明等负荷用电为一级。
变配电所设教学实验楼地下室,由高压10千伏双回路供电,双路电源容量均为3750KV A,全用全备;由学校中心变电站沿室外电缆沟引来。
系统采用单母线分断形式,以放射式方式供给三台变压器,10KV侧母线间设高压联络柜,平时联络开关断开,当一路电源发生故障时,联络开关合上,以保证全负荷不间断供电;三组变压器低压侧联络分段运行,平时联络开关断开,当变压故障时,联络开关合上,以保证重要负荷不间断供电。
双路电源不间断供电,在事故情况下,以保证对消防用电设备及应急照明等一级负荷供电不间断供电。
配电系统采用放射式—树干式相结合的供电方式,对重要用电设备和大容量用电设备采用放射式供电方式,对各楼层的照明、电力空调系统和实验室动力系统采用树干式供电,对消防用电等重要用电设备采用双回路电源供电,并在最末一级配电箱处设置自动切换,以确保供电可靠性。
各楼层的照明、电力空调系统和实验室动力系统由竖井内的插接母线槽和预制分支电缆供各楼层的用电。
低压配电系统接地型式采用TN-S系统,即整个系统的中性线(N)与保护线(PE)是分开的。
(2)防雷接地:本建筑属于三类防雷建筑物。
大楼采用联合接地体,接地极利用沉台内桩基的两根主钢筋,并与底板钢筋网焊接成电气通路,基础连成一体,楼内所有接地线均从联合接地体中分别引出。
接地连线采用40*4的热镀锌扁钢沿桩台外圈作环形敷设,与所经过的桩内的二根主筋可靠焊接。
防雷引下线利用砼柱内二根主筋作为引下线,柱内引下线均须焊接,桩台板环形接地连接线施工完毕后,实际的综合接地电阻值不得大于1欧姆。
从首层起,每层利用结构圈梁水平钢筋与引下线焊接成均压环,所有引下线,建筑物外墙的金属门窗和金属物体等均与均压环焊接。
本项目调试的范围为:普通照明系统、楼层空调、动力系统、地下室水泵房消防泵电气控制设备、生活给水泵电器控制设备及地下室排水泵控制系统。
电力供应系统调试方案1. 背景和目标本文档旨在介绍电力供应系统的调试方案,确保系统在稳定运行前经过严格的测试和优化。
调试的目标是确保系统的各个组件和功能正常运行,以提供可靠的电力供应。
2. 调试步骤2.1 组件测试在调试过程中,将逐个测试电力供应系统的各个组件,以确保其正常工作。
这些组件包括:- 发电机- 变压器- 高压开关- 低压开关- 控制系统测试方法包括检查组件的电气参数、温度和压力,以及进行功能测试。
2.2 功能测试除了对各个组件进行测试外,还需要对整个电力供应系统进行功能测试,以确保系统能够按照设计要求提供电力。
功能测试包括:- 发电机启动和停止测试- 电力传输测试- 突发负荷测试- 故障恢复测试测试方法包括模拟实际工作环境,监测系统的各项指标并记录数据。
2.3 优化和调整在测试过程中,如果发现系统存在性能不佳或不稳定的情况,需要进行优化和调整。
优化和调整的方法包括:- 检查和修复故障组件- 调整开关和控制系统的参数- 优化供电路线和接地系统- 更新软件和固件优化和调整的目标是提高电力供应系统的可靠性和稳定性,以适应实际运行环境的需求。
3. 安全考虑在进行电力供应系统的调试时,必须始终考虑安全因素,以保护人员和设备的安全。
安全考虑包括:- 使用适当的个人防护装备- 遵守安全操作规程- 在进行高压测试时采取额外的安全措施- 确保设备接地良好4. 结论电力供应系统的调试方案涵盖了组件测试、功能测试、优化和调整以及安全考虑的内容。
通过严格按照该方案进行调试,可以确保系统在稳定运行前经过合理且有效的测试和优化过程。
调试方案的实施需要密切关注各项指标和安全要求,以确保电力供应系统能够提供可靠的电力。
《变电站电气系统调试方案》一、项目背景随着电力需求的不断增长,为了确保电力系统的稳定运行,提高供电质量,新建的变电站需要进行全面的电气系统调试。
本变电站采用了先进的电气设备和技术,旨在为周边地区提供可靠的电力供应。
本次调试的主要任务是对变电站的一次设备、二次设备进行全面的测试和调整,确保其性能符合设计要求和国家相关标准。
二、施工步骤1. 一次设备调试- 变压器调试- 测量绕组直流电阻:使用直流电阻测试仪,分别测量变压器高、低压绕组的直流电阻,判断绕组是否存在短路、断路等故障。
- 绕组绝缘电阻及吸收比测量:使用绝缘电阻测试仪,测量变压器绕组的绝缘电阻和吸收比,检查绕组的绝缘性能。
- 变压器变比测量:采用变比测试仪,测量变压器的变比,确保其与设计值相符。
- 变压器极性及组别试验:通过试验确定变压器的极性和组别,保证变压器的正确连接。
- 变压器空载试验:在变压器空载状态下,测量其空载电流、空载损耗,检查变压器的铁芯质量。
- 变压器负载试验:接入负载,测量变压器的负载电流、负载损耗,验证变压器的负载能力。
- 高压开关柜调试- 机械特性试验:检查开关柜的断路器、隔离开关等操作机构的机械性能,包括分合闸时间、同期性、行程等。
- 绝缘电阻测量:使用绝缘电阻测试仪,测量开关柜的绝缘电阻,确保其绝缘性能良好。
- 交流耐压试验:对开关柜进行交流耐压试验,检验其绝缘强度。
- 保护装置校验:对开关柜的保护装置进行校验,确保其动作准确可靠。
- 电力电缆调试- 绝缘电阻测量:使用绝缘电阻测试仪,测量电力电缆的绝缘电阻,判断电缆是否存在绝缘故障。
- 直流耐压试验及泄漏电流测量:对电力电缆进行直流耐压试验,并测量泄漏电流,检查电缆的绝缘强度。
- 相位核对:通过相位表核对电缆两端的相位,确保电缆连接正确。
2. 二次设备调试- 继电保护装置调试- 保护定值校验:根据设计定值,对继电保护装置的各项保护定值进行校验,确保其准确可靠。
- 保护动作逻辑测试:模拟各种故障情况,测试继电保护装置的动作逻辑,验证其保护功能。
电网工程调试方案和启动方案摘要在电网工程中,调试和启动方案是极其重要的。
电网工程的调试旨在确保所有设备能够正确地运行,并消除任何潜在的故障。
启动方案则是保证电网开始运营,满足用户需求的过程。
本文将介绍电网工程的调试和启动方案。
电网工程调试方案调试目的电网工程的调试目的在于验证电网设备的正确性和可靠性,以确保电网能够在预期的负载下运行,并消除任何潜在的故障。
为此,我们需要进行基本的调试步骤,如校准电器参数、验证通信和控制系统、验证保护系统、测试设备间的互连性等。
调试步骤1.校准电器参数:需要测量电网中各种参数的值,以确认它们的准确性。
这些参数包括电压、电流、功率、频率等。
2.验证通信和控制系统:需要确保设备能够相互通信,例如发送和接收数据、控制设备等。
3.验证保护系统:需要进行故障模拟和测试,以确保保护系统能够在发生故障时及时响应,以保护设备和人员的安全。
4.测试设备间的互连性:需要确保各个设备之间的互连性,并测试各种类型的信号(如模拟信号和数字信号)是否被正确传输。
调试成果在完成上述调试步骤后,需要对调试结果进行分析和记录,并根据这些数据进行调整和改进。
此时应该能够检测到并解决任何潜在的问题,以确保电网设备的良好运作并保持顺畅的状态。
电网工程启动方案启动目的电网工程启动方案的目的是将电网带入正常运行状态,以满足用户对电能的需求。
这包括电能的供给和分配,以及确保安全和稳定的运行。
启动步骤1.确定电网负载和供电需求:需要确定负载类型和需求,以便制定相应的电网电力调度方案。
2.激活电网主要设备:需要激活电网主要设备,例如变压器、输电线路、开关等。
3.测试电网的运行状态:需要检查变压器、闭屏断路器、负荷开关等设备的运行状态,并测试其运行效果。
4.分配电能:当电网的各种设备都正常运行时,需要进行电能分配。
这是根据用户需求的负载类型和需求进行的。
5.监控运行状态:需要对电网的运行状态进行监控,以便及时发现和处理任何潜在的故障。
关于益民服装城增加营业面积后的供电系统初步调整方案根据服装城发展需要,结合服装城用电现状,在技术上可行的情况下从较低的改造成本,提出下列调整方案。
一、各区变压器供电和用电现状
1、 A区变压器容量为1250KVA(I2=
2
3⨯
s
=4.0
73
.1
1250
⨯=1804A)额定电流为
1804A,供电范围A区1、2楼、租户、2台扶梯、2台货梯、空调主机系统、空调末端系统、公共照明用电、消防弱电系统。
新增加用电部分:A 区3楼的租户、扶梯2台、公共照明、空调末端、消防弱电系统、LED办公室、LED显示屏、车场系统、美宜佳、A区广场14家小商户、6间小仓库,最大用电负荷电流约为1600A,占变压器总容量的88% 。
2、 B区变压器容量为1250KVA(I2=
2
3⨯
s
=4.0
73
.1
1250
⨯=1804A)额定电流为
1804A ,供电范围B区1、2楼、租户、4台扶梯、3台货梯、空调主机系统、空调末端系统、公共照明用电、消防弱电系统、移动机房、益民快餐店、四楼办公室用电、员工食堂用电。
新增加用电部分(4楼银行办公室、2楼银行在施工中、3楼北面新建小商,暂时不知道用电容量在施工中)B 区3楼租户、空调末端系统、公共照明用电、消防弱电系统、扶梯4台、4楼银行办公室、2楼银行在施工中、3楼北面新建小商户用电(在施工中)。
最大用电负荷电流1750A,占变压器总容量97% 。
3、C区变压器容量为1250KVA(I2=
2
3⨯
s
=4.0
73
.1
1250
⨯=1804A)额定电流为
1804A,供电范围C区1、2楼、租户、4台扶梯、2台货梯、一台客梯、空调主机系统、空调末端系统、公共照明用电、消防弱电系统、电信机房、网通机房。
新增加部分:C区3楼租户、空调末端系统、扶梯4台、公共照明用电、消防弱电系统、益民士多店。
最大用电负荷电流1560A,占变压器总容量的86%。
4、D区变压器容量为1250KVA(I2=
2
3⨯
s
=4.0
73
.1
1250
⨯=1804A)额定电流为
1804A,供电范围D区1、2楼、租户、2台扶梯、1台货梯、空调主机系统、空调末端系统、公共照明用电、消防弱电系统。
新增加的部分:D区3楼的租户、扶梯2台、公共照明系统、空调末端系统、消防弱电系统。
最大用电负荷电流月1300A,占变压器总容量的72% 。
5.①E区E1变压器容量为1250KVA(I2=
2
3⨯
s
=4.0
73
.1
1250
⨯=1804A)额定电流为
1804A,供电范围:负一层潜水泵、消防泵、喷淋泵、负一层排风机、生活水泵、空调末端、4台扶梯、7台货梯、2台观光梯(新增加)、天面排烟机、风帘机、一二楼商铺用电、公共照明。
最大用电负荷电流约780A,占变压器总容量的43%。
(富余量较大)。
②E区E2变压器(新增容)容量为1600KVA (I2=
2
3⨯
s
= 4.0
73
.1
1600
⨯=2309A)
额定电流为2309.4A,供电范围E区中央空调主机系统、马总肖总办公室、集团办公室和三角区商户用电。
最大用电负荷电流约1300A,占变压器总容量的56%(富余量较大)。
6、F区(南区)F区变压器容量1600KVA(新增容)(I2=
2
3⨯
s
=
4.073.11600
=2309A ),供电范围:中央空调主机系统、空调末端系统、2台货
梯、消防弱电系统、25、26楼仓库、员工宿舍、移动设备用电、公共照明。
最大用电负荷电流约500A ,占变压器总容量的21% (富余量较大)。
二、各区变压器用电调整。
1、 A 区:变压器容量为1250KVA ,额定电流为1804A ,A 区的
总设备设施用电约800KW(1600A)占变压器总容量的88% 。
从以上数据可以看出A 区的变压器供电可以满足A 区的用电暂不做调整。
2、 B 区:(需调整)
①变压器容量为1250KVA ,额定电流为1804A ,B 区的总设备设施用电约1000KW ,最大负荷电流约1800A (不包括在建的银行和银行办公室及在建的档口等用电)从已上的数据可以看出B 区用电以满负荷运行(需调整)。
方案一:调整从较低的改造成本,提出下列调整方案:①现南区已增容变压器1600KVA ,额定电流2309A ,南区最大用电负荷电流约500A ,占总变压器容量的21%,富余量较大(不使用就失去增容的意义了)。
原南区空调用电是由C 区变压器分两组电缆(185)供给,可利用原南区电缆抽一组185由南区顺雨棚敷设至B 区低压房设臵双电源箱供4楼办公室、员工食堂用电,在B 区低压房设臵安装一个双电源箱即可(方案一利用原电缆约100米,可节约工程材料费约6万元)。
方案二:可重新由南区敷设2条电缆,一条95㎡或120㎡供4楼(建议用120㎡电缆),办公室员工食堂用电由南区顺雨棚敷设至C区4楼电房,在设臵双电源箱及可,一条35㎡或50㎡顺雨棚供至B、C连廊银行及可(方案二:需增加工程材料费用约5万元左右,)
如下图:
南区低压电房 B区低压电房应急电源
185电缆
×…………………×双重联锁功能
供4楼办公室
双电源箱从安全考虑必须设臵双重联锁功能
3、C区变压器容量为1250KVA,额定电流为1804A,C区最大用
电负荷电流1560A,占变压器总容量的86%从以上数据可以看出C区
的变压器供电可以满足C区的用电暂不做调整。
4、D区变压器容量为1250KVA,额定电流为1804A(1250KVA
×0.9=1125KW),D区最大用电负荷电流月1300A,占变压器总容量的72%。
从以上数据可以看出D区的变压器供电可以满足D区的用电暂不做调整。
5、E区:(2台变压器)
E1变压器的容量为1250KVA,额定电流1804A,最大用电负荷电流780A,占变压器总容量的43% (富余量较大)。
E2变压器(新装)容量为1600KVA ,额定电流为2309.4A,最大用电负荷电流约1300A,占变压器总容量的56% (富余量大)。
调整方案1:㈠可利用原D区供南区的二组185㎡电缆(原是2条185电缆供南区照明、仓库、宿舍用电)抽出一组185㎡电缆约100米由E区3楼顺电缆槽直敷设至E2号变压器,供以后的餐厅用电及可,厨房用电可在E 区三楼双电源箱取电及可。
㈡E区三楼银行用电可在原E区三楼美食广场配电取电及可。
调整方案2:抽原D区供南区的一组185电缆出来敷设至E2变压器供E 区三楼以后餐厅用电。
重新敷设一条35平方的电缆至E1号变压器及可,这种方案可达到两台变压器供电平衡(利用原D区185㎡旧电缆施工,可节约工程材料费约5万元)。
计算公式如下:
AU% = M (1+K )/CS M — 负荷距(4W-M)
C — 电压损失计算常数 S — 导线截面积(mm 2
) AU — 电压降损失
AU% = M (1+K )/CS
= PL(1+K)/CS
= 150*120(1+0.6)/83*95 = 18000*1.6/7885 = 28800/7885 = 3.65 3.65%〈 5%
符合电压降损失,可选95mm 2的铜芯电缆,95mm 2的铜芯电缆安全载流量为281A ,如考虑以后负荷增加,应选120mm 2的铜芯电缆(324A )。
C 的选定值:
铜 铝 三相: 83 50
单相: 14 8.4 K 的选定值:
10mm 2
16mm 2
25mm 2 35mm 2 50mm 2 70mm 2 95mm 2 0
0.2
0.4
0.6
由南区低压房到C 区配电房约100米(取120米计算)
A = PL(1+K)/CS
P = CSA/L(1+K)
P120 = 83每*120*5/240(1+0.8)= 49800/432 = 115KW
每KW2A 115*2 = 230A
120mm2的载流量为324A
P P5 = 83*95*5/240(1+0.6)= 39425/384 = 102KW
每KW2A 102*2 = 204A
95mm2导线的载流量281A
B区办公室及食堂用电和E区餐厅的计算公式:
120mm2的载流量为324A,考虑电压降为230A;
120mm2的安全载流量为281A,考虑电压降为204A;
①为以后增加负荷用电考虑建议办公区用120㎡电缆敷设
②E区3楼餐厅建议用185㎡电缆敷设
三、存在的安全隐患
①A、B、C、D空调主机系统配电柜负荷隔离开关《型号:G2(GLY)-1600A/3JLE〃1250A》因质量问题空调系统运行电流为700A,在加上环境温度较高,A、B、C空调主机配电柜隔离开关相继发热、爆裂烧焦,现已拆除直接运行,E区空调主机系统配电柜与上述相同已拆除直接使用。
②E区2号变压器供电至E区空调主机配电柜的供电母排、规格大小不
一致、用电高峰区母排发热烧焦,工程部及时上报项目,经项目部领导安排施工队已整改更换部分母排,现场运行观察中。
以上安全隐患请项目部领导出方案解决,以免出现重大安全事故。
以上方案提供给公司领导和项目领导做参考,有不到之处请多指正。
物业工程部:杨国勇
2013年4月12日。
