第1篇一、工程概况本工程为XX住宅楼,总建筑面积为XX平方米,共XX层,建筑高度为XX米。
工程地点位于XX市XX区XX路XX号。
本工程基础采用筏板基础,主体结构为钢筋混凝土框架-剪力墙结构,屋面采用防水保温一体化系统。
二、施工准备1. 技术准备:(1)组织施工人员认真学习图纸,熟悉施工工艺,掌握施工技术要求。
(2)编制施工方案,明确施工顺序、施工工艺、质量控制、安全措施等。
(3)对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
2. 材料准备:(1)钢筋:选用符合国家标准的钢筋,并按批次进行检验。
(2)水泥、砂、石:选用合格产品,并按规范要求进行检验。
(3)混凝土:选用合格的商品混凝土,并按规范要求进行检验。
3. 机械设备准备:(1)钢筋加工设备:钢筋调直机、钢筋切断机、钢筋弯曲机等。
(2)混凝土浇筑设备:混凝土搅拌车、混凝土输送泵、振捣器等。
(3)模板及支撑设备:模板、支撑材料、脚手架等。
三、施工工艺1. 基础施工:(1)基础放线:根据设计图纸,由项目部测量科进行测量放线,并报监理工程师复验。
(2)基础开挖:按照放线位置进行基础开挖,确保基础尺寸符合设计要求。
(3)基础垫层:铺设基础垫层,确保平整、密实。
(4)防水保护层:按照设计要求进行防水保护层施工。
(5)基础钢筋施工:按照设计图纸进行基础钢筋绑扎,确保钢筋间距、保护层厚度符合规范要求。
(6)混凝土浇筑:采用商品混凝土,按规范要求进行浇筑,确保混凝土强度、密实度。
2. 主体结构施工:(1)主体结构钢筋施工:按照设计图纸进行主体结构钢筋绑扎,确保钢筋间距、保护层厚度符合规范要求。
(2)混凝土浇筑:采用商品混凝土,按规范要求进行浇筑,确保混凝土强度、密实度。
(3)模板拆除:混凝土强度达到设计要求后,按照规范要求进行模板拆除。
3. 屋面施工:(1)屋面防水:按照设计要求进行屋面防水施工,确保防水效果。
(2)屋面保温:按照设计要求进行屋面保温施工,确保保温效果。

一、工程概况1. 工程名称:[项目名称]2. 工程地点:[项目地址]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]6. 施工周期:[预计施工周期]二、施工安全目标1. 实现安全生产零事故。
2. 确保施工人员生命安全。
3. 保障施工环境整洁、有序。
三、施工安全管理制度1. 建立健全安全生产责任制。
2. 定期开展安全生产教育培训。
3. 严格执行施工现场安全操作规程。
4. 加强施工现场安全管理,确保施工安全。
四、施工安全措施1. 施工现场管理(1)施工现场应设置明显的安全警示标志,如:安全通道、危险区域等。
(2)施工现场应配备必要的安全防护设施,如:安全网、防护栏、警示灯等。
(3)施工现场应保持整洁、有序,定期清理杂物,确保施工环境安全。
2. 施工人员管理(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工人员应接受安全生产教育培训,熟悉施工安全操作规程。
(3)施工人员应遵守施工现场规章制度,服从现场管理人员指挥。
3. 施工设备管理(1)施工设备应定期进行保养、检查,确保设备安全可靠。
(2)施工设备操作人员应具备相应的操作技能,遵守操作规程。
(3)施工设备应放置在指定位置,不得随意移动。
4. 施工材料管理(1)施工材料应按照设计要求进行采购、验收,确保材料质量。
(2)施工材料应堆放整齐,不得占用消防通道、安全通道。
(3)施工材料应按照使用性质进行分类存放,防止误用。
5. 施工作业管理(1)施工作业应按照施工方案进行,确保施工质量。
(2)施工作业应遵循安全操作规程,避免发生安全事故。
(3)施工作业过程中,应加强现场巡查,及时发现并消除安全隐患。
五、应急处理措施1. 事故报告(1)发生安全事故时,应立即停止施工,保护现场。
(2)及时上报事故情况,启动应急预案。
2. 事故调查(1)成立事故调查组,对事故原因进行调查分析。
(2)根据事故原因,制定整改措施,防止类似事故再次发生。

模板工程施工技术交底技术交底记录表C2-1编号009工程名称交底日期施工单位分项工程名称交底提要模板工程施工技术交底交底内容:概况:该工程地下室底板结构标高为-5.450,顶板面结构标高广场区域内为-1.25m,主楼范围内为-0.850m。
地下室层高:主楼下部4.60m,广场区域4.20m。
其混凝土构件尺寸如下:柱截面尺寸为600×600、600×800、600×900、800×800、400×600等;墙厚300、350。
主要梁截面尺寸为500×1000、400×1000、400×1300、500×800、500×1000、300×700、300×800、300×900等;地下室顶板厚250、300mm;上部结构板厚为100、110mm等。
一、本工程模板工程构造如下:1、楼板模板:采用17mm厚胶合面板板底支撑采用50mm×100mm木方(间距300mm)做板底支撑,双钢管托梁;扣件式钢管脚手架支撑系统,脚手架排距1.1m,跨距1.1m,步距1.4m。
2、梁模板:梁侧模板采用木方作为内楞间距250mm,钢管作为外楞间距450mm,采用m12防水穿墙螺栓加固水平间距450mm,竖向间距450mm,第一道距梁底250mm。
梁模板采用17mm胶合面板作为面板,梁底支撑间距300mm。
支承为Ø48×3.0钢管。
扣件式钢管脚手架作为支撑系统,脚手架梁两侧梁板立柱共用,梁跨方向1.1m,梁两侧立杆间距0.8m,步距1.4m。
梁高≥500mm的梁承重架增设1根承重立杆。
3、柱墙模板:竖向内背楞采用50×100木方间距225mm,水平外楞圆钢管Ø48×3.0间距450mm起步200mm,以上450mm间距;600×600柱竖向内背楞采用50×100木方4道,水平外楞圆钢管Ø48×3.0间距450mm起步200mm,以上450mm间距。

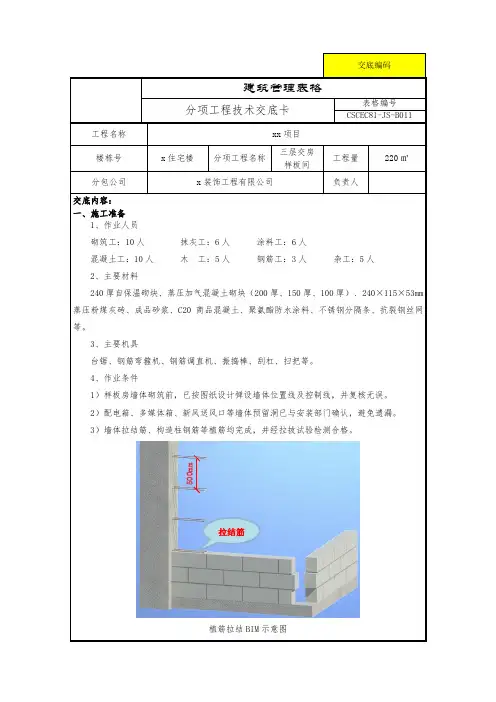

交底编码建筑管理表格分项工程技术交底卡表格编号 CSCEC81-JS-B011工程名称 xx 项目楼栋号 x 住宅楼分项工程名称三层交房样板间工程量 220㎡ 分包公司 x 装饰工程有限公司负责人交底内容: 一、施工准备1、作业人员砌筑工:10人 抹灰工:6人 涂料工:6人混凝土工:10人 木 工:5人 钢筋工:3人 杂工:5人 2、主要材料240厚自保温砌块、蒸压加气混凝土砌块(200厚、150厚、100厚)、240×115×53mm 蒸压粉煤灰砖、成品砂浆、C20商品混凝土、聚氨酯防水涂料、不锈钢分隔条、抗裂钢丝网等。
3、主要机具台锯、钢筋弯箍机、钢筋调直机、振捣棒、刮杠、扫把等。
4、作业条件1)样板房墙体砌筑前,已按图纸设计弹设墙体位置线及控制线,并复核无误。
2)配电箱、多媒体箱、新风送风口等墙体预留洞已与安装部门确认,避免遗漏。
3)墙体拉结筋、构造柱钢筋等植筋均完成,并经拉拔试验检测合格。
植筋拉结BIM 示意图拉结筋500m m4)建筑标高1m线已按要求在剪力墙上均匀弹设,并经复核无误。
室内建筑1m线示意图5)外墙、卫生间、阳台、厨房、水暖井等部位墙体根部已按要求进行凿毛,并经验收合格。
6)墙体砌筑前,对砌筑作业人员进行技术、安全交底及正弘置业填充墙砌体工程施工工艺标准交底。
7)墙体排版图经业主、监理单位审核确认,施工时严格按照砌体排版图进行墙体砌筑。
8)墙体抹灰施工前,需提前湿润基层。
墙体经验收合格后方可进行抹灰施工。
9)墙体抹灰前,安装墙体配管完成,线槽处分遍抹灰填实抹平,并挂设抗裂钢丝网。
不同抹灰基层应挂设抗裂钢丝网。
10)顶棚腻子施工前,需事先检查梁、板结构偏差情况,局部平整度较差部位需适当找补,确保基层平整,方可进行顶棚腻子施工。
腻子需沿板底、梁侧、梁底下翻10cm,并确保阴阳角处顺直。
11)卫生间地面施工前,需首先施工聚氨酯防水涂料,并经闭水试验无渗漏。

样板施工技术交底文档模板范本:样板施工技术交底本文档旨在详细描述施工技术交底的内容,确保工作按照规范进行并达到预期目标。
以下是本文档的详细内容:一、项目概述1.1 项目名称1.2 项目地点1.3 项目描述1.4 工期计划二、施工范围2.1 建造结构2.2 室内装饰2.3 电气设备安装2.4 暖通设备安装三、施工流程3.1 施工前准备阶段3.1.1 确定施工区域3.1.2 设定安全措施3.1.3 确定人员配备3.1.4 准备施工材料和设备3.2 施工实施阶段3.2.1 确保施工质量3.2.2 遵守相关规范和标准 3.2.3 实施工序控制3.2.4 进行中间检查和测试四、施工规范和要求4.1 法律法规要求4.1.1 建造安全规范4.1.2 劳动法规4.1.3 环境保护法规4.2 施工质量要求4.2.1 建造结构质量4.2.2 室内装饰质量4.2.3 电气设备安装质量4.2.4 暖通设备安装质量4.3 安全措施要求4.3.1 施工现场安全4.3.2 材料安全使用4.3.3 作业人员安全培训4.3.4 安全监督和检查五、技术指标和验收标准5.1 建造结构技术指标5.1.1 承重能力5.1.2 抗震性能5.1.3 防水和保温要求 5.1.4 细节处理标准5.2 室内装饰技术指标5.2.1 墙面装饰要求5.2.2 地面装饰要求5.2.3 天花装饰要求5.2.4 照明和通风要求5.3 电气设备安装技术指标5.3.1 电路布线要求5.3.2 电气设备选择和安装要求 5.3.3 保护措施要求5.3.4 灯具和插座配置要求5.4 暖通设备安装技术指标5.4.1 管道布置要求5.4.2 设备安装要求5.4.3 管道绝缘和密封要求5.4.4 控制系统要求六、附件本文档所涉及附件如下:- 工程施工图纸- 施工合同书- 设备购买清单- 工人培训记录七、法律名词及注释本文档所涉及的法律名词及注释:- 建造安全规范:涉及建造施工过程中的安全要求和控制措施等规范。
施工员技术交底资料范本
以下是一份简化的施工员技术交底资料范本:
技术交底记录
工程名称:XXXXXX
交底日期:XXXX年XX月XX日
交底内容:
一、工程概况
1. 工程简介:简要介绍工程的基本情况,包括工程名称、工程地点、建设单位、施工单位等。
2. 工程范围:明确本工程的施工范围和主要施工内容。
二、施工图纸及技术要求
1. 施工图纸:提供本工程的施工图纸,包括建筑、结构、给排水、电气等专业图纸。
2. 技术要求:详细说明各专业施工图纸的技术要求,包括材料、设备、施工工艺等方面的要求。
三、施工组织及人员安排
1. 施工组织:明确本工程的施工组织方式,包括施工队伍、管理人员、作业人员的组织安排。
2. 人员安排:具体说明各岗位人员的职责和分工,以及人员进场和退场的安排。
四、安全文明施工要求
1. 安全措施:提出本工程的安全措施,包括施工现场安全、临时用电安全、消防安全等方面的要求。
2. 文明施工:提出本工程的文明施工要求,包括施工现场环境卫生、材料堆放、垃圾处理等方面的要求。
五、质量保证措施
1. 质量目标:明确本工程的质量目标,包括各专业施工质量标准和验收合格率等指标。
2. 质量保证措施:提出本工程的质量保证措施,包括材料检验、施工过程质量控制、验收等方面的要求。
六、其他要求
根据工程实际情况,提出其他需要特别说明的要求,如工期要求、材料采购等。
以上是一份简化的施工员技术交底资料范本,具体内容可根据工程实际情况进行适当调整和补充。
样板施工技术交底
1
2020年4月19日
2 2020年4月19日
3 2020年4月19日
2.2样板墙做法
2.2.1 砌体样板墙
2.2.1.1 砌体构造要求
⑴.加气块砌筑流程:基层清理→放线定位→设置拉墙筋→制备砂浆→立皮数杆砌块排列→底砌→铺砂浆→挂线砌筑→校正→砂
浆镶砖→竖缝灌砂浆→勒缝→7天后砌顶斜砖
⑵.墙体除特殊注明者外,均为200 厚加气混凝土砌块墙, 两种不同材料的墙体交接处,应根据饰面材质在做饰面前加钉φ1@20 宽300钢丝网或贴玻璃纤维网格布再进行抹灰,加强带与各基体的搭接宽度不应小于150mm,以防止墙面开裂。
⑶.与后砌隔墙连接的钢筋混凝土墙柱,应配合建筑图在墙体位置,按墙的构造要求除预留窗台板、过梁、圈梁拉结筋外,应沿混凝土墙柱高每隔500mm 设置2φ6预埋通长筋。
当墙垛处砌体无法砌筑时改为C20现浇素混凝土。
⑷.凡是没有混凝土上翻层的加气混凝土砌体下,均采用M5混合砂浆砌筑三皮烧结煤矸石砖。
⑸.与圈、过梁连接的钢筋混凝土柱、墙,应于圈梁纵向钢筋处预埋插筋,锚入柱、墙内不小于 35d,伸出柱、墙外不小于700mm,并与圈、过梁钢筋搭接。
2020年4月19日
5 2020年4月19日。
