吊篮联合验收表五方盖章一、引言吊篮联合验收表是指在吊篮工程竣工阶段,由吊篮制造商、施工单位、监理单位、验收单位和业主单位等五方共同参与进行吊篮工程的验收工作,并在验收表上加盖各方单位的公章,以确认吊篮工程的合格性和安全可靠性。
本文将对吊篮联合验收表五方盖章进行详细探讨。
二、吊篮联合验收表的含义和作用2.1 吊篮联合验收表的含义吊篮联合验收表是指在吊篮工程竣工阶段,各相关方共同填写、签署并加盖公章的一份文件,用于确认吊篮工程的合格性和安全可靠性,以便正式交付使用。
2.2 吊篮联合验收表的作用吊篮联合验收表的主要作用包括: - 确认吊篮工程的安全使用可行性; - 检查吊篮工程的合规性及质量; - 解决吊篮工程中的纠纷和问题; - 提升吊篮工程管理和质量控制水平。
三、吊篮联合验收表五方盖章的意义和要求3.1 吊篮联合验收表五方盖章的意义吊篮联合验收表五方盖章是指由吊篮制造商、施工单位、监理单位、验收单位和业主单位等五方共同参与填写、签署并加盖单位的公章,以确认吊篮工程的合格性和安全可靠性。
盖章的意义在于: - 显示各方单位对吊篮工程的认可和承诺; - 确保各方单位在吊篮工程中的责任和义务; - 划定各方单位在吊篮工程中的权益和责任。
3.2 吊篮联合验收表五方盖章的要求吊篮联合验收表五方盖章的要求包括: 1. 各方单位必须真实填写吊篮联合验收表各项内容; 2. 各方单位必须在合适的位置签署并加盖单位的公章; 3. 各方单位盖章后需确认盖章的真实性和有效性; 4. 各方单位盖章后需保证文件的机密性和安全性。
四、吊篮联合验收表的内容和格式4.1 吊篮联合验收表的基本内容吊篮联合验收表的基本内容包括: 1. 吊篮工程的基本信息,如项目名称、地点、批准文号等; 2. 吊篮制造商的信息,如名称、地址、联系方式等; 3. 施工单位、监理单位、验收单位和业主单位的信息,包括名称、地址、联系方式等; 4. 各方单位签署和盖章的位置; 5. 附录:吊篮工程的相关证件和文件复印件。

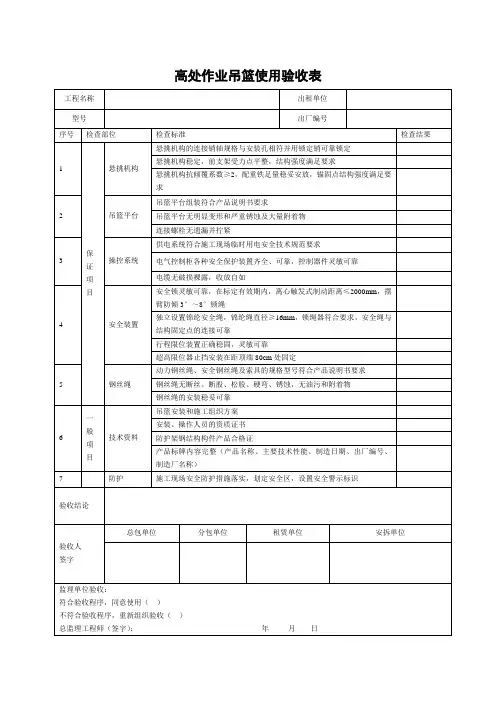

(完整版)施工现场吊篮验收资料及验收表格
吊篮验收资料目录
1、吊篮方案审批
2、吊篮备案资料
3、厂家资料(说明书、检查报告)
4、吊篮上架操作人员花名册(附身份证复印件)
5、吊篮上架操作人员身体状况(二甲医院的体检表)
6、吊篮上架操作人员安全教育记录
7、吊篮上架操作人员安全交底
8、高处作业吊篮安装拆卸工证件
9、电动吊篮专业电工证件
10、吊篮安全锁、限位器检测报告
11、吊篮限载标识
12、项目自检记录
13、公司检查验收记录
14、吊篮日常检查记录
高处作业吊篮检查验收记录表
工程名称:施工单位:编号:
2、每20套电动吊篮为一组
吊篮日常检查表
设备编号:检查人员:日期:年月日。

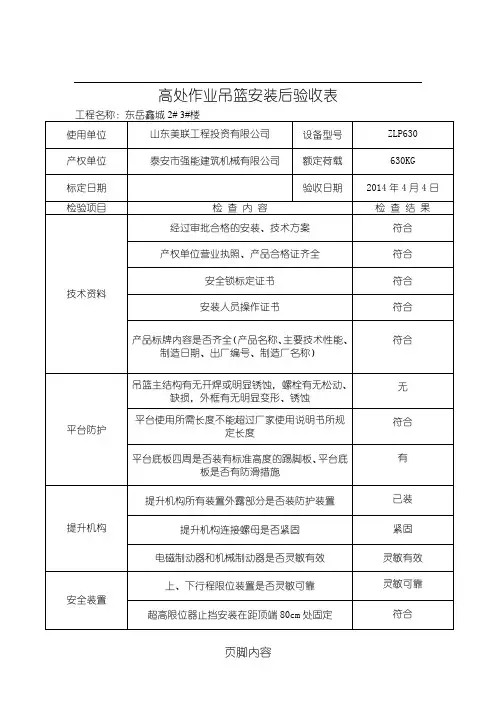

高处作业吊篮安装后验收表工程名称:东岳鑫城2# 3#楼使用单位山东美联工程投资有限公司设备型号ZLP630产权单位泰安市强能建筑机械有限公司额定荷载630KG标定日期验收日期2014年4月4日检验项目检查内容检查结果技术资料经过审批合格的安装、技术方案符合产权单位营业执照、产品合格证齐全符合安全锁标定证书符合安装人员操作证书符合产品标牌内容是否齐全(产品名称、主要技术性能、制造日期、出厂编号、制造厂名称)符合平台防护吊篮主结构有无开焊或明显锈蚀,螺栓有无松动、缺损,外框有无明显变形、锈蚀无平台使用所需长度不能超过厂家使用说明书所规定长度符合平台底板四周是否装有标准高度的踢脚板、平台底板是否有防滑措施有提升机构提升机构所有装置外露部分是否装防护装置已装提升机构连接螺母是否紧固紧固电磁制动器和机械制动器是否灵敏有效灵敏有效安全装置上、下行程限位装置是否灵敏可靠灵敏可靠超高限位器止挡安装在距顶端80cm处固定符合安全锁灵敏可靠,在标定有效期内,离心触发式制动距离100cm,摆臂防倾3~8度锁绳符合独立设置保险绳,直径不小于16mm锦纶绳,锁绳器符合要求符合钢丝绳无断丝、磨损、扭结、断丝、变形、锈蚀、无沙砾、灰尘附着符合固定是否符合要求符合坠重应距地15cm垂直绷紧符合悬挂机构悬挂机构的零部件是否齐全正确,安装是否符合要求,钢结构有无开焊、变形、裂纹、破损符合配重应固定牢固,重量及块数(是否符合要求) 符合挑梁外伸长度及两根挑梁之间的距离是否符合标准,悬挂机构前高后低设置,纤维张紧度为前端上翘2-3cm,抗倾覆系数是否符合安全使用要求(X≥2)符合电气系统电动吊篮专用箱必须达到一机、一闸、一漏符合配电箱外壳的绝缘电阻不小于0.5兆欧符合电线、电缆有无破损,供电电压380±10% 符合电气系统各种安全保护装置是否齐全、可靠符合电气元件是否灵敏可靠灵敏可靠验收结论建设单位验收意见:负责人签章:总承包单位验收意见:负责人签章:监理单位验收意见:负责人签章:使用单位验收意见:负责人签章:租赁单位验收意见:负责人签章:。

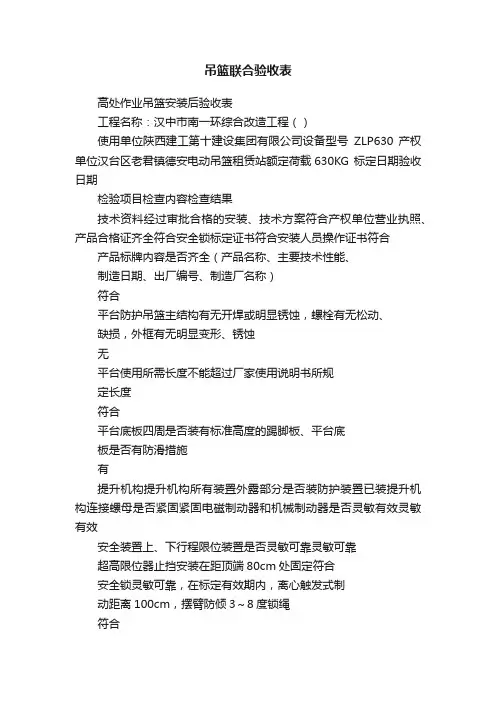

吊篮联合验收表高处作业吊篮安装后验收表工程名称:汉中市南一环综合改造工程()使用单位陕西建工第十建设集团有限公司设备型号ZLP630 产权单位汉台区老君镇德安电动吊篮租赁站额定荷载630KG 标定日期验收日期检验项目检查内容检查结果技术资料经过审批合格的安装、技术方案符合产权单位营业执照、产品合格证齐全符合安全锁标定证书符合安装人员操作证书符合产品标牌内容是否齐全(产品名称、主要技术性能、制造日期、出厂编号、制造厂名称)符合平台防护吊篮主结构有无开焊或明显锈蚀,螺栓有无松动、缺损,外框有无明显变形、锈蚀无平台使用所需长度不能超过厂家使用说明书所规定长度符合平台底板四周是否装有标准高度的踢脚板、平台底板是否有防滑措施有提升机构提升机构所有装置外露部分是否装防护装置已装提升机构连接螺母是否紧固紧固电磁制动器和机械制动器是否灵敏有效灵敏有效安全装置上、下行程限位装置是否灵敏可靠灵敏可靠超高限位器止挡安装在距顶端80cm处固定符合安全锁灵敏可靠,在标定有效期内,离心触发式制动距离100cm,摆臂防倾3~8度锁绳符合独立设置保险绳,直径不小于16mm锦纶绳,锁绳器符合要求符合钢丝绳无断丝、磨损、扭结、断丝、变形、锈蚀、无沙砾、灰尘附着符合固定是否符合要求符合坠重应距地15cm垂直绷紧符合悬挂机构悬挂机构的零部件是否齐全正确,安装是否符合要求,钢结构有无开焊、变形、裂纹、破损符合配重应固定牢固,重量及块数(是否符合要求) 符合挑梁外伸长度及两根挑梁之间的距离是否符合标准,悬挂机构前高后低设置,纤维张紧度为前端上翘2-3cm,抗倾覆系数是否符合安全使用要求(X≥2)符合电气系统电动吊篮专用箱必须达到一机、一闸、一漏符合配电箱外壳的绝缘电阻不小于0.5兆欧符合电线、电缆有无破损,供电电压380±10% 符合电气系统各种安全保护装置是否齐全、可靠符合电气元件是否灵敏可靠灵敏可靠验收结论总承包单位验收意见:负责人签章:年月日监理单位验收意见:负责人签章:年月日使用单位验收意见:负责人签章:年月日租赁单位验收意见:负责人签章:年月日。

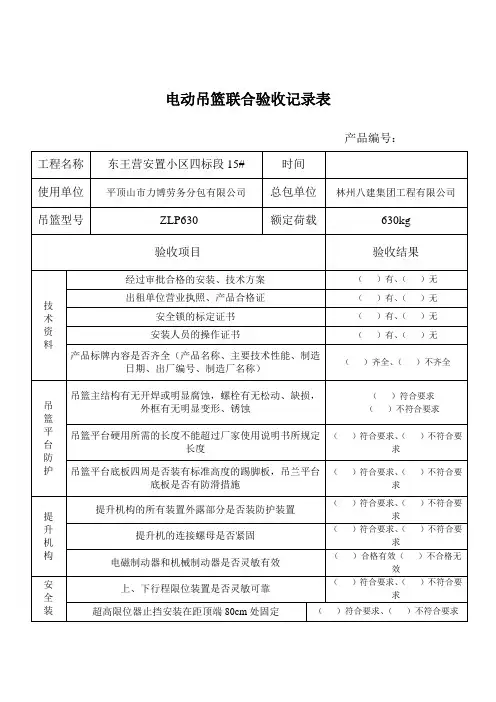

电动吊篮联合验收记录表产品编号:工程名称东王营安置小区四标段15# 时间使用单位平顶山市力博劳务分包有限公司总包单位林州八建集团工程有限公司吊篮型号ZLP630 额定荷载630kg验收项目验收结果技术资料经过审批合格的安装、技术方案()有、()无出租单位营业执照、产品合格证()有、()无安全锁的标定证书()有、()无安装人员的操作证书()有、()无产品标牌内容是否齐全(产品名称、主要技术性能、制造日期、出厂编号、制造厂名称)()齐全、()不齐全吊篮平台防护吊篮主结构有无开焊或明显腐蚀,螺栓有无松动、缺损,外框有无明显变形、锈蚀()符合要求()不符合要求吊篮平台硬用所需的长度不能超过厂家使用说明书所规定长度()符合要求、()不符合要求吊篮平台底板四周是否装有标准高度的踢脚板,吊兰平台底板是否有防滑措施()符合要求、()不符合要求提升机构提升机构的所有装置外露部分是否装防护装置()符合要求、()不符合要求提升机的连接螺母是否紧固()符合要求、()不符合要求电磁制动器和机械制动器是否灵敏有效()合格有效()不合格无效安全装上、下行程限位装置是否灵敏可靠()符合要求、()不符合要求超高限位器止挡安装在距顶端80cm处固定()符合要求、()不符合要求置安全锁灵敏可靠,是否在标定有效期内,离心触发式制动距离100cm摆臂防倾3——8度锁绳()符合要求、()不符合要求独立设置保险绳,直径不小于16mm的锦纶绳,锁绳器符合要求()符合要求、()不符合要求钢丝绳钢丝绳无断丝、磨损、扭结、变形、腐蚀、无沙砾、灰尘附着,符合吊篮安全使用要求()符合要求、()不符合要求钢丝绳的固定是否符合要求()符合要求、()不符合要求钢丝绳坠重应距地15cm垂直绷紧()符合要求、()不符合要求悬挂机构悬挂机构的零部件是否齐全正确,安装是否符合要求,钢结构有无开焊、变形、裂纹、破损()符合要求、()不符合要求配重应固定牢固,重量及块数是否符合要求()符合要求、()不符合要求悬挂机构挑梁外伸长度及两根挑梁之间的距离是否符合标准,悬挂机构前高后低设置、纤维张紧度为前端上翘2-3cm,抗倾覆系数是否符合安全使用要求(X≥2)()符合要求、()不符合要求电气系统电动吊篮专用箱必须达到一机、一闸、一漏()符合要求、()不符合要求配电箱外壳的绝缘电阻不小于0.5兆欧()符合要求、()不符合要求电线、电缆有无破损,供电电压380±10% ()符合要求、()不符合要求电气系统各种安全保护装置是否齐全、可靠()符合要求、()不符合要求电器元件是否灵敏可靠()符合要求、()不符合要求安全绳安全绳长度是否符合安全施工要求()符合要求、()不符合要求安全绳的直径大小是否符合安全施工要求()符合要求、()不符合要求安全带与安全绳的连接安全锁扣是否符合灵敏度的安全要求()符合要求、()不符合要求安全绳是否连接在其它的可靠连接件处()符合要求、()不符合要求验收结论()合格,同意使用()不合格,不同意使用验安装单位施工单位监理单位收人员签字。

吊篮联合验收表五方盖章吊篮联合验收表五方盖章一、引言吊篮联合验收表是在吊篮安装和使用过程中进行的一项重要工作。
吊篮是建筑施工中常用的设备,用于高空作业和运输材料。
为了确保施工安全和质量,吊篮必须经过严格的验收程序,并由相关方进行盖章确认。
二、验收内容1. 吊篮结构:检查吊篮的整体结构是否牢固,无明显变形或损坏。
2. 吊篮悬挂系统:检查悬挂系统是否完好,无松动或磨损现象。
3. 吊篮安全装置:检查安全装置是否齐全、灵敏可靠,并能正常工作。
4. 吊篮电气系统:检查电气系统是否符合安全标准,无漏电或短路现象。
5. 吊篮防护设施:检查吊篮周边的防护设施是否完善,能有效避免人员或物体坠落。
三、验收流程1. 准备工作:组织验收人员,包括建设单位代表、监理单位代表、施工单位代表、制造厂家代表和专业技术人员。
2. 验收前检查:由制造厂家代表对吊篮进行全面检查,确保吊篮符合相关标准和要求。
3. 验收过程:验收人员按照验收内容逐项进行检查,并记录相关问题和意见。
4. 问题处理:对于发现的问题,制造厂家代表和施工单位代表应及时协商解决,并确保问题得到妥善处理。
5. 验收结果确认:经过全面检查和问题处理后,验收人员共同确认吊篮的合格性,并签署确认文件。
6. 盖章确认:建设单位代表、监理单位代表、施工单位代表、制造厂家代表和专业技术人员分别盖章确认。
四、盖章意义1. 建设单位盖章:表示建设单位对吊篮的安全性和质量进行了认可,并承担相应责任。
2. 监理单位盖章:表示监理单位对吊篮的安装和使用过程进行了监督,并认可其符合相关标准和要求。
3. 施工单位盖章:表示施工单位对吊篮的安装和使用负责,并承诺按照规定操作,确保施工安全。
4. 制造厂家盖章:表示制造厂家对吊篮的设计和制造负责,并承诺提供售后服务和维护支持。
5. 专业技术人员盖章:表示专业技术人员对吊篮的技术性能进行了评估,并认可其合格性。
五、总结吊篮联合验收表五方盖章是确保吊篮安全和质量的重要环节。
