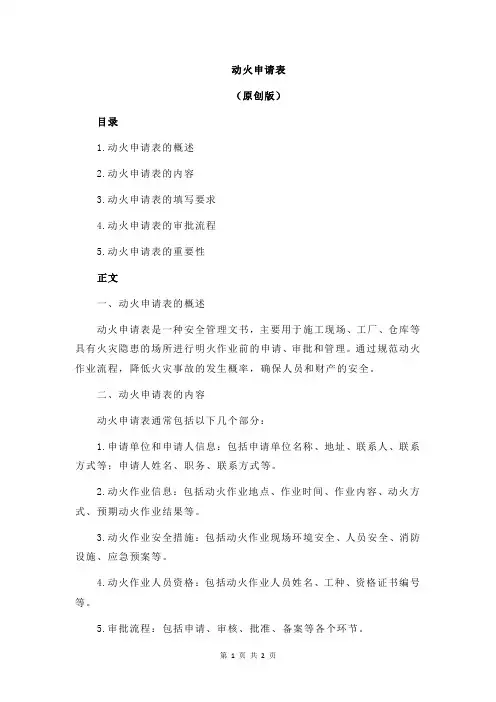

动火申请表(原创版)目录1.动火申请表的概述2.动火申请表的内容3.动火申请表的填写要求4.动火申请表的审批流程5.动火申请表的重要性正文一、动火申请表的概述动火申请表是一种安全管理文书,主要用于施工现场、工厂、仓库等具有火灾隐患的场所进行明火作业前的申请、审批和管理。
通过规范动火作业流程,降低火灾事故的发生概率,确保人员和财产的安全。
二、动火申请表的内容动火申请表通常包括以下几个部分:1.申请单位和申请人信息:包括申请单位名称、地址、联系人、联系方式等;申请人姓名、职务、联系方式等。
2.动火作业信息:包括动火作业地点、作业时间、作业内容、动火方式、预期动火作业结果等。
3.动火作业安全措施:包括动火作业现场环境安全、人员安全、消防设施、应急预案等。
4.动火作业人员资格:包括动火作业人员姓名、工种、资格证书编号等。
5.审批流程:包括申请、审核、批准、备案等各个环节。
三、动火申请表的填写要求1.申请单位应认真填写申请表各项内容,确保信息真实、准确、完整。
2.动火作业安全措施应结合现场实际情况制定,具有针对性和可操作性。
3.动火作业人员应具备相应的资格证书,并在有效期内。
4.审批流程应严格按照规定进行,确保申请表的真实性和合法性。
四、动火申请表的审批流程1.申请单位将填写好的动火申请表提交给现场安全管理部门。
2.安全管理部门对申请表进行审核,确认申请内容是否符合要求。
3.审核通过后,安全管理部门批准动火作业,并在申请表上签字盖章。
4.申请单位将批准后的申请表报备相关部门,存档备查。
五、动火申请表的重要性动火申请表是保障火灾安全的重要手段,对于预防火灾事故具有重要意义。
通过规范动火作业流程,确保现场人员和财产的安全,对于维护社会稳定和经济发展具有积极作用。
动火作业审批表申请单位∕人××装修公司申请单位∕人现场消防负责人∕电话××∕××动火作业时段xx年1月5日16时0分开始至xx年1月5日17时30分止动火作业原因装铁闸动火作业部位首层123铺门口动火作业人员姓名××,××等总人数:3人续表动火作业人员资质证件号焊工证××申请人应知晓《动火作业安全操作规程》,并确认现场安全情况或做出安全操作承诺动火现场除地面的易燃物品在动火前需要清理干净外,其它方面已符合安全要求。
请予同意。
本单位∕人己知晓《动火作业安全操作规程》并愿意严格遵守和承担安全责任。
申请单位(盖章)∕申请人(签名):××装修管理部门审批意见(必要时应征求其他相关部门的意见)同意该项施工。
但因该施工会影响其他商铺的正常营业,建议施工时间改为xx年1月5日22时0分至xx年1月5日23时30分。
审批人:××xx年1月3日消防运行管理部门最终意见同意装修管理部门意见,动火前需通知本部,经现场确认同意动火后才能开始施工。
《动火施工许可证》(xx年1月第8号)已发。
消防运行管理部门(盖章)审批人:××xx年1月3日动火施工许可证编号:xx年1月第8号动火作业部位:首层123铺门口。
施工内容:装门口铁闸。
施工时间(过期无效):xx年1月5日22时0分至xx年1月5日23时30分。
申请单位∕人现场消防责任人∕电话:××∕××其他:施工时本证须挂出备查。
动火前施工单位须通知发证部门,经现场确认同意动火后才能开始施发证部门(盖章):消防运行管理部联系电话:××发证日期:xx年1月3日。
施工现场动火作业申请表
工程名称:上海市计划生育科学研究所屏障环境动物房设施更新改造项目
填写日期:年月日
作业申请人:动火监护人:
申请动火班组:动火操作人:
起止时间由年月日时至年月日时
动火部位动火作业种类:1、用火2、气焊3、电焊4、其它
防火的主要安全措施和配备的消防器材:
防火措施:
1、凡动火切割作业人员,必须持有效国家发放特种作业操作证件,才能上岗;
2、在作业中必须严格遵守国家有关(消防法)及市建筑集团有限公司(2003)321号文件(施工现场的防火管理规定)而进行严格遵守防火有关规定‘八不,四要,一清理‘的规章制度的执行落实,严禁盲目动火,违规操作;
3、加强班前、班中、班后的防火安全检查,发现不安全因素及时导取相应的预防措施进行整改,
确认(保)安全后,方能下一道同时配备2个消防灭火器专人检查守护
审表意见:
审批人签名:年月日
动火作业后施工现场清理情况:
作业人签名:
动火监护人签名:年月日。

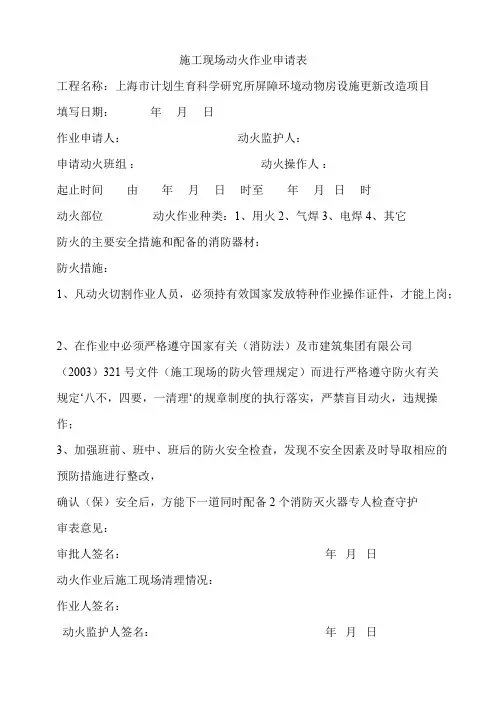

施工现场动火作业申请表
工程名称:上海市计划生育科学研究所屏障环境动物房设施更新改造项目
填写日期:年月日
作业申请人:动火监护人:
申请动火班组:动火操作人:
起止时间由年月日时至年月日时
动火部位动火作业种类:1、用火2、气焊3、电焊4、其它
防火的主要安全措施和配备的消防器材:
防火措施:
1、凡动火切割作业人员,必须持有效国家发放特种作业操作证件,才能上岗;
2、在作业中必须严格遵守国家有关(消防法)及市建筑集团有限公司(2003)321号文件(施工现场的防火管理规定)而进行严格遵守防火有关
规定‘八不,四要,一清理‘的规章制度的执行落实,严禁盲目动火,违规操作;
3、加强班前、班中、班后的防火安全检查,发现不安全因素及时导取相应的预防措施进行整改,
确认(保)安全后,方能下一道同时配备2个消防灭火器专人检查守护
审表意见:
审批人签名:年月日
动火作业后施工现场清理情况:
作业人签名:
动火监护人签名:年月日。
填 表 说 明
施工现场动火作业应严格按照一、二、三级动火作业审批手续。
动火作业分类和审批说明:
(一)一级动火作业应由项目经理填写动火申请表和由项目部编制安全技术措施方案,经公司主管领
导和安全技术部门审批,并报公安消防部门备案或批准后,方可动火,动火期限为一天,凡属下列情况 之一的为一级动火:
(1)禁火区域内;
(2)油罐、油箱、油槽车和贮存过可燃气体、易燃气体的容器以及连接在一起的辅助设备;
(3)各种受压设备;
(4)危险性较大的登高焊、割作业;
(5)比较密封的室内、容器内、地下水等场所;
(6)堆有大量可燃和易燃物质的场所。
(二)二级动火作业应由施工管理人员在四天前提出申请并附上安全技术措施方案,报工地主管领导
审批后,方可动火。
凡属下列情况之一的为二级动火:
(1)在具有一定危险因素的非禁火区域内进行临时焊、割等作业;
(2)小型油箱等容器;
(3)在外墙、电梯井、洞孔等部位,垂直穿到底及登高焊、割作业。
(三)除上列以外,其余场所均为三级动火作业,应由所在班组长在动火前三天提出申请,报项目防
火管理人员批准后,方可动火。
《动火作业审批表》一式三份,动火申请人、审批人、资料存档各一份。
