项目hse作业计划书范本
- 格式:docx
- 大小:138.33 KB
- 文档页数:52
HSE作业计划书(模版)1000字HSE作业计划书1. 项目概述本项目旨在制定一份合理的HSE作业计划书,以确保该项目的安全、卫生、环境保护以及其它各方面合规性。
2. 目标本项目的目标是确保所有的HSE作业都是在安全、卫生、环保合规要求下完成的,以防止事故和污染的发生,并保障员工及环境的健康和安全。
3. 具体计划3.1 安全、卫生及环境保护3.1.1 采取所有必要的措施以防止事故和污染,包括:(1)制定安全标准和操作程序,并确保员工全面理解并遵守;(2)确保所有设施和设备都符合最新的安全、卫生、环境保护和其它法规、标准和要求的规定;(3)建立紧急响应制度,应对突发事件,让员工始终保持高度的警惕性。
3.1.2 环境污染避免(1)建立排放监控系统,监测废水、废气的排放情况,并定期提交监测报告,确保排放符合国家法律法规和国家标准的规定;(2)严格执行环境保护制度,对于可能污染地下水的场所,采取必要的措施,定期检测并将检测结果上报至相关监管部门。
3.2 员工安全3.2.1 建立员工安全制度(1)为员工制定应急预案;(2)定期组织员工参加安全培训,并加强现场安全教育,提高员工HSE意识;(3)建立健全员工体格检查、岗前培训、岗位安全操作规程、防护用品使用的监控制度。
3.2.2 安全保障(1)落实操作人员的职责和判定依据,并建立操作人员管理档案。
(2)对作业过程中存在的危险源或可能产生的危害,采取必要的措施并严格执行风险管理措施。
4. 质量保障4.1 建立质量保证体系,明确组织的职责和任务;4.2 确保设备和材料的质量符合HSE要求和国家标准的规定;4.3 进行现场质量检查,扎实将质量管理作到位,实现质量的可控性;4.4 对发生的每一个质量事故进行分析,及时采取措施避免重复发生。
5. 时间表本项目计划从起草、审批到实施为期1个月。
具体时间表如下:时间段\t\t\t计划工作第一周\t\t\t起草HSE作业计划书;第二周\t\t\t对计划书进行审核和修改;第三周\t\t\t将计划书提交相关领导审批;第四周\t\t\t计划书得到批准后实施。
HSE作业计划书(工程施工指导模板)编码:编号:H S E作业计划书(工程施工指导模板)中国石油天然气集团公司公司批准页目录编写说明1.项目概况、作业现场及周边情况2.人员能力与设备状况3.项目新增危害因素辩识与主要风险提示4.风险控制措施5. 应急预案编写说明作业计划书是随着工程项目或作业条件变化而变化,是项目的HSE策划文件。
计划书重点是满足基层项目组织实施动态风险管理,是针对特定的项目,是对指导书没有覆盖到的危害,特别是当人员、环境、工艺、技术、设备设施等发生变化(变更)时,针对基层岗位员工特定作业活动和行为的工作计划与指南,也是对作业指导书的补充。
本指导模板是依据中国石油天然气集团公司《进一步规范HSE作业指导和作业计划书编制工作的指导意见》的要求,规范了工程施工作业计划书的格式和基本内容,体现了“统一、规范、简明、可操作”的原则。
1、本指导模板明确了由“项目概况、作业现场及周边情况;人员能力及设备状况;项目主要风险提示与新增危险因素辩识;风险控制措施;应急预案”五部分主要内容组成。
2、作业计划书的编写应结合各单位HSE体系程序文件要求。
3、作业计划书的编写应该由项目经理主持,安全、技术、生产、设备、供应、队长、班组长、岗位有经验的员工共同参加,对项目(活动)在人员、环境、工艺、技术、设备设施等方面产生的危害因素进行识别与风险评价,制定控制措施。
依照格式和内容要求进行编写成册,上报申批。
4、本指导模板各单元是以编写说明和参考举例进行阐述的,各单位在编写时,可根据本单位实际情况,按照模板层次编制适合本单位作业计划书。
5、在工程施工过程中,应定期和随时组织危害因素识别与风险评价,对评价出的新增风险,填写《风险管理单》进行控制。
6、本指导模板适用于石油石化建设项目的工程施工,包括设备安装、土建工程、防腐工程等。
7、各单位可根据情况增加HSE目标、组织机构、培训、监测等内容。
1. 项目概况、作业现场及周边情况编写说明:依据工程设计和甲方在HSE方面的要求,通过调查,简要阐明项目各个方面的概述;如果项目所在地有特殊要求,应当要额外增加(如社会环境、流行性传染病或地方病、宗教信仰等)。
HSE作业计划书1 项目概况2.1.1 项目简介沈、茨采锅炉房现场大部分重要仪表已损坏或零点漂移,无法正常在屏幕上显示,数字波动范围较高,不能真实反映运行数据。
配电盘及变频器等也多次损坏,影响供暖,多出信号仪表已不能准确提供运行参数,无法及时准确报警,为安全生产带来巨大的隐患。
需及时进行维护及更新,以确保锅炉安全稳定的运行。
1.2法律、法规及其它12.1.2.1 执行标准、规范控制1.2.1.1 《健康、安全与环境管理体系》(Q/SY1002.1-2007)1.2.1.2 《危险化学品生产储存建设项目安全审查办法》(2005年1月1日)1.2.1.3 《石油天然气管道保护条例》(中华人民共和国国务院第313号令)1.2.1.4 《中华人民共和国消防法》(2009年5月1日实施)1.2.1.5 《中华人民共和国安全生产法》(2002年6月29日全国人民代表大会通过,2002年11月1日实施)1.2.1.6 《中华人民共和国职业病防治法》(2002年5月1曰实施)1.2.1.7 《石油天然气管道安全监察与管理暂行规定》(中华人民共和国国家经济贸易委员会令第17号)1.2.1.8 《中华人民共和国环境保护法》(1989年12月26曰实施)1.2.1.9 《中华人民共和国自然保护区条例》(1994年12月1日实施)1.2.1.10 《中华人民共和国森林法》(1998年04月29日实施)1.2.1.11 《中华人民共和国草原法》(2003年3月1日实施)1.2.1.12 《中华人民共和国野生动物保护法》(2004年8月28日实施)1.2.1.13 《中华人民共和国土地管理法》(2004年8月28日)1.2.1.14 《中华人民共和国水土保持法》(1991年06月29日)1.2.1.15 《职业性健康检查管理规定》卫生部(1991)60号文1.2.1.16 《地表水环境质量标准》(GB 3838-2002)12.1.2.2 执行的标准及程序文件为保证施工人员健康、安全和卫生,在施工中严格执行GB/T 24001-2004/ISO14001:2004,Q/SY1002.1-2007、GB/T28001-2001、《HSE程序文件》。
******************项目HSE作业计划书编制人:审核人:批准人:目录一、工程概述 (1)二、施工设备配置 (2)三、HSE政策和目标 (2)四、HSE管理组织及职责 (2)五、HSE管理制度和文件控制 (4)六、风险识别与控制 (4)七、施工劳保着装及配备 (9)八、信息交流 (10)附件一、危险源评价表 (12)附件二、各工序施工危险源的识别及控制措施 (15)一、工程概述项目名称:建设单位:项目施工单位:1.1 工程概况1.1.1本工程基本情况:1.1.2本工程施工场地(现场)具体地理位置:1.2 工程外部环境1.2.1自然环境1.2.1.2气候与作业期间天气情况此次做业近秋季未,作业地区风大天冷,对开挖缆沟有一定的影响,平均温度在4度左右。
1.2.1.2.1项目区域为典型的大陆性气候:冬季风大天寒不利于施工,需要注意防寒工作,做好保暧措施。
1.2.1.2.2本项目主要在秋冬季施工,对工程影响最大的是风沙和天气地变冷。
1.2.2人为环境,工作的区域为农田地和戈壁滩。
施工中人工开挖,防止伤缆。
1.2.3施工现场特殊环境:光缆缆沟施工开挖过程中产生的有毒有害气体、噪音、高温、高压、易燃易爆、易污染等造成施工现场特殊环境。
本作业计划书的编制针对工程所处位置的环境、工程施工各专业的HSE要求、业主的HSE管理规定展开。
二、施工设备配置为了保证光缆线路测试整改工作顺利进行,我单位为施工组配备了全套施工设备,包括OTDR,光纤熔接机在内共2套,整改车辆2台。
施工组施工设备一览表1三、HSE政策和目标3.1 HSE政策质量一流创新行业科技精品诚信服务以顾客为关注焦点以人为本提高全员安全素质遵纪守法保护环境预防污染科学管理追求卓越持续改进3.2 HSE目标3.2.1.1工程合格率100%3.2.1.2 工程优良率90%3.2.1.3重大和重大以上质量事故发生率为03.2.1.4企业伤亡事故发生率为03.2.1.5本工程人员受伤事故率为0四、HSE管理组织及职责4.1 HSE管理组织该项目由项目经理负责, 施工负责人指挥协调生产,负责项目的具体实施,实行施工作业班组责、权、利到位的施工运行全过程监控.从上到下统一技术管理、物资管理、生产管理、生产、资料同步进行。
中石油东部管道公司长沙管理处HSE作业计划书施工单位:制人:审批人:编制日期:目录第一章工程概况 (3)第二章承诺、方针、目标 (4)第三章组织机构和岗位职责 (5)第四章 HSE作业措施 (7)第五章风险识别与控制 (18)第六章风险削减措施 (22)第七章能力评估 (28)第八章培训计划 (29)第九章资源的配置 (30)第十章应急计划 (31)第十一章文件控制 (33)第十二章 HSE监督 (34)第十三章应急救助电话 (34)前言一、为保证可燃气体与风机联动系统改造工程的顺利实施,特制定本HSE作业计划书.二、本计划书明确了施工组织人员职责和可能突发的施工风险及其处理措施。
三、本计划书只适用于可燃气体与风机联动系统改造工程施工。
第一章工程概况一、项目概述中石油西气东输管道分公司东部管道公司所辖站场数量多,地域广,各管道建设时间跨度大、控制水平不一,站场内室内可燃气体探测器、防爆风机、电磁阀的设置均不尽相同.根据现场调研情况汇总,站场主要存在以下问题:1、未安装可燃气体探测器或安装的为非工业型探测器;3、未安装电磁阀;4、未实现可燃气体探测器与通风设备联动(含未安装探测器或通风设备);5、未实现可燃气体探测器与电磁阀联动(含未安装电磁阀);6、发电机房的可燃气体报警信号未上传站控系统。
主要情况如下:长沙管理处所辖长沙、湘潭、株洲、醴陵、岳阳、岳阳南、汨罗共7个输站站场及长沙机关食堂厨房未安装型可燃探测器,需要在发电机房、厨房安装可燃气探测器,电磁阀无联动功能需要进行改造。
二、地理位置株洲分输站、醴陵分输站、长沙分输站、长沙筹备组、湘潭分输站、岳阳南分输站、汨罗分输站、岳阳分输站站场锅炉房、厨房、发电机房等室内场所等室内场所。
第二章承诺、方针、目标一、工程承诺遵守国家及工程所在地政府有关健康、安全与环境方面的法律法规和公司HSE体系标准,保证公司HSE管理体系在该工程得到有效运行;不断提高员工健康、安全与环境意识,创造健康、安全、优美的工作环境,最大限度保障施工人员及工程所在地的全体人员的健康和安全。
项目经理承诺1.严格执行业主及公司的HSE方针、目标、。
2.为健康、安全、环境管理体系持续有效运行,提供领导和必要的资源保证。
3.贯彻执行国家和施工所在地的有关健康、安全及环境的法律、法规,公司的HSE方针目标及业主提出的相关要求。
4.关心项目部员工健康、安全,努力满足他们有关健康、安全及环境方面的需求,创造良好的56712345186主要施工设备、HSE设施、防护个人用品与常备药品237信息交流268检测与整改289审核、总结与回顾301、作业项目概述1.1工程概述:1)工程名称:沈阳65113工程2)建设地点:辽宁省沈阳市东陵区旧站3)建设规模:沈阳65113工程位于辽宁省沈阳市东陵区旧站,主要工程量有:8座20000m3内浮顶油罐、8座10000m3内浮顶油罐、2座5000m3内浮顶油罐及其消防系统管线,生2、政策和目标2.1HSE政策2.1.1公司最高管理者承诺公司总经理为公司HSE的最高管理者,总经理应通过如下活动对工程要求以及满足顾客和相关方要求的重要性、一体化管理体系的建立、实施和改进作出承诺,并提供证据,包括:bcd7.努力实现施工作业无环境污染事故;8.各种污染排放达到国家规定标准;9.在保护环境方面,力争成为同行业之首。
2.1.3.1项目部目标:a)健康目标:使全体参建员工的健康得到充分保证,保持良好的身心健康。
b)安全生产目标:防止伤亡和质量安全事故发生,创造优质工程。
c)环保目标:实现不因施工生产发生环境污染事故,环保工作达到业主和相关方规定的要求。
2.1.3.2安装队目标:a)健康目标:保持健康。
b)安全生产目标:杜绝事故,创优工程。
c)环保目标:无环境污染事故,环保工作达到业主和相关方的规定。
2.1.4项目领导承诺及方针目标HSEg安全生产目标:杜绝一切重大事故发生,创造优质工程。
环保目标:实现不因施工生产发生环境污染事故,环保工作达到国家、业主和相关方规定的要求。
a)职工健康工作的目标:注重员工膳食、住宿管理,杜绝发生食物中毒事件,关注疫情报告,及时采取有效预防措施,杜绝发生和流行重大疫情,以科学的管理,不断提高项目部员工HSE意识,杜绝职业病发生,增强员工自我保护意识,避免发生意外伤害。
临海沿溪加油站储罐防渗改造及非润一体化改造工程施工作业HSE计划书江苏江都建设集团有限公司年月日项目HSE计划书1、项目概况1。
1项目概述工程名称:临海沿溪加油站储罐防渗改造及非润一体化改造工程建设单位:临海市中油远洲沿溪加油站有限公司施工单位:江苏江都建设集团有限公司合同工期:37天项目概况及主要内容:详见施工方案2、工程项目施工流程2. 1工程施工流程阶段划分3 、组织机构和职责3。
1项目组(经理部)组织机构依据公司管理制度成立健康安全环境管理领导小组,全面领导本项目HSE工作。
具体HSE管理组织机构见下图:3。
2应急岗位职责1)指挥长职责:负责下达发出警报、抢修令,召集抢修队,动员全体人员进行抢救、抢险工作。
2)副指挥长负责:负责协助指挥长掌握灾情情况,密切关注灾害的发展趋势,提供抢修方案,提出建议,受指挥长指挥。
3)工程抢修组职责:负责组织发出警报,人员及重要物资撤离危险区域,对危险区域进行隔离,标出明显警示,组织按方案进行抢修,受指挥长指挥.4)救护组职责:负责组织对受伤人员的救护.5)物资组职责:负责组织抢修机具、材料的调配。
6)外协组职责:负责组织联系社会的援助,协调外援的抢险工作。
3。
3培训1)培训目的掌握加油站改造工程施工作业中各种情况下进行作业的要领及安全规范。
2)培训内容学习HSE作业计划书;学习HSE作业指导书;掌握发生事故时自救或救护措施;掌握风险的削减及控制方法和措施;掌握加油站改造工程作业所必须的专业技术知识。
3)培训时间施工作业开始前进行培训,日常每月组织一次培训。
4)培训对象所有参与施工作业的员工都必须经过培训。
5)考核方法a)所有参与检修作业的员工必须进行安全教育,考试达业主要求者为合格.b)岗位HSE作业计划书按照有关规定进行培训c)岗位HSE职责和岗位操作规程按照有关规定进行培训。
d)风险削减和控制措施,应急反应按照有关规定进行培训,经过考试合格才能上岗.e)急救以及逃生训练。

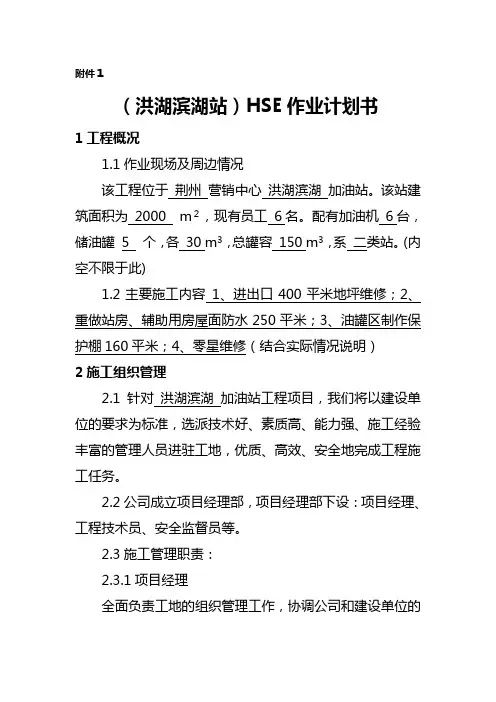

附件1(洪湖滨湖站)HSE作业计划书1工程概况1.1作业现场及周边情况该工程位于荆州营销中心洪湖滨湖加油站。
该站建筑面积为 2000 m2,现有员工 6名。
配有加油机 6台,储油罐 5 个,各 30 m3,总罐容 150 m3,系二类站。
(内空不限于此)1.2主要施工内容 1、进出口400平米地坪维修;2、重做站房、辅助用房屋面防水250平米;3、油罐区制作保护棚160平米;4、零星维修(结合实际情况说明)2施工组织管理2.1针对洪湖滨湖加油站工程项目,我们将以建设单位的要求为标准,选派技术好、素质高、能力强、施工经验丰富的管理人员进驻工地,优质、高效、安全地完成工程施工任务。
2.2公司成立项目经理部,项目经理部下设:项目经理、工程技术员、安全监督员等。
2.3施工管理职责:2.3.1项目经理全面负责工地的组织管理工作,协调公司和建设单位的关系,解决工地现场出现的所有问题;对工程的人、财、物进行总安排和调度。
2.3.2工程技术员技术人员负责泥工、木工、漆工等工种的技术交底,电气工程技术人员负责电工的技术交底,对工程质量和进度负责。
2.3.3安全监督员负责生产人员的安全教育及施工过程的安全监督。
3施工准备3.1施工安全教育加油站工程施工项目在开工前,营销中心安全环保部要按规定进行入场安全教育和考试。
油库工程施工项目在开工前,由仓储管理部门进行入场安全教育和考试。
施工人员安全教育台帐由受教育人员签字确认,未经安全环保教育或考试不合格者不得进入作业现场作业。
3.2施工安全准备3.2.1施工单位和建设单位都应明确施工及检维修现场HSE责任人。
3.2.2施工前由使用单位、施工单位对设备设施做全面检查,所在环境经过各项测试合格,满足人员进入和动火要求,并严格履行交接手续。
3.2.3 施工及检维修人员及监护人员到现场,检查施工及检维修准备完好情况。
3.3工程危害因素辨识与主要风险危险目标:加油现场、油罐区、配电室、营业室风险防范目标:罐区火灾事故、加油机火灾事故、高空坠落事故、机械伤人事故、有限空间室息事故、清洗油罐及动火作业时的着火爆炸、人身伤亡事故等。
HSE作业计划书(doc 33页)部门: xxx时间: xxx整理范文,仅供参考,可下载自行编辑HSE作业计划书编号:XXXX /XXX- HSE-02-A编制:审核:审批:HSE作业计划书批准登记表目录1 作业项目概况2 政策和目标3 人员、组织机构与职责4 主要施工设备、HSE设施及用品5 风险控制6 应急计划7 管理制度和文件控制8 信息交流9 监测和整改10 审核和总结回顾1 作业项目概况1.1 项目概况工程名称:建设单位:设计单位:监理单位:施工单位:工程安装费用:合同工期:开工日期------------竣工日期1.2地理环境该项目位于XXXX,钦州港处于XXX的中部,是XXXXX,距XXXXX,仅120公里,南濒北部湾,东南距XXXX242海里。
处于XXXX活跃地区,是XXXXXXXXX的几何中心和XXX南部沿海城市的运输枢纽。
1.3社会环境施工区域在扩建厂区内,24小时有保卫值班,交通和通讯条件较好,医疗卫生条件有保障,没有发现地方病和传染病的情况。
1.4 自然条件项目所在地属亚热带海洋性气候,季风盛行,冬无严寒,夏季酷热,多年平均气温21.9℃。
年均降水量为2227.3mm。
降水主要集中在6~9月,4个月降水量占全年降水量的66.7%。
钦州港的地震烈度为Ⅵ度区。
1.4.1气温多年平均气温: 21.9 ℃历年最高气温: 37.5 ℃历年最低气温: 1.1 ℃最高月平均气温: 28.3 ℃最低月平均气温: 13.5 ℃1.4.2降水本地区降水主要集中在6~9月,4个月降水量占全年降水量的66.7%,11月至翌年3月,5个月降水占全年降水量的11.3%。
多年平均降水量: 2227.3mm年最大降水量: 2961.5mm年最小降水量: 1426.0mm日最大降水量: 359.9mm1.4.3 风况常风向为北风,频率为 22.5%次常风向为西风,频率为 13%强风向为南,最大风速24m/s多年平均风速 3.8m/s极大风速 30m/s风速本地区季风分布特征比较明显,每年5~8月多偏南风,10月至翌年3月多偏北风,4月和9月为偏北风气旋和偏南风气旋交替时期。
工程工程HSE作业方案书范本总说明:HSE:是英文健康〔Health〕、平安〔Safety〕、环境〔Environment〕的英文缩写。
本方案书是各工程部在施工准备阶段编制【工程HSE作业方案书】的指导,【工程HSE作业方案书】是各工程部指导平安管理的重要依据,也是平安管理的最根底资料。
【工程HSE作业方案书】应该由工程部工程技术人员和平安管理人员结合工程实际共同编写,力求结合实际,操作性强。
一、工程工程概况本工程地处本工程地处××县外围,距离最近居民区50m,周围无危险化学品生产、储存单位,距离县人民医院3Km,距离县中医医院5Km,交通比较便利;工程东侧5Km 为××山,植被覆盖率78%,并有××河发源于此,距离工程部最近处1.2Km,年最大流速为150m³/秒;该地区四季清楚夏季最高气温为37℃,冬季最低温度为-13℃,雨季为6--10月份,常年为西南季风。
本工程分生活区、材料储存加工区、施工区三个功能区,其中生活区距离材料储存加工区、施工区分别为150m和260m;材料储存加工区位于生活区东北方向,施工区位于生活区正东方向,距离材料储存加工区120m。
说明:此局部所描述的工程概况是工程施工前危害因素识别和评价的一局部。
如:工程地质情况、工程部周围交通情况、地理地貌、自然环境、周围有无居民区、危险化学品生产和储存单位等。
二、本工程工程的HSE方针和目标〔一〕HSE方针1、环境方针:提高环保意识,节能降耗、预防污染、控制排放,营造绿色施工环境。
2、平安方针平安是工地一切经营活动的保障,平安第一、预防为主、综合治理。
3、职业健康管理方针:以人为本,综合治理,持续改进,构件和谐的企业文化。
〔二〕HSE目标1、环境管理目标施工现场到达市级文明工地标准,固体废弃物分类归集,统一处理,污水排放符合国家排放标准,对施工现场噪音源进行有效控制。
X工程HSE作业计划书编制:审核:批准:编制日期 2020年03月X工程施工项目部1编制依据GB 13861-2009 生产过程危险和有害因素分类与代码SY/T 6276-2010 石油天然气工业健康、安全与环境管理体系Q/SY1002.1-2013 HSE管理体系第1部分:规范Q/SY 1710-2014 HSE两书一表管理规范中石油集团公司《HSE管理体系管理手册》中油质字〔2001〕199号关于印发《中国石油天然气集团公司HSE作业指导书编写指南》(试行)、《中国石油天然气集团公司HSE作业计划书编写指南(试行)》的通知中油安字〔2007〕44号关于印发《进一步规范HSE作业指导书和HSE作业计划书编制工作的指导意见》的通知2工程概况、作业现场及周边情况2.1项目概述近年来随着X勘探开发力度不断加大,工程概况:。
2.2 地理及社会环境线路起于,途经X镇及X镇,止于X镇。
2.3 水文、气象该地区属亚热带湿润季风气候,夏季120~130天,6~10月雨量充足。
该工程施工期间为夏季,气温差较低,施工人员要防感冒中暑,该地区地下水系较发达,施工中应该注意天气及水位变化情况,以免造成人员伤亡、设备损毁等事故,影响施工的正常进行。
2.4 社会依托该工程所在地驻地民族以汉族为主,生活习惯、民族信仰无较大的差别,无重大的传染病及病源。
社会治安状况良好。
外部可依托的当地政府,急救电话:120;消防队伍为消防大队,电话119;匪警电话:110。
其队伍力量均能满足该工程突发事故的应付。
2.5 营地布置施工现场与港城大道交错公路相通,施工营地选择得胜镇周边,交通较为方便,施工具备基本的交通运输条件。
3 HSE组织机构及职责3.1HSE组织机构建立“决策层-管理层-执行层-岗位员工”HSE管理网络,实施属地管理,推动职责归位,形成职责明确的HSE管理组织体系。
3.2.1项目经理(1)贯彻落实国家安全环保和职业病防治的法律法规、集团公司和川庆公司安全环保和职业病防治的规章制度;定期召开安全生产工作会议和听取本工程安全生产工作汇报,研究解决安全生产工作中存在的问题,安排部署安全生产有关工作;对本工程的安全环保工作全面负责。
工程项目HSE作业计划书范本总说明:HSE:是英文健康(Health)、安全(Safety)、环境(Environment)的英文缩写。
本计划书是各项目部在施工准备阶段编制《项目HSE 作业计划书》的指导,《项目HSE作业计划书》是各项目部指导安全管理的重要依据,也是安全管理的最基础资料。
《项目HSE作业计划书》应该由项目部工程技术人员和安全管理人员结合工程实际共同编写,力求结合实际,操作性强。
一、工程项目概况本项目地处本项目地处××县外围,距离最近居民区50m,周围无危险化学品生产、储存单位,距离县人民医院3Km,距离县中医医院5Km,交通比较便利;项目东侧5Km 为××山,植被覆盖率78%,并有××河发源于此,距离项目部最近处1.2Km,年最大流速为150m³/秒;该地区四季分明夏季最高气温为37℃,冬季最低温度为-13℃,雨季为6--10月份,常年为西南季风。
本项目分生活区、材料储存加工区、施工区三个功能区,其中生活区距离材料储存加工区、施工区分别为150m和260m;材料储存加工区位于生活区东北方向,施工区位于生活区正东方向,距离材料储存加工区120m。
说明:此部分所描述的项目概况是项目施工前危害因素识别和评价的一部分。
如:工程地质情况、项目部周围交通情况、地理地貌、自然环境、周围有无居民区、危险化学品生产和储存单位等。
二、本工程项目的HSE方针和目标(一)HSE方针1、环境方针:提高环保意识,节能降耗、预防污染、控制排放,营造绿色施工环境。
2、安全方针安全是工地一切经营活动的保障,安全第一、预防为主、综合治理。
3、职业健康管理方针:以人为本,综合治理,持续改进,构件和谐的企业文化。
(二)HSE目标1、环境管理目标施工现场达到市级文明工地标准,固体废弃物分类归集,统一处理,污水排放符合国家排放标准,对施工现场噪音源进行有效控制。
HSE项目计划书最终版项目背景HSE(健康、安全和环境)项目是为了提高公司的工作场所健康和安全条件,促进环境保护而开展的。
通过实施HSE项目,公司可以降低工作事故和职业病的风险,保护员工和环境的健康。
项目目标- 提高员工工作场所的安全性,减少事故发生率。
- 减少职业病的发生,保护员工的健康。
- 强化环境保护措施,降低对环境的负面影响。
- 建立持续改进的HSE管理体系。
项目计划阶段一:调研和评估- 通过调研分析公司的现有HSE管理情况,了解存在的问题和不足。
- 进行员工调查和现场观察,收集关于工作环境安全和健康的反馈和数据。
- 对现有政策和标准进行评估和改进,确保其与国际最佳实践相符。
阶段二:制定HSE方案- 根据调研和评估结果,制定符合公司需求的HSE方案。
- 确定关键任务和目标,制定具体的操作计划。
- 设定监测和评估指标,以便衡量项目的进展和效果。
阶段三:实施和监控- 开展安全意识培训和教育活动,提高员工对工作安全的认知和责任意识。
- 完善设备和工具的维护和检修体系,确保其安全可靠。
- 定期开展安全检查和隐患排查,及时消除可能存在的安全风险。
- 建立监测系统,持续跟踪HSE指标和绩效。
阶段四:总结和改进- 对项目的实施情况进行总结和评估,提出改进建议。
- 召开经验交流会议,分享成功经验和教训,推广最佳实践。
- 不断改进HSE管理体系,适应公司发展和业务变化的需要。
项目预算根据初步估算,该项目的预算为XX万元。
预算主要包括调研和评估费用、培训费用、设备维护费用以及监测和评估费用等。
项目风险- 财务风险:项目预算超支或无法达到预期收益。
- 实施风险:员工对改变的抵触心理、现有流程的阻力等。
- 市场风险:外部环境变化导致项目无法达到预期效果。
项目评估项目结束后,将进行定期评估,考核项目的目标完成情况和效果,并根据评估结果持续优化和改进HSE管理体系。
参考文献以上是HSE项目计划书最终版,谢谢!。
hse作业计划书HSE作业计划书。
一、项目背景。
本次HSE作业计划书是针对公司新项目的HSE管理工作而编制,旨在确保项目施工过程中的安全生产和环境保护工作得到有效的组织和实施,最大限度地减少和避免事故的发生,保护员工和环境的安全。
本计划书将对项目HSE管理工作的组织架构、责任分工、工作内容、监督检查等方面进行详细的规划和安排。
二、项目概况。
项目名称,XXXX工程项目。
项目地点,XXXX。
项目规模,XXXX。
项目施工周期,XXXX。
三、HSE管理组织架构。
1. 项目经理负责全面组织和协调项目HSE管理工作,对HSE管理工作负总责。
2. HSE主管负责具体组织和实施项目HSE管理工作,包括制定HSE管理方案、组织HSE培训、开展安全检查等工作。
3. 各部门负责人要配合HSE主管做好本部门的HSE管理工作,确保部门内HSE制度的贯彻执行。
四、HSE管理工作内容。
1. 制定项目HSE管理方案,明确HSE目标和任务,制定HSE管理制度和操作规程。
2. 组织开展员工HSE培训,包括安全生产知识、应急处置演练等内容。
3. 定期开展安全检查,发现并整改安全隐患,确保施工现场的安全。
4. 加强现场作业人员的安全防护,提供必要的安全防护设施和装备。
5. 做好环境保护工作,减少施工对环境的影响,确保环境的安全。
五、HSE管理工作的监督检查。
1. 项目经理要定期对项目HSE管理工作进行检查,发现问题及时整改。
2. HSE主管要定期向项目经理汇报HSE管理工作的进展情况,接受项目经理的监督和指导。
3. 公司HSE部门要对项目HSE管理工作进行定期检查,发现问题及时提出整改意见。
六、HSE管理工作的保障措施。
1. 公司要为项目HSE管理工作提供必要的人力、物力和财力支持。
2. 项目部要建立健全HSE管理工作的奖惩机制,激励员工参与HSE管理工作。
3. 对HSE管理工作不力的部门和个人要进行相应的处罚和追责。
七、总结。
本HSE作业计划书是对项目HSE管理工作的一次全面规划和安排,希望通过本计划书的实施,能够确保项目施工过程中的安全生产和环境保护工作得到有效的组织和实施,最大限度地减少和避免事故的发生,保护员工和环境的安全。
HSE作业计划书编号:HD/HSE-00编制:审核:批准:辛集华油鸿达工程有限责任公司目录1、作业项目概述2、政策与目标3、组织机构及职责4、主要施工设备5、危害的识别与控制6、应急计划7、管理制度与作业指南8、信息交流9、检测与整改10、主要施工方案11、安全与环境管理措施1.作业项目的概述1.1工程概况本项目为议标工程,工程为建设单位工程部门设计,业主为 ;计划工期为年月日至年月日完工;主要工作内容:1.2地理位置和社会环境该工程施工现场位于县境内。
施工管理者合理安排施工,尽可能协调与当地政府关系,遵守当地的法律法规及相关指示。
与生产单位紧密联系,施工现场专人负责,消除偷盗和打架现象,消除,杜绝传染病,杜绝环境污染,极大可能地保障员工健康安全及环境。
1.3外部依托施工现场防火配备足够的消防器材,易燃易爆物品保持足够的安全距离,并与当地的消防部门及建设单位安全部门建立联系,确保现场施工的消防治安力度,消除一切隐患.发生医疗及火灾立即与当地医院或120,消防队或119联系。
1。
4 工区、营地的布置a)该工程施工现场位于站区内。
b)现场施工时严禁堆放、存放易燃易爆物品.c)各种电气设施、开关、插头、插销等齐全完好,杜绝违章接线用电,并配备灭火器材.1。
5法律、法规严格执行我国政府颁布的环境、保护、安全和工业卫生的法律法规标准,实施健康、安全与环境管理体系标准,通过不断的制度化的手段来改善自己的行为,从而避免因违反标准或法规导致的处罚.做到有律可循,就必须建立和实施符合我国法律、法规有关安全、劳动卫生、环境标准要求的HSE的管理体系,有效的规范组织活动。
遵守国家企业有关健康、安全与环境的法律法规的规定,遵守国家行业的特殊工种作业的健康、安全与环境的标准.2 政策与目标2。
1 HSE政策2.1。
1 HSE的承诺a)建立科学的健康、安全与环境管理体系,保证体系的有效进行,并持续改进。
b)严格遵守我国及施工所在地国家的法律法规,主动接受政府的依法监督。
工程项目HSE作业计划书范本总说明:HSE:是英文健康(Health )、安全(Safety )、环境(Environment )的英文缩写。
本计划书是各项目部在施工准备阶段编制《项目HSE作业计划书》的指导,《项目HSE作业计划书》是各项目部指导安全管理的重要依据,也是安全管理的最基础资料。
《项目HSE作业计划书》应该由项目部工程技术人员和安全管理人员结合工程实际共同编写,力求结合实际,操作性强。
一、工程项目概况本项目地处本项目地处XX县外围,距离最近居民区50m,周围无危险化学品生产、储存单位,距离县人民医院3Km距离县中医医院5Km交通比较便利;项目东侧5Km为XX山,植被覆盖率78%并有XX河发源于此,距离项目部最近处1.2Km,年最大流速为150m3 /秒;该地区四季分明夏季最高气温为37C,冬季最低温度为-13 C,雨季为6--10 月份,常年为西南季风。
本项目分生活区、材料储存加工区、施工区三个功能区,其中生活区距离材料储存加工区、施工区分别为150 m和260m材料储存加工区位于生活区东北方向,施工区位于生活区正东方向,距离材料储存加工区120m。
说明:此部分所描述的项目概况是项目施工前危害因素识别和评价的一部分。
如:工程地质情况、项目部周围交通情况、地理地貌、自然环境、周围有无居民区、危险化学品生产和储存单位等。
二、本工程项目的HSE方针和目标(一)HSE方针1、环境方针:提高环保意识,节能降耗、预防污染、控制排放,营造绿色施工环境。
2、安全方针安全是工地一切经营活动的保障,安全第一、预防为主、综合治理。
3、职业健康管理方针:以人为本,综合治理,持续改进,构件和谐的企业文化。
(二)HSE目标1、环境管理目标施工现场达到市级文明工地标准,固体废弃物分类归集,统一处理,污水排放符合国家排放标准,对施工现场噪音源进行有效控制。
2、安全管理目标杜绝重伤及以上安全生产和非生产性事故,施工轻伤控制在0.1 人次/ 百万元,杜绝一半以上机械设备事故。
3、职业健康管理目标特种作业持证上岗,危险品有效控制,配备安全劳动保护用品,控制各种危险源和人身伤害,杜绝群体传染病和食品中毒的危害。
说明:本目标是公司的总体目标,各项目部要在此目标的基础上,提出更高要求,只有这样才能满足本目标的顺利实现。
三、项目机构、职责及人员(一)项目经理部的设立根据本项目的特点,结合公司实际,公司计划由XXX 担任项目经理,由XXX 担任主管生产副经理,由XXX担任主管技术副经理,由XXX担任主管安全副经理,下设安全环保部、技术质检部、生产协调部、财务资产部、经营计划部和项目办公室。
分别负责本项目的、安全环保、技术、质量、生产、物资装备保障、财务、计划统计、预算和后勤保障等工作。
(二)项目组织机构(见下图)(三)各部门HSE职责1、项目经理是本项目HSE 第一负责人,负责组织运行职业健康安全管理保证体系和环境管理体系,并按照体系和公司制度相关要求:(1)建立、健全本项目安全生产责任制;(2)组织建立、健全项目部各项安全管理制度;(3)根据安全生产和环境保护的需要,保证安全投入;(4)定期开展安全检查,并监督整改;(5)组织制定项目应急预案,并组织演练;(6)按照制度要求,定期组织召开安全生产例会;(7)组织对新入厂员工进行入场教育;(8)如实上报安全生产事故,并协助调查,推进各项活动的开展,确保项目HSE 管理目标的实现。
2、主管生产副经理职责:(1)负责按照施工组织设计、专项施工方案、风险预防控制措施进行施工;(2)负责组织对生产过程中存在的安全、环保隐患进行治理;(3)负责组织对施工过程中的“三违”行为进行检查和处理;(4)组织人员、设备、材料,完善施工过程中的各部位安全防护。
3、主管安全副经理职责:(1)组织实施项目总体和施工各阶段的HSE 工作规范以及各项安全、环保技术措施、方案;(2)组织领导项目安全环保宣传教育;(3)配合项目经理组织定期开展安全、环保检查;(4)组织落实班组安全建设;(5)定期对各级管理人员进行HSE责任制考核。
4、技术负责人职责:(1)负责组织编制施工组织设计、施工方案、作业规程、安全(环保)技术措施、安全技术交底;(2)对新工艺、新技术、新设备、新方法的投入使用,从技术措施入手,保证安全环保;(3)参加较大以上安全环境事故的调查分析,提出技术鉴定意见和改进措施。
(4)对改善劳动条件、消除噪声、治理尘毒危害等施工条件,制定相应技术措施。
(5)负责对查出的隐患提出技术改进措施。
5、生产协调部负责对入场设备的安全和环保性能进行检查;购置安全环保等相关的设施、设备;负责易燃易爆危险化学品的日常管理,落实各项安全环保保证措施;负责定期对设施设备的安全环保运行状况进行检查,并做好记录,发现问题及时整改。
6、经营统计部职责负责对安全环保设施的供货方资质进行审验;负责对劳务队的安全环保相关资质进行审验;负责起草项目部与相关方的安全环保合同、协议;搜集整理相关方的安全环保相关材料。
7、项目部办公室职责具体负责对可能罹患职业病和存在职业禁忌的员工进行查体,并负责检查发现施工过程中的职业健康危害,采取必要的防护措施;负责组织班组相关活动;拟定安全生产例会的议程。
XXX项目部组织机构各施工队&安全环保部职责具体负责组织开展全面的安全环保危害因素识别和评价,组织制定相应的预防控制措施;定期开展安全环保和职业健康检查,落实预防控制措施,对存在违章的人员进行处理;根据安全环保的需要编制相应的应急预案;组织对特种作业人员的持证上岗情况进行检查,确保持证上岗;协助技术质检部编制安全环保技术交底;组织开展新入厂员工入场教育;开展安全环保文化、知识的宣传教育培训9、技术质检部职责主要协助项目技术负责人做好本项目的技术管理工作;编制安全环保技术交底,并组织对员工进行安全环保技术交底;负责编制安全技术措施和节能减排技术措施;组织推广应用新技术、新工艺、新设备、新材料;对危险性较大的施工环节技术措施落实情况进行检查,减少和杜绝安全环保隐患。
10、财务资产部职责负责按照相关要求,保证安全环保方面的资金按时到位。
说明:本计划书中组织机构图只作为各项目部的参考,各项目部必须在依照公司相关文件精神的基础上,参考本计划书,建立本项目部安全管理组织机构,并明确相关责任。
四、项目部人员能力评价说明:本部门罗列了土建施工安全管理过程中可能涉及到的大部分任职资格,未尽工种,各项目部结合本项目实际增加或删减。
五、主要施工设备、材料说明:本部门罗列了土建工程施工过程中的大部分设备和相关材料在安全管理方面的相关要求,可作为各项目部对本项目部设备安全、性能评价的参考,未尽设备由各项目部结合实际增减。
六、危害因素识别和评价说明:1、危害因素识别从厂址、厂区布局、建筑物、生产工艺流程、粉尘等有害部位、工时制度、管理卫生设施等八个方面进行识别2、在危害因素识别前,应组织各工种和岗位员工,共同对本岗位存在的危险有害因素进行识别,并汇总建立清单。
3、危害因素评价建议采用LEC 法进行评价,具体见公司《危害因素识别和评价管理办法》。
环境危害因素评价方法可按照公司程序文件中的方法进行评价,也可参考本计划书的评价方法进行评价。
4、本计划书中所识别的危害因素不能囊括各项目部中所有危害因素,所以,各项目部在参照本计划书进行危害因素是别的同时,还应自己识别本项目部可能存在的其他危害因素,进行评价。
5、本计划书中评价给分,是对各土建项目部综合考虑的基础上给出的分数,在各项目部进行评价时,要结合本项目部实际分别给出L、E、C 值,以及环境危害因素评价中的相关分值,并最终确定重要危害因素清单。
(一)危害因素识别和评价1、安全危害因素识别和评价,详细内容见《安全危害因素评价表》。
2、职业健康危害因素识别和评价,详细内容见《职业健康危害因素评价表》。
3、环境危害因素识别和评价,详细内容见《环境危害因素评价表》。
(二)重要危害因素清单职业健康和安全重要危害因素清单按照LEC评价法的相关要求,D值大于70的确定为重要危害因素,建立清单。
1、重要安全危害因素清单;2、重要职业健康危害因素清单;3、重要环境危害因素清单。
安全危害因素识别与评价表重要安全危害因素清单职业健康危害因素识别与评价表重要职业健康危害因素清单环境危害因素识别与评价表为高度优先项;X > 10为中度优先项;X v 10为一般项。
重要环境因素清单七、预防控制措施说明:预防控制措施的制定应结合本项目部的特点,参照重要危害因素清单,分别编制预防控制措施;另外,预防控制措施也是制定本项目部除公司制度外,其他制度的重要参考依据。
(一)触电事故预防控制措施1、施工现场临时用电设备达到 5 台以上,或设备总容量达到50KW以上时,搭设前必须编制临时用电方案。
2、在临时用电搭设过程中,采用三级配电系统,TN-S 接零保护系统,以及采取二级漏电保护。
3、所有架设的线路用线,全部采用铜芯橡胶电缆,电杆采用木质电杆或混凝土浇筑电杆。
4、所有电气线路的架设全部由专业电工进行;移动、维修电气线路时,必须切断电源。
5、潮湿环境、有限空间作业时,电压控制在24V以下安全电压。
6、电气线路通过导体时,必须经绝缘套管通过;架空线路与地面距离控制在 4 米以上,必要时保持 6 米距离;麦蒂电缆埋深保持在0.7m 以上。
7、高大建筑物全部设置避雷接地,并经检测合格后是哟个;用电设备设置保护接零或保护接地。
8、在线路架设时,保证用电设备于电器开关的距离控制在3m以内,并于地面高度控制在 1.5m以内。
9、电气开关入箱,并设置两级漏电保护,做到“一机一闸一漏一保” 。
10 、当作业过程中必须接触电缆时,作业人员配备必要的绝缘手套和绝缘鞋,并严禁将电缆缠绕或背负在身上。
11、配电箱内熔断器使用铅锑合金材料,禁止用其他导体代替。
12、定期对有专业电工队线路进行查看,存在电缆破皮等情况及时更换或维护。
(二)高处坠落事故预防控制措施1、在作业过程中有距离稳定基础2m以上的作业人员全部配发安全带。
2、在高度超过2m的临边洞口全部设置高1--1.2m的防护栏杆,并保证基础稳定,在栏杆上悬挂密目网,深基坑边缘夜间设置警示红灯。
3、在脚手架搭设过程中,严格按照脚手架搭设规范进行搭设,并按要求悬挂安全网、密目网,满铺脚手架。
4、较小洞口一律设置硬质不可移动防护,并在防护上刷图安全警示色。
5、冬季、雨季施工前,必须清扫脚手架、台阶等处的雨雪冰霜,必要时配发防滑鞋。
三)坍塌事故预防控制措施1、脚手架搭设前必须编制专项施工方案,对脚手架承载力进行集散。
2、脚手架搭设过程中严格按照脚手架搭设规范,严禁使用变形、锈蚀严重的钢管。
