工程结算送审审批稿
- 格式:docx
- 大小:83.04 KB
- 文档页数:6

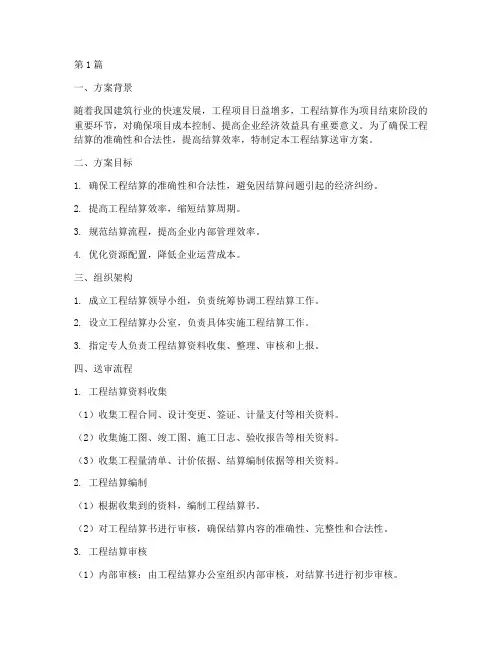

第1篇一、方案背景随着我国建筑行业的快速发展,工程项目日益增多,工程结算作为项目结束阶段的重要环节,对确保项目成本控制、提高企业经济效益具有重要意义。
为了确保工程结算的准确性和合法性,提高结算效率,特制定本工程结算送审方案。
二、方案目标1. 确保工程结算的准确性和合法性,避免因结算问题引起的经济纠纷。
2. 提高工程结算效率,缩短结算周期。
3. 规范结算流程,提高企业内部管理效率。
4. 优化资源配置,降低企业运营成本。
三、组织架构1. 成立工程结算领导小组,负责统筹协调工程结算工作。
2. 设立工程结算办公室,负责具体实施工程结算工作。
3. 指定专人负责工程结算资料收集、整理、审核和上报。
四、送审流程1. 工程结算资料收集(1)收集工程合同、设计变更、签证、计量支付等相关资料。
(2)收集施工图、竣工图、施工日志、验收报告等相关资料。
(3)收集工程量清单、计价依据、结算编制依据等相关资料。
2. 工程结算编制(1)根据收集到的资料,编制工程结算书。
(2)对工程结算书进行审核,确保结算内容的准确性、完整性和合法性。
3. 工程结算审核(1)内部审核:由工程结算办公室组织内部审核,对结算书进行初步审核。
(2)外部审核:委托具有资质的第三方审计机构对结算书进行审核。
4. 工程结算审批(1)根据审核意见,对结算书进行修改和完善。
(2)将修改后的结算书报送相关部门审批。
5. 工程结算支付(1)根据审批结果,办理工程结算支付手续。
(2)与施工单位、供应商等进行结算款项的结算和支付。
五、工作要求1. 工程结算资料收集要全面、准确,确保结算依据的合法性。
2. 工程结算编制要严谨、规范,确保结算内容的准确性。
3. 工程结算审核要严格、公正,确保结算结果的合法性。
4. 工程结算审批要高效、及时,确保结算支付的顺利进行。
5. 工程结算支付要规范、透明,确保企业资金的安全。
六、保障措施1. 加强组织领导,明确各部门职责,确保工程结算工作的顺利推进。
安顺市龙泉路与塔山东路交错口人行天桥建设项目结算内部审查报告安顺市住建局内审组二 0 一五年八月十天目录一、工程内部审查报告书原件二、工程结算审查汇总表原件三、工程量审查对照表四、工程结算书原件(审查)安顺市住建局内审组惠民:安顺市龙泉路与塔山东路交错口人行天桥建设项目结算内部审查报告安顺市保障性住宅建设中心:我们受贵司拜托,代表贵司对(湖南省第一工程有限公司)送来的(安顺市龙泉路与塔山东路交错口人行天桥建设项目)工程结算资料进行报送审计前的审查。
我们依照“客观公正、脚踏实地、数出有据、弃取合理”的原则,在严格恪守合同商定的前提下,对承包人所供给的工程完工结算资猜中签证资料的真切性、完好性和工程计量、计价及取费的正确性,进行了审查,对所发现存疑之处进行咨询核实,对存误之处赐予了纠正。
现将审查状况报告以下:一、项目概略:(一)工程概略:1、本工程为安顺市龙泉路与塔山东路交错口人行天桥建设项目,项目地点安顺市。
2、性质:公租房土石方工程(二)送审范围:合同范围内、现场签证等(三)审查各阶段及工作内容1、审批准备阶段接受任务→清理和熟习施工合同、设计文件、竣薪资料、结算资料等→向内审组组长报告审查状况→通事后进入下一阶段2、计量审查阶段踏勘现场→计算工程量→与承包方查对工程量→两方签认工程量→向内审组组长报告审查状况→通事后进入下一阶段3、计价审查阶段审查直接费→审查人、材、机价钱→审查举措费→审查规费、税金等费率计费(调价)基数→与承包方查对价款→两方签认《结算审查汇总表》→向内审组组长报告审查状况→通事后进入下一阶段4、审查最后阶段出具初步审查建议书→向内审组组长报告审查状况→通事后出具内部审查报告(四)项目各参建单位建设单位:安顺市保障性住宅建设中心施工单位:湖南省第一工程有限公司设计单位:安顺市建筑设计院监理单位:贵州宇建工程管理咨询有限公司内审审查单位:四川明华建设项目管理咨询有限责任公司二、内审审查结果(一)、报审结算金额:元(二)、内审审查金额:元(三)、内审审减金额:元(四)、内审查减率:-10.29%内审查减率 =(报审金额 - 审查金额) / 报审金额× 100%审查金额等于报审结算金额加上审增金额减去审减金额。
工程结算资料送审要求一、背景介绍工程结算是指在工程项目完工后,根据施工合同和相关规定,对工程项目的实际施工情况进行核算,确定最终的工程造价的过程。
工程结算资料的送审是指将工程结算资料提交给相关部门进行审核和审批的程序。
准确、完整、规范的工程结算资料是保证工程结算审核顺利进行的重要前提。
二、送审资料的准备1. 工程结算报告:包括工程项目的基本信息、施工单位信息、工程量清单、工程造价计算表等内容。
工程结算报告应该详细说明工程项目的实际施工情况、工程量的计算方法和依据、工程造价的计算过程等,以便审核部门对工程结算进行评估。
2. 施工合同及变更合同:包括施工合同的正本和副本、变更合同的正本和副本等。
施工合同是工程结算的依据之一,需要将合同的主要内容和签订日期等信息清晰地呈现出来。
3. 工程量清单:包括工程项目的各项工程量指标、计算方法和计算结果等。
工程量清单应该按照规范的格式编制,清晰地列出每一项工程量的计算过程和计算结果。
4. 支付证明材料:包括施工单位的发票、收据、付款凭证等。
支付证明材料是证明工程实际支出情况的重要依据,需要将这些材料按照时间顺序罗列,并注明每一笔款项的用途和金额。
5. 工程变更通知单:包括工程变更的通知单、变更后的工程量清单等。
工程变更通知单是工程结算中必要的补充材料,需要将变更先后的工程量清单进行对照,并注明变更的原因和依据。
三、送审资料的整理1. 核对资料的完整性:确保工程结算资料的完整性,核对每一份资料是否齐全,包括合同、工程量清单、支付证明材料等。
2. 按照规定的顺序整理:按照规定的顺序整理工程结算资料,例如按照工程项目的不同阶段、按照合同的签订顺序等进行整理,以便审核部门能够清晰地了解工程项目的整体情况。
3. 标注每一份资料的名称和编号:对每一份资料进行标注,包括资料的名称、编号、日期等,以便审核部门能够方便地查找和阅读资料。
4. 制作资料目录:制作一份详细的资料目录,将每一份资料的名称、编号、日期等信息清晰地列出来,以便审核部门能够快速地找到所需的资料。

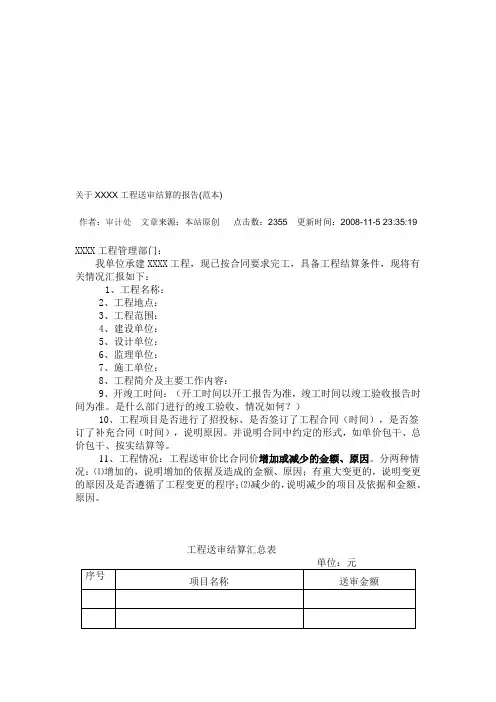

关于XXXX工程送审结算的报告(范本)
作者:审计处文章来源:本站原创点击数:2355 更新时间:2008-11-5 23:35:19
XXXX工程管理部门:
我单位承建XXXX工程,现已按合同要求完工,具备工程结算条件,现将有关情况汇报如下:
1、工程名称:
2、工程地点:
3、工程范围:
4、建设单位:
5、设计单位:
6、监理单位:
7、施工单位:
8、工程简介及主要工作内容:
9、开竣工时间:(开工时间以开工报告为准,竣工时间以竣工验收报告时间为准。
是什么部门进行的竣工验收,情况如何?)
10、工程项目是否进行了招投标、是否签订了工程合同(时间),是否签订了补充合同(时间),说明原因。
并说明合同中约定的形式,如单价包干、总价包干、按实结算等。
11、工程情况:工程送审价比合同价增加或减少的金额、原因。
分两种情况:⑴增加的,说明增加的依据及造成的金额、原因;有重大变更的,说明变更的原因及是否遵循了工程变更的程序;⑵减少的,说明减少的项目及依据和金额、原因。
工程送审结算汇总表
单位名称(公章):
编制人:
二OO 年月日
工程管理部门审核意见(盖章):。

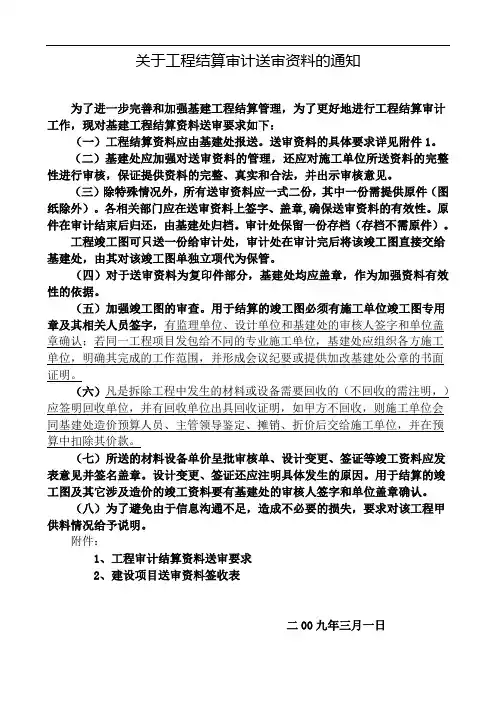

关于工程结算审计送审资料的通知为了进一步完善和加强基建工程结算管理,为了更好地进行工程结算审计工作,现对基建工程结算资料送审要求如下:(一)工程结算资料应由基建处报送。
送审资料的具体要求详见附件1。
(二)基建处应加强对送审资料的管理,还应对施工单位所送资料的完整性进行审核,保证提供资料的完整、真实和合法,并出示审核意见。
(三)除特殊情况外,所有送审资料应一式二份,其中一份需提供原件(图纸除外)。
各相关部门应在送审资料上签字、盖章,确保送审资料的有效性。
原件在审计结束后归还,由基建处归档。
审计处保留一份存档(存档不需原件)。
工程竣工图可只送一份给审计处,审计处在审计完后将该竣工图直接交给基建处,由其对该竣工图单独立项代为保管。
(四)对于送审资料为复印件部分,基建处均应盖章,作为加强资料有效性的依据。
(五)加强竣工图的审查。
用于结算的竣工图必须有施工单位竣工图专用章及其相关人员签字,有监理单位、设计单位和基建处的审核人签字和单位盖章确认;若同一工程项目发包给不同的专业施工单位,基建处应组织各方施工单位,明确其完成的工作范围,并形成会议纪要或提供加改基建处公章的书面证明。
(六)凡是拆除工程中发生的材料或设备需要回收的(不回收的需注明,)应签明回收单位,并有回收单位出具回收证明,如甲方不回收,则施工单位会同基建处造价预算人员、主管领导鉴定、摊销、折价后交给施工单位,并在预算中扣除其价款。
(七)所送的材料设备单价呈批审核单、设计变更、签证等竣工资料应发表意见并签名盖章。
设计变更、签证还应注明具体发生的原因。
用于结算的竣工图及其它涉及造价的竣工资料要有基建处的审核人签字和单位盖章确认。
(八)为了避免由于信息沟通不足,造成不必要的损失,要求对该工程甲供料情况给予说明。
附件:1、工程审计结算资料送审要求2、建设项目送审资料签收表二00九年三月一日附件1工程审计结算资料送审要求1、资料组成:(1)工程结算书;(2)工程量计算书(即计算底稿);(3)钢筋抽料表(即计算底稿);(4)施工合同,补充合同或施工协议书;(5)工程竣工图及设计图纸(固定价款合同还应提供招标时施工图纸;新开工的基建项目应提供设计图纸的电子版本)(6)工程竣工资料;(7)图纸会审纪录;(8)设计变更单;(9)工程洽商记录;(10)监理工程师通知或发包人施工指令;(11)会议纪要;(12)现场签证单;(13)材料设备单价呈批审核单;(14)甲供材料、设备收货验收签收单及供材明细表;(15)施工单位投标书(包括承诺书及相关资料等;新开工的基建项目应提供电子盘);(16)招标文件(含工程量清单)、招标答疑纪要;(17)开工报告、竣工报告及工期延期联系单;(18)其他有关影响工程造价、工期等资料;(19)移交资料签收表。

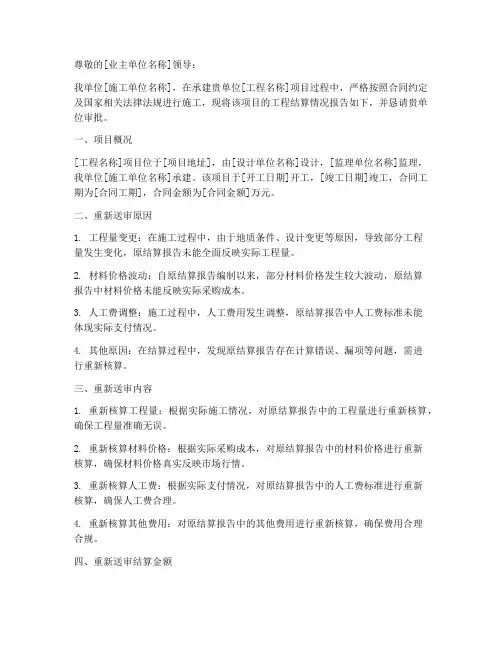

尊敬的[业主单位名称]领导:我单位[施工单位名称],在承建贵单位[工程名称]项目过程中,严格按照合同约定及国家相关法律法规进行施工,现将该项目的工程结算情况报告如下,并恳请贵单位审批。
一、项目概况[工程名称]项目位于[项目地址],由[设计单位名称]设计,[监理单位名称]监理,我单位[施工单位名称]承建。
该项目于[开工日期]开工,[竣工日期]竣工,合同工期为[合同工期],合同金额为[合同金额]万元。
二、重新送审原因1. 工程量变更:在施工过程中,由于地质条件、设计变更等原因,导致部分工程量发生变化,原结算报告未能全面反映实际工程量。
2. 材料价格波动:自原结算报告编制以来,部分材料价格发生较大波动,原结算报告中材料价格未能反映实际采购成本。
3. 人工费调整:施工过程中,人工费用发生调整,原结算报告中人工费标准未能体现实际支付情况。
4. 其他原因:在结算过程中,发现原结算报告存在计算错误、漏项等问题,需进行重新核算。
三、重新送审内容1. 重新核算工程量:根据实际施工情况,对原结算报告中的工程量进行重新核算,确保工程量准确无误。
2. 重新核算材料价格:根据实际采购成本,对原结算报告中的材料价格进行重新核算,确保材料价格真实反映市场行情。
3. 重新核算人工费:根据实际支付情况,对原结算报告中的人工费标准进行重新核算,确保人工费合理。
4. 重新核算其他费用:对原结算报告中的其他费用进行重新核算,确保费用合理合规。
四、重新送审结算金额根据上述重新核算结果,[工程名称]项目重新送审结算金额为[重新送审结算金额]万元。
其中:1. 工程量增加部分:[增加金额]万元。
2. 材料价格波动部分:[波动金额]万元。
3. 人工费调整部分:[调整金额]万元。
4. 其他费用调整部分:[调整金额]万元。
五、重新送审结算程序1. 我单位将重新送审结算报告及相关附件报送贵单位审批。
2. 贵单位对重新送审结算报告进行审核,如有异议,及时与我单位沟通。
附件:1施工单位编报结算模板工程工程名称送审结算资料书合同名称:施工单位:建设单位:送审日期:目录1、封面2、目录3、竣工结算申请表4、“施工单位工程结算提交资料”及“资料符合性审核”一览表5、授权委托书表二6、竣工结算书包括汇总表结算编制说明工程量计算底稿等7、工程签证汇总表、签证单及相应附件8、设计变更汇总表、设计变更单及相应附件9、材料、设备核价单10、会议纪要以及往来函件11、甲供材料或设备汇总确认单12、施工单位用水电费清单13、扣罚款单14、开工报告、竣工验收报告15、工程竣工图16、施工组织设计17、合同、补充协议18、中标通知书19、招、投标文件含招标答疑20、与工程结算有关的其它影响造价的资料21、提供结算书电子文档使用广联达软件4、“施工单位工程结算提交资料”及“资料符合性审核”一览表注:1、施工单位必须按照以上资料报送,装订顺序按照上表由上至下,否则建设单位不予接收;2、资料符合性审核单位必须在每格栏框中注明“是否符合“申报资料要求具体资料符合性要求详见制度;5、授权委托书本授权委托书声明:我姓名系施工单位名称的法定代表人,现授权委托施工单位名称的姓名为我公司代理人,参加与建设单位签订的合同名称的工程的结算事宜;代理人在结算过程中所签署的一切文件和处理与之有关的一切事务,我均予以承认;无论本授权书撤销或有效期满,均不影响被授权人在授权期间签署的任何文件的有效性,特此说明;代理人:性别:手机:单位:部门:职务:授权委托单位:盖章法定代表人:签字或盖章日期:年月日附授权委托人身份证复印件6、竣工结算书包括汇总表见下例表结算编制说明工程量计算底稿等汇总表例表工程结算汇总表工程名称:合同名称:建设单位:施工单位:7、工程签证汇总表、签证单及相应附件工程签证汇总表工程签证单项目名称:合同名称:施工单位:合同编号:签证编号:注:本单原件5份,施工单位2份,项目公司工程部、成本合约部各1份,集团成本控制中心1份;8、设计变更汇总表、设计变更单及相应附件设计变更单汇总表设计变更单项目名称:合同名称:注:本单原件5份,施工单位2份,项目公司工程部、成本合约部各1份,集团成本控制中心1份;9、材料、设备核价单甲定乙供材料设备认质认价单项目名称:合同名称:编号:说明:本认价单一式四份,若需认价的材料规格较多可以以附件形式上报,并加盖印章;10、会议纪要以及往来函11、甲供材料或设备汇总确认单甲供材料或设备汇总确认单监理单位:施工单位:建设单位项目公司工程部、财务部、成本合约部:12、施工单位用水电费清单13、扣罚款单14、开工报告、竣工验收报告15、工程竣工图16、施工组织设计17、合同、补充协议18、中标通知书19、招、投标文件含招标答疑20、与工程结算有关的其它影响造价的资料21、提供结算书电子文档使用广联达软件。
江苏XXXXXX咨询有限公司────────────────────────── ★────────────────────────────关于对XXXXXX工程竣工结算的审核报告XXXXXXXX单位:我们受贵单位委托对XXXXXXX工程的竣工结算,依据国家、省、市有关工程造价计价办法进行了审核,现审核工作已结束,兹将有关情况报告如下:一、审核责任:1、送审资料的真实性、可靠性、有效性由贵单位负责。
2、审核计算的准确性由我公司承担。
二、工程概况:本工程为直接发包工程,由承包人自提供正规设计图纸,工程量按实结算。
三、审核范围合同范围内的XXXXXX工程。
四、审核依据:(一)由建设单位提供的与工程结算相关的资料:1、《XXXXXXX工程建设合同》;2、《经业主确认的竣工图》;3、《工程竣工验收单》;(二)国家、省、市有关文件规定:1、《江苏省市政工程计价表》(2004年);2、《江苏省建设工程费用定额》(2001年)及现行相关规定;3、《XX市建设工程造价信息》;(三)《工程审计现场踏勘(勘测)记录》。
五、审核结果:主要核减情况:设计费核减5万,运输费核减1万,土方核减6万。
六、审核方法:1、根据《江苏省建设工程造价编制及审核暂行办法》的规定,按既定的审核方案,会同施工负责人共同对施工现场进行了踏勘、调查,并在此基础上形成《工程审计现场踏勘(勘测)记录》,对工程数量、材料价格、预算定额、取费标准进行了核实、鉴定和计算。
采用了详审的方法审核其工程造价。
2、工程数量按竣工图及《工程审计现场踏勘(勘测)记录》计算;主要材料价格按《XX市建设工程造价信息》,费用按《2001费用定额》及现行相关规定计取。
七、审核说明1、未考虑质量、工期奖罚、配合费等,该费用由建设单位在竣工财务决算时另行结算。
2、本审核结果已经建设方、施工方共同核对、认定。
八、发现问题九、审核意见附件:工程结算审核单工程结算书现场踏勘记录审核底稿项目负责人署名(造价师执业章):江苏XXXXXXXXXXX有限公司日期下面红色部分是赠送的总结计划,不需要的可以下载后编辑删除!2014年工作总结及2015年工作计划(精选)XX年,我工区安全生产工作始终坚持“安全第一,预防为主,综合治理”的方针,以落实安全生产责任制为核心,积极开展安全生产大检查、事故隐患整改、安全生产宣传教育以及安全生产专项整治等活动,一年来,在工区全员的共同努力下,工区安全生产局面良好,总体安全生产形势持续稳定并更加牢固可靠。
一、报告概述尊敬的甲方单位:我司承接的贵单位[项目名称]工程,经精心组织、严格施工,已按照合同约定完成所有工程量,并已通过竣工验收。
根据《中华人民共和国合同法》及《建设工程质量管理条例》等相关法律法规,现就该项目进行竣工结算,特向贵单位提交以下竣工结算送审申请报告。
二、工程概况1. 项目名称:[项目名称]2. 项目地点:[项目地点]3. 施工单位:[施工单位名称]4. 设计单位:[设计单位名称]5. 监理单位:[监理单位名称]6. 合同金额:[合同金额]元7. 竣工日期:[竣工日期]8. 竣工验收日期:[竣工验收日期]三、结算依据1. 《中华人民共和国合同法》2. 《建设工程质量管理条例》3. 《建设工程价款结算暂行办法》4. 《建设工程施工合同》5. 《建筑工程施工质量验收统一标准》6. 《建筑工程施工质量验收规范》7. 《建筑工程施工质量验收记录》8. 《建筑工程施工图纸》9. 《工程变更通知单》10. 《工程洽商记录》11. 《现场签证单》12. 《工程验收报告》四、结算内容1. 工程量清单结算根据《建筑工程施工质量验收规范》和《建筑工程施工图纸》,结合现场实际情况,对工程量进行详细计算,确保工程量清单的准确性和完整性。
2. 工程变更及洽商根据《工程变更通知单》和《工程洽商记录》,对工程变更及洽商内容进行结算,确保结算金额的合理性。
3. 现场签证结算根据《现场签证单》,对现场签证内容进行结算,确保结算金额的准确性。
4. 不可抗力及合同外费用结算根据《建设工程施工合同》及国家相关政策,对不可抗力及合同外费用进行结算。
五、结算金额根据以上结算依据和结算内容,经计算,本项目竣工结算金额为[结算金额]元。
六、送审资料1. 竣工结算申请报告2. 工程量清单结算书3. 工程变更及洽商结算书4. 现场签证结算书5. 不可抗力及合同外费用结算书6. 工程结算审核报告7. 工程结算审批表七、申请事项1. 请贵单位对以上竣工结算送审申请报告进行审核。
工程结算送审
YKK standardization office【 YKK5AB- YKK08- YKK2C- YKK18】
项目结算报告书送审项目名称:****路污水检测
项目送审金额:元
项目送审时间:2017年9月
施工单位(盖章):上海**********有限公司
建设单位(盖章):***********建设管理所
建设单位部门负责人意见:
建设单位负责人意见:
目录
1 承诺书
2 施工合同
3 预算书
4 决算书
5工程验收证明
6工程签证单
承诺书
根据?中华人民共和国预算法?,?建设工程价款结算暂行办法?(财建2004-369号),?政府投资项目评审管理暂行办法?等法律法规的规定,我单位按照要求向财政部门提供了工程决算资料和相关资料,现郑重做出如下承诺:
1、按照要求提供的工程结算,决算等相关资料按照国家的相关财经法规,工程建设管理规定编制的,所报送资料真实、完整、准确。
2、所报工程结算已扣除约定的下浮金额;
3、我单位积极配合审计,收到初审结果后,十五日内以书面形式反馈
意见,逾期不反馈意见视为同意初审结果;
4、所报工程结算价款基本属实,没有高估冒算的情况
5、同意由甲方采取自审或委托社会中介机构审计的方式进行审计,社会中介机构的选择由甲方上级政府部门确定。
以上承诺如有虚假,我公司愿意承担相关法律责任
施工单位:(盖章)上海****工程有限公司
法定代表人:(签字)
工程验收证明书
工程签证单。
