铝格栅吊顶施工技术方案修订版
- 格式:docx
- 大小:24.89 KB
- 文档页数:4
第1篇一、项目背景铝格栅吊顶作为一种现代室内装饰材料,因其美观、耐用、防火、防潮、环保等优点,被广泛应用于各类建筑室内装饰中。
为确保铝格栅吊顶施工质量,提高施工效率,特制定本施工方案。
二、施工准备1. 施工人员:组织具备相关专业知识和技能的施工队伍,对施工人员进行技术交底和安全教育。
2. 施工材料:准备铝格栅、铝龙骨、吊杆、膨胀螺丝、射钉、电焊机、切割机、扳手、螺丝刀等施工工具和材料。
3. 施工设备:配备电动切割机、手电钻、卷扬机、水准仪、线锤等施工设备。
4. 施工场地:确保施工现场平整、无障碍物,提前做好现场排水、通风等工作。
5. 施工图纸:熟悉施工图纸,了解铝格栅吊顶的设计要求、尺寸和安装位置。
三、施工工艺1. 放线定位(1)根据设计图纸,确定吊顶的标高和龙骨间距。
(2)在墙面上弹出吊顶标高线,确定吊杆和龙骨的位置。
(3)使用水准仪或线锤检查标高线,确保其准确无误。
2. 安装吊杆(1)在墙面上弹出吊杆位置,使用手电钻在弹线上钻孔。
(2)将膨胀螺丝打入孔内,固定吊杆。
(3)检查吊杆的垂直度,确保其符合要求。
3. 安装龙骨(1)将龙骨与吊杆连接,调整龙骨间距,使其符合设计要求。
(2)检查龙骨的垂直度和水平度,确保其符合要求。
(3)在龙骨上安装扣件,固定铝格栅。
4. 安装铝格栅(1)将铝格栅放入龙骨槽内,调整格栅的间距和位置。
(2)使用螺丝固定铝格栅,确保其牢固。
(3)检查铝格栅的平整度和缝隙,确保其符合要求。
5. 防火处理(1)在铝格栅吊顶两侧安装防火岩棉板,防止火灾蔓延。
(2)检查防火岩棉板的厚度和密度,确保其符合要求。
6. 质量检查(1)检查铝格栅吊顶的平整度、垂直度和水平度,确保其符合要求。
(2)检查铝格栅的缝隙和固定螺丝,确保其牢固。
(3)检查防火岩棉板的安装质量和覆盖范围,确保其符合要求。
四、施工注意事项1. 施工过程中,注意安全,遵守施工现场安全规定。
2. 钻孔时,注意不要损坏墙面和管道。
铝格栅吊顶施工方案铝格栅吊顶施工方案一、施工前准备工作1.1. 进行吊顶设计方案,确定吊顶安装位置及格栅尺寸。
1.2. 准备所需的施工材料和工具,包括铝格栅板、悬挂龙骨、连接件、吊顶胶水、电动工具等。
1.3. 清理施工现场,确保无障碍物和尘埃。
二、吊顶龙骨安装2.1. 根据设计方案确定吊顶安装位置,标出龙骨的位置。
2.2. 根据标出的位置,使用电动工具将铝龙骨固定在天花板上,确保龙骨的水平度和垂直度。
2.3. 根据吊顶的尺寸,安装龙骨的数量和间距,确保吊顶能够承受自身重量和使用荷载。
三、铝格栅板安装3.1. 按照设计方案确定吊顶的铝格栅尺寸,并将铝格栅板剪裁为合适的尺寸。
3.2. 用胶水或螺丝将铝格栅板固定在龙骨上。
胶水安装时要注意均匀涂抹,不留死角,确保牢固可靠。
螺丝安装时要注意穿过格栅板的孔洞,注意不要损坏格栅板的表面。
3.3. 确保铝格栅板的安装平整、紧密,无缝隙和变形。
四、连接件和整体验收4.1. 在板材的连接部位,使用连接件将板材连接起来,确保安装的牢固性和稳定性。
4.2. 检查吊顶的安装是否平整、牢固,是否满足设计要求。
4.3. 进行整体验收,检查吊顶是否符合设计要求和施工标准,是否存在瑕疵和不合格处。
五、施工安全注意事项5.1. 在施工过程中,要严格遵守安全操作规范,佩戴好相关的劳保用品,确保施工人员的安全。
5.2. 注意施工现场的通风和透光情况,确保良好的施工环境。
5.3. 在施工过程中,要注意防止吊顶及相关材料的损坏或污染,保持施工现场的整洁和有序。
以上是铝格栅吊顶的施工方案,施工过程中要密切配合,确保施工质量和工期。
同时进行施工时要注意施工安全,预防事故的发生。
铝格栅吊顶1、操作工艺⑴工艺流程⑴弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500 mm),从水准线量至吊顶设计高度,用粉线沿墙(柱)弹出水准线,即为吊顶格栅的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000 mm,并标出吊杆的固定点,吊杆的固定点间距900 1000 m。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
⑵固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
可以采用巾6的吊杆。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。
吊杆的一端同L30*30*3角码焊接,(角码的孔径应根据吊杆和膨胀螺栓的直径确定)另一端可以用攻丝套出大于100 m 的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
⑶轻钢龙骨安装轻钢龙骨应吊挂在吊杆上(如吊顶较低可以省略掉本工序,直接进行下道工序)。
一般采用38轻钢龙骨,间距900 m〜1000 m。
轻钢龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的1/200〜1/300。
轻钢龙骨的悬臂段不应大于300 m,否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
轻钢龙骨挂好后应基本调平。
跨度大于15m以上的吊顶,应在主龙骨上,每隔15m加一道大龙骨,并垂直主龙骨焊接牢固。
⑷弹簧片安装:用吊杆与轻钢龙骨连接(如吊顶较低可以将弹簧片直接安装在吊杆上省略掉本工序),间距900 m〜1000 m,再将弹簧片卡在吊杆上。
⑸格栅主副骨组装将格栅的主副骨在下面按设计图纸的要求预装好。
⑹格栅安装将预装好的格栅天花用吊钩穿在主骨孔内吊起,将整栅的天花连接后,调整至水平即可。
3、质量标准⑴主控项目①轻钢龙骨和格栅的材质、品种、式样、规格应符合设计要求。
铝格栅吊顶施工工艺1、施工工艺流程施工准备基层处理放线铝格栅的拼装构件的吊装整体调整及饰面2、施工准备2.2施工条件(1)检验在吊顶施工前,应对吊顶固定处的屋面进行结构检查,施工质量应符合设计要求。
(2)在吊顶施工前,吊顶以上部分的电气布线、空调管道消防管道、供水排水管道必须安装就位,并基本调试完毕。
从吊顶经墙体通下来的积压种开在、插座线路也已安装就绪。
2.2施工材料铝格栅,连接配件、胶粘剂等按设计要求进场到位。
2.3施工机具常用的工具有方尺、卷尺、水平尺、线锤、粉线包、直尺等;常用的机具有:手电钻、冲击钻、电动圆锯、电动线锯等。
3、基层处理对开敞式吊顶来说,吊顶以上部分应进行涂刷黑漆处理,或者按设计要求的色彩进行涂刷处理。
4、放线放线工作包括:标高线、吊挂布局线、分片布置线。
4.1标高线标高线也是开敞式吊顶整齐的控制线,放线时首先要把标高线弹到墙面或柱面上,作为吊顶安装的控制线。
4.2吊挂布局线吊挂布局线应根据开敞式吊顶安装固定方式确定。
确定好吊点的位置,然后再把吊点位置线放在屋(楼)面上。
4.3分片布置线敞开式吊顶也需要分片吊装,而每个分片可以在地面事先组装和饰面处理。
分片布置就是根据吊顶的结构形式、材料尺寸和材料刚度,来确定分片的大小和位置。
分片布置线一般先从室内吊顶直角位置开始逐步展开。
吊挂点的布置需根据分片布置线来设定,以使吊顶分片材料受力均匀。
5、铝格栅的拼装铝合金格栅式标准单体构件的拼装,通常是采用将预拼安装的单体构件、插接、挂接或榫接在一起的方法。
当格栅式吊顶利用普通铝合金板休,通过一定的托架和专用的连接件,亦可构成开敞式格栅吊顶。
6、构件吊装6.1吊杆固定在混凝土天棚和钢筋混凝土梁底吊杆悬挂点的位置上,用冲击钻固定膨胀螺栓,然后将吊杆焊在螺栓上。
也可用18号铝丝系在螺栓上,作为挂构件的吊点。
也可用尾部带孔的射钉,但单个射钉承重量不应超过每平方米50kg。
6.2安装方法开敞式吊顶安装方法有两种:一种是将单体构件固定在可靠的骨架上,然后再将骨架用吊杆与结构相连。
一、工程概况本工程为铝合金格栅吊顶工程,主要应用于商场、办公楼、公共场所等室内吊顶装饰。
铝合金格栅吊顶具有轻便、美观、防火、防潮、耐腐蚀等特点,适用于各种室内吊顶装饰场合。
二、施工准备1. 材料准备:铝合金格栅板条、铝合金边龙骨及吊挂件,规格尺寸、强度、花纹图案均符合设计要求。
辅料有6吊筋、角钢、金属膨胀管,吊筋、角钢必须满刷两道防锈漆。
2. 机具准备:冲击钻、扳手、钳子、钢锯、墨斗、尼龙线、钢锉、电焊机等。
3. 人员准备:施工人员应具备铝合金格栅吊顶施工经验,熟悉施工工艺和质量要求。
三、施工工艺流程1. 施工准备:对吊顶房间进行清理,确保无杂物,对敞透式的花栅吊顶以上部分进行涂刷黑漆处理或按设计要求的颜色进行涂刷处理。
2. 弹线:在吊顶房间四周墙面上弹出吊顶标高线。
根据分片布置图将吊筋位置线弹到顶板上,并明确标出吊筋位置,以及风口、灯具、烟感报警器、消防喷洒头等露明设备的位置。
3. 安装吊筋:在标明吊筋位置的楼板上用冲击钻打孔,用金属膨胀管将6吊筋固定在楼板上。
吊筋的间距为2000mm。
若有设备影响,必须补打吊筋。
吊筋在横竖双向都应在一条直线上,不能斜拉。
4. 安装龙骨:根据吊筋位置,安装铝合金边龙骨,保持龙骨水平。
5. 安装格栅:将铝合金格栅板条按照设计要求拼装在龙骨上,确保格栅板条与龙骨连接牢固。
6. 收口处理:对格栅吊顶的收口进行处理,确保吊顶整体美观。
7. 质量检查:对施工完成的铝合金格栅吊顶进行检查,确保吊顶平整、牢固、美观。
四、施工要点1. 施工过程中,应严格按照施工工艺流程进行操作,确保施工质量。
2. 铝合金格栅板条在安装前应进行表面处理,确保表面无油污、锈蚀等。
3. 吊筋、龙骨、格栅板条等材料应选用合格产品,确保施工质量。
4. 施工过程中,应确保施工现场安全,避免发生安全事故。
5. 施工完成后,对铝合金格栅吊顶进行清洁,确保吊顶美观。
五、施工进度安排根据工程规模和施工条件,制定合理的施工进度计划,确保工程按期完成。
铝合金格栅吊顶专项施工方案1、工艺流程2、操作工艺(1)、弹标高线用水准仪在施工区域内每个墙柱角上抄出水平点,若墙体较长,中间也应适当抄几个点,弹出水准线,水准线距地面一般为500㎜,从水准线量至吊顶设计高度,用粉线沿墙柱弹出水准线,即为吊顶格栅的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000㎜,并标出吊杆的固定点,吊杆的固定点间距900㎜-1000㎜。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
(2)、安装吊杆采用膨胀螺栓固定吊挂杆件。
可以采用ф8的吊杆。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。
吊杆的一端与角码焊接,角码的孔径应根据吊杆和膨胀螺栓的直径确定,另一端可以用攻丝套出大于100㎜的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
轻钢龙骨应吊挂在吊杆上,如吊顶较低可以省略掉本工序直接进行下道工序。
一般采用38轻钢龙骨,间距900㎜-1000㎜。
轻钢龙骨应平行施工区域长向安装,同时应起拱应按施工区域短向跨度的的,1/200-1/300。
轻钢龙骨的悬臂段不应大于300㎜,否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
轻钢龙骨挂好后应基本调平,龙骨安装时,要注意调平,但超过4M跨度或较大面积的吊顶安装,要适当起拱,跨度大于12m以上的吊顶,应在主龙骨上,每隔12m加一道大龙骨,并垂直主龙骨焊接牢固。
(4)、弹簧片安装用吊杆与轻钢龙骨连接,如吊顶较低可以将弹簧片直接安装在吊杆上,本工序间距900㎜-1000㎜,再将弹簧片卡在吊杆上。
(5)、格栅主副骨组装将格栅的主副骨在下面按设计图纸的要求预装好。
(6)、格栅安装:将预装好的格栅天花用吊钩穿在主骨孔内吊起,将整栅的天花连接后调整至水平即可。
3、质量要求(1)、主控项目①轻钢龙骨和格栅的材质、品种、式样、规格应符合设计要求。

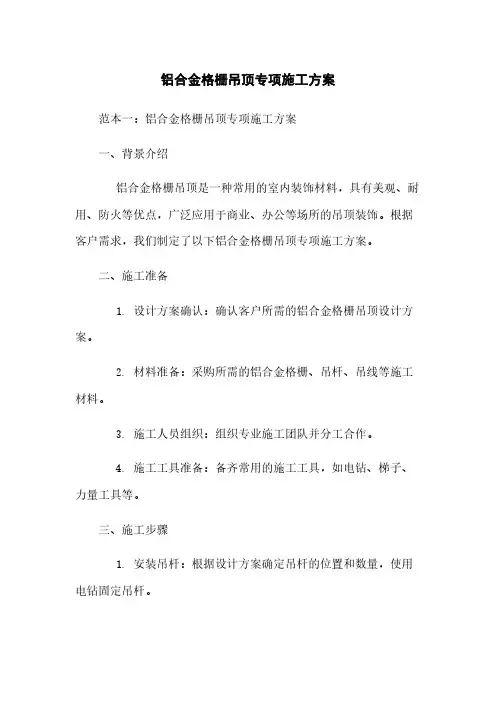

铝合金格栅吊顶专项施工方案范本一:铝合金格栅吊顶专项施工方案一、背景介绍铝合金格栅吊顶是一种常用的室内装饰材料,具有美观、耐用、防火等优点,广泛应用于商业、办公等场所的吊顶装饰。
根据客户需求,我们制定了以下铝合金格栅吊顶专项施工方案。
二、施工准备1. 设计方案确认:确认客户所需的铝合金格栅吊顶设计方案。
2. 材料准备:采购所需的铝合金格栅、吊杆、吊线等施工材料。
3. 施工人员组织:组织专业施工团队并分工合作。
4. 施工工具准备:备齐常用的施工工具,如电钻、梯子、力量工具等。
三、施工步骤1. 安装吊杆:根据设计方案确定吊杆的位置和数量,使用电钻固定吊杆。
2. 安装吊线:根据设计方案确定吊线的位置和数量,使用力量工具调整吊线的高度。
3. 安装铝合金格栅:将铝合金格栅按设计方案的要求放置在吊线上,并固定好。
4. 完善细节:检查吊杆、吊线和铝合金格栅的稳固性,并进行必要的调整和修复。
四、施工验收1. 材料验收:检查使用的材料是否符合施工要求。
2. 工艺验收:检查施工过程是否按照设计方案进行。
3. 质量验收:检查施工质量,如吊杆、吊线和铝合金格栅的平整度和稳固性。
4. 安全验收:检查施工过程中的安全措施是否到位。
五、附件1. 铝合金格栅设计方案2. 施工工具清单3. 安全施工指南六、法律名词及注释1. 吊杆:支撑吊顶的主要构件,通常由金属材料制成。
2. 吊线:调整吊顶高度的工具,通常由钢丝制成。
3. 铝合金格栅:吊顶材料的一种,由铝合金制成,具有轻巧、美观等特点。
范本二:铝合金格栅吊顶施工规范及注意事项一、背景介绍铝合金格栅吊顶是一种常用的室内装饰材料,适用于商业、办公等场所的吊顶装饰。
为确保施工质量和安全,特制定以下施工规范及注意事项。
二、施工前准备1. 确认设计方案:施工前需要充分了解设计方案,并与设计方确认。
2. 准备材料:根据设计方案购买所需的铝合金格栅、吊杆、吊线等材料。
3. 组织人员:安排专业施工团队,并明确各人员的工作。

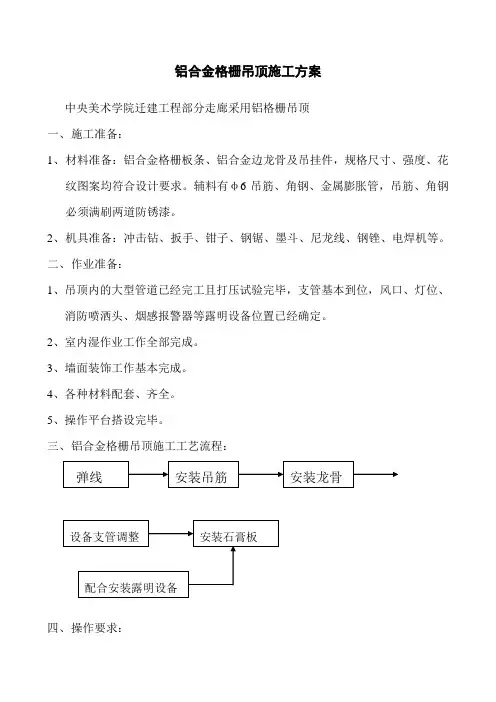

铝合金格栅吊顶施工方案中央美术学院迁建工程部分走廊采用铝格栅吊顶一、施工准备:1、材料准备:铝合金格栅板条、铝合金边龙骨及吊挂件,规格尺寸、强度、花纹图案均符合设计要求。
辅料有φ6吊筋、角钢、金属膨胀管,吊筋、角钢必须满刷两道防锈漆。
2、机具准备:冲击钻、扳手、钳子、钢锯、墨斗、尼龙线、钢锉、电焊机等。
二、作业准备:1、吊顶内的大型管道已经完工且打压试验完毕,支管基本到位,风口、灯位、消防喷洒头、烟感报警器等露明设备位置已经确定。
2、室内湿作业工作全部完成。
3、墙面装饰工作基本完成。
4、各种材料配套、齐全。
5、操作平台搭设完毕。
三、铝合金格栅吊顶施工工艺流程:四、操作要求:1、弹线:在吊顶房间四周墙面上弹出吊顶标高线。
根据分片布置图将吊筋位置线弹到顶板上,并明确标出吊筋位置,和风口、灯具、烟感报警器、消防喷洒头等露明设备的位置。
2、安装吊筋:在标明吊筋位置的楼板上用冲击钻打孔,用金属膨胀管将φ6吊筋固定在楼板上。
吊筋的间距为2000mm。
若有设备影响,必须补打吊筋。
若有大型风管影响造成吊筋不能安装,必须在风管下增加角钢,再把吊筋安装在角钢上。
吊筋在横竖双向都应在一条直线上,不能斜拉。
吊筋必须直接固定在楼板上,严禁将吊筋连接在风管、水管、电管、桥架等设备上或其吊挂件上。
3、建筑底面处理:对格栅吊顶以上部分应进行涂刷黑漆处理,或按照设计要求的颜色进行涂刷处理。
4、安装边龙骨:严格按照弹好的吊顶标高控制线,用水泥钉将边龙骨固定在墙面上,固定间距不得超过200MM。
边龙骨转角处要将龙骨锯成45O角,用钢锉将毛刺锉光后对接。
5、水电等设备工程按照格栅的分片和标高调整与露明设备连接支管的位置,使其准确无误。
6、安装铝合金格栅:首先将铝合金格栅散件按照设计要求在地上拼装起来。
然后从墙角开始,将分片吊顶托起,高度略高于标高线,并固定。
固定分片的同时应将的分片拼缝对齐,并用铁件进行连接固定。
吊顶安装完毕后进行调平,当房间面积较大时应起拱,高度为短跨的1.5/2000。
第1篇一、工程概况本工程为XX项目室内装饰装修工程,吊顶工程采用栅格吊顶形式。
栅格吊顶具有美观大方、隔音效果好、安装方便等特点,适用于办公室、商场、展览馆等场所。
本方案旨在详细阐述栅格吊顶的施工工艺、材料选择、质量控制及安全措施,确保吊顶工程顺利进行。
二、施工准备1. 人员准备- 施工人员:项目经理、技术负责人、施工员、电工、木工、油漆工等。
- 人员培训:对施工人员进行栅格吊顶施工工艺及安全操作规程的培训。
2. 材料准备- 主材:轻钢龙骨、石膏板、铝扣板、膨胀螺丝、射钉枪等。
- 辅材:自攻螺丝、胶水、线管、穿线器等。
3. 工具准备- 施工工具:电钻、切割机、扳手、螺丝刀、水平尺、墨线等。
4. 施工图纸- 熟悉并掌握施工图纸,明确吊顶设计要求、尺寸及标高。
三、施工工艺1. 弹线定位- 根据设计图纸,在墙面上弹出吊顶标高线、龙骨位置线及灯具位置线。
2. 安装吊杆- 按照设计要求,在顶棚上固定吊杆,吊杆间距一般不大于1.2米,吊杆距墙距离一般为200-300毫米。
3. 安装主龙骨- 主龙骨沿吊杆方向铺设,间距一般不大于1米,龙骨与吊杆连接牢固。
4. 安装次龙骨- 次龙骨沿主龙骨方向铺设,间距一般不大于600毫米,次龙骨与主龙骨连接牢固。
5. 安装石膏板- 石膏板按照设计要求进行切割,安装时,板与板之间留有缝隙,以便于伸缩。
6. 安装铝扣板- 铝扣板按照设计要求进行切割,安装时,扣板与扣板之间留有缝隙,以便于伸缩。
7. 安装灯具及风口- 按照设计要求,安装灯具及风口,确保安装牢固、美观。
8. 检查验收- 施工完成后,对吊顶进行检查验收,确保吊顶平整、牢固、美观。
四、质量控制1. 材料质量- 严格把关材料质量,确保所用材料符合设计要求及国家标准。
2. 施工工艺- 严格按照施工工艺进行施工,确保施工质量。
3. 安装精度- 吊顶安装时,严格控制安装精度,确保吊顶平整、牢固。
4. 检查验收- 施工完成后,进行自检、互检、专检,确保施工质量。
第1篇一、工程概况本工程为某办公楼铝合金格栅吊顶工程,工程地点位于XX市XX区XX路XX号。
工程内容包括铝合金格栅吊顶、照明灯具安装、通风管道安装等。
工程总面积为8000平方米,工期为60天。
二、施工准备1. 施工组织设计(1)施工顺序:按照先顶后墙、先上后下的原则进行施工。
(2)施工工艺流程:材料准备→测量放线→基层处理→吊杆安装→龙骨安装→格栅安装→灯具安装→通风管道安装→验收。
2. 材料准备(1)铝合金格栅:选用符合国家标准的铝合金格栅,尺寸、规格、颜色等应符合设计要求。
(2)龙骨:选用符合国家标准的铝合金龙骨,规格、型号应符合设计要求。
(3)吊杆:选用符合国家标准的铝合金吊杆,规格、型号应符合设计要求。
(4)膨胀螺丝:选用符合国家标准的膨胀螺丝,规格、型号应符合设计要求。
(5)灯具:选用符合国家标准的照明灯具,规格、型号应符合设计要求。
(6)通风管道:选用符合国家标准的通风管道,规格、型号应符合设计要求。
3. 人员准备(1)施工队伍:组建一支具有丰富吊顶施工经验的施工队伍,包括施工队长、技术员、工人等。
(2)人员培训:对施工人员进行技术培训,确保施工人员掌握铝合金格栅吊顶施工工艺。
三、施工工艺1. 测量放线(1)根据设计图纸,确定吊顶标高和龙骨间距。
(2)在墙面、柱面、梁面等部位进行测量放线,确定吊杆位置。
2. 基层处理(1)对基层进行清理,确保基层平整、无杂物。
(2)对基层进行打磨,使其表面光滑。
3. 吊杆安装(1)按照测量放线确定的吊杆位置,安装膨胀螺丝。
(2)将吊杆固定在膨胀螺丝上,确保吊杆垂直。
4. 龙骨安装(1)根据设计要求,选择合适的龙骨型号。
(2)将龙骨固定在吊杆上,确保龙骨水平。
(3)龙骨间距应符合设计要求。
5. 格栅安装(1)根据设计要求,选择合适的格栅型号。
(2)将格栅安装在龙骨上,确保格栅平整。
(3)格栅间距应符合设计要求。
6. 灯具安装(1)根据设计要求,选择合适的灯具型号。
一、施工准备1. 材料准备:- 铝合金格栅板条:确保规格尺寸、强度、花纹图案符合设计要求。
- 铝合金边龙骨及吊挂件:满足设计要求的规格和强度。
- 辅料:包括吊筋、角钢、金属膨胀管等。
吊筋和角钢需满刷两道防锈漆。
2. 机具准备:- 冲击钻、扳手、钳子、钢锯、墨斗、尼龙线、钢锉、电焊机等。
3. 作业准备:- 吊顶内的大型管道已完工并完成打压试验,支管基本到位。
- 风口、灯位、消防喷洒头、烟感报警器等露明设备位置已确定。
- 室内湿作业工作全部完成。
- 墙面装饰工作基本完成。
- 各种材料配套齐全。
- 操作平台搭设完毕。
二、施工工艺流程1. 弹线:- 使用水准仪在施工区域内的每个墙柱角上抄出水平点,若墙体较长,中间也应适当抄几个点。
- 弹出水准线,水准线距地面一般为500mm,从水准线量至吊顶设计高度,用粉线沿墙柱弹出水准线,即为吊顶格栅的下皮线。
- 按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000mm,并标出吊杆的固定点,吊杆的固定点间距900~1000mm。
2. 安装吊杆:- 使用膨胀螺栓将吊杆固定在顶板上,确保吊杆水平。
3. 安装轻钢龙骨:- 将轻钢龙骨安装在吊杆上,保持水平。
4. 安装弹簧片:- 在轻钢龙骨上安装弹簧片,用于固定格栅。
5. 组装格栅:- 将铝合金格栅板条按设计要求组装成格栅,确保组装牢固。
6. 安装格栅:- 将组装好的格栅安装在弹簧片上,调整格栅的平整度和间距。
7. 安装灯具、风口等:- 按设计要求安装灯具、风口等设备。
8. 调整和验收:- 调整格栅的平整度和间距,确保吊顶美观。
- 对吊顶进行检查和验收,确保吊顶质量符合设计要求。
三、操作要求1. 弹线时要准确,确保吊顶的平整度。
2. 安装吊杆和轻钢龙骨时要保持水平,确保吊顶的稳定性。
3. 安装弹簧片时要牢固,防止格栅脱落。
4. 组装格栅时要确保格栅的平整度和间距,确保吊顶的美观。
5. 安装灯具、风口等设备时要确保安全可靠。
铝格栅吊顶施工技术方案一、作业条件(1)铝格栅吊顶工程在施工前应熟悉施工图纸及设计说明书并应熟悉施工现场情况。
(2)屋面或楼面的防水层施工完成并且验收合格。
门窗安装完成并且验收合格.墙面抹灰完成。
(3)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
(4)对吊顶内的管道、设备的安装及水管试压进行验收。
(5)顶棚内其他作业项目已经完成.(6)墙面体预埋木砖及吊筋的数量和质量经检查验收符合规范要求。
(7)供吊顶用的电源已经接通并且提供到施工现场。
(8)供吊顶用的脚手架已搭设完成经检查符合要求。
(9)供吊顶用的材料和极具工具已到现场或按现场要求加工成型。
(10)吊顶工程在施工中应做好各项施工记录收集好各种有关文件.(11)材料进场验收记录和复验报告技术交底记录二、施工工艺流程顶棚标高弹水平线—安装吊杆—轻钢龙骨安装—弹簧片安装-格栅主副骨组装—铝格栅安装三、流程节点做法⑴弹线用水准仪在房间内每个墙柱角上抄出水平点若墙体较长中间也应适当抄几个点弹出水准线水准线距地面一般为500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线.同时按吊顶平面图在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分最大间距为1000㎜并标出吊杆的固定点吊杆的固定点间距900㎜1000㎜。
如遇到梁和管道固定点大于设计和规程要求应增加吊杆的固定点。
⑵定吊挂杆件采用膨胀螺栓固定吊挂杆件。
可以采用ф6的吊杆。
吊杆可以采用冷拔钢筋和盘圆钢筋但采用盘圆钢筋应采用机械将其拉直.吊杆的一端同L30*30*3角码焊接角码的孔径应根据吊杆和膨胀螺栓的直径确定另一端可以用攻丝套出大于100㎜的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理吊杆用膨胀螺栓固定在楼板上用冲击电锤打孔孔径应稍大于膨胀螺栓的直径.⑶钢龙骨安装轻钢龙骨应吊挂在吊杆上如吊顶较低可以省略掉本工序直接进行下道工序.一般采用38轻钢龙骨间距900㎜1000㎜。
铝合金格栅吊顶专项施工方案1、工艺流程2、操作工艺(1)、弹标咼线用水准仪在施工区域内每个墙柱角上抄出水平点,若墙体较长,中间也应适当抄几个点,弹出水准线,水准线距地面一般为500伽,从水准线量至吊顶设计高度,用粉线沿墙柱弹出水准线,即为吊顶格栅的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000伽,并标出吊杆的固定点,吊杆的固定点间距900 mm-1000 mm。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
(2)、安装吊杆采用膨胀螺栓固定吊挂杆件。
可以采用巾8的吊杆。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。
吊杆的一端与角码焊接,角码的孔径应根据吊杆和膨胀螺栓的直径确定,另一端可以用攻丝套出大于100 m的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
(3)、龙骨安装轻钢龙骨应吊挂在吊杆上,如吊顶较低可以省略掉本工序直接进行下道工序。
一般采用38轻钢龙骨,间距900 m -1000 m。
轻钢龙骨应平行施工区域长向安装,同时应起拱应按施工区域短向跨度的的,1/200-1/300。
轻钢龙骨的悬臂段不应大于300 m,否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
轻钢龙骨挂好后应基本调平,龙骨安装时,要注意调平,但超过4M跨度或较大面积的吊顶安装,要适当起拱,跨度大于12m以上的吊顶,应在主龙骨上,每隔12m加一道大龙骨,并垂直主龙骨焊接牢固。
(4)、弹簧片安装用吊杆与轻钢龙骨连接,如吊顶较低可以将弹簧片直接安装在吊杆上,本工序间距900 mm-1000 mm,再将弹簧片卡在吊杆上。
(5)、格栅主副骨组装将格栅的主副骨在下面按设计图纸的要求预装好。
(6)、格栅安装:将预装好的格栅天花用吊钩穿在主骨孔内吊起, 将整栅的天花连接后调整至水平即可。
铝格栅吊顶施工方案1、施工准备(1)施工作业条件(2)材料准备(3)施工机具电锯、无齿锯、手锯、手枪钻、螺丝刀、方尺、钢尺、钢水平尺。
2、施工工艺流程3、主要施工工艺工序操作要点示意图清理现场将施工现场墙、地面灰尘、垃圾清理干净。
弹吊顶标高水平线根据吊顶标高水平线,采用激光水平仪沿墙、柱四周弹吊顶标高水平线。
划分龙骨分档线按照设计要求的龙骨间距,在弹好的吊顶标高水平线上划分龙骨分档线。
安装主龙骨吊杆弹好吊顶标高水平线及龙骨分档位置后,确定吊杆下端头的标高,按照主龙骨位置及吊挂间距,将吊杆安装在顶棚钢网架上。
吊杆直接焊接在屋顶钢网架上,(或采用钢网架专用吊杆,卡扣在钢网架上),吊杆间距:横向800mm,纵向 1000mm。
安装主龙骨将组装好吊挂件的主龙骨按分档线位置使吊挂件传入相应的吊杆螺栓,拧好螺母。
主龙骨相接处安装好连接件,拉线调整标高和平直。
边龙骨采用自攻钉固定,间距 50cm。
龙骨要做到横平竖直,在做有造型龙骨时,线条流畅,缝隙均匀,垂直平行。
制作龙骨时应注意灯具位置,灯孔处不得有龙骨,吊顶及吸顶灯处应单独进行加固。
重量大于 3 公斤的灯具不得与吊顶龙骨连接,应另设吊钩。
龙骨间距为 500mm。
安装生态木天花生态木天花按照间距 10cm 的距离进行安装,安装过程中保证质量。
4、质量标准(1)主控项目项目检验要求检查方法轻钢龙骨和格栅的材质、品种、式样、规格符合设计要求观察、尺量检查,检验产品合格证轻钢骨架的吊杆,龙骨安装必须位置正确,连接牢固,无松动观察、尺量检查格栅无翘曲、折裂、变形等缺陷,安装必须整齐观察检查(2)一般项目(3)允许偏差。
铝格栅吊顶施工技巧计划一. 功课前提(1)铝格栅吊顶工程在施工前应熟习施工图纸及设计解释书并应熟习施工现场情形.(2)屋面或楼面的防水层施工完成并且验收及格.门窗装配完成并且验收及格.墙面抹灰完成.(3)施工前应按设计请求对房间的净高.洞口标高和吊顶内的管道.装备及其支架的标高进行交代磨练.(4)对吊顶内的管道.装备的装配及水管试压进行验收.(5)顶棚内其他功课项目已经完成.(6)墙面体预埋木砖及吊筋的数目和质量经检磨练收相符规范请求.(7)供吊顶用的电源已经接通并且供给到施工现场.(8)供吊顶用的脚手架已搭设完成经检讨相符请求.(9)供吊顶用的材料和极具对象已到现场或按现场请求加工成型.(10)吊顶工程在施工中应做好各项施工记载收集好各类有关文件.(11)材料出场验收记载和复验陈述技巧交底记载二.施工工艺流程顶棚标高弹程度线—装配吊杆—轻钢龙骨装配—弹簧片装配—格栅主副骨组装—铝格栅装配三. 流程节点做法⑴弹线用水准仪在房间内每个墙柱角上抄出程度点若墙体较长中央也应恰当抄几个点弹出水准线水准线距地面一般为500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线.同时按吊顶平面图在混凝土顶板弹出主龙骨的地位.主龙骨应从吊顶中间向双方分最大间距为1000㎜并标出吊杆的固定点吊杆的固定点间距900㎜1000㎜.如碰到梁和管道固定点大于设计和规程请求应增长吊杆的固定点.⑵定吊挂杆件采取膨胀螺栓固定吊挂杆件.可以采取ф6的吊杆.吊杆可以采取冷拔钢筋和盘圆钢筋但采取盘圆钢筋应采取机械将其拉直.吊杆的一端同L30*30*3角码焊接角码的孔径应依据吊杆和膨胀螺栓的直径肯定另一端可以用攻丝套出大于100㎜的丝杆,也可以买成品丝杆焊接.制造好的吊杆应做防锈处理吊杆用膨胀螺栓固定在楼板上用冲击电锤打孔孔径应稍大于膨胀螺栓的直径.⑶钢龙骨装配轻钢龙骨应吊挂在吊杆上如吊顶较低可以省略失落本工序直接进行下道工序.一般采取38轻钢龙骨间距900㎜1000㎜.轻钢龙骨应平行房间长向装配同时应起拱应按房间短向跨度的的1/2001/300.轻钢龙骨的悬臂段不该大于300㎜不然应增长吊杆.主龙骨的接长应采纳对接相邻龙骨的对接接头要互相错开.轻钢龙骨挂好后应根本调平,龙骨装配时要留意调平但超出4M 跨度或较大面积的吊顶装配要恰当起拱跨度大于12m以上的吊顶应在主龙骨上每隔12m加一道大龙骨并垂直主龙骨焊接稳固.⑷弹簧片装配用吊杆与轻钢龙骨衔接如吊顶较低可以将弹簧片直接装配在吊杆上省略失落本工序间距900㎜1000㎜再将弹簧片卡在吊杆上. ⑸格栅主副骨组装将格栅的主副骨鄙人面按设计图纸的请求预装好. ⑹格栅装配将预装好的格栅天花用吊钩穿在主骨孔内吊起将整栅的天花衔接后调剂至程度即可.四. 质量请求1.主控项目(1)轻钢龙骨和格栅的材质.品种.式样.规格应相符设计请求.(2)轻钢骨架的吊杆,龙骨装配必须地位准确,衔接稳固,无松动.(3)格栅无翘曲.折裂.变形等缺点,装配必须整洁.一般项目(1)整面轻钢骨架应顺直.无曲折.无变形;吊挂件.衔接件应相符产品组合的请求.(2)格栅概况平允.干净.色彩一致,无污染,等缺点.(3)格栅吊顶工程许可误差项目表。
铝格栅吊顶施工技术方
案修订版
IBMT standardization office【IBMT5AB-IBMT08-IBMT2C-ZZT18】
铝格栅吊顶施工技术方案?
一、?作业条件?
(1)铝格栅吊顶工程在施工前应熟悉施工图纸及设计说明书并应熟悉施工现场情况。
?
(2)屋面或楼面的防水层施工完成并且验收合格。
门窗安装完成并且验收合格。
墙面抹灰完成。
?
(3)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
??
(4)对吊顶内的管道、设备的安装及水管试压进行验收。
??
(5)顶棚内其他作业项目已经完成。
??
(6)墙面体预埋木砖及吊筋的数量和质量经检查验收符合规范要求。
?
(7)供吊顶用的电源已经接通并且提供到施工现场。
??
(8)供吊顶用的脚手架已搭设完成经检查符合要求。
??
(9)供吊顶用的材料和极具工具已到现场或按现场要求加工成型。
?
(10)吊顶工程在施工中应做好各项施工记录收集好各种有关文件。
?
(11)材料进场验收记录和复验报告技术交底记录?
二、施工工艺流程?
顶棚标高弹水平线—安装吊杆—轻钢龙骨安装—弹簧片安装—格栅主副骨组装—铝格栅安装?
三、?流程节点做法?
⑴?弹线??
用水准仪在房间内每个墙柱角上抄出水平点若墙体较长中间也应适当抄几个点弹出水准线水准线距地面一般为500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线。
同时按吊顶平面图在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分最大间
距为1000㎜并标出吊杆的固定点吊杆的固定点间距900㎜1000㎜。
如遇到梁和管道固定点大于设计和规程要求应增加吊杆的固定点。
??
⑵?定吊挂杆件??
采用膨胀螺栓固定吊挂杆件。
可以采用ф6的吊杆。
吊杆可以采用冷拔钢筋和盘圆钢筋但采用盘圆钢筋应采用机械将其拉直。
吊杆的一端同L30*30*3角码焊接角码的孔径应根据吊杆和膨胀螺栓的直径确定另一端可以用攻丝套出大于100㎜的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理吊杆用膨胀螺栓固定在楼板上用冲击电锤打孔孔径应稍大于膨胀螺栓的直径。
?
⑶?钢龙骨安装??
轻钢龙骨应吊挂在吊杆上如吊顶较低可以省略掉本工序直接进行下道工序。
一般采用38轻钢龙骨间距900㎜1000㎜。
轻钢龙骨应平行房间长向安装同时应起拱应按房间短向跨度的的1/2001/300。
轻钢龙骨的悬臂段不应大于300㎜否则应增加吊
杆。
主龙骨的接长应采取对接相邻龙骨的对接接头要相互错开。
轻钢龙骨挂好后应基本调平,龙骨安装时要注意调平但超过4M?跨度或较大面积的吊顶安装要适当起拱跨度大于12m以上的吊顶应在主龙骨上每隔12m加一道大龙骨并垂直主龙骨焊接牢固。
??
⑷?弹簧片安装?
用吊杆与轻钢龙骨连接如吊顶较低可以将弹簧片直接安装在吊杆上省略掉本工序间距900㎜1000㎜再将弹簧片卡在吊杆上。
?⑸格栅主副骨组装?将格栅的主副骨在下面
按设计图纸的要求预装好。
?⑹格栅安装?将预装好的格栅天花用吊钩穿在主骨孔内吊起
将整栅的天花连接后调整至水平即可。
?
四、?质量要求?
1、主控项目?
(1)轻钢龙骨和格栅的材质、品种、式样、规格应符合设计要求。
?
(2)轻钢骨架的吊杆,龙骨安装必须位置正确,连接牢固,无松动。
?
(3)格栅无翘曲、折裂、变形等缺陷,安装必须整齐。
?
一般项目?
(1)整面轻钢骨架应顺直、无弯曲、无变形;吊挂件、连接件应符合产品组合的要求。
?
(2)格栅表面平正、洁净、颜色一致,无污染,等缺陷。
?
(3)格栅吊顶工程允许偏差项目表?。
