墩身模板安装施工技术交底
- 格式:pdf
- 大小:263.06 KB
- 文档页数:7

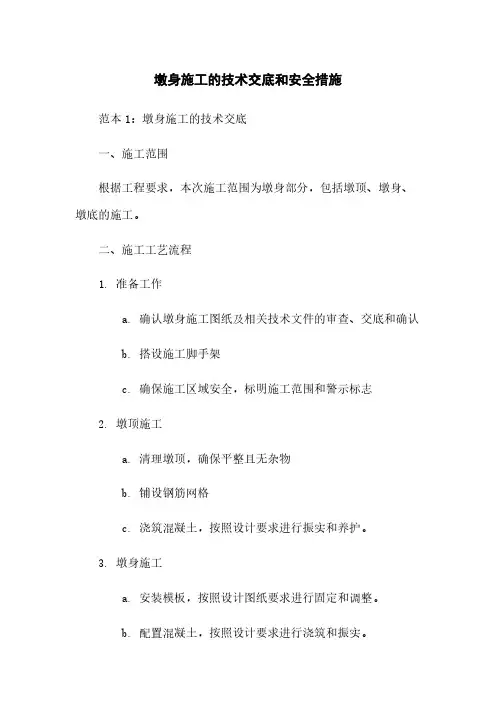

墩身施工的技术交底和安全措施范本1:墩身施工的技术交底一、施工范围根据工程要求,本次施工范围为墩身部分,包括墩顶、墩身、墩底的施工。
二、施工工艺流程1. 准备工作a. 确认墩身施工图纸及相关技术文件的审查、交底和确认b. 搭设施工脚手架c. 确保施工区域安全,标明施工范围和警示标志2. 墩顶施工a. 清理墩顶,确保平整且无杂物b. 铺设钢筋网格c. 浇筑混凝土,按照设计要求进行振实和养护。
3. 墩身施工a. 安装模板,按照设计图纸要求进行固定和调整。
b. 配置混凝土,按照设计要求进行浇筑和振实。
c. 混凝土浇筑完成后,进行养护。
4. 墩底施工a. 清理墩底,确保平整且无杂物b. 铺设钢筋网格c. 浇筑混凝土,按照设计要求进行振实和养护。
5. 清理和收尾工作a. 清理施工现场,保持干净整洁b. 确认施工质量和验收相关文件附件:1. 技术交底记录表2. 墩身施工图纸3. 墩身相关技术文件和规范注释:1. 混凝土:水泥、石子、沙子等按照一定比例搅拌而成的材料2. 模板:用于保持混凝土浇筑形状和尺寸的临时结构范本2:墩身施工的安全措施一、施工前准备1. 确认施工区域的安全评估报告,了解各种风险和安全隐患。
2. 组织工人参加安全培训和技术交底,确保了解施工安全要求。
3. 配备必要的个人防护装备,如安全帽、防护眼镜、防护手套等。
4. 部署安全警示标识,明确施工范围和安全警示信息。
二、墩身施工安全措施1. 脚手架搭设与使用a. 搭设脚手架时,按照相关规范和要求,确保结构稳定且牢固。
b. 使用脚手架时,注意防滑、防护和平衡,不得超载和随意改动。
2. 高空作业安全a. 进入施工现场的人员必须佩戴安全帽,并通过安全检查。
b. 禁止在高空作业时穿拖鞋或脱鞋上班,必须穿戴防滑鞋。
c. 严禁从高处抛掷物品,防止伤害其他工人和路过行人。
3. 模板施工安全a. 模板的搭设、固定和拆除必须按照规范和要求进行,确保结构稳定。
b. 在模板拆除前,必须进行安全检查,并保证下方人员的安全。
可编辑修改精选全文完整版墩身模板施工技术交底书(三级)工程项目:编制者:(签字)复核人:(签字)审核人:(签字)日期:(签字)技术交底书交底单位:编号:③根据墩身尺寸挑选模板进行试拼装,所有模板都必须试拼,将拼装合格的模板按套数登记,对拼装不合格的模板进行修正,若修正不了退回厂家。
(2)打磨、除锈、上油①试拼完整的模板立即安排专人采用电动手砂轮进行打磨和除锈,打磨出钢材应具有的自然光泽。
②模板与混凝土相接触的表面应涂刷脱模剂(严禁使用废机油)。
钢模板用的脱模剂应同时具有防锈作用。
注意如下事项:a.涂刷时要从一个方向开始,不能使用太多,但必须涂刷均匀,不能重复进行涂刷,也不能有漏刷现象;b.涂刷时先从上部开始,由上而下;c.涂刷时避免在大风天气进行,以防止污染已清理干净的模板;也不能在雨天进行,防止被雨水冲淋失匀。
(3)测量定位由测量人员利用全站仪测量放样确定墩身的边线、定位轴线,以便模板安装过程中校核模板平面位置和标高。
(4)立模立模之前应将承台顶面冲洗干净,承台与墩身接触面应做凿毛处理。
精确放出底面结构外轮廓线,然后按底边线及模板编号逐号进行安装,安装时采用人工配合汽车吊,整体式桁架式模板间采用双螺栓连接,并配双螺母,墩身正中设置一列拉杆,拉杆两端使用双螺母固定。
模板采用吊车分节吊装,安装底节模板前,用砂浆找平承台(桥墩底座)顶,以确保桥墩模板位置准确,安装稳固。
板缝处夹垫一层双面胶带,保证接缝严密、不漏浆,外观平滑顺直。
模板安装使用25t汽车吊进行吊装,单块模板最大重量不超过2t。
模板的固定和调整通过拉杆和两层模板之间的连接螺栓实现,所有螺栓均采用双螺母连接。
模板吊装到位后采用对拉螺杆固定,对拉螺杆用PVC管做套管便于重复利用和结构成品保护,在PVC套管两端安装PVC喇叭口,将喇叭口与模板顶紧,防止漏浆;首节模板调整采用在承台上预埋地锚拉缆风绳的方式校正,从第二节开始,采用手拉葫芦拉住下面用于支承模板的肋进行校正,首节模板定位准确后,每上一节模板均用水平尺控制其垂直度,然后再用全站仪与水准仪复核模板的四角坐标及高程,为便于混凝土浇筑完成后拆除首节外侧模板,在首节模板安装前,用砂浆在模板四周浇筑一个约10cm宽,3~5cm高的平台,水泥砂浆顶面在同一水平面内,以保证模板底部不漏浆,在拆模前,除水泥砂浆,使模板有足够的空间自由下落、拆除。
墩身施工技术交底1. 工程概况本项目为XXX高速公路墩身工程,位于XXX地区,线路全长XXX公里。
本项目主要包括XXX个墩身,墩身结构形式为矩形墩、圆柱墩和薄壁墩。
墩身高度范围为XXX米至XXX米。
墩身混凝土强度等级为C30、C40和C50。
2. 施工工艺及要求2.1 模板制作与安装模板应采用钢模板或木模板,模板应平整、光滑、无裂缝、无变形。
模板安装应牢固,接缝应严密,防止混凝土漏浆。
在模板表面涂刷隔离剂,以减少混凝土与模板之间的粘结力。
2.2 混凝土浇筑混凝土应采用泵送浇筑,浇筑前应检查混凝土的配合比、坍落度等参数,确保混凝土质量。
混凝土分层浇筑,每层厚度不大于40cm,分层间应采用插入式振动棒进行振捣,保证混凝土密实。
在浇筑过程中,应避免混凝土离析、漏浆。
2.3 钢筋加工与安装钢筋应按照设计图纸进行加工,钢筋加工应符合国家相关标准。
钢筋安装应牢固,焊接应饱满,无焊缝。
钢筋间距、保护层厚度等应符合设计要求。
2.4 预应力施加预应力筋应按照设计要求进行加工、运输和储存。
预应力筋张拉前,应检查孔道润滑情况,张拉过程中应控制张拉力矩,确保预应力筋的应力达到设计要求。
预应力筋张拉后,应及时进行锚固,锚固长度应符合设计要求。
2.5 施工安全施工现场应设立安全警示标志,施工人员应佩戴安全帽、安全带等防护用品。
墩身施工过程中,应采取措施防止物体坠落,严禁作业人员站在模板上行走。
3. 质量控制3.1 原材料质量控制原材料应严格按照国家相关标准进行检验,合格后方可使用。
原材料的质量控制主要包括:水泥、砂、石子、钢材、预应力筋等。
3.2 施工过程控制施工过程中,应加强过程控制,确保施工质量。
主要检查内容包括:模板安装、混凝土浇筑、钢筋加工与安装、预应力施加等。
3.3 验收标准工程验收应严格按照国家相关标准和设计要求进行。
验收内容包括:墩身外观质量、尺寸精度、强度、预应力等。
4. 进度安排本项目墩身施工计划分为XXX个阶段,各阶段施工进度安排如下:1.模板制作与安装:XXX天内完成;2.混凝土浇筑:XXX天内完成;3.钢筋加工与安装:XXX天内完成;4.预应力施加:XXX天内完成;5.验收:XXX天内完成。
墩身施工技术交底引言概述:墩身在桥梁建设中具有重要的作用,其质量和稳定性对整个桥梁的安全和性能起着决定性的影响。
因此,在施工过程中,墩身施工技术的交底非常关键。
本文将详细介绍墩身施工技术交底的内容,包括墩身施工前准备、施工步骤、施工工艺要求、监控控制等方面的内容。
正文内容:一、墩身施工前准备1.设计图纸阅读与理解:施工人员应详细阅读和理解设计图纸,并与设计师进行沟通,确保对墩身结构的要求和设计意图有清晰的理解。
2.施工材料的准备:根据设计要求和工期,提前准备好所需的施工材料,包括钢筋、混凝土、模板等材料,并进行质量检验。
3.施工机械设备的调查和选择:根据施工需要,调查所需的机械设备,并选择合适的设备进行墩身施工。
二、施工步骤1.基坑开挖:根据设计要求和基础施工图纸,进行墩身基坑的开挖工作,包括土方开挖和土方处理。
2.墩身基础施工:根据基础图纸,进行基础的铺设和施工,包括打桩、浇筑基础梁等工作。
3.墩身立柱的施工:根据设计要求和施工图纸,进行墩身立柱的钢筋绑扎、模板安装和混凝土浇筑等工作。
4.墩身横梁的施工:根据设计要求和施工图纸,进行墩身横梁的制作、调整和安装等工作。
5.墩身施工的其他步骤:包括墩身板组合、横梁板面铺设等。
三、施工工艺要求1.施工作业面的准备:施工场地应保持清洁,作业面应平整、坚实,并按照施工设计要求进行标定和标高测量。
2.模板安装:模板应具有足够的强度和刚性,安装时应保证平整度和垂直度的要求,并采取适当的支撑和定位措施。
3.钢筋绑扎:墩身立柱和横梁的钢筋绑扎应符合设计和规范的要求,钢筋的直径、间距和受力位置等应准确无误。
4.混凝土浇筑:混凝土浇筑前,应进行相应的试块试验和检查,确保混凝土的质量和工作性能符合要求,并采取合适的浇筑方式和浇筑速度。
5.其他工艺要求:如抹灰、防水等。
四、监控控制1.施工过程的监控:对墩身施工过程进行实时监控,包括施工质量、施工进度、施工安全等方面。
2.施工质量的控制:采用合适的检测方法和仪器对施工质量进行检测和控制,确保墩身的尺寸、形状、强度等符合设计要求。
墩身模板施工技术交底随着桥梁施工的继续,各工区陆续进入桥梁墩身的施工过程中,为更好的组织施工和控制质量,特编制此关于墩身施工技术交底。
一、施工准备1、检查验收委托定型钢模厂家生产的模板圆度、光洁度、刚度、接缝处、焊缝等指标是否符合要求,并经监理认可后投入使用。
2、经验收合格,监理认可的全部定型钢模分规格、型号、模数,分类码放,用枕木支垫,并清除表面污垢,刷隔离剂(机、柴油按比例混配)。
一时用不上的还应盖上彩条布。
3、现场施工机械、人员配置满足施工需要。
4、地锚预埋:5m以内4个地锚;5m以上8个地锚。
其地锚砼块(50×50×50mm)或锚固点用4根1.5m以上的钢管打入地基内。
待墩柱砼达到一定设计强度后拔出每锚4根钢管,以备下根桩位备用。
5、起重工检查吊装就位索具是否可靠,吊点计算布置是否合理。
二、施工程序与工艺流程1、准备工作依据设计图纸确定的尺寸,将定制的模板运入施工点。
试拼工作完成后,清除模板上的污渍、铁锈,并刷上脱模剂。
将全部所需的钢管、支撑杆垫木、运入施工点。
承台施工完成后待混凝土强度达到2.5Mpa以上后,将墩身与承台交接的砼面凿毛,以露出坚硬而且连接牢固的小石子为准,并将凿毛后的砼面用水冲洗干净。
调直承台顶预留钢筋,准备测量放出墩柱中心线;用红漆或墨线在其上作出标志,以此作为墩柱立模时的依据,各中线和标高测放的允许偏差必须满足测量规范要求;2、支架施工在墩旁由钢管脚手架拼装桥墩施工的支架,该支架坐落于承台上,既可作为施工脚手,又可作为墩帽梁的施工支架。
3、模板安装墩身模板采用钢模。
使用前涂刷脱模剂。
模板表面应在使用前涂脱模剂,脱模剂或其他相当的代用品,应具有易于脱模的性能,并使混凝土面不变色。
安装时,位置、尺寸准确,紧固严密可靠。
(1)、模板的设计墩身模板主要承受水平荷载1)新浇注混凝土对模板的侧压力2)倾倒混凝土时,因振动产生的水平荷载3)浇注混凝土时,振动泵产生的对模板的侧压力在设计计算时,要保证模板有足够的强度、刚度和稳定性,能承受新浇注混凝土产生的侧压力和因振动时产生的水平荷载,及可能产生的各项荷载; 设计计算完成后应绘制模板图,经审核和批准后方可用于工程中。

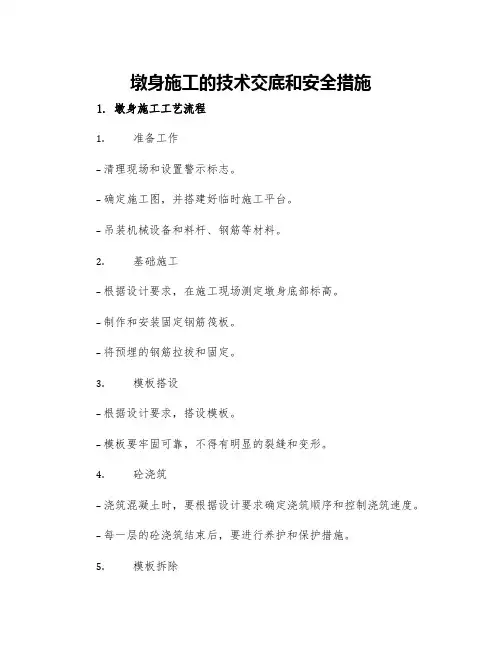

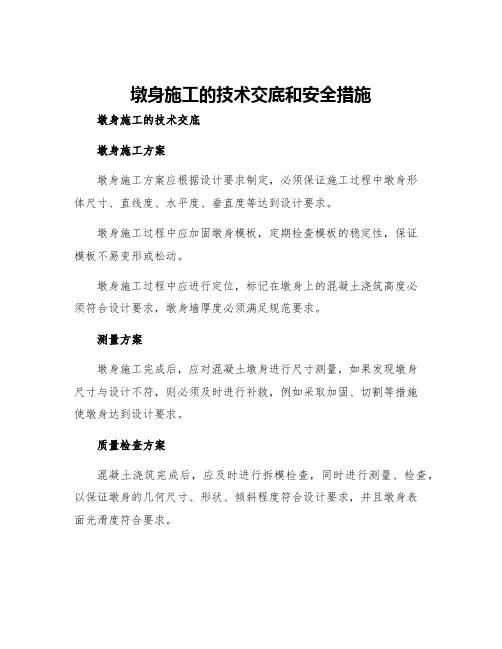

墩身施工的技术交底和安全措施墩身施工的技术交底墩身施工方案墩身施工方案应根据设计要求制定,必须保证施工过程中墩身形体尺寸、直线度、水平度、垂直度等达到设计要求。
墩身施工过程中应加固墩身模板,定期检查模板的稳定性,保证模板不易变形或松动。
墩身施工过程中应进行定位,标记在墩身上的混凝土浇筑高度必须符合设计要求,墩身墙厚度必须满足规范要求。
测量方案墩身施工完成后,应对混凝土墩身进行尺寸测量,如果发现墩身尺寸与设计不符,则必须及时进行补救,例如采取加固、切割等措施使墩身达到设计要求。
质量检查方案混凝土浇筑完成后,应及时进行拆模检查,同时进行测量、检查,以保证墩身的几何尺寸、形状、倾斜程度符合设计要求,并且墩身表面光滑度符合要求。
墩身施工的安全措施墩身施工过程中,必须遵守国家规定的安全操作规程,制定安全操作规程,并制定施工方案。
墩身脚手架搭设墩身脚手架搭设应按照国家标准和施工方案规定进行,必须保证稳定并能承受施工人员和材料的重量。
墩身打钢筋、浇混凝土墩身打钢筋、浇混凝土时,必须做好防护措施,确保施工人员的安全,墩身模板必须靠近钢筋位置,避免人员钻探,防止模板变形或永久性损坏。
拆除模板拆除模板时应稳固反力,防止模板倾斜或跑掉,和墩身构件跟随倾斜或断裂,例如加设反力撑。
垂直度的控制墩身直线度、垂直度的控制应符合设计要求,同时应制定垂直度误差控制方案,确保墩身的直线度和垂直度符合要求。
施工现场人员培训墩身施工现场应该有专门负责安全管理的人员,负责组织现场人员安全培训,提高他们的安全意识。
施工过程中,发现有可能构成安全隐患的现象和问题,必须及时反馈和处理,确保施工现场的安全稳定。
结论墩身施工作为重要的建筑工程较为常见,但其质量和安全问题尤为重要,墩身施工的技术交底和安全措施对于整个施工过程都尤为重要,必须经过严密的安全规划,严格的控制方案,才能保证施工过程中出现的安全隐患,同时墩身施工需要严格按照设计规范和要求,确保施工质量。

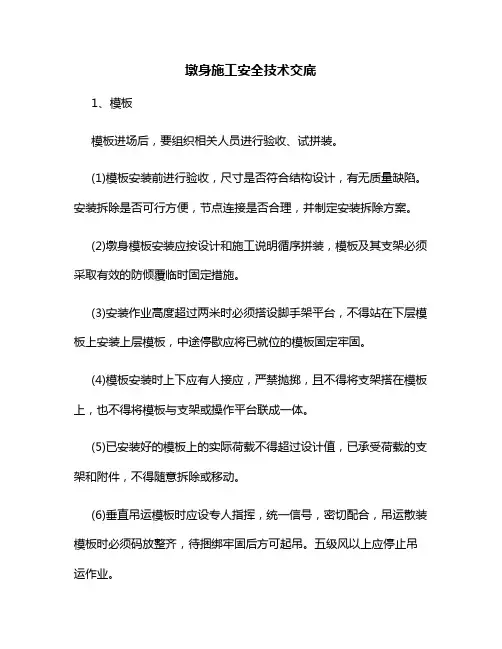

墩身施工安全技术交底1、模板模板进场后,要组织相关人员进行验收、试拼装。
(1)模板安装前进行验收,尺寸是否符合结构设计,有无质量缺陷。
安装拆除是否可行方便,节点连接是否合理,并制定安装拆除方案。
(2)墩身模板安装应按设计和施工说明循序拼装,模板及其支架必须采取有效的防倾覆临时固定措施。
(3)安装作业高度超过两米时必须搭设脚手架平台,不得站在下层模板上安装上层模板,中途停歇应将已就位的模板固定牢固。
(4)模板安装时上下应有人接应,严禁抛掷,且不得将支架搭在模板上,也不得将模板与支架或操作平台联成一体。
(5)已安装好的模板上的实际荷载不得超过设计值,已承受荷载的支架和附件,不得随意拆除或移动。
(6)垂直吊运模板时应设专人指挥,统一信号,密切配合,吊运散装模板时必须码放整齐,待捆绑牢固后方可起吊。
五级风以上应停止吊运作业。
(7)模板拆除:混凝土达到规定强度后方能拆除模板;拆除模板应依据设计规定的顺序和方法进行,无规定时可按先支的后拆,后支的先拆,先拆非承重模板,后拆承重模板及支架的顺序进行;拆除的模板必须随拆随清理,以免钉子扎脚、阻碍通行发生事故;拆除时下方不能有人,防止砸伤;模板拆除不能硬撬,导致大片散落;用吊车拆模时应待模板松动并栓牢方可移除,不得硬拉硬拽。
2、墩身平台(1)墩身施工平台实行全封闭安全防护措施,平台顶四周的栏杆高度不小于1.2m,栏杆间用多道钢筋连起。
栏杆及整个平台吊架外侧满挂密目安全网。
(2)在墩下通道处设置安全防护棚,保证施工车辆和人员的安全。
(3)平台上堆放设备材料要均匀对称,防止平台偏斜和倾覆。
(4)为防止大风对高墩墩身施工的影响,采取抗风措施。
(5)为防止桥墩产生偏压现象,影响桥墩安全,桥下不得随意弃碴,桥墩永久回填线不得陡于1:3。
3、钢筋安装(1)高空作业时,不得将钢筋集中堆放,也不要把工具随意丢在脚手板上,以免滑下作人。
(2)手工搬运钢筋必须带好手套,多人运送钢筋,起落、转、停动作要一致,人工上下传递不得在同一垂直线上。
墩身施工的技术交底和安全措施1. 墩身施工工艺流程1.准备工作–清理现场和设置警示标志。
–确定施工图,并搭建好临时施工平台。
–吊装机械设备和料杆、钢筋等材料。
2.基础施工–根据设计要求,在施工现场测定墩身底部标高。
–制作和安装固定钢筋筏板。
–将预埋的钢筋拉拔和固定。
3.模板搭设–根据设计要求,搭设模板。
–模板要牢固可靠,不得有明显的裂缝和变形。
4.砼浇筑–浇筑混凝土时,要根据设计要求确定浇筑顺序和控制浇筑速度。
–每一层的砼浇筑结束后,要进行养护和保护措施。
5.模板拆除–确定混凝土养护期后,拆除模板。
–拆模前,要检查模板是否有变形、开裂、松动等现象。
6.后续工作–墩身完成后,根据设计要求进行验收,如有问题要及时解决。
–做好墩身的防护和养护工作,确保墩身安全稳定。
2. 墩身施工的注意事项1.工地周围要设置警示标志和安全隔离带,确保施工现场的安全。
2.施工前要严格按照设计图纸进行测量和标志,在施工过程中要根据标高控制混凝土浇筑高度。
3.墩身模板搭设应牢固可靠,螺栓、钢板及支架连接应符合设计规范。
4.砼浇筑时应计算每一浇筑段的流动性,控制浇筑速度,避免发生坍落和浮层现象。
5.浇筑结束后,要对砼进行养护和保护措施,避免砼的表面龟裂和脱落。
6.拆模前要检查模板的牢固性和支撑的可靠性,如有损坏或松动要及时修补或更换。
7.围墙、护栏等设施的组装、焊接和固定工作必须由熟练的工人进行。
8.施工过程中要保持现场清洁卫生,避免杂物落入砼内或对周边环境造成污染。
3. 墩身施工的安全措施1.工地应按照规定张贴安全生产告示,标注施工区域和禁止通行区域。
2.设立安全警示标志,指示存在危险的地点和操作内容。
3.吊装机械和起重器材操作前要进行检查和维护,必要时要进行试运行。
4.进行高处作业时,要固定好登高器材和安全带,穿好安全鞋和头盔。
同时,周围人员要配合协调,确保高处作业安全。
5.填充砼时应注意砼的流动性和砼搅拌机的安全,操作人员应穿戴好防护用品。
