地基强夯施工作业风险控制专项措施
- 格式:doc
- 大小:148.50 KB
- 文档页数:4

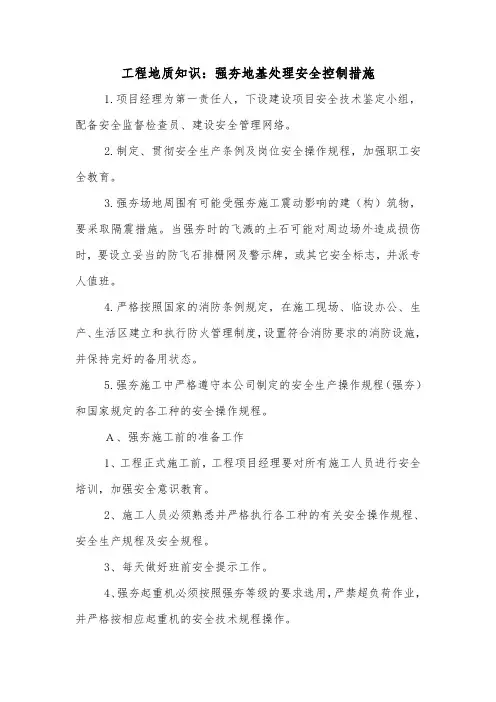

工程地质知识:强夯地基处理安全控制措施1.项目经理为第一责任人,下设建设项目安全技术鉴定小组,配备安全监督检查员、建设安全管理网络。
2.制定、贯彻安全生产条例及岗位安全操作规程,加强职工安全教育。
3.强夯场地周围有可能受强夯施工震动影响的建(构)筑物,要采取隔震措施。
当强夯时的飞溅的土石可能对周边场外造成损伤时,要设立妥当的防飞石排栅网及警示牌,或其它安全标志,并派专人值班。
4.严格按照国家的消防条例规定,在施工现场、临设办公、生产、生活区建立和执行防火管理制度,设置符合消防要求的消防设施,并保持完好的备用状态。
5.强夯施工中严格遵守本公司制定的安全生产操作规程(强夯)和国家规定的各工种的安全操作规程。
A、强夯施工前的准备工作1、工程正式施工前,工程项目经理要对所有施工人员进行安全培训,加强安全意识教育。
2、施工人员必须熟悉并严格执行各工种的有关安全操作规程、安全生产规程及安全规程。
3、每天做好班前安全提示工作。
4、强夯起重机必须按照强夯等级的要求选用,严禁超负荷作业,并严格按相应起重机的安全技术规程操作。
5、强夯起重机的臂杆、脱钩器、夯锤及起重索具等主要构、部件的材料及制作质量必经过严格检查,凡不符合设计要求的一律不得使用。
6、强夯机的臂杆与夯机应保持合理的角度。
强夯机处于工作状态时,臂杆仰角应为69-71度。
7、为防止强夯施工时地面石块飞起打坏起重机操作室,挡风玻璃前应该设有防护网。
8、每天开机前必须检查夯锤、自由落锤装置、起重索具及各部件的连接处等,如发现问题,必须及时处理。
9、进入场地要戴安全帽。
不准穿拖鞋进场。
10、施工现场和机械周围应设有明显的标志。
B、强夯作业1、应经常检查维修和保养好强夯机具,力求将隐患消除在萌芽状态。
2、施工现场必须统一指挥,起重指挥人员的指挥信号要明确,司机应按指挥信号进行操作。
3、起重机停稳,并将夯锤对好坑位后方可进行强夯操作。
4、起吊夯锤时速度要均匀,夯锤及挂钩不得碰吊臂。

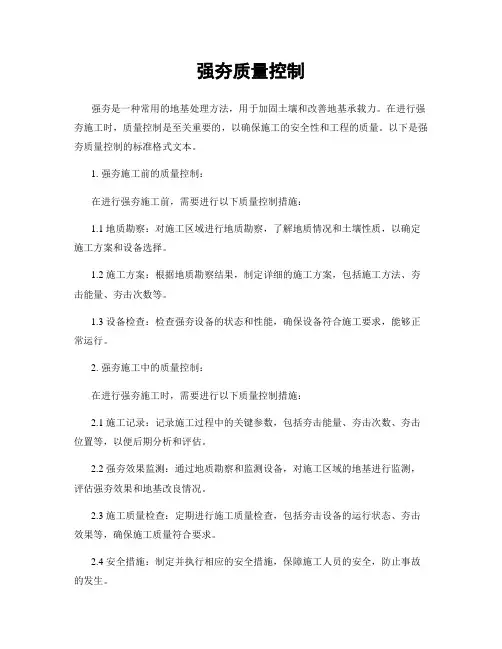

强夯质量控制强夯是一种常用的地基处理方法,用于加固土壤和改善地基承载力。
在进行强夯施工时,质量控制是至关重要的,以确保施工的安全性和工程的质量。
以下是强夯质量控制的标准格式文本。
1. 强夯施工前的质量控制:在进行强夯施工前,需要进行以下质量控制措施:1.1 地质勘察:对施工区域进行地质勘察,了解地质情况和土壤性质,以确定施工方案和设备选择。
1.2 施工方案:根据地质勘察结果,制定详细的施工方案,包括施工方法、夯击能量、夯击次数等。
1.3 设备检查:检查强夯设备的状态和性能,确保设备符合施工要求,能够正常运行。
2. 强夯施工中的质量控制:在进行强夯施工时,需要进行以下质量控制措施:2.1 施工记录:记录施工过程中的关键参数,包括夯击能量、夯击次数、夯击位置等,以便后期分析和评估。
2.2 强夯效果监测:通过地质勘察和监测设备,对施工区域的地基进行监测,评估强夯效果和地基改良情况。
2.3 施工质量检查:定期进行施工质量检查,包括夯击设备的运行状态、夯击效果等,确保施工质量符合要求。
2.4 安全措施:制定并执行相应的安全措施,保障施工人员的安全,防止事故的发生。
3. 强夯施工后的质量控制:在强夯施工结束后,需要进行以下质量控制措施:3.1 强夯效果评估:根据施工记录和地基监测结果,对强夯效果进行评估,判断地基改良的效果是否符合设计要求。
3.2 施工质量验收:对施工质量进行验收,包括夯击能量、夯击次数、夯击位置等,确保施工质量符合设计要求。
3.3 施工报告:编写施工报告,详细记录施工过程、施工质量和强夯效果,提供给相关部门和项目管理人员。
总结:强夯质量控制是确保强夯施工质量的关键步骤。
通过地质勘察、施工方案制定、设备检查、施工记录、强夯效果监测、施工质量检查、安全措施、强夯效果评估、施工质量验收和施工报告等一系列质量控制措施,可以有效地控制强夯施工的质量,确保工程的安全性和可靠性。

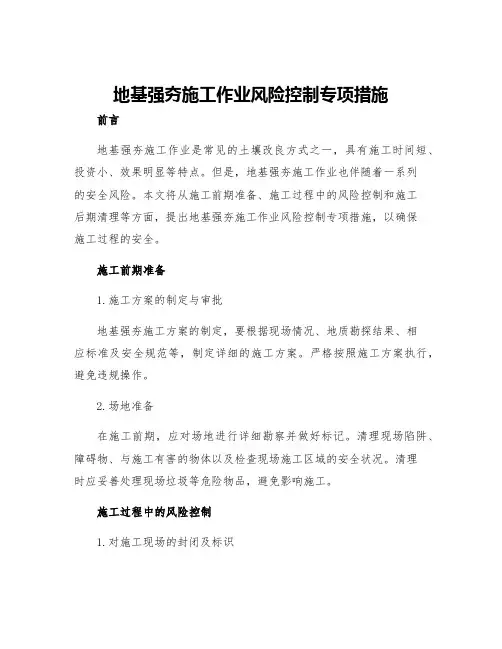

地基强夯施工作业风险控制专项措施前言地基强夯施工作业是常见的土壤改良方式之一,具有施工时间短、投资小、效果明显等特点。
但是,地基强夯施工作业也伴随着一系列的安全风险。
本文将从施工前期准备、施工过程中的风险控制和施工后期清理等方面,提出地基强夯施工作业风险控制专项措施,以确保施工过程的安全。
施工前期准备1.施工方案的制定与审批地基强夯施工方案的制定,要根据现场情况、地质勘探结果、相应标准及安全规范等,制定详细的施工方案。
严格按照施工方案执行,避免违规操作。
2.场地准备在施工前期,应对场地进行详细勘察并做好标记。
清理现场陷阱、障碍物、与施工有害的物体以及检查现场施工区域的安全状况。
清理时应妥善处理现场垃圾等危险物品,避免影响施工。
施工过程中的风险控制1.对施工现场的封闭及标识在施工现场周围搭建围栏,并张贴相关的安全标志,防止未经授权的人员进入施工区域。
对封闭区域存在的危险进行标识,提醒施工人员注意注意安全。
2.人员保护施工人员应要求佩戴头盔、防护服、防护眼镜、手套、耳塞、防护鞋等个人防护装备。
同时,禁止无关人员随意接近施工现场。
3.设备的安装、维护与保护施工现场的主要设备应经过严格检测,所有设备必须在安全状态下运行。
设备在施工过程中的保养设置有定期检查的制度,当有问题出现时,应及时停机进行维护,确保设备安全稳定运行。
4.应急预案的制定在施工过程中,应制定应急预案,一旦出现意外事故及时采取措施,变危险为安全。
施工后期清理1.施工现场的清理在施工结束后,应及时将施工现场清理,减少因施工造成的危险。
施工现场道路、设备、建筑物和其他物品应进行检查和清理,妥善处置产生的废弃物。
2.工程质量的检查与验收地基强夯施工结束后应进行工程质量的检查和验收。
验收工程应根据国家有关规定和标准,对工程的质量状况进行评定,确保达到规定的标准和要求。
总结在地基强夯施工作业中,因为涉及到人员、设备以及制度等方方面面,施工安全风险极高,必须通过风险控制管理来规避这些可能的隐患,保证施工的安全和效果,使人们能够更加放心使用。

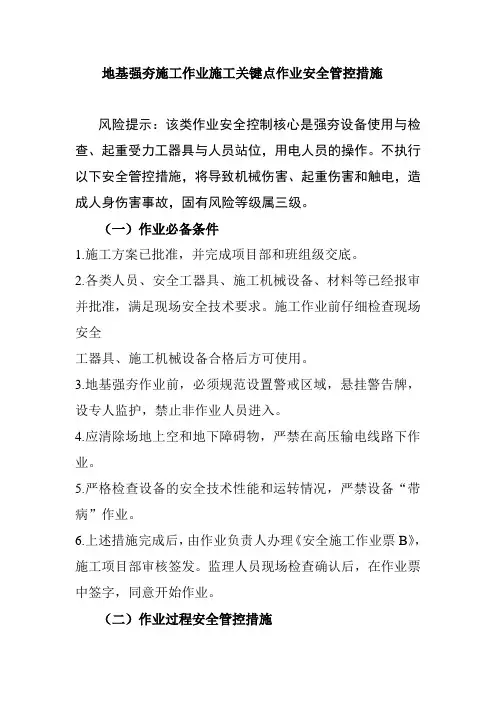

地基强夯施工作业施工关键点作业安全管控措施
风险提示:该类作业安全控制核心是强夯设备使用与检查、起重受力工器具与人员站位,用电人员的操作。
不执行以下安全管控措施,将导致机械伤害、起重伤害和触电,造成人身伤害事故,固有风险等级属三级。
(一)作业必备条件
1.施工方案已批准,并完成项目部和班组级交底。
2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。
施工作业前仔细检查现场安全
工器具、施工机械设备合格后方可使用。
3.地基强夯作业前,必须规范设置警戒区域,悬挂警告牌,设专人监护,禁止非作业人员进入。
4.应清除场地上空和地下障碍物,严禁在高压输电线路下作业。
5.严格检查设备的安全技术性能和运转情况,严禁设备“带病”作业。
6.上述措施完成后,由作业负责人办理《安全施工作业票B》,施工项目部审核签发。
监理人员现场检查确认后,在作业票中签字,同意开始作业。
(二)作业过程安全管控措施
1.作业负责人站班会上通过读票方式进行安全交底,并随机抽取3至5名施工人员提问,清楚后开始作业。
2.作业过程中,作业负责人、监理人员按照作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认。
3.作业中必须设专人指挥,信号准确,吊车司机按信号操作。
4.夜间或照明不足禁止施工,雨季施工有防雷措施。
强夯作业安全措施第一篇:强夯作业安全措施强夯作业安全措施1.强夯前应清除场地上空和地下障碍物,严禁在高压输电线路下作。
2.夯机应按性能要求使用,施工前专职安全员与机组人员共同检查设备情况,在施工过程中,必须分工明确,各负其责,专职安全员、维修工定期每班进行设备运转检查,严格执行设备安全操作规程。
3.施工中必须高度集中统一指挥,信号明确,夯机司机应按信号操作,夯锤起吊后任何人不得由壁杆下经过或站立于壁杆转运半径之内。
4.非强夯施工操作人员,不得进入夯点 50 米范围内,工作期间严禁酗酒、打架、戏闹、严禁酒后作业。
5.六级以上大风,雨雪天或视线不清时,不准进行强夯施工。
6.强夯作业面宜平整,履带着地保持水平。
7.夯机在工作时,壁杆仰角一般可调在70°~75°。
7.确保自动脱钩器转运灵活,夯锤上升接近规定高度时,须加强观察。
8.防止因脱钩器失灵夯锤上升过高而发生事故。
9.夯锤落下时,在脱钩器下降至夯锤钩环顶时,挂钩工不得提前下坑挂钩,且严禁站在夯锤上随锤提升。
10.11.及时消除夯锤上粘土,严禁夯锤排气孔堵塞。
当坑内地基土因含水量过高或其它原因而吸锤时,应采取措施排除,不宜强行提锤。
12.转移夯锤时,起重机吊夯锤应缓慢均匀移运,移距不宜过大,龙门架随起重机转移时,支脚底架离地面不宜超过 50cm。
13.14.15.16.17.18.19.20.建立符合标准要求的职业健康安全管理体系。
严格执行班前、班后、定期检查等检查制度。
各岗位操作人员必须经过专门培训和安全教育方可上岗作业。
施工前,认真检查设备及配件情况,严防机械伤害事故。
夜间施工要保证充足照明。
禁止吊车提锤长距离行走。
起吊夯锤时,司机应注意观察,避免锤角和扒杆相撞。
每班前仔细检查吊车扒杆撑杆、自动脱钩、脱钩用滑轮、钢丝绳接头等是否完好。
21.22.23.24.检查卷扬机上钢丝绳是否整齐排列,严禁挤压紊乱状况下施工。
检查扒杆、主钩钢丝绳断丝是否超过规定。
强夯施工重点难点分析及应对措施强夯施工是土建工程中常用的一种地基处理方法,广泛应用于填土的加固和压实。
然而,在实际施工中,强夯施工还存在着一些重点难点问题,需要进行分析并采取相应的应对措施。
一、施工重点难点分析1.地质条件复杂:地质条件是影响强夯施工效果的主要因素之一、如果地基层土质疏松、含水量高或者存在杂质等情况,都会导致土层的抗力不均匀,进而影响强夯施工的效果。
2.施工空间狭小:有些地区或地段的强夯施工场地空间有限,甚至仅有几平方米的面积,这就给施工带来了很大的难度。
3.施工噪音和振动:强夯施工会产生巨大的噪音和振动,对周边环境和设施可能造成影响,需要采取措施进行控制和保护。
4.施工节奏受限:强夯施工速度较慢,尤其是对大面积的填土工程来说,需要多次夯实才能达到要求的密实度,这就限制了施工的进度和节奏。
5.施工质量控制:强夯施工需要严格控制施工质量,保证夯击的均匀性和土层的压实度,而这需要合适的夯击能量和落锤的落差等因素的综合考虑,给施工带来了难度。
二、应对措施1.地质勘探与设计:在开展强夯施工之前,需要进行详细的地质勘探,了解地层结构与土质情况,并通过工程设计进行合理布局和方案设计,对地基进行必要的预处理,如清理杂质、加固土质等。
2.施工场地的合理规划:对于空间狭小的施工场地,需要进行合理的规划和协调,合理安排设备和材料的堆放位置,确保施工的顺利进行。
3.施工噪音和振动的控制:采用降噪材料和设备,减少施工噪音的传播和影响。
在施工现场周边设置振动传感器,及时监测振动程度,确保不会对周边环境和设施造成损坏。
4.施工节奏合理安排:根据施工进度和需求,合理安排强夯施工的时间和夯击次数,确保施工进度的可控性,同时也要保证施工的质量。
5.施工质量控制:严格按照设计要求和规范进行施工操作,合理控制落锤的落差和夯击能量,并进行现场检测和监控,确保夯击的均匀性和土层的压实度。
综上所述,通过对强夯施工重点难点的分析,并采取相应的应对措施,可以有效地解决施工过程中可能出现的问题,提高施工质量和效率,确保工程的顺利进行。
解决方案编号:LX-FS-A10029地基强夯施工作业风险控制专项措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑地基强夯施工作业风险控制专项措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
一、重点控制措施1.强夯前清除场地上空和地下障碍物,严禁在高压输电线路下作业。
尤其认真核查国防光缆、电缆、管线等。
2.夯机按性能要求使用,施工前专职安全员与机组人员共同检查设备情况。
3.粉化石灰、石灰过筛及使用水泥的操作人员,必须配戴口罩、眼镜、手套等。
4.使用夯打操作工艺时,严禁夯击电缆线。
5.作业前,必须检查吊锤机械各部位是否正常及钢线绳有无磨损等情况,发现问题及时处理。
6.吊锤机械停稳并对好坑位后方可进行强夯作业,起吊夯锤时速度应均匀,夯锤或挂钩不得碰吊臂,并在适当位置挂废汽车外胎加以保护。
7.夯锤起吊后,吊臂和夯锤下15m内不得站人。
非工作人员要远离夯击点30m以外。
强夯施工重点难点分析及应对措施强夯施工是一种常见的地基处理方法,常用于软土地区的地基加固和土壤改良工程。
但是,由于施工过程中存在一些重点和难点问题,因此需要进行分析和制定相应的应对措施。
以下是关于强夯施工重点、难点分析及应对措施的详细讨论。
1.强夯施工的重点问题:1.1施工地点的选择:选择适合强夯施工的地点非常重要。
需要考虑地质条件、荷载要求和周围环境等因素。
如果地质条件较差,或者施工地点周围有敏感地质结构或设施,需要更加谨慎地选择。
1.2施工设备的选择:施工设备的选择直接关系到施工效果和质量。
需要选用适合地质条件和工程要求的设备,如夯击质量高、频率可调、具有较大冲击力等特点的强夯机。
1.3施工前的检测与分析:在施工前,需要进行地质勘察和土壤力学性质的检测与分析,以确保施工的安全性和有效性。
特别是对于土壤的黏土含量、含水量以及孔隙率等重要参数需要进行详尽的检测与评估。
2.强夯施工的难点问题:2.1地基的非均质性:地基的非均质性是强夯施工中最常见的难点问题之一、不同部位的土壤质地和力学性质可能存在差异,这会影响到夯击的效果和质量。
对于非均质地基,可以通过夯击点的间距调整、采用交叉夯击等方式来提高施工质量。
2.3施工期间的振动与噪声控制:强夯施工会产生较大的振动和噪声,可能对周围土地和建筑物造成影响。
需要采取相应的措施进行控制,如采用降低频率、减小夯击冲击力等方法。
3.强夯施工的应对措施:3.1合理设计施工方案:根据地质条件和工程要求,制定合理的施工方案。
包括选择适合的设备、确定夯击点的布置和间距、调整夯击频率和路径等。
3.2增加监测与控制手段:加强对施工过程的监测与控制,采用现场观测、测量仪器监测等手段,及时了解夯击效果和质量,并进行调整和控制。
3.3加强环境管控:采取相应的措施减小施工期间产生的振动、噪声等对周围环境的影响。
如采用降低夯击频率、采用隔音措施等方法减小振动和噪声。
总之,强夯施工在处理地基问题中起到了重要的作用,但也存在一些重点和难点问题需要解决。

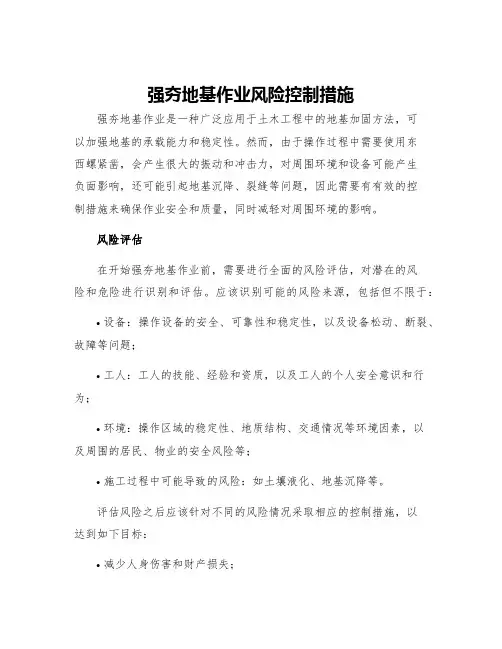

强夯地基作业风险控制措施强夯地基作业是一种广泛应用于土木工程中的地基加固方法,可以加强地基的承载能力和稳定性。
然而,由于操作过程中需要使用东西螺紧凿,会产生很大的振动和冲击力,对周围环境和设备可能产生负面影响,还可能引起地基沉降、裂缝等问题,因此需要有有效的控制措施来确保作业安全和质量,同时减轻对周围环境的影响。
风险评估在开始强夯地基作业前,需要进行全面的风险评估,对潜在的风险和危险进行识别和评估。
应该识别可能的风险来源,包括但不限于:•设备:操作设备的安全、可靠性和稳定性,以及设备松动、断裂、故障等问题;•工人:工人的技能、经验和资质,以及工人的个人安全意识和行为;•环境:操作区域的稳定性、地质结构、交通情况等环境因素,以及周围的居民、物业的安全风险等;•施工过程中可能导致的风险:如土壤液化、地基沉降等。
评估风险之后应该针对不同的风险情况采取相应的控制措施,以达到如下目标:•减少人身伤害和财产损失;•减少环境影响;•提高工作效率;•提高利润。
控制措施设备安全措施在强夯地基作业时,设备是保证作业效率和质量的关键,而设备的不安全或不可靠可能会危及工人安全,同时影响工作效率和质量。
对于这种情况,主要采取以下措施:•选择经过认证的厂家供应设备;•在设备运输、存放和使用中,仔细遵守安全要求,确保每个环节都符合安全操作标准;•进行合理维护检查和保养,每日组织设备的安全检查记录:使用过程中,对设备进行全方位检查、发现问题及时修复,确保设备良好状态。
工人安全措施工人是强夯地基作业的执行者,工人安全和技能水平会直接影响作业质量和效率。
在这种情况下,需要采取以下控制措施:•对工人的技能和经验要求进行评估和审核,确保他们有足够的经验和技能;•提供充足的安全培训,并确保工人理解和遵守安全操作规程;•定期组织演练和模拟,应对突发事件;•严格控制工人的工作时长。
环境保护措施强夯地基作业会对周围环境产生噪音和振动,因此需要在进行作业之前,采取以下的环境保护措施:•对作业现场周边环境进行评估,制定合理的减震方案;•对设备进行减振改造和升级,尽可能减少振动;•严格控制作业时段,控制噪音和振动的影响范围。

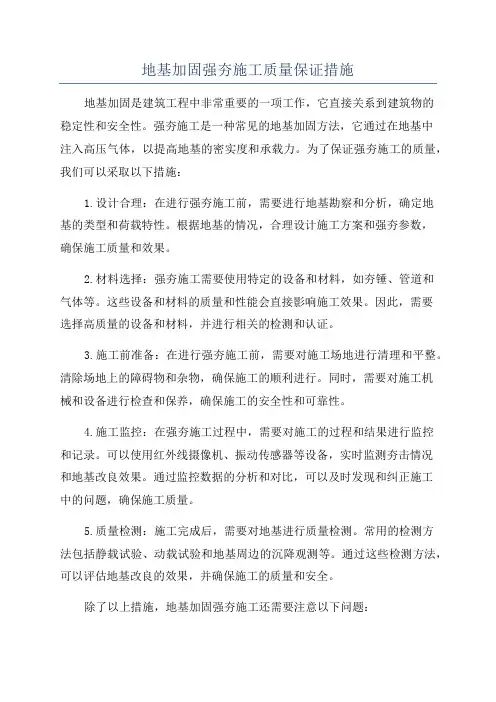

地基加固强夯施工质量保证措施地基加固是建筑工程中非常重要的一项工作,它直接关系到建筑物的稳定性和安全性。
强夯施工是一种常见的地基加固方法,它通过在地基中注入高压气体,以提高地基的密实度和承载力。
为了保证强夯施工的质量,我们可以采取以下措施:1.设计合理:在进行强夯施工前,需要进行地基勘察和分析,确定地基的类型和荷载特性。
根据地基的情况,合理设计施工方案和强夯参数,确保施工质量和效果。
2.材料选择:强夯施工需要使用特定的设备和材料,如夯锤、管道和气体等。
这些设备和材料的质量和性能会直接影响施工效果。
因此,需要选择高质量的设备和材料,并进行相关的检测和认证。
3.施工前准备:在进行强夯施工前,需要对施工场地进行清理和平整。
清除场地上的障碍物和杂物,确保施工的顺利进行。
同时,需要对施工机械和设备进行检查和保养,确保施工的安全性和可靠性。
4.施工监控:在强夯施工过程中,需要对施工的过程和结果进行监控和记录。
可以使用红外线摄像机、振动传感器等设备,实时监测夯击情况和地基改良效果。
通过监控数据的分析和对比,可以及时发现和纠正施工中的问题,确保施工质量。
5.质量检测:施工完成后,需要对地基进行质量检测。
常用的检测方法包括静载试验、动载试验和地基周边的沉降观测等。
通过这些检测方法,可以评估地基改良的效果,并确保施工的质量和安全。
除了以上措施,地基加固强夯施工还需要注意以下问题:1.施工安全:强夯施工过程中需要注意施工安全。
操作人员应该穿戴好防护装备,遵守施工规范和操作规程。
施工现场应设置明显的警示标志,确保人员和设备的安全。
2.环境保护:强夯施工会产生较大的噪声和振动,可能对周围环境和建筑物造成影响。
因此,在施工过程中需要采取相应的措施,减小噪音和振动的影响,保护周围环境和建筑物的安全。
3.施工管理:强夯施工需要进行科学的管理,包括施工记录、材料验收、工艺流程等。
同时,施工过程需要与建设单位和设计单位保持沟通,及时解决施工中的问题。
强夯质量控制要点强夯是一种常用的地基处理方法,用于加固土壤和改善地基承载力。
在进行强夯施工时,质量控制是至关重要的,以确保施工的安全性和效果。
以下是强夯质量控制的要点:1. 地质勘察和设计:在进行强夯施工之前,必须进行详细的地质勘察和设计工作。
地质勘察可以确定土壤的类型、含水量、压缩性等特性,设计工作可以确定强夯的施工参数和方法。
2. 强夯设备检查:在施工前,必须对强夯设备进行全面的检查,确保设备的正常运行和安全性。
检查内容包括设备的机械部件、液压系统、电气系统等。
3. 强夯施工人员培训:施工人员必须接受专业的培训,了解强夯的原理、施工方法和安全注意事项。
他们应具备良好的技术能力和操作经验,能够熟练地操作强夯设备。
4. 强夯施工参数控制:强夯施工的参数包括夯击能量、夯击频率、夯击次数等。
这些参数需要根据地质条件和设计要求进行合理的控制,以确保施工的效果和质量。
5. 强夯施工记录和监测:施工过程中应进行详细的记录和监测。
记录包括施工日期、时间、地点、施工人员等信息,监测包括土壤的沉降、地表的变形等指标。
这些记录和监测数据可以用于质量控制和后期评估。
6. 施工现场安全管理:强夯施工现场必须有严格的安全管理措施。
施工人员应佩戴必要的安全装备,施工设备应符合相关的安全标准。
施工现场应设置警示标志和安全防护措施,确保施工的安全进行。
7. 强夯后处理:强夯施工完成后,应进行相应的后处理工作。
这包括填充土的加固、地表的修复等。
后处理工作的质量对于整个工程的持久性和稳定性至关重要。
8. 质量验收和评估:强夯施工完成后,应进行质量验收和评估。
验收包括对施工质量和效果的检查,评估包括对施工过程和结果的综合评价。
根据验收和评估结果,可以对施工进行进一步的改进和优化。
以上是强夯质量控制的要点,通过严格的质量控制措施,可以确保强夯施工的安全性和效果。
在实际施工中,还需要根据具体的工程要求和地质条件进行适当的调整和改进。
地基强夯施工质量保证措施一、施工质量控制要点1、偏差控制质量允许偏差表2、质量监测要点(1)由专人负责强夯施工质量检测控制;(2)开夯前应检查夯锤重和落距,确保单击夯击能符合设计要求。
(3)在每遍夯前对夯点放线进行复核,夯完后检查夯坑位置,发现偏差或漏夯应及时纠正。
(4)按设计要点检查每个夯点的夯击次数和每击的夯沉量。
3、质量保证措施(1)为保证地基加固效果,雨季施工做好场地排水。
(2)下雨前将已夯完的夯坑及时推平,防止夯坑积水。
(3)起重机应支垫平稳,遇软弱地基须用长枕木或路基板支垫。
(4)夯点中心位置用明显标志标出。
(5)强夯施工应有组织,有顺序进行避免漏点。
(6)夯锤落下后倾斜时,及时将夯坑填平。
若倾斜超过D/4时(D为夯锤直径),该击点无效,推平重夯。
(7)施工前组织全体人员进行技术交底。
(8)设专人负责现场质量检查,做好记录。
(9)强夯施工应严格按确定的强夯参数施工。
4、强夯处理后地基承载力检验。
强夯结束两周后对强夯地基进行检测,检测方法采用钻探、静载。
检验深度大于设计有效加固深度,二、常见质量问题及解决方案(1)地面隆起及翻浆调整夯点间距、落距、夯击数等,使之不出现地面隆起和翻浆为准。
若出现翻浆现象,可在夯点铺填碎石垫层,以利于空隙水压的消散,可一次铺成或分层铺填。
(2)夯击效果差若基础埋置较深时,可采取先挖除表层土的方法,或适当增加夯击点。
土层发生液化应停止夯击,此时的击数为该遍确定的夯击数或视夯点周围土体隆起情况,确定最佳夯击数。
间歇时间是保证夯击效果的关键,主要根据空隙水压力消散完来确定。
(3)土层中遇软弱层施工过程中如果发现有软弱层,应立即停止施工,并向项目部反映,等待相应的处理方案确定后方可进行施工。
三、季节性施工成品保护施工过程中的场地积水应及时排除,场地周围按照要求设置排水沟。
因本工程施工阶段正值冬季低温期,为防止雨雪对地基土的湿陷性影响以及为防止冻土,在已夯地基土上覆盖回填土至基地以上1.86m进行防冻保护,每天开始强夯施工前检查地表冻土情况,如有冻土块应先进行清除后,方可进行强夯施工。
一、编制依据1. 国家相关安全生产法律法规;2. 《建筑地基处理技术规范》(JGJ79-2012);3. 《建筑地基基础设计规范》(GB50007-2011);4. 《建筑地基基础工程施工质量验收规范》(GB50202-2002);5. 《建筑机械使用安全技术规程》(JGJ33-2012);6. 工程现场实际情况。
二、编制原则1. 预防为主,安全第一;2. 科学合理,确保施工安全;3. 严格执行国家强制性标准;4. 强化安全意识,提高施工人员安全素质。
三、安全专项措施1. 施工人员安全教育培训(1)对施工人员进行安全教育培训,提高安全意识;(2)培训内容包括:安全操作规程、安全防护设施使用、应急预案等;(3)对培训效果进行考核,确保施工人员掌握安全知识。
2. 施工现场安全管理(1)施工现场设置安全警示标志,明确危险区域;(2)施工区域实行封闭管理,非施工人员禁止入内;(3)施工现场配备必要的安全防护设施,如安全网、安全带、安全帽等;(4)施工人员必须佩戴安全防护用品,遵守操作规程。
3. 施工设备安全(1)施工设备必须符合国家相关安全标准,并定期进行检查、维护;(2)设备操作人员必须持证上岗,严格遵守操作规程;(3)施工过程中,设备运行应平稳,防止发生意外事故。
4. 施工工艺安全(1)施工工艺应符合设计要求,确保地基处理效果;(2)施工过程中,严格控制施工参数,如夯击能、夯击次数等;(3)施工过程中,密切关注地基处理效果,发现问题及时调整施工方案。
5. 应急预案(1)制定应急预案,明确应急响应程序;(2)定期组织应急演练,提高应急处置能力;(3)发生事故时,立即启动应急预案,确保人员安全、设备无损。
四、安全专项方案实施1. 施工单位应将安全专项方案纳入施工组织设计,明确安全责任;2. 施工单位应将安全专项方案落实到施工全过程,确保施工安全;3. 施工单位应定期对安全专项方案进行评估,及时发现问题并进行整改。
一、引言强夯法是一种常用的地基处理方法,广泛应用于建筑、道路、桥梁等工程领域。
然而,由于强夯过程中可能存在一定的安全风险,为确保施工人员的人身安全和工程顺利进行,特制定本应急预案及安全措施。
二、应急预案1. 预警等级划分根据施工现场实际情况,将预警等级划分为四个等级:Ⅰ级(特别严重)、Ⅱ级(严重)、Ⅲ级(较重)、Ⅳ级(一般)。
2. 预警信号(1)Ⅰ级预警:出现人员伤亡、设备损坏、重大环境污染等情况。
(2)Ⅱ级预警:出现人员轻伤、设备轻微损坏、环境污染等情况。
(3)Ⅲ级预警:出现人员轻微受伤、设备损坏、环境污染等情况。
(4)Ⅳ级预警:出现设备轻微损坏、环境污染等情况。
3. 应急响应(1)Ⅰ级预警:立即启动应急预案,组织救援队伍,全力抢救伤员,同时向上级部门报告情况。
(2)Ⅱ级预警:启动应急预案,组织救援队伍,对伤员进行救治,同时向上级部门报告情况。
(3)Ⅲ级预警:启动应急预案,组织救援队伍,对伤员进行救治,同时向上级部门报告情况。
(4)Ⅳ级预警:启动应急预案,组织救援队伍,对设备进行维修,同时向上级部门报告情况。
三、安全措施1. 人员培训(1)对施工人员进行强夯法操作规程、安全知识、应急处置等方面的培训。
(2)定期组织安全知识竞赛,提高施工人员的安全意识。
2. 施工现场管理(1)制定施工现场管理制度,明确各岗位职责,确保施工有序进行。
(2)加强施工现场巡查,发现安全隐患及时整改。
3. 设备管理(1)对强夯设备进行定期检查、保养,确保设备正常运行。
(2)对设备进行编号管理,便于追溯。
4. 环境保护(1)制定环境保护措施,降低强夯施工对环境的影响。
(2)加强对施工现场的绿化、保洁工作,确保环境整洁。
5. 应急物资储备(1)储备足够的急救药品、防护用品等应急物资。
(2)定期检查应急物资,确保其处于良好状态。
6. 应急演练(1)定期组织应急演练,提高施工人员的应急处置能力。
(2)针对不同预警等级,制定相应的应急演练方案。
地基强夯施工风险控制专项措施
一、关键控制措施
1.强夯前清除场地上下障碍物,严禁在高压输电线路下作业。
尤其认真核查国防光缆、电缆、管线等。
2.夯机按性能要求使用,施工前,专职安全员和船员应共同检查设备。
3.粉化石灰、筛选石灰和使用水泥的操作员,必须配戴口罩、眼镜、手套等。
4.使用夯实作业流程时,严禁夯击电缆线。
5.作业前,检查锤击机各部件是否正常,钢丝绳是否磨损,发现问题及时处理。
6.只有在锤击机稳定停止并对准坑后,才能进行强夯,起吊夯锤时速度应均匀,夯锤或挂钩不得碰吊臂,并在适当位置挂废汽车外胎加以保护。
7.夯锤起吊后,吊臂和夯锤下15m内不得站人。
非工作人员应远离夯实点30m以外。
8.干燥天气作业,在夯实点附近洒水以减少灰尘。
9.保护盖应设置在起重机驾驶室前方,且不影响视线。
10.驾驶人员应戴防护眼镜,预防落锤弹起砂石,打碎驾驶室玻璃会伤到驾驶员的眼睛。
11.专职安全员、维护人员应定期进行设备运行检查,确保机械安全。
12.强夯作业必须有专人统一指挥,指挥人员信号要明确,不能模棱两可,吊车司机按信号进行操作。
13.施工区域周围应设置明显的隔离标志和警告标志,并安排专职安全人员不间断巡查,闲杂人员严禁进入施工区域。
14.没有足够的照明,不能在夜间施工,雨季施工有防雷措施。
浅谈强夯地基处理方案及控制措施摘要:某住宅项目坐落于大连高新区凌水湾填海区。
基地自然沉积时间仅为两年,不能满足开发施工的场地需要。
因此,开发单位决定对项目地基土进行强夯加固处理。
本文对强夯地基处理施工工艺及质量影响因素及控制措施等方面进行了重点阐述。
关键词:强夯;施工方案;施工工序;加固效果检验,控制要点根据项目施工需要,结合现场试夯的实测数据,确定本次强夯方案。
本次强夯方案为点夯两遍,满夯一遍,点夯夯击能采用3000KN•M,满夯夯击能采用1000KN•M。
为满足保证地基处理质量要求,特编制以下方案指导现场施工。
一、编制依据及编制原则1编制依据1.1 场地勘察文件及现场试夯分析结论,并结合与有丰富实际施工经验的施工单位反复沟通、模拟推算结果。
1.2 涉及本工程施工及管理的有关标准、规范:《建筑地基处理技术规范》(JGJ79-2002/J220-2002);《建筑地基基础设计规范》(GB50007-2002);《建筑地基基础工程施工质量验收规范》(GB50202-2002);《工程测量规范》(GB50026-93);《建筑工程施工质量验收统一标准》(GB50300-2001);《建设工程施工现场供用电安全规范》(GB50194-93);《建筑施工安全检查标准》(JGJ59-99);《建筑机械使用安全技术规程》(JGJ33-2001);《土工试验规程》(SL237-99);2编制原则2.1 严格遵守设计规范、施工规范和质量评定与验收标准。
坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合。
2.2 实施项目法管理,通过对劳务、设备、材料、资金、技术、方案、信息、时间与空间条件的优化处置,实现成本、工期、质量及社会信誉的预期目标效果。
二、工程技术要求夯实系数大于等于0.94。
三、施工方案(一)强夯施工方案1试夯参数遍次夯击能量(KN•M)锤重(T)落距(M)夯点间距(M)击数备注1 3000 20T 15 6*6 8~10 最后两击平均夯沉量不大于5CM2 2000 20T 15 6*6 8~10 最后两击平均夯沉量不大于5CM3 1000 10T 10 - 1~2 满夯锤印搭接1/42施工方法步骤1 )设置施工测量基点:按照详规确定的平面位置,选择一处不受机械行驶破坏,又能透视,而且能方便强夯施工作为测量基点,加以固定和保护。
强夯施工重点、难点分析及应对措施强夯施工是一项复杂的工程,在施工过程中需要注意很多重点和难点。
针对这些问题,我们提出了相应的应对措施。
首先,夯坑施工处理预案是一个重点。
在施工时,必须确保夯坑底部无水或淤泥。
如果夯坑积水或出现淤泥,应该先挖除淤泥并回填碎石,再进行施工。
其次,控制基准点和夯点测设也是一个重点。
我们使用经纬仪和钢尺或全站仪来测定区域内的边界控制基准点,并在夯点中心放置标志物以标明位置。
施工机械也是一个重点。
我们使用履带式起重机拉索牵引三轴式半自动脱钩器,并确保起重机的吊钩与脱钩器以钢索相连接。
落距的确定也是一个重点。
我们按照设计要求设定落距,并使用钢尺或测绳来测量每个夯点的起夯面高程、每一击夯沉量以及每遍最终夯沉量。
点夯施工测量和记录也是重点。
我们使用经校正好的水准仪来测量每个夯点的高程和夯沉量,并按统一标准记录夯点编号、击数、夯沉量、能级、夯锤重、落距、施工时间和施工日期等信息。
满夯施工也是一个重点。
我们需要在点夯结束后整平场地,并使用施工机械进行满夯施工,确保场地标高符合设计要求。
对周围构建筑的影响也是一个重点。
我们需要在相应位置开挖隔振沟,并适当放坡,以减少对周围构建筑的影响。
施工过程中还存在一些难点,如场地回填过程中可能产生淤泥包。
我们可以采取换填或提高强夯夯击能等措施来解决这些问题。
在强夯施工过程中,可能会遇到地面隆起的情况,这会对施工造成影响。
为了解决这个问题,我们需要在满足超孔隙水压力消散80%的条件下,适时挖除隆起量,保持起夯面标高不变。
如果隆起土方是淤泥,还需要适当超挖一定深度后,回填碎石土至起夯面标高,这样才能继续进行强夯施工,确保设备能够正常作业。
在强夯施工过程中,有时会遇到处理深度变化较大的情况。
针对这种情况,我们需要控制在设计夯击能的有效处理深度范围之内。
但如果出现局部原状软弱土层相对较厚,设计处理深度较大的情况,需要根据实际情况适当增加夯击次数或提高或减小单击夯击能,以确保处理深度满足设计要求。
地基强夯施工作业风险控制专项措施
姓名:XXX
部门:XXX
日期:XXX
地基强夯施工作业风险控制专项措施
一、重点控制措施
1.强夯前清除场地上空和地下障碍物,严禁在高压输电线路下作业。
尤其认真核查国防光缆、电缆、管线等。
2.夯机按性能要求使用,施工前专职安全员与机组人员共同检查设备情况。
3.粉化石灰、石灰过筛及使用水泥的操作人员,必须配戴口罩、眼镜、手套等。
4.使用夯打操作工艺时,严禁夯击电缆线。
5.作业前,必须检查吊锤机械各部位是否正常及钢线绳有无磨损等情况,发现问题及时处理。
6.吊锤机械停稳并对好坑位后方可进行强夯作业,起吊夯锤时速度应均匀,夯锤或挂钩不得碰吊臂,并在适当位置挂废汽车外胎加以保护。
7.夯锤起吊后,吊臂和夯锤下15m内不得站人。
非工作人员要远离夯击点30m以外。
8.干燥天气作业,要在夯击点附近洒水降尘。
9.吊锤机械驾驶室前面宜在不影响视线的前提下设置防护罩。
10.驾驶人员应戴防护眼镜,预防落锤弹起砂石,击碎驾驶室玻璃伤害驾驶员眼睛。
11.专职安全员、维修工定期进行设备运转检查,确保机械安全。
12.强夯作业必须有专人统一指挥,指挥人员信号要明确,不能模棱两可,吊车司机按信号进行操作。
13.施工区域周围设置明显的隔离标志和警示标志,并安排专职安
第 2 页共 4 页
全人员不间断巡查,闲杂人员严禁进入施工区域。
14.夜间无足够照明时不能施工,雨季施工有防雷措施。
第 3 页共 4 页
