4.岩石边坡开挖单元工程质量评定表
- 格式:doc
- 大小:24.50 KB
- 文档页数:1
水利水电工程岩石边坡开挖单元工程质量评定表表1.1单元工程名称集水井工程单元工程量4866m3分部工程名称宜阳县三乡镇后院村提水工程施工单位单元工程名称、部位集水井基坑开挖检测日期项检查项目质量标准检验记录2015年6月4日次1 △保护层开挖采用分层开挖分三层。
各层爆破施工方法符合《岩石基础开挖工程施工技术规范》SL47-942 △平均坡度小于或等于设计坡度抽查6个断面,坡度为1:0.52‾1:0.76(设计边坡1:0.5)3 开挖坡面稳定、无松动岩块坡面稳定,无松动岩块项检测项目设计值允许偏差实测值(单位:项次1 m, 项次2 m)合格数合格率次(cm) (点)(%)-10m +20 -10.05 -9.95 -10.00 -10.111 坡脚标高-10.17 -9.90 -10.18 -10.01 11 91.6-10 -9.86 -10.12 -10.13 -9.93坡面斜长+30 +7 +16 +3 -15 -22 +8 -10 -23 +11 +5 13 92.9≤15m -20局部-12 -5 -4 +21超欠斜长+503 挖>15m -30检测结果共检测26点,其中合格24点,合格率92.3%评定意见单元工程质量等级主要检查项目全部符合质量标准。
一般检查项目符合质量优良标准,检测项目实测点合格率92.3%施工建设石爱军(监理)王怀良单位单位注:“+”为超挖,“-”为欠挖表 1.1填表说明填表时必须遵守“填表基本规则”,并符合以下要求:1、单元工程划分:按设计或施工检查验收的区、段划分,每区、段为一单元工程。
2、单元工程量:本单元开挖工程量(m3)。
3、检查项目:项次 2 的质量标准栏须填写设计坡度。
本例为 1:0.5。
检验记录栏要将检验情况简要记录下来,以便与质量标准比较,不能只填“符合要求”或“合格”。
4、检测项目;坡面局部超欠挖分为两项,本例斜坡长度<15m,故将实测值写在项次2相应的检测栏内。
屮华人民共和国水利电力部部标准水利水电基本建设工程单元工程质量等级评定标准水工建筑工程SDJ249.1—88(试行)(1)为了加强水利水电基本建设工程施工质量管理,提高工程质量,搞好评优、创优工作,特依据现行施T技术规程规范制订本标准。
(2)本标准适用于大中型水利水电工程,小型水利水电工程和其他工程可参照执行。
(3)单元工程是依据设计结构、施工部署或质量考核要求把建筑物划分为若干个层、块、段來确定的,通常是由若干工序完成的综合体,是日常质量考核的基本单位。
(4)本标准是评定单元工程质量等级的统一尺度,包括单元工程质量标准,单元工程质量的施工工艺要求,以及为评定单位工程质量使用的中间产品的质量标准。
(5)工程质量等级按国家规定划分为“合格”和“优良”两级。
单元工程质量等级评定标准见表0.0.1。
表0.0.1机电设备安装工程各检查项目全部符合质量标准,实测点的偏差符合规定者,评为合格;重要部位实测点的偏差小于规定者评为优良。
本标准中,标有符号者均为主要检查、检测项目,或重要部位实测点(机电设备安装)。
本标准中的“基本符合要求”,系指虽与本标准略有出入,但不影响安全运行和设计效益。
(6)单元工程质量检查项冃应按本标准执行,如需更改或增加, 应报请上级主管部门认可,如因特殊情况,部分项目不能及时检查,可先进行缺项暂评,待日后补项再评。
单元工程质量等级修正可在填报半年报或年报时进行。
(7)单元工程质量检验评定:可由施工单位的专职质检部门组织评定,并定期将检查评定结果报质量监督站和建设单位。
属于隐蔽T程和关键部位,施T企业应在自检合格的基础上及吋报请建设单位、质量监督站,组织设计和运行管理单位的代表共同检查评定。
(8)本标准的检查点均在被评定的单元工程范围内选定。
其他检查项目的总检查点数量是指其他检查项目按本标准要求选定的检查点的总和,具体数量和位置由有关单位在现场商定。
第一章岩石边坡开挖工程单元工程划分:按设计或施工检查验收的区,段划分,每一区,段为一个单元工程。
岩石边坡开挖单元工程质量等级评定表监理单位:编号:
岩石地基开挖单元工程质量等级评定表
监理单位:编号:
岩石地下平洞开挖单元工程质量等级评定表监理单位:编号:
岩石竖井开挖单元工程质量等级评定表
监理单位:编号:
软基和岸坡开挖单元工程质量等级评定表监理单位:编号:
岩石地基灌浆单元工程质量等级评定表监理单位:编号:
监理单位:编号:
预埋管路系统回填灌浆单元工程质量等级评定表监理单位:编号:
监理单位:编号:
锚喷支护单元工程质量等级评定表监理单位:编号:
预应力锚固单元工程质量等级评定表监理单位:编号:
混凝土防渗墙单元工程质量等级评定表
监理单位:
编号:。
单位工程外观质量评定表(共2个表式)水利水电工程外观质量评定办法:单位工程完工后,由建设(监理)单位组织,负责该项工程的质量监督部门主持,由建设(监理)及质量检测等单位参加的工程外观质量评定组进行现场检验评定。
参加工程外观量评定的人员应具有工程师及其以上技术职称。
评定组人数不应少于5人,大型工程不宜少于7人。
各评定项目的质量标准,应根据所评工程特点及使用要求,再评定前由设计、建设监理及施工单位共同研究提出方案,经负责该项工程的质量监督部门确认后执行。
水工建筑工程单元工程质量评定表(共30个表式)本部分系根据水利电力颁发的《水利水电基本建设工程大元工程质量等级评定标准》SDJ249。
1—88水利水电行业现行施工规范编制。
适用于大中型水利水电工程,小型工程可参照使用。
单元工程或工序质量检验内容按表中所列内容由施工单位自检,建设监理单位复核。
检测数量及单元工程或工序质量等级评定标准按照SDJ249。
1—88执行。
评定表中加“△”的项目为主要检查(检测)项目.工序名称前加“△"者为主要工序。
“质量标准”栏中凡写有“应符合设计要求”或“设计规定”的项目,表1.1岩石边坡开挖单元工程质量评定表表1.2岩石地基开挖单元工程质量评定表表1.3岩石洞室开挖单元工程质量评定表表1。
4软基和岸坡开挖单元工程质量评定表表1.5混凝土单元工程质量评定表表1。
5-1基础面或混凝土施工缝处理工序质量评定表续表1.5—3混凝土止水、伸缩缝和排水管安装表1。
5-5混凝土浇筑工序质量评定表表1。
6 混凝土预制构件安装单元工程质量评定表表1。
7 混凝土坝坝体接缝灌浆单元工程质量评定表表1.8 岩石地基帷幕灌浆单元工程质量评定表注:表中第10项,系采用“孔口封闭灌浆法”或“自上而下分段灌浆法”时,应遵循的质量标准。
水利水电工程表1.9 岩石地基固结灌浆单元工程质量评定表表1.10 水工隧洞回填灌浆单元工程质量评定表表1。
11 高压喷射灌浆单元工程质量评定表表1。
水利水电工程
表1 岩石边坡开挖单元工程质量评定表(例表)
注“+”为超挖,“—”为欠挖。
水利水电工程
表2 岩石地基开挖单元工程质量评定表(例表)
水利水电工程
表3 岩石洞室开挖单元工程质量评定(例表)
注:“+”为超挖,“—”为欠挖。
水利水电工程
表4 软基和岸坡开挖单元工程质量评定表(例表)
注:“+”为超挖,“—”为欠挖。
水利水电工程
水利水电工程
水利水电工程
水利水电工程
水利水电工程
水利水电电工程
水利水电工程
水利水电工程
表7 河道疏浚单元工程质量评定表(例表)
水利水电工程
水利水电工程
水利水电工程
水利水电工程
水利水电工程
水利水电工程
表14 浆砌石体基岩连接工程单元工程评定表(例表)
水利水电工程
水利水电工程
水利水电工程
堤防工程。

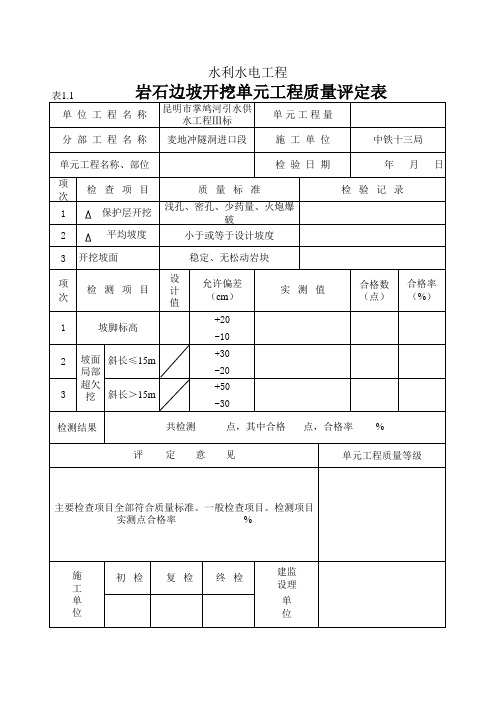

岩石边坡开挖单元工程质量评定表
施工单位:云南万玺建设工程有限公司挂篮子河电站项目部合同编号:LCYTYD-ZXKR-SG-02 №:2014-0
单位工程名称拦河坝及附属工程单元工程量
分部工程名称进水闸及附属工程施工单位云南万玺建设工程有限
公司挂篮子电站项目部单元工程名称、部位检验日期年月日项次检查项目质量标准检查记录
1 △保护层开挖浅孔、密孔、少量药
2 △平均坡度小于或等于设计坡度
3 开挖坡面稳定、无松动岩块
4 预裂面残孔率Ⅰ~Ⅲ类岩石残孔率80%~90%
项次检测项目设计
值
允许偏差
(cm)
实测值
合格点
数
合格率
(%)
1 坡脚标高+20 -10
2 坡
面
超
欠
挖斜长
≤15m
+30
-20
3 斜长
>15m
+50
-30
检测结果共检测点,其中合格点,合格率 %
单位评定意见单元工程质量等级签名
施工单位
主要检测项目全部符合质量标准。
一般检查项目质量标准。
检查项目实测点合格率 %
监理单位
主要检测项目全部符合质量标准。
一般检查项目质量标准。
检查项目实测点合格率 %
注:“+”为超挖,“-”为欠挖。
