XXX能源有限公司
关于下发《工程定额参考单价》的通知(试行)
公司下属各矿:
针对目前各矿工程定额不统一,定额管理混乱的实际情况,经公司领导同意,生产、安全、技术部共同制定并下发《工程定额参考单价》(试行)。
望各煤矿根据自己的实际情况,参照《工程定额参考单价》(试行),综合考虑,制定出适合自己煤矿的工程定额。
附:《工程定额参考单价》(试行)
XXX能源有限公司工程定额参考单价(试行)
说明:本《参考单价》的制定,参照国家《煤矿建设井巷工程消耗量定额》、《煤矿建设井巷工程辅助费综合定额》、《煤矿建设井巷工程辅助费基础定额》(2007)、煤矿原有合同及原单价,综合评定后,经公司领导、各部门共同研究制定.
第一部分井巷工程
一、适用范围:
1、矿井开拓巷道、准备巷道和回采巷道的施工。
2、小型承包。
即施工队在承包巷道施工时只承担工人工资、炸材、小型工具材料
及10000元以下的工伤费用。
3、对于大型工程的承包,以承包合同为准。
二、参考单价:

XXX能源有限责任公司工程参考单价基础表
下山
上山
平
巷
第二部分:土建工程
一、适用范围:
1、煤矿地面小型土建工程施工时的工资费用。
2、对于大型工程,如办公楼、污水处理、变电所等采取整体承包的模式,以
承包合同为准.
二、参考单价:
XXX能源有限责任公司土建工程参考单价基础表
表 2
采煤部份暂未确定,待成熟后另行制定。
【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【定额定价】: 1080 元【优惠价】: 680 元【定额册数】: 全套十种共13册【定额出版日期】:2008-1【定额作者】: 中国煤炭建设协会【定额出版社】:煤炭工业出版社简要目录:一、《煤炭建设井巷工程概算定额》(2007基价)上下册定价:180元二、《煤炭建设井巷工程消耗定额》(2007基价)定价:120元三、《煤炭建设井巷工程辅助基础定额》(2007基价)定价:50元四、《煤炭建设井巷工程辅助费综合定额》(2007基价)定价:100元五、《煤炭建地面建筑工程消耗定额》(2007基价)上下册定价:170元六、《煤炭建设机电安装工程消耗定额》(2007基价)上下册定价:170元七、《煤炭建工程施工机械台班费用定额》(2007基价)定价:60元八、《煤炭建设特殊凿井工程消耗量定额》(2007基价)定价:130元九、《煤炭建工程费用定额及造价管理有关规定》(2007基价)定价:40元十、《煤炭建设工程量清单项目及计算规则》(2007基价)定价:60元【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】一、包含定额:煤炭建设井巷工程概算定额(2007基价\99基价)煤炭建设井巷工程消耗定额(2007基价)煤炭建设井巷工程辅助基础定额(2007基价)煤炭建设井巷工程辅助费综合定额(2007基价\99基价)煤炭建设地面建筑工程消耗定额(2007基价)煤炭建设机电安装工程消耗定额(2007基价)煤炭建设特殊凿井工程消耗量定额(2007基价)煤炭建设特殊凿井工程综合定额(2007基价)。
煤炭建设工程费用定额及造价管理有关规定、煤炭建设工程量清单项目及计算规则。

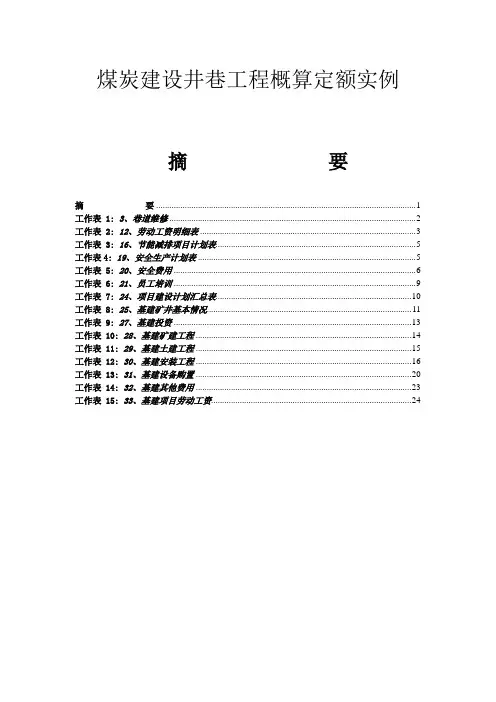

煤炭建设井巷工程概算定额实例摘要摘要 (1)工作表 1: 3、巷道维修 (2)工作表 2: 12、劳动工资明细表 (3)工作表 3: 16、节能减排项目计划表 (5)工作表4: 19、安全生产计划表 (5)工作表 5: 20、安全费用 (6)工作表 6: 21、员工培训 (9)工作表 7: 24、项目建设计划汇总表 (10)工作表 8: 25、基建矿井基本情况 (11)工作表 9: 27、基建投资 (13)工作表 10: 28、基建矿建工程 (14)工作表 11: 29、基建土建工程 (15)工作表 12: 30、基建安装工程 (16)工作表 13: 31、基建设备购置 (20)工作表 14: 32、基建其他费用 (23)工作表 15: 33、基建项目劳动工资 (24)工作表 1: 3、巷道维修表3 煤矿2012年生产开拓准备进尺明细计划表单位:米工作表 2: 12、劳动工资明细表表12 煤矿(厂、部室)2012年劳动工资计划工作表 3: 16、节能减排项目计划表表16 煤矿(厂)2012年节能减排项目计划表单位:万元工作表4: 19、安全生产计划表表19 煤矿(厂)2012年安全生产建议计划工作表 5: 20、安全费用表20煤矿2012年安全费计划明细工作表 6: 21、员工培训表21 煤矿(厂、部室)2012年员工培训计划工作表 7: 24、项目建设计划汇总表表24 煤矿(选煤厂、铁路专用线)基本建设2012年项目建设计划汇总表单位:万元工作表 8: 25、基建矿井基本情况表25 基建矿井基本情况表项目名称:矿业有限公司说明:本表基本建设矿井包括新建、改扩建、非安全技改的技术改造、能力增加的产业升级项目工作表 9: 27、基建投资表27 2012年煤矿(选煤厂、铁路专用线)基建投资建议计划单位:万元说明:其它费用包括建设单位管理费、生产准备费、监理费、设计费、办公费、考察费、培训费、科研费、勘探费用等。
【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【定额定价】: 1080 元【优惠价】: 680 元【定额册数】: 全套十种共13册【定额出版日期】:2008-1【定额作者】: 中国煤炭建设协会【定额出版社】:煤炭工业出版社简要目录:一、《煤炭建设井巷工程概算定额》(2007基价)上下册定价:180元二、《煤炭建设井巷工程消耗定额》(2007基价)定价:120元三、《煤炭建设井巷工程辅助基础定额》(2007基价)定价:50元四、《煤炭建设井巷工程辅助费综合定额》(2007基价)定价:100元五、《煤炭建地面建筑工程消耗定额》(2007基价)上下册定价:170元六、《煤炭建设机电安装工程消耗定额》(2007基价)上下册定价:170元七、《煤炭建工程施工机械台班费用定额》(2007基价)定价:60元八、《煤炭建设特殊凿井工程消耗量定额》(2007基价)定价:130元九、《煤炭建工程费用定额及造价管理有关规定》(2007基价)定价:40元十、《煤炭建设工程量清单项目及计算规则》(2007基价)定价:60元【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】一、包含定额:煤炭建设井巷工程概算定额(2007基价\99基价)煤炭建设井巷工程消耗定额(2007基价)煤炭建设井巷工程辅助基础定额(2007基价)煤炭建设井巷工程辅助费综合定额(2007基价\99基价)煤炭建设地面建筑工程消耗定额(2007基价)煤炭建设机电安装工程消耗定额(2007基价)煤炭建设特殊凿井工程消耗量定额(2007基价)煤炭建设特殊凿井工程综合定额(2007基价)。
煤炭建设工程费用定额及造价管理有关规定、煤炭建设工程量清单项目及计算规则。
向阳煤矿井巷工程掘进单价计算清单一、断面2.8×3.0 、净断面:8.01m2、单项工程综合计算1、每米炸药消耗为每米消耗36公斤,按32个孔计算,雷管32棵,其计算结果为:53.93×8.01=432元/ m,8.79×8.01=70.41元/ m2、开挖方量计算:119.9×8.01=960.40元/m3、锚网喷支护计算:(锚杆25元/根×7=175、挂网38×3=114、喷浆32.58×8.01=261元/m),合计计算锚网喷68.7×8.01=550.29元/ m4、水沟计算:14.98×8.01=119.98元/ m5、施工机具消耗:49.94×8.01=400.02元/ m6、班长津贴:1.25×8.01=10.01元/ m7、炊事员:5.61×8.01=44.94元/ m8、机电运输:47.44×8.01=379.9元/ m二、单价合计综合计算1、70.41+960.40+550.29+119.98+400.02+10.01+44.94+379.9=2535.95元/m2、2535.95÷8.01=316.59元/m23、根据你所提供的单价2500元/m的综合计算调差为:4.48元/m24、按照井巷工程定额计算斜井单价和受地质条件的影响,按照1.1的系数进行计算单价为:2535.95×1.1=2789.55元/m,折算出(按方量)单价348.26元/m2三、综合以上数据均为综合计算价,不含税收。
四、按照平均每天进尺2.7米,预计8个月完成500米的进尺。
煤炭井巷基础定额总说明一、《煤炭建设井巷工程基础定额(99统一基价)》(以下简称本定额)是根据国家计划委员会计建设函(1997)034号文《关于同意对煤炭建设工程各定额指标修编的复函》的精神,本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
二、本定额供编制井巷工程施工图预算之用;也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用范围为直接定额费部分,有人工,材料和机械三项费用组成:1. 人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2. 材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3. 机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量,施工中使用的机械型号与定额不同时不允许调整。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,可按新颁发的《煤炭建设工程施工机械台班费用定额(99统一基价)》中的数量计算。
六、定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10.七、本定额的掘进与砌筑部分均已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
《煤炭建设井巷工程概算定额(99统一基价)》说明一、《煤炭建设井巷工程概算定额(99统一基价)》(以下简称本定额)是根据《煤炭建设井巷工程基础定额(99统一基价)》、井筒和巷道断面、硐室通用设计及具有代表性的施工图纸编制的,适用于新建、改建、扩建矿井的基本建设井巷工程。
二、本定额用于编制矿井初步设计概算、可行性研究投资估算,也可作为编制招标工程标底或投标报价和基本建设投资计划的参考。
三、本定额所出现的定额基价,是以北京地区材料预算价格编制的,使用时地区价差应根据《煤炭建筑安装工程造价价差调整办法》的规定计算。
四、本定额的费用范围仅为直接定额费部分,并以人工、材料、机械消耗量及相应费用形式出现.五、本定额出现四种煤岩硬度,即煤、软岩(相当于f=1~3)、中硬岩(f=4~6)、硬岩(相当于f=7~10)。
六、定额综合的范围和内容本定额井筒以成井形式综合,定额单位10m;巷道以成巷形式综合,定额单位10m;硐室以成硐形式综合,定额单位100m3掘进体积。
综合的范围和内容分述如下:(一) 立井井筒1.永久锁口定额包括永久锁口的掘进、砌筑、临时锁口的砌筑与拆除,定额单位以“m”出现.2.表土段(普通法施上)定额包括掘进、临时支护、混凝土砌壁等内容.3.表土段(冻结法施工)定额综合的内容有岩土类别、风镐掘进、放炮掘进、砌壁、钢筋制作绑扎等。
使用时,按井筒净直径和冻结深度选用定额.4立井井筒(基岩段)定额包括掘进、临时支护、永久支护等内容。
5.壁座定额包括掘进、临时支护、砌筑、钢筋制作绑扎等内容。
定额单位以100m3掘进体积出现。
(二)斜井井筒1.斜井表土(明槽开挖)定额综合的内容有岩土类别、开挖、砌碹、回填土、水沟、台阶、扶手、粉刷等。
定额单位以斜长“10m”出现。
2.斜井表土(暗槽掘进)定额综合的内容有岩土类别、掘进、临时支护、砌碹、水沟、台阶、扶手、粉刷等。
3.斜井井筒(基岩段)定额综合的内容有、掘进、临时支护、永久支护、水沟、台阶、扶手、粉刷等。

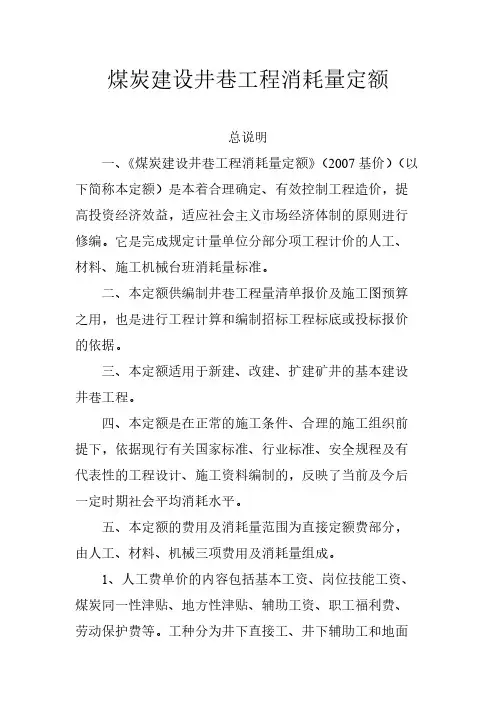

煤炭建设井巷工程消耗量定额总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
二、本定额供编制井巷工程量清单报价及施工图预算之用,也是进行工程计算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1、人工费单价的内容包括基本工资、岗位技能工资、煤炭同一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2、材料费事按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,以包括材料、成品及半成品加工、场内运输和施工操作损耗。
3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,按《煤炭建设工程施工机械台班费用定额(2007基价)》计算。
六定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进于砌筑部分已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
但由于自然因素一处冒落厚度超过150mm、连续冒落体积3m³以上时,经核实验收后作为隐蔽工程处理,冒落出矸或充填套用相应定额。
煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
07井巷定额说明总说明一、《煤炭建设井巷工程消耗量定额(2021基价)》(以下简称本定额)是本着合理确定,有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工,材料,施工机械台班消耗量标准。
二、本定额可供基本建设井巷工程量目录报价及施工图财政预算之用;也就是展开工程支付和基本建设招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额就是在正常的施工条件,合理的施工非政府前提下,依据现行有关国家标准,行业标准,安全规程及有代表性的工程设计,施工资料基本建设的,充分反映了当前及今后一定时期社会平均值消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工,材料和机械三项费用及消耗量组成:1、人工费单价的内容包括基本工资,岗位技能工资,煤炭统一性津贴,地方性津贴,辅助工资,职工福利费,劳动保护费等。
工种分为井下直接工,井下辅助工和地面辅助工。
2、材料费就是按北京地区材料财政预算价格排序的,材料品种严重不足部分就是挑选出几个矿区财政预算价格展开综合德博瓦桑县的。
材料消耗分成主要材料和周转采用折旧材料。
对于其他价值并不大的零星材料,定额以“其他材料费”发生百分率和费用金额。
材料消耗量中,已包含材料,成品及半成品加工,场内运输和施工操作方式损耗。
3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
本定额未发生施工机械的风,水,电的消耗量,当须要调整价差时,按《煤炭建设工程施工机械台班费用定额(2021基价)》排序。
六、定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进与砌筑部分均已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输,充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
XXX能源有限公司
关于下发《工程定额参考单价》的通知(试行)
公司下属各矿:
针对目前各矿工程定额不统一,定额管理混乱的实际情况,经公司领导同意,生产、安全、技术部共同制定并下发《工程定额参考单价》(试行)。
望各煤矿根据自己的实际情况,参照《工程定额参考单价》(试行),综合考虑,制定出适合自己煤矿的工程定额。
附:《工程定额参考单价》(试行)
XXX能源有限公司工程定额参考单价(试行)
说明:本《参考单价》的制定,参照国家《煤矿建设井巷工程消耗量定额》、《煤矿建设井巷工程辅助费综合定额》、《煤矿建设井巷工程辅助费基础定额》(2007)、煤矿原有合同及原单价,综合评定后,经公司领导、各部门共同研究制定。
第一部分井巷工程
一、适用范围:
1、矿井开拓巷道、准备巷道和回采巷道的施工。
2、小型承包。
即施工队在承包巷道施工时只承担工人工资、炸材、小型工具材
料及10000元以下的工伤费用。
3、对于大型工程的承包,以承包合同为准。
二、参考单价:
第二部分:土建工程
一、适用范围:
1、煤矿地面小型土建工程施工时的工资费用。
2、对于大型工程,如办公楼、污水处理、变电所等采取整体承包的模式,以承包合同为准。
二、参考单价:
XXX能源有限责任公司土建工程参考单价基础表
表2。
