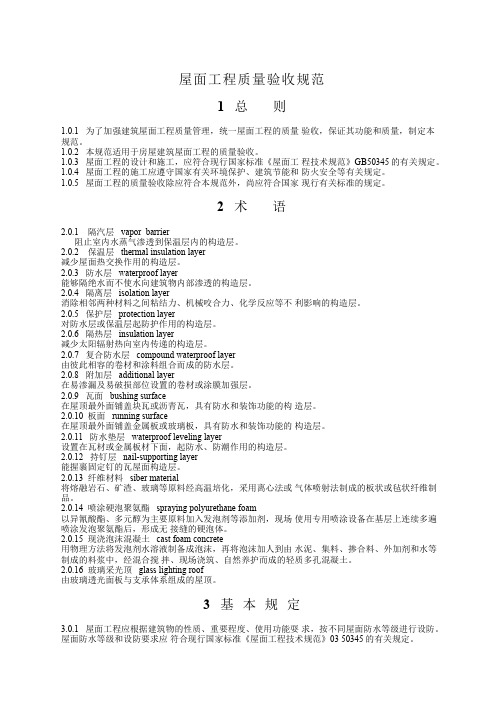

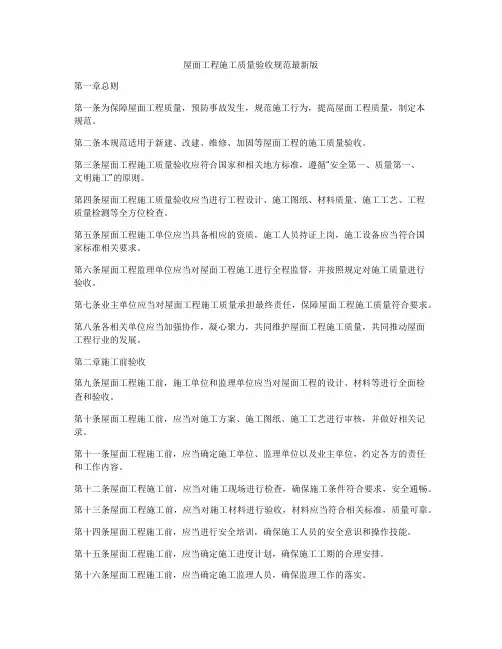

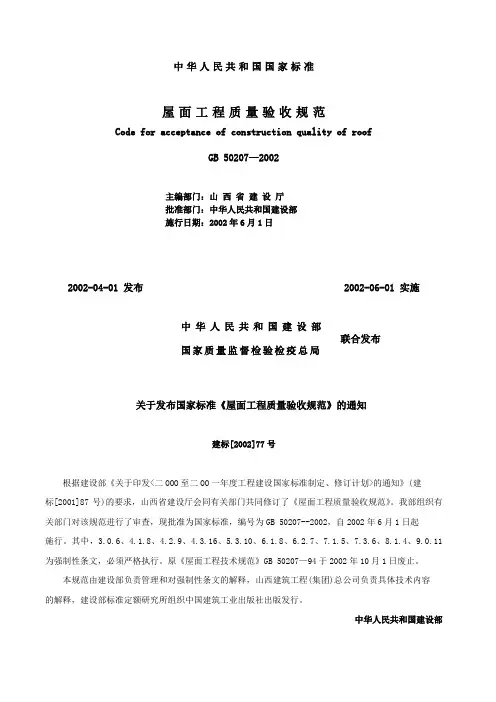

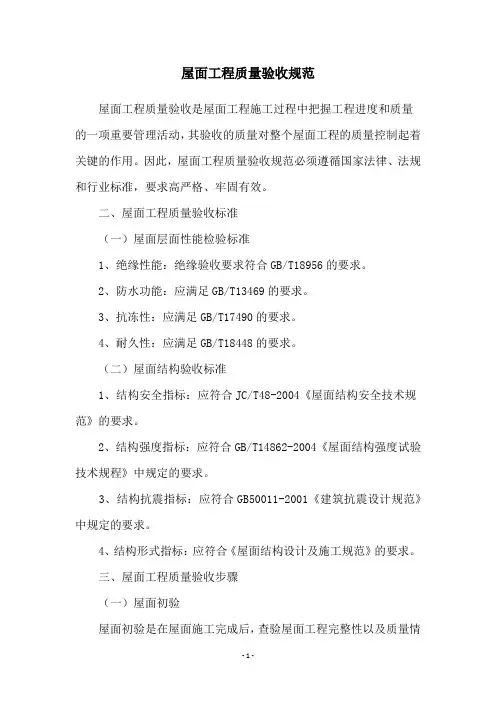

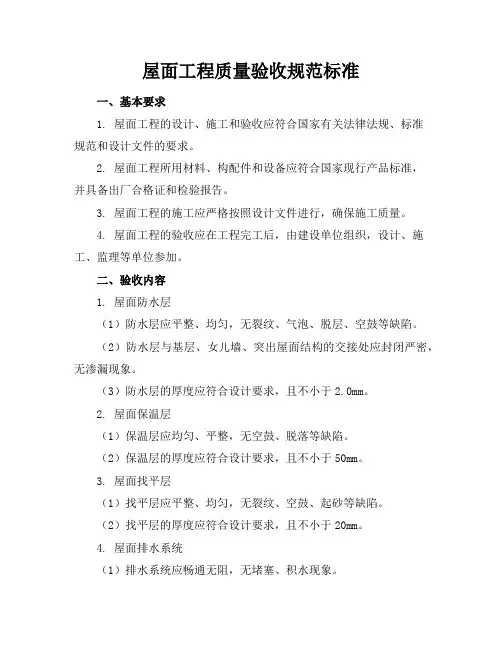

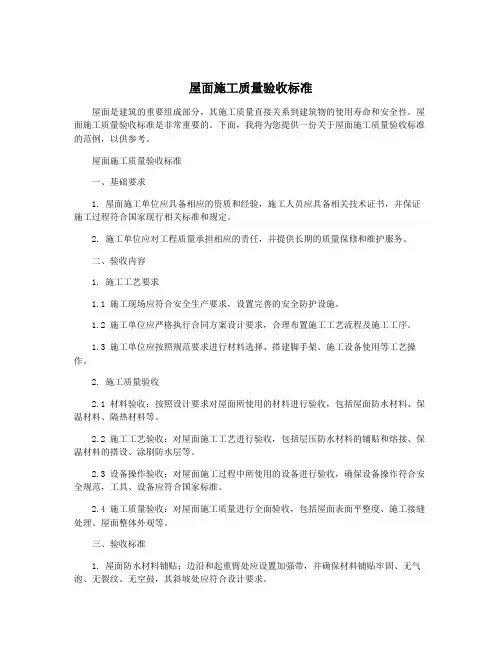

屋面工程质量验收标准规范

屋面工程质量验收规范内容简介

(共4条强制性条文,、、、)

一、基本规定

屋面工程应根据建筑物的性质﹑重要程度﹑使用功能要求,《屋面工程技术规范》GB50345的有关规定。

施工单位应取得建筑防水和保温工程相应等级的资质证书;作业人员应持证上岗。

施工单位应建立、健全施工质量的检验制度,严格工序管理,做好隐蔽工程的质量检查和记录。

屋面工程施工前应通过图纸会审,施工单位应掌握施工图中的细部构造及有关技术要求;施工单位应编制屋面工程专项施工方案,并应经监理单位或建设单位审查确认后执行。

对屋面工程采用的新技术,应按有关规定经过科技成果鉴定、评估或新产品、,并应制定相应技术质量标准。

屋面工程所用的防水、保温材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等必须符合国家现行产品标准和设计要求。产品质量应由经过省级以上建设行政主管部门对其资质认可和质量技术监督部门对其计量认证的质量检测单位进行检测。

防水、保温材料进场验收应符合下列规定:

1 应根据设计要求对材料的质量证明文件进行检查,并应经监理工程师或建设单位代表确认,纳入工程技术档案;

2 应对材料的品种、规格、包装、外观和尺寸等进行检查验收,并应经监理工程师或建设单位代表确认,形成相应验收记录;

3 防水,,并应提出进场检验报告;

4 进场检验报告的全部项目指标均达到技术标准规定应为合格;不合格材料不得在工程中使用。

当进行下道工序或相邻工程施工时,、设备或预埋件等,,不得进行凿孔、打洞或重物冲击等有损屋面的作业。

屋面防水工程完工后,应进行观感质量检查和雨后观察或淋水、蓄水试验,不得有渗漏和积水现象。

屋面工程各子分部工程和分项工程的划分,.

屋面工程各子分部工程和分项工程的划分

分部工程子分部工

分项工程

屋面工程

基层与保

找坡层,找平层,隔汽层,隔离层,保护层

保温与隔

板状材料保温层,纤维材料保温层,喷涂硬泡聚

氨酯保温层,现浇泡沫混凝土保温层,种植隔热

层,架空隔热层,蓄水隔热层防水与密

卷材防水层,涂膜防水层,复合防水层,接缝密封

防水

瓦面与板

烧结瓦和混凝土瓦铺装,沥青瓦铺装,金属板铺

装,波路采光顶铺装

细部构造

檐口,檐沟和天沟,女儿墙和山墙,水落口,变形

缝,伸出屋面管道,屋面出入口,反梁过水孔,设

施基座,屋脊,屋顶窗

屋面工程各分项工程宜按屋面面积每500㎡-1000㎡划分为

一个检验批,不足500㎡应按一个检验批;每个检验批的抽检数量应按本规范第4-8章的规定执行。

二、基层与保护工程

1、找平层和找坡层检验批质量控制要求:

主控项目

找坡层和找平层所用材料的质量及配合比,应符合设计要求。

检验方法:检查出场合格证、质量检验报告和计量措施。

找坡层和找平层的排水坡度,应符合设计要求。

检验方法:坡度尺检查。

一般项目

找平层应抹平、压光,不得有酥松、起砂、起皮现象。

检验方法:观察检查

卷材防水层的基层与突出屋面结构的交接处,以及基层的转角处,找平层应做成圆弧形,且应整齐平顺。

检验方法:观察检查。

找平层分格缝的宽度和间距,均应符合设计要求。

检验方法:观察和尺量检查。

,找平层表面平整度的允许偏差为5mm.

检验方法:2m靠尺和塞尺检查。

2、隔气层检验批质量控制要求:

主控项目

隔汽层所用材料的质量,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告和进场检验报告。

隔汽层不得有破损现象。

检验方法:观察检查。

一般项目

卷材隔气层应铺设平整,卷材搭接缝应粘结牢固,密封应严密,不得有扭曲、皱折和起泡的报告缺陷。

检验方法:观察检查。

涂膜隔热层应粘结牢固,表面平整,涂布均匀,不得有堆积、

起泡和露底等缺陷。

检验方法:观察检查

3、隔离层检验批质量控制要求:

主控项目

隔离层所用材料的质量及配合比,应符合设计要求。

检验方法:检查出厂合格证和计量措施。

隔离层不得有破损和漏铺现象。

检验方法:观察检查。

一般项目

塑料膜、土工布、卷材应铺设平整,其搭接宽度不应小于50mm,不得有皱折。

检验方法:观察和尺量检查。

低强度等级砂浆表面应压实、平整,不得有起壳、起砂现象。

检验方法:观察检查。

4、保护层检验批质量控制要求:

主控项目

保护层所用的材料质量及配合比,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告和计量措施。

块体材料、水泥浆或细石混凝土保护层的强度等级,应符合设计要求。

检验方法:检查块体材料、水泥浆或混凝土抗压强度试验报告。

保护层的排水坡度,应符合设计要求。

检验方法:坡度尺检查。

一般项目

块体材料保护层表面应干净,接缝应平整,周边应顺直,镶嵌应正确,应无空鼓现象。

检查方法:小锤轻击和观察检查。

、细石混凝土保护层不得有裂纹、脱皮、麻面和起砂等现象。检查方法:观察检查。

,厚薄应均匀,不得漏涂。

检查方法:观察检查。

保护层的允许偏差和检验方法

项目

允许偏差(mm)

检验方法块体材料

水泥砂

细石混凝

表面平整度 4.0 4.0 5.0 2m靠尺和塞尺检查缝格平直 3.0 3.0 3.0 拉线和尺量检查接缝高低差 1.5 ——直尺和塞尺检查板块间隙宽

2.0 ——尺量检查

保护层厚度设计厚度的10﹪,且不得大于

5mm

钢针插入和尺量检

三、保温与隔热工程

保温材料的导热系数、表观密度或干密度、抗压强度或压缩强度、燃烧性能,必须符合设计要求。

1、板状材料保温层检验批质量控制要求:

主控项目

板状保温层材料的质量,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告和进场检验报告。

板状材料保温层的厚度符合设计要求,其正偏差应不限,负偏差应为5﹪,且不得大于4mm。

检验方法:钢针插入和尺量检查。

屋面热桥部位处理应符合设计要求。

检验方法:观察检查。

一般项目

板状保温材料铺设应紧贴基层,应铺平垫稳,拼缝应严密,粘贴应牢固。

检验方法:观察检查。

、数量和位置均应符合设计要求;垫片应与保温层表面齐平。

检验方法:观察检查。

板状材料保温层表面平整度的允许偏差为5mm。

检验方法:2m靠尺和塞尺检查。

.

检验方法:直尺和塞尺检查。

2、纤维材料保温层检验批质量控制要求:

主控项目

纤维保温材料的质量,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告和进场检验报告。

纤维材料保温层的侯府应符合设计要求,其正偏差应不限,毡不得有负偏差,板负偏差应为4﹪,且不得大于3mm。

检验方法:钢针插入和尺量检查。

层面热桥部位应符合设计要求。

检验方法:观察检查。

一般项目

纤维保温材料辅助设应紧贴基层,拼缝应严密,表面应平整。

检验方法:观察检查。

固定件的规格、数量和位置应符合设计要求;垫片应与保温层表面齐平。

检验方法:观察检查。

装配式骨架和水泥纤维板应铺钉牢固,表面应平整;龙骨间距和板材厚度应符合设计要求。

检验方法:观察和尺量检查。

具有抗水蒸气渗透敷面的玻璃棉制品,其外敷面应朝向室内,拼缝应用防水蜜蜂胶带封严。

检验方法:观察检查。

3、喷涂硬泡聚氨酯保温层检验批质量控制要求:

主控项目

喷涂硬泡聚氨酯所用原材料的质量及配合比,应符合设计要求。

检验方法:检查原材料出厂合格证、质量检验报告和计量措施。

喷涂硬泡聚氨酯保温层的厚度应符合设计要求,其正偏差应不限,不得有负偏差。

检验方法:钢针插入和尺量检查。

层面热桥部位处理应符合设计要求。

检验方法:观察检查。

一般项目

喷涂硬泡聚氨酯应分遍喷涂,粘结应牢固,表面应平整,找坡应正确。

检验方法:观察检验。

检验方法:2m靠尺和塞尺检查。

4、现浇泡沫混凝土保温层检验批质量控制要求:

主控项目

现浇泡沫混凝土所用原材料的质量及配合比,应符合设计要求。

检验方法:检查原材料出厂合格证、质量检验报告和计量措施。

,其正负偏差应为5%,且不得大于5mm。

检验方法:钢针插入和尽量检查。

检验方法:观察检查。

一般项目

现浇泡沫混凝土应分层施工,粘结应牢固,表面应平整,找坡应正确。

检验方法:观察检查。

现浇泡沫混凝土不得有贯通性裂缝,以及疏松、起砂、起皮现象。

检验方法:观察检查。

现浇泡沫混凝土保温层表面平整度的允许偏差为5mm。

检验方法:2m靠尺和塞尺检查。

5、种植隔热层检验批质量控制要求:

主控项目

种植隔热层所用材料的质量,应符合设计要求。

检验方法:检查出厂合格证和质量检验报告。

检验方法:观察检查。

,并不得堵塞。

检验方法:观察和尺量检查。

一般项目

、均匀,厚度应符合设计要求。

检验方法:观察和尺量检查。

,接缝方法应符合国家现行有关标准的规定。

检验方法:观察和尺量检查。

、接缝严密,其搭接宽度的允许偏差为-10mm。

检验方法:观察和尺量检查。

种植土应铺设平整、均匀,其厚度的允许偏差为±5%,且不得大于30mm。

检验方法:尺量检查。

6、架空隔热层检验批质量控制要求:

主控项目

架空隔热制品的质量,应符合设计要求。

检验方法:检查材料或构件合格证和质量检验报告。

架空隔热制品的铺设应平整、稳固,缝隙勾填应密室。

检验方法:观察检查。

一般项目

架空隔热制品距山墙或女儿墙不得小于250mm。

检验方法:观察和尺量检查。

架空隔热层的高度及通风屋脊、变形缝做法,应符合设计要求。

检验方法:观察和尺量检查。

架空隔热制品接缝高低差的允许偏差为3mm.

检验方法:直尺和塞尺检查。

7、蓄水隔热层检验批质量控制要求:

主控项目

防水混凝土所用材料的质量及配合比,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告、进场检验报告和计量措施。

防水混凝土的抗压轻度和抗渗性能,应符合设计要求。

检验方法:检查混凝土抗压和抗渗试验报告。

蓄水池不得有渗漏现象。

检验方法:蓄水至规定高度观察检查。

一般项目

防水混凝土表面密实、平整,不得有蜂窝、麻面、漏筋等缺陷。

检验方法:观察检查。

,并不得贯通。

检验方法:刻度放大镜检查。

、过水孔、排水管、溢水管等,其位置、标高和尺寸均应符合设计要求。

项目允许偏差(mm)检验方法

长度、宽度+15,-10

尺量检验厚度±5

表面平整度 5 2m靠尺和塞尺检查排水坡度符合设计要求坡度尺检查

四、防水与密封工程

1、卷材防水层检验批质量控制要求:

主控项目

防水卷材及其配套材料的质量,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告和进场检验报告。

卷材防水层不得有渗漏和积水现象。

检验方法:雨后观察或淋水、蓄水试验。

卷材防水层在檐口、檐沟、天沟、水落口、泛水、变形缝合伸出屋面管道的防水构造,应符合设计要求。

检验方法:观察检查。

一般项目

卷材好的搭接缝应粘结或焊接牢固,密封应严密,不得扭曲、皱折和翘边。

检验方法:观察检查。

,钉压应牢固,密封应严密。

检验方法:观察检查。

,卷材搭接宽度的允许偏差为-10mm.

检验方法:观察和尺量检查。

,不得堵塞;排汽管应安装牢固,位置应正确,封闭应严密。

检验方法:观察检查。

2、涂膜防水层检验批质量控制要求:

主控项目

防水涂料和胎体增强材料的质量,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告和进场检验报告。

涂膜防水层不得有渗漏和积水现象。

检验方法:雨后观察或淋水、蓄水试验。

涂膜防水层在檐口、檐沟、天沟、水落口、泛水、变形缝合伸出屋面管道的防水构造,应符合设计要求。

检验方法:观察检查。

涂膜防水层的平均厚度应符合设计要求,且最小厚度不得小于设计厚度的80%。

检验方法:针测发或取样量测。

一般项目

涂膜防水层与基层粘结牢固,表面应平整,涂布应均匀,不得有流淌、皱折、起泡和露胎体等缺陷。

检验方法:观察检查。

涂膜防水层的收头应用防水涂料多遍涂刷。

检验方法:观察检查。

,搭接尺寸应准确,应排除起泡,并应与涂料粘结牢固;胎体增强材料搭接宽度的允许偏差为-10mm。

检验方法:观察和尺量检查。

3、复合防水层检验批质量控制要求:

主控项目

符合防水层所用防水材料及其配套材料的质量,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告和进场检验报告。

符合防水层不得有渗漏和积水现象。

检验方法:雨后观察或淋水、蓄水试验。

符合防水层在天沟、檐沟、檐口、水落口、泛水、变形缝合伸出屋面管道的防水构造,应符合设计要求。

检验方法:观察检查。

一般项目

卷材与涂膜应粘结牢固,不得有空鼓和分层现象。

检验方法:观察检查。

符合防水层的总厚度应符合设计要求。

检验方法:观察检查。

4、接缝密封防水检验批质量控制要求:

主控项目

密封材料及其配套材料的质量,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告和进场检验报告。

密封材料嵌填应密实、连续、饱满,粘结牢固,不得有气泡、开裂、脱落等缺陷。

检验方法:观察检查。

一般项目

检验方法:观察检查。

接缝宽度的密封材料的嵌填深度应符合设计要求,接缝宽度的

允许偏差为±10%。

检验方法:尺量检查。

嵌填的密封材料表面应平滑,缝边应顺直,应无明显不平和周边污染现象。

检验方法:观察检查。

五、瓦屋面与板面工程

1、烧结瓦和混凝土瓦铺装检验批质量控制要求:

主控项目

瓦材及防水垫层的质量,应符合设计要求。

检查方法:检查出厂合格证、质量检验报告和进场检验报告。

烧结瓦、混凝土瓦屋面不得有渗漏现象。

检验方法:雨后观察或淋水试验。

瓦片必须铺置牢固。在大风及地震设防地区或屋面坡度大于100%时,应按设计要求采取固定加强措施。

检验方法:观察或手板检查。

一般项目

挂瓦条应分档均匀,铺钉应平整、牢固;瓦面应平整,行列应整齐,搭接应紧密,檐口应平直。

检验方法:观察检查。

脊瓦应搭盖正确,间距应均匀,封固应严密;正脊和斜脊应顺直,应无起伏现象。

检验方法:观察检查。

,并应顺直整齐、结合严密。

检验方法:观察检查。

,应符合设计要求。

检验方法:尺量检查。

2、沥青瓦铺装检验批质量控制要求:

主控项目

沥青瓦及防水垫层的质量,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告和进场检验报告。

沥青瓦屋面不得有渗漏现象。

检验方法:雨后观察或淋水试验。

沥青瓦铺设应搭接正确,瓦片外漏部分不得超过切口长度。

检验方法:观察检查。

一般项目

沥青瓦所用固定钉应垂直钉入持钉层,顶帽不得外露。

检验方法:观察检查。

,瓦面应平整,檐口应平直。

检验方法:观察检查。

,并应顺直整齐、结合紧密。

检验方法:观察检查。

,应符合设计要求。

检验方法:尺量检查。

2、金属板铺装检验批质量控制要求:

金属板固定支架或支座位置应准确,安装应牢固。

金属板屋面铺装的有关尺寸应符合下列规定:

1 金属板菸楼挑出墙面的长度不应小于200mm;

2 金属板伸入檐沟、天沟内的长度不应小于100mm;

3 金属泛水板与突出屋面墙体的搭接高度不应小于250mm;

4 金属泛水板、变形缝盖板与金属板的搭接宽度不应小于200mm;

5 金属屋脊盖板在两坡面金属上的搭盖宽度不应小于250mm.

主控项目

金属板材及其辅助材料的质量,应符合设计要求。

检验方法;检查出厂合格证、质量检验报告和进场检验报告。 金属板屋面不得有渗漏现象。 检验方法:雨后观察或淋水试验。 一般项目

金属板铺装应平整、顺滑;排水坡度应符合设计要求。 检验方法:坡度尺检查。

压型金属板的咬口锁边链接应严密、连续、平整,不得扭曲和裂口。

检验方法:观察检查。

,固定点应设在波峰上;所有自攻螺钉外露的部位均应密封处理。

检验方法:观察检查。 ,应符合设计要求。 检验方法:观察检查。

、檐口、泛水,直线段应顺直,曲线段应顺畅。 检验方法:观察检查。 ,。

项目

允许偏差(mm )

检验方法

檐口与屋脊的平行度

15 拉线和尺量检

查 金属板对屋脊的垂直度

单坡长度的1/800,且不大

于25 金属板咬缝的平整度 10 檐口相邻两板的端部

错位

6

金属板铺装的有关尺

符合设计要求

尺量检查

3、采光顶玻璃铺装检验批质量控制要求:

主控项目

采光顶玻璃及其配套材料的质量,应符合设计要求。

检验方法:检查出厂合格证和质量检验报告。

玻璃采光顶不得有渗漏现象。

检验方法:雨后观察或淋水试验。

硅酮耐候密封胶的打注应密实、连续、饱满,粘结应牢固,不得有气泡、开裂、脱落等缺陷。

检验方法:观察检查。

一般项目

玻璃采光顶铺装应平整、顺直;排水坡度应符合设计要求。

检验方法:观察和坡度尺检查。

玻璃采光顶的冷凝水收集和排除构造,应符合设计要求。

检验方法:观察检查。

,压条安装应牢固;隐框玻璃采光顶的玻璃分格拼缝应横平竖直,均匀一致。

检验方法;观察和手扳检查。

,配合应严密;支承装置不得与玻璃直接接触。

检验方法;观察检查。

,深浅应一致,宽窄应均匀,应光滑顺直。

检验方法:观察检查。

,。

项目允许偏差(mm)

检验方法铝构件钢构件

通长构建水平

(纵向或横

向)构件长度≤

30m

10 15

水准仪检查构件长度≤

60m

15 20

构件长度≤

90m

20 25

构件长度≤

150m

25 30

构件长度≤

150m

30 35

单一构件直线

(纵向或横

向)构件长度≤

2m

2 3

拉线和尽量检查构件长度﹥

2m

3 4

相邻构件平面高低差 1 2 直尺和塞尺检查

通长构件直线

(纵向或横向) 构件长度≤

35m

5 7

经纬仪检查构件长度>

35m

7 9

分格框对角线

差对角线长度

≤2m

3 4

尺量检查对角线长度

>2m

3.5 5

隐框玻璃采光顶铺装的允许偏差和检验方法,。

项目允10许偏差

(mm)

检验方法

通长接缝水平度(纵向或横向)接缝长度≤

30m

10

水准仪检查接缝长度≤

60m

15

接缝长度≤

90m

20

接缝长度≤

150m

25

接缝长度>

150m

30

相邻板块的平面高低差 1 直尺和塞尺检

相邻板块的接缝直线度 2.5 拉线和尽量检

通长接缝直线度(纵向或横向)接缝长度≤

35m

5

经纬仪检查接缝长度>

35m

7

玻璃间接缝宽度(与设计尺寸比) 2 尺量检查点支承玻璃采光顶铺装的允许偏差和检验方法,。

项目允10许偏差

(mm)

检验方法

通长接缝水平度接缝长度≤10 水准仪检查

(纵向或横向)30m

接缝长度≤

60m

15

接缝长度>

60m

20

相邻板块的平面高低差 1 直尺和塞尺检

查相邻板块的接缝直线度 2.5 拉线和尽量检

通长接缝直线度(纵向或横向)接缝长度≤

35m

5

经纬仪检查接缝长度>

35m

7

玻璃间接缝宽度(与设计尺寸比) 2 尺量检查

金属屋面工程质量验收标准要点

目录 1 总则 2 编制依据 3 术语 3.1 “贝姆”屋面系统 3.2 “贝姆”板 4 基本规定 5 原材料及主要辅助材料 5.1 铝锰镁合金板卷材 5.2 聚碳酸酯板 5.3 氟碳烤漆铝单板 5.4 彩色镀铝锌穿孔板 5.5 镀锌钢衬板 5.6 玻璃棉 5.7 石膏板 5.8 电动排烟窗 5.9 不锈钢天沟板 5.10 百叶格栅 5.11 吸音棒 5.12 钢檩条及支托 5.13 方钢管及固定件 5.14 铝型材及连接件 5.15 焊接材料 5.16 涂装材料 5.17 密封胶条和密封胶 5.18 避雷引下线 5.19 防跌落杆 6 板材加工 7 金属板屋面安装工程 7.1 钢檩条及支托安装

7.2 高强铝合金支架安装 7.3 底层板安装 7.4 吸音层铺设 7.5 衬板安装 7.6 隔声层安装 7.7 保温层铺设 7.8 铝锰镁合金板安装 8 采光屋面安装工程 8.1 支架及方钢管安装 8.2 采光板安装 8.3 排烟天窗安装 8.4 吸音棒安装 9 天沟及外檐口工程 9.1 不锈钢天沟安装 9.2 下返檐铝单板安装 9.3 百叶格栅安装 9.4 减震涂料 10 避雷系统安装 11 防跌落系统安装 12 分部工程验收 附录屋面抗渗性检测方法

2 编制依据 2.1 相关现行国家施工质量验收规范、规程和标准: 《建筑工程施工质量验收统一标准》 GB50300—2001 《屋面工程质量验收规范》 GB50207—2002 《钢结构工程施工质量验收规范》 GB50205—2001 《冷弯薄壁型钢结构技术规范》 GB50018—2002 《建筑装饰装修工程质量验收规范》 GB50210—2001 《建筑电气工程施工质量验收规范》 GB50303—2002 《电气装置安装工程接地装置施工及验收规范》 GB50169—92 《外墙饰面工程施工及验收》 JGJ26—2000 《压型金属板设计施工规程》 YBJ216—88 《金属与石材幕墙工程技术规范》 JGJ133—2001 《建筑结构焊接规程》 JGJ81-91 2.2 主要材料标准: 《铝及铝合金压型板》 GB6891—86 《变形铝及铝合金牌号表示方法》 GB/T16474—1996 《变形铝及铝合金化学成份》 GB/T3190—1996 《变形铝及铝合金状态代号》 GB/T16475 《铝及铝合金阳极氧化、阳极氧化膜的总规范》 GB10711 《铝及铝合金轧制板材》 GB/T3880—1997 《建筑铝型材基材》 GB/T5237.1—2000 《建筑用铝型材、铝板氟碳涂层》 JC133—2000 《铝及铝合金彩色图层板、带材》 YS/T431—2000 《不锈钢冷轧钢板》 GB/T3280—1992 《碳素结构钢》 GB700—88 《低合金高强度结构钢》 GB/T1591—94 《优质碳素结构钢技术条件》 GB699—88

模板工程质量验收标准89211

模板工程质量验收标准 控制模板工程质量不仅是保证砼强度质量的重要一环,而且保证砼构件几何尺寸和垂直度、平整度,给装修工程创造良好条件。特别是框架结构,其模板工程质量尤为重要。 1、在模板工程施工之前,承包商应当向监理工程师提交《模板设计》方案,经审批后方可施工。 2、模板及其支架必须具有足够的强度、刚度和稳定性。支架的牢固与否,直接关系到安全问题。必须引起足够的重视,其支撑部分还必须有足够的支承面积。 3、模板拼缝必须严密,不得漏浆,与砼接触应清理干净,并采取防止粘结措施。 4、在浇筑砼之前,要浇水湿润,在浇筑砼过程中,应设专人“看模”,以确保及时发现和排除险情。 5、模板工程施工中常出现的问题 (1)模板的整体稳定性,若模板体系整体失稳,易造成工程质量事故; (2)在“半跃”结构中,高低跨处的梁的侧模易发生“倒帮”,造成梁的截面尺寸减少或轴线位移; (3)在支设异形模板时,如首层、顶层的造型,易造成相同的构件、形状、尺寸不一致; 6、模板工程施工中常用的控制要点 事前控制是重点,通过连续不断的过程控制及事后检查验收,确保模板工程质量。 (1)施工人员资质控制; (2)施工技术措施审核,并监督按审批合格的措施组织施工;

(3)施工材料、构配件准入控制; (4)严格控制按设计及规范操作规程要求施工; (5)施工工艺、施工过程控制; (6)对出现的质量问题,督促其及时整改,并按规定及时上报业主。 7、模板工程在施工中常用的控制措施 (1)审核施工承包人的施工技术措施,并通过现场检查、旁站督促其按审核后的措施进行施工,重点检查基土是否夯实,有无排水措施,支架下是否设通长垫板,支架的拉子是否加密等,对未按要求施工的部位进行返工; (2)审核施工承包人的施工技术措施,通过现场的检查、旁站督促其按审核后的措施进行施工,重点检查:在砖垛处是否设通长的垫板,支撑是否牢固; (3)审查施工承包人的工程技术措施,并通过现场的检查、旁站督促其按审核后的措施进行施工。重点检查:其模板下部应设与板厚等高的铁马凳,侧模固定是否牢固; (4)审核施工承包人的施工技术措施,并通过现场的检查、旁站督促其按审核后的措施进行施工。重点检查:应按设计图纸要求进行放大样,尽量使用同一模具,保证砼成型的形状、尺寸一致。应先设节点处柱头模板,尽量使用定型模板,并固定牢固,再进行梁底模板的支设,其标高及轴线应反复校核,并经检查验收后方可进行钢筋工程的施工。 主控项目 4.2.1 安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱

建筑工程施工质量验收规范大全98077

建筑工程施工质量验收规范大全98077 建筑工程施工质量验收规范与表格释义大全详细介绍 第一部分建筑工程施工验收规范及强制性标准条文 盾构法隧道施工与验收规范(GB50446—2008) 盾构法隧道施工与验收规范(GB50446—2008)条文说明 建筑桩基技术规范(JGJ94—2008) 建筑桩基技术规范(JCJ94—2008)条文说明 城镇道路工程施工与质量验收规范(CJJ1—2008) 城镇道路工程施工与质量验收规范(CJJ1一2008)条文说明 建筑灭火器配置验收及检查规范(GB50444—2008) 建筑灭火器配置验收及检查规范(GB50444—2008)条文说明 塑料门窗工程技术规程(JGJ103—2008) 塑料门窗工程技术规程(JGJ103—2008)条文说明 早期推定混凝土强度试验方法标准(JGJ,T15——2008) 早期推定混凝土强度试验方法标准(JGJ,T15—2008)条文说明 地面辐射供暖木质地板铺设技术和验收规范(WB,T1037—2008) 工程建设施工企业质量管理规范(GB,T50430—2007) 工程建设施工企业质量管理规范(GB,T50430——2007)条文说明 消防通信指挥系统施工及验收规范(GB50401一2007) 消防通信指挥系统施工及验收规范(GB50401一2007)条文说明 气体灭火系统施工及验收规范(GB50263—2007) 气体灭火系统施工及验收规范(GB50263—2007)条文说明

建筑工程施工质量验收统一标准(CB50300—200下) 建筑工程施工质量验收统一标准(GB50300--2001)条文说明 建筑地基基础工程施工质量验收规范(GB50202--2002) 建筑地基基础工程施工质量验收规范(GB50202——2002)条文说明 砌体工程施工质量验收规范(GB50203—2002) 砌体工程施工质量验收规范(GB50203一2002)条文说明 混凝土结构工程施工质量验收规范(GB502Q4—2002) 混凝土结构工程施工质量验收规范(GB50204--2002)条文说明 木结构工程施工质量验收规范(GB50206—2002) 木结构工程施工质量验收规范(GB50206—2002)条文说明 屋面工程质量验收规范(GB50207—2002) 屋面工程质量验收规范(GB50207—2002)条文说明 地下防水工程质量验收规范(GB50208——2002) 地下防水工程质量验收规范(GB50208—2002)条文说明 建筑地面工程施工质量验收规范(GB50209—2002) 建筑地面工程施工质量验收规范(GB50209—2002)条文说明 建筑装饰装修工程质量验收规范(GB50210—2001) 建筑装饰装修工程质量验收规范(GB50210—2001)条文说明 建筑给水排水及采暧工程施工质量验收规范GB50242—2002 建筑给水排水及采暧工程施工质量验收规范(GB50242—2002)条文说明通风与空调工程施工质量验收规范(GB50243—2002) 通风与空调工程施工质量验收规范(GB50243—2002)条文说明 建筑电气工程施工质量验收规范(GB50303—2002)

建筑工程质量与安全管理课程标准

《建筑工程质量检验与安全管理》课程标准 一、课程定位 《工程质量与安全管理》以建筑材料、建筑与装饰施工技术、建筑工程施工组织与设计等知识为基础,与建筑工程项目管理、建筑工程资料管理等专业课程一起,为建筑工程类专业的学生提供基本专业技能。 二、课程设计思路 按照课程设计的理念,以校企合作为基础,以岗位技能为核心,以工作过程为开发重点,建设开放性、实践性和职业性的课程。 1、通过校企合作,编写完善具有针对性、可操作性和实践性的课程教材、实训任务书、教学及学习评价体系。通过校企合作,进一步提高师资水平,扩大师资范围。并建立稳定的实训保障体系,为课程提供有效的外部保障。 2、课程与岗位技能密切对接,理论不求完备,以对岗位技能的满足为前提。 3、课程的开展以项目为载体,以任务为动力,按照工作过程的开发方法进行课程的组织与教学。 4、课程教学强调开放性、实践性。教学不拘泥于教室,授课不拘泥于校内教师,学生不拘泥于被动学习,形成开放性的教与学体系。 5、以学生为主题,充分体现职业性。课程教学的根本目标,是形成学生的职业能力,因而,教学的方方面面的设计和组织,均体现以学生为主体,以职业能力为核心。 6、课程教学围绕“真实职业能力培养”开展。教学内容设置、实训环境和实训任务,都强调“真实”。 三、课程目标 (一)课程总体目标 通过本课程的理论教学和实践性教学环节,本着我院“校企合作,工学结合”的办学理 念,以培养和提高学生的实践能力为目标,强调掌握基本概念、基础内容和实际应用,但不 局限在现有的教材内容之内;在教学过程中引导学生根据基本知识,基本规律,结合实际应 用,使学生能基本掌握教材基本内容和重点内容,最终实现基本教学内容在实践中的创新应 用。正确认识课程的性质、任务及其研究对象,全面了解课程的体系、结构,对建筑工程质 量检验与安全管理有一个总体的把握。学会理论联系实际,使课内理论知识与试验、科技活

国家屋面顶防水施工及验收规范

屋面防水规范 一、关于发布国家标准《关于印关<二000至二00一年度工程建设国家标准制度、修订计划>的通知》(建标[2001]87号)的要求,山西省建设厅会同有关部门共同修订了《程质量验收规范》。我部组织有关部门对该规范进行了审查,现批准为国家国家标准,编号为GB0207-2002,自2002年6月1日起施行。其中3.0.6、4.1.8、4.2.9、4.3.16、5.3.10、6.1.8、6.2.7、7.1.5、7.3.6、8.1.4、9.0.11为强制性条文,必须严格执行。原《屋面工程技术规范》GB0207-94于2002年10月1日废止。 本规范由建设部负责管理和对强制性条文的解释,山西建筑工程(集团)总公司负责具体技术内容的解释,建设部标准定额研究所组织中国建筑工业出版社出版发行。 中华人民共和国建设部 二00二年四月一日 二、前言 本规范是根据建设部《关于印关<二000至二00一年度工程建设国家标准制度、修订计划>的通知》(建标[2001]87号)的要求,由山西建筑工程(集团)总公司会同有关单位共同对《屋面工程技术规范》GB50207-94和《建筑安装工程质量检验评定标准》GBJ301-88修订而成的。 在修订过程中,规范编制组开展了专题研究,进行了比较广泛的调查研究,总结了多年建筑屋面工程材料、施工的经验,按照“验评分离、强化验收、完善手段、过程控制”的方针,进行全面修改,先后参加部规范研究会、协调会议,并以多种方式广泛征求了全国有关单位的意见,对主要了反复论证,最后召开审查会议定稿上报。 本规范的主要内容为:总则、术语、基本规定、卷材防水屋面工程、涂膜防水屋面工程、刚性防水屋面工程、隔热屋面工程、细部构造、分部工程验收。 本规范将来可能需要进行局部修订,有关局部修订的条文内容将刊登在《工程建设标准化》杂志上。 本规范以黑体字条文为强制性条文,必须严格执行。 为了提高规范质量,请各单位在执行本标准的过程中,注意总结经验,积累资料,随时将有关意见和建议反馈给山西建筑工程(集团)总公司《屋面工程质

一般工程质量验收标准

亠般模板工程质量验收标准 1.1 一般规定 4.1.1 模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工 1.1.2 在浇筑混凝土之前,应对模板工程进行验收。 模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护。发生异常情况时,应按施工技术方案及时进行处理。 1.1.3 模板及其支架拆除的顺序及安全措施应按施工技术方案执行。 1.2 模板安装 主控项目 4.2.1 安装现浇结构的上层模板及其支架时,下层模板应具有承受上层 荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫 板。 检查数量:全数检查。 检验方法:对照模板设计文件和施工技术方案观察。 1.2.2 在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。 检查数量:全数检查。 检验方法:观察。 一般项目 1.2.3 模板安装应满足下列要求: 1. 模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水; 2. 模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂; 3. 浇筑混凝土前,模板内的杂物应清理干净; 4. 对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。 检查数量:全数检查。 检验方法:观察。 1.2.4 用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。

检查数量:全数检查。 检验方法:观察。 125 对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000?3/1000。 检查数量:在同一检验批内,对梁,应抽查构件数量的10%且不 少于3件;对板,应按有代表性的自然间抽查10%且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查10%且不少于3面。 检验方法:水准仪或拉线、钢尺检查。 1.2.6 固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装 牢固,其偏差应符合表1.2.6的规定。 表1.2.6 预埋件和预留孔洞的允许偏差 注:检查中心线位置时,应没纵、横两个方向量测,并取其中的较大值。 检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%且不少于3件;对墙和板,应按有代表性的自然间抽查10%且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵横轴线划分检查面,抽查10%且均不少于3面。 检验方法:钢尺检查。 1.2.7 现浇结构模板安装的偏差应符合表1.2.7的规定。 检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%且不少于3件;对墙和板,应按有代表性的自然间抽查10%且

建筑工程施工质量验收规范

建筑工程施工质量验收规范 第一章建筑工程施工质量验收统一标准 一、总则 1、加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订本标准。 2、本标准适用于建筑工程施工质量的验收,并作为建筑工程各专业工程施工质量验收规范的统一准则。 3、本标准依据现行国家有关工程质量的法律、法规、管理标准和有关技术标准编制。建筑工程各专业工程施工质量验收规范必须与本标准配全使用。 二、术语 1、建筑工程:为新建、改建或扩建房屋建筑物和附属构筑物设施所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。 2、建筑工程质量:反映建筑工程满足相关标准规定或合同约定的要求包括其在安全、使用功能及其在耐久性能、环境保护等方面所有明显和隐含能力的特性总和。 3、验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同以检验批、分项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量达到合格与否做出确认。 4、进场验收:对进入施工现场的材料、构配件、设备等按相关标准规定要求进行检验,对产品达到合格与否做出确认。 5、检验批:按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数理样本组成的检验体。 6、检验:对检验项目中的性能进生量测、检查、试验等,并将结果与标准规定要求进行比较,以确定第项性能是否合格所进行的活动。 7、见证取样检测:在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位所进行的检测。 8、交接检验:由施工的承接方与完成方经双方检查并对可否继续施工做出确认的活动。 9、主控项目:建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。 10、一般项目:除主控项目以外的检验项目。 11、抽样检验:按照规定的抽样方案,随机地从进场的材料、构配件、设备或建筑工程检验项目中,按检验批抽取一定数量的样本所进行的检验。

建筑工程质量管理制度_secret

建筑工程质量管理制度 一、测量工程质量管理制度 1、本工程的测量必须由测量工程师进行对测量工程的施工管理。标高控制原始点由建设单位提供,项目技术负责人引测报总监理工程 师验证确认后,方可继续使用。 2、测量定位放线所用的经纬仪、水准仪、钢卷尺等等测量仪器及工艺控制质量检测设备在使用期内必须经过鉴定合格,在使用周期内的计量器具必须按计量标准进行计量检测控制。 3、测量基准点要得到严格保护,避免撞击、毁坏。在施工期间,要定期复核基准点是否发生位移。 4、建筑物及构筑物的总标高控制点的引测,必须采用原点闭合测量法来确定,以确保引测精度。 5、所有测量观察点的埋设必须可靠牢固,以免影响测量结果精度。 6、轴线控制点及总标高控制点,必须经监理书面认可方可使用。 7、所有测量结果,应及时汇总,并向有关部门提供验线依据,规划线的复核必须报市级以上规划部门验线确认。 8、测量误差应遵循“平均分配”的原则,轴线和楼层测量放线、标高抄测在确保其误差在允许范围内后进行平均分配,避免误差积累。 二、常用材料质量检验管理制度 1、钢筋的品种和质量、焊条、焊剂的牌号、性能以及接头中使用的钢板和型钢均必须符合设计要求和有关标准的规定。 (1)检验方法:检查出厂质量证明书和试验报告。

冷接冷拔钢筋的机械性能必须符合设计要求和施工规范的规定。 (2)检验方法:检查出厂质量证明书、试验报告和冷接记录。 钢筋的表面必须清洁。带有颗粒状或片状老锈,经除锈后仍留有麻点的钢筋严禁按原规格使用。 (3)检验方法:观察检查。 钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头设置及接头方式必须符合设计要求和施工规范的规定。 (4)检验方法:观察或尺量检查。 钢筋焊接接头、焊接制品的机械性能必须符合钢筋焊接及验收的专门规定。 (5)检验方法:检查焊接试件试验报告。 2、混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关的规定。 ⑴检验方法:检查出厂合格证或试验报告。 混凝土的配合比、原材料计量、搅拌、养护和施工缝处理必须符合设计和施工规范的规定。 ⑵检验方法:观察检查和检查施工记录。 评定混凝土强度的试块,必须按《混凝土强度检验评定标准》GBJ107-87的规定取样、制作、养护和试验。 3、砖的品种及强度等级必须符合设计要求。 ⑴检验方法:观察检查、检查出厂合格证或试验报告 砂浆品种必须符合设计要求,强度等级必须符合下列规定:

模板工程验收标准

模板工程验收标准 一、模板安装 1、模板安装的尺寸偏差 (1)模板与模板之间的拼缝间隙±10mm。 (2)梁、墙、柱尺寸偏差+5mm,-5mm。 (3)底模上表面标高偏差±5mm。 (4)单根柱的垂直度偏差±8mm。 (5)相邻两板面高低差±5mm,预留洞中心线位置允许偏差为10mm,尺寸偏差为(+10,0)mm。 (6)表面平整度±5mm。 (7)通梁必须拉通线校正在一直线上,偏差在±5mm。 2、模板接缝处胶带条的粘贴,在板面模板铺设完毕后,应检查接缝间的缝隙,若缝隙较大的应采用胶带条来粘贴,防止混凝土浇筑过程中漏浆。粘贴时必须用扫帚或抹布把模板表面清理干净,然后才能粘贴胶带。 3、整个楼层板面模板铺设完毕后,必须把模板表面及梁内的垃圾清理干净,便于钢筋组绑扎钢筋。 所有模板加固完毕后,必须把留在下层楼面的木方、钢管、扣件、层板、钎丝、园钉、杂物等收清干净,便于主体组收浆。 4、模板的支撑、加固、校正 模板的拼缝不应漏浆,模板与混凝土的接触面应清理干净并涂刷隔离剂。 对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1\1000~3\1000。 合模前要检查构件竖向接合处面层混凝土是否已经凿毛。 对通排柱模板,应先校两端柱模板,校正固定,拉通长线校正中间各柱模板。 柱子的加固箍间距为500m m~1000mm一道柱箍。 挑檐模板必须撑牢拉紧,防止向外倾覆,确保安全。

墙模板安装时,要使两侧穿孔的模板对称放置,确保孔洞对准,以使穿墙螺栓与墙模保持垂直。墙模板上口必须在同一水平面上,控制墙顶标高一致。 剪力墙的加固箍5道为宜,一般500mm设置一道墙箍,且侧面必须用剪刀撑(即侧面加两道斜撑),且斜撑间距为1mm左右,斜撑的固定点宜在浇筑板面混凝土时预埋结点。 二、模板拆除 1、模板拆除过程中,若发现有严重的质量问题(如蜂窝、麻面、狗洞、露筋及爆模等等)应停止拆模,立即通知项目管理人员或向主体班组、钢筋班组组长说明情况,以便及时提出解决方案或处理办法,一方面是为了对出现的质量缺陷做出修复,另一方面是不了减少相关的经济损失。 2、拆除模板必须满足拆除时所需混凝土强度,经工程技术人员同意,不得因拆模而影响工程质量。 3、底模及其支架拆除时的混凝土强度应符合设计要求的75%,悬挑构件必须过到强度的100%才能拆除。依据同条件试件的强度来确定。 4、柱模及侧模拆除时混凝土的强度应能保证其表面棱角不受损伤。在不掺入任何物质(如减水剂,缓凝剂等等)的情况下,一般24小时后可拆除。 5、模板拆除时,不得对楼层形成冲击,拆除的模板和支架应分散堆放并在规定的时间内完成所有材料的清运。 6、卸料平台的搭设应是,先在已经挑出的钢管架上满铺方木,再在其上满铺层板,且两侧必须设置防扩围栏。 7、转到卸料平台上的模板,钢管不得堆的过高、过多,应边拆、边清、边运、边按规格堆码或清运到相应的地点。 8、模板拆除时,严禁下方有人进入,拆模人员必须站在平稳可靠的地方,保持自身平衡,不得猛撬,以防失稳附落。 9、必须按程序作业,应遵循先支后拆,后支先拆的循序,先拆除非承重模板,后拆除承重模板及支撑。

新版建筑工程施工质量验收标准规范标准

新版建筑工程施工质量验收标准规 1、新版标准规编制提出“验评分离,强化验收,完善手段,过程控制”的十六字方针。 2、为了加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订了《建 筑工程施工质量验收统一标准》。 3、检验批:按同一的生产条件或规定的方式汇总起来供检验用的,由一定数量样本组成的检 验体。 4、主控项目:建筑工程中对安全、卫生、环境保护和公共利益起决定性作用的检验项目。 5、一般项目:除主控项目以外的检验项目。 6、抽样检查:按照规定的抽样检查,随机地从进场的材料、构配件、设备或建筑工程检验项 目中,按检验批取一定数量的样本所进行的检验。 7、抽样方案:根据检测项目的特性所确定的抽样数量和方法。 8、观感质量:通过观测和必要的测量所反映的工程外在质量。 9、施工现场质量管理应有相应的施工技术标准,健全的质量管理体系、施工质量检验制度和 综合施工质量水平评定考核制度。 10、涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。 11、工程的观感质量应由验收人员通过现场检测,并应共同确认。 12、检验批的质量检验,应根据检测项目的特点在下列抽样方案中进行选择:对重要的检测项目当(尚)可采用简易快速的检测方法时,可选用全数检验方案。经实践检测的有效的抽样方案。 13、建筑规模较大的单位工程,可将其能形成独立使用功能的部分分为一个单位工程。 14、分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。 15、检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。 16、室外工程可根据专业类别和工程规模划分单位(子单位)工程。 17、检验批合格质量应符合下列规定:1、主控项目和一般项目的质量经抽样检验合格。2、具有完整的施工操作依据、质量检查记录。 18、分项工程质量验收应符合下列规定:1、分项工程所含的检验批均应符合合格质量的规定。 2、分项工程所含检验批质量验收记录应完整。 19、分部(子分部)工程质量验收合格应符合下列规定:1、分部(子分部)所包含的分项工程的质量均应验收合格。2、质量控制资料完整。3、地基和基础、主体结构和设备安装等分部工程有关安全及功能检验和抽样检测结果应符合有关规定。4、观感质量验收应符合要求。 20、单位(子单位)工程质量验收合格应符合下列规定:1、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。2、质量控制资料应完整。3、单位(子单位)工程所包含分部工程有关安全和功能的检测资料应完整。4、观感质量验收应符合要求。 21、当建筑工程质量不符合要求时,应按下列规定进行处理:1、经返工重做或更换器具、设备的检验批,应重新进行验收。2、经由资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收。3、经由资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能够满足结构安全和使用功能的检验批,应予以验收。4、经返修或加固的分项、分部工程,虽然改变外形尺寸但仍能够满足安全使用要求,可按技术处理方案和协商文件进行验收。 22、通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收。 23、当参加验收各方对工程质量验收意见不一致时,可请当地建设行政主管部门或工程质量监督机构协调处理。

建筑工程施工质量管理规定

建筑工程施工质量管理规定 “百年大计,质量第一”建筑工程质量的好坏,不仅直接影响到建筑物的安全使用,更关系到人民的生命及财产安全。建立健全各项规章制度,努力提高工程质量标准,力争为社会建造出优质的精品工程。 建筑工程质量重在过程中管理,必须以人为核心,以人为本,积极调动各方积极性与创造性,树立质量第一的观念,不断提高管理人员和作业人员的专业素质,尽量避免工作上的失误,从而提高工程质量,施工现场质量管理严格按照设计图纸施工规范要求层层落实,保证每道工序的施工质量符合验收标准,坚持做到每个分项、分部工程施工质量自检、互检、交接检,严格执行“三检”制度,不符合要求的,坚决不进行下一道工序施工,实行“质量一票否决”制。 结合大庆唐人中心商业综合体工程自身的情况定期的对分部、分项进行质量检查,定期的进行质量分析,积极分析总结出有针对性的纠正预防措施,并认真落实,使施工管理在不断解决问题的过程中提高专业水平。 为了保证工程质量,确保基础、主体工程质量达到优良等级,管理过程中实行旁站、巡视、平行检验的管理方式,保证工程质量目标顺利完成,切实做好质量防范、综合治理、经商讨制定本制度。 一、测量工程质量管理制度 1、本工程的测量必须由测量员进行对测量工程的施工管理。标高控制原始点由建设

单位提供,项目技术负责人引测报总监理工程师验证确认后,方可继续使用。 2、测量定位放线所用的经纬仪、水准仪、钢卷尺等等测量仪器及工艺控制质量检测设备在使用期内必须经过鉴定合格,在使用周期内的计量器具必须按计量标准进行计量检测控制。 3、测量基准点要得到严格保护,避免撞击、毁坏。在施工期间,要定期复核基准点是否发生位移。 4、建筑物及构筑物的总标高控制点的引测,必须采用原点闭合测量法来确定,以确保引测精度。 5、所有测量观察点的埋设必须可靠牢固,以免影响测量结果精度。 6、轴线控制点及总标高控制点,必须经监理书面认可方可使用。 7、所有测量结果,应及时汇总,并向有关部门提供验线依据,规划线的复核必须报市级以上规划部门验线确认。 8、测量误差应遵循“平均分配”的原则,轴线和楼层测量放线、标高抄测在确保其误差在允许范围内后进行平均分配,避免误差积累。 二、常用材料质量检验管理制度 1、钢筋的品种和质量、焊条、焊剂的牌号、性能以及接头中使用的钢板和型钢均必须符合设计要求和有关标准的规定。

《屋面工程质量验收规范》(GB50207-2002)

一、关于发布国家标准《关于印关<二000至二00一年度工程建设国家标准制度、修订计划>的通知》(建标[2001]87号)的要求,山西省建设厅会同有关部门共同修订了《程质量验收规范》。我部组织有关部门对该规范进行了审查,现批准为国家国家标准,编号为GB0207-2002,自2002年6月1日起施行。其中3.0.6、4.1.8、4.2.9、4.3.16、5.3.10、6.1.8、6.2.7、7.1.5、7.3.6、8.1.4、9.0.11为强制性条文,必须严格执行。原《屋面工程技术规范》GB0207-94于2002年10月1日废止。 本规范由建设部负责管理和对强制性条文的解释,山西建筑工程(集团)总公司负责具体技术内容的解释,建设部标准定额研究所组织中国建筑工业出版社出版发行。 中华人民共和国建设部 二00二年四月一日 二、前言 本规范是根据建设部《关于印关<二000至二00一年度工程建设国家标准制度、修订计划>的通知》(建标[2001]87号)的要求,由山西建筑工程(集团)总公司会同有关单位共同对《屋面工程技术规范》GB50207-94和《建筑安装工程质量检验评定标准》GBJ301-88修订而成的。 在修订过程中,规范编制组开展了专题研究,进行了比较广泛的调查研究,总结了多年建筑屋面工程材料、施工的经验,按照“验评分离、强化验收、完善手段、过程控制”的方针,进行全面修改,先后参加部规范研究会、协调会议,并以多种方式广泛征求了全国有关单位的意见,对主要了反复论证,最后召开审查会议定稿上报。 本规范的主要内容为:总则、术语、基本规定、卷材防水屋面工程、涂膜防水屋面工程、刚性防水屋面工程、隔热屋面工程、细部构造、分部工程验收。 本规范将来可能需要进行局部修订,有关局部修订的条文内容将刊登在《工程建设标准化》杂志上。 本规范以黑体字条文为强制性条文,必须严格执行。 为了提高规范质量,请各单位在执行本标准的过程中,注意总结经验,积累资料,随时将有关意见和建议反馈给山西建筑工程(集团)总公司《屋面工程

建筑工程施工质量验收统一标准GB50300-2001

《建筑工程施工质量验收统一标准》 (GB50300-2001) 目录 关于发布国家《建筑工程施工质量验收统一标准》的通知 (2) 前言 (3) 1 总则 (4) 2 术语 (5) 3 基本规定 (7) 4 建筑工程质量验收的划分 (9) 5 建筑工程质量验收 (10) 6 建筑工程质量验收程序和组织 (14) 本标准用词说明 (32)

关于发布国家《建筑工程施工质量验收统一标准》的通知 建标[2001]157号 国务院各有关部门,各省、自治区建设厅,直辖市建委,计划单列市建委,新疆生产建设兵团,各有关协: 根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标[1998]244号)的要求,由建设部会同有关部门共同修订的《建筑工程施工质量验收统一标准》,经有关部门会审,批准为国家标准,编号为GB50300-2001,自2002年1月1日起施行。基中,3.03、5.04、5.07、6.0.3、6.0.4、6.0.7为强制性条文,必须严格执行。原《建筑安装工程质量检验评定统一标准》GBJ300-88同时废止。 本标准由建设部负责管理,中国建筑科学研究院负责具体解释工作,建设部标准定额研究所组织中国建筑工业出版社出版发行。 中华人民共和国建设部 2001年7月20日

前言 本标准是根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标[1998]244号)的通知,由中国建筑科学研究院会同中国建筑业协会工程建设质量监督分会等有关单位共同编制完成的。 本标准在编制过程中,编制组进行了广泛的调查研究,总结了我国建筑工程施工质量验收的实践经验,坚持了“验评分离、强化验收、完善手段、过程控制”的指导思想,并广泛征求了有关单位的意见,由我部于2000年10月进行审查定稿。 本标准的修订是将有关建筑工程的施工及验收规范和工程质量检验评定标准合并,组成新年的工程质量验收规范体系,以统一建筑工程施工质量的验收方法、质量标准和程序。本标准规定了建筑工程各专业工程施工验收规范编制的统一准则和单位工程验收质量标准、内容和程序等;增加了建筑工程施工现场质量管理和质量控制要求;提出了检验批质量检验的抽样方案要求;规定了建筑工程施工质量验收中子单位和子分部工程的划分、涉及建筑工程安全和主要使用功能的见证取样及抽样检测。建筑工程各专业工程施工质量验收规范必须与本标准配合使用。 本标准将来可能需要进行局部修订,有关局部修订的信息和条文内容将刊登在《工程建设标准化》杂志上。 本标准以黑体字标志的条文为强制性条文,必须严格执行。 为了提高标准质量,请各单位在执行本标准过程中,注意积累资料、总结经验,如发现需要修改和补充之处,请将意见和有关资料寄交中国建筑科学研究院国家建筑工程质量监督检验中心(北京市北三环东路30号邮政编码100013),以供今后修订时参考。 主编单位:中国建筑科学研究院 参加单位:中国建筑业协会工程建设质量监督分会 国家建筑工程质量监督检验中心 北京市建筑工程质量监督总结 北京市城建集团有限责任公司 天津市建筑工程质量监督管理总站 上海市建设工程质量监督总站 深圳市建设工程质量监督检验总站 四川省华西集团总公司 陕西省建筑工程总公司 中国人民解放军工程质量监督总站 主要起草人:吴松勤高小旺何星华白生翔徐有邻葛恒岳刘国琦王惠明 朱明德杨南方李子新张鸿勋刘俭 建设部

金属屋面工程质量验收标准

目录1总则 2 编制依据 3 术语 3.1 “贝姆”屋面系统 3.2 “贝姆”板 4 基本规定 5 原材料及主要辅助材料 5.1 铝锰镁合金板卷材 5.2 聚碳酸酯板 5.3 氟碳烤漆铝单板 5.4彩色镀铝锌穿孔板 5.5 镀锌钢衬板 5.6 玻璃棉 5.7 石膏板 5.8电动排烟窗 5.9 不锈钢天沟板 5.10 百叶格栅 5.11 吸音棒 5.12钢檩条及支托 5.13方钢管及固定件 5.14 铝型材及连接件 5.15焊接材料 5.16涂装材料 5.17 密封胶条和密封胶 5.18 避雷引下线 5.19 防跌落杆 6 板材加工 7 金属板屋面安装工程 7.1 钢檩条及支托安装

7.2 高强铝合金支架安装 7.3 底层板安装 7.4 吸音层铺设 7.5 衬板安装 7.6 隔声层安装 7.7 保温层铺设 7.8 铝锰镁合金板安装 8采光屋面安装工程 8.1 支架及方钢管安装 8.2采光板安装 8.3 排烟天窗安装 8.4吸音棒安装 9天沟及外檐口工程 9.1 不锈钢天沟安装 9.2 下返檐铝单板安装 9.3百叶格栅安装 9.4 减震涂料 10 避雷系统安装 11 防跌落系统安装 12分部工程验收 附录屋面抗渗性检测方法

2 编制依据 2.1 相关现行国家施工质量验收规范、规程和标准: 《建筑工程施工质量验收统一标准》GB50300—2001 《屋面工程质量验收规范》 GB50207—2002 《钢结构工程施工质量验收规范》GB50205—2001 《冷弯薄壁型钢结构技术规范》 GB50018—2002 《建筑装饰装修工程质量验收规范》 GB50210—2001 《建筑电气工程施工质量验收规范》 GB50303—2002 《电气装置安装工程接地装置施工及验收规范》GB50169—92 《外墙饰面工程施工及验收》 JGJ26—2000 《压型金属板设计施工规程》 YBJ216—88 《金属与石材幕墙工程技术规范》JGJ133—2001 《建筑结构焊接规程》JGJ81-912.2 主要材料标准: 《铝及铝合金压型板》 GB6891—86 《变形铝及铝合金牌号表示方法》 GB/T16474—1996 《变形铝及铝合金化学成份》 GB/T3190—1996 《变形铝及铝合金状态代号》GB/T16475 《铝及铝合金阳极氧化、阳极氧化膜的总规范》 GB10711 《铝及铝合金轧制板材》GB/T3880—1997 《建筑铝型材基材》GB/T5237.1—2000 《建筑用铝型材、铝板氟碳涂层》JC133—2000 《铝及铝合金彩色图层板、带材》YS/T431—2000 《不锈钢冷轧钢板》GB/T3280—1992 《碳素结构钢》GB700—88 《低合金高强度结构钢》GB/T1591—94

建筑工程质量验收标准及表格

建筑工程质量验收标准及表格

一、基本规定 1.施工现场质量管理应有相应的施工技术标准,健全的质量管理体系、施工质量检验制度和综合施工质量水平评定考核制度。 施工现场质量管理可按表1的要求进行检查记录。 施工现场质量管理检查记录开工日期: 表 1

检查结论:总监理工程师

(建设单位项目负责人) 年月日 2.建筑工程应按下列规定进行施工质量控制 (1)建筑工程采用的主要材料、半成品、成品、建筑构配件、器具和设备应进行现场验收。凡涉及安全、功能的有关产品,应按各专业工程质量验收规范规定进行复检,并应经监理工程师(建设单位技术负责人)检查认可。 (2)各工序应按施工技术标准进行质量控制,每道工序完成后,应进行检查。 (3)相关各专业工种之间,应进行交接检验,并形成记录。未经监理工程师(建设单位技术负责人)检查认可,不得进行下道工序施工。 3.建筑工程施工质量应按下列要求进行验收: (1)建筑工程施工质量应符合建筑工程施工质量验收统一标准和相关专业验收规范的规定。 (2)建筑工程施工质量应符合工程勘察、设计文件的要求。 (3)参加工程施工质量验收的各方人员应具备规定的资格。 (4)工程质量的验收均应在施工单位自行检查评定的基础上进行。

(5)隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。 (6)涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。 (7)检验批的质量应按主控项目和一般项目验收。 (8)对涉及结构安全和使用功能的重要分部工程应进行抽样检测。 (9)承担见证取样检测及有关结构安全检测的单位应具有相应资质。 (10)工程的观感质量应由验收人员通过现场检查,并应共同确认。 4.检验批的质量检验,应根据检验项目的特点在下列抽样方案中进行选择: (1)计量、计数或计量-计数等抽样方案。 (2)一次、二次或多次抽样方案。 (3)根据生产连续性和生产控制稳定性情况,尚可采用调整型抽样方案。 (4)对重要的检验项目当可采用简易快速的检验方法时,可选用全数检验方案。

屋面工程质量验收标准规范样本

屋面工程质量验收标准规范

屋面工程质量验收规范内容简介 (共4条强制性条文,、、、) 一、基本规定 屋面工程应根据建筑物的性质﹑重要程度﹑使用功能要求,《屋面工程技术规范》GB50345的有关规定。 施工单位应取得建筑防水和保温工程相应等级的资质证书;作业人员应持证上岗。 施工单位应建立、健全施工质量的检验制度,严格工序管理,做好隐蔽工程的质量检查和记录。 屋面工程施工前应通过图纸会审,施工单位应掌握施工图中的细部构造及有关技术要求;施工单位应编制屋面工程专项施工方案,并应经监理单位或建设单位审查确认后执行。 对屋面工程采用的新技术,应按有关规定经过科技成果鉴定、评估或新产品、,并应制定相应技术质量标准。 屋面工程所用的防水、保温材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等必须符合国家现行产品标准和设计要求。产品质量应由经过省级以上建设行政主管部门对其资质认可和质量技术监督部门对其计量认证的质量检测单位进行检测。 防水、保温材料进场验收应符合下列规定: 1 应根据设计要求对材料的质量证明文件进行检查,并应经监理工程师或建设单位代表确认,纳入工程技术档案; 2 应对材料的品种、规格、包装、外观和尺寸等进行检查验收,并应经监理工程师或建设单位代表确认,形成相应验收记录; 3 防水,,并应提出进场检验报告; 4 进场检验报告的全部项目指标均达到技术标准规定应为合格;不合格材料不得在工程中使用。

当进行下道工序或相邻工程施工时,、设备或预埋件等,,不得进行凿孔、打洞或重物冲击等有损屋面的作业。 屋面防水工程完工后,应进行观感质量检查和雨后观察或淋水、蓄水试验,不得有渗漏和积水现象。 屋面工程各子分部工程和分项工程的划分,. 屋面工程各子分部工程和分项工程的划分 分部工程子分部工 程 分项工程 屋面工程 基层与保 护 找坡层,找平层,隔汽层,隔离层,保护层 保温与隔 热 板状材料保温层,纤维材料保温层,喷涂硬泡聚 氨酯保温层,现浇泡沫混凝土保温层,种植隔热 层,架空隔热层,蓄水隔热层防水与密 封 卷材防水层,涂膜防水层,复合防水层,接缝密封 防水 瓦面与板 面 烧结瓦和混凝土瓦铺装,沥青瓦铺装,金属板铺 装,波路采光顶铺装 细部构造 檐口,檐沟和天沟,女儿墙和山墙,水落口,变形 缝,伸出屋面管道,屋面出入口,反梁过水孔,设 施基座,屋脊,屋顶窗 屋面工程各分项工程宜按屋面面积每500㎡-1000㎡划分为 一个检验批,不足500㎡应按一个检验批;每个检验批的抽检数量应按本规范第4-8章的规定执行。 二、基层与保护工程

《建筑工程施工质量验收统一标准》

附件1: 施工现场质量管理检查记录 GB50300-2013 桂建质(综合类)—01

1.本表由施工单位项目负责人检查填写,再交总监检查确认。填写时间在进场后、开工前。当项目管理有重大变化调整时,应重新检查填写并交总监检查确认。 2.表中的内容按序号为: (1)项目部质量管理体系:主要包括质量方针和目标管理、质量管理组织机构、质量例会制度、质量信息管理和质量管理改进等。 (2)现场质量责任制:主要包括①人员任命与职责分工文件;②公司对项目负责人的授权文件、项目负责人签署的工程质量终身责任承诺书;③人员签字与照片文件;④项目负责人、项目技术负责人、项目施工负责人;技术员、施工员、质检员、安全员、资料员;预算员、材料员、试验员、测量员、机械员、标准员;施工班组长、作业人员等的质量责任制;⑤质量责任的落实规定,定期检查及有关人员奖罚制度;⑥技术交底制度。 (3)主要专业工种操作岗位证书:包括特种作业人员和测量工、钢筋工、木工等普通专业工种人员的岗位证书。 (4)分包单位管理制度:包括分包合同、对分包单位的质量安全管理制度等。(5)图纸会审记录:包括完整的设计文件、审图报告及相应的设计回复资料、设计交底记录、图纸会审记录及相应的设计答复资料等;建设、施工、监理、设计项目负责人均应参加设计交底与图纸会审。设计文件应加盖审图章。(6)地质勘察资料:有勘察单位出具的工程地质勘察报告。 (7)施工技术标准:包括施工工艺标准、验收标准、标准图集等,要求施工有明确的依据,能满足本工程施工需要。 (8)施工组织设计、施工方案编制与审批:要求有针对性,有编制、审核、批准人签名,经总监理工程师审批。 (9)物资采购管理制度:包括采购制度、进场验收制度、台帐等。 (10)施工设施和机械设备管理制度:包括安装、检测、备案、维保与拆卸等。(11)计量设备配备:要求计量准确。 (12)检测试验管理制度:包括检测仪器设备配置、材料设备进场检验制度、见证取样送检制度、试块留置方案、检测试验计划等。 (13)工程质量检查验收制度:包括自检与交接检制度、项目周检制度、质检员日检制度、质量问题整改制度、缺陷修补方案、施工过程质量控制制度等。

相关主题
文本预览
相关文档 最新文档
