5公路施工组织设计
- 格式:ppt
- 大小:962.00 KB
- 文档页数:5
道路施工组织设计方案范本1. 引言在道路施工项目中,合理的组织设计是确保施工顺利进行的关键因素之一。
道路施工组织设计方案是根据项目的特点和要求,综合考虑施工资源、技术要求、安全保障等因素,制定出合理的施工方案和组织措施。
本文将以一个道路施工组织设计方案范本为例,介绍其中的主要内容和要点。
2. 项目概况本项目是一条城市主干道的改造工程,总长度为2公里,包括道路硬化、排水系统更新和人行道等工程内容。
施工期限为6个月,预算为XXX万元。
3. 组织机构和人员施工单位:XXX公司项目经理:XXX总工程师:XXX安全主管:XXX现场监理:XXX4. 时间计划根据项目的施工期限和工程量,制定详细的时间计划表。
确保施工进度的合理安排,以便按时完成项目。
5. 施工方法和技术要求根据道路施工的特点和项目要求,制定合理的施工方法和应用的技术要求。
包括材料的选择和使用、施工设备的选型和调配、施工工艺的安排等。
6. 施工队伍管理根据项目的规模和工程量,确定合理的施工队伍规模,制定施工队伍管理措施。
包括施工人员的招聘和培训、工作考核和奖惩机制等。
7. 安全保障措施制定详细的安全保障措施,确保施工过程中的安全。
包括施工现场的安全标识和隔离措施、作业人员的安全防护措施、施工设备的安全检查和维护等。
8. 质量控制措施制定详细的质量控制措施,确保施工过程中的质量标准得到满足。
包括施工材料的检验和验收、施工工艺的把控和应用、施工质量的监督和检查等。
9. 环境保护措施制定详细的环境保护措施,确保施工对环境的最小化影响。
包括施工碎石和废弃物的回收利用、施工过程中的噪音和尘埃控制、施工现场的清理和恢复等。
10. 工程进度和成本控制制定详细的工程进度和成本控制措施,确保施工进度和成本的有效控制。
包括施工进度的跟踪和调整、施工成本的预算和审批、工程变更和索赔管理等。
11. 风险管理针对项目中可能存在的各种风险,制定详细的风险管理措施。
包括风险的识别和评估、风险的控制和应对、风险的监测和反馈等。

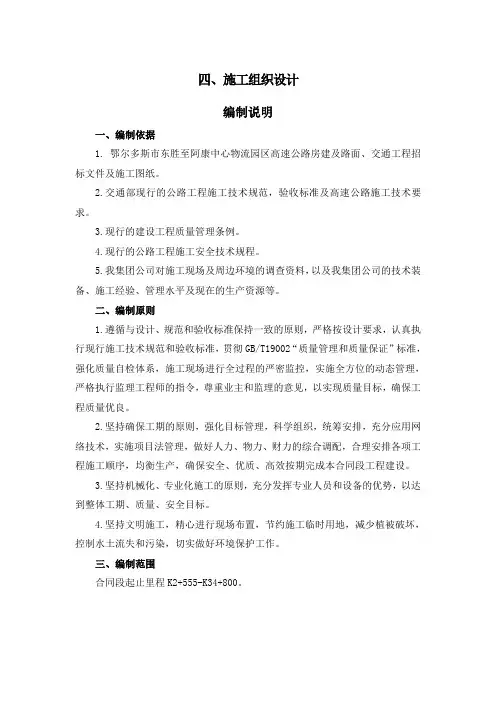

四、施工组织设计编制说明一、编制依据1.鄂尔多斯市东胜至阿康中心物流园区高速公路房建及路面、交通工程招标文件及施工图纸。
2.交通部现行的公路工程施工技术规范,验收标准及高速公路施工技术要求。
3.现行的建设工程质量管理条例。
4.现行的公路工程施工安全技术规程。
5.我集团公司对施工现场及周边环境的调查资料,以及我集团公司的技术装备、施工经验、管理水平及现在的生产资源等。
二、编制原则1.遵循与设计、规范和验收标准保持一致的原则,严格按设计要求,认真执行现行施工技术规范和验收标准,贯彻GB/T19002“质量管理和质量保证”标准,强化质量自检体系,施工现场进行全过程的严密监控,实施全方位的动态管理,严格执行监理工程师的指令,尊重业主和监理的意见,以实现质量目标,确保工程质量优良。
2.坚持确保工期的原则,强化目标管理,科学组织,统筹安排,充分应用网络技术,实施项目法管理,做好人力、物力、财力的综合调配,合理安排各项工程施工顺序,均衡生产,确保安全、优质、高效按期完成本合同段工程建设。
3.坚持机械化、专业化施工的原则,充分发挥专业人员和设备的优势,以达到整体工期、质量、安全目标。
4.坚持文明施工,精心进行现场布置,节约施工临时用地,减少植被破坏,控制水土流失和污染,切实做好环境保护工作。
三、编制范围合同段起止里程K2+555-K34+800。
第一章总体施工组织布置及规划设备、人员的动员及在该工程中服务时间是根据投标书中所安排的各项分部工程进度、总进度和工程特点,结合本单位实际情况确定的。
一、提前做好设备动员本工程机械设备主要来源于吉林省亨通建设集团有限责任公司。
我公司部分机械设备正处于检修保养、闲置中。
本工程项目如中标,设备将按要求到达本工程施工现场。
二、人员动员1.主要技术人员2012年5月31日之前到达工地进行技术准备,认真熟悉设计文件、图纸,领会设计意图,编制施工组织设计,作为纲领性文件指导施工,加强施工管理。
道路施工组织设计方案
道路施工组织设计方案是指根据道路施工项目的具体情况和要求,对施工组织方案进行设计和规划的过程。
下面是一个常见的道路施工组织设计方案的步骤和内容:
1. 施工现场分析:对施工现场进行综合分析,包括地貌、地质、气象、交通等方面的情况,并根据现场情况制定相应的施工方案。
2. 施工工艺设计:根据施工工艺要求,确定施工序列和施工工艺流程,包括挖土、铺设、压实、养护等各个阶段的工艺和方法。
3. 施工资源计划:根据项目要求和工期,确定施工所需的人力、机械、材料等资源,对工程量进行合理分配,制定施工资源计划。
4. 施工安全措施:制定施工期间的安全措施,包括现场安全管理、交通安全、施工操作安全等各个方面,并设置相应的安全防护设施。
5. 施工进度计划:根据施工任务和工期,制定详细的施工进度计划,包括施工顺序、关键节点、工期安排等内容。
6. 质量控制措施:制定质量控制措施,包括材料质量验收、工程质量测试、施工工艺验收等内容,确保施工质量达到预期要求。
7. 环境保护措施:制定环境保护措施,包括对施工现场的污染控制、噪音控制、土地资源保护等方面的措施,确保施工不对环境造成污染和破坏。
8. 施工管理组织:明确施工各个阶段的责任和任务,制定相应的施工管理制度,并建立施工管理团队,负责施工过程的协调和管理。
综上所述,道路施工组织设计方案是一个综合性的设计过程,需要考虑多个方面的要求和限制,以确保施工工程的顺利进行和质量安全的达到预期目标。
公路大中修实施性施工组织设计一、项目概述公路大中修实施性施工组织设计旨在确保项目在施工阶段能够顺利进行,保证施工质量和施工进度。
本文将从以下几个方面展开论述,包括施工组织机构、施工队伍组织、施工方法与技术措施等。
二、施工组织机构为了保证公路大中修项目的顺利实施,需要建立一个合理的施工组织机构。
施工组织机构包括项目经理、工程师、监理等职位。
项目经理负责整体施工的筹划、协调和决策,工程师负责具体的技术指导与施工管理,监理负责监督和检查施工过程中的质量和进度。
三、施工队伍组织公路大中修项目需要有一个高效的施工队伍组织。
施工队伍应该有专业的技术工人和设备,以满足项目施工的需求。
在施工队伍组织中,需要确定施工工人的数量和职责分工,同时配备足够的机械设备来支持施工工作。
四、施工方法与技术措施根据公路大中修项目的具体情况,应选取合适的施工方法和技术措施。
这些方法和措施应能够满足施工质量和进度的要求。
1. 路基处理:通过清除杂草、挖土填方、压实等处理,确保道路路基的牢固和平整。
在土方施工中,应严格按照设计要求进行填方和回填,避免出现坍塌、松散等问题。
2. 桥梁建设:合理选取合适的桥梁施工方法,如预制构件安装法、浇筑施工法等,确保桥梁的结构安全和施工质量。
3. 路面铺设:选择适当的路面铺设方法和材料,如沥青混凝土、水泥混凝土等,保证路面的平整度和耐久性。
4. 施工安全:注重施工安全管理,建立完善的安全制度和操作规程,进行安全培训和教育,确保施工过程中没有安全事故的发生。
五、施工进度控制为了保证公路大中修项目的顺利进行,需要进行施工进度的合理控制。
在项目实施过程中,应建立施工进度计划,并按照计划进行施工。
同时,对施工进度进行实时监控,及时调整施工计划,确保项目能够按时完成。
六、质量控制在公路大中修实施性施工组织设计中,质量控制是非常重要的环节。
通过建立完善的施工质量管理制度,采取合理的质量检测方法和措施,确保施工过程中的质量达到设计要求。
目录第一章工程概况 (1)第一节编制依据、设计规范与施工标准 (1)第二节设计概况 (3)第三节工程范围 (5)第四节主要实物工程量 (5)第五节工程特(难)点分析 (6)第二章施工组织保证体系 (7)第一节施工组织机构 (7)第二节组织机构框架详见下图 (7)第三节施工安全管理框图 (7)第四节施工组织管理机构高效运转保障措施 (8)第五节方针目标管理 (8)第六节技术保证措施 (9)第三章施工总体方案及施工准备 (10)第一节施工指导思想 (10)第二节施工展开顺序 (10)第三节工程进度安排 (11)第四节施工任务的划分 (11)第五节临时设施工程 (12)第六节主要施工机械 (13)第七节主要材料用量 (14)第四章目标与管理手段 (16)第一节工程进度管理 (16)第二节成本控制与管理 (16)第三节质量控制与管理 (16)第四节安全管理 (17)第五章施工方法 (18)第一节修长临时道路 (18)第二节破除道路砼路面 (18)第三节施工测量 (18)第四节地下排水管道施工 (19)第五节路道工程施工 (22)第六节人行道及绿化带、桥涵等附属工程施工 (26)第七节小三线工程施工 (26)第八节与建设单位的配合 (26)第六章质量保证措施 (28)第七章工期保证措施 (29)第八章保证工程安全措施 (30)第一节安全管理制度 (30)第二节施工安全注意事项 (30)第九章文明施工措施 (32)第十章排水、防雨措施 (33)第一章工程概况第一节编制依据、设计规范与施工标准1、【×××】道路、排水、桥梁工程工程施工设计文件和施工设计图以及有关设计文件。
2、现场实际踏勘所了解的情况。
3、交通、市政、建筑安装有关道路、排水、管渠、桥梁等的施工规范,施工工艺及操作规程和质量验收评定标准。
4、本企业管理水平,机械设备能力,类似工程施工经验。
5、本设计中采用规范(1)《城市道路设计规范》CJJ37-90(2)《公路设计手册》(路基)(3)《公路设计手册》(路面)(4)《城市道路设计手册》(上、下册)(5)《公路水泥砼路面设计规范》G85768-86(6)《公路路线设计规范》CJTJ101(7)《公路桥涵设计通用规范》JTJ021-89(8)《公路砖石及砼桥涵设计规范》JTJ022-85(9)《公路钢筋砼及预应力砼桥涵设计规范》JTJ023-85(10)《城市桥梁设计荷载标准》CJJ77-98(11)《公路桥涵地基与基础设计规范》JTJ024-85(12)《城市道路设计规范》CJJ37-90(13)《城市桥梁设计准则》CJJ11-936、施工标准(1)【×××】市政设计院提供的图纸及有关资料(2)设计图纸中指定使用的标准图(3)《城市道路设计规范》(CJJ37-90)(4)《混凝土结构工程施工及验收规范》(GB50204-92)(5)《市政道路工程质量检验评定标准》(CJJ1-90)(6)《市政排水管渠工程质量检验评定标准》(JJ3-90)(7)《公路桥涵施工技术规范》(JTJ-041-89)(8)《预制混凝土构件质量检验评定标准》(GBJ302-90)工程位置及地形、地貌和工程地质、气象、水文条件1、工程位置【×××】位于【×××】,横贯【×××】,是一项重点工程,这项工程对【×××】有着重要的意义。
道路工程施工组织设计一、项目概述本项目为某城市道路扩建工程,工程包括路基工程、路面工程、桥梁工程、排水工程及附属工程。
施工总期限为24个月,施工现场周边环境复杂,人流量大,交通繁忙。
二、施工组织设计目标按照“安全第一、质量优先、进度保证、管理严格、服务周到”的原则,确保施工顺利进行,满足质量、安全、环保和社会效益的要求。
三、施工方案1. 施工路线施工路线应遵循最小干扰原则,通过合理布局,确保施工队伍和设备的流动性,同时降低施工对周边环境的影响。
2. 施工顺序按照“先上部、后下部、先主体、后附属”的原则进行施工。
首先进行路基工程,然后进行路面工程,最后进行桥梁工程和排水工程。
3. 施工方法采用现代化的机械设备进行施工,如土方机械、混凝土搅拌机、路面铺设机等,提高施工效率,降低施工成本。
四、施工组织结构1. 施工管理机构施工管理机构由项目经理、技术质量部、安全生产部、设备管理部、材料管理部、劳务管理部等组成,各部门之间要进行有效的沟通和配合,以确保施工的顺利进行。
2. 施工队伍施工队伍由专业的技术人员、操作工人和服务人员组成,他们需要具备相应的职业技能,并能够遵守施工规程和安全生产规定。
五、施工设备和材料管理对施工设备进行定期检查和维护,确保设备的正常运行;对施工材料进行严格的质量控制,确保材料的质量符合施工标准。
六、安全生产和环保措施在施工过程中,应严格遵守国家和地方的安全生产和环保法规,实施有效的安全和环保措施,防止施工事故和环境污染的发生。
七、施工进度控制通过合理的施工进度计划和有效的施工进度控制,确保工程按期完成。
总之,本项目的施工组织设计应根据实际施工条件和施工要求进行,以确保施工的顺利进行,满足工程的质量、安全、环保和社会效益的要求。
公路施工组织计划范本一、工程概况本工程为XXX公路建设项目,起点位于XXX,终点位于XXX,全长约XXX公里。
该公路为双向四车道,设计时速为XXX公里/小时。
工程主要包括路基、路面、桥梁、隧道等部分,建设周期为XXX个月。
二、施工组织机构为确保本工程顺利实施,将建立完善的施工组织机构。
该机构将由项目经理部、工程技术部、质量安全部、物资设备部和财务部等部门组成。
各部门职责明确,密切配合,共同完成施工任务。
三、施工方案1.路基施工路基施工将采用机械化作业,以挖掘机、压路机等大型设备为主。
对于特殊地质条件的路段,将采取相应的处理措施,如换填、排水固结等。
同时,加强排水设计,确保路基稳定。
2.路面施工路面施工将采用沥青混凝土材料。
首先进行底基层、基层的施工,然后进行面层的铺装。
在施工过程中,加强质量控制,确保路面平整度、压实度等指标符合要求。
3.桥梁施工桥梁施工将根据桥梁跨度、荷载等参数选择合适的施工方法。
对于大型桥梁,将采用预制桥梁段的拼装施工。
同时,加强桥墩、桥台等结构的稳定性设计。
4.隧道施工隧道施工将采用新奥法施工工艺,以控制爆破为主要开挖方式。
加强隧道支护设计,确保隧道结构安全。
同时,加强通风、排水等辅助设施的设计与施工。
四、施工进度计划本工程施工周期为XXX个月,具体进度计划如下:1.前期准备阶段(约1个月):完成施工现场清理、临时设施建设等工作。
2.路基施工阶段(约3个月):完成全部路基开挖、填筑、排水等施工任务。
3.路面施工阶段(约2个月):完成底基层、基层的铺筑以及面层的铺装工作。
五、质量与安全管理1.质量管理1.为确保工程质量,我们将采取以下措施:2.建立完善的质量管理体系,明确各岗位质量管理责任。
3.严格执行施工工艺,确保各道工序质量合格。
4.加强材料质量控制,确保进场材料质量符合要求。
5.定期进行质量检查,及时发现并处理质量隐患。
2.安全管理1.为确保施工安全,我们将采取以下措施:2.建立健全的安全管理体系,制定详细的安全操作规程。
道路工程施工组织设计范本一、项目概况1.1 项目名称:XXX道路工程施工项目1.2 项目地点:XX省XX市1.3 项目业主:XX部门1.4 项目经理:XX1.5 施工单位:XX公司1.6 项目规模:XXXX公里二、施工组织设计说明2.1 施工单位需根据项目地点、规模、施工技术要求等因素编制施工组织设计方案,确保施工工作的顺利进行。
2.2 施工组织设计应符合相关法规和标准规范,保障施工安全、质量和进度。
2.3 施工组织设计应注重施工过程中的协调与配合,确保各项工作有序进行。
2.4 施工组织设计需进行合理有效的风险分析,做好应急预案和应对措施的制定和落实。
三、施工组织设计内容3.1 施工组织设计应包括以下内容:3.1.1 项目概况:对项目的基本情况进行介绍,包括项目名称、地点、业主、施工单位等信息。
3.1.2 工程概况:对工程的规模、施工内容、工程量等进行详细说明。
3.1.3 施工机具:列出项目所需的施工机具设备清单,并说明采购、调配、维护等措施。
3.1.4 施工人员:明确施工人员的需求数量和分类,并说明管理、培训、安全等措施。
3.1.5 施工方法:对施工过程中的主要工艺方法进行说明,包括施工顺序、技术过程、质量要求等。
3.1.6 安全措施:列出施工过程中涉及的安全风险,并制定相应的安全措施和应急预案。
3.1.7 环境保护:对施工过程中可能对环境造成影响的因素进行分析,制定环保措施。
3.1.8 施工进度:制定详细的施工进度计划,包括施工阶段、工期、关键节点等。
3.1.9 质量控制:确定施工过程中的质量检查方法和标准,确保工程质量达标。
四、施工组织设计实施4.1 施工单位应根据施工组织设计方案,组织施工人员进行实施。
4.2 施工单位应不断跟踪施工进度和质量,及时调整施工计划,确保工程进度和质量。
4.3 施工单位应加强对施工人员的管理和培训,提高施工人员的安全意识和技术水平。
4.4 施工单位应加强与业主和监理单位的沟通,及时报告施工进展情况,解决施工过程中的问题。
某公路工程施工组织设计目录第一章综合说明1一、编制依据1二、编制原则1三、编制范围2四、工程概况2五、主要工程数量4第二章施工总体部署5一、部署原则5二、组织机构5三、总体目标9四、队伍布置及任务划分10五、资源配置计划10六、施工总平面布置16第三章总体安排18一、总体施工方案18二、施工进度安排19第四章施工准备21一、设备、人员动员周期21二、设备、人员、材料运到现场的方法21三、技术准备22四、接桩复测22五、生产准备23六、物资准备23第五章路基工程施工方案和方法25一、路基放样25二、挖方路基施工25三、填方路基施工31第六章涵洞、挡墙及排水工程施工方案和方法34一、涵洞施工34二、挡土墙施工36三、排水工程施工39第七章路面工程施工方案和方法40一、施工放样40二、填隙碎石底基层施工40三、5%水泥稳定碎石基层42四、水泥混凝土面层45五、路缘石51第八章公路设施工程施工方案和方法52一、交通标志52二、路面标线55第九章质量保证体系及质量保证措施57一、质量创优目标57二、质量保证体系及质量目标的实现57三、质量保证总体措施58四、分项工程质量保证措施59五、原材料质量保证措施61六、成品保护措施62第十章安全保证体系及安全保证措施65一、安全施工管理目标65二、安全保证体系65三、安全措施66第十一章工期保证措施70一、工期保证措施70二、工期奖罚措施71第十二章季节性施工措施72一、雨季施工措施72二、夏季施工措施73第十三章环境保护与文明施工措施74一、环境保护及文明施工管理体系74二、文明施工及环境保护措施74第一章综合说明一、编制依据(一)、业主与我单位共同签订的工程承包施工《合同书》和招标文件、设计图纸及补充澄清、修改函。
(二)、工程施工设计图。
(三)、现场踏勘、调查所掌握的第一手资料。
(四)、本合同段资格预审强制性履约标准、交通部颁发的《公路工程国内招标文件范本》(1999年版)。
道路工程施工组织设计方案一、项目概况本项目位于某市区,为一条长度6公里、宽度10米的城市主干道路工程。
道路路基为水稳砂石基层,路面采用沥青混凝土,设计车道数为4条,两侧各设有人行道和绿化带。
整个工程涉及路基土方开挖、石方填筑、路面铺设、交通标线及交通设施安装等工作,施工期限为120个工作日。
二、施工组织设计1. 组织机构本项目设总工程师、项目经理、质量工程师、安全工程师、材料员、机械管理员等职务,并配备相应工作人员,确保施工安全、质量和进度。
2. 施工机具设备本项目主要施工机具设备有挖掘机、铲土机、压路机、平地机、水泥搅拌车等,所有机具设备由专人进行日常保养和维护,确保设备正常运转。
3. 施工方法本项目按照“先土石方,后路基加固,再进行路面施工”的顺序进行,确保施工顺利进行。
在土方和石方施工过程中,采用挖掘机+铲土机相结合的方式,高效完成土方和石方的开挖和填筑。
在路基加固工程中,采用碎石加固,提高道路承载能力。
路面施工采用沥青混凝土铺设,确保路面整体平整、耐久。
4. 安全措施本项目施工过程中,严格遵守国家安全生产法律法规,全面落实施工现场安全管理制度,加强对施工人员的安全教育培训,提高施工人员安全意识,减少安全事故的发生。
同时,加强对施工现场的巡查和监督,确保施工现场环境整洁、无隐患。
5. 质量控制本项目施工过程中,严格按照设计要求和施工规范进行,加强对土方、石方、碎石、沥青混凝土等原材料的检验,确保施工质量。
在施工过程中,加强对每个工序的检查和验收,发现问题及时整改,提高工程质量。
6. 环境保护本项目施工过程中,严格遵守国家环保法规要求,减少施工对环境的影响,采取有效措施减少扬尘、废水排放,保护周边环境。
同时,对施工现场垃圾、污水等进行分类处理,做到环境保护与施工并重。
三、施工进度计划1. 土方开挖:前期工程准备时间为15天,土方开挖时间为20天。
2. 石方填筑:石方填筑时间为30天。
3. 路基加固:路基加固时间为20天。
第一章编制依据及原则一、编制依据在充分考虑我单位现有的施工技术、施工管理水平和机械配套能力的基础上,围绕确保质量、安全、工期、成本、环保及文明施工等目标来编制本施工组织设计,其主要编制依据包括:1、交通部颁布的《汶川地震灾后公路恢复重建技术指南》(2008年第25号公告);2、XX省农村公路灾后恢复重建亚行紧急贷款项目XX县XX 路(XX-XX)土建工程的招标文件、投标参考资料及施工图纸。
3、交通部部颁标准、施工规范和规程;与本工程分项相关的技术检验、评定标准。
4、现场实地勘察的本标段自然条件、地区资源条件等.5、我单位技术、机械、人员现状,以往类似工程的施工经验等二、编制原则1、认真领会设计意图,结合现有的施工技术水平和机械设备情况,进行综合比较,然后确定经济、合理、可行的施工方案;2、贯彻增产节约的原则,在认真调查材料、资源、交通状况的基础上,因地制宜,就地取材,尽量节约能源和木材,选择经济合理的运输方案;3、施工操作标准化,机械加工工厂化,机械设备,选型要配套,提高机械化程度和施工水平;4、统筹安排施工,做到均衡生产,优化劳动组合,消除工、料、机等方面的不平衡现象;5、改革施工工艺,慎重地采用和推广新技术、新工艺、新材料、新设备.第二章工程概况2.1、地理位置该项目段(XX~XX)位于我省东北部地区的XX市XX县境内,属于我们本次灾后恢复重建的项目位置。
起讫桩号K0+000、终止桩号K4+296段的道路维修工程.2。
1.1总体状况项目起于XX县XX(K0+000),止于XX场(KX+XXX);过次桠村、武皇村至XX场,全长XX公里。
2。
2本项目恢复灾后重建的主要工程量有:2.2.1.路基填方2。
2。
2.软基处理2.2.3.边沟2。
2.4.砌体挡土墙2。
2.5.低配砾石底基层2.2。
6。
水泥稳定碎石基层2。
2.7。
水泥混凝土面层2。
2。
8。
培土路肩及整形2.2.9。
钢筋混凝土圆管涵2。
2.10。
农村公路改造工程施工组织设计施工组织设计是指对农村公路改造工程进行全面的分析和研究,制定施工方案、确定施工队伍、分配施工任务、安排施工进度、制定施工流程等一系列工作。
下面是关于农村公路改造工程施工组织设计的内容。
一、施工方案施工方案是农村公路改造工程的总体规划,包括施工时间、施工方法、施工机械和材料的选择等。
施工方案的制定应考虑到工程的实际情况和项目要求,尽量确保施工过程的顺利进行和工程的顺利完成。
在制定施工方案时,需要考虑以下几个方面的因素:1.工程地质条件:对工程地质条件进行详细的调查和分析,确定施工所需的工程机械和材料;2.施工工艺:根据工程的实际情况,制定合理的施工工艺,确保施工过程的安全和有效;3.施工进度:根据项目要求和工期限制,制定合理的施工进度,并将其纳入施工方案中;4.施工队伍:确定施工队伍的规模和构成,确保施工人员的配备和工作能力。
二、施工进度施工进度是农村公路改造工程的核心内容,包括施工工期和施工任务的安排。
在制定施工进度时,需要考虑以下几个方面的因素:1.工期限制:根据项目要求和合同约定的工期,确定工程的施工工期;2.施工任务:根据施工方案中确定的施工工艺和方法,确定施工任务的具体内容和分工;3.施工进度表:将施工任务按时间顺序列入施工进度表,并进行合理的时间安排。
三、施工流程施工流程是农村公路改造工程施工过程中各个环节的具体操作和顺序。
在设计施工流程时,需要考虑以下几个方面的因素:1.土方工程:包括土方开挖、土方回填、土方坍塌和土方抛坡等过程;2.路基工程:包括路基平整、路基夯实和路基加固等过程;3.路面工程:包括路面铺设、路面总成和路面维护等过程;4.排水工程:包括排水设施的安装和排水系统的调试等过程。
四、施工机械和设备施工机械和设备是农村公路改造工程施工过程中必不可少的工具和设备。
在选择施工机械和设备时,需要考虑以下几个方面的因素:1.工程规模:根据工程的规模和需求,选择合适的施工机械和设备;2.施工方法:根据施工方案中确定的施工方法和工艺要求,选择适用的施工机械和设备;3.施工时间:根据施工进度的要求,确定施工机械和设备的投入时间和使用周期。
第1篇一、项目概况1. 项目名称:XX公路建设项目2. 项目地点:XX省XX市3. 项目规模:全长XX公里,路基宽度XX米,路面宽度XX米,设计时速XX公里/小时。
4. 项目投资:XX亿元人民币5. 施工周期:XX个月二、施工组织设计原则1. 安全第一,预防为主,综合治理。
2. 质量至上,科学管理,持续改进。
3. 经济合理,效益优先,节能减排。
4. 合理安排施工进度,确保工程按期完成。
5. 加强环境保护,实现绿色施工。
三、施工组织机构1. 施工项目经理部(1)项目经理:全面负责项目的施工管理工作。
(2)项目副经理:协助项目经理工作,分管工程技术、安全质量、物资设备、合同管理等工作。
(3)各职能部室负责人:负责本部门的日常工作。
2. 施工现场管理机构(1)施工班组:负责具体施工任务。
(2)监理单位:负责对施工过程进行监督检查。
(3)设计单位:负责提供设计变更和技术支持。
四、施工准备1. 施工图纸及资料:组织施工图纸会审,确保施工图纸的准确性。
2. 施工材料:按照工程设计要求,采购合格的施工材料。
3. 施工机械:确保施工机械的完好,并按照规定进行保养。
4. 施工人员:组织施工人员培训,提高施工技能。
5. 施工场地:完成施工场地的平整、排水、供电、通信等工作。
五、施工方案1. 施工顺序:按照工程设计要求,分阶段、分批次进行施工。
2. 施工工艺:采用先进的施工工艺,提高施工质量和效率。
3. 施工重点:路基、路面、桥梁、隧道等关键部位。
4. 施工措施:(1)路基施工:严格控制填筑材料质量,确保路基压实度。
(2)路面施工:按照设计要求,选用合适的路面材料,确保路面平整度。
(3)桥梁施工:严格按照设计要求,确保桥梁结构安全、可靠。
(4)隧道施工:加强隧道通风、排水、支护等工作,确保施工安全。
六、施工进度计划1. 施工进度安排:根据工程量、施工条件、资源配置等因素,制定合理的施工进度计划。
2. 施工进度控制:定期召开施工进度会议,分析进度情况,及时调整施工计划。
xxx施工组织设计第一章项目简介工程名称:xxx施工组织设计(K32+404.21~K37+000)业主单位:漳平××××有限公司监理单位:××××建设监理咨询公司设计单位:××××勘察设计院质监单位:××××交通基本建设质量监督站施工单位:××局厦门工程处开工日期:二○○二年二月二十七日中标价:人民币壹仟贰佰柒拾伍万捌仟陆佰柒拾伍元主要工程数量表第二章单位、分部及分项工程划分表第三章机构设置及各部门职责本工程采用项目管理,成立中铁××局厦门工程处永漳公路××合同段项目部,全权负责该工程的组织、管理、协调、指挥,下设六部一室,即施技部、安质部、计统部、物资部、财会部、保障部、办公室,直辖五个专业工程队(机械土方作业队、桥梁作业一队、桥梁作业二队、路面作业队、综合作业队);项目部设项目经理一名,总工一名,党工委书记一名,项目副经理一名,形成以项目经理、书记、总工程师、副项目经理为指挥核心的项目经理负责制。
项目经理苏凌云代表企业对工程项目全面负责;项目副经理林××分管材料机械进场及调配、施工队伍组织安排;项目技术负责人何××对项目施工技术工作全面负责,分管施工质量及安全管理;党工委书记黄××负责主持支部日常工作,分管经常性政治思想工作,协调各方面关系项目部编制定员20 人,其中技术干部10 人,行政干部2 人,其他管理人员8 人;施工队伍劳动力投入:平均200 人,施工开始及施工收尾阶段80 人,施工高峰期250 人。
§3.1 项目组织机构管理框图(见图3-1)(图略)§3.2 项目管理班子配备表(见表3-1)(图略)§3.3 各部门职责§3.3.1 项目经理职责1.认真贯彻国家和上级有关方针、政策及公司的各项规章制度,维护企业利益,确保各项经济技术指标完成。
道路工程施工组织设计
一、项目概况
本文档旨在对道路工程施工组织设计进行全面规划和阐述,以
保障施工过程的顺利进行和施工质量的有效控制。
本项目为XX道
路改造工程,总长度为XX公里,预计施工周期为XX个月。
二、施工组织架构
1. 项目部设置:项目经理、总工程师、施工管理员、质量安全
员等。
2. 班组设置:路基施工班组、路面施工班组、桥梁施工班组等。
三、施工方案
1. 路基施工方案:包括路基开挖、填筑、压实等。
2. 路面施工方案:包括沥青摊铺、碎石铺设、收边等。
3. 桥梁施工方案:包括桥墩浇筑、梁体安装、防水处理等。
四、施工工艺
1. 路基施工工艺:采用XX型号挖掘机进行开挖,采用XX型
号压路机进行压实等。
2. 路面施工工艺:采用XX型号沥青摊铺机进行摊铺,采用XX型号碾压机进行压实等。
3. 桥梁施工工艺:采用XX型号塔吊进行吊装,采用XX型号混凝土搅拌机进行搅拌等。
五、安全管理
1. 制定施工安全规章制度,加强安全教育培训。
2. 定期组织安全检查,及时排除安全隐患。
六、质量控制
1. 制定施工质量验收标准,严格执行。
2. 加强对原材料和施工工艺的监控,确保施工质量。
七、环境保护
1. 采用低噪音、低污染的施工设备。
2. 合理安排施工工序,减少对周边环境的影响。
总结
本文档对道路工程施工组织设计进行了详细规划和阐述,以期在施工过程中保障安全、质量和环保的全面落实。
