超高层建筑施工组织设计方案实例41
- 格式:doc
- 大小:617.50 KB
- 文档页数:41
超高层建筑施工方案超高层建筑施工方案一、项目背景在城市化的推动下,越来越多的超高层建筑开始拔地而起。
超高层建筑以其壮丽的外观、独特的设计和先进的技术吸引了世界各地的关注,成为城市的标志性建筑和人们对未来的向往。
然而,由于超高层建筑高度较大、结构复杂,施工难度较大,因此需要采取科学、合理的施工方案来保证建筑的质量和施工的安全性。
二、施工方案概述本施工方案旨在通过细致的计划和科学的施工方法,确保超高层建筑的施工过程安全可靠、高效顺利。
具体工作包括:施工组织设计、地基基坑开挖、主体结构施工、外装修施工、设备安装、防火设施安装等。
三、施工组织设计1. 组织建立:成立专门的施工组织和管理团队,明确责任分工和任务。
2. 施工方式选择:采用连接器技术施工方式,即将建筑模块化分别在地面进行加工和装配,然后利用吊装设备将其安装至指定位置,以减少对施工现场的影响。
3. 安全保障措施:确保施工现场的安全,设置安全围挡、警示标志,并配备专职安全管理人员。
四、地基基坑开挖1. 地质勘测:对施工区域进行彻底的地质勘测,了解地下土质、地下水位等情况,以做出合理的开挖方案。
2. 地基处理:采用挖土与回填、冲击与加固的方式,确保地下层的稳定性和承载能力。
五、主体结构施工1. 钢结构施工:采用预制混凝土和钢结构组合的方式,先预制好一定长度的钢柱和梁,然后以吊装的方式将其安放在指定位置,并通过焊接等方式加固。
2. 变形缝处理:选择合适的变形缝材料,根据建筑结构和周边环境情况进行合理的变形缝设置和处理。
六、外装修施工1. 幕墙施工:采用组件化生产,先将幕墙组件在工厂中进行预制,然后从下往上依次安装,以提高施工速度和质量。
2. 高空作业:为了保证施工安全,采取防护措施,如设置安全网、使用安全带等。
七、设备安装1. 机电设备安装:根据建筑设计规定的机电设备布置,合理安排施工顺序,确保施工的顺利进行。
2. 安全防护:在设备安装的同时,加强对相关安全设施的安装,确保建筑使用时的安全性。
超高层建筑爬模施工方案施工组织设计随着城市的发展和人口的增长,超高层建筑的兴建变得越来越普遍。
超高层建筑的建设给施工带来了巨大的挑战,其中之一就是爬模施工。
本文将详细介绍超高层建筑爬模施工方案的施工组织设计。
1.施工组织设计概述超高层建筑爬模施工组织设计是为了确保施工过程的顺利进行,在保证施工质量的同时提高效率。
施工组织设计需要充分考虑建筑结构、工艺流程、设备安排、材料运输等因素,以确保施工的安全性和可行性。
2.施工组织设计要点2.1 爬模设备选择在超高层建筑爬模施工中,爬模设备的选择至关重要。
必须根据具体的建筑结构和工程实际情况选择适用的爬模设备,并确保其质量和可靠性。
同时,还需考虑设备的数量和布置,以保证施工的连续性和高效性。
2.2 施工路径规划超高层建筑的施工路径规划是施工组织设计的核心内容之一。
施工路径应尽可能地优化,以减少施工过程中的浪费和冲突。
同时,需要考虑到建筑结构的限制和安全要求,合理安排施工顺序,确保施工的安全性和质量。
2.3 施工现场布置在超高层建筑爬模施工中,施工现场的布置直接影响到施工的顺利进行。
因此,在施工组织设计中,需要合理布置吊篮、爬升机、材料堆放区等设施,确保施工的连续性和安全性。
同时,还需合理划分作业区域,确保施工人员的安全和工作效率。
3.施工组织设计实施计划3.1 施工进度计划施工组织设计的实施计划应明确施工的起止时间、工期分解以及各个关键节点的工作内容和完成时间。
通过合理安排施工进度,确保施工的顺利进行。
3.2 施工人员组织超高层建筑爬模施工需要配备具有丰富经验的技术人员和熟练的操作人员。
施工组织设计应明确各个施工环节的责任人员及其职责,确保人员的协同作业和工作效率。
3.3 安全保障措施施工组织设计应重视安全保障措施的制定和实施。
包括建立安全管理体系、制定详细的施工安全操作规程、设置安全防护设施等,以确保施工人员的安全和施工现场的安全。
4.施工组织设计的优势4.1 提高施工效率合理的施工组织设计可以提高施工的连续性和效率,减少不必要的等待时间和重复工作,从而缩短工期,节约成本。

主标目录第一部分工程概况第一章工程概况第一节工程概况第二节现场条件第二章施工组织设计编制范围及依据第二部分现场部署准备及大临设施方案第一章施工总体顺序第二章施工准备工作第一节资源准备一主要劳动力计划二主要使用仪器第二节大型机械选择第三节施工现场准备一施工水源布置设计二施工电源布置设计第四节施工现场总平面布置第五章施工技术准备第六章本工程资金部署第一节资金使用原则及承诺第二节工程量申报流程第三节落实人工、材料、机械款计划一落实工程量的保障规定二工程款的申请流程第四节落实人、材、机款项的补救措施第三部分主要施工方案第一章钻孔灌注桩施工方案第二章土方施工方案第三章悬挑钢平台施工方案第四章基础结构施工方案第一节测量施工方案第二节基础承台模板施工方案第三节控制基础裂缝的技术措施第五章模板工程施工方案第一节内墙及梁板模板施工方案第二节模板工程质量保证措施第三节模板工程安全保证措施第四节外墙钢大模施工方案第五节外墙连梁底模和窗框边模的固定第六节电梯井筒子模施工方案第六章钢筋工程施工方案第一节钢筋绑扎连接施工方案第二节钢筋电渣压力焊连接施工方案第七章混凝土工程施工方案第一节混凝土泵车具体安排第二节混凝土浇捣技术要求第三节混凝土施工要求第八章砌体工程施工方案第一节砌体工程概述第二节砌筑前准备第三节施工方法第四节管线安装配合第五节产品保护第六节砌体工程安全措施第九章防水工程施工方案第一节钢筋砼结构层施工第二节卷材防水层施工第三节保温隔热层施工第四节细石砼防水层施工第五节地砖面层铺贴第六节地下防水工程方案第十章塔吊施工方案第一节概况第二节塔吊基础第三节塔机安装的实施第四节塔机爬升流程第五节塔吊安全措施第六节塔机安装安全技术交底第十一章施工电梯方案第一节工程概况第二节电梯安装第三节电梯安全技术措施第四部分进度管理第一章施工总体部署第二章进度计划第三章重要节点工期控制方案第四章水、电、气管网施工工期计划及要求:第五章工期控制保证第一节保证进度首要就是保障人、材、机械的供应第二节建立完善的计划保证体系第五部分质量计划第一章质量目标第一节项目质量方针第二节项目质量总目标第二章质量管理职体系第一节质量管理责任体系及人员优化第二节质量教育与技术交底保证措施第三节现场管理人员培训及持证上岗落实措施第四章质量体系第五章本工程重要部位、特殊过程的质量控制方案第一节重要部位、关键工序控制第二节特殊过程控制第三节土钉支护方案确定第四节降水施工方案第五节C50混凝土施工方案第六节粱板柱墙不同标号砼节点的处理方案第五章基本工序、关键工艺、新型工法的初步方案第一节关键工艺施工初步方案第二节液压爬模工法施工方案第三节深基坑监测工法方案第六章质量目标考评及奖罚管理办法第一节质量管理组织第二节质量目标考评及奖罚管理内容第三节为实现质量目标所需注意的过程第七章质量通病的预防与人、材、机保障第一节组织人员保障措施第二节管理保障措施第三节合同管理保障措施第四节通病预防措施第八章物资采购管理第一节采购活动内容第二节采购产品的验证第三节物资保护与交付措施第九章质量档案真实、可控、可溯性保障措施第十章仪器设备控制及维护第一节检测、校准要求第二节仪器设备校准与检验第三节在用仪器设备装置的维护控制第六部分安全保证计划第一章安全目标与方针第二章安全保证体系第一节安全保障体系图第二节安全生产制度保证措施第三节主要安全保障人员责任及优化配置第三章安全健康教育与培训第四章安全生产措施费使用计划第一节安全生产使用计划第二节安全生产制度保证措施第五章本项目主要危险源辨识、评价及公示警示第一节危险源(危害)辨识与风险评价第二节环境因素评价:第六章邻近房屋、道路、管线的保护措施第七章现场防护设施的布局及防护用具的装备第一节现场防护设施布局第二节现场防护用品准备及装备方案第八章机械设备安全使用、备案、检测管理措施第九章施工现场临电及外电防护安全措施第十章危险性较大工程目录及审核措施第十一章办理意外伤害保险的落实措施第十二章恶劣作业条件人员、机械保障措施第一节低温施工人、材、机保障措施第二节雨期施工措施第三节高温季节施工措施第四节大雪天气施工措施第五节其它恶劣天气人、材、机管理措施第十三章安全考评及奖惩制度第七部分总承包管理体系及职责第一节总承包管理体系第二节总承包服务措施第三节对分承包商管理细则第四节总承包部的会议协调安排第八部分文明施工及工地标准化管理方案第一章文明施工保障措施第一节文明施工目标第二节文明施工管理体系第二章文明施工环境保护措施费的使用计划第三章文明施工要求及标准第一节文明施工要求第二节临时设施建设规划及建设标准第四章污染防治措施第一节污染防治管理措施:第二节针对污染的具体防治第五章渣土清运、卫生保洁措施第六章便民措施第七章安全保卫措施第八章防寒降温、文化娱乐、业余学校等关爱措施第九章文明施工考评及奖罚第九部分风险防范、应急救援机人员、物资保障措施第一部分工程概况第一章工程概况第一节工程概况施工组织设计编制范围及依据武汉华侨城生态住宅社区一期位于武昌中北路以南、新沟渠以西。
佛山******地块项目超高层住宅工程施工组织设计目录第一章:编制依据第二章:工程概况第三章:施工部署第一节:施工组织管理机构第二节:主要管理目标1、工期目标2、质量目标3、安全目标4、文明施工目标第三节:施工难度分析及措施第四节:施工任务的划分及组织安排第五节:总包与分包协调第六节:施工顺序及验收安排第七节:施工工艺流程第四章:主要分部分项工程施工方案及技术措施第一节:工程测量施工方案第二节:土石方开挖施工方案第三节:基坑护坡工程施工方案第四节:地下室防水工程第五节:钢筋工程第六节:模板工程第七节:混凝土工程第八节:砌体工程第九节:外排架工程第十节:屋面工程第十一节:装饰装修工程第十二节:水电安装工程第十三节:雨季、台风施工措施第十四节:各分项工程质量通病防治措施第十五节:成品、半成品保护措施第十六节:环境保护措施第五章:质量、安全、文明施工目标保证措施第一节:质量目标保证措施第二节:安全目标保证措施第三节:文明施工目标保证措施第六章:施工准备工作计划第一节:技术准备第二节:现场准备第三节:协调场外工作、创造良好环境第四节:大型机械设备准备第五节:现场试验室准备第六节:岗位培训第七章:施工总进度计划1、各单位工程施工期限2、各单位工程的竣工时间和相互搭接关系3、施工进度计划表第八章:各种需用量计划第一节:主要材料需用量计划第二节:主要机械需用量计划第三节:劳动力需用量计划第九章:施工总平面图布置第十章:技术经济指标分析附件:施工总平面布置图地下室施工平面布置图(附图-01)主体阶段施工平面布置图(附图-02)临水、消防平面布置图(附图-05)工程施工进度网络计划表第一章:编制依据(一)施工合同:***建设集团与佛山***房地产开发有限公司***地块项目超高层住宅工程总承包施工合同(二)施工图:1、总建筑平面布置图2、建筑施工图3、结构施工图4、给排水施工图5、电气施工图6、消防施工图(三)主要法规:1、中华人民共和国建筑法。
超高层建筑工程施工组织设计简本一、工程概述本工程为一座超高层写字楼,总高度达到300米,地上60层,地下3层。
工程包括结构施工、装饰装修、机电安装等。
二、施工队伍组织1.施工队伍组成施工队伍包括主体施工队、装饰装修队、机电安装队和各种专业工种队伍。
每个队伍应包括合格的技术人员、施工工人和管理人员。
2.工程管理组织设立主体工程部、装饰部、机电安装部和质量安全部,负责各自工程的管理和协调。
主体工程部负责主体结构的施工;装饰部负责装饰装修施工;机电安装部负责机电设备安装施工;质量安全部负责整个工程的质量和安全管理。
三、施工工序及关键节点1.基础施工a)指导设计单位进行地基处理,确保地基的稳定性;b)进行桩基工程,确保地基的承载力;c)进行地下结构施工,包括地下室和地下管道的施工。
2.主体结构施工a)安装塔吊,确保施工的高效进行;b)进行构件的制作和安装,确保结构的稳定性;c)进行混凝土浇筑、钢筋绑扎等工作,确保结构的强度和质量。
3.装饰装修施工a)进行室内装修工程,包括墙面装饰、地面装饰、天花板装饰等;b)进行室外幕墙施工,确保外部装饰效果和保温隔热性能。
4.机电设备安装a)进行电气设备、水暖设备、空调设备等的安装;b)进行通风、照明、防火等系统的安装。
四、安全措施1.尽量减少高空作业和危险操作,确保施工人员的安全。
2.安装合适的安全网和围挡,以防止物品坠落和人员跌落。
3.安装消防设备,建立灭火和疏散通道,确保施工期间的火灾安全。
4.做好施工现场的安全巡查和记录,及时排除安全隐患。
五、质量控制1.严格按照设计图纸和工程规范进行施工,确保质量的合格;2.进行各种质量检测,包括结构强度检测、水电工程检测等;3.建立施工质量档案,对施工过程进行记录和管理。
六、施工进度控制1.制定详细的施工计划,包括每个工序和关键节点的时间安排;2.进行施工过程的检查和监督,确保施工进度的按时完成;3.在可能的情况下,采用加班和增加施工人员的方式来加快施工进度。
超高层建筑工程施工组织设计方案目录(一)一、概述二、施工组织部署、施工管理1、工程目标2、施工组织部署、施工管理三、施工前准备工作大纲1、技术准备2、现场准备3、物资准备4、劳动力准备5、其它工作准备四、施工要素的安排1、劳动力的安排2、施工所需主要材料的安排3、机械、设备的安排五、现场总平面置图1、总体布局2、地下室主体结构施工阶段的临时设施布置3、地下室主体结构施工阶段的总平面布置4、地下室主体结构施工阶段临水、临电规划六、地下室主体结构工程施工总进度控制计划七、分部分项工程主要施工方法(一)施工总安排(二)流水段的划分(三)施工流程(四)施工缝的留设、施工缝的处理(五)基抗排水(六)基抗内支撑换撑(七)测量工程(八)钢筋工程(九)模板工程(十)混凝土工程(十一)防水工程(十二)科技成果推广项目应用计划八、控制工程质量措施九、保证安全生产措施十、文明生产、文明施工、环境保护措施十一、保工期措施目录(二)附图一三沙市和平银行大厦项目部组成机构构架图附图二地下室主体施工阶段现场总平布置图附图三地下主体结构施工流水段划分附图四地下室外墙、柱、内墙施工缝留设位置图附图五地下室基抗排水图附图六柱、墙钢筋定位图附图七独立柱支模图附图八附墙柱支模图附图九地下室外墙支模图附图十地下室内墙支模图附图十一梁板支模图附图十二不同强度等级混凝土接浇大样附图十三底板大体积混凝土测温布孔图附表一地下室主体结构施工劳动力计划图附表二地下室主体结构施工主要材料需用量计划表附表三地下室主体结构施工主要机械设备配置计划表附表四地下室主体结构施工总进度控制计划三沙市和平银行大厦地下室主体结构施工方案一、概述3、建筑概况3.1 本工程地下室三层,其中地下三层为战略民防掩避室兼汽车库;、地下二层及地下一层为设备、电气机房及车库。
地下室一层、二层、三层层高分别为4.6m、3.6m、3.5m。
3.2 本工程抗震设防烈度为7度,场地类别为Ⅱ类,抗震等级为二级。
目录第一章编制依据11第二章工程概况和工程特点122.1 工程概况122.2 工程特点132.3 工程难点142.4现场施工条件14第三章指导思想和工程目标153.1 指导思想153.2 工程目标153.2.1 质量目标153.2.2 工期目标163.2.3 安全目标163.2.4 文明施工目标163.2.5 环保卫生目标163.2.6 总承包服务目标173.2.7 科技进步目标173.2.8工程资料管理目标18 第四章施工部署194.1 施工组织194.2 施工阶段划分及主要内容194.3 施工流程204.4主体结构施工流水区段的划分4.5 施工准备234.5.1 工作程序234.5.2 现场准备234.5.3 技术准备244.5.4 劳动力的准备274.5.5 材料准备284.5.6 机械准备28第五章主要施工方法和技术措施5.1 施工测量295.1.1 施测方法295.1.2 技术措施345.2 土方回填355.2.1 施工准备355.2.2 填土方法355.2.3 质量控制和检验365.3地下水降水措施365.4 钢筋工程375.4.1 钢筋加工375.4.2 钢筋连接和绑扎405.4.3钢筋直螺纹连接工艺4622 295.5.1 模板选择525.5.2 柱、梁板、楼梯、门厅模板535.5.3 核心筒墙体定型大钢模板595.6 混凝土工程645.6.1 混凝土供应商的选择645.6.2 泵送混凝土技术要求645.6.3 混凝土浇筑665.6.4 施工缝705.6.5 柱墙、梁板接头处不同强度等级砼浇捣的处理方法5.6.6 高强砼施工715.7 预应力工程735.7.1 施工准备745.7.2 施工工艺765.8 砌体工程805.8.1 施工准备805.8.2 操作工艺805.8.3 施工注意事项825.9 装饰工程835.9.1 抹灰工程831. 作业条件832. 施工操作工艺843. 质量标准864. 注意事项885.9.2 乳胶漆涂料891. 作业条件892. 施工操作工艺893. 注意事项905.9.3 面砖镶贴911. 作业条件912. 施工操作工艺915.5 模板工程523. 质量标准925.9.4 地面石材铺贴93711. 作业条件932. 操作工艺933. 质量标准945.9.5 中空地板951.产品特点952.施工方法955.9.6 木门安装961. 作业条件962. 操作工艺975.10 防水工程995.10.1 屋面防水991.防水材料的选择992.施工方法1003.注意事项1031.施工工艺1042.细部节点防水施工措施1073.防水工程质量保证技术措施108 5.11 外脚手架施工方案1095.11.1 脚手架的选用1095.11.2 脚手架的设计1111.脚手架的构造1122. 脚手架的施工荷载1153. 分层承力架的设计1154.卸料平台的设计1175.11.3 脚手架的搭设1195.11.4 外架的拆除1205.12 给排水工程1205.12.1工艺流程1205.12.2施工要点1205.13 暖通工程1235.13.1 风管制作安装1235.13.2 空调水管安装1235.13.3 空调机组设备安装1235.13.4系统调试1245.14 电气工程1245.14.1 电力与照明系统1245.14.2 防雷与接地系统1285.14.3弱电系统129第六章施工进度计划及工期保证措施6.1 施工进度计划1306.1.1 工期计划安排1306.1.2 控制节点要求1406.2 工期保证措施1406.2.1 人力资源保证1416.2.2 物资设备保证1426.2.3 资金保证143 6.2.4 技术保证143 6.2.5 制度保证1446.2.6 协调服务保证1446.2.7 春节期间保证1456.3 施工进度计划滞后的应急措施146第七章施工总平面布置及管理1477.1 施工总平面布置1477.2 施工总平面管理1567.3 临时用水用电方案159130第八章施工项目管理计划及对各专业施工单位的配合服务措施8.1施工项目管理计划1668.1.1 总承包原则及承诺1668.1.2 施工总承包管理1688.2 对各专业施工单位的配合服务措施1698.2.1 工程协调管理1698.2.2 指定分包单位的协调管理1718.2.3 独立分包单位的协调管理1728.3 总承包服务1748.3.1 服务原则1748.3.2 施工服务准备1758.3.3 服务内容177第九章设备机械配置及材料进场安排1829.1 设备机械配置1829.1.1垂直运输设备机械选择1829.1.2混凝土输送设备选择1829.1.3 主要施工机械设备投入一览表1829.1.4主要机械设备证明材料1839.1.5 塔吊方案1839.2 材料计划与进场安排1849.2.1 材料计划1849.2.2 材料进场安排185第十章组织管理架构及人力配备的数量、各项目管理人员情况10.1项目组织管理架构18610.1.1项目组织管理架构组成18610.1.2 局领导小组和专家委员会成员18810.1.3 拟委派本项目施工组织机构人员一览表18910.1.4 主要施工管理人员岗位职责及简历19010.2劳动力计划与管理19810.2.1 劳动力计划19810.2.2 劳动力管理措施198第十一章质量及创优计划保证措施20211.1工程质量管理体系20211.1.1 工程质量管理体系20311.1.2工程质量总体控制体系20411.2 质量职责20511.3 质量及创优计划保证措施20711.3.1质量检测20711.3.2 工程“创优”计划21111.3.3 施工过程中的全面质量管理21211.3.4 施工阶段性的质量保证措施21611.3.5 各施工环节的质量控制措施21711.3.6 质量通病的防治措施22511.3.7 成品保护措施240166 18611.4工程回访及质量保修245第十二章文明施工及安全保证措施24612.1文明施工保证措施24612.1.1 文明施工管理目标24612.1.2 文明施工管理组织24612.1.3 文明施工规划24612.1.4 文明施工平面管理24612.1.5 施工现场企业形象视觉CI 形象设计25212.1.6 非施工区域的管理25712.1.7 工完场清和文明施工责任区制度25812.1.8 文明施工检查措施25912.2 环境保护措施26012.2.1 防止水污染措施26012.2.2 防止大气污染措施26112.2.3防止固体废弃物污染措施26112.2.4 防止粉尘污染措施26212.2.5 防止噪音污染措施26212.2.6 现场绿化26312.3安全施工保证措施26312.3.1 安全生产管理的目标26312.3.2 安全组织措施26412.3.3 安全管理制度26512.3.4施工安全管理控制流程26612.3.5 安全防护措施26612.3.6 安全检查27312.4 信息化管理措施274第十三章我局承接本工程比较优势27613.1 工期方面27613.2 质量方面27613.3 安全方面27613.4 文明施工方面27713.5 工程协调服务管理方面27713.6 “四新”技术推广应用方面27813.7 工程资料管理278第十四章项目经理近四年业绩279第一章编制依据1.1《** 大厦总承包工程施工招标文件》;1.2 ** 设计院设计的**大厦工程施工图;1.3国家、行业或地方颁布的有关现行施工规范、标准、规程、法规和图集;1.4 现场实际情况;1.5 本单位管理制度。
施工组织设计大纲实例——某超高层大厦建筑施工组织设计大纲一、项目概况本工程位于某市开发区黄河路与华山路交口处。
该工程占地面积12500m2,总建筑面积65090m2。
其中,地上建筑面积53090m2,为科技市场及科技研发产业用房;地下建筑面积12000m2,为车库及设备用房。

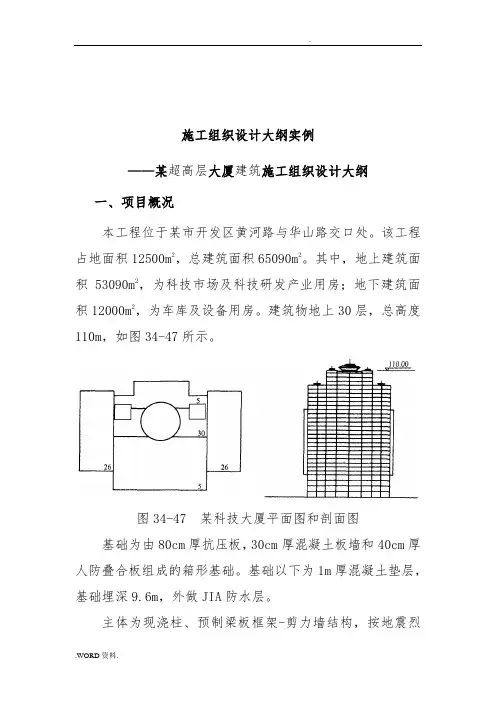

建筑物地上30层,总高度110m,如图34-47所示。
图34-47 某科技大厦平面图和剖面图基础为由80cm厚抗压板,30cm厚混凝土板墙和40cm厚人防叠合板组成的箱形基础。
基础以下为1m厚混凝土垫层,基础埋深9.6m,外做JIA防水层。
主体为现浇柱、预制梁板框架-剪力墙结构,按地震烈度8级设防。
外墙为条形挂板。
柱采用标准节点。
现浇柱混凝土强度等级为C30,达到5MPa时方能安装预制梁板;预制梁下须加临时支撑,待叠合梁混凝土强度达到设计要求100%后方可拆除。
现浇柱四角主筋除应满足搭接倍数外,还必须单面焊10d。
外饰面采用白色和灰色仿古全瓷砖,一~五层干挂花岗岩。
室柱、大厅墙面贴石。
室地面采用高档地面砖(地砖规格:走廊800mm×800mm;房间500mm×500mm)。
隔墙大部分采用轻钢龙骨石膏板墙贴塑料壁纸,砖墙或混凝土墙抹灰后贴塑料壁纸或刷乳胶漆。
顶棚大部分为轻钢龙骨石膏板吊顶,厕所、开水间等房间为白瓷砖墙裙。
二、施工目标(一)工期目标计划2002年9月1日开工,2004年11月30日结束,工期为两年零三个月。
(二)质量目标确保省优质工程;为争国家优质工程“鲁班奖”。
(三)成本目标保证工程的成本比预期成本降低3.8%。
(四)安全生产目标坚持“安全第一,预防为主”的方针,保证一般事故频率小于1.5‰,工亡率为零,在施工期间杜绝一切重大安全质量事故。
(五)文明施工和环保目标强化施工现场科学管理,满足现场环保要求,创一流水平,建成市级文明样板工地。
(六)科技进步目标将本工程列为本企业科技示工程。
科技进步效益率达1.5‰。
超高层建筑施工组织设计大纲实例(精品资料)某科技大厦施工组织设计大纲一、项目概况本工程位于某市开发区内黄河路与华山路交口处。
该工程占地面积12500m2,总建筑面积65090m2。
其中,地上建筑面积53090m2,为科技市场及科技研发产业用房;地下建筑面积12000m2,为车库及设备用房。
建筑物地上30层,总高度110m,如图34-47所示。
图34-47 某科技大厦平面图和剖面图基础为由80cm厚抗压板,30cm厚混凝土板墙和40cm厚人防叠合板组成的箱形基础。
基础以下为1m厚混凝土垫层,基础埋深9.6m,外做JIA防水层。
主体为现浇柱、预制梁板框架-剪力墙结构,按地震烈度8级设防。
外墙为条形挂板。
柱采用标准节点。
现浇柱混凝土强度等级为C30,达到5MPa时方能安装预制梁板;预制梁下须加临时支撑,待叠合梁混凝土强度达到设计要求100%后方可拆除。
现浇柱四角主筋除应满足搭接倍数外,还必须单面焊10d。
外饰面采用白色和灰色仿古全瓷砖,一~五层干挂花岗岩。
室内柱、大厅墙面贴大理石。
室内地面采用高档地面砖(地砖规格:走廊800mm×800mm;房间内500mm×500mm)。
内隔墙大部分采用轻钢龙骨石膏板墙贴塑料壁纸,砖墙或混凝土墙抹灰后贴塑料壁纸或刷乳胶漆。
顶棚大部分为轻钢龙骨石膏板吊顶,厕所、开水间等房间为白瓷砖墙裙。
二、施工目标(一)工期目标计划2002年9月1日开工,2004年11月30日结束,工期为两年零三个月。
(二)质量目标确保省优质工程;为争国家优质工程“鲁班奖”。
(三)成本目标保证工程的成本比预期成本降低3.8%。
(四)安全生产目标坚持“安全第一,预防为主”的方针,保证一般事故频率小于1.5‰,工亡率为零,在施工期间杜绝一切重大安全质量事故。
(五)文明施工和环保目标强化施工现场科学管理,满足现场环保要求,创一流水平,建成市级文明样板工地。
(六)科技进步目标将本工程列为本企业科技示范工程。
建筑施工手册系列之施工组织设计附录II 超高层建筑施工组织设计实例.txt两个人吵架,先说对不起的人,并不是认输了,并不是原谅了。
他只是比对方更珍惜这份感情。
本文由子贤2006贡献doc文档可能在WAP端浏览体验不佳。
建议您优先选择TXT,或下载源文件到本机查看。

附录II 超高层建筑施工组织设计实例——某饭店工程施工组织设计——某饭店工程施工组织设计一,项目概况(一)建筑概况该饭店建于我国南方某市,它由塔楼,裙楼和附属建筑物组成,占地总面积近30000m2, 建筑物占地面积为4850m2, 建筑面积48640m2, 其中主楼为45140m2. 塔楼为37 层,总高为108m,设客房804 套,电梯10 部.裙楼分别为2~3 层, 裙楼和塔楼的非标准层为公共活动场所. 该饭店装饰工程量大,技术要求高,绝大部分集中在下面两层.室内装饰工程有乳胶漆,壁纸,大理石,马赛克,塑料石棉砖,瓷砖和缸砖等;室外装饰工程均为玻璃马赛克.主楼平面和剖面,分别如图34-54 和图34-55 所示.图34-54 主楼平面图1-机房;2-行李间;3-商店;4-大堂;5-接待及行政室;6-职员食堂;7-美容院;8-职员入口; 9-管理处;10-电话机房;11-垃圾房;12-洗涤间;13-食堂管理处;14-食堂贮藏库;15-守卫室;16-电话房;17-购物部;18-收货处;19-洗手间;20-咖啡室;21-厨房间;22-酒吧;23货物收集处;24-卸货处;25-游泳池;26-喷水池;27-公共汽车;28-停车场;29-苏州花园图34-55 主楼剖面图(二)结构概况塔楼为现浇钢筋混凝土框筒结构,它由净尺寸12.5m×12.5m 方形中心筒, 24 根内柱, 根外柱和楼板组成; 20 在塔楼四角有2.97m×2.97m 现浇钢筋混凝土角筒;塔楼标准层楼板为13cm 厚的钢筋混凝土平板.地震荷载及风载水平力由中心筒和四个角筒及柱板框架来承受, 垂直荷载由框筒结构传到钢筋混凝土浮筏基础及其下面的270 根外径为55cm, 壁厚为8cm 的预制钢筋混凝土空心管桩(桩内最后浇筑C40 混凝土)上. 裙楼为现浇钢筋混凝土框架结构,浮筏基础,下有216 根预制钢筋混凝土空心管桩. 塔楼与裙楼基础底板间设沉降缝,其缝宽为70mm. (三)工程地质概况该工程地下第一层为人工杂填土,层厚为 1.3m 左右;第二层为粉质粘土, 分别呈流塑,可塑和硬塑状态,层厚为6~9m;第三层为卵石层,层厚约5m;第四层为强,中和弱风化基岩,间有泥质页岩或沙页岩.地下水位较高,距自然地面约为1m. (四)气象概况夏季最高温度40.5℃,冬季最低温度-13℃;夏季平均风速2.3m/s;月平均相对湿度70%~80%;日最大降水量160mm,年总降水量1013mm. (五)施工条件该工程由国外贷款,国外设计,由我国施工;主要施工机械和材料由国外进口,地方材料由国内供应.计划工程工期为两年十个月,为早日发挥投资经济效益,应按边施工边营业要求编制网络计划;并要求在施工中采用电子计算机,对网络计划实行有效监督和控制.二,施工目标(略,参考本章附录I) 施工目标( ) 三,施工管理组织(略,参考章附录I) 施工管理组织( ) 四,施工方案(一)地下工程施工方法1.降低地下水位塔楼基础最大挖土深度为8.95m,裙楼为 2.8m.地下水位在-1.0m 处,开挖前必须将其降至基坑底标高50cm 以下.根据工程地质报告,人工杂填土层为含水层,以下三层均为不透水层.因此只要把含水层封闭并将其含水抽出,就可达到降低地下水的目的. 可供采用的降低地下水方案有: 深井降水和井点降水两种. 其技术经济指标, 如表34-92 所示.深井降水方案费用偏高,但其施工可与打桩平行进行;而井点降水方案,在埋设井管时不能打桩,将使总工期拖延60d;此外,深井抽出的地下水,可用于冲洗骨料和养护混凝土,可降低夏季混凝土的施工温度,决定采用深井降水方案.在基坑开挖前要做好排除地下水的相应设施,在基坑四周挖好排水沟和集水井,保证基坑干燥. 两种降水方案比较表降水方法深井降水井点降水劳动量(工日) 3900 8400 费用(万元) 9.59 8.98表34-92影响工期不影响拖延60 天说明与打桩平行施工须打桩后设井点2.打桩和挖土打桩和挖土可有两种施工方案,如表34-93 所示.经分析对比,决定采用先打桩后挖土的施工方案. 打桩与挖土顺序比较表施工顺序先打桩后挖土先挖土后打桩打桩质量容易保证不易保证表34-93挖土方式人工挖土机械挖土安全性好差3.塔楼浮筏基础施工塔楼浮筏基础呈正方形,边长为32.1m,厚 2.5m,混凝土总量为2733m3, 钢筋总量为300t.其中电梯间基坑尺寸为12.5m×7.80m,坑底标高为-8.45m. 根据类似工程施工经验, 将筏基在竖向上分为I 和II 两个施工层, 每层连续浇筑, 不留施工缝,如图34-56 所示.图34-56 塔楼筏基施工示意图(1)筏基模板外模采用MU7.5 红砖, 砂浆砌筑的砖模, M5 厚度分别为240mm 和370mm, 内表面抹20mm 水泥砂浆.内模采用普通木模板. (2)筏基钢筋按照施工图和施工验收规范要求施工,为保证筏基上层钢筋的正确位置,采用角钢支架固定.钢筋垂直和水平运输由两台轮胎式起重机完成. (3)筏基混凝土由于混凝土浇筑量大,选用搅拌站集中搅拌和泵送混凝土;在施工层I 与II 间的施工缝,采用留齿槽和钢板止水带,其外壁采用进口合成橡胶止水带.筏基混凝土温度测点布置,如图34-57 所示.图34-57 测点布置图(a)平面布置图; (b)剖面布置图4.地下室柱和墙板施工采用木模板经计算和实测, 4.75m 浇筑高度, 按取混凝土侧压力为50kN/m2. 其模板构造和各部尺寸,如图34-58 所示.地下室顶板采用定型模板.模板和钢筋运输,由设在基坑边的塔式和轮胎式起重机完成.混凝土由泵输送,采用插入式和平板振捣器捣实,并要及时养护.图34-58 墙模板构造图(二)裙楼和塔楼非标准层施工方法1.主要工程量非标准层的主要工程量,如表34-94 所示. 裙楼和塔楼非标准层主要工程量序号1 2 3 项目钢筋混凝土成型钢筋模板单位m3 t m2 数量4847 796 20944 墙637 96 4580表34-94其中分项工程柱370 111 1684 梁1190 297 4970 板2650 292 97102.垂直运输机械垂直运输机械的选择,通过计算工作幅度,起重高度,起重量和起重力矩等主要参数及塔机的生产率等,进行综合考虑,择优选用.本工程的垂直运输机械的布置方案如下: (1)在塔楼南侧设一台S2348-2 C 型定点塔式起重机,机高110m,起重能力为100tm.负责塔楼模板和钢筋的水平和垂直运输. (2)在塔楼西部设双笼施工电梯 1 台,负责人员,小型工具和零星材料的垂直运输. (3) 在中心筒内设 4 台 1.6m×1.6m 附墙金属井架, 并以角钢做斜撑联成整体, 不另设缆风绳, 井架总保持高于施工楼层12m. 负责模板, 材料及工具运输, 并作为混凝土泵故障时的应急运输设备,如图34-59 所示.图34-59 塔楼机械立面示意图(4)在塔楼外侧设BP550HDD-15 型混凝土输送泵 1 台,负责混凝土垂直和水平运输. (5)裙楼设 3 台起重能力为45tm 的塔式起重机,负责该楼的水平和垂直运输. 裙楼及塔楼主要机械平面布置,如图34-65 所示;塔楼机械立面示意图,如图34-59 所示. 3,脚手架为便于裙楼和塔楼安装模板, 绑扎钢筋和外装饰, 均采用双排钢管外脚手架. 裙楼外脚手架高约11m;塔楼每七层从窗口挑出槽钢进行搭设,并与塔楼临时固定. (三)塔楼标准层施工方法塔楼标准层结构构件断面尺寸, 根据层数划分为四种类型, 如表34-95 所示. 标准层类型及构件断面尺寸(单位:mm)序号1 层数3~7 内柱断面650×650 角筒墙厚300表34-95边梁(b×h) 600×600 400中心筒墙厚2 3 48~17 18~27 28~37600×650 550×650 500×650250 200 200350 300 250600×550 600×500 600×4501.标准层工程量塔楼标准层的工程量,如表34-96 所示. 塔楼标准层工程量表层数类型3~7 8~17 18~27 28~37 混凝土(m3) 柱42.78 41.08 38.73 37.07 墙101.26 90.66 83.85 77.03 梁28.10 27.72 27.36 26.97 板124.82 124.82 124.82 124.82 柱12.83 12.32 11.62 11.12 墙15.19 13.60 12.58 11.55表34-96模板(m2) 板13.73 13.73 13.73 13.73 柱285 280 274 269 墙678 660 637 636 梁188 188 187 186 板960 960 960 960 梁7.03 6.93 6.84 6.74钢筋(t)2.标准层模板模板工程的设计,首先是确定模板形式,然后进行底模,侧模和支撑系统验算,确保工程质量.本工程在塔楼标准层施工时,一次制作 4 层模板,柱,墙和面板采用九夹板, 以木螺丝固定于木制立带上, 梁均为定型模板, 高度为 2.55m, 其构造设计同地下室模板. 外柱和四个角筒外模, 其安装垂直度要用经纬仪校核, 每层控制偏差在5mm 以内(规范为8mm) ,上下层模板的支柱应在同一条中心线上.电梯井模板构造和安装就位方法,如图34-60 所示.图34-60 电梯井支模示意图 3.标准层钢筋塔楼标准层钢筋,在地面绑扎成型或焊接成骨架和网片,然后成组安装,以减少高空作业量. 4.标准层混凝土每层混凝土量均在266~297m3 之间;必须加强混凝土搅拌站和输送泵的管理;尽量避免压送混凝土时出现中断.(四)装饰工程施工方法该工程的装饰特点: 特种高级装饰多, 工程量大; 进口材料数量大, 种类多; 工期紧,技术要求高. 1.装饰工程量该工程的装饰工程量,如表34-97 所示. 装饰工程一览表序号1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 分项工程抹白灰砂浆抹水泥砂浆瓷砖玻璃马赛克彩色马赛克缸砖大理石板乙烯树脂石棉砖浮胶漆壁纸地毯胶合板平顶吸音板平顶装演板平顶细屑水泥砂浆木装修单位m m m m m m2 2 2 2 2 2 2 2 2 2 2 2 2 2 2表34-97工程量地面26930 顶棚25810 4800 1920 2690 1860 1290 35260 25830 9450 2100 4058 1680 合计97440 26930 21850 20600 4990 5140 3740 1290 48000 57690 25830 9450 2100 4058 1680 17972外墙内墙71630 1705020600 3070 2450 1880 12740 57690m m m m m m m m m工日179722.装饰工程工艺全部内外高级装饰,均须先做出一个样板,经过质量和色彩验收合格后,方可全面施工.在装饰工程阶段,组建抹灰,木装修和油漆等 3 个专业工作队,组建钢窗,壁纸,贴瓷砖和铺地毯等专业班组,全部专业队组,均实行定任务,标准,时间和材料,包产到组,超产给奖. 裙楼主体完成后,自上而下逐层,逐间进行内装饰,同层内按天棚,墙面和地面顺序施工.而塔楼主体完成 5 层以后,开始内装饰.主体全部完成后,以每10 层为一个施工段,自上而下进行流水施工,在同层内按照卫生间,卧室和走廊的顺序施工. 外装饰也采取自上而下,以每10 层为一个施工段,逐段逐层进行施工.3.脚手架和垂直运输地下室,裙楼和塔楼非标准层的内装饰,均采用钢管满堂红脚手架;塔楼标准层,采用轻便式工具脚手架;外装饰全部采用进口吊篮. 裙楼用 3 台金属井架,塔楼用电梯井内的 4 台井架和外墙施工的电梯,分别作为垂直运输工具,电梯安装后也可作垂直运输之用.五,施工准备计划(一)供水和供电施工用水平均为800t/d;工程建成后,平均用水1992t/d.为保证供水,设两个供水点,现场干管采用50mm 钢管环形供水网,支管采用25mm 钢管,并设置相应的消火栓;在塔楼附近设临时储水池和水泵站,用 2 台120m 高扬程水泵为塔楼施工供水. 施工用电总量为1000kW, 建一座42m2 砖平房变电所, 安装 2 台560kVA 变压器和相应配电柜;并将电源通过环形线路引入施工现场. (二)场内道路根据建筑总平面图确定的永久性道路位置,按设计要求做好碎石路基,作为现场施工道路.做好现场排水管沟,及时排除地表水,保证雨季道路畅通;交付使用前,分批铺好其永久性路面. (三)房屋设施该工程地处市中心,施工现场狭窄,除了利用原有房屋(200m2)作为办公室外,本着节约用地原则安排各项房屋设施,如附表34-98 所示. 房屋设施需要量一览表序号1 2 3 4 5 6 施工建筑名称宿舍饭厅和厨房钢筋车间木工车间仓库搅拌站合计面积(m ) 1108 540 576 360 110 186 28802表34-98说明1.均为砖木简易房2.宿舍为二层(四)现场劳动组织以某工程处为主,组建1 个综合性施工队伍.在主体结构施工阶段,组成木模,钢筋和混凝土等 3 个专业施工队,并设木工工长 4 名,钢筋工长 2 名和混凝土工长 4 名.各职能科室均在现场办公,实行面对面的领导与协调.在装饰工程施工阶段, 成立抹灰, 木装修和油漆等 3 个专业施工队. 其他工作由后勤队负责. 各施工阶段的劳动组织,如表34-99 所示. 现场劳动组织需要量一览表序号1 2 3 4 5 6 7 8 9 10 11 12 工种木工钢筋工混凝土工瓦工抹灰工油漆工架子工运输工机械工土建电工其他工种小计基础工程人数140 80 120 班组 6 4 5 裙,塔楼非标准层人数200 100 120 班组10 6 5表34-99塔楼标准层人数50 30 60 班组2 2 2 装饰工程人数60 班组380 180 60 10 30 18 6 10 414 1 1 1 1 1 20 20 30 36 6 10 522 2 1 2 1 1 28 20 30 6 10 206 2 1 1 1 11 30 6 10 4264 9 3 1 1 1 22(五)试桩工作为确定单桩承载能力,按设计要求在指定位置进行6 个单桩静载试压,其结果如附表34-100 所示.可以看出,试桩荷载为440t 时,单桩均未达到破坏状态, 经设计单位核定,单桩容许承载力采用220t. 单桩静载试压结果序号试桩编号入土深度(m) 13.37 17.36 23.10 平均每锤贯入度(mm) 0.25 0.80 最后贯入度1.00 最后贯入度0.37 4 5 D E 14.85 15.10 最后贯入度0.45 最后贯入度 1.00 360 440 440 440 29.235 50.735 16.465 24.895 3.145 23.395 2.360 11.715 试压荷载(t) 137 360 137 360 沉降量(mm) 4.9 14.4 5.9 25.8表34-100卸荷残留变形(mm) 0 1 0 5 7t 单打燕汽锤M40 型柴油锤先用7135 锤打贯入度1mm M40 型柴油锤打桩机型号说明1 2 3A B C柴油打桩机冲击重量3.5t桩尖端为卵石层,未到岩基已穿过卵石层. 到达岩基打入岩石0.3m 复打7135 型柴油锤复打即77 号桩, 桩上泥未沉612614.50最后贯入度0.9044044.77530.140M40 型柴油锤桩上泥61mm六,施工进度计划在保证施工质量前提下,实行快速流水作业,争取早日分期分阶段营业,这是做好本工程施工进度计划的指导思想. (一)编制控制性网络计划根据扩大初步设计图纸及有关资料, 编制控制性网络计划, 如图34-61 所示, 其电算打印的水平进度图表,如图34-62 所示.图34-61 控制性网络计划图34-62 控制性水平进度图为达到分期分批营业,采取措施如下: 1.室外地下管线,沟网和永久性道路,必须提前施工. 2.全部施工设施,材料堆场,机械停放位置及其开行路线布置,均应考虑营业时的需要,避免二次搬迁. 3.水,电,气和通风管网,按分期营业要求,分段设置临时阀门并形成回路,分期分段试压并投入使用. 4.为避免营业期间的客流,货流与施工的人流和物资运输道路交叉,应各自分设出入口. 5.严格控制各项网络计划的实施,加强检查,及时调整;严格执行各项安全制度,确保分期分批营业目标的实现. (二)编制地下工程施工网络计划该部分在平面上划分为 3 个施工段,即塔楼作为 1 个施工段,裙楼分为 2 个施工段; 在竖向上划分为底板, 墙和柱, 顶板 3 个施工层. 其施工网络计划(略) . (三)编制裙楼及塔楼非标准层施工网络计划编制裙楼及塔楼非标准层施工网络计划该工程在平面上划分为 3 个施工段,即塔楼为 1 个施工段,裙楼为 2 个施工段,其施工网络计划(略) . (四)编制塔楼标准层施工网络计划塔楼标准层施工网络计划,如图34-63 所示.图34-63 塔楼标准层施工网络计划(五)编制装饰工程施工网络计划标准层客房内装饰网络计划,如图34-64 编制装饰工程施工网络计划标准层客房内装饰网络计划, 所示. 所示.图34-64 内装饰工程施工网络计划七,施工质量计划由本工程建筑结构特点看出,其竣工质量主要取决于地下工程,主体结构工程和装饰工程的施工质量;地下工程施工质量取决于地下降水,打桩和挖土,以及浮筏基础施工;主体结构工程施工质量取决于塔楼和裙楼框架施工,以及施工测量和沉降观测; 装饰工程施工质量主要取决于施工顺序, 操作水平和成品保护. 为此必须采取有效地保证施工质量措施. (一)保证筏基质量措施 1.保证钢筋质量措施底层和面层钢筋, 翻出实样, 编号挂牌, 对号绑扎; 为保证钢筋位置正确性, 用经纬仪将上部柱子和墙的轴线引到面层钢筋上,并在相应的插筋点焊∟30×3 角钢定位架,做好隐蔽工程验收记录. 2.保证混凝土质量措施为防止混凝土开裂,一般规定其内外温差应控制在30℃以内.该筏基混凝土浇筑时间约在7 月份,其月平均温度为28~31℃,决定将筏基内外温差控制在25℃以内,并采取以下措施: (1) 对混凝土原料要求. 骨料的含泥量应符合施工规范要求; 采用强度42.5 级散装矿渣水泥,存放7d 以上,严禁热货热用,其物理,化学指标应满足要求; 采用木质素磺酸钙型减水剂,其缓凝效果必须在4h 以上;地下水经化验合格后, 可作为混凝土的拌合水. (2)搭设35m×35m 防护棚,棚上满铺油布或芦席夹油纸,檐口高度应在6m 以上. (3)采用经化验合格的深井水冲洗碎石,降低骨料温度,将混凝土的出罐温度控制在25℃以内. (4) 加强保温保湿工作. 据计算, 普通C30 防水混凝土的绝热温升为43℃, 而泵送混凝土的水泥用量约在380kg/m3,其绝热温升可达47℃.因此该筏基混凝土最高温度为:47×65%+25=56(℃) .这样混凝土表面温度必须控制在31℃以上,为此在混凝土强度达到 1.2N/mm2 时,要在其外露表面覆盖两层草席和一层塑料薄膜,利用水泥的水化热使其表面温度提高,减少表里温差. (5)加强测温工作.采用铜热电阻仪测温,测温时间分别为浇筑后8h,16h 和24h,每天循环测三次;该筏基共设70 个测点,见图34-56.通常,混凝土内部水化热是在浇筑后第三天达到高峰,如果此时混凝土表面温度低于31℃,则应采用太阳灯加热,使其满足要求. (二)保证塔楼施工测量和沉降观测措施 1.施工测量(1)塔楼平面轴线控制.根据现场建筑方格网,采用J6 光学经纬仪测设, 其建筑轴线采用垂线分层投测方法. 考虑到风的湍流和太阳辐射对高层建筑物产生摆动,倾斜和弹性弯曲等影响,决定每隔五层用经纬仪进行一次投测校对,并用钢尺实量经投测传到楼板或柱顶上各轴线间距离的方法进行校对. (2)塔楼垂直度控制.为保证精度和提高工作效率,建议采用激光经纬仪. 高层框架的柱受日照影响,其垂直度偏差可由下式计算. = 式中α——柱材料的线膨胀系数; △t——柱相对两个侧面的温度差; H——柱的高度; b——柱侧面的宽度; △——柱高H 处的竖向偏差值. 经实测,当柱高H≤15m 时,该竖向偏差值变化不大,可满足规范要求,其日照影响可不考虑,因此规定每隔 5 层进行 1 次垂直测设.为避免气候的影响, 宜选择无风阴天的早晨或晚上进行测设.对于精度要求高的标高传递,可用钢尺沿某墙角自±0 标高直接向上丈量,把标高传递上去;如有必要,每隔 5 层,采用吊钢尺法,用S3 型水准仪的三丝读数进行校核. 2.沉降观测在距建筑物100~300m 处,分别设置间距为20~40m 的 3 个水准基点,其埋αtH 22b设深度大于2m,其高程在埋设10d 后测定.在塔楼四周每隔10~15m 设1 个观测点,还应在建筑物拐角,沉降缝两侧,层高不同的连接处两侧,纵横墙交接处和柱子等处设观测点.通常,观测点采用角钢制作,并埋设在便于观测的基础, 墙和柱子上.施工中,每升高 1 层就要观测 1 次;工程竣工后,也应定期观测. 此外,还应做倾斜和裂缝观测.上述各项观测均应及时做好记录. (三)保证工程质量措施 1.加强技术管理,认真贯彻各项技术管理制度.开工前要落实各级人员岗位责任制, 做好技术交底; 施工中要认真检查执行情况, 开展全面质量管理活动, 做好隐蔽工程记录;施工结束后,认真进行工程质量检验和评定,做好技术档案管理工作. 2.认真进行原材料检验.进口钢材和水泥等材料,必须提供质量保证书, 并按规定做好抽验;各种强度等级的混凝土,要认真确定设计配合比,规定减水剂掺量,配合比试验合格后,方准施工;每层楼的墙,柱和梁板,均应按规定制作混凝土试块. 3.加强材料管理.建立工,料消耗台账,实行"当日记载,月底结账"制度;对高级装饰材料,实行"专人保管,限额领料,按时结算"制度;钢筋工程采用现场集中配料,冷拉和对焊措施,降低钢材损耗. 4.严格控制塔楼标高和垂直度.在楼梯间设水准点,作为梯层标高传递依据,并经常校核该点的准确性;用经纬仪把底层轴线垂直线引到施工楼层,作为楼层放,验线的依据;外模安装必须用线锤和经纬仪双重检查,严格控制其标高和垂直度;模板安装完毕后,须经质量检验人员验收签字,方准进行下道工序. 塔楼垂直度要控制在 1 0000,其最大值不许超过50mm.5.加强工种间配合与衔接.在结构施工中,水电等工种应与其密切配合, 设专人检查预留孔洞,埋件等位置,逐层跟上,不得遗漏.供水,供电和排水等工程,应遵循先室外,后室内施工顺序,认真做好工种与工种及其内部的衔接.6.进口装饰材料,应按施工进度提前两个月进场,以便进行材质检验,分类和挑选. (四)保证安全施工措施严格执行各项安全管理制度和安全操作规程,并采取以下措施.1.在塔楼的5 层及其上面的每隔10 层处,对双排钢管外脚手架要做安全隔离带,其做法是:在该层脚手上满铺竹芭脚手板,上铺两层芦席夹油纸,并用铁线将其与脚手板绑牢;人行通道部分要设钢管扶手,并用一层芦席封围;在塔楼 5 层处,支挑出5m 宽的安全网.2.定位高塔吊,施工电梯和金属井架,都须安装避雷设施,其接地电阻不大于4Ω.所有机电设备,均应实行专机专人负责,非专业人员不得动用电器设备.3.严禁由高处向下投放垃圾或物品.电梯井首层顶板处,必须设一道安全网;各层电梯口要封死;底层和施工电梯出入口处,要搭设安全防护棚.4.加强防火工作.每层均要设灭火装置,每隔2 层设1 处临时消火栓.在施工期间,严禁非施工人员进入塔楼,外单位参观人员要有专人陪同. 5.外装饰用的施工吊篮,每次使用前均应检查其安全装置可靠性,在屋面施工时必须有 2 个专人开动机器,并不得随意离开岗位. 6.塔式起重机轨道地基必须坚实,回填土应掺碎石分层夯实整平;雨季施工时,要做好排水,防止因回填土下沉造成塔吊倾斜事故.支承外脚手架的挑出槽钢,必须按受力焊缝与预埋件焊牢. 7.由专人与气象台联系,及时作出大雨和大风预报,采取相应技术措施, 防止发生事故.八,施工成本计划(略,参考本章附录工) 施工成本计划( 参考本章附录工) 九,施工安全计划(略,参考本章附录I) 施工安全计划( ) 十,施工环保计划(略,参考本章附录I) 施工环保计划( ) 十一, 十一,施工资源计划(一)劳动力需要量计划(略) 劳动力需要量计划( (二)主要材料和预制品需要量计划(略) 主要材料和预制品需要量计划( 需要量计划(三)物资运输计划(略) 物资运输计划( (四)主要施工机具需要量计划 1.进口施工机具需要量计划,如表34-101 所示.进口施工机具需要量一览表序号1 2 3 4 5 6 7 8 9 10 11 12 13 14 机具名称混凝土搅拌站混凝土输送泵载人电梯塔式起重机水泥桶仓施工吊篮振动棒手提式冲击器空气压力凿子铆钉枪振动刮板弯管机载重大汽车钢筋对焊机型号及规格德国产,PB35Z,产量27M3/h 表34-101单位套台台台个台台台台个台台台台数量1 1 1 1 1 1 4 3 4 2 6 3 3 1德国产,PB550-HDD-15,产量26~60m3/h 法国产,双笼,载重1t 意大利产,S2348-2C,H=110m,R=48m,Q=2.3t 意大利产,Q=30t 日本产,8SR-4800 V-30,V-38,V-48,V-60 各1 台BCSZ, SB4502 FCZ20 PAMSEJ30 瑞典产,3.0m,4m 和2m 瑞典产,3/8"~2",3/8"~3",3/8"~4" CWL150,载重14.5t,尼桑汽车对焊直径40mm2.国产施工机械需要量计划,如表34-102 所示. 国产施工机具需要量一览表序号1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 机具名称塔式起重机井字架小翻斗车混凝土搅拌机振动棒双轮小车钢筋切断机钢筋弯曲机对焊机调直机卷扬机自动压刨机断料机平刨机砂浆搅拌机推土机蛙式打夯机水泵污水泵潜水泵扬程20m,流量15m /h3表34-102单位台台台台台台台台台台台台数量3 7 5 2 20 20 3 2 1 1 7 1 3 2 5 1 2 2 25 25型号及规格Q=45tm,R=25m 自制,H=110m(4 台) ,H=100m(3 台) Q=400L Q=400L 插人式,φ50 自制切断直径40mm 弯曲直径40mm PV-75 型调直能力1t 本工圆盘锯台台台东方红50 扬程120m,流量20t/h。
附录I 超高层建筑施工组织设计大纲实例——某科技大厦施工组织设计大纲一、项目概况本工程位于某市开发区内黄河路与华山路交口处。
该工程占地面积12500m2,总建筑面积65090m2。
其中,地上建筑面积53090m2,为科技市场及科技研发产业用房;地下建筑面积12000m2,为车库及设备用房。
建筑物地上30层,总高度110m,如图34-47所示。
图34-47 某科技大厦平面图和剖面图基础为由80cm厚抗压板,30cm厚混凝土板墙和40cm厚人防叠合板组成的箱形基础。
基础以下为1m厚混凝土垫层,基础埋深9.6m,外做JIA防水层。
主体为现浇柱、预制梁板框架-剪力墙结构,按地震烈度8级设防。
外墙为条形挂板。
柱采用标准节点。
现浇柱混凝土强度等级为C30,达到5MPa时方能安装预制梁板;预制梁下须加临时支撑,待叠合梁混凝土强度达到设计要求100%后方可拆除。
现浇柱四角主筋除应满足搭接倍数外,还必须单面焊10d。
外饰面采用白色和灰色仿古全瓷砖,一~五层干挂花岗岩。
室内柱、大厅墙面贴大理石。
室内地面采用高档地面砖(地砖规格:走廊800mm×800mm;房间内500mm×500mm)。
内隔墙大部分采用轻钢龙骨石膏板墙贴塑料壁纸,砖墙或混凝土墙抹灰后贴塑料壁纸或刷乳胶漆。
顶棚大部分为轻钢龙骨石膏板吊顶,厕所、开水间等房间为白瓷砖墙裙。
二、施工目标(一)工期目标计划2002年9月1日开工,2004年11月30日结束,工期为两年零三个月。
(二)质量目标确保省优质工程;为争国家优质工程“鲁班奖”。
(三)成本目标保证工程的成本比预期成本降低3.8%。
(四)安全生产目标坚持“安全第一,预防为主”的方针,保证一般事故频率小于1.5‰,工亡率为零,在施工期间杜绝一切重大安全质量事故。
(五)文明施工和环保目标强化施工现场科学管理,满足现场环保要求,创一流水平,建成市级文明样板工地。
(六)科技进步目标将本工程列为本企业科技示范工程。
科技进步效益率达1.5‰。
(七)服务目标建造业主满意工程。
三、管理组织本工程根据其特点,在现场成立了项目经理部,实施总承包管理模式。
由项目经理、项目主任工程师、项目经济师组成。
负责对工程的领导、决策、指挥、协调、控制等事宜,对工程的进度、成本、质量、安全和现场文明等负全部责任。
管理组织机构,如图34-48所示。
图34-48 组织机构图项目经理项目主任工程师项目经济师工程科机电科技术科质量科安全科各及专分业包施工物资科A口约预算科办公室(一)各科室职责1.工程科,负责施工的全面过程控制,严格控制分项工程施工工序,落实技术交底,严把质量进度关,保证工程目标实现。
2.机电科,负责施工机械的选购和采用,施工用电线路的铺设以及机电安装工程等的施工。
3.技术科,编制施工组织设计,制定并监督实施技术措施和质量改进措施,负责并解决施工工程中发生的技术问题,负责办理设计变更和洽商,以及技术资料的整理归档。
4.质量科,负责制定质量保证体系,对施工中的工程质量进行严格控制,严格进行质量检查和质量状况分析。
5.安全科,负责工程安全保卫、消防工作,保证工程的顺利进行。
6.物资科,负责采购供应合格产品、半成品等材料,负责进场物资的验收保护和发放。
7.合约、预算科,负责施工项目的合同管理以及该预算、索赔和核算等工作。
8.办公室,协调经理部各职能科室,质量体系综合管理和成本核算和管理。
(二)人员职责如下:1.项目经理职责(1)是工程项目总负责人,向上级主管负责。
(2)贯彻公司经营方针,制定项目目标,全面履行工程承包合同规范的责任。
(3)组织机构的建立和人员安排及确定职责范围。
(4)对公司质量保证手册和有关程序文件的贯彻执行。
(5)负责经理部内部责任状的签订。
(6)负责分包工程合同的签订。
(7)负责工程施工款项的审批,工程款的回收。
(8)负责工程的安全生产。
2.主任工程师职责。
负责质量体系的运行和管理,审批“项目质量计划”,参与编制总进度计划,审定分部、分项计划,与业主或其代表协调解决工作中的问题,负责材料质量检验和试验,对施工工艺和工程质量进行检查和监督,对不合格处更正,主持有关工程技术、质量问题会议,负责对工程的最终检验和试验的组织工作。
3.经济师职责,负责项目经济事务,确定工程量,核定工程款项,对各分包单位和供货方签订经济合同,核定价格和数量,监督审查财务、材料部门的工作,并负责项目施工中的成本控制。
4.主要部门负责人员职责主要部门负责人员职责,如表34-90所示。
主要科室人员职责表表34-90办公室主管1.协调各科室,进行综合管理;2.根据项目特点,以预算成本为项目基础,确定项目目标成本。
并对目标成本进行有效的分解,编制工程成本降低计划,制定有效的工程成本预测控制方案;3.对降低成本措施的实施效果进行动态考评,负责组织分阶段工程成本的经济活动进行分析,提出各阶段成本报告期的工程成本;4.在工程竣工后及时提供项目考核的全套资料与数据并接受有关部门的审定物资科主管1.负责按施工进度计划申报材料使用计划,落实材料半成品的对外加工定货的数量和供应时间;2.按材料技术要求,对材料的规格、数量和质量进行把关验收;3.统筹安排现场物资管理工作,按平面布置设计进行储存;4.落实机械设备进场计划,材料使用计划和构件供货计划,做好材料进场工作;5.加强材料管理,开展限额领料,降低消耗,节约材料。
四、施工方案(一)基础工程1.土方工程槽底标高-9.60m,室外自然地坪-1.0m,实际挖土深度8.60m,分二层开挖,第一层挖深3.6,第二层挖深5.0m。
第一层土挖完后,在槽四周打钻孔护坡桩,养护至设计强度的80%后挖第二层土方。
挖土坡度1:0.75。
室外管网中距建筑物较近的管沟须与基槽同时开挖。
2.防水层防水层施工顺序为先做立墙后做底板,立墙的砌砖、找平层和JIA防水层须一次做完,防水层为防水布外涂2cm厚JIA防水砂浆。
3.箱形基础水平方向划分四个施工段组织流水施工,如图34-49所示。
图34-49 分区平面示意图垂直方向划分四个施工层组织流水施工:第一施工层混凝土浇筑至底板斜面以下3cm;第二施工层浇至架空层预制板下皮;第三施工层浇至人防叠合板下皮;第四施工层浇至技术层现浇框架。
混凝土为C20,在一个施工段内要求连续浇筑,具体浇筑顺序由施工队编制混凝土分项工程施工工艺卡。
(二)结构工程1.模板工程主要采用钢木组合式模板,板材采用18mm厚九层胶合板;龙骨背杭采用500cm×500cm方木,紧固件采用φ12或φ14螺栓,配套用φ20PVC塑料管;支撑系统及包箍采用φ48钢管脚手架及活动钢管顶撑。
模板边沿要求顺直方正,拼缝严密,板缝不大于1.5mm。
立模前,板面应清理干净,并刷一道隔离剂。
所有柱和剪力墙模板,在跟部开200cm×200cm的检查口,以便在混凝土浇筑过程前检查模内,确保无杂物,无积水,方可封闭检查口。
2.钢筋工程钢筋的做法在翻样图纸中注明,施工人员须遵照执行。
钢筋采用现场预制,整体吊装就位绑扎。
剪力墙钢筋就位绑扎,梁板钢筋现场预制,整体就位绑扎。
3.混凝土工程本工程结构混凝土采用现捣,五层以下混凝土强度等级为C40,属于高强混凝土。
混凝土需要现场进行试块制作和试验。
根据所选用的水泥品种、砂石级配、粒径、含泥量和外加剂等进行混凝土预配,最后得出优化配合比,试配结果通过项目经理部审核后,提前报送到工程管理方和监理工程师审查合格后,方准许进行混凝土生产和浇筑。
本工程顶板混凝土采用混凝土输送泵(现场常备2台混凝土泵)集中浇筑;墙体和柱混凝土主要利用混凝土泵浇筑,同时利用塔吊进行辅助浇筑。
在进行墙柱混凝土浇筑时,严格控制浇筑厚度(每层浇筑厚度不得超过50cm)及混凝土捣制时间,杜绝蜂窝、孔洞。
留置在梁部位的水平施工缝、标高要严格准确控制,不得过低和超高并形成一个水平面,以利于下一步梁板施工,同时保证质量。
梁板混凝土浇筑方向平行于次梁方向推进,随打随抹。
梁由一端开始,用赶浆法浇筑。
标高控制用水准仪抄平,把楼面+0.5m标高线用红色油漆标注在柱、墙体钢筋上,用拉线、刮杆找平。
为了避免发生离析现象,混凝土自上而下浇筑时,其自由落差不宜超过2m,如高度超过2m,应设串桶、溜槽。
为了保证混凝土结构良好的整体性,应连续进行浇筑,如遇到意外,浇筑间隙时间应控制在上一次混凝土初凝前将混凝土灌注完毕。
灌注每层墙柱结构混凝土时,为避免脚部产生蜂窝现象,混凝土浇筑前在底部应先铺一层5~10cm厚同强度等级混凝土的水泥砂浆。
混凝土浇筑后,应及时进行养护。
混凝土表面压平后,先在混凝土表面洒少量水,然后覆盖一层塑料薄膜,在塑料薄膜上覆盖两层阻燃草帘(根据需要增减)进行养护,草帘要覆盖严密,防止混凝土暴露,确保混凝土与环境温差不大于25℃,养护过程设专人负责。
4.预制构件安装由两台TQ60/80塔式起重机承担预制构件的安装。
预制梁的焊接用1.8m高架子,标准层里脚手架采用金属提升架,非标准层里采用钢管脚手架。
外脚手架采用插口架子。
预制构件安装就位后,采取临时加固措施,主要是对构造柱和条形挂板的加固。
(三)装修工程室内抹灰非标准层采用双排钢管里脚手架,标准层采用金属提升架。
吊顶搭满堂红脚手架。
室外装修,采用双排钢管架子与双层吊篮架子结合使用。
垂直运输用高层龙门架和两台外用电梯。
柱子、剪力墙和预制梁板等混凝土表面抹灰前,应检查混凝土的表面。
施工时先将混凝土表面凿平,清除油污。
大面积抹灰前,应先进行试验,确认能保证质量后再施工,抹灰后注意浇水养护。
地面基层要清理干净履行验收手续后方可施工,有地漏的地面施工时须找好泛水。
不同做法的地面在门扇下面接缝,接缝处要平整。
五、施工进度计划(一)网络计划工期采用四级网络进行控制。
一级网络为总进度计划,二级网络为三个月滚动计划,二级网络最终要达到一级网络的目标,三级网络为月施工计划、按照二级网络的要求进行细化,四级网络为周计划,按照三级网络进行编制。
对于总承包单位编制的三级网络计划,各主要分包单位还要编制进一步细化的网络施工计划,报总承包单位审批。
根据扩大初步设计图纸及有关的资料,编制总控制性网络计划,如图34-50所示。
其电算打印的总控制计划图表,如图34-51所示。
……………………………………………………………精品资料推荐…………………………………………………图34-50 控制性网络计划……………………………………………………………精品资料推荐…………………………………………………图34-51 施工进度总计划(二)施工配套保证计划此计划是完成专业工程计划与总控制计划的关键,牵涉到参与本工程的各个方面,其主要内容包括:1.图纸计划此计划要求设计单位提供分项工程施工所必须的图纸的最迟期限,这些图纸主要包括:结构施工图、建筑施工图、钢结构图、玻璃幕墙安装施工详图、机电预留预埋件详图、机电系统图、电梯图、智能化弱电系统图、精装修施工图以及室外总图等。
