2型导轨式爬架施工方案要点
- 格式:doc
- 大小:96.50 KB
- 文档页数:12
爬架专项施工方案一、前期准备(一)室内或室外爬架专项施工前,应对施工区域进行安全检查,了解周围环境和施工现场情况,确保施工安全;(二)根据设计要求,确认爬架所需的材料种类、规格、数量和施工设备;(三)组织施工班组进行技能培训,借助专业的技术人员指导,全面掌握爬架的施工技能;(四)对施工人员进行安全培训,提高安全意识和工作素质,确保施工人员手足无措、心态平稳;(五)编制完善的安全保障方案,规定施工安全措施和防范措施,以确保施工顺利进行。
二、材料准备(一)首先,准备好所需的钢管,根据设计规格和要求选取型号,确定制作长度和优良钢管的数量。
在采购钢管的过程中,应确保各种规格和型号的钢管的质量达到标准,以保证安全和稳定;(二)根据钢管长度需求,正确进行弯曲加工,制作符合要求的弯头、接头、弯管、横杆等构件;(三)选取符合规定要求的固定配件,如衔铁、卡钳、支架等,配以合适的螺栓和膨胀螺钉并适当所需尺寸;(四)准备好绳索、滑轮、安全带等劳保用品,确保施工人员安全作业;(五)准备施工所需的短木板、级木板和支撑物,以确保牢固支撑垂直和水平安全、平稳。
三、现场施工(一)在施工现场进行安全检查和环境评估,对施工场地和周边区域进行安全和生产环境检查,对安全栏杆、防护设备、安全带、工具、电气照明、通风设备等设施进行检查和维护;(二)组织施工班组,在施工区域周边设置警示标志和做出防范措施,确保安全防范;(三)安装所需的支杆,通过合理、稳定的支撑设备构建出一定的基础支撑,以确保高空施工的安全稳定;(四)按要求进行爬架接头制作和安装,先制作多个弯头和接头,然后安装以保持爬架的稳定性和安全性,接边要平直,端头粗细相等;(五)安装爬架过程中,逐步将钢管加入构造实体,从下往上进行某一确定的楼层,先按照设计清单按序安装爬架工程,然后安装钢管,以保证施工效率并保证施工安全;(六)根据设计要求进行爬架横杆、纵杆等杆件的安装,加固支撑点的合理设置和优化,保证爬架的整体平稳、安全稳定;(七)在施工过程中,使用锤子、扳手、梯子、钳子等手工工具,保证施工细节地方的作业完美、准确,同时在施工期间,要随时保持联系,并进行清洁和整理工作,以保证施工现场的秩序和洁净;四、结束和维护(一)施工结束后,进行整体清理和临时设施拆除工作,撤除警示标志和防范设施,保证施工现场的整洁和无障碍通行;(二)对施工材料、设备进行检查和维护,清理坏损材料和设备,以保证其可再次投入使用;(三)人员要合理安排,严格遵守规章制度,同时对工作过程中出现的问题进行总结和反思,以提高施工效率和施工质量,增强团队合作和协调;以上就是爬架专项施工方案,其重要的是在施工期间做好安全保障和协调工作,确保高空施工的安全稳定和施工效率的提高,以达到安全、高效和优质的施工效果,并使调整和改进相应的工作流程和方法,使施工方案更加完美和符合实际需求。
爬架施工方案一、工程概况与目标工程概况本次施工工程位于XX市XX区,为一栋高层住宅楼。
建筑高度为XX米,共XX层。
为了确保施工安全和提高施工效率,决定采用爬架系统进行外立面施工。
工程目标通过本次施工,达到以下目标:确保施工安全,降低事故风险。
提高施工效率,缩短工期。
保证施工质量,满足设计要求。
二、施工准备工作人员培训:对施工人员进行爬架系统操作和安全培训,确保人员技能达标。
现场勘查:对施工现场进行详细勘查,了解地形、气候等条件。
材料准备:根据爬架设计方案,准备相应的材料,并进行质量检测。
三、爬架选型与设计选型原则:根据工程特点和施工要求,选择稳定性好、承载能力强的爬架系统。
设计要求:确保爬架结构设计合理,满足施工需求,同时考虑风、雨等自然因素的影响。
四、爬架安装步骤基础准备:确保基础结构稳固,满足爬架安装要求。
安装爬架:按照设计方案,逐步安装爬架各部件,确保安装质量。
调试与检验:完成安装后,进行调试和检验,确保爬架系统运行正常。
五、安全保障措施安全制度:制定详细的爬架施工安全管理制度,确保各项安全规定得到执行。
安全防护:设置安全网、警示标志等,确保施工现场安全。
应急预案:制定应急预案,定期进行演练,确保在紧急情况下能够迅速应对。
六、质量控制要点材料质量:对进场的材料进行严格的质量检测,确保符合设计要求。
施工过程:施工过程中,严格按照设计方案和操作规程进行,确保施工质量。
质量检测:对完成的爬架系统进行质量检测,确保满足设计要求。
七、工程进度安排前期准备:包括人员培训、现场勘查、材料准备等,预计用时XX 天。
爬架安装:根据工程量和施工条件,预计用时XX天。
调试与检验:预计用时XX天。
八、验收与维护管理验收标准:按照相关标准和设计要求进行验收,确保爬架系统合格。
维护管理:定期对爬架系统进行维护检查,确保系统正常运行。
通过本次爬架施工方案的实施,我们将确保工程的安全、质量和效率,为项目的顺利完成提供有力保障。

爬架方案注意1. 简介在建筑行业中,爬架是一种常见的施工工艺,用于在高层建筑上搭设临时支架,方便施工人员进行高空作业。
在设计和搭建爬架方案时,需要注意一些关键因素,以保证施工安全和效率。
本文将介绍一些重要的爬架方案注意事项。
2. 工程评估在制定爬架方案之前,必须先进行工程评估,并确定一些关键参数,如建筑物的高度、结构强度、周围环境等。
这些评估和参数将决定爬架的类型、规格和搭建方式。
3. 爬架类型选择根据不同需求和施工环境,可以选择适合的爬架类型。
常见的爬架类型包括单塔腿式爬架、双塔腿式爬架、桥式爬架等。
选择适合的爬架类型需要考虑工程需求、施工周期、成本等因素。
4. 材料选择爬架的材料选择对施工安全和质量至关重要。
应选择高强度、耐腐蚀的材料,如优质钢管、铝合金等。
材料的选择不仅要满足施工需求,还要符合相关标准和规范。
5. 结构设计在爬架的结构设计中,需要考虑施工安全和承载能力。
结构设计应遵循相关国家和地区的规范和标准,确保爬架的稳定性和可靠性。
6. 基础设计爬架的基础设计是保证整个结构稳定的关键。
基础设计应根据施工环境和土壤条件来确定,包括基础形式、基础尺寸、基础材料等。
7. 安全考虑在搭建爬架过程中,施工安全是至关重要的。
必须制定详细的安全计划,并采取相应的安全措施,包括安全防护设施、防护网、安全教育等。
此外,还应定期检查和维护爬架结构,确保其正常使用和安全。
8. 施工管理爬架搭建过程中的施工管理对于项目的成功实施非常重要。
施工管理应包括施工计划、工艺流程、材料配送、人员管理等方面。
定期进行施工进度和质量的检查与评估,以保证施工的顺利进行。
9. 法规和标准在爬架方案的制定和搭建过程中,必须遵守相关的法规和标准。
这些法规和标准包括建筑安全法规、工程建设规范以及相关ISO标准等。
遵守法规和标准有助于确保施工的合法性和质量。
10. 施工经验总结爬架方案的制定和搭建是一个经验的累积过程。
施工方在实践中应总结经验教训,改进方案设计和施工管理,不断提高工程质量和安全。

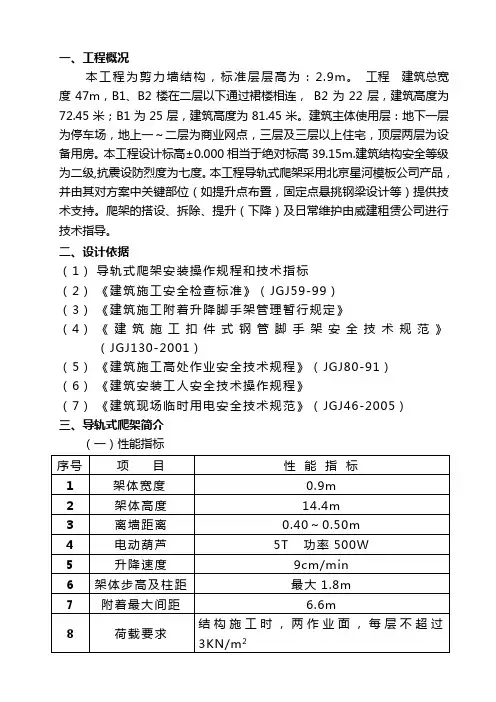

一、工程概况本工程为剪力墙结构,标准层层高为:2.9m。
工程建筑总宽度47m,B1、B2楼在二层以下通过裙楼相连,B2为22层,建筑高度为72.45米;B1为25层,建筑高度为81.45米。
建筑主体使用层:地下一层为停车场,地上一~二层为商业网点,三层及三层以上住宅,顶层两层为设备用房。
本工程设计标高±0.000相当于绝对标高39.15m.建筑结构安全等级为二级,抗震设防烈度为七度。
本工程导轨式爬架采用北京星河模板公司产品,并由其对方案中关键部位(如提升点布置,固定点悬挑钢梁设计等)提供技术支持。
爬架的搭设、拆除、提升(下降)及日常维护由威建租赁公司进行技术指导。
二、设计依据(1)导轨式爬架安装操作规程和技术指标(2)《建筑施工安全检查标准》(JGJ59-99)(3)《建筑施工附着升降脚手架管理暂行规定》(4)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)(5)《建筑施工高处作业安全技术规程》(JGJ80-91)(6)《建筑安装工人安全技术操作规程》(7)《建筑现场临时用电安全技术规范》(JGJ46-2005)三、导轨式爬架简介(一)性能指标(二)爬架工程工期及施工范围(以合同为准)工期:按照主体施工及装修施工工期确定。
施工范围:爬架爬升阶段进行主体结构施工;爬架到顶后进行下降。
拟订自4层开始搭设爬架,爬升至顶。
四.施工方案设计(一)平面设计平面图主要反映导轨式爬架平面整体布局、预埋点平面位置以及爬架内排立杆离墙距离。
本工程分别设计导轨式爬架28 套爬升机构(参见XHR-G06-109-01、02)。
各分为两段。
其中第1-14号提升点为第一片;15-28号提升点为第二片。
(二)立面设计(结构标准层高为2.9米)架体外排高度14.4m,架体中心宽度0.9m,架体步高1.8m,架体底面距离楼面0.9m,标准层导轨接头距离邻近上楼面为2.1m。
竖向主框架配置数量:主框架1×1节+主框架2×2节(三)预埋设计(图一)1.预埋件预埋时须依据“爬架平面布置图”中平面预埋位置及立面预埋位置进行逐点放线预埋。
一、工程概况本工程为高层建筑,采用附着式升降脚手架(爬架)进行施工。
爬架用于外墙施工、装修、清洗等工作,具有提高施工效率、降低成本、优化工地环境等优点。
二、施工准备1. 技术准备:熟悉爬架安装施工图纸,了解爬架系统组成、工作原理及各项技术参数。
2. 材料准备:爬架架体、附着支座、导轨、连墙件、安全网、防护栏杆等。
3. 设备准备:起重设备、电动扳手、螺丝刀、水平尺、线锤等。
4. 人员准备:组织施工队伍,进行安全教育和技能培训。
三、施工工艺1. 爬架安装前,对工程结构施工时留设的预留螺栓孔或预埋件进行核实,确保其平面位置、标高、孔径和垂直度符合要求。
2. 安装平台设置:在建筑结构上设置安全可靠的安装平台,承受安装时的竖向荷载,并设置安全防护措施。
平台水平精度满足架体安装精度要求,任意两点间的高差最大值不应大于20mm。
3. 地面拼装:将主框架下节、标准节垫平,穿好螺栓、垫圈,并紧固所有螺栓。
拼接时注意导轨找正对齐,将导向装置组装好安装在相应位置,将支座固定在主框架相应连接位置上,并紧固。
4. 吊装:当结构砼强度达到设计要求,将支座与结构进行可靠连接。
用起重设备将拼接好的主框架吊起,吊点设在上部1/3位置。
按照爬架方案要求,将主框架临时固定在建筑结构上,安装底部桁架,并搭设架体。
5. 安全防护措施:在安装过程中,严格控制架体水平梁架与竖向主框架的安装偏差,相邻两吊点处的高差应小于20mm。
设置防坠落装置、防倾装置、导向装置等,确保施工安全。
6. 爬架运行:爬架安装完成后,进行试运行,检查爬架升降、附着、防坠落等功能是否正常。
四、施工要点1. 爬架安装过程中,注意控制架体水平梁架与竖向主框架的安装偏差,确保施工质量。
2. 爬架安装完成后,进行安全检查,确保各项安全措施落实到位。
3. 施工过程中,加强人员安全教育和技能培训,提高施工人员的安全意识。
4. 定期对爬架进行检查、维护,确保爬架运行正常。
五、施工组织与管理1. 施工前,编制详细的爬架安装施工方案,明确施工流程、安全措施、质量要求等。
一、爬架的施工方案爬架是俗称,其学名叫〝附着升降脚手架〞,是附着于工程结构,依靠自身提升设备实现升降的悬空脚手架。
升降架按其附着支撑方式要紧有以下几种:导座式〔架体和导轨固定连接在一起,在固定于建筑结构上的导向座的约束导向下升降的升降架。
〕、导槽式〔架体中设置有竖向的导向槽、建筑结构上设置有穿入导向槽的导向销,架体在导向槽销的约束下进行升降的升降架。
〕、导轨式〔架体沿着固定在建筑物上的每次升降前后可接长或拆除的导轨而进行升降的升降架。
〕。
按爬架提升设备不同能够采纳电动、液压、手动。
按升降方式分为分段式升降架〔按一定的水平长度分成一段,每段能够独立升降的升降架。
〕、整体式升降架〔沿建筑物外围或天井一周连成一封闭体并一齐同时升降的升降架。
〕。
二、爬架的用途是什么?爬架如何爬?爬架用于高层建筑物的结构施工过程中,随建筑物的结构施工逐步提升。
待结构封顶后,再从建筑物的顶部一层一层的爬下,用于建筑物外墙装饰的施工脚手架。
形象的说,每榀爬架有三个类似吸盘〔附墙件〕的东西吸附在建筑物上,建筑物每提升一层,爬架也跟着爬升一层。
在上升时期,爬架永久比结构在施楼层高一步架。
爬架在爬升时,将最下面的吸盘〔附墙件〕拆除移到最上面的结构上,实现爬架的提升。
结构施工中的爬架〔向上爬〕外墙施工中的爬架〔向下爬〕当一部升降架不能满足工期要求时,可采纳2部爬架同时施工适用范畴:爬架适用于各种结构形式和几何截面的高层、超高层建筑〔构筑〕物施工,包括剪力墙、框架、框剪、筒体结构等建筑物。
三、爬架的优势是什么?爬架具有构造简单、操作方便、经济耐用、适应范畴广等优点,关于外挑阳台、悬挑梁、变截面和几何截面不规那么的高层建筑〔构筑〕物,其成效更佳,优势更加明显。
另外,爬架具有专门明显的经济性的优势,爬架材料用量与建筑物的高度无关,仅与建筑物的周长有关,它与传统外脚手架相比,爬架材料用量少,使用成本底,且建筑物越高越经济。
下面来看一下与其他脚手架的对比:某工程三种外脚手架对比分析表通过对以上情形综合比较,能够得出如下结论:①外双排架外挂架耗用材料多、耗用人工多;②外挂架使用时占用塔吊吊次,不利于工期;③外双排架使用高度受到限制。
爬架施工方案一、工程概况与目标本工程位于[工程地址],主要涉及建筑物外围的爬架施工。
爬架作为现代高层建筑施工中的临时性附着式升降脚手架,具有节省材料、提高施工效率等优势。
本次施工的目标是确保爬架的安装与拆卸过程安全、高效,为建筑物的顺利施工提供保障。
二、施工原则与策略施工原则:安全第一,质量为本,效益优先,环保节能。
施工策略:制定详细的施工方案,明确施工步骤和安全措施。
采用先进的施工技术和设备,提高施工效率。
合理安排施工进度,确保按期完成施工任务。
三、施工工艺与流程施工准备:检查施工场地、准备施工材料、机具与设备,进行安全技术交底。
基础处理:对爬架基础进行平整、加固,确保基础稳定。
爬架安装:按照设计图纸和施工方案进行爬架组装,确保各部件连接牢固。
爬架调试:对安装完成的爬架进行调试,确保运行平稳、安全可靠。
爬架使用与维护:在施工过程中,定期对爬架进行检查、维护,确保其正常使用。
爬架拆卸:施工完成后,按照规定的拆卸顺序进行爬架拆卸,确保现场整洁。
四、安全预控措施严格遵守安全生产规定,制定并落实各项安全措施。
定期对施工人员进行安全教育和培训,提高安全意识。
在施工现场设置明显的安全警示标志,确保施工区域的安全隔离。
配备专业的安全管理人员,对施工现场进行实时监控和管理。
五、施工材料清单本工程所需的主要材料包括:钢管、扣件、连接件、安全网等。
详细材料清单将根据实际施工进度和需要进行补充和调整。
六、施工机具与设备施工所需的主要机具与设备包括:升降设备、电动葫芦、吊装设备、紧固工具等。
这些设备将用于爬架的安装、调试、使用及拆卸过程。
七、施工人员安排本工程将安排专业的施工队伍进行施工,包括项目经理、安全管理员、技术人员和操作人员等。
施工人员将按照各自的职责和分工,确保施工过程的顺利进行。
八、质量控制与验收质量控制:在施工过程中,严格按照施工规范和设计要求进行质量控制,确保施工质量符合标准。
验收标准:爬架安装完成后,将按照相关验收标准进行验收,包括外观检查、尺寸检查、安全性能检查等。

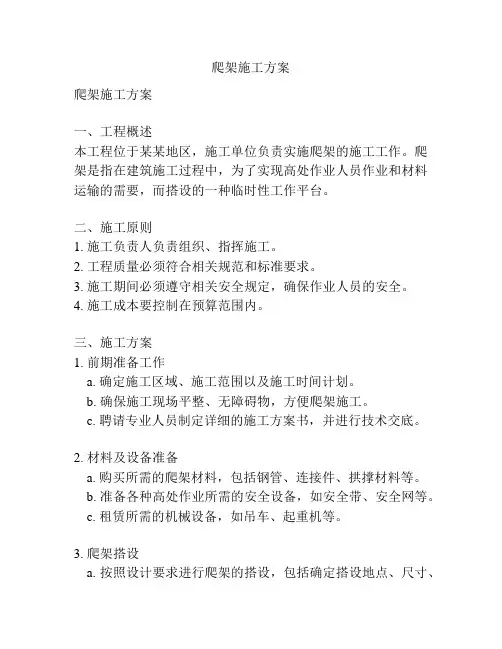

爬架施工方案爬架施工方案一、工程概述本工程位于某某地区,施工单位负责实施爬架的施工工作。
爬架是指在建筑施工过程中,为了实现高处作业人员作业和材料运输的需要,而搭设的一种临时性工作平台。
二、施工原则1. 施工负责人负责组织、指挥施工。
2. 工程质量必须符合相关规范和标准要求。
3. 施工期间必须遵守相关安全规定,确保作业人员的安全。
4. 施工成本要控制在预算范围内。
三、施工方案1. 前期准备工作a. 确定施工区域、施工范围以及施工时间计划。
b. 确保施工现场平整、无障碍物,方便爬架施工。
c. 聘请专业人员制定详细的施工方案书,并进行技术交底。
2. 材料及设备准备a. 购买所需的爬架材料,包括钢管、连接件、拱撑材料等。
b. 准备各种高处作业所需的安全设备,如安全带、安全网等。
c. 租赁所需的机械设备,如吊车、起重机等。
3. 爬架搭设a. 按照设计要求进行爬架的搭设,包括确定搭设地点、尺寸、高度等。
b. 按照先下后上的原则,先搭设低层,然后逐层向上搭设。
c. 搭设过程中注意连接件的正确安装和紧固,确保爬架结构稳定可靠。
d. 配置并正确悬挂吊篮,确保高处作业人员的安全。
4. 施工期间管理a. 设立专人负责爬架施工的现场管理,包括施工记录、安全巡查等。
b. 指派专人负责现场协调和安全管理,确保施工过程中无事故发生。
c. 加强与相关部门、单位的沟通与协调,解决施工中遇到的各种问题。
5. 爬架拆除a. 施工结束后,按照拆除计划进行爬架的拆除工作。
b. 拆除过程中注意安全,避免对周围环境和设施造成损坏。
c. 拆除完毕后,对爬架进行清理和归档,保管好相关文件和档案。
四、施工安全措施1. 在施工过程中,所有人员必须佩戴安全帽、安全带等个人防护装备。
2. 确保建筑主体结构的稳定,防止爬架对建筑物的影响。
3. 爬架的搭设和拆除必须由专业人员操作,并配备适当的起重设备。
4. 施工现场必须设置明显的安全警示标志,指示作业人员注意安全。
爬架的施工方案爬架施工方案一、施工概况爬架是一种高效且安全的搭建脚手架的方法,通常用于施工现场搭建和拆除高空作业平台。
本施工方案旨在介绍爬架的施工步骤和注意事项。
二、施工流程1.准备工作:在开始爬架施工之前,应进行详细的施工准备工作,包括现场勘察、方案设计、材料采购、人员组织等。
2.搭建爬架:首先,根据设计方案设置施工现场,并确保现场的平整和安全。
然后,根据设计要求和现场情况安装首层爬架。
接下来,逐层搭建爬架,每层爬架应该牢固可靠,且与上下层相衔接。
在搭建过程中,要注意爬架的稳定性和水平度,确保其能够承受预期的荷载。
最后,安装爬架的防护设施,包括安全网、护栏等。
3.设备安装:根据具体需要,安装吊篮、电梯等设备,以满足高空作业的需求。
在安装过程中,要保证设备的安全可靠性。
4.定期检查和维护:在使用爬架之前和使用过程中,要定期检查爬架的稳固性和安全性。
如发现任何问题,应及时进行维修和更换。
三、安全措施1.人员防护:在爬架施工现场,所有人员都必须佩戴符合要求的个人防护装备,包括安全帽、安全鞋、安全带等。
2.文明施工:在施工现场,要遵守施工安全操作规程,保持施工现场的整洁和有序,不得乱堆乱放杂物。
禁止随意抛掷工具和材料,以防触发事故。
3.防火措施:严禁在搭建爬架过程中吸烟,禁止在施工现场使用明火,必要时应设置消防器材,并做好消防安全宣传和培训。
4.防护设施:搭建爬架后,应设置安全网、护栏等防护设施,确保工人的安全。
在爬架施工过程中,要做好防护设施的定期检查和维护,确保其稳定性和完好性。
四、施工质量控制1.材料质量:在采购爬架的材料时,要选择正规合格的生产厂家和供应商。
材料应符合国家标准和相关要求,具备足够的强度和稳定性。
2.施工操作:在爬架施工过程中,要做到严格按照设计方案进行操作,确保施工质量。
搭建爬架时,要注意每层爬架的水平度和平整度,确保整个爬架的稳固可靠。
3.验收检查:在爬架施工完成后,应进行验收检查,确保爬架符合设计要求和相关标准。

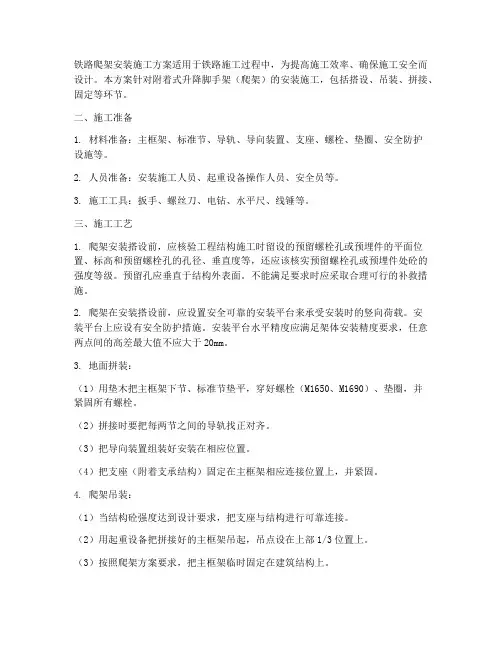

铁路爬架安装施工方案适用于铁路施工过程中,为提高施工效率、确保施工安全而设计。
本方案针对附着式升降脚手架(爬架)的安装施工,包括搭设、吊装、拼接、固定等环节。
二、施工准备1. 材料准备:主框架、标准节、导轨、导向装置、支座、螺栓、垫圈、安全防护设施等。
2. 人员准备:安装施工人员、起重设备操作人员、安全员等。
3. 施工工具:扳手、螺丝刀、电钻、水平尺、线锤等。
三、施工工艺1. 爬架安装搭设前,应核验工程结构施工时留设的预留螺栓孔或预埋件的平面位置、标高和预留螺栓孔的孔径、垂直度等,还应该核实预留螺栓孔或预埋件处砼的强度等级。
预留孔应垂直于结构外表面。
不能满足要求时应采取合理可行的补救措施。
2. 爬架在安装搭设前,应设置安全可靠的安装平台来承受安装时的竖向荷载。
安装平台上应设有安全防护措施。
安装平台水平精度应满足架体安装精度要求,任意两点间的高差最大值不应大于20mm。
3. 地面拼装:(1)用垫木把主框架下节、标准节垫平,穿好螺栓(M1650、M1690)、垫圈,并紧固所有螺栓。
(2)拼接时要把每两节之间的导轨找正对齐。
(3)把导向装置组装好安装在相应位置。
(4)把支座(附着支承结构)固定在主框架相应连接位置上,并紧固。
4. 爬架吊装:(1)当结构砼强度达到设计要求,把支座与结构进行可靠连接。
(2)用起重设备把拼接好的主框架吊起,吊点设在上部1/3位置上。
(3)按照爬架方案要求,把主框架临时固定在建筑结构上。
(4)安装底部桁架,并搭设架体。
5. 注意事项:(1)安装过程中应严格控制架体水平梁架与竖向主框架的安装偏差。
架体水平梁架相邻二吊点处的高差应小于20mm。
(2)相邻两节架体拼接时,导轨对齐误差应小于5mm。
(3)安装过程中,应确保爬架各部件连接牢固,防止因连接不良导致的安全事故。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场应设置安全警示标志,提醒施工人员注意安全。
现代南洋大厦工程外爬脚手架施工方案编制:审核:审批:编制日期:一九九九年四月中建一局集团四公司现代南洋大厦项目经理部目录1、总则2、导轨式外爬架方案说明3、导轨式外爬架的安装4、导轨式外爬架的生升降5、导轨式外爬架的使用6、导轨式外爬架的高空拆除7、导轨式外爬架的维修保养8、导轨式外爬架的安全措施9、附录1-导轨式外爬架参数的确定(一)总则1.1 工程概况北京现代南洋大厦地处繁华地段,地下2层,地上23层。
地上主体结构采用框筒结构,层高4米,建筑高度90米。
3至22层为标准层。
由于工程所处位置重要,对安全施工及文明施工要求较高,故决定采用导轨式外爬架结构进行施工。
1.2 爬架简介导轨式外爬架是高层建筑外用整体提升架的一种施工设备,由支架,爬升机构,控制系统,和安全防坠四大部分组成。
1.3 爬架升降条件爬架在大雨、大雪,浓雾天气,六级以上大风及视线不良时,不得进行提升。
(二)导轨式外爬架的方案说明2.1 现代南洋大厦外爬架采用以手动葫芦提升钢管扣件式脚手架,总高度18米,步距1.8米,架体宽度0.9米,内排立杆中心与结构外沿距离0.55米,内排满足流水施工要求。
(见附图1)2.2 导轨式外爬架使用中,除遵守本方案外,还应遵守扣件,钢管相关使用规定。
以及电控距,电动葫芦使用说明。
2.3 爬架材料表2.4 准备材料、工具:2.4.1 材料材质必须符合国家有关要求。
2.4.2 准备电工工具(螺丝刀、电工刀、钳子、扳手、试电笔、万用表、绝缘胶布),机械工具(榔头、扳手、钳子、线锤、水平尺、卷尺),指挥工具(对讲机六台、哨子每人一支、扩音机一套),电焊机,气焊机,切断机等。
2.5 建立系列完善的管理制度、岗位责任制度,安全检查制度,维修保养制。
2.6 编制适应工程需要的施工组织设计。
2.7 组织有关人员进行全面技术、安全交底。
(三)导轨式爬架的安装3.1 WDJ碗扣型多功能脚手架支架安装3.1.1 在爬架安装前先搭设一安装平台,平台应能承受10KN/M2荷载,平台水平度应控制在20mm之内,平台宽度1200mm以上,平台内缘离墙距离300mm,平台外缘应设有防护栏及踢脚板。
超高层建筑工程导轨式爬架安全施工技术陈远义发布时间:2021-09-09T03:44:48.579Z 来源:《新型城镇化》2021年14期作者:陈远义[导读] 满足了高层建筑工程施工对脚手架稳定性、安全性的要求,具有良好的发展前景。
广西建工集团第二安装建设有限公司广西柳州 545006摘要:在日常的建筑施工过程中,应用铝膜 + 爬架 + 穿插施工能够提高施工效率,缩短施工的建筑周期,主要体现在以下几个方面:一个是混凝土成型所需精度较高,能够在进行浇筑的时候对墙体进行免抹灰处理,这样能够减少湿作业施工,二是可以采用构造优化,对企口进行设置,防止质量通病问题的出现,三是通过门窗洞口、墙垛、门过梁等构件进行一次成型,从而防止出现二次砌筑,在一定程度上能够缩短工期,为后续的工作提供便利。
关键词:超高层建筑;导轨式爬架技术;施工安全引言爬架体系施工技术是高层建筑工程施工中一种全新的技术,升降自如、工序简单,弥补了传统脚手架的不足,满足了高层建筑工程施工对脚手架稳定性、安全性的要求,具有良好的发展前景。
1爬架体系施工技术优势(1) 先进的功能全面的技术,可连接到计算机并实时显示负载数据,具有过载保护、损耗保护、遥控钟、光场等功能。
(2) 可靠的铝层作为新型模板,采用专门的热武器系统,如果工程施工人员能够使用快速施工的积木减少周围建筑工地的垃圾,而铝板整体刚性较高,环保施工人员经济效益较低,更能满足施工要求,同时简化运输、材料获取、部分提高施工效率、提高施工稳定性、改善建筑美观 (3) 每种情况下均设置三个以上单独的附着点,任何故障均不会导致崩溃或崩溃,从而提高安全性。
(4) 良好的通用铝模板具有通用性。
因此,重要的是在最初施工时对铝箔进行加工,以确保材料在整个厂内的正确性。
然后可以对其进行编辑和装配,大大减少了设计中的技术困难,从而提高了总体施工效率。
2超高层建筑工程导轨式爬架安全施工技术要点2.1施工前总体策划为了最大限度地利用铝模板和钢在工厂中的延伸,项目小组必须在施工前进行整个施工规划,包括详细施工、施工进度、施工现场布置和施工准备工作。
爬架工程现场施工方案一、工程概述爬架,也称作爬楼架,是建筑工程中较为常见的一种临时性支撑结构,主要用于建筑物外墙施工过程中的设备搭设及作业平台搭设。
爬架工程的主要任务是提供安全、稳定的工作平台,并为工人的安全作业提供保障。
本文将从施工方案、材料准备、施工流程、质量控制等方面,对爬架工程的现场施工进行详细阐述。
二、施工策划1. 施工方案确定根据建筑施工图纸和设计要求,确定爬架的型式和尺寸,结合工程实际情况制定施工方案,并根据现场搭设条件制定施工进度计划。
2. 安全与环保在施工过程中,注重安全生产和环境保护。
施工前需进行安全交底,设置安全警示标志,配备必要的安全防护设施,严格执行操作规程,确保施工现场安全、文明施工,同时要严格遵守环保相关规定,加强施工垃圾的分类、处理和回收。
3. 运输与调度合理调配施工所需的人员、设备和材料,合理安排施工进度,确保施工按计划进行,并做好临时设施和场地的管理和维护。
4. 质量与验收根据设计要求和相关标准,严格执行质量验收标准,对施工过程中的重点工序和重要节点进行质量控制,确保施工质量符合标准要求。
三、材料准备1. 搭设架梁材料搭设架梁主要采用优质钢材,其规格尺寸和数量应按照设计要求进行准备,并做好材料的验收和登记工作。
2. 支撑杆件根据设计要求选择合适的支撑杆件,并按照标准进行加工和制作,做好材料的储存和保管工作。
3. 连接件和附件选用合格的连接件和附件,并进行配套,确保连接的牢固和稳定,保障施工工程的安全性。
四、施工流程1. 现场布置根据设计要求和现场实际情况,确定搭设爬架的位置和范围,并加强场地的平整和清理工作,确保施工现场的整洁和安全。
2. 爬架架梁搭设按设计要求和施工图纸进行爬架架梁的搭设工作,严格按照工艺规程进行操作,确保爬架结构的牢固和稳定。
3. 支撑杆件安装根据搭设架梁的位置和高度要求,安装支撑杆件,并进行调整和固定,确保支撑结构的稳定和安全。
4. 连接件和附件安装对连接件和附件进行安装、固定和检查,确保连接牢固、稳定,保证整个爬架结构的安全性和稳固性。
爬架施工方案1. 引言爬架施工是在建筑物外部进行高空作业的一种常见施工方法。
它通常用于建筑物外墙的清洗、维修、翻新等工作。
本文将介绍爬架施工的一般方案和注意事项。
2. 爬架施工方案2.1 爬架的选择在选择爬架时,需要考虑以下几个因素:•工程要求:根据具体工程需求确定所需的爬架类型,包括窄幅爬架、悬挑爬架、楼层爬架等。
•安全性:选择安全可靠的爬架设备,确保施工人员的安全。
•施工工期:根据工期的长短选择适合的爬架类型,以提高施工效率。
2.2 爬架的搭建根据爬架的类型和工程要求,进行爬架的搭建。
搭建爬架时需要注意以下几点:•基础设施:确保爬架搭建时所需的基础设施已经完成,包括地面的平整、支撑点的牢固等。
•搭建顺序:按照施工计划确定爬架的搭建顺序,确保施工进度和安全。
•稳固性:爬架在搭建过程中需要保持稳固,确保可以承受工作人员和设备的重量。
2.3 安全措施在爬架施工过程中,需要注意以下安全措施:•高空安全:施工人员在爬架上工作时,需要佩戴防护设备,如安全带、头盔等。
施工现场应设置防护网,防止人员从高空坠落。
•施工道路:确保施工区域的道路畅通无阻,避免施工人员和周围行人的安全隐患。
•防火措施:根据实际情况做好防火工作,避免因施工操作导致火灾事故发生。
3. 施工注意事项在进行爬架施工时,需要注意以下事项:•天气条件:根据天气情况合理安排施工计划,避免恶劣天气对施工安全和质量的影响。
•设备检查:在施工前,对爬架和相关设备进行检查,确保设备的正常运行。
•配合与协调:与其他施工人员和相关部门进行良好的协调与配合,确保施工进度和质量。
•施工记录:进行详细的施工记录,包括爬架的搭建、拆除过程,施工中的问题与解决方法等。
4. 总结爬架施工是一种常见的高空施工方式,可以应用于建筑物外墙的清洗、维修和翻新等工作。
本文介绍了爬架施工的一般方案和注意事项,包括爬架的选择、搭建和安全措施等。
合理的施工计划和安全措施的采取将保证施工的顺利进行,并确保人员的安全。
导轨式爬升脚手架搭设方法一、搭设前的准备工作1.安全检查:检查导轨式爬升脚手架的各个部件、连接件等是否完好无损,确保设备没有安全隐患。
2.仔细阅读搭设说明书:了解覆盖相关知识和操作技能。
3.制定详细的搭设计划:根据需要确定搭设的高度、长度和占地面积等。
二、搭设步骤1.安装导轨:首先需要进行导轨的安装。
根据搭设计划,在建筑物外墙上做好导轨的标高,然后使用螺栓将导轨固定在墙上。
2.搭设支承架:在导轨上安装支承架。
支承架的作用是支撑主体结构,使其垂直,并提供稳定性。
支承架由立柱、横梁和斜撑组成。
首先安装立柱,然后连接横梁和斜撑。
3.安装升降机:升降机是导轨式爬升脚手架的核心部件。
将升降机与支承架连接,并确保连接处牢固可靠。
4.安装托盘:将托盘安装在升降机上,可供工人操作和存放工具和材料。
三、安全措施1.基础支撑:搭设导轨式爬升脚手架时,应确保底座和支撑位置牢固稳定,不得有倾斜和松动现象。
2.承重能力:根据搭设计划,合理配置导轨式爬升脚手架的立柱、横梁和支撑架等部件,确保其承重能力符合要求。
3.安全通道:安装导轨式爬升脚手架时,应预留安全通道,方便工人进出。
4.安全检查:在安装过程中,及时检查导轨式爬升脚手架的各个部件,确保其安全可靠。
四、拆除方法1.清理:拆除导轨式爬升脚手架时,首先清理托盘上的工具和材料。
2.拆卸升降机:断电后,拆下升降机并妥善存放。
3.拆卸导轨:使用相应工具,拆卸导轨。
4.拆卸支承架:拆下支承架并进行整理。
总结:导轨式爬升脚手架是高层建筑施工中常用的设备之一、在搭设过程中需要制定搭设计划,按照一定的步骤进行安装。
同时,为了保障施工过程中的安全性,四周必须设置必要的安全措施。
在拆除时,需要进行相应的清理和拆卸工作。
通过正确的操作和合理的安全措施,可以保证导轨式爬升脚手架的搭设和拆除顺利进行。
爬架安全工程施工方案1. 引言爬架是高空作业的重要设备之一,广泛应用于建筑施工、维修和设备安装等领域。
然而,由于爬架高度较高且工作环境复杂,安全问题成为施工中必须高度重视的方面。
本文档将详细介绍爬架安全工程施工方案,包括施工前准备、施工过程安全措施和施工后清理等内容。
2. 施工前准备在进行爬架安全工程施工之前,需要进行充分的准备工作,确保施工过程中的安全。
2.1 人员培训所有参与爬架安全工程的人员必须接受相关的培训,包括正确使用爬架设备、安全作业指导和高空作业防护措施等内容。
只有经过培训并持有有效证书的人员才能参与施工工作。
2.2 爬架选型与检查根据施工需求和实际情况选择合适的爬架设备,并对设备进行检查和测试,确保其安全可靠。
包括检查爬架主体结构、升降系统、安全锁等关键部件的完好性,必要时进行维修和更换。
2.3 施工计划编制编制详细的施工计划,明确工作步骤和时间节点,合理安排施工人员和设备的使用,确保施工顺利进行并减少安全风险。
3. 施工过程安全措施在施工过程中,必须采取一系列安全措施,确保人员和设备的安全。
3.1 工作区域隔离在爬架施工区域周围设置明确的隔离标识和安全警示标志,防止未授权人员进入工作区域。
同时,对工作区域进行围护栅栏或防护网的搭建,防止物体掉落。
3.2 安全防护用具施工人员必须使用符合国家标准的个人防护装备,包括安全帽、防滑鞋、安全带等。
同时,配备专用的防护设施,如防护网和安全绳索等,提供额外的安全保障。
3.3 安全操作规范施工人员必须按照安全操作规范进行工作,严禁酒后作业、高空抛物、超载作业等危险行为。
同时,定期进行安全会议和安全教育,提高施工人员的安全意识和技能。
3.4 爬架安全检查定期进行爬架设备的安全检查,包括爬架结构、升降系统、安全锁等关键部件的检查和维护。
如发现问题及时进行修理或更换,确保设备的正常运行和使用安全。
4. 施工后清理施工完成后,必须对施工区域进行清理和整理,确保周围环境的安全和整洁。
土方工程施工方案 页脚内容0 目 录 一、爬架简介 二、工程概况 三、方案设计 3.1方案设计依据 3.2平面设计 3.3立面设计 3.4主要技术参数 四、爬架施工现场管理 4.1一般规定及要求 4.2现场管理 4.3安全技术交底和升降验收制度 五、爬架的安装 5.1安装流程图 5.2架体的安装与搭设 5.3电气的安装 5.4调试验收 5.5规定及要求 六、爬架的升降 6.1施工流程图 6.2升降前的准备 6.3升降作业 6.4操作步骤 6.5升降过程中的注意事项 6.6升降后的检查验收 七、爬价的使用 八、爬架的拆除 九、附图No table of figures entries found.爬架平面布置图 爬架安装示意图 十、相关表格 土方工程施工方案
页脚内容1 一、爬架简介
FHPJ-02型导轨式爬架主要由主框架、廊道斜杆、底部水平框架、附着支座、调节卸载顶撑、调节承重支撑、防坠落装置、顶墙轮、提升设备、遥控电控系统组成。其特点:附着支座集承重、导向、防倾于一体,操作简单、方便;调节卸载顶撑,既能调节架体水平高低偏差,又能承重,操作简单、方便;节约劳动时间和大量钢丝绳;顶墙轮确保架体升、降工作中的内外倾翻。爬架一次性安装,操作方便,材料成本低。
二、工程概况:地下一层,地上26层。裙楼三层,标准层高 2.9 米,剪力墙结构。 三、设计依据及工作原理
3.1方案设计依据 1、标准层平面建筑结构设计图纸及设计要求; 2、JGJ59—99《建筑施工安全检查标准》; 3、PJ-02型导轨式爬架技术指标; 4、钢管脚手架设计、安装相关规范。 3.2平面设计 3.2.1根据工程结构情况,采取分段升降,4#、54#楼各布置27套提升机构;配置 14 台电动葫芦,对架体进行升降。
3.2.2附着支撑结构为:采用三角型支座(见附图)。阳台部位采用一字钢梁,架体升降时采用2根脚手管支撑,对钢梁进行卸载(见附图)。
3.2.3提升机构的平面位置及立面位置详见后附图,施工时请按图设置预留孔。 3.2.4塔吊附着处采用短钢管搭设,便于拆除。 3.3立面设计 3.3.1爬架从第1层顶板开始安装搭设,随施工进度逐层搭设至第5层,第6层爬架开始提升。 3.3.2爬架以主框架及水平梁架为骨架采用扣件钢管搭设,高度13米,覆盖楼层4.5层,按规范搭设搭设剪刀撑和底部支承框架等机构,扣件必须按规定拧紧。
3.3.3脚手架悬挑部位内外排立杆用两根钢管与主框架为中心对称斜拉。 土方工程施工方案 页脚内容2 3.4主要技术参数
架体高度:13米,架体宽度:0.9米; 架体跨度:最大跨度为6米; 架体悬挑长度:最大2.7米; 架体悬臂高度:4.5米; 主框架距建筑结构0.4米; 架体升降设备:7.5t×5m电动葫芦; 架体升降速度0.15 m/min; 四、爬架施工现场安全管理 4.1现场管理: 4.1.1组织措施:施工现场应组成爬架施工技术安全管理班子,专门负责爬架的安装、升降、维修、拆除等工作。
爬架项目部成员分工如下: 项目经理职责: 监控各项安全制度和措施落实情况,负责劳动组织安排,主持制订安全技术整改措施,协调各方关系,保障爬架安全施工,并实施奖罚。
项目工长职责: 1.认真执行安全生产制度,落实施工组织设计制订的施工技术措施,及时处理爬架作业中出现的技术问题。
2.认真作好安全技术交底和每次升降前后的安全技术检查,签发提升(下降)令,作好各项安全技术记录。
3.协调各方面关系:例如提升时间安排、预留孔监控、各工种穿插作业落实等。 4.安排调配现场劳动力,定期及时地进行安全技术教育,为确保爬架安全提升降落,必须经常检查工人定岗、定位、按章操作等情况。
5.对脚手架的搭设、升降,进行组织验收,合格后方能使用,每次提升或下降必须做好记录和填写升降报告。 土方工程施工方案 页脚内容3 项目队长(安全员): 职责:主要负责升降安全检查和 升降令发出
组长: (负责架体升降工作) 副组长: (负责升降指挥)
项目工程师: 职责:主要负责技术管理和协调 问题处理
操作工:持证、定员、定岗、定责
作业队长职责: 1.负责本队工人安全作业及工作安排,严格遵守安全生产规章制度和爬架安全操作规程,密切配合工长作好现场安全工作。
2.操作前必须检查本队工人是否配戴安全用具、带齐作业用具,下班前对现场进行安全和机具检查,查看有无遗漏或是否存在安全隐患,发现问题及时处理。
3.负责发送升降口令。要特别重视升降前后安全检查,重点部位及环节要亲自过目认真把关。出现问题及时处理后才可发出升降令。
工人职责: 1. 自觉遵守劳动纪律和安全生产规章制度,严格按规章、规程操作,杜绝违章作 业。 2.服从工长和队长的指挥,按照机位分工和工作内容认真履行职责,不得擅离现场;发现问题及时报告。
3.爱护保养工具、设备及架体,完工时及时清理现场,做到文明施工。 施工现场管理网络
五、爬架的安装、使用: 5.1爬架的安装流程图: 搭设安装平台→吊装主框架下节→安装水平桁架→预留螺栓孔→接长主框架标准节→安装支座、导向架→搭设脚手架→铺脚手板、安全网封闭→检查验收投入使用
操作开始
项目经理: 职责:全面负责项目工作 土方工程施工方案 页脚内容4 5.2架体的安装与搭设
5.2.1爬架安装: 5.2.1.1爬架搭设前,应设置安全可靠的安装平台来承受安装时的竖向荷载,平台宽度1.5m,承受荷载大于2KN/m2。其水平度应在20mm之内。
5.2.1.2爬架的安装: 按爬架平面设计图在地面将主框架摆放就位,按桁架平面尺寸安装连接桁架立 杆、横杆、斜杆, 并严格控制其水平度和垂直度;调整合格后,再将所有连接螺 栓拧紧。(螺栓拧紧后需抹上黄油,以免生锈)。用塔吊将安装好的导轨、桁架吊装到平 台,按设计尺寸摆放就位,控制好导轨与结构之间的距离;将爬架与平台连接固定。桁 架立杆内、外排相隔错开安装φ60套管,并将脚手架立杆与套管焊接,确保架体整体刚 性。 5.2.1.3支座和卸载调节顶撑的安装: 根据平面布置图及立面留孔图用穿墙螺栓安装支座,拧紧螺母;安装卸载调节顶 撑并将主框架顶紧。 5.2.1.4以后根据施工进度逐层安装附着支座,连接主框架,搭设脚手架体。 5.2.2脚手架的搭设: 5.2.2.1在水平梁架上搭设双排脚手架。脚手管外观质量平直光滑,没有裂纹、分层、 压痕、硬弯等缺陷,并应进行防锈处理;立杆最大弯曲变形应小于L/500,横杆最大弯 曲变形应小于1/150mm;端面平整,倾斜偏角应小于1.70mm; 实际壁厚不得小于标准 公称壁厚的90%;螺纹连接件应无滑丝、变形、严重锈蚀等现象; 5.2.2.2。立杆和底部桁架连接处要用短钢管搭接,长度1.2m,不得少于4个卡扣;纵矩≤1500mm,轴向最大偏差应小于200mm,相邻立杆接头不应在同一步架内,且同步内隔一根立杆的两个相隔接头,在高度方向错开的距离不宜小于500mm。各接头中心端点的距离不宜大于步距的1/3。
5.2.2.3外侧大横杆步矩900mm,内侧大横杆步矩1800mm,两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头接头在水平方向错开的距离不小于500 mm各接头中土方工程施工方案 页脚内容5 心至最近端点不宜大于纵距的1/3。最下层大横杆搭设时应起拱30~50mm。
5.2.2.4小横杆贴近立杆布置,搭于大横杆之上。外侧伸出立杆100mm,内侧伸出立杆100~400mm。内侧悬臂端可铺脚手板。
5.2.2.5架体外侧必须搭设两道剪刀撑,倾角45~60°,架体内侧应搭设倒八字,底部桁架与主框架连接,以防止架体下沉。
5.2.2.6架体内可以搭设人行道,但必须搭设在主框架跨度较小的位置。 5.2.2.7脚手板最多可以铺设3层,最下层脚手板距离外墙不超过100mm 或用翻板封闭。 5.2.2.8架体内水平向应有二道以上大眼网与墙体进行密封性连接;架体底部应有大眼和密眼网双层网进行兜底并封闭;架体外侧应有密眼网进行封闭式围护,围护时要保证横平竖直,应有尽可能多的点与架体进行连接。
5.2.2.9安装过程中应严格控制底部支撑桁架与竖向主框架的安装偏差。底部支撑桁架相邻二机位处的高差应小于20mm;相邻两榀竖向主框架的水平高差应小于20mm;竖向主框架的垂直偏差小于3‰;竖向导轨垂直偏差应小于2‰。
5.2.2.10 安装过程中架体与工程结构间应采取可靠的临时水平拉撑措施。确保架体稳定。 5.2.2.11 扣件式脚手杆件搭设的架体,搭设质量应符合相关标准的要求和满足设计及使用的要求。
5.2.2.12 架体搭设的整体垂直偏差应小于4‰,底部任意二点间的水平高差不大于50mm。 5.3电气的安装 本工程采用电动葫芦作为动力设备来升降架体,因此所有电气的安装必须符合有关施工现场临时用电现行行业标准《施工现场临时用电安全技术规范》(JGJ46)的规定,采用电源中性点直采用电源中性点直接接地,工作零线与保护线分开,不得混接,保护零线作重复接地(不小于三处)的三相五线(TN-S)接零保护系统。保护零线从漏电保护器电源侧引出。
5.3.1施工用电实行三级配电,即设置总配电箱,分配电箱,开关箱配电;两级保护,即在总配电箱和开关箱中各设漏电保护器。开关箱要做到“一箱,一机、一闸、一漏”,有门有锁和防雨、防尘。
5.3.2电箱安置要适当,周围不得有杂物。开关箱内漏电保护器的额定电流动作电流不应大于
