lng场站建设标准
- 格式:ppt
- 大小:1.93 MB
- 文档页数:58
基层场站标准化建设规范第 1 章总则1.1 基层场站标准化是企业文化建设的重要组成部分,为规范企业标识应用、提高标准化管理水平、提升企业形象,结合《企业文化手册》和《视觉形象识别手册》有关要求,特制订本规范。
1.2 本规范适用于天然气分公司基层各输气场站、增压站,LNG 接收站以及储气库等参照执行。
第 2 章户外形象2.1 大门铭牌2.1.1 统一使用“天然气分公司标识+xx管道xx输气站”,根据实际情况采取横向排列或竖向排列。
2.1.2 标识采用铁字烤漆工艺,单位名称采用钛金立体字。
2.1.3 大小及排列方式参照《视觉形象识别手册》。
2.2 场站围墙2.2.1 在场站外围墙涂刷天然气分公司企业文化理念以及安全标语等。
2.2.2 涂刷内容为:“奉献清洁能源共建美丽中国”、“源自天然服务社会”、“创业创新创效”、“安全生产重于一切”等。
2.2.3 统一采用红色油漆涂刷,字体参照《视觉形象识别手册》。
2.3 站外标牌2.3.1 进站须知牌(1)位置:场站大门道路右侧(2)规格:2000×1250 mm2.3.2 安全疏散示意图(1)位置:场站大门道路右侧(2)规格:2000×1250 mm2第 3 章室内形象3.1 办公楼标准化3.1.1 外部标牌3.1.1.1 楼顶标牌(1)在办公楼楼顶设置“天然气分公司标识+xx 管道xx 输气站”,统一采用横向排列。
(2)标识采用铁字烤漆工艺,单位名称采用钛金立体字。
(3)大小结合实际情况确定。
3.1.1.2 领导承包牌(1)位置:办公楼大门左侧墙体(或门卫室靠近场站大门处)(2)材质尺寸:铝型材 600×500 mm(3)字体:方正大黑(4)安装:联系人为插槽式,承包牌采用壁挂式安装3.1.1.3 党员责任区牌(1)位置:办公楼大门右侧墙体(小型场站站控室门口)(2)材质尺寸:透明亚克力板 600×400 mm(3)安装:四周用镜钉固定43.1.2 液晶显示屏(厂务公开栏)输气首站或增压站有条件的应在办公楼大厅一侧墙壁(或落地式)设置液晶显示屏,其他场站设置白色磁板,实时显示生产运行状态及重要参数,月度生产经营情况,上级重要文件及要求,员工考核、推优评先、典型选树、培训等情况,各项费用使用情况等厂务公开内容。
城镇液化天然气厂站的标准
城镇液化天然气厂站是城市供气系统中的重要组成部分,其建设和运行对城市能源供应具有重要意义。
为了确保城镇液化天然气厂站的安全、高效运行,制定了一系列的标准和规范,以保障城市天然气供应的稳定性和安全性。
首先,城镇液化天然气厂站的选址要符合一定的标准。
厂站应该远离人口密集区、易燃易爆场所和重要水源地,同时要考虑到交通便利和供气范围,以确保天然气的供应能够覆盖城市主要区域。
其次,厂站的设计和建设需要符合相关的技术标准和规范。
包括厂站的布局设计、设备选型、安全防护措施等方面,都需要符合国家相关的标准要求,以确保厂站的安全运行。
在厂站的设备选型上,需要选择具有高效、稳定性好、安全性高的设备,以确保液化天然气的生产和储存过程能够稳定进行,并且在供气过程中能够保证天然气的质量和供应的稳定性。
此外,城镇液化天然气厂站的运行管理也需要符合一定的标准。
包括设备的日常维护保养、安全生产管理、应急预案等方面,都需要有严格的规范和标准,以确保厂站的安全运行和供气的稳定性。
在厂站的安全防护措施上,需要有完善的安全设施和应急救援预案,以应对可能发生的火灾、泄漏等突发情况,保障厂站的安全和周围环境的安全。
总之,城镇液化天然气厂站的建设和运行需要符合一系列的标准和规范,以确保城市天然气供应的安全、高效和稳定。
只有严格遵守标准要求,才能保障城市天然气供应的安全可靠,为城市居民提供优质的能源服务。
LNG加气站建设程序要求一、前期准备阶段2.地址选择:选择合适的地理位置建设LNG加气站,考虑交通便利、用地情况等因素。
3.立项申请:编制LNG加气站建设方案,并报相关部门进行立项审批。
二、规划设计阶段1.公共资源论证:对选址进行环境影响评价、用地论证等程序,并获得相关审批。
2.设计方案编制:委托专业设计单位进行LNG加气站的设计工作,满足相关技术规范和标准。
3.安全评估:对LNG加气站进行安全评估,考虑设备选型、风险管控等因素。
三、项目审批阶段1.立项报告:编制LNG加气站项目的立项报告,提交相关部门进行审批。
2.施工图设计:完成LNG加气站施工图设计,获得相关审批文件。
3.施工许可:获得LNG加气站的施工许可证,开始实施建设工作。
四、建设施工阶段1.设备采购:根据设计要求,进行LNG加气站设备的采购工作。
2.岩土工程建设:进行场地的平整、地基处理等岩土工程建设。
3.设备安装:按照设计要求进行LNG加气站设备的安装调试。
4.安全验收:完成LNG加气站的安全验收,取得验收合格证。
五、运营管理阶段1.试运行:完成LNG加气站的试运行阶段,检查设备运行状况。
2.技术培训:对LNG加气站运营人员进行相关技术培训,确保安全运行。
3.运营管理:建立LNG加气站的运营管理制度,确保设备正常运行。
4.定期检查:定期进行LNG加气站设备的检查和维护,确保其长期稳定运行。
总的来说,LNG加气站的建设程序要求包括前期准备、规划设计、项目审批、建设施工和运营管理等多个环节。
只有按照规定的程序和要求,才能确保LNG加气站的建设质量和安全性,为环境提供更多清洁的能源选择。
汽车加油加气站设计与施工标准〔GB50156-2021,2021年修订〕1概述 (4)2术语、符号和缩略语 (4)3根本规定 (6)4站址选择 (10)5站内平面布置 (20)6加油工艺及设施 (26)6.1 油罐 (26) (28) (28) (32) (32)6.6自助加油站〔区〕 (33)7LPG加气工艺及设施 (34)7.1 LPG储罐 (34) (36)7.3 LPG加气机 (36)7.4 LPG管道系统 (37) (38)8CNG加气工艺及设施 (38)8.1 CNG常规加气站和加气母站工艺设施 (38)8.2 CNG加气子站工艺设施 (41)8.3 CNG工艺设施的平安保护 (42)8.4 CNG管道及其组成件 (43)9LNG和L-CNG加气工艺及设施 (44)9.1 LNG储罐、泵和气化器 (44)9.2 LNG卸车 (48)9.3 LNG加气区 (48)9.4 LNG管道系统 (49)10消防设施及给排水 (50) (50) (50) (52)11电气、报警和紧急迫断系统 (53) (53)11.2防雷、防静电 (54) (57) (57) (57)12采暖通风、建〔构〕筑物、绿化 (58)12.1 采暖通风 (58)12.2建〔构〕筑物 (59) (61)13工程施工 (61)13.1 一般规定 (61) (62) (64)13.4 设备安装工程 (66) (68) (70) (72) (72)附录A计算间距的起止点 (73)附录B民用建筑物保护类别划分 (73)附录C加油加气站内爆炸危险区域的等级和范围划分 (75)1概述1.0.1为了在汽车加油加气站设计和施工中贯彻国家有关方针政策,统一技术要求,做到平安适用、技术先进、经济合理,制定本标准。
1.0.2本标准适用于新建、扩建和改建的汽车加油站、加气站和加油加气合建站工程的设计和施工。
[条文说明] 需要说明的是,建立规模不变,布局不变、功能不变,地址不变的设施、设备更新不属改建,而是正常检修维修范围的工作。

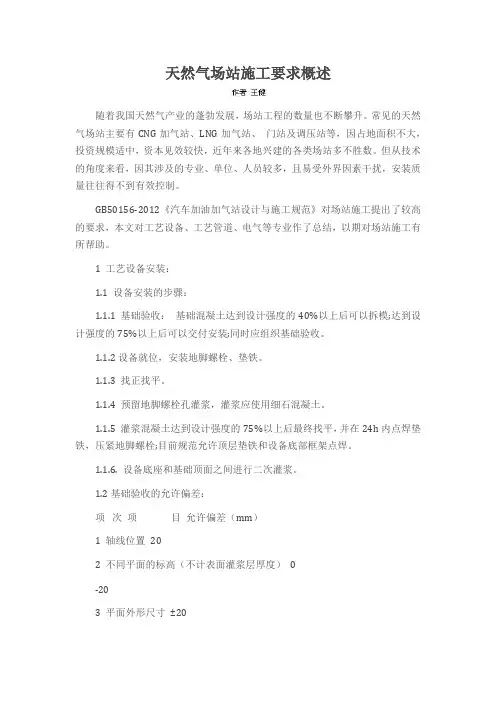

天然气场站施工要求概述随着我国天然气产业的蓬勃发展,场站工程的数量也不断攀升。
常见的天然气场站主要有CNG加气站、LNG加气站、门站及调压站等,因占地面积不大,投资规模适中,资本见效较快,近年来各地兴建的各类场站多不胜数。
但从技术的角度来看,因其涉及的专业、单位、人员较多,且易受外界因素干扰,安装质量往往得不到有效控制。
GB50156-2012《汽车加油加气站设计与施工规范》对场站施工提出了较高的要求,本文对工艺设备、工艺管道、电气等专业作了总结,以期对场站施工有所帮助。
1 工艺设备安装:1.1 设备安装的步骤:1.1.1 基础验收:基础混凝土达到设计强度的40%以上后可以拆模;达到设计强度的75%以上后可以交付安装;同时应组织基础验收。
1.1.2设备就位,安装地脚螺栓、垫铁。
1.1.3 找正找平。
1.1.4 预留地脚螺栓孔灌浆,灌浆应使用细石混凝土。
1.1.5 灌浆混凝土达到设计强度的75%以上后最终找平,并在24h内点焊垫铁,压紧地脚螺栓;目前规范允许顶层垫铁和设备底部框架点焊。
1.1.6. 设备底座和基础顶面之间进行二次灌浆。
1.2基础验收的允许偏差:项次项目允许偏差(mm)1 轴线位置202 不同平面的标高(不计表面灌浆层厚度)0-203 平面外形尺寸±20凸台上平面外形尺寸0-20凹穴平面尺寸+204 平面度(包括地坪上需安装设备部分)每米5 全长105 侧面垂直度每米5全高106 预埋地脚螺栓标高(顶端)+10螺栓中心圆直径±5中心距(在根部和底部两处测量)±27地腳螺栓预留孔中心线位置10深度+20孔中心线铅垂度108 预埋件标高(平面)+5中心线位置10水平度101.3 设备安装的允许偏差:检查项目偏差值(mm)与其他设备无机械联系与其他设备有机械联系静设备动设备中心线位置 5 3 2标高±5 ±3 ±1储罐水平度轴向L/1000 0.6L/1000径向2D/1000 D/1000塔器垂直度H/1000 H/1000且≤30塔器方位(沿底座环圆周测量)10 5压缩机整装0.2/1000散装0.05/1000注:D为静设备外径;L为卧式储罐长度;H为立式塔器高度。

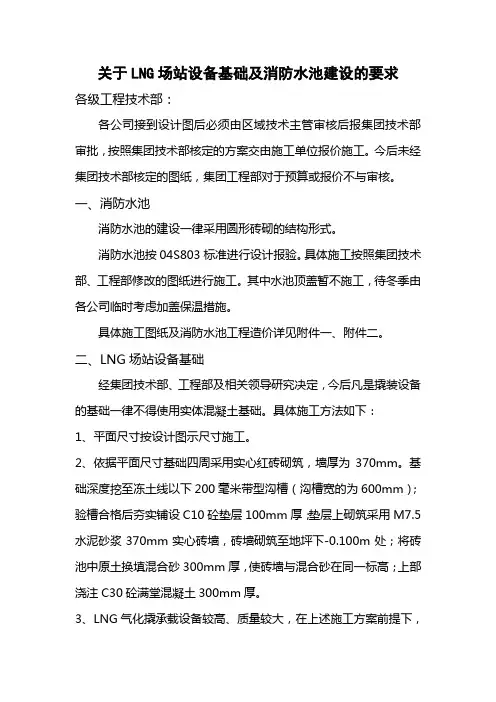

关于LNG场站设备基础及消防水池建设的要求各级工程技术部:各公司接到设计图后必须由区域技术主管审核后报集团技术部审批,按照集团技术部核定的方案交由施工单位报价施工。
今后未经集团技术部核定的图纸,集团工程部对于预算或报价不与审核。
一、消防水池消防水池的建设一律采用圆形砖砌的结构形式。
消防水池按04S803标准进行设计报验。
具体施工按照集团技术部、工程部修改的图纸进行施工。
其中水池顶盖暂不施工,待冬季由各公司临时考虑加盖保温措施。
具体施工图纸及消防水池工程造价详见附件一、附件二。
二、LNG场站设备基础经集团技术部、工程部及相关领导研究决定,今后凡是撬装设备的基础一律不得使用实体混凝土基础。
具体施工方法如下:1、平面尺寸按设计图示尺寸施工。
2、依据平面尺寸基础四周采用实心红砖砌筑,墙厚为370mm。
基础深度挖至冻土线以下200毫米带型沟槽(沟槽宽的为600mm);验槽合格后夯实铺设C10砼垫层100mm厚;垫层上砌筑采用M7.5水泥砂浆370mm实心砖墙,砖墙砌筑至地坪下-0.100m处;将砖池中原土换填混合砂300mm厚,使砖墙与混合砂在同一标高;上部浇注C30砼满堂混凝土300mm厚。
3、LNG气化撬承载设备较高、质量较大,在上述施工方案前提下,在砖墙底部增设400*400毫米厚的带型C25混凝土基础;换填混合砂顶部增设100mm厚的C10砼垫层;上部浇注的300mm厚的C30砼满堂混凝土板内增设Ⅱ级钢筋φ12@200单层双向钢筋网。
4、设备基础按照以上要求进行施工,关于基础的工程造价建议按照190元/立执行,LNG基础工程预算详见附件三。
5、罐区防火堤钢筋混凝土围堰、过梯、集液池均采用砖砌。
围堰墙采用M5水泥砂浆砌240砖墙,内外侧抹灰;砖砌围堰基础深度为地坪以下-0.400米,垫层C10素混凝土其厚度为100。
望各级公司认真执行!(此图仅供参照施工)集团技术部、工程部2011-8-10。

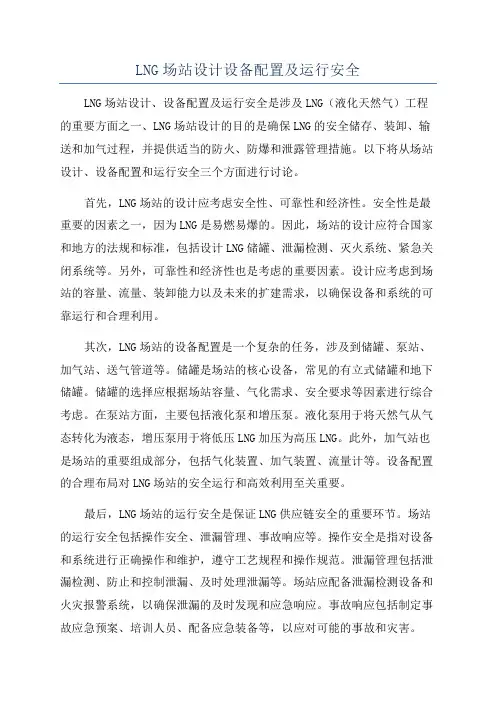

LNG场站设计设备配置及运行安全LNG场站设计、设备配置及运行安全是涉及LNG(液化天然气)工程的重要方面之一、LNG场站设计的目的是确保LNG的安全储存、装卸、输送和加气过程,并提供适当的防火、防爆和泄露管理措施。
以下将从场站设计、设备配置和运行安全三个方面进行讨论。
首先,LNG场站的设计应考虑安全性、可靠性和经济性。
安全性是最重要的因素之一,因为LNG是易燃易爆的。
因此,场站的设计应符合国家和地方的法规和标准,包括设计LNG储罐、泄漏检测、灭火系统、紧急关闭系统等。
另外,可靠性和经济性也是考虑的重要因素。
设计应考虑到场站的容量、流量、装卸能力以及未来的扩建需求,以确保设备和系统的可靠运行和合理利用。
其次,LNG场站的设备配置是一个复杂的任务,涉及到储罐、泵站、加气站、送气管道等。
储罐是场站的核心设备,常见的有立式储罐和地下储罐。
储罐的选择应根据场站容量、气化需求、安全要求等因素进行综合考虑。
在泵站方面,主要包括液化泵和增压泵。
液化泵用于将天然气从气态转化为液态,增压泵用于将低压LNG加压为高压LNG。
此外,加气站也是场站的重要组成部分,包括气化装置、加气装置、流量计等。
设备配置的合理布局对LNG场站的安全运行和高效利用至关重要。
最后,LNG场站的运行安全是保证LNG供应链安全的重要环节。
场站的运行安全包括操作安全、泄漏管理、事故响应等。
操作安全是指对设备和系统进行正确操作和维护,遵守工艺规程和操作规范。
泄漏管理包括泄漏检测、防止和控制泄漏、及时处理泄漏等。
场站应配备泄漏检测设备和火灾报警系统,以确保泄漏的及时发现和应急响应。
事故响应包括制定事故应急预案、培训人员、配备应急装备等,以应对可能的事故和灾害。
综上所述,LNG场站设计、设备配置及运行安全是确保LNG供应链安全的重要方面。
合理的场站设计、设备配置和运营管理,可最大程度地减少事故风险,确保LNG的安全使用和供应。
因此,在LNG工程中,应充分考虑场站设计的安全性、可靠性和经济性,合理配置LNG场站的设备,并制定适当的运行安全措施。
lng加气站施工方案【正文】一、项目概述本项目为lng加气站施工方案,旨在提供清洁能源加气设施,满足市场需求,促进可持续发展。
二、设计方案1. 设计原则本方案的设计原则是以安全、高效、环保为核心,确保加气站的正常运营和用户的舒适体验。
2. 场地选择根据地理位置、道路交通等因素,选择合适地块进行场地布置与规划。
3. 设备选型选用先进的lng加气设备,确保加气效率和安全性。
同时,考虑供应链的可靠性,选择合适的设备供应商。
4. 布局设计根据实际需要,合理布置加气设备、储气罐、控制室等设施,使得每个功能区域紧凑且高效。
5. 工程材料选择在材料的选择上,注重环保性能,选用符合国家标准的材料,确保施工过程不对环境造成不良影响。
6. 施工流程遵循标准的施工流程,包括场地准备、基础施工、设备安装、管道连接等,确保施工质量和进度。
7. 安全保障加气站作为涉及液化气体的设施,重视安全问题。
在施工过程中,严格遵守相关安全规范,确保工作人员和周边环境的安全。
三、施工方案1. 场地准备选定合适的地块后,进行场地清理,清除杂物和障碍物。
按照设计要求,进行场地平整和排水处理。
2. 基础施工根据设计图纸,对场地进行基础施工,包括地基处理、地面铺设等。
确保基础牢固、平整。
3. 设备安装根据供应商提供的设备安装图纸和说明,进行设备的安装工作。
确保设备位置准确、固定牢固。
4. 管道连接根据加气站的布局设计,进行管道连接工作。
确保管道系统畅通,无泄漏。
5. 电气配套进行电气配套工作,包括供电系统、照明系统等的安装和调试。
确保电气设备正常运行。
6. 环境美化在施工完成后,进行场地的环境美化工作,包括绿化、围墙、标志牌等的设置。
提升加气站的整体形象。
四、安全措施1. 安全警示标识根据相关法规要求,设置安全警示标识,包括禁止吸烟、禁止明火等提示,确保人员和设施的安全。
2. 消防设备配备必要的消防设备,比如灭火器、消防栓等,以应对突发火灾事故。
液化气站建设标准液化气站是指专门用于储存和分配液化石油气(LPG)的设施,其建设标准直接关系到人们生活用气的安全和便利。
为了确保液化气站的建设符合规范,保障使用者的安全和权益,制定了液化气站建设标准,以下将对液化气站建设标准进行详细介绍。
首先,液化气站的选址应符合相关规定,远离易燃易爆危险品存放场所和人口密集区,周围环境应平整、无积水,距离交通要道和居民区应符合规定距离。
选址要考虑到日后的扩建和安全防护等因素,确保周围环境无安全隐患。
其次,液化气站的建筑设计应符合相关标准,包括储罐的设置、管道的布置、设施的配备等。
储罐应采用优质钢材制造,具有一定的防腐蚀性能和安全防护措施,管道应设置泄漏报警装置和紧急切断阀,设施配备应满足日常生产和应急处理的需要。
建筑设计要考虑到通风、排水、防火等因素,确保液化气站的安全运行。
此外,液化气站的设备选用也是建设标准的重要部分。
设备应选择具有生产许可证和质量认证的产品,包括储罐、泵、阀门、仪表等,确保设备的质量和性能符合要求。
设备的选用不仅关系到液化气站的生产效率和安全性,也直接影响到使用者的生活质量和安全保障。
最后,液化气站的建设标准还包括相关的安全管理制度和应急预案。
液化气站应建立健全的安全管理制度,包括日常巡检、设备维护、安全教育等,确保液化气站的安全生产。
同时,应制定完善的应急预案,对可能发生的事故进行预防和处理,提高应对突发事件的能力。
总的来说,液化气站建设标准是保障人们生活用气安全的重要保障,涉及到选址、建筑设计、设备选用、安全管理等方方面面。
只有严格按照建设标准进行规范化建设,才能确保液化气站的安全运行,为人们的生活提供可靠保障。
希望相关部门和液化气站建设者能够严格遵守建设标准,共同维护好人们的生活安全。
