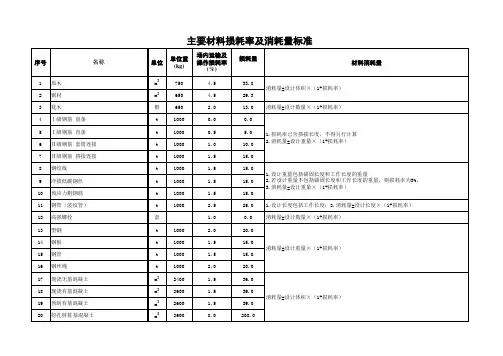

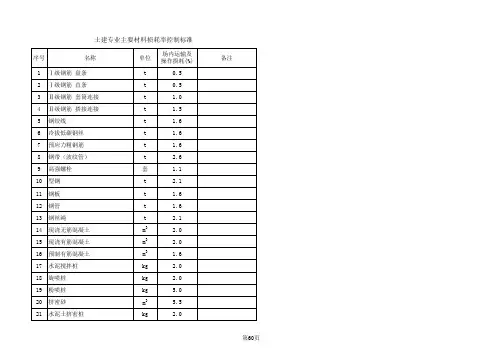

土建工程材料、成品、半成品场内运输及操作损耗率
- 格式:doc
- 大小:241.00 KB
- 文档页数:8
总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
六、本定额适用于工料单价法,也可用于综合单价法。
七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。

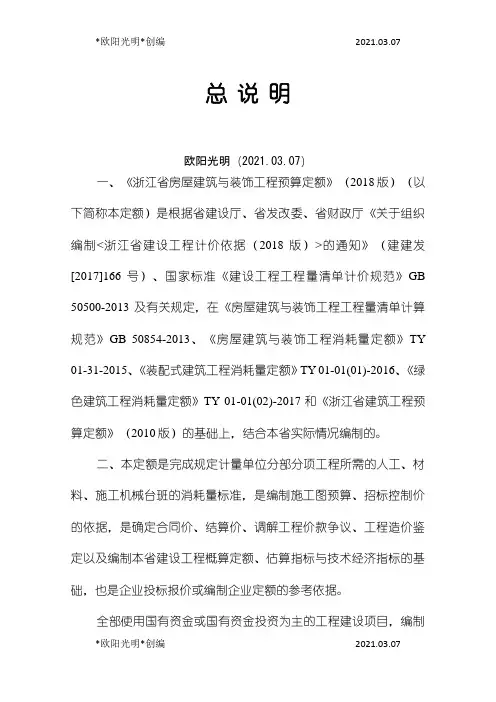

总说明欧阳光明(2021.03.07)一、《浙江省房屋建筑与装饰工程预算定额》(2018版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织编制<浙江省建设工程计价依据(2018版)>的通知》(建建发[2017]166号)、国家标准《建设工程工程量清单计价规范》GB 50500-2013及有关规定,在《房屋建筑与装饰工程工程量清单计算规范》GB 50854-2013、《房屋建筑与装饰工程消耗量定额》TY 01-31-2015、《装配式建筑工程消耗量定额》TY 01-01(01)-2016、《绿色建筑工程消耗量定额》TY 01-01(02)-2017和《浙江省建筑工程预算定额》(2010版)的基础上,结合本省实际情况编制的。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、招标控制价的依据,是确定合同价、结算价、调解工程价款争议、工程造价鉴定以及编制本省建设工程概算定额、估算指标与技术经济指标的基础,也是企业投标报价或编制企业定额的参考依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建和改建房屋建筑与装饰工程。
四、本定额是依据现行国家及本省有关强制性标准、推荐性标准、设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程,按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期,并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料编制的,反映了本省区域的社会平均消耗量水平。
五、本定额未包括的项目,可按本省其他相应专业工程计价定额执行,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
六、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《建设工程劳动定额建筑工程》LD/TT2.1~11--2008、《建设工程劳动定额装饰工程》LD/T73.1~4--2008为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。

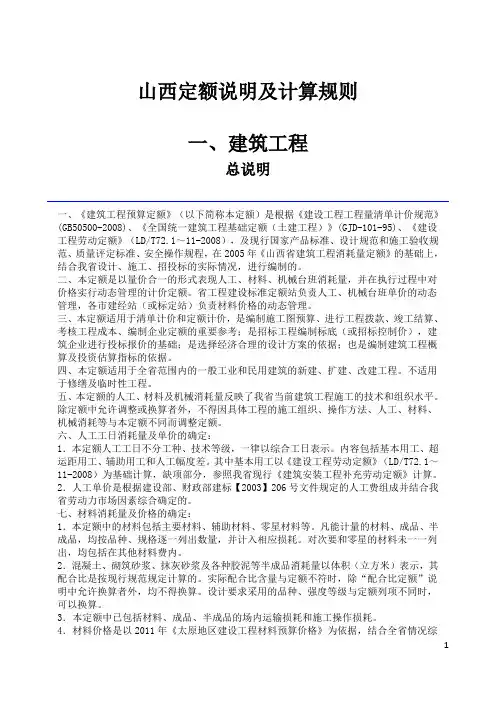

总说明一、《建筑工程预算定额》(以下简称本定额)•是根据《房屋建筑与装饰工程消耗量定额》(TY 01-31-2015) ,《建设工程劳动定额》(LD/T 72.1~11-2008),现行工程量清单计价规范和工程量计算规范,国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程和技术规程,在2011年《山西省建设工程计价依据》的基础上,结合山西省实际情况进行编制的。
二、本定额适用于清单计价和定额计价,是编制国有投资工程投资估算、设计概算、最高投标限价(标底)的依据,对其他工程仅供参考;是编制概算定额、投资估算指标的依据,是编制企业定额的参考。
三、本定额适用于山西省范围内的一般工业和民用建筑的新建、扩建工程。
四、本定额按正常的施工条件,山西省内多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制。
本定额的人工、材料及机械消耗量反映了山西省当前建筑工程施工的技术和组织水平。
除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法和人工、材料、机械消耗等与本定额不同而调整定额。
五、人工工日消耗量及单价的确定如下。
1.本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、•超运距用工、辅助用工和人工幅度差。
2.人工单价是根据住房城乡建设部、财政部“关于印发《建筑安装工程费用项目组成》的通知”(建标〔2013〕44号文件)和住房城乡建设部“关于加强和改善工程造价监管的意见”(建标〔2017〕209号文件)规定的人工费组成,并结合山西省劳动力市场因素确定的。
3.本定额的人工每工日按8小时工作制计算。
六、材料消耗量及价格的确定如下。
1.本定额采用的材料(包括构配件、零件、半成品、成品)均为综合国家质量标准和相应设计要求的合格产品。
2.本定额的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。
凡能计量的材料、成品、半成品,均按品种、规格逐一列出数量,对于用量少、低值易耗的零星材料未一一列出,均包括在其他材料费内。
山西定额说明及计算规则一、建筑工程总说明一、《建筑工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。
二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。
省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。
三、本定额适用于清单计价和定额计价,是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的设计方案的依据;也是编制建筑工程概算及投资估算指标的依据。
四、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。
不适用于修缮及临时性工程。
五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。
除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等与本定额不同而调整定额。
六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、辅助用工和人工幅度差。
其中基本用工以《建设工程劳动定额》(LD/T72.1~11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。
2.人工单价是根据建设部、财政部建标【2003】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。
七、材料消耗量及价格的确定:1.本定额中的材料包括主要材料、辅助材料、零星材料等。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
总说明一、《建筑工程消耗定额》(以下简称本定额)是在《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95)和2000 年《山西省建筑工程预算定额》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规章编制的。
二、本定额是人工、材料、机械台班消耗量定额,是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底,建筑企业进行投标报价的基础;是选择经济合理的建筑设计方案的依据;也是编制建筑工程概算定额及投资估算指标的依据。
三、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。
不适用于修缮及临时性工程。
四、人工工日消耗量的确定:本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、辅助用工和人工幅度差。
其中基本用工以现行《全国建筑安装统一劳动定额》为基础,缺陷部分,参照我省现行《建筑安装工程补充劳动定额》计算。
五、材料消耗量的确定:1、本定额中的材料包括主要材料、辅助材料、零星材料等。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入相应损耗。
对次要和零星的材料未一一列出,均包括在其他材料费内以%表示。
2、混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等半成品消耗量以体积(立方米)表示,其配合比是现行规范规定计算的。
3、定额中以包括材料、成品、半成品的场内运输损耗和施工操作损耗。
六、施工机具台班消耗量的确定:1、定额项目(包括机械操作和人工为主操作的项目)内的主要机械和中小型机械,均按不同的工作物对象、不同的机型和规格,以台班消耗量表示。
2、本定额的机械消耗量已考虑了按劳动定额所需曾加的机械幅度差。
定额项目内用量极少的中小型机械则列入其他机械费内以%表示。
七、定额中均已包括材料、成品、半成品从工地仓库、现场集中对方地点或现场加工厂地至操作安装地点的水平和垂直运输所需要的人共和机械消耗量。
总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程序、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
七、本定额适用于工料单价法,也可用于综合单价法。
八、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
