斩假石施工工艺
标题:斩假石施工工艺详解
一、斩假石简介
斩假石,又称剁斧石,是一种通过人工或机械方式在混凝土表面进行处理,使其呈现出天然石材质感的装饰工艺。
因其效果逼真,且成本较低,所以在建筑装饰行业中得到了广泛应用。
二、斩假石施工工艺流程
1. 基层处理:首先对基层进行清理,去除灰尘、油污等杂物,保证基层的平整度和清洁度。
2. 涂刷水泥砂浆:在基层上涂刷一层厚度约为10mm的水泥砂浆,作为斩假石的基础层。
3. 斩假石处理:待水泥砂浆干燥后,使用斩假石工具(如斧头、凿子)在砂浆表面进行剁砍,形成类似天然石材的纹理和质感。
4. 清理及养护:斩假石完成后,要将表面的浮灰清理干净,并定期进行喷水养护,以保持其美观和耐久性。
三、斩假石施工注意事项
1. 施工过程中要注意控制斩假石的深度,既要达到逼真的效果,又不能影响结构的稳定性。
2. 斩假石的纹理要有规律,不能过于凌乱,否则会影响整体的美观效果。
3. 施工时要确保基层的湿润,避免因水分不足导致砂浆过早干燥,影响斩假石的效果。
四、总结
斩假石作为一种经济实用的装饰工艺,具有较高的性价比。
只要掌握好施工工艺和注意事项,就能做出既美观又耐用的斩假石效果。
希望本文能为您的施工工作提供一些参考和帮助。
水泥挡土墙斩假石施工工艺斩假石,是一种对凝固后的水泥石屑沙浆进行斩琢加工制成的人造石材。
它能按照设计意图制成不同的品种和色彩,既有原始石材的质感,又有手工精工细作的特征,广泛适用于外墙面、勒脚、室外台阶和地坪等建筑装饰。
斩假石施工容易、适用面广泛,作为建筑装饰抹灰的一种工艺,得到了广泛运用。
我们以水泥挡土墙的斩假石为例,给大家介绍它的施工工艺。
一斩假石施工前准备1.材料准备(1)水泥: 宜采用32.5级以上普通硅酸盐水泥或矿渣水泥,要求颜色一致,同一强度等级、同一品种、同一厂家生产、同一批进场的水泥。
(2)砂子: 宜采用粒径0.35-0.5mm的中砂,要求颗粒坚硬、洁净,含泥量不大于3%。
使用前应过筛,除去杂质和泥块等,筛好备用。
(3)石渣:宜采用小八厘,要求颜色一致,质地坚硬、清洁无杂质,含泥量小于1%。
2.工具准备主要工具有灰勺、托灰板、灰刀、粉线包、线坠、剁斧、錾子等小型工具,和其它搅拌、运输、存放砂浆等用到的大型共用工具,如筛子、搅拌机、灰桶等。
二斩假石的工艺流程基层处理-挂网、吊垂直、做灰饼-抹底层砂浆-弹线分格、粘分格条-抹面层石渣灰-浇水养护-斩剁(剁石)—拆分格条三斩假石的操作工艺(1)基层处理混凝土墙面表面比较光滑,应将其表面进行处理,可用尖钻子将其面层均匀剔麻,使其表面粗糙不平形成毛面,然后浇水均匀湿润。
凿毛后,要把表面尘土、污垢清扫干净。
(2) 吊垂直、挂网、做灰饼根据设计要求,在需要做斩假石的墙面、柱面中心线用线坠从上到下吊通线作为垂直线,水平横线可利用楼层水平线或施工+50cm标高线为基线作为水平交圈控制。
为了增强底层砂浆的粘附力,防止裂纹,还可以挂上钢丝网。
挂网后,开始做灰饼。
灰饼是控制抹灰层垂直度、平整度和厚度的水泥块,用水泥砂浆抹成5厘米见方的形状,贴饼时,先贴两端的灰饼,再贴中间的灰饼。
(3)抹底层砂浆抹底层砂浆前,应提前将墙面均匀浇水湿润。
然后分层分遍抹1:3水泥砂浆,分两遍抹,每次厚度一般为5毫米左右,如果一次抹得太厚,由于里外收水的快慢不同,容易开裂,甚至起鼓脱落。

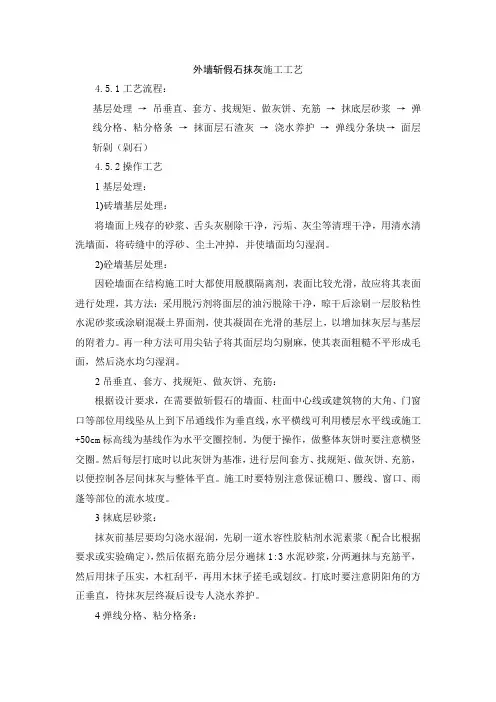

斩假石工程施工工艺标准本章适用于墙面、墙裙、柱子、地面、花台、台阶等斩假石装饰施工。
一、材料要求:1. 水泥:一般采用强度等级为32.5或42.5普通硅酸盐水泥和矿渣硅酸盐水泥。
水泥应有出厂合格证书及性能检测报告。
水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录。
水泥进场后应对其凝结时间、安定性和抗压强度进行复验。
当水泥出厂超过3个月时应按试验结果使用。
2. 砂子:粗砂或中砂,使用前要过筛。
砂的含泥量不超过2%。
不得含有草根等杂物。
对含泥量应定期试验。
3. 石渣:小八厘(粒径在4mm以下),应坚硬、耐光。
4. 界面剂和矿物颜料应耐碱、耐光。
二、主要机具:主要机具包括:磅秤、铁板、孔径5mm筛子、手推车、大桶、小水桶、喷壶、灰槽、水勺、灰勺、平锹、托灰板、木抹子、铁抹子、阴阳角抹子、单刃斧或多刃斧、细砂轮片(修理和磨斧用)、钢丝刷、铁制水平尺、盒尺、方尺、靠尺、米厘条、扫帚、大杠、中杠、小杠、小白线、粉线包、线坠、基层处理、抹灰 抹面层石渣 分格、弹线 浇水养护 剁石 钢筋—卡子、锤子、錾子、钉子、胶鞋、工具袋等。
三、 作业条件:1. 做斩假石前首先要办好结构验收手续 (水电、通风、设备安装等应提前完成,水电源齐备)。
2. 做台阶、门窗套时要把门窗框安装好固定牢固并把框的边缝塞实。
特别是铝合金门窗框必须粘贴保护膜并按设计要求材料嵌塞好边缝,预防污染和锈蚀。
3. 按照设计图纸要求,弹好水平标高线和操作面中心线并提前支搭好脚手架,脚手架距墙间隙应满足安全规范的要求,同时宜留出施工操作空间。
4. 墙面基层清理干净,堵好脚手眼,窗台、窗套等事先砌好。
5. 石渣用前要过筛,除去粉末杂质,并清洗干净备用。
(四) 操作工艺:(一) 工艺流程:(二) 操作工艺:1.基层处理、抹灰:1)基层修补:基层为预制或现浇混凝土墙板不抹灰时,要事先清理表面流浆、尘土,将其缺棱掉角及板面凸凹不平处刷水湿润,修补处刷含界面剂的水泥浆一道,随后抹1:3水泥砂浆局部勾抹平整,凹凸不大的部位可刮水泥腻子找平并对其防水缝、槽进行处理后,进行淋水试验,不渗漏,方可进行下道工序。
斩假石施工工艺流程
斩假石施工工艺流程是指在施工过程中,按照一定的工艺流程来进行人造石材的加工和安装。
下面是一般的斩假石施工工艺流程。
首先,根据设计图纸和施工要求,对施工现场进行准备工作。
包括清理施工区域,摆放必要的施工机械和设备,搭建施工脚手架等。
然后,根据设计要求,测量施工区域的尺寸和形状。
使用测量工具如卷尺、水平仪等来进行测量,并将测量结果记录下来。
接着,根据测量结果,制作斩假石模板。
模板应该精确地符合设计要求和尺寸要求,并且能够准确地为斩假石材的加工提供参考。
然后,开始斩假石材的加工。
根据设计要求和模板,将原材料进行切割和打磨。
斩假石材的切割一般使用电动切割机、石材切割机等工具,而打磨则使用磨头和砂纸等工具来进行。
在加工过程中要注意安全,佩戴个人防护装备。
接下来,对斩假石材进行检查。
检查斩假石材的尺寸、角度和质量等方面是否符合要求,如果有问题需进行修整或重新加工。
然后,对斩假石材进行上色和处理。
上色可以使用喷枪等工具,根据设计要求喷上合适的颜色和纹理。
处理可以包括打磨、抛光、蜡石等步骤,以使斩假石材表面更加光滑和耐磨。
最后,进行斩假石材的安装。
将加工好的斩假石材按照设计要求进行安装,使用合适的胶水或粘结剂进行粘贴,同时使用夹具或夹具进行固定,确保斩假石材牢固且符合要求。
斩假石施工工艺流程是一个相对复杂的过程,需要严格按照要求进行操作。
在施工过程中,要注意安全,合理使用机械和工具,保证施工质量。
同时,在施工完成后,还要对斩假石材进行清理和维护,以保持其良好的外观和使用寿命。
斩假石施工1 范围本工艺标准适用于工业与民用建筑斩假石施工。
2 施工准备2.1 材料及主要机具:2.1.1 水泥:325号普通硅酸盐水泥(或325号白水泥)。
应有出厂证明或复试单,当出厂超过三个月按试验结果使用。
2.1.2 砂子:粗砂或中砂,使用前要过筛。
砂的含泥量不超过5%。
不得含有草根等杂物。
对含泥量应定期试验。
2.1.3 石渣:小八厘(粒径在4mm以下),应坚硬、耐光。
2.1.4 107胶和矿物颜料,颜料应耐碱、耐光等。
2.1.5 主要机具:磅秤、铁板、孔径5mm筛子、手推车、大桶、小水桶、喷壶、灰槽、水勺、灰勺、平锹、托灰板、木抹子、铁抹子、阴阳角抹子、单刃斧或多刃斧、细砂轮片(修理和磨斧用)、钢丝刷、铁制水平尺、钢卷尺、方尺、靠尺、米厘条、笤帚、大杠、中杠、小杠、小白线、粉线包、线坠、钢筋卡子、锤子、錾子、钉子、胶鞋、工具袋等。
2.2 作业条件:2.2.1 做斩假石前首先要办好结构验收平续,少数工种(水电、通风、设备安装等)应做在前面,水电源齐备。
2.2.2 做台阶、门窗套时,要把门窗框立好并固定牢固,把框的边缝塞实。
特别是铝合金门窗框,宜粘贴保护膜,并按设计要求的材料嵌塞好边缝,预防污染和锈蚀。
2.2.3 按照设计图纸的要求,弹好水平标高线和柱面中心线,并提前支搭好脚手架(应塔双排架,其横竖杆及支杆等应离开墙面和门窗口角150~200m。
架子的步高要符合施工要求)。
2.2.4 墙面基层清理干净,堵好脚手眼,窗台、窗套等事先砌好。
2.2.5 石渣用前要过筛,除去粉末、杂质,清洗干净备用。
3 操作工艺3.1 工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→抹面层石渣→浇水养护→弹线→剁石3.2 基层处理:首先将凸出墙面的混凝土或砖剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。
如果基层混凝土表面很光滑,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%的火碱水将板面的油污刷掉,随即用净水将碱液冲净、晾干。
斩假石施工工艺流程
《斩假石施工工艺流程》
斩假石是一种新型的装饰材料,其外观和质地都非常逼真,可以模仿大理石、花岗岩等自然石材的纹理和颜色,因此在室内装饰中广泛应用。
斩假石的施工工艺流程非常重要,决定了最终施工效果的质量和美观程度。
首先,斩假石的施工需要准备好相应的材料和工具,包括斩假石材料、胶水、切割工具、填缝胶等。
在施工前需要对施工现场进行清理和保护,确保施工环境整洁、安全。
其次,斩假石的施工工艺流程分为几个主要步骤。
首先是粉刷底漆,用于提高斩假石的附着力。
然后是涂抹胶水,将斩假石背面的胶水平铺在墙面或地面上,确保胶水均匀粘贴。
接下来是铺贴斩假石,根据设计要求和斩假石的大小、形状进行精确铺贴,确保接缝整齐,无错位。
铺贴完成后需进行压实,以确保斩假石与墙面或地面保持牢固粘贴。
最后是填缝和打磨。
填缝是为了填补斩假石之间的缝隙,使其看起来更加自然和完整。
打磨则是为了使斩假石的表面光滑,增加装饰效果。
在斩假石的施工工艺流程中,每一个步骤都需要严格按照要求进行,以确保最终的施工效果符合设计要求并且具有较高的质
量。
通过专业的斩假石施工工艺流程,可以打造出令人满意的装饰效果,为室内装饰增添了更多的美感和艺术气息。

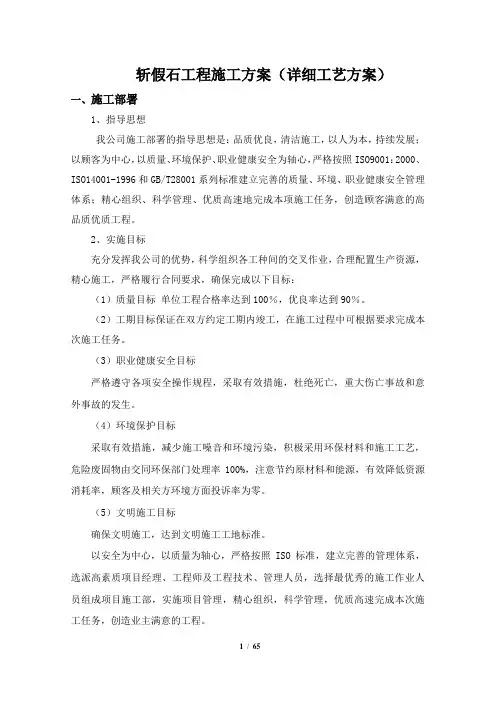

斩假石工程施工方案(详细工艺方案)一、施工部署1、指导思想我公司施工部署的指导思想是:品质优良,清洁施工,以人为本,持续发展;以顾客为中心,以质量、环境保护、职业健康安全为轴心,严格按照ISO9001:2000、ISO14001-1996和GB/T28001系列标准建立完善的质量、环境、职业健康安全管理体系;精心组织、科学管理、优质高速地完成本项施工任务,创造顾客满意的高品质优质工程。
2、实施目标充分发挥我公司的优势,科学组织各工种间的交叉作业,合理配置生产资源,精心施工,严格履行合同要求,确保完成以下目标:(1)质量目标单位工程合格率达到100%,优良率达到90%。
(2)工期目标保证在双方约定工期内竣工,在施工过程中可根据要求完成本次施工任务。
(3)职业健康安全目标严格遵守各项安全操作规程,采取有效措施,杜绝死亡,重大伤亡事故和意外事故的发生。
(4)环境保护目标采取有效措施,减少施工噪音和环境污染,积极采用环保材料和施工工艺,危险废固物由交同环保部门处理率100%,注意节约原材料和能源,有效降低资源消耗率,顾客及相关方环境方面投诉率为零。
(5)文明施工目标确保文明施工,达到文明施工工地标准。
以安全为中心,以质量为轴心,严格按照ISO标准,建立完善的管理体系,选派高素质项目经理、工程师及工程技术、管理人员,选择最优秀的施工作业人员组成项目施工部,实施项目管理,精心组织,科学管理,优质高速完成本次施工任务,创造业主满意的工程。
充分发挥我公司的优势,科学组织各工种的交叉作业,合理配置项目资源,精心施工,严格履行合同要求,确保完成以下目标:为了提供施工项目管理的组织保证,形成责任制和信息沟通体系,特制定如下的管理组织机构:项目部:设项目经理一名,项目总工一名,负责组织领导工作。
工程部:负责现场技术、进度计划、组织协调、生产要素、文件资料、机械管理、信息系统、工程总结编审的具体管理工作质保部:负责质量管理体系、达标投产、施工质量控制、施工质量监督、工序交接、配合监理、工程移交以及竣工资料整理的具体管理工作;安监部:负责安全、环境管理体系管理,现场安全监察,保卫、消防,防洪、防汛,以及文明施工等具体管理工作。
斩假石工艺流程
斩假石工艺流程主要包括以下步骤:
1. 基层处理:首先将凸出墙面的混凝土或砖剔平,对大规模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。
如果基层混凝土表面很光滑,应先将表面尘土、污垢清扫干净,用10%的火碱水将板面的油污刷掉,随
即用净水将碱液冲净、晾干。
2. 吊垂直、套方、找规矩:根据设计图纸的要求,弹好水平标高线和柱面中心线,并提前支搭好脚手架。
3. 贴灰饼:根据弹好的水平标高线和柱面中心线,在墙面上抹灰饼。
灰饼的厚度应与抹灰层的厚度相同,大小为50mm左右,并在灰饼上标出抹灰层
的厚度。
4. 抹底层砂浆:在基层处理完成后,用水泥砂浆抹灰饼,并在灰饼上抹一层底层砂浆。
底层砂浆的厚度应与抹灰层的厚度相同。
5. 抹面层石渣:在底层砂浆硬化后,用水泥石渣抹面层石渣。
面层石渣的厚度应根据设计要求而定。
6. 浇水养护:抹完面层石渣后,应立即浇水养护。
养护时间一般为7天,每天至少浇水一次。
7. 弹线:在养护完成后,根据设计图纸的要求弹线,准备进行剁石。
8. 剁石:按照弹好的线进行剁石,使斩假石的表面纹理、颜色、质感等符合设计要求。
以上就是斩假石工艺流程的主要步骤,供您参考。
如有更多问题或需要了解更详细的流程,建议咨询专业的施工人员或查阅相关的专业书籍。

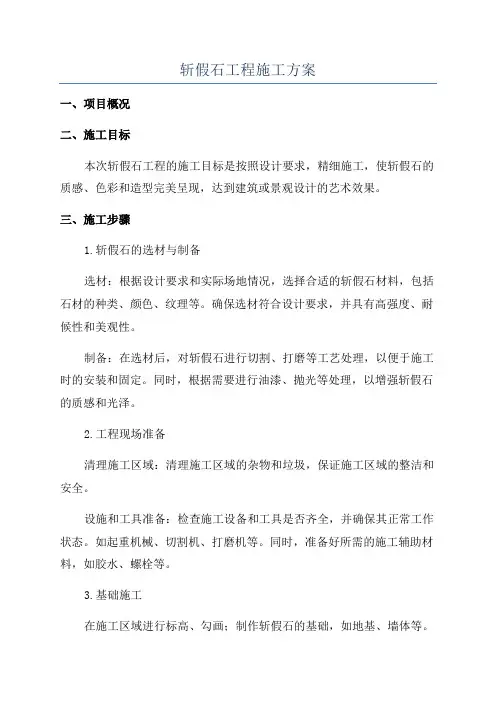

斩假石工程施工方案一、项目概况二、施工目标本次斩假石工程的施工目标是按照设计要求,精细施工,使斩假石的质感、色彩和造型完美呈现,达到建筑或景观设计的艺术效果。
三、施工步骤1.斩假石的选材与制备选材:根据设计要求和实际场地情况,选择合适的斩假石材料,包括石材的种类、颜色、纹理等。
确保选材符合设计要求,并具有高强度、耐候性和美观性。
制备:在选材后,对斩假石进行切割、打磨等工艺处理,以便于施工时的安装和固定。
同时,根据需要进行油漆、抛光等处理,以增强斩假石的质感和光泽。
2.工程现场准备清理施工区域:清理施工区域的杂物和垃圾,保证施工区域的整洁和安全。
设施和工具准备:检查施工设备和工具是否齐全,并确保其正常工作状态。
如起重机械、切割机、打磨机等。
同时,准备好所需的施工辅助材料,如胶水、螺栓等。
3.基础施工在施工区域进行标高、勾画;制作斩假石的基础,如地基、墙体等。
在施工基础上安装搭设立柱、梁、板等。
4.斩假石安装施工准备:根据设计要求,制定斩假石的安装方案,确定斩假石的摆放位置和安装顺序,并确保所需材料和工具齐全。
斩假石的安装:按照设计要求,采用胶粘或螺栓固定的方式,将斩假石逐块安装在基础结构上。
在安装过程中,要保证斩假石的平整度、垂直度和水平度,确保斩假石之间的接缝均匀、美观。
斩假石表面处理:安装完成后,对斩假石进行必要的表面处理,如抛光、打磨、刷漆等,以提高其质感和美观度。
5.工程验收验收斩假石的安装质量和效果,检查斩假石的精度、接缝、固定等情况,确保施工质量符合设计要求和相关标准。
进行相关检测和试验,如抗压强度、耐冻融性等,防止可能出现的质量问题。
四、安全措施1.严格遵守工程安全操作规程,执行安全生产措施,确保施工过程中的工人和设备的安全。
2.在施工区域设置明显的安全警示标志,并设置隔离措施,确保人员和设备安全。
3.进行安全培训,普及安全知识,提高工人的安全意识和应急能力。
4.定期检查施工设备和工具的安全状态,确保其正常工作和使用。
