室内铝塑板施工工艺
- 格式:doc
- 大小:12.00 KB
- 文档页数:1
装饰铝塑板墙面施工工艺(最全)
一、施工前准备
1. 确定施工区域,并清理好墙面,确保墙面平整、干净。
2. 准备好所需的工具和材料,包括铝塑板、切割工具、尺子、胶水等。
二、测量尺寸
1. 使用尺子测量墙面的长度和宽度,确保铝塑板能够完全覆盖墙面。
2. 根据测量结果,使用切割工具将铝塑板切割成合适的尺寸。
三、安装铝塑板
1. 使用胶水将铝塑板粘贴到墙面上,确保铝塑板牢固粘贴。
2. 依次安装每块铝塑板,确保它们之间的间隙均匀。
四、验收和清理
1. 检查已安装的铝塑板是否平整,是否有明显的破损。
2. 清理施工现场,确保没有杂物和垃圾。
五、注意事项
1. 在施工过程中要注意安全,佩戴好防护用具。
2. 尽量避免水或湿气进入铝塑板的内部,以防止铝塑板受潮变形或发霉。
3. 根据实际需求选择适当的铝塑板厚度和颜色。
以上是装饰铝塑板墙面施工的一般工艺步骤,希望对您有所帮助。
如有其他问题或需要详细的施工说明,请随时与我们联系。
*(请注意,文档中所述内容仅供参考,并非法律建议。
)*。

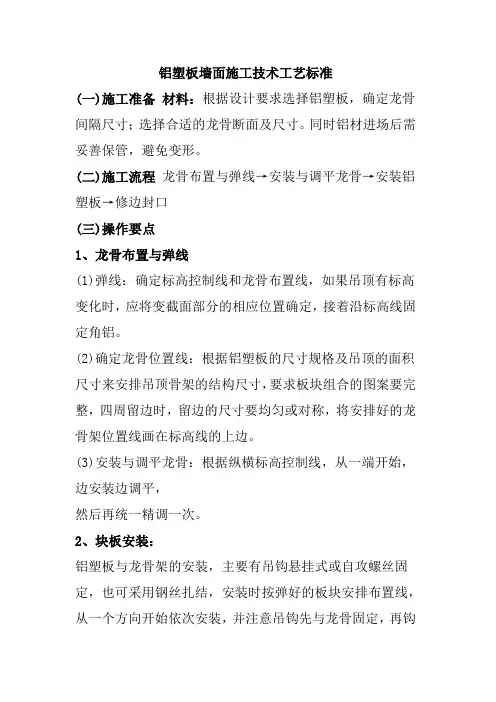

铝塑板墙面施工技术工艺标准
(一)施工准备材料:根据设计要求选择铝塑板,确定龙骨间隔尺寸;选择合适的龙骨断面及尺寸。
同时铝材进场后需妥善保管,避免变形。
(二)施工流程龙骨布置与弹线→安装与调平龙骨→安装铝塑板→修边封口
(三)操作要点
1、龙骨布置与弹线
(1)弹线:确定标高控制线和龙骨布置线,如果吊顶有标高变化时,应将变截面部分的相应位置确定,接着沿标高线固定角铝。
(2)确定龙骨位置线:根据铝塑板的尺寸规格及吊顶的面积尺寸来安排吊顶骨架的结构尺寸,要求板块组合的图案要完整,四周留边时,留边的尺寸要均匀或对称,将安排好的龙骨架位置线画在标高线的上边。
(3)安装与调平龙骨:根据纵横标高控制线,从一端开始,边安装边调平,
然后再统一精调一次。
2、块板安装:
铝塑板与龙骨架的安装,主要有吊钩悬挂式或自攻螺丝固定,也可采用钢丝扎结,安装时按弹好的板块安排布置线,从一个方向开始依次安装,并注意吊钩先与龙骨固定,再钩
住板块侧边的小孔。
铝塑板在安装时应轻拿轻放。
保护板面不受碰撞或刮伤。
用M5 自攻螺钉固定时,先用手电钻打出直径为 4.2mm 孔位后再上螺钉。
3、端部处理:当四周靠墙边缘部分不符合方板的模数时,在取得设计人员和监理的批准后,可不采用以方板和靠墙板收边的方法,而改用条板或纸面石膏板等作吊顶处理。

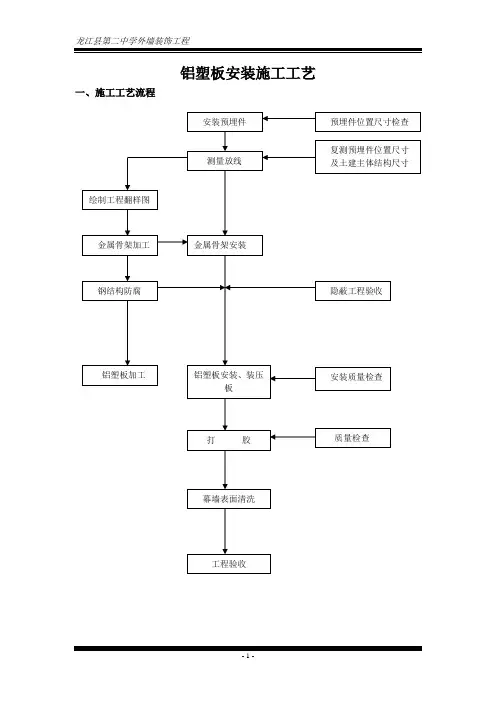

铝塑板安装施工工艺一、施工工艺流程二、铝塑板加工铝塑板工序为裁切、铣槽、折边、钻孔、抽角码。
1.铝塑铣槽通常为Ⅴ型槽,要求控制铣槽深读度为副偏差,槽底距铝板伪-0.2mm,不得露底。
2.折边前应将板面平放于工作台上,采用简易夹具弯折,弯折过程中不得硬性打击。
折边的四角应采用角码连接固定。
3.角码固定距边不大于100mm,间距大于350mm,对边应错位连接避免安装干涉。
三、铝塑板安装施工1测量放线(1)由于土建施工允许误差较大,铝塑板施工要求精度很高,所以不能完全依靠土建水平基准线,必须由基准轴线和水准点重新测量,并校正复核。
(2)照设计底层确定幕墙定位线和分格线位。
(3)用经纬仪和激光准直仪将幕墙的阴角和阳角引上,并用固定在钢架的钢丝线作标志控制线。
(4)用水平仪和标准钢卷尺等引出各层标高线。
1)确定好每个立面的中线。
2)测量时应控制分配测量误差,不能使误差积累。
3)测量放线应在风力不大于4级的情况下进行,并要采取避风的措施。
4)放线定位后要对控制线定期校核,以确保铝塑板幕墙的垂直度和金属竖框位置的正确。
5)所有外立面装饰工程要统一放基准线,并注意施工配合。
2立柱的安装将立柱先与连接件连接,然后连接件再与主体预埋件连接,并进行调整和固定。
立柱标高误差不能大于3mm,轴线前后偏差不应大于2mm,左右偏差不应大于3mm。
相邻两根立柱安装标高偏差不应大于3mm,同层立柱的最大标高偏差不应大于5mm,相邻两根立柱的距离偏差不应大于2mm。
3横料的安装(1)对照施工图检查框架主龙骨尺寸及加工孔位是否正确。
(2)将次龙骨固定在主龙骨上。
(3)调整支座连接螺栓,以确保横安装水平度垂直度,相邻两根横梁的水平标高偏差≯1mm,同层横梁标高差(当一幅幕墙宽度≤35m时)≯5mm,(当一幅幕墙宽度﹥35m时)≯7mm。
同一层横梁的安装应由下而上进行,当安装完一层高度时,应进行检查、调整、校对、固定。
使其符合设计要求。
引言:铝塑板是一种新型的建筑装饰材料,具有重量轻、强度高、耐腐蚀、耐候性好等特点,被广泛应用于室内外装修。
在铝塑板的施工中,工艺和技术的合理应用是确保施工质量的关键。
本文将详细介绍铝塑板施工工艺的概述和详细步骤。
概述:铝塑板施工工艺主要包括骨架搭设、基层处理、板材安装、背胶施工和合页安装等环节。
在施工过程中,要注意细节、科学施工、合理分工,确保施工质量。
正文:1.骨架搭设1.1确定骨架的形式:常见的骨架有木骨架和铝型材骨架,根据具体情况选择合适的骨架形式。
1.2搭设骨架:对于木骨架,要选择垂直、水平、牢固的木材,并做好防腐处理;对于铝型材骨架,要选择合适的铝型材规格,并进行固定和连接。
1.3保证骨架的平整度:通过水平仪等测量工具来保证骨架平整度,确保铝塑板的安装效果。
2.基层处理2.1清理基层:将墙面、地面等基层表面的灰尘、油污等清理干净,保持基层干燥、洁净。
2.2补平基层:如果基层存在凹凸不平的情况,需要进行补平处理,使用水泥沙浆进行修补,保证基层平整。
2.3基层打底处理:根据具体情况,选择适当的打底材料,如石膏板、胶粘剂等,进行基层处理,增强铝塑板的附着力。
3.板材安装3.1印刷图案与铝塑板交接处理:确定好印刷图案的位置和铝塑板的尺寸后,进行交接处理,保证印刷图案的完整性。
3.2切割板材:根据设计要求和实际尺寸,将铝塑板进行切割,确保板材的准确度和整洁度。
3.3安装板材:将切割好的铝塑板按照大小顺序进行安装,使用合适的螺丝和螺母进行固定,保证板材的牢固性和平整度。
4.背胶施工4.1选择背胶:根据铝塑板的特性和施工环境,选择适合的背胶,具有良好的粘接性和耐候性。
4.2铝塑板背面处理:在铝塑板背面均匀涂抹背胶,注意背胶的厚度和均匀性。
4.3背胶与基层贴合:将涂抹了背胶的铝塑板与基层紧密贴合,确保背胶和基层之间没有气泡和松动现象。
5.合页安装5.1选择合页:根据铝塑板的使用要求,选择合适的合页,具有良好的耐腐蚀性和耐磨性。

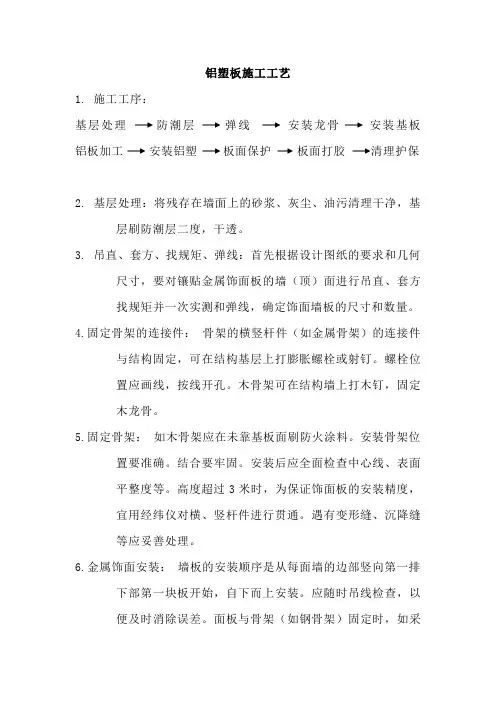

铝塑板施工工艺1. 施工工序:基层处理防潮层弹线安装龙骨安装基板铝板加工安装铝塑板面保护板面打胶清理护保2. 基层处理:将残存在墙面上的砂浆、灰尘、油污清理干净,基层刷防潮层二度,干透。
3. 吊直、套方、找规矩、弹线:首先根据设计图纸的要求和几何尺寸,要对镶贴金属饰面板的墙(顶)面进行吊直、套方找规矩并一次实测和弹线,确定饰面墙板的尺寸和数量。
4.固定骨架的连接件:骨架的横竖杆件(如金属骨架)的连接件与结构固定,可在结构基层上打膨胀螺栓或射钉。
螺栓位置应画线,按线开孔。
木骨架可在结构墙上打木钉,固定木龙骨。
5.固定骨架:如木骨架应在未靠基板面刷防火涂料。
安装骨架位置要准确。
结合要牢固。
安装后应全面检查中心线、表面平整度等。
高度超过3米时,为保证饰面板的安装精度,宜用经纬仪对横、竖杆件进行贯通。
遇有变形缝、沉降缝等应妥善处理。
6.金属饰面安装:墙板的安装顺序是从每面墙的边部竖向第一排下部第一块板开始,自下而上安装。
应随时吊线检查,以便及时消除误差。
面板与骨架(如钢骨架)固定时,如采用拉铆钉,应注意安装前认真调整板面垂直度与平整度。
板与板之间的缝隙一般为10-20MM,多用橡胶条或密封胶弹性材料处理。
7.收口处理:遇有收口处时,两种不同材料的交接不仅关系到装饰效果,而且对使用功能也有较大的影响。
因此,一般多用特制的两种材质性能相似的成型金属板进行妥善处理。
8.板口封胶:面层板施工完后,经检查验收无误,方可进行板口封胶。
封胶口半填弹线性圆型发泡嵌缝条,嵌缝条外硅胶根据设计选定使用。
通常情况下,封胶口采用半圆形。
9.成品保护:板口封胶前应将板口处用纸胶带封贴,待胶打好,检查无误后拆除。
打胶剩余胶应随时用胶桶收好,避免浪费并污染板面及环境。
面板全部施工完后应及时做好成品保护工作,可挂警示板、牌,亦可采用塑料布,板保护,铝板保护膜可待交工前拆除。
铝塑板装饰墙面施工方案及工艺方法铝塑板作为一种新型建筑装饰材料,被广泛应用于室内和室外的墙面装饰。
其外观美观、耐候性强、易于清洁,成为许多建筑装饰项目的首选材料之一、下面是一个关于铝塑板装饰墙面的施工方案及工艺方法的详细介绍。
一、施工准备1.确认工程图纸,包括墙面尺寸、开窗口、墙面平整度要求等。
2.选购所需材料,包括铝塑板板材、背后的支撑结构、粘固剂等。
3.检查墙面基层是否平整、干燥、无松动,必要时进行修补处理。
二、固定支撑结构1.根据工程图纸确定支撑结构的位置和间距。
2.使用打眼机将支撑结构固定在墙面上,确保其水平、垂直。
3.可根据需要在支撑结构上添加隔声、保温材料。
三、处理外角、内角1.根据墙面图纸确定外角、内角的位置和尺寸。
2.使用铝合金角料,根据外角、内角的长度剪切合适的尺寸。
3.将铝合金角料涂抹胶水,粘贴在外角、内角的位置,确保牢固。
四、安装铝塑板板材1.根据墙面尺寸和实际情况,测量铝塑板板材的尺寸,确保与墙面吻合。
2.将铝塑板板材放置在工作台上,根据实际要求使用电锯或切割机进行剪切。
3.使用骨架丝将铝塑板板材固定在支撑结构上,根据需要在板材表面钻孔,使用螺丝固定。
五、处理接缝和缝隙1.根据施工图纸确定需要处理的接缝和缝隙位置。
2.使用专业的密封胶填充接缝和缝隙,确保其平整。
3.使用橡胶刮刀将密封胶刮平,清理多余的胶水。
六、修整整体效果1.使用特制的铝合金角料将铝塑板板材与地面、天花板等连接处进行修饰。
2.使用专业的清洁剂和抹布清洁铝塑板板材表面,确保其光滑、亮丽。
3.对铝塑板板材表面进行防火处理和防污处理,增加其使用寿命和美观度。
以上是关于铝塑板装饰墙面施工方案及工艺方法的详细介绍。
在实际施工中,应根据具体情况进行调整和操作。
铝塑板装饰墙面的施工工艺要求较高,需要经验丰富的施工队伍进行操作,以确保施工质量和效果。
铝塑板施工工艺一、材料准备在进行铝塑板施工之前,首先需要准备好以下材料:1. 铝塑板:选择质量好、表面平整的铝塑板,确保要求的装饰效果和使用寿命。
2. 铝塑板专用粘合剂:选用适合铝塑板的粘合剂,确保固定牢靠。
3. 铝塑板专用胶条:用于填补铝塑板之间的缝隙,增强整体的密封性能。
4. 手工具:尺子、电钻、螺丝刀、胶刮等,以便进行尺寸测量、打孔和固定等作业。
二、施工步骤1. 测量和标记首先,根据实际需求,使用尺子等工具测量出要覆盖的墙面尺寸,并根据测量结果来裁剪铝塑板。
然后,在墙面上使用水平仪等工具,标记出安装铝塑板的位置和固定孔位,确保施工的准确性和整齐度。
2. 预孔根据标记的固定孔位,使用电钻等工具对墙面进行预孔处理,确保后续的固定牢固。
3. 涂抹胶条在铝塑板的四周边缘涂抹铝塑板专用的胶条,以增加密封性能,避免水分渗透。
4. 固定铝塑板将裁剪好的铝塑板放置在标记好的位置上,确保对齐度和垂直度。
然后,使用螺丝刀等工具将铝塑板固定在墙面上。
5. 确认间隙铝塑板之间需要有一定的间隙,以便扩张和收缩。
在安装铝塑板的过程中,通过合适的方式来调整板块之间的间距,确保表面平整度和美观度。
6. 检查和调整在将所有铝塑板安装完毕后,仔细检查每块板的固定情况和间隙调整,如果有不合适的地方,及时进行调整,确保施工质量。
三、施工注意事项1. 安全第一:在施工过程中,应注意个人安全,佩戴手套、口罩等防护用品,避免受伤或吸入有害物质。
2. 精确测量:施工前的测量工作十分重要,准确度直接影响到施工质量,所以务必细致仔细地进行测量工作。
3. 牢固固定:选用适当的胶水和固定螺丝,确保铝塑板能够牢固地固定在墙面上,避免松动或掉落。
4. 环境适应:在选择铝塑板之前,要考虑到施工环境的特点和需求,选择适合的材料,以确保施工质量和使用寿命。
5. 定期维护:施工完成后,定期进行铝塑板的检查和维护,及时修复损坏或松动的板块,延长使用寿命。
通过以上步骤和注意事项,我们可以实施铝塑板的施工工艺,达到预期的效果。
铝塑板墙面施工工艺一、施工准备(一)材料1、铝塑板:表面光滑,色调一致,不能有锯毛,啃头的痕迹。
2、木方:30*40红松或白松木方条,含水率应小于15%,并不能有腐朽、节疤、劈裂、扭曲等弊病。
3、衬板:9~15MM的胶合板,表面平整、光滑。
4、硬木压条:30*50MM方条,不能有腐朽、节疤、劈裂等毛病。
5、其它:圆钉、万能胶、射钉等。
6、施工工具:电锯、割刀、锣木机、电钻、射钉枪、锺子等。
二、操作工艺(一)施工要点:1、砌砖墙时,在设计规定的木墙裙位置上,预埋入经过防腐处理的木砖。
2、木栅格用30*40MM的木方条,分格档距以300*300MM为宜。
3、木栅格直接与每一块木砖钉牢,每一块木砖钉两枚钉子,钉子以上下斜角错开,这样不容易出现松动现象。
4、装饰铝塑板面层如需拼缝、裁口时,应按设计进行。
(二)操作方法1、安设墙裙面时,先在墙上弹线分档,木栅格墙筋用圆钉与木砖钉牢。
2、墙面钉上木栅格墙筋时,横向设标筋拉通线拉平,竖向吊线找直。
根部和转角处用方尺找规矩,所楔木垫块必须与木栅格钉牢。
3、用9~15MM厚胶合板作底层,好面向外,底板和木栅格接触面涂胶后钉在木栅格上。
外露钉帽必须钉入板中2MM。
4、墙面木栅格在阴阳角转角处的两面墙面300MM范围内必须加钉木楞。
5、装饰防火胶板的背面应均匀涂刷一道薄木胶液,然后紧密粘贴,板子的上口应平齐。
并用小木条加钉小圆钉暂时固定,待胶液固化后,拔除圆钉和木条。
板块楼地面工程工艺流程:基层处理→找标高弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装。
1、基层清理将楼地面清理干净并润湿。
2、水泥砂浆打底a、按控制标高和坡度,先在房间四周基层上做好灰饼,房间中间每隔1.5m左右用干硬性砂浆做一道冲筋。
冲筋厚度不宜小于20mm。
b、做完冲筋后,在基层面均匀洒水湿润,然后刷一度水灰比0.4素水泥浆,一次面积不宜过大,必须随刷随铺找平层。
c、用于抹找平层的水泥砂浆,按配合比用机械搅拌均匀,稠度应尽量小。
铝塑板施工工艺及流程1、测量放线1)根据主体结构上的轴线和标高线,按设计要求将支承骨架的安装位置线准确地弹到主体结构上。
2)将所有预埋件打出,并复测其尺寸。
3)测量放线时应控制分配误差,不是误差积累。
4)测量放线应在风力不大于四级情况下进行。
放线后应及时校核,以保证幕墙垂直度及立柱位置的正确性。
2、安装连接件将连接件与主体结构上的预埋件焊接固定。
当主体结构上没有埋设预埋铁件时,可在主体结构上打孔安设膨胀螺栓与连接铁件固定。
3、安装骨架1)按弹线位置准确无误地将经过防锈处理的立柱用焊接或螺栓固定在连接件上。
安装时应随时检标高和中心线位置对面积较大、层高较高的外墙铝板幕墙骨架立柱,必须用测量仪器和线坠测量,校正其位置,以保证骨架竖杆铅直和平整。
立柱安装标高偏差不应大于3㎜,轴线前后偏差不应大于2㎜,左右偏差不应大于3㎜;相邻两根立柱标高偏差不应大于3㎜,同层立柱的最大标高偏差不应大于5㎜,相邻两根立挺距离偏差不应大于2㎜。
2)将横梁两端的连接件及垫片安装在立柱的预定位置,并应安装牢固,其接缝应严密;相邻两根横梁的水平偏差不应大于1㎜。
同层标高偏差:当一幅幕墙宽度小于或等于35 m 时不应大于5㎜;当一幅幕墙宽度大于35m时,不应大于7㎜。
4、安装防火材料应采用优质防火棉,抗火期要达到有关部门的要求。
将防火棉用镀锌钢板固定。
应使防火棉连续地密封于楼板与金属板之间的空位上,形成一道防火带,中间不得有空隙。
5、安装铝板1、测量放线按施工图用铆钉或螺栓将铝合金板饰面逐块固定在型钢骨架上。
板与板之间留缝10~15㎜,以便调整安装误差。
金属板安装时,左右、上下的偏差不应大于1.5㎜.6、处理板缝用清洁剂将金属板及框表面清洁干净后,立即在铝板之间的缝隙中先安放密封条或防风雨胶条,再注入硅酮耐候密封胶等材料,注胶要饱满,不能有空隙或气泡.7、处理幕墙收口收口处理可利用金属板将墙板端部及龙骨部位封盖.8、处理变形缝处理变形缝首先要满足建筑物伸缩、沉降的需要,同时也应达到装饰效果。

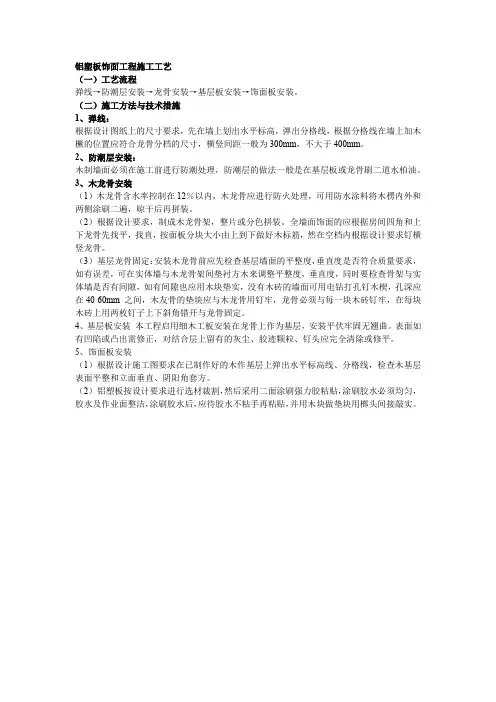

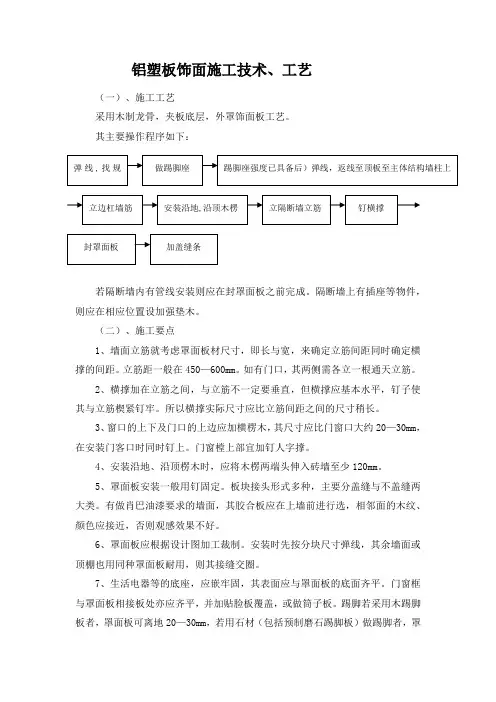

铝塑板饰面施工技术、工艺(一)、施工工艺采用木制龙骨,夹板底层,外罩饰面板工艺。
其主要操作程序如下:弹线,找规做踢脚座踢脚座强度已具备后)弹线,返线至顶板至主体结构墙柱上立边杠墙筋安装沿地,沿顶木楞立隔断墙立筋钉横撑封罩面板加盖缝条若隔断墙内有管线安装则应在封罩面板之前完成。
隔断墙上有插座等物件,则应在相应位置设加强垫木。
(二)、施工要点1、墙面立筋就考虑罩面板材尺寸,即长与宽,来确定立筋间距同时确定横撑的间距。
立筋距一般在450—600mm。
如有门口,其两侧需各立一根通天立筋。
2、横撑加在立筋之间,与立筋不一定要垂直,但横撑应基本水平,钉子使其与立筋楔紧钉牢。
所以横撑实际尺寸应比立筋间距之间的尺寸稍长。
3、窗口的上下及门口的上边应加横楞木,其尺寸应比门窗口大约20—30mm,在安装门客口时同时钉上。
门窗樘上部宜加钉人字撑。
4、安装沿地、沿顶楞木时,应将木楞两端头伸入砖墙至少120mm。
5、罩面板安装一般用钉固定。
板块接头形式多种,主要分盖缝与不盖缝两大类。
有做肖巴油漆要求的墙面,其胶合板应在上墙前进行选,相邻面的木纹、颜色应接近,否则观感效果不好。
6、罩面板应根据设计图加工裁制。
安装时先按分块尺寸弹线,其余墙面或顶棚也用同种罩面板耐用,则其接缝交圈。
7、生活电器等的底座,应嵌牢固,其表面应与罩面板的底面齐平。
门窗框与罩面板相接板处亦应齐平,并加贴脸板覆盖,或做筒子板。
踢脚若采用木踢脚板者,罩面板可离地20—30mm,若用石材(包括预制磨石踢脚板)做踢脚者,罩面板上端应与踢脚板上口接缝严密。
8、用复合铝板罩面。
施工程序:测量放线钢木结构底架制安铝板定型加工现场铝板安装接缝涂玻璃胶清洁卫生钢木结构底架制作:底架一般较多地采用钢木结构。
首先做好钢结构底架,然后封厚夹板作为复合铝板覆盖板基层面。
所有非不锈钢部件的钢构件都要油防锈漆;(1)铝板加工:根据设计图纸尺寸和现场做好广底架的尺寸修正值开料,异形材需在专业工厂加工好,以确保加工精度;(2)铝板安装:加工好铝板用玻璃胶粘贴在夹板的底架上,两边收口嵌入收口槽内;(3)接缝涂胶、清洁卫生:将铝板覆盖板的保护胶拆除,再用胶带纸贴好接缝的两侧,留出涂胶缝,清理干净,从上而下,一次性注完透明玻璃胶,刷平,撕掉胶带纸即可。
铝塑板施工工艺
简单说下(以墙面来说明):
1、基层找平:原墙面基础做平整(一般简单的工装或者家装基本不用做,嘿嘿,偷工减料)
2、安装木龙骨:墙面打孔,木榫固定,一般用20*30木龙骨,间距@400,400或者@600,600(轻钢龙骨也可(木龙骨需刷防火涂料)
3、安装基层板:多层板、细木工板固定与木龙骨基础上或者轻钢龙骨上(木基层板需刷防火涂料)
4、安装铝塑板:立时得胶水满涂铝塑板背面(安装面)等待10~15分钟,上板子就可以了。
顶面做法也差不多,只是龙骨固定方法稍有区别,还有基层板尽量不要太厚的,考虑自重问题!
一般装修就三步:龙骨基础——基层——饰面,一般的工艺基本都会适合,就像个公式。
如果是室外的那就是在外墙打孔,角钢结构基础(一般的面积38#角钢就OK了),间距、凸出外墙的厚度看具体设计,一般来说600的间距差不多,用8~10的膨胀螺栓固定(最好是化学螺栓),
至于角钢的做法一般就2种,一种是满做法,一种是矩形框法(省点料,呵呵),不要忘记斜撑哦,接下来就一样了,上基层板、铝塑板,基层板要注意,因为是室外要注意防水。
还有要注意的是上沿口顶面的防水要做好,注意留坡,白铁皮翻边或者防水卷材都可以,有时候可能还要做排水沟,有问题可以继续交流
38*4等边角钢的每米重量是2.26kg,40*3的是1.85KG/米,40*4的是2.42KG/米,乘上你们当地的钢材的价格就是每米的单价了。
