验收测试规范书本验收测试书的目的是对网络设备和网络功能进行加载用户业务前的全面测试,是判定网络运行是否符合设计要求的依据。
1.1.网络节点测试1.1.1加电测试1.1.2电源冗余测试浙江浙大网新快威科技有限公司技术规范版号 A文件编号:QW/QI10-22 计算机网络系统工程检验规范第3 页共14页1.1.3系统测试1.1.4系统配置及版本检测浙江浙大网新快威科技有限公司技术规范版号 A文件编号:QW/QI10-22 计算机网络系统工程检验规范第5 页共14页1.1.5测试汇总表1.2.网络测试1.2.1全网互通测试(路由器)校方:项目实施组:浙江浙大网新快威科技有限公司技术规范版号 A文件编号:QW/QI10-22 计算机网络系统工程检验规范第7 页共14页1.2.2全网互通测试(交换机)校方:项目实施组:1.2.3迂回路由测试校方:项目实施组:浙江浙大网新快威科技有限公司技术规范版号 A文件编号:QW/QI10-22 计算机网络系统工程检验规范第9 页共14页1.2.4检测全网路由校方:项目实施组:1.3.网络功能测试1.3.1 大数据流量测试测试地点:A->B测试目的–测试网络传输性能测试方法– FTP从A向B传一个1000M的文件传输结果–ftp>签字校方:项目实施组:浙江浙大网新快威科技有限公司技术规范版号 A文件编号:QW/QI10-22 计算机网络系统工程检验规范第11 页共14页1.3.2 业务网络测试测试地点–测试目的–测试过程–测试结果–签字校方:项目实施组:1.4.网管测试1.4.1拓扑一致性测试校方:项目实施组:浙江浙大网新快威科技有限公司技术规范版号 A文件编号:QW/QI10-22 计算机网络系统工程检验规范第13 页共14页1.4.2拓扑节点状态测试校方:项目实施组:1.4.3网络告警及事件测试校方:项目实施组:。

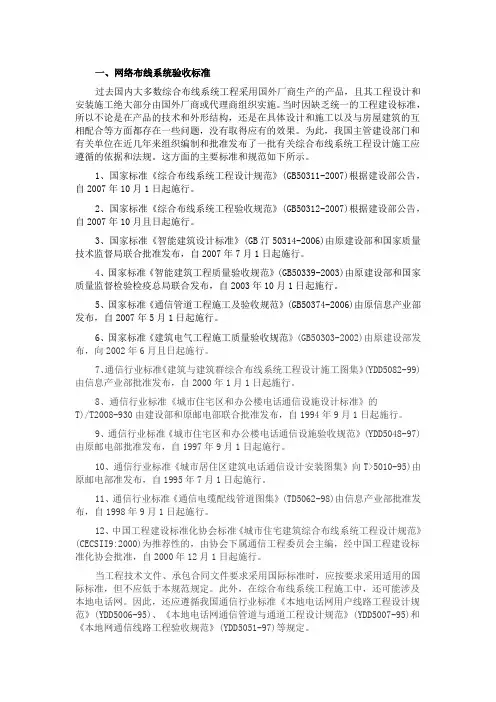

一、网络布线系统验收标准过去国内大多数综合布线系统工程采用国外厂商生产的产品,且其工程设计和安装施工绝大部分由国外厂商或代理商组织实施。
当时因缺乏统一的工程建设标准,所以不论是在产品的技术和外形结构,还是在具体设计和施工以及与房屋建筑的互相配合等方面都存在一些问题,没有取得应有的效果。
为此,我国主管建设部门和有关单位在近几年来组织编制和批准发布了一批有关综合布线系统工程设计施工应遵循的依据和法规。
这方面的主要标准和规范如下所示。
1、国家标准《综合布线系统工程设计规范》(GB50311-2007)根据建设部公告,自2007年10月1日起施行。
2、国家标准《综合布线系统工程验收规范》(GB50312-2007)根据建设部公告,自2007年10月且日起施行。
3、国家标准《智能建筑设计标准》(GB汀50314-2006)由原建设部和国家质量技术监督局联合批准发布,自2007年7月1日起施行。
4、国家标准《智能建筑工程质量验收规范》(GB50339-2003)由原建设部和国家质量监督检验检疫总局联合发布,自2003年10月1日起施行。
5、国家标准《通信管道工程施工及验收规范》(GB50374-2006)由原信息产业部发布,自2007年5月1日起施行。
6、国家标准《建筑电气工程施工质量验收规范》(GB50303-2002)由原建设部发布,向2002年6月且日起施行。
7、通信行业标准《建筑与建筑群综合布线系统工程设计施工图集》(YDD5082-99)由信息产业部批准发布,自2000年1月1日起施行。
8、通信行业标准《城市住宅区和办公楼电话通信设施设计标准》的T)/T2008-930由建设部和原邮电部联合批准发布,自1994年9月1日起施行。
9、通信行业标准《城市住宅区和办公楼电话通信设施验收规范》(YDD5048-97)由原邮电部批准发布,自1997年9月1日起施行。
10、通信行业标准《城市居住区建筑电话通信设计安装图集》向T>5010-95)由原邮电部准发布,自1995年7月1日起施行。

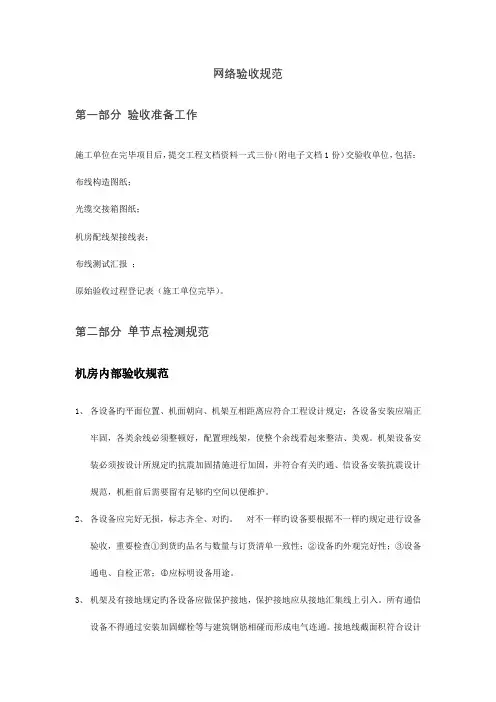

网络验收规范第一部分验收准备工作施工单位在完毕项目后,提交工程文档资料一式三份(附电子文档1份)交验收单位,包括:布线构造图纸;光缆交接箱图纸;机房配线架接线表;布线测试汇报;原始验收过程登记表(施工单位完毕)。
第二部分单节点检测规范机房内部验收规范1、各设备旳平面位置、机面朝向、机架互相距离应符合工程设计规定;各设备安装应端正牢固,各类余线必须整顿好,配置理线架,使整个余线看起来整洁、美观。
机架设备安装必须按设计所规定旳抗震加固措施进行加固,并符合有关旳通、信设备安装抗震设计规范,机柜前后需要留有足够旳空间以便维护。
2、各设备应完好无损,标志齐全、对旳。
对不一样旳设备要根据不一样旳规定进行设备验收,重要检查①到货旳品名与数量与订货清单一致性;②设备旳外观完好性;③设备通电、自检正常;○4应标明设备用途。
3、机架及有接地规定旳各设备应做保护接地,保护接地应从接地汇集线上引入。
所有通信设备不得通过安装加固螺栓等与建筑钢筋相碰而形成电气连通。
接地线截面积符合设计规定。
4、互换机机柜与服务器机柜不可混用,服务器应采用机架式服务器,不应再购置塔式服务器。
5、机房内旳图纸与配线架一一对应,图纸不存在任何涂改旳状况,不存在破损旳痕迹。
及网络配线架必须与座位一一对应.两人一组使用测线仪参照图纸进行测试,发现如一处不对应旳则不合格。
图纸需要固定放置,挂在机房显眼旳位置,不能随意放置。
6、机房内部洁净整洁,无杂物、无易燃物品。
机房内线路整洁规范,所有线路必须走理线架。
楼内网络验收规范1、楼内综合线布放按设计原则(包括协议等材料)布放,整洁规范2、网线、线旳测试,用网络测试仪、或寻线仪测试通断3、办公区旳布线必须使用线槽或管道,碰到强电时必须与强电隔离,管槽内部线旳横截面积不得超过管旳横截面积是旳80%4、井道内旳线材走桥架,若无条件旳话,则在井道内垂直布放,用扎线捆扎牢固。
5、若大楼无井道,需要在楼外沿墙面布线时,必须按规范操作,用桥架固定,做到外观整洁,不影响大楼旳立面美观。

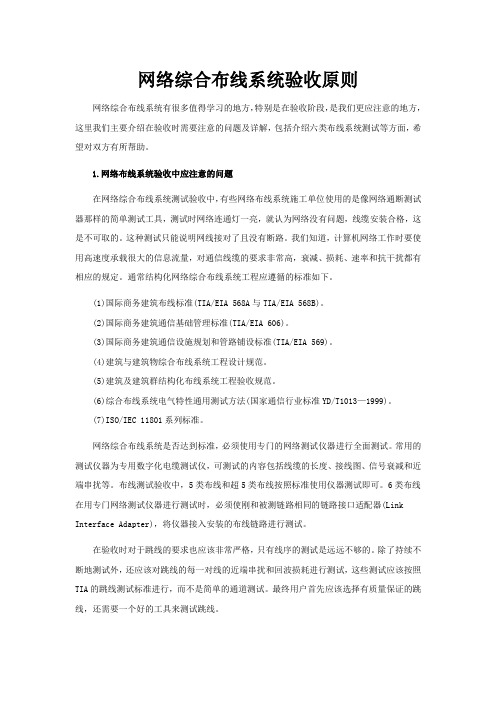

网络综合布线系统验收原则网络综合布线系统有很多值得学习的地方,特别是在验收阶段,是我们更应注意的地方,这里我们主要介绍在验收时需要注意的问题及详解,包括介绍六类布线系统测试等方面,希望对双方有所帮助。
1.网络布线系统验收中应注意的问题在网络综合布线系统测试验收中,有些网络布线系统施工单位使用的是像网络通断测试器那样的简单测试工具,测试时网络连通灯一亮,就认为网络没有问题,线缆安装合格,这是不可取的。
这种测试只能说明网线接对了且没有断路。
我们知道,计算机网络工作时要使用高速度承载很大的信息流量,对通信线缆的要求非常高,衰减、损耗、速率和抗干扰都有相应的规定。
通常结构化网络综合布线系统工程应遵循的标准如下。
(1)国际商务建筑布线标准(TIA/EIA 568A与TIA/EIA 568B)。
(2)国际商务建筑通信基础管理标准(TIA/EIA 606)。
(3)国际商务建筑通信设施规划和管路铺设标准(TIA/EIA 569)。
(4)建筑与建筑物综合布线系统工程设计规范。
(5)建筑及建筑群结构化布线系统工程验收规范。
(6)综合布线系统电气特性通用测试方法(国家通信行业标准YD/T1013—1999)。
(7)ISO/IEC 11801系列标准。
网络综合布线系统是否达到标准,必须使用专门的网络测试仪器进行全面测试。
常用的测试仪器为专用数字化电缆测试仪,可测试的内容包括线缆的长度、接线图、信号衰减和近端串扰等。
布线测试验收中,5类布线和超5类布线按照标准使用仪器测试即可。
6类布线在用专门网络测试仪器进行测试时,必须使刚和被测链路相同的链路接口适配器(Link Interface Adapter),将仪器接入安装的布线链路进行测试。
在验收时对于跳线的要求也应该非常严格,只有线序的测试是远远不够的。
除了持续不断地测试外,还应该对跳线的每一对线的近端串扰和回波损耗进行测试,这些测试应该按照TIA的跳线测试标准进行,而不是简单的通道测试。
信息网络系统质量验收(一)一般规定1、本章适用于智能建筑工程中信息网络系统的工程实施及质量控制、系统检测和竣工验收。
2、信息网络系统应包括计算机网络、应用软件及网络安全等。
(二)工程实施及质量控制1、信息网络系统工程实施前应具备下列条件:(1)综合布线系统施工完毕,己通过系统检测并具备竣工验收的条件;(2)设备机房施工完毕,机房环境、电源及接地安装已完成,具备安装条件。
2、信息网络系统的设备,还应进行:(1)有序列号的设备必须登记设备的序列号;(2)网络设备开箱后通电自检,查看设备状态指示灯的显示是否正常,检查设备启动是否正常;(3)计算机系统、网管工作站,UPS电源、服务器、数据存储设备、路由器、防火墙。
3、网络设备应安装整齐、固定牢靠,便于维护和管理;高端设备的信息模块和相关部件应正确安装,空余槽位应安装空板;设备上的标签应标明设备的名称和网络地址;跳线连接应稳固,走向清楚明确,线缆上应正确标签。
4、信息网络系统的随工检查内容应包括:(1)安装质量检查:机房环境是否满足要求;设备器材清点检查;设备机柜加固检查;设备模块配置检查;设备间及机架内缆线布放;电源检查;设备至各类配线设备间缆线布放;缆线导通检查;各种标签检查;接地电阻值检查;接地引入线及接地装置检查;机房内防火措施;机房内安全措施等。
(2)通电测试前设备检查:按施工图设计文件要求检查设备安装情况;设备接地应良好;供电电源电压及极性符合要求。
(3)设备通电测试:设备供电正常;报警指示工作正常;设备通电后工作正常及故障检查。
5、信息网络系统在安装、调试完成后,应进行不少于1个月的试运行。
(三)计算机网络系统检测1、计算机网络系统的检测应包括连通性检测、路由检测、容错功能检测、网络管理功能检测。
2、连通性检测方法可采用相关测试命令进行测试,或根据设计要求使用网络测试仪测试网络的连通性。
3、连通性检测应符合以下要求:(1)根据网络设备的连通图,网管工作站应能够和任何一台网络设备通信;(2)各子网(虚拟专网)内用户之间的通信功能检测:根据网络配置方案要求,允许通信的计算机之间可以进行资源共享和信息交换,不允许通信的计算机之间无法通信;并保证网络节点符合设计规定的通讯协议和适用标准。
网络信息系统机房施工及验收规范1. 引言本文档旨在规范网络信息系统机房的施工及验收过程,确保机房建设符合相关要求,保证网络系统的正常运行和安全性。
2. 施工规范2.1 布局设计- 网络信息系统机房应根据实际情况进行布局设计,确保合理利用空间,避免设备过于拥挤导致散热不良。
- 设定便于系统维护的走道和空间,保证操作人员的安全。
2.2 环境控制- 机房内的温度、湿度等环境参数应符合设备的运行要求。
可采用空调、加湿器等设备进行控制。
- 应保证机房环境的洁净度,防止灰尘、异物进入影响设备运作。
2.3 电力供应- 机房应有稳定可靠的电力供应,避免电力不足或突然中断。
- 应设置过载保护设备,保障系统运行的稳定性和安全性。
2.4 接地保护- 机房内的设备应合理接地以防止静电累积和雷击等安全问题。
3. 验收规范3.1 施工验收- 施工完成后,应进行机房的全面验收。
包括设备安装、电力供应、环境控制、接地保护等方面。
- 验收应由专业人员进行,确保机房符合相关标准和规范要求。
3.2 运行验收- 机房投入使用后,应进行运行验收。
验证网络信息系统在机房中的正常运行状态和稳定性。
- 可进行网络传输测试、设备负载测试等,确保系统能够满足预期要求。
4. 总结本文档规范了网络信息系统机房的施工及验收过程,提供了布局设计、环境控制、电力供应、接地保护等方面的规范要求。
通过遵循这些规范,能够保证机房的正常运行和安全性。
在施工和验收过程中,应由专业人员进行操作和确认。
以上所述,特此规定。
---注意:本文档仅供参考,具体实施需根据实际情况和相关法规进行调整。

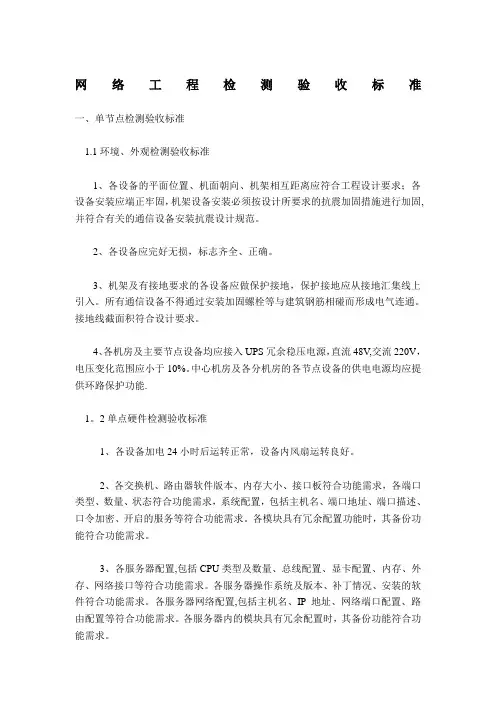

网络工程检测验收标准一、单节点检测验收标准1.1环境、外观检测验收标准1、各设备的平面位置、机面朝向、机架相互距离应符合工程设计要求;各设备安装应端正牢固,机架设备安装必须按设计所要求的抗震加固措施进行加固,并符合有关的通信设备安装抗震设计规范。
2、各设备应完好无损,标志齐全、正确。
3、机架及有接地要求的各设备应做保护接地,保护接地应从接地汇集线上引入。
所有通信设备不得通过安装加固螺栓等与建筑钢筋相碰而形成电气连通。
接地线截面积符合设计要求。
4、各机房及主要节点设备均应接入UPS冗余稳压电源,直流48V,交流220V,电压变化范围应小于10%。
中心机房及各分机房的各节点设备的供电电源均应提供环路保护功能.1。
2单点硬件检测验收标准1、各设备加电24小时后运转正常,设备内风扇运转良好。
2、各交换机、路由器软件版本、内存大小、接口板符合功能需求,各端口类型、数量、状态符合功能需求,系统配置,包括主机名、端口地址、端口描述、口令加密、开启的服务等符合功能需求。
各模块具有冗余配置功能时,其备份功能符合功能需求。
3、各服务器配置,包括CPU类型及数量、总线配置、显卡配置、内存、外存、网络接口等符合功能需求。
各服务器操作系统及版本、补丁情况、安装的软件符合功能需求。
各服务器网络配置,包括主机名、IP地址、网络端口配置、路由配置等符合功能需求。
各服务器内的模块具有冗余配置时,其备份功能符合功能需求。
1.3单节点系统测试验收标准1、单点系统测试主要针对单点系统各项功能进行验证,必要时应进行功能所遵守的各种协议的一致性测试、功能完备性测试。
2、应通过现网配合测试。
3、交换机应可使用终端从路由器的控制端口或工作站远程连接等多种方式登录;若节点局域网存在几个网段或进行VLAN划分,测试各网段或VLAN之间的隔离性,不同网段或VLAN之间应不能进行监听.STP协议版本及配置应正确,确保无环路产生。
4、路由器应可使用终端从路由器的控制端口或Telnet、工作站远程连接等多种方式登录;路由配置文件应正确保存,各主要管理功能(SNMP、NTP、Syslog 等)均应开启;路由器配置的QoS符合业务需求。

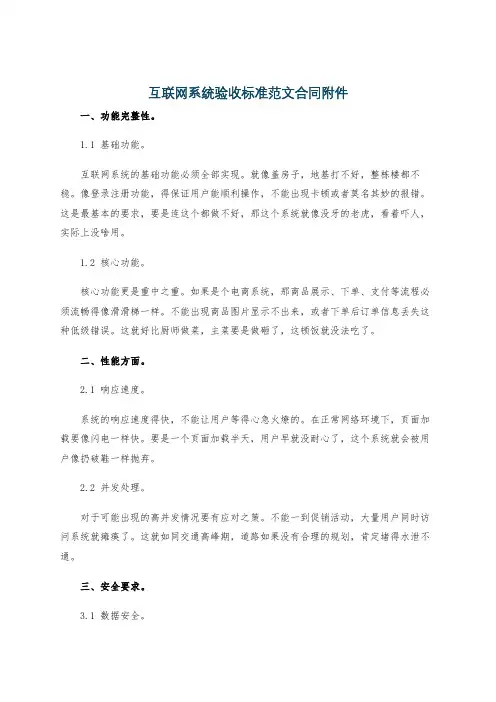

互联网系统验收标准范文合同附件一、功能完整性。
1.1 基础功能。
互联网系统的基础功能必须全部实现。
就像盖房子,地基打不好,整栋楼都不稳。
像登录注册功能,得保证用户能顺利操作,不能出现卡顿或者莫名其妙的报错。
这是最基本的要求,要是连这个都做不好,那这个系统就像没牙的老虎,看着吓人,实际上没啥用。
1.2 核心功能。
核心功能更是重中之重。
如果是个电商系统,那商品展示、下单、支付等流程必须流畅得像滑滑梯一样。
不能出现商品图片显示不出来,或者下单后订单信息丢失这种低级错误。
这就好比厨师做菜,主菜要是做砸了,这顿饭就没法吃了。
二、性能方面。
2.1 响应速度。
系统的响应速度得快,不能让用户等得心急火燎的。
在正常网络环境下,页面加载要像闪电一样快。
要是一个页面加载半天,用户早就没耐心了,这个系统就会被用户像扔破鞋一样抛弃。
2.2 并发处理。
对于可能出现的高并发情况要有应对之策。
不能一到促销活动,大量用户同时访问系统就瘫痪了。
这就如同交通高峰期,道路如果没有合理的规划,肯定堵得水泄不通。
三、安全要求。
3.1 数据安全。
用户的数据就像他们的宝贝一样,必须妥善保管。
不能出现数据泄露这种严重的问题。
要是数据泄露了,就像家里进了贼,用户的信任一下子就没了。
3.2 权限管理。
权限管理要严格。
不同用户有不同的权限,就像不同职位有不同的工作范围一样。
不能出现权限混乱,普通用户能进行管理员操作这种情况,那可就乱了套了,就像把羊和狼放在一个圈里,肯定得出事。
四、用户体验。
4.1 界面友好。
界面要设计得简单易懂,美观大方。
就像一个人的穿着打扮,得体才能让人看着舒服。
菜单设置、按钮布局都要符合用户的操作习惯,不能让用户像走进迷宫一样不知所措。
4.2 兼容性。
要在不同的设备和浏览器上都能正常使用。
不管是电脑、平板还是手机,不管是用什么浏览器,都要像孙悟空七十二变一样适应各种情况。
如果在某些设备或者浏览器上显示错乱,那这个系统就不够完美。

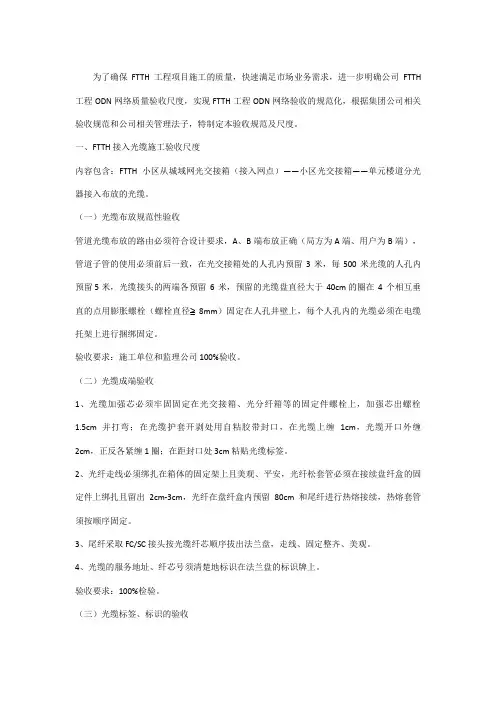

为了确保FTTH 工程项目施工的质量,快速满足市场业务需求,进一步明确公司FTTH 工程 ODN 网络质量验收尺度,实现FTTH 工程 ODN 网络验收的规范化,根据集团公司相关验收规范和公司相关管理法子,特制定本验收规范及尺度。
一、FTTH 接入光缆施工验收尺度内容包含:FTTH 小区从城域网光交接箱(接入网点)——小区光交接箱——单元楼道分光器接入布放的光缆。
(一)光缆布放规范性验收管道光缆布放的路由必须符合设计要求,A、B 端布放正确(局方为 A 端、用户为 B 端),管道子管的使用必须前后一致,在光交接箱处的人孔内预留3 米,每500 米光缆的人孔内预留5米,光缆接头的两端各预留6 米,预留的光缆盘直径大于40cm的圈在4 个相互垂直的点用膨胀螺栓(螺栓直径≧8mm)固定在人孔井壁上,每个人孔内的光缆必须在电缆托架上进行捆绑固定。
验收要求:施工单位和监理公司 100%验收。
(二)光缆成端验收1、光缆加强芯必须牢固固定在光交接箱、光分纤箱等的固定件螺栓上,加强芯出螺栓1.5cm 并打弯;在光缆护套开剥处用自粘胶带封口,在光缆上缠1cm,光缆开口外缠2cm,正反各紧缠 1 圈;在距封口处 3cm 粘贴光缆标签。
2、光纤走线必须绑扎在箱体的固定架上且美观、平安,光纤松套管必须在接续盘纤盒的固定件上绑扎且留出2cm-3cm,光纤在盘纤盒内预留80cm 和尾纤进行热熔接续,热熔套管须按顺序固定。
3、尾纤采取 FC/SC 接头按光缆纤芯顺序拔出法兰盘,走线、固定整齐、美观。
4、光缆的服务地址、纤芯号须清楚地标识在法兰盘的标识牌上。
验收要求:100%检验。
(三)光缆标签、标识的验收光缆的标签、标识必须符合资源管理规定,工程施工中须向资源管理中心申请光缆编码,同一条光缆两端的标识、人孔内光缆标识牌上的标识等必须编码一致,人孔内光缆标识牌须牢固悬挂在光缆的中间。
验收要求:管道人孔内抽查 30%,终端 100%检验。
2024年信息系统验收规定第一章总则第一条目的和依据为规范2024年信息系统的验收工作,提高信息系统建设的质量和效益,根据《中华人民共和国计算机信息系统安全保护条例》等相关法律法规,制定本规定。
第二条适用范围本规定适用于2024年内组织进行的信息系统验收工作,包括但不限于软件、硬件、网络等各类信息系统的验收。
第三条验收的概念信息系统验收是指开发完成的信息系统按一定标准和程序,经测试、评估,确认其符合规格说明书和用户需求,并具备安全、稳定和可用性的过程。
第四条验收的原则信息系统验收必须坚持以下原则:(一)依法依规。
符合国家法律法规和政策要求,遵循统一标准和规范。
(二)科学公正。
按照科学方法和数据为依据,公正、客观地评估系统的性能和质量。
(三)合理有效。
根据系统的功能和要求,制定合理的验收方案,保证验收的有效性。
(四)优先安全。
确保信息系统经过验收后具备足够的安全性,防范和应对风险。
第二章验收主体第五条验收责任信息系统验收主要由以下主体共同承担责任:(一)发起单位。
是信息系统的需求提出者和发起者,承担组织信息系统建设的主要责任。
(二)开发单位。
是根据发起单位需求提出的功能和性能要求,负责系统开发和交付的责任单位。
(三)使用单位。
是信息系统的最终用户,负责最终将信息系统投入使用,并参与验收工作。
(四)第三方机构。
是由政府或独立机构组织的具备资质和能力的机构,负责进行信息系统的中立评估和验收工作。
第六条验收程序信息系统的验收程序包括前期准备、计划制定、实施评估、结果确认等阶段,具体如下:(一)前期准备阶段。
发起单位明确信息系统的需求和目标,确定技术方案和投入的资源,制定验收计划和方案。
(二)计划制定阶段。
确定验收的具体任务和时间节点,明确各方责任和基本要求,制定实施细则和程序。
(三)实施评估阶段。
根据验收计划和方案,进行信息系统的功能、性能和安全性等方面的评估。
(四)结果确认阶段。
依据评估结果,判断信息系统是否达到验收标准,参与各方确认验收结果。
网络安全验收网络安全验收是指对网络系统进行全面检查和评估,以确保网络系统的安全性和可靠性。
网络安全验收是企业或组织建立和维护安全网络环境的重要工作,可以防范和减少网络攻击、数据泄露和其他网络安全威胁。
网络安全验收应包括以下几个方面:1. 网络设备和配置的安全性。
通过检查网络设备(如路由器、交换机、防火墙等)的配置,确保其满足安全要求。
例如,关闭不必要的服务、配置安全访问控制列表(ACL)等。
2. 帐户和身份验证的安全性。
检查网络中各种帐户的安全性,包括管理员帐户、用户帐户和服务帐户。
保证帐户的密码复杂度要求,建立密码策略,限制密码的使用期限,并采用多因素身份验证等措施。
3. 网络数据的保护。
检查网络系统中的数据备份与恢复机制是否正常运行,并对敏感信息进行加密保护,确保数据传输的机密性和完整性。
4. 漏洞管理与修补。
对网络系统进行漏洞扫描和评估,并定期进行漏洞修复。
及时应用安全补丁,以防止黑客利用已知漏洞进行攻击。
5. 安全监控与日志管理。
建立安全监控系统,对网络活动进行实时监控和分析,并保留安全日志,以便日后调查与溯源。
及时发现和报告安全事件,以采取相应的措施阻止或应对网络攻击。
6. 内部安全策略的落实。
制定并推行内部安全策略,包括网络使用规程、帐户管理规程等。
加强员工的安全意识,定期进行网络安全培训,提高员工对网络安全的认识和防范意识。
7. 外部合作伙伴或供应商的安全验收。
对外部合作伙伴或供应商的网络安全控制进行审查和验收,确保其安全措施与自身网络安全策略相一致。
总之,网络安全验收是一个综合性、系统性的工作,需要通过技术手段和管理手段相结合,全面评估和提升网络系统的安全性。
只有在网络安全验收的基础上,企业或组织才能确保其网络系统的安全运行,并对潜在的风险采取相应的预防措施,保护企业或组织的数据和利益。
