梯子间安装安全技术措施(正式)
- 格式:docx
- 大小:38.77 KB
- 文档页数:14

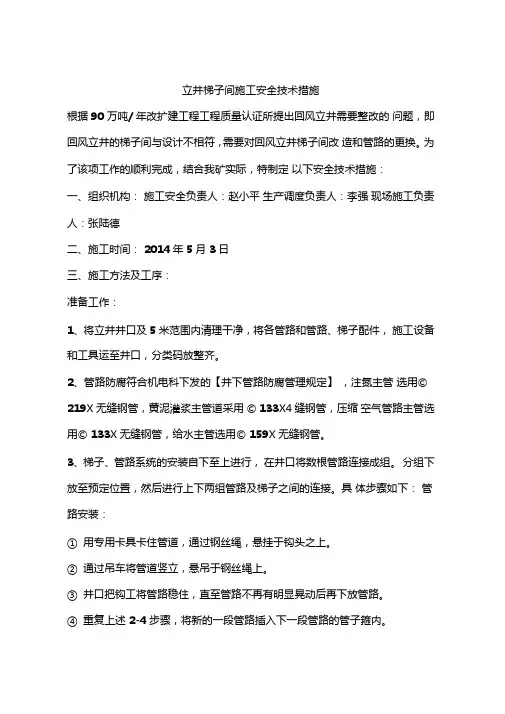

立井梯子间施工安全技术措施根据90 万吨/ 年改扩建工程工程质量认证所提出回风立井需要整改的问题,即回风立井的梯子间与设计不相符,需要对回风立井梯子间改造和管路的更换。
为了该项工作的顺利完成,结合我矿实际,特制定以下安全技术措施:一、组织机构:施工安全负责人:赵小平生产调度负责人:李强现场施工负责人:张陆德二、施工时间:2014年5月3日三、施工方法及工序:准备工作:1、将立井井口及5 米范围内清理干净,将各管路和管路、梯子配件,施工设备和工具运至井口,分类码放整齐。
2、管路防腐符合机电科下发的【井下管路防腐管理规定】,注氮主管选用© 219X无缝钢管,黄泥灌浆主管道采用© 133X4缝钢管,压缩空气管路主管选用© 133X无缝钢管,给水主管选用© 159X无缝钢管。
3、梯子、管路系统的安装自下至上进行,在井口将数根管路连接成组。
分组下放至预定位置,然后进行上下两组管路及梯子之间的连接。
具体步骤如下:管路安装:①用专用卡具卡住管道,通过钢丝绳,悬挂于钩头之上。
②通过吊车将管道竖立,悬吊于钢丝绳上。
③井口把钩工将管路稳住,直至管路不再有明显晃动后再下放管路。
④重复上述2-4 步骤,将新的一段管路插入下一段管路的管子箍内。
⑤对管路进行找正,定位。
⑥单组管路数量达到额定数量时候,以3m/s 的速度,下放该组管路至预定位置。
⑦对成组的管路进行找正、定位。
⑧安装管路的永久卡具,连接管路。
梯子安装:①通过钢丝绳,将梯子悬挂于钩头之上。
②通过吊车将梯子树立,悬吊于钢丝绳上。
③井口把钩工将梯子稳住,直至梯子不再有明显晃动后再下放梯子。
④以3m/s 的速度,下放该组梯子至预定位置。
⑤对梯子进行找正,定位。
⑥安装梯子的永久固定装置,等候下一阶梯子的安装。
⑦重复上述1-4 步骤,下放该组梯子至预定位置。
⑧对梯子进行找正,定位,并进行两阶梯子之间的连接。
⑨安装梯子的永久固定装置,等候下一阶梯子的安装直至结束。
回风立井梯子间安装工程施工方案一、工程说明1、本工程为xxx2#回风立井梯子间安装工程,2#风立井:垂深127.163m,回风立井井口坐标为:X=43686.327,Y=431.722,Z=1276.00米,安装梯子间21层,标准层层高6米,从上至下逐层安装,计划每天安装4层。
2、井筒净直径表土段4.5米,混凝土支护,基岩段4.3米,锚喷支护厚度100mm,井筒内装备人行梯子间,主要用途担负矿井回风任务及紧急情况安全出口,为了保证施工安全,特编制本施工措施。
3、回风立井梯子间的安装从开工之日起,计划9天完成安装(改造天轮3天)。
二、施工准备1、改造天轮及封口盘,用25T吊车吊住需改造的绞车天轮,防止天轮下坠,人工拆卸下绞车天轮底座螺栓,需系好安全带与安全帽,向前挪(西)1200mm后,重新打眼穿螺栓固定好天轮底座。
改造稳车天轮时需把吊盘升至井口处,用3T吊链分别勾在吊盘上层1号、2号、3号稳车钢丝绳附近,吊链另一头挂至封口盘大梁上,使吊盘不用钢丝绳也能悬空,然后放松稳车钢丝绳,使稳车天伦钢丝绳可以暂时取出,用氧气切割1号、2号稳车主轴梁,使稳车主轴梁与天轮平台分离,然后水平向南(或北)挪移,稳车1号2号大梁需向南北方向各挪200mm,后焊接固定,绞车、稳车天轮加工好之后,取出吊盘上的吊链,重新使吊盘悬挂钢丝绳上,工人站在吊盘上层切割井口封口盘小梁(小梁约1.5米左右)切割后向西挪1米,然后重新焊接,重新安装封口盘门,改造天轮及封口盘需3天时间。
2、距风井井口28米处有提升JTP1.2*1P绞车1台,提升钢丝绳选用直径28mm,长度200m,TM-10T稳车3台提升钢丝绳选用直径250mm,长度240m,在风井井口四角设有混凝土井架基础,搭设高13米高井架,在钢梁中心位置固定吊挂一个15吨绞车天轮,3个50稳车天轮,有8mm厚钢板制作直径4.1米高2.5米双层吊盘,为工作平台。
3、吊罐是用厚12mm厚钢板制作一个乘人吊罐,吊罐加设二根12mm 的钢丝绳作为保险绳。

回风立井梯子间安装施工安全技术措施一、工程概况本工程为回风立井梯子间工程,井口标高+580,井底标高+467m,井深113m,安装梯子间110m。
二、施工组织1、现场负责人2、安全负责人:3、参加人员:三、施工主要机具主要施工机具一览表四、施工要求:1、技术参数(1)安装梯子间110m,梯子间上端距井口3m;(2)每隔5m安装一个平台,共安装梯子22间;(3)安装主、副梁主、副梁用100#槽钢制作,先在井壁打锚杆眼,锚杆采用Φ24×300mm树脂锚杆固定梁头;(4)安装平台板平台板采用花纹钢板焊接,平台板与梯子梁采用焊接方式固定在副梁上;(5)挂网,金属网和上下梁焊接。
2、技术要求(1)主副梁、梯子、平台、防护网所采用的材料都具有合格证,(2)主副梁、梯子、平台、防护网都要采取防腐防锈处理,(3)梁头固定座用锚杆固定时要使用树脂药卷(数量半根左右)固定牢靠,(4)工件的焊接要安排专业电焊工作业,保证焊接质量。
五、施工安全保证措施(一)绞车运行安全措施1、绞车操作工要持证上岗,严格按操作规程操作,操作绞车时要精力集中,不得做与工作无关的事情2、严禁违章操作和无证人员违章开车。
3、矿方要安排专人对提升钢丝绳、提升钩头、连接装置、绞车的保护装置、制动闸等关键部位,每天认真检查一次,加强日常维护和保养,发现问题及时处理,保证绞车安全可靠运行。
4、绞车开动时,提升钢丝绳两侧严禁站人。
(二)安装安全措施1、建立强有力的安全保证体系,分级管理,安全指标分解到人,做到人人有压力,人人有责任。
2、施工负责人到现场勘测,规划合理的现场布局,确保材料、机具顺利进入现场存放和使用。
并协调好施工用水、用电等问题3、针对本工程特点,施工前对参加本工程施工人员进行技术培训和安全教育,要求现场施工人员严格按规范施工,不乱干蛮干,严格施工纪律,确保施工安全。
4、所有施工人员必须遵守操作规程和各项规章制度,施工人员进入施工现场及施工中应正确使用劳动防护用品。
风井梯子间封闭施工安全技术措施
根据竣工验收要求,风井梯子间需封闭。
为了确保施工的安全,特编写本安全技术措施。
一、施工要求:
1、施工范围:风井上口20米,下口30米
2、施工顺序:由上向下施工。
3、风井梯子间封闭使用有机玻璃,紧贴栅栏环形封闭,在有机玻璃上打眼,使用螺丝固定。
二、安装安全措施:
1、人员进入工作地点,必须先检查工具的齐全与质量。
2、施工人员必须在带班队长的领导下,听从现场带班队长的统一指挥,
3、做好自主保安,佩戴好工具及个人劳保用品,相互保安工作,确保施工安全。
4、施工前每人必须系好保险绳,否则禁止施工。
5、安监科每班必须派安监员现场监管。
6、所有施工人员必须熟悉措施,听从施工负责人和安全负责人统一安排。
7、工具必须放稳放牢,传递工具时要互喊互应,严防工具掉入井筒内。
8、施工期间,风井上下口每班必须有专人盯守,防止人员误入。
9、其它未尽事宜之处,严格按照《煤矿安全规程》中相关规定执行。
回风立井梯子间安全技术措施在施工现场,回风立井梯子间是一个非常关键的区域,因为这里存在着很多安全隐患。
在回风立井梯子间安全技术措施中,我们应该首先关注人员的安全问题,并且要制定相关的安全规定和管理制度,以确保现场的安全。
一、制定安全规定和管理制度在回风立井梯子间施工现场,我们需要制定一套完善的安全规定和管理制度,从而达到更好的管理效果。
这些规定应该明确地规定了工作的责任和条件,同时还应该包括以下基本要素:1. 确定管理人员管理人员应具有管理经验和安全专业知识,以确保施工安全。
2. 制定施工计划与安全方案制定安全方案和施工计划,以确保施工安全和施工进度。
3. 建立安全检查制度定期对现场进行安全检查,及时发现和消除隐患,保证人员和设备的安全。
二、工作条件的要求1. 工人身份工人必须具备相应的合法身份,并通过相关的安全培训和技能培训。
2. 工具的选择在回风立井梯子间施工,应选择质量优异稳定的工具设备,并且要对工具进行定期检查和维修保养。
3. 使用方法在使用工具的过程中,必须严格按照规定操作,特别要注意防止工具和设备失控,导致伤害事故的发生。
三、施工现场的安全环境1. 回风立井梯子间的施工须遵循安全生产法律、法规和规章制度,执行施工现场安全管理制度。
2. 严禁运用不符合技术要求的材料和设备施工。
必须使用符合规定的安全、环保产品,使用时必须操作规范。
3. 当施工现场涉及高空作业时,严禁落地、坠落等事故;当地面污染物超标时,必须及时进行维护或污染物处置。
通过引入各种安全技术措施,我们能有效的提高回风立井梯子间施工现场的安全性。
当然,还得多开展安全培训和推广工作,提高工人的意识,增强他们的安全自我保护意识。
只有在广大工人的共同努力下,才能真正的实现安全施工。

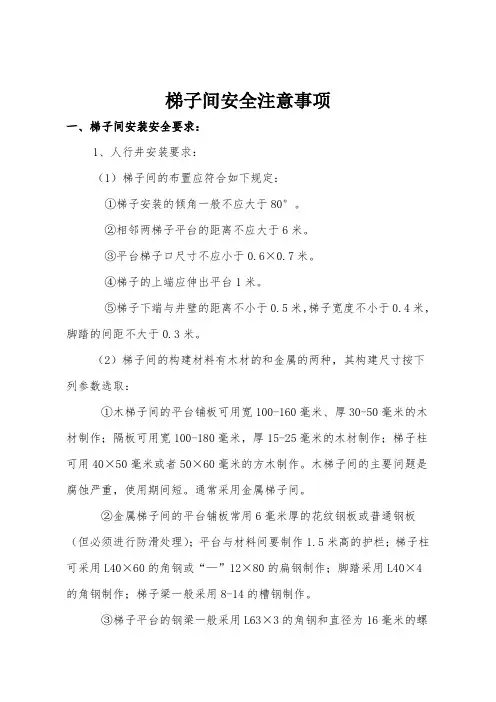

梯子间安全注意事项一、梯子间安装安全要求:1、人行井安装要求:(1)梯子间的布置应符合如下规定:①梯子安装的倾角一般不应大于80°。
②相邻两梯子平台的距离不应大于6米。
③平台梯子口尺寸不应小于0.6×0.7米。
④梯子的上端应伸出平台1米。
⑤梯子下端与井壁的距离不小于0.5米,梯子宽度不小于0.4米,脚踏的间距不大于0.3米。
(2)梯子间的构建材料有木材的和金属的两种,其构建尺寸按下列参数选取:①木梯子间的平台铺板可用宽100-160毫米、厚30-50毫米的木材制作;隔板可用宽100-180毫米,厚15-25毫米的木材制作;梯子柱可用40×50毫米或者50×60毫米的方木制作。
木梯子间的主要问题是腐蚀严重,使用期间短。
通常采用金属梯子间。
②金属梯子间的平台铺板常用6毫米厚的花纹钢板或普通钢板(但必须进行防滑处理);平台与材料间要制作1.5米高的护栏;梯子柱可采用L40×60的角钢或“—”12×80的扁钢制作;脚踏采用L40×4的角钢制作;梯子梁一般采用8-14的槽钢制作。
③梯子平台的钢梁一般采用L63×3的角钢和直径为16毫米的螺栓连接。
梯子梁与角钢之间采用固定装置焊接。
④管道间、管路、线、缆要求固定牢靠,且要求电缆线与管路距离不小于0.3米。
(3)溜井安装要求①振动漏斗及简易漏斗安装要符合技术要求,且安装牢靠。
②各出矿水平要有护栏,警示牌及照明,防止车辆及人员坠入溜井。
③未出矿的中段溜井要求用钢筋网封盖。
二、使用过程中的安全要求1、人行井内须照明好,风、水、电管线悬挂整齐规范。
无漏风、漏水、漏电现象。
2、人行井梯子要牢靠,梯子平台干净,无泥无毛石,井内无明显淋水。
3、各中段有水流入天溜井的,在中段水平天溜井入口砌筑挡水墙,并在人材井内设水管将水引至中段水沟内。
4、天溜井井口必须设有标志、照明(36V)、护栏或格筛、盖板。
编订:__________________单位:__________________时间:__________________拆除立风井井盖及梯子间安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-8428-36 拆除立风井井盖及梯子间安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况根据?昌吉市福江煤矿采煤方法改造设计?、?昌吉市福江煤矿提升运环节改造设计?及?昌吉市福江煤矿通风系统(优化)专项设计?,矿井采用斜井立井混合开拓方式,副井利用现有的混合提升斜井,新建主井位于现有的混合提升斜井西南70米的位置,风井利用原有的立风井改造,落底标高为+1125m水平。
原立风井井筒为矩形,净断面5.3㎡,本次改造将断面刷扩成圆形,断面12.56㎡,净直径4m,井筒全长179m,担负矿井通风和行人第二安全出口。
现立风井井筒内安有梯子间,梯子间的第一层位于原安全出口处,标高约+1297m,最底一层在+1125m 水平,层间距为5m,共有35层。
每层梯子间由主梁、副梁、水平踏板以及梯子、锚杆托架等组成。
在立风井进行刷扩施工前,必须对梯子间进行拆除,才能下放吊盘等井筒吊挂设施。
在井筒内梯子间拆除的同时详细检查井筒实际情况,为下步刷扩施工提供技术依据。
检查的内容包括:1、检查井壁表面质量,包括井壁接茬平整度、预留孔洞及预埋构件等情况;2、探明井筒支护情况、井壁完好情况及壁后围岩情况;3、测量井筒净直径及竖直度;二、井筒梯子间拆除及井筒检测工艺流程措施工程施工工序主要有:拆除井盖→设置井口围栏→施工井筒平台及排水、供风、供水、通风等吊挂装置→设置井筒封口盘及井盖门→拆除井筒梯子间→井筒净直径及竖直度检测、井筒支护质量→提交检测资料。
加装电梯安全施工措施
在进行电梯安全施工时,需要采取一系列措施来确保工作人员和居民的安全。
以下是一些建议的施工措施:
1. 事先规划:在施工开始前,必须进行详细的规划和安全评估。
确定施工期间的安全违规风险,并制定相应的控制措施。
2. 警示标识:在施工区域的入口处和周围显眼位置,设置明确的警示标识,警示他人注意并遵守安全规定。
3. 封闭施工区域:将施工区域进行有效的封闭,防止未经授权人员进入,并避免工作区域与通行人员相互干扰。
4. 安全防护措施:为施工人员提供适当的安全防护装备,例如安全帽、安全鞋、护目镜等。
确保所有人员遵守个人防护措施。
5. 施工人员培训:所有参与施工的人员都必须接受相关的电梯安全培训,包括施工期间的安全措施和遵循的规定。
6. 火灾防护:在施工现场附近设置灭火器,并确保其容易获取。
同时,定期检查现场的电气设备,防止火灾发生。
7. 定期巡查:确保施工区域和周围环境的安全,在施工期间进行定期巡逻和巡查,及时发现和解决潜在的安全问题。
8. 消防疏散通道:保持电梯疏散通道的畅通,确保安全出口不被堵塞,并为紧急情况做好充分准备。
9. 使用合适设备和工具:确保使用经过检查和合格的工具和设备进行施工。
不得使用过期或已损坏的设备和工具。
10. 定期维护检查:每天结束施工后,进行仔细的设备和场地检查,确保所有设备正常运行并消除潜在的安全隐患。
以上措施仅作为参考,具体的施工安全措施应根据实际情况进行调整和完善。
在施工过程中,各个责任方应密切合作,确保电梯安全施工工作顺利进行。
回风立井梯子间安全技术措施随着化工、能源等行业的不断发展,化工厂、加油站、石油化工等使用储罐的单位越来越多。
储罐维修、清洗和液位检测等工作时,需要使用梯子进入罐体内部,几乎所有液体储罐都有梯子间,是进入罐体内部的必经之路。
因此,梯子间的安全至关重要。
本文将介绍回风立井梯子间的安全技术措施。
梯子间的通风由于梯子间位置特殊,通风不畅,如果有人在梯子间过久停留,易引发中毒事故。
因此,在梯子间内装置冲风扇,通风口,增加对梯子间的通风,降低中毒风险。
同时应该定期检查通风口是否畅通。
如果通风受阻,应及时清除其内的堵塞物。
确保梯子的稳固性梯子的稳固性是确保梯子间安全的重要条件之一。
在梯子的制作和使用过程中应该注意以下几点:•梯子需要专业厂家制作,并符合国家标准。
避免使用合金梯、炼钢梯等。
•梯子的固定必须牢固,下接的吊篮、手推车、电动扳手等,应符合梯子承载的要求。
•梯子的过弯处,要添加弯头,减少工人在身体前屈的情况,降低了工作风险。
梯子间的防滑防滑措施同样是确保梯子间安全的重要条件之一。
需要注意以下几点:•梯子两旁必须设置防滑板,保护工人起身和登下时的安全。
•在防滑板表面需要涂上橡胶防滑漆,增加摩擦力,避免滑倒。
•在梯子上行进时,如果是湿润或者冷冻的环境,需要及时处理遗漏物、冰霜、积雪等潜在危险因素。
电气设施安全电气设施安全是梯子间工作中不容忽视的技术措施。
需要注意以下几点:•需要确保灯泡的安全。
避免在空气中存在易爆性的气体,禁止使用水银、高能灯等特殊灯泡。
•通过使用专业工具,确保电路绝缘性良好,防止发生高低压交流(HVAC)或直流(DC)电击,避免发生对人身伤害后果的安全事故。
处理危险因素在梯子间工作中,还需要特别注意以下几点:•避免使用铁丝绳缆杆作为固定梯子的材料,其上容易积累杂物,导致杆体裂缝,缺乏了使用安全性。
•安装梯子时,需要保持梯子的垂直度,注意不能倾斜。
•工作人员需要佩戴防护带,绑好安全带,防止发生从梯子间坠落的意外。
XX车间XXX楼梯安装安全技术措施XXXXXXXX年8月9日XXXX安全技术措施审批表XX车间XXX楼梯安装安全技术措施一、施工组织机构现场负责人:XXX施工负责人:XXX现场安全负责人:XXX施工地点:XXX计划开工时间:XXXX年8月10日计划完工时间:XXXX年8月20日二、人员职责1、现场负责人XXX负责整个施工作业的整体安排及与调度、施工车间、安全科的协调工作;负责安全措施的贯彻学习及执行情况的监督工作。
2、施工负责人XXX负责皮带输送机的停送电工作;负责施工作业的具体实施和现场技术指导;负责人员施工安全、设备安全及严格按照操作规程进行作业。
3、安全负责人XXX负责现场施工人员的行为安全、组织纪律、作业操作安全、现场防火措施、瓦斯和煤尘检测、事故处理方法贯彻等安全工作。
三、工程概况在运销车间XXX新增楼梯,主要作业需分为几个部分进行:(一)拆除障碍物;(二)按要求制作楼梯平台;(二)焊接楼梯、护栏及刷漆;(三)完成后,清理现场,检查确认有无影响设备的其他安全设施。
四、安全措施(一)施工前,要严格按厂规定制定相关安全技术措施和审批《重点瓦斯、煤尘区动电火焊报告》。
(二)施工项目负责人在作业前组织所有作业人员学习本措施和其它相关安全操作规程。
同时做好与本岗位司机的协调工作。
(三)施工前,运销车间值班领导必须亲临现场与机电供应科现场安全负责人对施工现场周围环境进行检查,内容包括:现场杂物的清理、煤尘和瓦斯检测、消防器材的摆放。
(四)瓦检员必须对现场煤尘和瓦斯进行检测,确认无超标后签字,确保施工安全,并进行全过程跟踪。
(五)检查各种工器具,确保其完好可靠,如各种扳手、锤子、电焊机、氧气和乙炔装置及安装所需的各种物件等。
(六)检查作业地点四周,确定周围设备的安全。
(七)严格执行厂停送电手续,专人负责,同时做好关联设备的停送电。
(八)施工过程中,由施工负责人统一指挥,严格按照操作规程进行。
(九)施工完成后,认真检查作业现场,做到工完料尽场地清,设备上无遗留的工器具、铁器等物品,尤其注意有无遗留的易燃易爆物、明火、电火焊渣等物品。
安全爬梯安装的安全技术措施xx年xx月xx日contents •施工准备•安装过程•安全防护•验收与使用•安全注意事项目录01施工准备1人员组织23安全爬梯安装应由专业人员组成,确保人员具备相应的技术能力和资格。
安装人员应了解安全爬梯的结构、原理和操作方法,并能够熟练操作。
安装人员应严格遵守安全操作规程,确保安全爬梯的正确安装和使用。
在安装前,应对安装人员进行安全技术交底,明确安全爬梯的安装程序、操作方法、注意事项等。
安全技术交底应包括应急处理措施,如遇紧急情况下的应急处置和救援方法。
安装人员应认真听取并理解安全技术交底的内容,确保在实际操作中能够准确执行。
安全技术交底在安装前,应对施工现场进行检查,确保符合安全爬梯的安装条件。
现场检查应包括对基础工程、结构件、电气设备等部分的检查,确保其符合安全要求。
在安装前,应对施工现场进行清理,确保场地整洁、无杂物,避免因杂物影响安全爬梯的安装和使用。
现场检查与清理02安装过程基础制作基础放线01根据设计图纸,对基础位置进行放线,确保位置准确无误。
基础施工02按照设计要求,进行基础施工,确保基础深度、强度和稳定性符合要求。
基础验收03完成施工后,进行基础验收,确保基础质量符合规范和设计要求。
爬梯组装构件检查对所有构件进行仔细检查,确保构件没有缺陷和损伤,符合设计要求。
组装顺序按照设计要求和规范,进行爬梯的组装,确保组装顺序正确,符合安全要求。
螺栓紧固在组装过程中,对所有螺栓进行紧固,确保连接牢固、稳定。
010203安装固定固定方式采用合适的固定方式,如预埋件、焊接等,确保爬梯固定牢固、稳定。
安装验收完成安装后,进行验收,检查爬梯是否符合设计要求和安全规范,确保安装质量。
位置确定根据设计要求和现场实际情况,确定爬梯的位置,确保位置合理、安全。
03安全防护为工人配备符合国家标准的合格安全带,并确保在爬梯作业时始终佩戴。
使用安全带在爬梯的顶部、中间和底部安装固定或活动的防护栏,以防止工人意外跌落。
施工电梯安装的安全技术措施电梯作为现代建筑物中必不可少的交通工具,其安装过程中需要严格遵守一系列的安全技术措施。
下面将详细介绍施工电梯安装的安全技术措施。
第一,施工前的准备工作。
施工前应明确电梯的安装位置和楼层,检查施工现场周围的环境,确保施工现场无明显障碍物,要确保周围的通风、照明等设施齐全。
第二,电梯的选型和设计。
对于每个具体场所的电梯安装,需要根据设计要求选择合适的电梯型号。
根据楼层高度、承载能力、使用人数等需求,选择相应的电梯类型,确保安装的电梯符合安全标准。
第三,施工现场的封闭和标记。
为确保施工现场的安全,施工现场应做好封闭和标记工作,设置有效的隔离栏杆、警示标志等,以防止非施工人员进入或发生事故。
第四,施工中的操作规范。
在电梯的吊装、定位、安装等过程中,要注重操作规范。
施工人员应严格按照施工图纸和操作规程进行操作,遵守相关安全操作规范,确保施工的安全和质量。
第五,吊装安全措施。
电梯的吊装是整个安装过程中最为关键的环节,需要采取安全措施确保施工过程的安全。
吊装过程中应使用专业的吊装设备,必要时应设置吊装钢丝绳等额外的安全装置,以防止电梯失控或脱落。
第六,施工现场的安全防护。
施工现场应设置好通道、栏杆、防护网等安全设施,防止施工人员从高处坠落或发生其他意外事故。
同时,施工现场应设立专门的消防器材和急救设施,以备发生火灾或突发事件时的应急处理。
第七,监测和测试。
在电梯安装过程中,需要进行监测和测试,以确保电梯的安全性能符合相关标准和要求。
包括对电梯的承载能力、运行速度、开关门机构等进行检测和测试,确保电梯的正常运行。
第八,验收和调试。
在电梯安装完成后,需要进行验收和调试工作。
此时,施工方和监管部门需对电梯的安全性能、技术指标等进行全面检测和调试,确保电梯的正常运行和安全使用。
总之,在施工电梯安装过程中,各项安全技术措施的贯彻执行是非常重要的。
只有在严格遵守安全规范的基础上,才能确保电梯的安全、高效运行。
风井梯子间安装措施
安装风井梯子间时需要考虑以下安全措施:
1. 建立足够的出入口:确保梯子间有足够的进出口,以便在紧急情况下人员可以迅速逃生。
2. 保证梯子间的通风:风井梯子间通常是高层建筑的垂直通道,需要确保梯子间内有良好的通风系统,以防止有毒气体或烟雾在紧急情况下积聚。
3. 保证照明系统:在梯子间内安装充足的照明设备,以便在黑暗情况下人们能够清晰地看到楼梯和环境。
4. 确保梯子间的结构稳固:梯子间的结构应该经得起重压和恶劣天气的考验,以确保人们在梯子间内的安全。
5. 设置逃生标志和指示:在梯子间内设置逃生标志和指示牌,以便人员能够准确地找到紧急出口。
6. 定期检查和维护:定期检查梯子间和逃生设备的状态,并进行必要的维护和修复,以保证其正常运行和安全性。
请注意,这些措施只是一些基本的建议,具体的安装措施可能因地区、建筑物类型和相关法规的不同而有所差异。
安装风井梯子间时应遵循当地的建筑规范和安全标准。
梯子间安装安全技术措施介绍在建筑物中,梯子间是为安装和维护通风、电气、水管等设备而设计的空间。
梯子间的安全措施非常重要,因为这个空间通常高处且狭窄,如果没有正确的安全技术措施,工作人员有可能面临高处坠落、意外失足等危险。
本文将介绍一些常见的梯子间安全技术措施,以确保工作人员的安全。
1. 安装坚固的楼梯和扶手梯子间通常需要人员上下使用,因此安装坚固的楼梯和扶手非常重要。
楼梯应该符合相关的建筑标准和规范,确保其稳定性和承重能力。
扶手可以帮助工作人员保持平衡,减少意外失足的风险。
2. 提供合适的照明梯子间通常是阴暗的,缺乏自然光线。
为了确保工作人员能够清晰地看到周围环境并避免意外,必须提供充足的照明设施。
可以通过安装明亮的照明灯具和应急灯具来实现良好的照明效果,并确保其可靠性和持久性。
3. 安装可靠的防护装置为了预防高处坠落事故,必须在梯子间的边缘安装可靠的防护装置。
这些装置可以包括栏杆、护栏、安全网和安全门等。
栏杆和护栏可以防止人员从边缘坠落,并提供额外的支撑。
安全网可以在意外坠落时减轻坠落的冲击,并防止人员落入下方的危险区域。
安全门可以限制未经授权人员的进入,确保梯子间仅供授权人员使用。
4. 提供个人防护装备工作人员进入梯子间时应佩戴适当的个人防护装备,如安全帽、防滑鞋、安全带等。
安全帽可保护头部免受意外碰撞和物体坠落的伤害,防滑鞋可以提供额外的脚底抓地力,安全带可防止工作人员从高处坠落。
5. 定期检查和维护为了保持梯子间的安全性,定期检查和维护是必要的。
检查应包括楼梯、扶手、防护装置、照明设施和个人防护装备等的状态和功能。
发现任何损坏、松动或异常的地方,应及时进行修复和更换。
结论梯子间是一个高危环境,安装适当的安全技术措施对于工作人员的安全至关重要。
这些技术措施包括安装坚固的楼梯和扶手、提供合适的照明、安装可靠的防护装置、提供个人防护装备以及定期检查和维护。
建筑物管理者和工作人员应共同努力,确保梯子间的安全性,并严格遵守相关的安全规范和程序。
编订:__________________单位:__________________时间:__________________梯子间安装安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-3016-92 梯子间安装安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况乌东煤矿井下+400-+500-+575斜巷具备施工条件,斜巷斜度为46°,巷道宽约3.5m,斜巷总长度约252米,其中+400-+500长度约为150米、+500-+575长度约为102米、为顺利、安全、高效完成此项工程,特编写本措施指导施工。
二、主要安装工程量1、安装+400-+500斜巷梯子间150米2、安装+500-+575斜巷梯子间102米三、施工前的准备工作1、组织施工人员熟悉有关图纸资料,熟悉所安装及使用设备的各种性能及技术要求。
2、学习相关安全规程,安装质量标准及要求。
3、对施工用电气、机械设备作入井前的安全检查,对各施工用机索具进行检查维护,排除安全隐患。
4、准备好施工质量记录表格及现场安全标牌。
5、提前布置小绞车固定牢固可靠,并安装声光信号装置。
四、施工具体方案施工顺序:在地面按照设计图纸加工、制作、防腐梯子、将梯子装车分别运输到+400斜巷和+500斜巷处的合适地方。
安装时先安装+400-+500斜巷梯子间,+400斜巷底部开始向+500方向安装,待+400-+500安装完成后再安装+500-+575斜巷梯子间。
1、安装+400-+500斜巷梯子间时,在+500斜巷顶部打2根锚索固定锚盘,然后用3T单柄滑轮与锚盘固定。
2、安装梯子时,用+400斜巷下部布置的绞车(φ15.5钢丝绳)和+500斜巷顶部布置的3T单柄滑轮将+400堆放的梯子托运到斜巷施工位置上进行安装,安装梯子时严格按照设计图纸上的尺寸进行安装,这样周而复始的将+400-+500斜巷梯子安装完成。
3、安装+500-+575斜巷梯子间时,在+575斜巷顶部打2根锚索固定锚盘,然后用3T单柄滑轮与锚盘固定。
4、安装梯子时,用+500斜巷下部布置的绞车(φ15.5钢丝绳)和+575斜巷顶部布置的3T单柄滑轮将+500堆放的梯子托运到斜巷施工位置上进行安装,安装梯子时严格按照设计图纸上的尺寸进行安装,这样周而复始的将+500-+575斜巷梯子安装完成。
五、绞车及钢丝绳受力校核①钢丝绳安全系数校验安装梯子最长长度为9m 、斜巷倾角为46°梯子最重821.9kg钢丝绳自重φ15.5 0.85kg/m 300米共计重255kg钢丝绳和梯子共计重G:821.9+255=1076.9kg=10769Nf1-提升物件运动阻力系数,采用钢与碎石路面摩擦系数0.39φ15.5mm钢丝绳提升梯子时的最大静张力:Fmax=Gn(sinα+f1cosα)Fmax=Gn(sin46°+0.39cos46°)Fmax=10664N=10.664KN钢丝绳主要参数为:6x19+1直径 dk=φ15.5mm抗拉强度σ=1400 MPa钢丝绳最小破断拉力 Qp=125kN提升钢丝绳安全系数:Qp/ Fmax=125KN/10.664=11.7(符合煤矿安全规程400条表7要求)②提升绞车选用:JD1.6型调度绞车、静张力16KN、最大绳速1.2m/s,最小绳速0.6m/s、滚筒直径φ900、容绳量400米、钢丝绳最大直径为φ16mm,调度绞车静张力16KN/ 钢丝绳提升梯子时的最大静张力Fma/10.66KN=1.5 内齿轮绞车符合要求(符合煤矿安全规程371条第3项要求)六、安全注意事项(一)设备操作安全保证措施(1) 为规范设备安全操作人员的安全技术培训、考核、发证工作,防止人员伤亡事故,根据国家有关法律、法规、制定条例,并在开工前对有关设备操作人员进行培训。
(2) 设备安全操作人员的范围:①电工作业。
②金属焊、接、切割作业。
③起重机械作业。
④机动车辆驾驶。
⑤安全检查;⑥施工期间在使用氧气、乙炔时要保证其安全距离,在作业时保证一人监护一人操作,作业后的现场一定清理干净。
(3) 设备安全操作人员是指直接操作重要设备、机动车辆的作业人员,必须具备以下基本条件;①年满18岁;②身体健康,无妨碍设备操作的疾病和生理缺陷;③具备相应工作的安全技术知识,参加规定的安全技术理论和实际操作考核,并成绩合格;④符合相应工种作业特点需要的其它条件。
(二)设备及材料运输安全保证措施(1) 装车前必须进行下列检查工作,装运的平板车必须销子齐全,插销、三环链等连接装置磨损不超限,捆绑设备必须使用φ15.5钢丝绳和手拉葫芦,不得用铅丝、铁丝、棕绳代替。
(2) 吊装设备时必须搭配好,使设备重心与平板车的重心相重合,不得偏离一边,以免在运输过程中翻车。
(3) 设备运输时,推车时要注意手脚和身体部位的防护,倾斜巷道向下放重车或空车,必须利用绞车的钩头把车挂好,检查牢靠后拦好行人,才能往下放车,严禁放飞车,不论在场面或井下,同方向推车时,两车的间距在坡度小于等于5‰时,间距不小于10米;坡度大于5‰时两车间距不得小于30米,坡度大于7‰时,不准人力推车,没有搬运工的地方由班组长分派专人摘挂钩,把钩工、信号工、绞车司机都做到持证上岗,挂钩工在挂钩前,必须详细检查所使用的连接装置是否安全可靠,否则不准使用。
其次要检查所使用的绞车牵引绳和保险绳的磨损情况,发现钩头和钢丝绳有断丝断股或严重锈蚀,外层钢丝绳松动,钢丝绳直径减少原直径的10%时,有以上其中一种情况则不准提运任何物料。
否则造成严重后果由班组长和摘挂钩工负责,同时按违章论处,信号工、摘挂钩工要相互配合好,信号工要等挂钩工挂好钩离开车辆后,才能发出开车信号。
(4)所有斜井提运料时必须做到“行车不行人,行人不行车”。
(5)各种料车到达目的地后,必须等料车停好,将料车固定好确保安全后,才能摘钩卸料,装车时要检查周围顶板,两帮情况,,卸车时必须将车固定好,搬抬设备,可使用吊链,严禁乱堆乱放,以防损坏设备,卸车时要相互照应,统一行动,确保安全(三)设备起吊安全保证措施1、安装的施工人员,必须严格遵守各种安全操作规程,按章作业。
2、施工人员进入现场,头戴安全帽,高空作业人员必须系安全带。
同时井下人员必须戴矿灯、自救器、持入井证下井。
严禁携带烟和火种,电气焊人员用火种要专人保管。
3、所有施工的机具、设备,在施工前做一次全面的检查,严禁带病运行。
4、现场按消防要求,布置好消防器材。
5、现场要打扫干净,做到文明施工。
6、各种起吊设备、索具、钢丝绳、手拉葫芦等在起吊前要进行仔细检查,施工中严禁以小代大使用,严禁用棕绳起吊设备或管件。
7、各设备的绑扎要用钢丝绳及索具,严禁用铁丝或棕绳代替使用并绑扎牢固。
起吊点要选用设备本身专用起吊吊环或专用其他吊耳,起吊点的选择不得随意选取,严防吊装变形,大件设备的吊装运输要在设备下垫上木头或软质物,严防碰撞损坏设备及其表面。
8、起吊运输中使用的叉车、钢丝绳套、卸扣、手拉葫芦、行车等起吊索具要仔细检查,合格后再投入使用。
使用的各起吊机索具额定起吊重量应不小于设备的重量。
9、各种绳索的捆绑要牢固,受力要均匀。
10、统一指挥,应有准确的规定信号,其他工作人员必须坚决服从命令,听从指挥。
11、井下现场专用锚锁点、起吊点必须满足设备起吊要求,设备部件起吊前必须对锚杆进行拉力试验,合格后方可起吊。
12、起吊设备时,首先要保护好易受损部位,防止破坏设备。
直接用导链起吊设备时,人身体要躲开导链和被吊物体可能窜出的方向。
13、根据起重物的重量、体积、形状和种类选用合适的起吊点,确保起吊中心与物件重心相一致。
起吊时,起吊物件必须保持平衡。
起吊物重心选择:先根据物件的重量、体积和形状,目测物体重心,经试吊后确定重心。
14、在任何情况下,严禁用人体重量平衡被吊运的重物,不得用手直接接触已被重物张紧的吊绳、吊具;严禁用手直接触对接面、连接孔或缝隙。
15、在+400水平井底车场处拉设安全警戒线闲杂人员不得入内并安排专人看护。
16、登高作业时注意一下几点:(1) 作业人员身体条件符合要求,无恐高证。
凡患有高血压、心脏病、癫痫病、精神病和其它不适于高空作业的人,禁止登高作业。
(2) 作业人员着装符合要求。
作业人员正确佩戴安全帽、安全带,离地面2m以上的作业必须挂牢安全带,并生根牢固后,方可作业,禁止安全带低挂高用。
(3) 作业点下方设警戒区,并设警戒标志,现场搭设的脚手架,防护围栏符合要求。
(4) 攀登作业时要手抓牢、脚登稳,避免滑跌,重心失稳。
(5) 夜间高处作业要有可靠的照明,必要时安装临时照明灯具。
特级高处作业配备通讯联络工具并安排专人监护。
(6) 施工人员配备工具袋,施工工具和工件应有防滑落措施。
严禁向下抛投杂物。
(7) 登高前,施工负责人应对全体人员进行现场安全教育。
(8) 检查所用的登高工具和安全用具(如安全帽、安全带、梯子、跳板、脚手架、防护板、安全网)必须安全可行,严禁冒险作业。
(9) 登高作业与其他作业交叉进行时,必须按指定的路线上下,禁止上下垂直作业,若必须垂直作业时,应采取可靠的隔离措施。
(10) 使用梯子时,必须先检查梯子是否坚固,是否符合安全要求。
立梯坡度60度为宜。
梯底宽度不低于50公分,并应有防滑装置。
梯顶无搭勾,梯脚不能稳固时,须有人扶梯人字梯拉绳必须牢固。
(11) 登高作业时,应使用死扳手,如用活动扳必须用绳子拴牢,操作人员必须站在安全可行位置,系好安全带。
使用套筒扳手,扳手套上螺母或螺钉后,不得有晃动,并应把扳手放到底。
螺母或螺钉上有毛刺,应进行处理,不得用手锤等物将扳手打入。
扳手不得加套管以接长手柄,不得用扳手拧扳手,不得将扳手当手锤使用。
(12) 脚手架的负荷量,每平方公尺不得超过270公斤,如负荷量必须加大,架子应适当加固。
(13) 进行高空焊接、氧割作业时,必须事先清除火星飞溅范围内的易燃物。
17、施工作业时氧气、乙炔的存放距离必须大于5米,距施工地点必须大于10米,电气焊作业前及作业过程中,安全员要在现场进行监督检查,瓦监员每隔半小时测一次工作地点20米范围内、巷道顶部和背板后的瓦斯浓度,作业地点风流中瓦斯浓度大于0.5%时不得作业。
