采暖管道保温隐蔽工程检查验收记录
- 格式:xls
- 大小:22.00 KB
- 文档页数:2

工程隐蔽验收记录一、填写依据1、隐蔽工程验收记录是指下道工序所掩盖的重要部位或项目,在隐蔽前必须按照质量验收规范进行的隐蔽检查记录。
2、本工序操作完毕,将下道工序所掩盖、包裹而无从检查的分项工程均必需进行隐蔽验收。
3、隐蔽工程验收由项目负责人在验收前以书面形式向建设单位提出申请。
申请书上应注明该验收工程的名称、部位、数量以及验收时间。
4、隐蔽工程验收记录应分专业、按验收批进行填写。
5、隐蔽工程验收时,施工单位应附有关资料,如:出厂证明文件、材料检测报告、测试资料、工程质量验收记录等,描述不清的应附图或照片。
6、需要进行处理的,处理后必须进行复验,并且办理复验手续,填写复验日期,并做出复验结论。
7、主要隐检项目:(1)地基基础工程与主体结构工程1)土方工程:基槽、房心回填前检查基底清理、基底标高情况等。
2)支护工程:检查锚杆、土钉的品种、规格、数量、位置、插入长度、钻孔直径、深度和角度等。
检查地下连续墙的成槽宽度、深度、垂直度、钢筋笼规格、位置、槽底清理、沉渣厚度等。
3)桩基工程:检查钢筋笼规格、尺寸、沉渣厚度、情况4)地下防水工程:检查混凝土变形缝、施工缝、后浇带、穿墙套管、埋设件等设置的形式和构造。
人防出口止水做法、防水基层、防水材料规格、厚度、铺设方式、阴阳角处理、搭接密封处理等。
5)结构工程(基础、主体):检查绑扎的钢筋品种、规格、数量、位置、锚固和接头位置、搭接长度、除锈剂除污情况、保护层厚度和位置、钢筋代换变更及插筋处理等。
检查钢筋连接形式、连接种类、接头位置、数量级焊条、焊剂、焊口形式、焊缝长度、厚度及表面清渣和连接质量等。
检查预埋件、预留孔洞预留位置、牢固性等。
6)预应力工程:检查预留孔道的规格、数量、位置、形状、端部预埋垫板、预应力筋下料长度、切断方法、竖向位置偏差、固定、护套的完整性、锚具、夹具、连接点组装等。
7)钢结构工程:检查钢结构原材、环节材料及地脚螺栓规格、位置、埋设方法、紧固、制作和安装等要求。

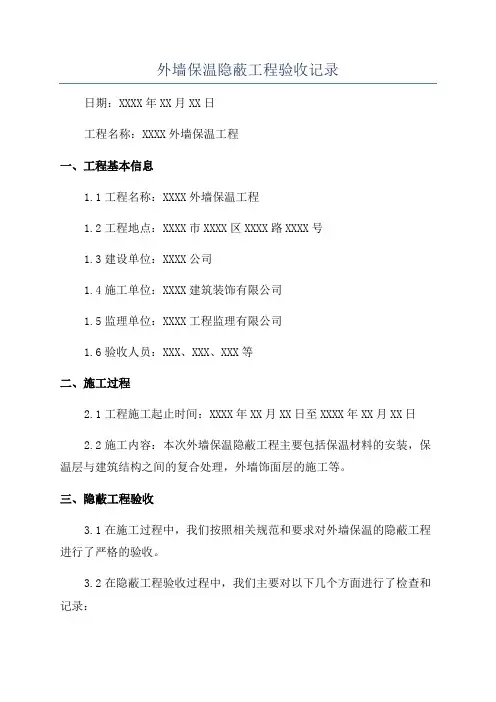

外墙保温隐蔽工程验收记录日期:XXXX年XX月XX日工程名称:XXXX外墙保温工程一、工程基本信息1.1工程名称:XXXX外墙保温工程1.2工程地点:XXXX市XXXX区XXXX路XXXX号1.3建设单位:XXXX公司1.4施工单位:XXXX建筑装饰有限公司1.5监理单位:XXXX工程监理有限公司1.6验收人员:XXX、XXX、XXX等二、施工过程2.1工程施工起止时间:XXXX年XX月XX日至XXXX年XX月XX日2.2施工内容:本次外墙保温隐蔽工程主要包括保温材料的安装,保温层与建筑结构之间的复合处理,外墙饰面层的施工等。
三、隐蔽工程验收3.1在施工过程中,我们按照相关规范和要求对外墙保温的隐蔽工程进行了严格的验收。
3.2在隐蔽工程验收过程中,我们主要对以下几个方面进行了检查和记录:3.2.1保温材料安装:检查保温材料的品质和规格是否符合设计文件的要求,检查施工人员是否按照相关要求进行施工。
3.2.2保温层与建筑结构的复合处理:对保温层与建筑结构的粘结强度、抗拉强度等进行了检测,确保其符合设计要求。
3.2.3外墙饰面层施工:检查外墙饰面层的工艺是否符合设计规定,检查饰面层的质量和外观效果。
3.2.4排水系统:检查外墙保温隐蔽工程是否设置了合理的排水系统,确保排水畅通。
3.3隐蔽工程验收结果如下:3.3.1保温材料安装:保温材料的规格和品质符合设计文件的要求,施工人员按照相关要求进行施工,无明显质量问题。
3.3.2保温层与建筑结构的复合处理:复合层与建筑结构之间的粘结强度和抗拉强度均符合设计要求。
3.3.3外墙饰面层施工:外墙饰面层的工艺符合设计规定,饰面层质量良好,外观效果满意。
3.3.4排水系统:外墙保温隐蔽工程设置了合理的排水系统,确保排水畅通。
四、隐蔽工程合格性评定4.1经过严格的隐蔽工程验收,现对本次外墙保温工程的隐蔽工程进行合格性评定,结论如下:4.2本次外墙保温工程的隐蔽工程符合设计要求,吻合相关规范和标准,经验收人员认为合格。

空调水管道隐蔽工程验收记录(立管保温前隐蔽)空调水管道隐蔽工程验收记录鲁TK—012 0 0 1 工程名称天元商务大厦施工单位天元建设集团有限公司分项工程名称冷热水系统安装监理(建设)单位济南中建建筑设计院环境温度25? 验收日期2008.01.10 图号及管线号暖施-44 L1 L2 管径DN20,80 数量180m 材质无缝钢管、螺旋焊管接头形式焊接工作介质自来水防腐红丹防锈漆绝热离心玻璃棉管40、45 隐蔽方法: 简图及说明:立管系统1#保温绝热将保温棉管套在管道上,缠两道塑料布和玻璃丝布,压接紧密,与木砖等接缝处保温严密。
保温后,装饰工1、保温棉管规格如下:DN50-100 保温棉厚度为40mm;DN125- 300,保温棉厚度为45mm。
程吊顶 2 、防潮层与绝热层紧密粘贴,环向搭接的缝口应朝向低端,纵向搭接缝位于管道侧面,并顺水。
3、水管穿楼板处,套管内保温棉填塞密实,管道与套管无接触; 阀门等单独保温,并能单独拆卸。
4、外部金属保护壳应紧贴绝热层,接口的搭接应顺水,并有凸筋加强,采用自攻螺丝固定,螺钉间距匀称,并不得刺破防潮层,外表平整、美观。
验收结论施工单位监理(建设)单位试验人: 专业质量检查员: 项目专业技术质量负责人: 监理工程师:(建设单位项目专业技术负责人):(公章)(公章)注:1 、简图及说明应把坐标、标高、坡向、坡度及其他管线的相互关系等说明。
2、此表适应于给水、排水、采暖、通风、空调、消防等管道的隐蔽工程验收。
山东省建设工程质量监督总站监制空调水管道隐蔽工程验收记录鲁TK—012 0 0 2 工程名称天元商务大厦施工单位天元建设集团有限公司分项工程名称冷热水系统安装监理(建设)单位济南中建建筑设计院环境温度25? 验收日期2008.01.14 图号及管线号暖施-44 L1 L2 管径DN20,80 数量180m 材质无缝钢管、螺旋焊管接头形式焊接工作介质自来水防腐红丹防锈漆绝热离心玻璃棉管40、45 隐蔽方法: 简图及说明:立管系统2#保温绝热将保温棉管套在管道上,缠两道塑料布和玻璃丝布,压接紧密,与木砖等接缝处保温严密。
年月日 2、对保温、隔热层与节点处的防火、防虫、防腐蚀措施,应作出质量认定。
3、隐蔽工程检查记录的表式,可按表C2-5-1-4形式和要求项目填写。
并写明所用材料的合格证件或复查试验单编号,以及试件强度报告编号。
4、有防水要求的屋面、楼面应有蓄水检验记录。
在工程交工前,对工程的每个有防水要求的楼、地面进行24小时蓄水检验。
蓄水深度20~30mm,屋面进行淋水检验,人工连续2小时淋水或连续降雨3小时以上屋面不渗漏,检验记录见表式C2-5-2 防水工程隐蔽检查验收记录1、屋面、地下室、室内地面处的防水工程均应做防水工程隐蔽检查记录,隐蔽内容应包括:① 记明隐蔽部位各层间(包括保温层等)质量情况(坡度、厚度、渗漏、积水);② 记载施工前(防水)测定的各层材料含水率数值;③ 对重大部位或重要节点处设计变更情况应加以说明(文字难以说明的可用图示说明)。
伸缩缝处理、穿越防水层埋件等节点处理状况、验收情况。
不编写钢筋工程隐蔽检查验收记录。
钢结构工程隐蔽检查验收记录:钢结构工程中箱式结构等要对其防腐或防火涂装工程按表C2-5-1-4作为隐蔽检查验收。
装饰装修工程中的隐蔽工程验收装饰装修工程中涉及隐蔽工程验收的,详见“细则”,应按装饰装修分部工程表Q·1·45填写,并列入汇总表C2-5-1-1。
件,如梁、板、柱、架、基墩等可编制单一的隐蔽记录。
2、钢筋隐蔽的检查内容应包括:钢筋配置是否符合设计要求(品种、规格、数量、位置及预埋件);设计变更、材料代用情况;施工质量如绑扎方法、焊接方法、除锈状态、搭接长度、垫块厚度、焊接或搭接位置与方式等;以及材质情况如焊件试验报告、钢筋出厂合格证件、进场试验报告等,对重要结构部位的钢筋隐蔽,必要时可拍照或录像作为隐蔽附件存档。
3、对于小型钢筋混凝土构件(门窗过梁、室内地沟盖板、挑檐板、阳台栏板、梁垫、小型墩池等),可缝隙处理情况;3、砌筑施工质量检验情况(包括标高、埋深、大放脚、拉结石、砂浆饱满度等),以及相邻基础处理方法(深、浅基础)等。

热水管道隐蔽工程检查验收记录归档编号c3-2-1工程名称大连未来冶金办公楼检查日期2010年4月19日填表日期2010年4月20日建设单位大连未来冶金有限公司施工单位世达旺恒分公司监理单位旅发监理公司分项工程排水隐蔽部位一层地下直埋与管沟直埋设计图号水施-2 管道材种pvc管道规格、数量D150~10018m主要操作人...隐蔽检查情况位置标记见一层给排水平面图标高、坡度、坡向起点标高-0.5m、i=0.02、坡向栓井基座、支架原土夯实c100砼垫层管材、阀件材质、接口方式、接头材质Pvc管承插胶接口防腐措施无保温方式无管洞处理管四周用粘土填实,距洞顶留100mm 压力、灌水试验结果灌水试验无渗漏(见灌水记录)安全距离符合规范要求冲洗、吹扫、清洗说明或草图施工单位检查评定结果:专业技术负责人:专业质量检查员:年月日监理(建设)单位验收结论:专业监理工程师:年月日管道隐蔽工程检查验收记录归档编号c3-2-1工程名称大连未来冶金办公楼检查日期2010年4月16日填表日期2010年4月17日建设单位大连未来冶金有限公司施工单位世达旺恒分公司监理单位旅发监理公司分项工程给水隐蔽部位一层地下直埋与管沟地沟设计图号水施-2 管道材种PP-R管道规格、数量Φ63 9m主要操作人...隐蔽检查情况位置标记见一层给排水平面图标高、坡度、坡向起点标高-0.5m、i=0.001、坡向来水方向基座、支架角钢承托管材、阀件材质、接口方式、接头材质PP-R热熔接口防腐措施无保温方式无管洞处理管四周用粘土填实,距洞顶留100mm 压力、灌水试验结果灌水试验无渗漏(见灌水记录)安全距离符合规范要求冲洗、吹扫、清洗水质清洁,无污染说明或草图施工单位检查评定结果:专业技术负责人:专业质量检查员:年月日监理(建设)单位验收结论:专业监理工程师:年月日采暖管道隐蔽工程检查验收记录归档编号c3-2-1工程名称大连未来冶金办公楼检查日期2010年4月26日填表日期2010年4月27日建设单位大连未来冶金有限公司施工单位世达旺恒分公司监理单位旅发监理公司分项工程采暖隐蔽部位一层地下直埋与管沟地沟设计图号暖施-1 管道材种热镀管管道规格、数量DN50 18m主要操作人...隐蔽检查情况位置标记见一层采暖平面图标高、坡度、坡向起点标高-0.5m、i=0.002、坡向来水方向基座、支架50×5角钢承托管材、阀件材质、接口方式、接头材质热镀管,螺纹丝链接,油麻填充防腐措施涂刷防锈漆两遍保温方式30厚橡塑管保温,外缠玻璃丝布管洞处理无压力、灌水试验结果水压试验无渗漏(见压力试验记录)安全距离符合规范要求冲洗、吹扫、清洗水质清洁,无杂物说明或草图施工单位检查评定结果:专业技术负责人:专业质量检查员:年月日监理(建设)单位验收结论:专业监理工程师:年月日采暖管道隐蔽工程检查验收记录归档编号c3-2-1工程名称大连未来冶金宿舍楼检查日期2010年5月6日填表日期2010年5月8日建设单位大连未来冶金有限公司施工单位世达旺恒分公司监理单位旅发监理公司分项工程采暖隐蔽部位一层地下直埋与管沟地沟设计图号暖施-2 管道材种热镀管管道规格、数量DN50 18m主要操作人...隐蔽检查情况位置标记见一层采暖平面图标高、坡度、坡向起点标高-0.5m、i=0.002、坡向来水方向基座、支架50×5角钢承托管材、阀件材质、接口方式、接头材质热镀管,螺纹丝链接,油麻丝填充防腐措施涂刷防锈漆两遍保温方式30厚橡塑管保温,外缠玻璃丝布管洞处理无压力、灌水试验结果水压试验无渗漏(见压力试验记录)安全距离符合规范要求冲洗、吹扫、清洗水质清洁,无杂物说明或草图施工单位检查评定结果:专业技术负责人:专业质量检查员:年月日监理(建设)单位验收结论:专业监理工程师:年月日消防管道隐蔽工程检查验收记录归档编号c3-2-1工程名称大连未来冶金宿舍楼检查日期2010年5月16日填表日期2010年5月17日建设单位大连未来冶金有限公司施工单位世达旺恒分公司监理单位旅发监理公司分项工程给水隐蔽部位一层地下直埋与管沟地沟设计图号水施-2 管道材种热镀管管道规格、数量DN100 18m主要操作人...隐蔽位置标记见一层给排水平面图标高、坡度、坡向起点标高-0.8m、i=0.002、坡向来水方向检查情况基座、支架60×6角钢承托管材、阀件材质、接口方式、接头材质热镀管防腐措施管外涂刷防锈漆两遍保温方式无管洞处理管四周用粘土填实,距洞顶留100mm 压力、灌水试验结果水压试验无渗漏(见水压记录)安全距离符合规范要求冲洗、吹扫、清洗使用前已吹洗,水质清洁说明或草图施工单位检查评定结果:专业技术负责人:专业质量检查员:年月日监理(建设)单位验收结论:专业监理工程师:年月日给水管道隐蔽工程检查验收记录归档编号c3-2-1工程名称大连未来冶金宿舍楼检查日期2010年4月21日填表日期2010年4月22日建设单位大连未来冶金有限公司施工单位世达旺恒分公司监理单位旅发监理公司分项工程给水隐蔽部位一层地下直埋与管沟地沟设计图号水施-2 管道材种PP-R管道规格、数量Φ63~3228主要操作人...隐蔽检查位置标记见一层给排水平面图标高、坡度、坡向起点标高-0.8m、i=0.002、坡向来水方向基座、支架角钢承托50×5管材、阀件材质、接口方式、接头材质PP-R热熔连接情况防腐措施无保温方式无管洞处理管四周用粘土填实,距洞顶留100mm 压力、灌水试验结果水压试验无渗漏(见水压试验记录)安全距离符合规范要求冲洗、吹扫、清洗使用前已吹洗,出水洁净说明或草图施工单位检查评定结果:专业技术负责人:专业质量检查员:年月日监理(建设)单位验收结论:专业监理工程师:年月日排水管道隐蔽工程检查验收记录归档编号c3-2-1工程名称大连未来冶金宿舍楼检查日期2010年4月26日填表日期2010年4月27日建设单位大连未来冶金有限公司施工单位世达旺恒分公司监理单位旅发监理公司分项工程排水隐蔽部位一层地下直埋与管沟直埋设计图号水施-2 管道材种pvc管道规格、数量D150~10066m主要操作人...隐蔽检查情位置标记见一层给排水平面图标高、坡度、坡向起点标高-0.5m、i=0.03、坡向检查井基座、支架原土夯实c100砼垫层管材、阀件材质、接口方式、接头材质Pvc管承插塑胶接口防腐措施无保温方式无况管洞处理管四周用粘土填实,距洞顶留100mm 压力、灌水试验结果灌水试验无渗漏(见灌水记录)安全距离符合规范要求冲洗、吹扫、清洗说明或草图施工单位检查评定结果:专业技术负责人:专业质量检查员:年月日监理(建设)单位验收结论:专业监理工程师:年月日给水管道隐蔽工程检查验收记录归档编号c3-2-1工程名称大连未来冶金宿舍楼检查日期2010年4月21日填表日期2010年4月22日建设单位大连未来冶金有限公司施工单位世达旺恒分公司监理单位旅发监理公司分项工程给水隐蔽部位一层地下直埋与管沟地沟设计图号水施-2 管道材种PP-R管道规格、数量Φ63~3228主要操作人...隐蔽检查情况位置标记见一层给排水平面图标高、坡度、坡向起点标高-0.8m、i=0.002、坡向来水方向基座、支架角钢承托50×5管材、阀件材质、接口方式、接头材质PP-R热熔连接防腐措施无保温方式无管洞处理管四周用粘土填实,距洞顶留100mm 压力、灌水试验结果水压试验无渗漏(见水压试验记录)安全距离符合规范要求冲洗、吹扫、清洗使用前已吹洗,出水洁净说明或草图施工单位检查评定结果:专业技术负责人:专业质量检查员:年月日监理(建设)单位验收结论:专业监理工程师:年月日。
