核电厂建设审批程序的规定
- 格式:docx
- 大小:245.01 KB
- 文档页数:6

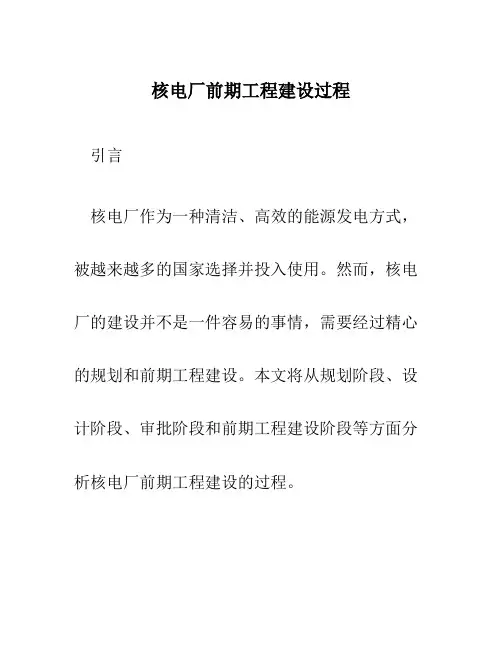

核电厂前期工程建设过程引言核电厂作为一种清洁、高效的能源发电方式,被越来越多的国家选择并投入使用。
然而,核电厂的建设并不是一件容易的事情,需要经过精心的规划和前期工程建设。
本文将从规划阶段、设计阶段、审批阶段和前期工程建设阶段等方面分析核电厂前期工程建设的过程。
1. 规划阶段在核电厂前期工程建设中,规划阶段是至关重要的一步。
该阶段的目标是确定核电厂建设的地点、规模和技术路线等,以确保后续的设计和建设工作能够顺利进行。
在规划阶段,需要进行以下主要工作: 1. 地点选择:通过评估地质地理条件、自然资源和环境等因素,选定建设核电厂的最佳地点。
2. 规模确定:根据当地能源需求和发展预期,确定核电厂的装机容量。
3. 技术路线选择:综合考虑不同核反应堆技术的经济性、安全性和可靠性等因素,选择适合的技术路线。
2. 设计阶段设计阶段是核电厂前期工程建设中的关键步骤。
在该阶段,需要进行详细的设计工作,包括核反应堆的布置、冷却系统的设计、辅助设施的安排等。
设计阶段的主要工作内容包括: 1. 核反应堆布局:根据核反应堆类型和安全要求等,确定核反应堆的布置方案,并考虑到燃料装卸系统、冷却循环系统等的布置。
2. 冷却系统设计:根据核反应堆的热量释放和安全要求,设计合适的冷却系统,确保核电厂的安全运行。
3. 辅助设施安排:包括可燃物贮存设施、辅助发电设备、应急备用系统等的安排和设计。
3. 审批阶段核电厂的建设需要经过严格的审批程序,以确保核电厂的建设和运营符合相关法规和安全标准。
在审批阶段,需要提交详细的核安全评估报告和环境影响评估报告等材料,并接受政府部门的审核和评估。
审批阶段的主要工作内容包括:1. 核安全评估:对核电厂建设的安全性进行评估,包括核反应堆的设计、辐射防护措施、事故应对能力等方面。
2. 环境影响评估:评估核电厂对周边环境的影响,包括气候、水资源、生物多样性等方面。
3. 社会影响评估:评估核电厂对当地社区和居民的影响,包括经济影响、社会影响和健康安全风险分析等。
申请核电厂潜在供应商资质及核安全设备制造资质指南背景介绍随着能源需求的增长和环境保护的重视,核能作为一种清洁、高效的能源形式,受到了全球范围内的关注和推崇。
作为核能产业的核心设施,核电厂的建设和运营对于供应商的资质和制造能力有着严格的要求。
本文将介绍申请核电厂潜在供应商资质以及核安全设备制造资质的指南,帮助潜在供应商了解应该如何申请和取得核电厂供应商资格。
申请核电厂潜在供应商资质申请核电厂潜在供应商资质是成为核电厂供应商的第一步。
核电厂对供应商的要求非常严格,因为供应商的产品和服务直接关系到核电厂的安全运营。
以下是申请核电厂潜在供应商资质的一般步骤:1.提交申请:潜在供应商需要向核电厂提交供应商资质申请。
申请表格通常包括供应商的基本信息、产品和服务的详细描述、公司资质证明文件等。
申请表格要求填写准确并完整,确保提供的信息真实可信。
2.资质审核:核电厂将对供应商的申请进行审核。
审核内容包括但不限于供应商的公司规模、信誉度、质量控制能力、技术水平等。
审核结果会对供应商的资格评定产生重要影响。
3.核实厂商能力:核电厂可能会对潜在供应商进行现场考察,核实其生产能力和质量控制措施是否符合要求。
潜在供应商应准备好接受核电厂的考察,并配合核电厂的要求。
4.合同签署:如果供应商的申请通过审核并成功通过核实考察,核电厂会与供应商签订供应合同。
合同将明确供应商的责任和义务,同时也确保供应商能够按照要求提供产品和服务。
5.供应商评估:核电厂会定期对供应商进行评估,评估内容包括供应商的产品质量、交货准时性、售后服务等方面。
供应商的评估结果将直接影响到其在核电厂的合作机会和地位。
从申请核电厂潜在供应商资质的整个过程来看,供应商需要具备良好的公司运营能力、丰富的技术经验、高质量的产品和服务,以及良好的业务信誉才能够成功获得核电厂的供应商资格。
核安全设备制造资质申请指南核安全设备制造资质是针对从事核安全设备制造的企业而言的。
关于核电厂建设审批程序的规定(讨论稿)第一章总则第一条为了适应我国核电工业的发展,加强对核电厂规划工作和项目建设的管理,特制定本规定。
第二条核电厂的建设为国家大型重点项目。
因此,必须纳入国家计划,由国家统一规划、立项建设。
第三条核电厂建设的基本程序包括项目建设书、可行性研究、项目设计、建设准备、土建施工和安装、调试和试运行,直到竣工险收等过程。
除经国家有关部门批准之外,不允许擅自简化程序和超越阶段审查、审批。
第二章项目建议书第四条核电厂的初步可行性研究报告工作由项目建设单位联合所在省(市)政府和相应的电力主管部门负责,并委托有资质的工程设计院编制。
由国防科工委负责审查和批准。
第五条核电厂的初步可行性研究报告审批前,必须对厂址进行预评审,并将预评审意见作为初步可行性研究报告的附件一起上报。
第六条项目建议书应根据批准的初步可行性研究报告,由项目建设单位联合所在省(市)政府和相应的电力主管部门负责编制、上报。
由国防科工委提出初审意见,报国家计委审批。
(即完成立项)第三章可行性研究第七条第七条项目建议书批准后,必须为开展可行性研究准备相关的条件,主要包括:(一)立项目法人,建立项目组织管理机构和规章制度;(二)开展现场有关资料的调研、试验、勘察和测量等;(三)与主要设备供应商开展谈判,并签订意向书(正式合同只有在可行性研究报告书批复后才能签订)。
通过谈判确定核电厂的技术方案;(四)进行总平面设计,并进行评审;(五)局部开展征地和四通一平等前期工程;(六)落实筹资方案等。
第八条可行性研究报告是在项目建议书批准后,由企业法人的营运单位负责组织编制、上报。
可行研究报告的编写应选择有资质的工程设计单位参加,其内容和深度应符合有关规定。
《厂址选择报告》、《选址阶段环境影响评价报告》应报国家环保总局审查批准。
可研阶段的《劳动安全卫生论证报告》由国家劳动部会同国防科工委审查、批准。
国防科工委在接到《厂址选择报告》、《选址阶段环境影响评价报告》、《劳动安全卫生论证报告》的审批意见后,对可行性研究报告进行审查、批准。
核能发电审批流程
1. 准备阶段
在核能发电项目进行审批前,需要进行一系列的准备工作。
这些工作包括但不限于以下内容:
- 编制项目投资及概算计划
- 进行可行性研究和环境影响评价
- 取得用地手续
- 确定项目建设规模和技术方案
2. 提交申请
准备阶段完成后,需要向相关的部门提交核能发电项目的审批申请。
申请材料通常包括以下内容:
- 项目概述及建设规划
- 社会经济影响评估报告
- 安全与环保方案
- 经济效益评价报告
- 工程设计及技术文件
3. 审批程序
核能发电项目的审批程序一般经过以下几个环节:
- 前期审查:相关部门对申请材料进行初步审核,确保材料齐全、符合法律法规和技术标准要求。
- 环境评估:对核能发电项目的环境影响进行评估,评估报告将被用于后续的审批决策。
- 技术审查:专业机构对项目的技术方案、设计文件等进行审核,确保项目的安全性和可行性。
- 公众参与:通过公示、听证等形式,征求公众对核能发电项目的意见和建议。
- 最终审批:相关部门根据前期审查、环境评估、技术审查和公众参与的结果,做出核能发电项目的最终审批决策。
4. 后期程序
核能发电项目获得审批后,还需进行一系列的后期程序,以确保项目的顺利实施。
这些程序包括但不限于以下内容:
- 取得施工许可证
- 招标、采购和合同签订
- 施工和调试
- 试运行和评估
- 开展商业运营
以上是一般情况下核能发电审批流程的简要介绍,具体流程和要求可能因地区和具体项目而有所不同。
前述内容仅供参考,请在实际操作中根据相关法律法规和具体要求进行审批申请。

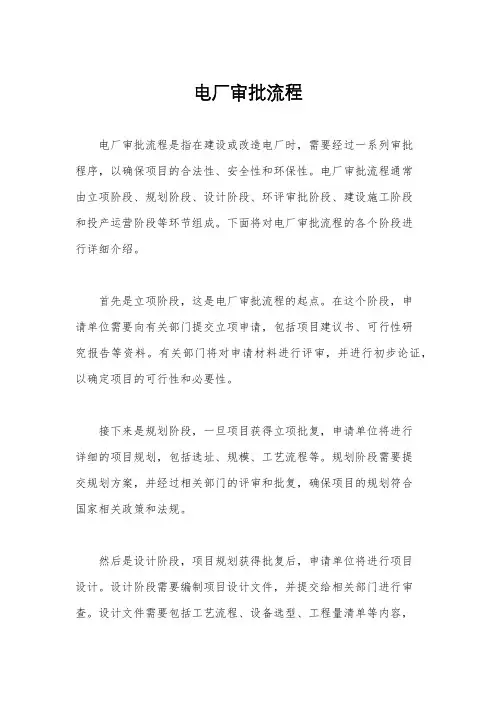

电厂审批流程电厂审批流程是指在建设或改造电厂时,需要经过一系列审批程序,以确保项目的合法性、安全性和环保性。
电厂审批流程通常由立项阶段、规划阶段、设计阶段、环评审批阶段、建设施工阶段和投产运营阶段等环节组成。
下面将对电厂审批流程的各个阶段进行详细介绍。
首先是立项阶段,这是电厂审批流程的起点。
在这个阶段,申请单位需要向有关部门提交立项申请,包括项目建议书、可行性研究报告等资料。
有关部门将对申请材料进行评审,并进行初步论证,以确定项目的可行性和必要性。
接下来是规划阶段,一旦项目获得立项批复,申请单位将进行详细的项目规划,包括选址、规模、工艺流程等。
规划阶段需要提交规划方案,并经过相关部门的评审和批复,确保项目的规划符合国家相关政策和法规。
然后是设计阶段,项目规划获得批复后,申请单位将进行项目设计。
设计阶段需要编制项目设计文件,并提交给相关部门进行审查。
设计文件需要包括工艺流程、设备选型、工程量清单等内容,以确保项目的设计符合国家标准和规定。
紧接着是环评审批阶段,项目设计获得批复后,申请单位需要进行环境影响评价。
环评报告需要提交给环境保护部门进行审批,以确保项目对环境的影响符合相关法规和标准。
随后是建设施工阶段,项目环评获得批复后,申请单位可以开始项目的建设施工。
在这个阶段,申请单位需要向建设主管部门提交施工图设计文件,并按照相关规定进行施工。
建设施工阶段需要确保施工过程符合安全生产和质量标准,以保障项目的安全性和可靠性。
最后是投产运营阶段,项目建设完成后,申请单位需要向相关部门提交投产申请,并进行竣工验收。
竣工验收合格后,项目可以正式投入运营。
在运营阶段,申请单位需要按照相关规定进行生产经营,并履行环保、安全等方面的责任,以确保项目的合法性和可持续发展。
总的来说,电厂审批流程是一个复杂而严谨的过程,需要申请单位严格按照相关规定进行申报、审批和监管。
只有在完成了所有审批程序并获得各个环节的批复后,项目才能合法建设和运营,为国家的经济发展和社会进步做出贡献。
核能发电项目前期审批流程1. 立项申请项目方首先需要提交核能发电项目的立项申请。
立项申请包括项目概况、技术方案、环境影响评估报告等各项资料。
这些资料应该详细描述项目的规模、设计、建设和运营计划,以及项目可能对环境和社会造成的影响。
2. 初步评估立项申请提交后,相关部门将对项目进行初步评估。
初步评估的目的是确认项目的可行性和合规性,评估项目可能带来的环境、社会和安全风险,并考虑各种利益相关者的意见。
3. 安全审查在初步评估通过后,项目将接受安全审查。
安全审查的目的是评估项目设计和运营方案的安全性,并提出必要的改进建议。
安全审查通常由核能监管机构或专家组组成,他们会对项目进行细致的检查和评估。
4. 环境影响评估环境影响评估是核能发电项目审批过程中的重要环节。
项目方需要进行全面的环境影响评估,并提交评估报告。
评估报告会综合考虑项目对自然环境、生态系统和社会的影响,以及可行的环境保护和监测措施。
5. 公众参与核能发电项目的审批过程中,公众参与是必要的一环。
项目方需要积极与公众沟通,并征求公众意见。
公众参与的方式可以包括公开听证会、社区会议和在线调查等。
公众的意见和关切应该被充分考虑,并在决策中得到适当反映。
6. 审批决策经过以上步骤的评估和审查后,最终需要进行审批决策。
审批决策由相关政府部门或核能监管机构进行,他们会综合考虑项目的可行性、安全性和环境影响,以及公众的意见和权益。
7. 前期准备审批决策通过后,项目方可以进行前期准备工作。
前期准备包括土地取得、资金筹集、建设准备等。
项目方应确保按照审批决策的要求进行准备,并履行相关合规义务。
8. 后续审批前期准备完成后,项目方仍需要进行后续审批。
后续审批包括设计审查、建设审查和运营审查等,以确保项目在各个阶段的合规性和安全性。
总结核能发电项目前期审批流程是确保项目可行性、安全性和合规性的重要环节。
项目方应积极与相关部门和公众进行沟通和合作,遵守审批流程,确保项目的顺利开展,并尽量减少对环境和社会的不良影响。

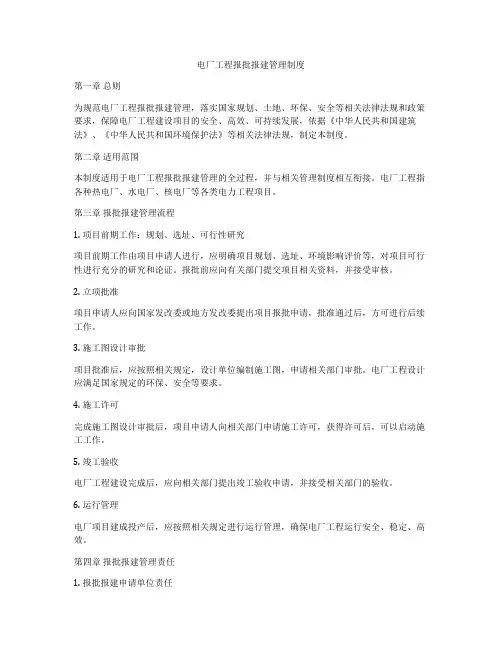

电厂工程报批报建管理制度第一章总则为规范电厂工程报批报建管理,落实国家规划、土地、环保、安全等相关法律法规和政策要求,保障电厂工程建设项目的安全、高效、可持续发展,依据《中华人民共和国建筑法》、《中华人民共和国环境保护法》等相关法律法规,制定本制度。
第二章适用范围本制度适用于电厂工程报批报建管理的全过程,并与相关管理制度相互衔接。
电厂工程指各种热电厂、水电厂、核电厂等各类电力工程项目。
第三章报批报建管理流程1. 项目前期工作:规划、选址、可行性研究项目前期工作由项目申请人进行,应明确项目规划、选址、环境影响评价等,对项目可行性进行充分的研究和论证。
报批前应向有关部门提交项目相关资料,并接受审核。
2. 立项批准项目申请人应向国家发改委或地方发改委提出项目报批申请,批准通过后,方可进行后续工作。
3. 施工图设计审批项目批准后,应按照相关规定,设计单位编制施工图,申请相关部门审批。
电厂工程设计应满足国家规定的环保、安全等要求。
4. 施工许可完成施工图设计审批后,项目申请人向相关部门申请施工许可,获得许可后,可以启动施工工作。
5. 竣工验收电厂工程建设完成后,应向相关部门提出竣工验收申请,并接受相关部门的验收。
6. 运行管理电厂项目建成投产后,应按照相关规定进行运行管理,确保电厂工程运行安全、稳定、高效。
第四章报批报建管理责任1. 报批报建申请单位责任项目申请人应对项目的规划、选址、环境影响、安全等方面进行充分的研究与论证,全面了解相关法律法规,并按要求提交相关申请、报批文件。
2. 设计单位、施工单位责任设计单位和施工单位应按照国家规定的标准和要求进行设计和施工,确保项目的环保、安全、高效。
3. 监管部门责任各级有关部门应加强对电厂工程项目的管理和监督,提高工程建设管理水平,减少事故发生。
第五章法律责任对于违反电厂工程报批报建管理制度的行为,依据相关法律法规进行相应的处罚,对于因违规操作造成的事故,应依法追究相关人员的责任。

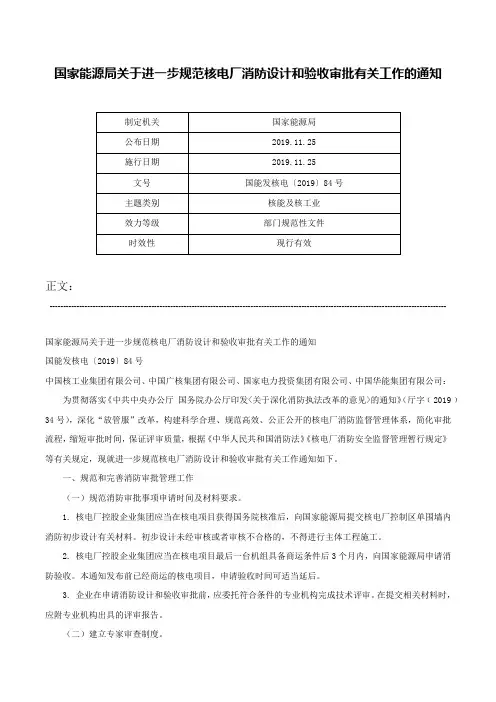

国家能源局关于进一步规范核电厂消防设计和验收审批有关工作的通知正文:----------------------------------------------------------------------------------------------------------------------------------------------------国家能源局关于进一步规范核电厂消防设计和验收审批有关工作的通知国能发核电〔2019〕84号中国核工业集团有限公司、中国广核集团有限公司、国家电力投资集团有限公司、中国华能集团有限公司:为贯彻落实《中共中央办公厅国务院办公厅印发<关于深化消防执法改革的意见>的通知》(厅字﹝2019﹞34号),深化“放管服”改革,构建科学合理、规范高效、公正公开的核电厂消防监督管理体系,简化审批流程,缩短审批时间,保证评审质量,根据《中华人民共和国消防法》《核电厂消防安全监督管理暂行规定》等有关规定,现就进一步规范核电厂消防设计和验收审批有关工作通知如下。
一、规范和完善消防审批管理工作(一)规范消防审批事项申请时间及材料要求。
1. 核电厂控股企业集团应当在核电项目获得国务院核准后,向国家能源局提交核电厂控制区单围墙内消防初步设计有关材料。
初步设计未经审核或者审核不合格的,不得进行主体工程施工。
2. 核电厂控股企业集团应当在核电项目最后一台机组具备商运条件后3个月内,向国家能源局申请消防验收。
本通知发布前已经商运的核电项目,申请验收时间可适当延后。
3. 企业在申请消防设计和验收审批前,应委托符合条件的专业机构完成技术评审。
在提交相关材料时,应附专业机构出具的评审报告。
(二)建立专家审查制度。
4. 国家能源局组织核安全、消防、核电设计及运行管理等方面专家,成立核电厂消防专家委员会,负责审议核电厂消防设计和验收申请。
5. 国家能源局受理申请后,组织召开核电厂消防专家委员会会议,听取有关申请单位和专业机构的汇报,开展质询评议,形成专家委员会会议纪要,按程序作出行政许可批复。
核电厂建设审批程序的规
定
Prepared on 22 November 2020
关于核电厂建设审批程序的规定
(讨论稿)
第一章总则
第一条为了适应我国核电工业的发展,加强对核电厂规划工作和项目建设的管理,特制定本规定。
第二条核电厂的建设为国家大型重点项目。
因此,必须纳入国家计划,由国家统一规划、立项建设。
第三条核电厂建设的基本程序包括项目建设书、可行性研究、项目设计、建设准备、土建施工和安装、调试和试运行,直到竣工险收等过程。
除经国家有关部门批准之外,不允许擅自简化程序和超越阶段审查、审批。
第二章项目建议书
第四条核电厂的初步可行性研究报告工作由项目建设单位联合所在省(市)政府和相应的电力主管部门负责,并委托有资质的工程设计院编制。
由国防科工委负责审查和批准。
第五条核电厂的初步可行性研究报告审批前,必须对厂址进行预评审,并将预评审意见作为初步可行性研究报告的附件一起上报。
第六条项目建议书应根据批准的初步可行性研究报告,由项目建设单位联合所在省(市)政府和相应的电力主管部门负责编制、上报。
由国防科工委提出初审意见,报国家计委审批。
(即完成立项) 第三章可行性研究
第七条第七条项目建议书批准后,必须为开展可行性研究准备相关的条件,主要包括:
(一)立项目法人,建立项目组织管理机构和规章制度;
(二)开展现场有关资料的调研、试验、勘察和测量等;
(三)与主要设备供应商开展谈判,并签订意向书(正式合同只有在可行
性研究报告书批复后才能签订)。
通过谈判确定核电厂的技术方
案;
(四)进行总平面设计,并进行评审;
(五)局部开展征地和四通一平等前期工程;
(六)落实筹资方案等。
第八条可行性研究报告是在项目建议书批准后,由企业法人的营运单位负责组织编制、上报。
可行研究报告的编写应选择有资质的工程设计单位参加,其内容和深度应符合有关规定。
《厂址选择报告》、《选址阶段环境影响评价报告》应报国家环保总局审查批准。
可研阶段的《劳动安全卫生论证报告》由国家劳动部会同国防科工委审查、批准。
国防科工委在接到《厂址选择报告》、《选址阶段环境影响评价报告》、《劳动安全卫生论证报告》的审批意见后,对可行性研究报告进行审查、批准。
第九条项目的可行性研究报告书根据批准的可行性研究报告,由营运单位负责编制,并上报国防科工委。
由国防科工委审核后报国家计委,由国家计委审批。
第四章项目设计和建设准备
第十条项目设计工作是整个工程决定性环节,是组织土建施工和安装的依据,并直接关系着工程质量和以后的运行。
项目可行性研究报告书批准后,营运单位应择选有设计资质的工程设计院(也可以是进行可行性研究报告编写的设计院),根据可行性研究报告书规定的内容和要求,并根据必要而准确的设计基础资料,进行项目的设计工作。
第十一条初步设计是项目设计的第一阶段,其内容和深度应符合有关规定。
《初步安全分析报告》、《建造阶段环境影响评价报告》应报国家环保总局审查。
初步设计阶段的《劳动安全卫生专篇》由国家劳动部会同国防科工委审查、批准。
初步设计由国防科工委会同有关部门进行审查,批准后报国家计委。
第十二条营运单位在初步设计阶段应根据进度要求,完成主设备订货合同和开展建设的各项准备。
在发布主要设备和主体工程施工的招标文件前,必须将招标方案报国防科工委,在定标前,将评标结果报国防科工委。
第十三条营运单位在项目开工前应向国防科工委提交项目开工申请书,向国家环保总局提交《核电厂建造许可证申请书》。
只有当国防科工委批准开工报告,并报国家计委备案。
国家环保总局根据《初步安全分析报告》、《建造阶段环境影响评价报告》的审查意见,批准并颁发建造许可证后,才能正式开工。
项目开工必须具备以下条件:
(一)完成了主要工程的征地和场地平整;
(二)完成了施工道路、水、电、通信等施工设施;
(三)土建施工和安装单位已经确定,并完成了相关的临时建筑,准
备了施工设备和进行连续施工的材料;
(四)营运单位对施工单位提交的施工组织设计进行了审查,并批准;(五)设计单位提交的施工图能满足连续施工的要求;
(六)工程监理单位已经确定,并已完成相关管理程序;
(七)初步设计及总概算已批复,开工审计已经完成;
(八)营运单位与所在省(市)确认了上网协议和购电协议等。
第五章土建施工、安装、调试、试运行和竣工验收
第十四条核电厂土建施工、安装、调试和试运行各阶段,必须接受国防科工委的监督检查,和接受国家环保总局的核安全监督。
每季度、每年必须向国防科工委报告项目管理、工程进度、工程质量、资金状态,并随时报告各阶段重大的工程问题。
第十五条核燃料进厂前,营运单位应向国防科工委和国家环保总局上报《核材料许可证申请书》。
经国家环保总局核准,国防科工委批准,并颁发《核材料许可证》。
第十六条营运单位应组织编写《最终安全分析报告》、《装料前环境影响评价报告》等文件,上报国家环保总局评审。
在装料前应提交《核电厂首次装料申请书》,经评审批准后,国家环保总局颁发《核电厂首次装料批准书》。
第十七条营运单位众核电厂首次达到满功率之日起,经十二个月的试运行,必须向国家环保总局提交《核电厂运行许可证申请书》并附送核电厂的《修订的最终安全分析报告》、《运行前环境影响评价报告》等文件,经评审批准后颁发《核电厂运行许可证》。
第十八条在核电厂正式批准运行前,营运单位应向国防科工委提交《核电厂验收申请书》,核电厂验收条件是:(一)取得了《核电厂运行许可证》;
(二)完成了项目竣工图;
(三)完成了项目竣工决算;
(四)完成了竣工验收的证明文件。
核电厂的竣工验收应由国防科工委会同有关部门组成验收委员会进行验收后报国家计委批准。
第十九条本规定由国防科工委解释、补充和修改。
第二十条本规定自二O年月日实行。
