石膏板吊顶工程施工方案
- 格式:doc
- 大小:148.00 KB
- 文档页数:6
穿孔石膏板吊顶工程专项施工方案___无锡购物中心工程精装修B标段穿孔石膏板吊顶专项施工方案一、工程概况本工程的穿孔石膏板吊顶施工分布在L13层的曲形行商业区、零售区等顶面局部造型吊顶,共分三大区域,采用T型龙骨面贴穿孔石膏板,三种曲线异形造型样式。
由于每一区域造型样式复杂,现场施工作业环境难度大,需要搭建安全的作业平台,加上施工内容量大、作业面分散、施工周期短,所以需要制定专项施工方案。
二、施工组织部署1.施工条件穿孔石膏板吊顶安装工程宜在顶棚加固骨架安装完毕后及天花内部各专业管道线路安装完毕、灯具及各类装饰物吊装所需的预埋件安装完毕后,填写相关施工申请报告,手续齐备后,方可开工。
2.施工准备1).本工程此种吊顶材料选用不规则穿孔石膏板的厚度为12MM,单层覆面,吊杆为φ10MM,主龙骨为的DC60*27MM,付龙为C50*19MM。
2).材料进场后将及时上报材料检验报告,并通知总包、监理、甲方进行现场验收。
3).所用材料运输、进场、安装时严禁乱扔、乱撞,装饰板放置堆放平整、干燥、通风处,底部垫放木块,沿长度方向设置3道垫块,防止材料受潮、变形、损坏、污染、缺损。
4).根据吊顶工程施工情况,需备有冲击钻、电焊机、自攻螺丝钻、壁纸刀、抹子、灰板等各种工具。
5).对施工人员进行岗前培训,做好安全技术交底工作,并对建筑设计装饰图进行现场复核。
3.施工组织布置本工程具有工程质量要求高,工作量大,工期短,各个工种、各个工序间关系密切,要求交叉配合等基本特点。
根据以上特点通过合理施工区域、流水段的流水段划分,能够确保劳动力各工种的连续流水作业;材料的合理供应、机械设备等高效合理使用,而且便于现场组织、管理和调度,加快工程进度,有效控制工程质量。
根据本工程的特点和工期紧要求,将本工程划分为三个施工区域,每个区域段现场分布多个施工班组,左右同时开展,各施工区域划分如下:第一施工区域:曲线行商业区吊顶施工流水段施工。
第1篇一、工程概况本工程位于XX市XX区XX路XX号,总建筑面积为XX万平方米,建筑层数为XX层。
本次施工范围为整个建筑物的吊顶工程,包括室内公共区域、办公区域、客房区域等。
吊顶材料主要为石膏板、铝扣板等,施工工期为XX天。
二、施工准备1. 施工组织设计为确保吊顶工程的顺利进行,特制定以下施工组织设计:(1)成立吊顶工程小组,由项目经理担任组长,负责全面协调、指挥施工。
(2)明确各施工班组职责,确保施工过程中的各项工作有序进行。
(3)制定施工进度计划,确保按期完成施工任务。
2. 施工材料(1)石膏板:厚度为9mm,规格为1200mm×600mm。
(2)铝扣板:厚度为0.5mm,规格为600mm×600mm。
(3)龙骨:轻钢龙骨,主龙骨间距为600mm,次龙骨间距为400mm。
(4)其他材料:胶粘剂、螺丝、膨胀螺栓、吊钩等。
3. 施工设备(1)电动工具:电钻、电锯、手电钻等。
(2)手动工具:扳手、螺丝刀、水平尺等。
(3)测量工具:卷尺、水平仪等。
三、施工工艺1. 施工流程(1)施工前准备:熟悉图纸、场地清理、材料验收、人员培训。
(2)弹线定位:根据设计要求,弹设吊顶标高线、龙骨位置线。
(3)安装龙骨:按照设计要求,安装主龙骨和次龙骨。
(4)安装石膏板:按照设计要求,安装石膏板,并进行调整。
(5)安装铝扣板:按照设计要求,安装铝扣板,并进行调整。
(6)收尾工作:清理现场、检查质量、填写施工记录。
2. 施工要点(1)弹线定位:在施工前,根据设计要求,对吊顶标高线、龙骨位置线进行弹设,确保施工精度。
(2)安装龙骨:在安装龙骨时,注意龙骨的间距、平整度和垂直度,确保吊顶的稳定性。
(3)安装石膏板:在安装石膏板时,注意板与板之间的缝隙、平整度和垂直度,确保吊顶的美观性。
(4)安装铝扣板:在安装铝扣板时,注意板与板之间的缝隙、平整度和垂直度,确保吊顶的美观性。
(5)收尾工作:在施工完成后,对吊顶进行检查,确保质量符合要求。

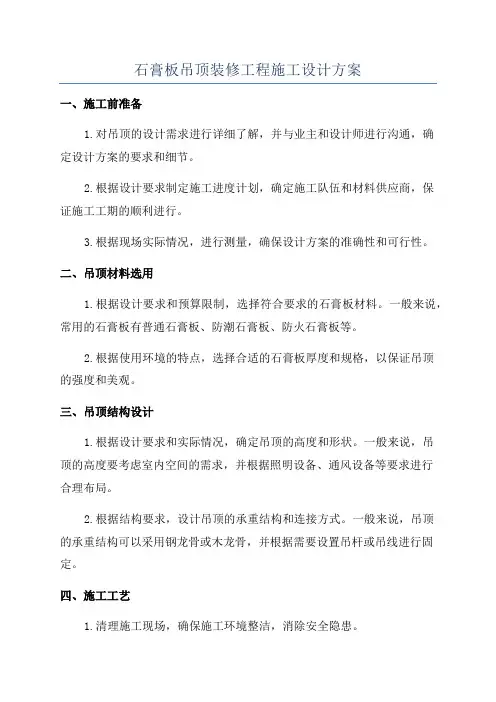

石膏板吊顶装修工程施工设计方案一、施工前准备1.对吊顶的设计需求进行详细了解,并与业主和设计师进行沟通,确定设计方案的要求和细节。
2.根据设计要求制定施工进度计划,确定施工队伍和材料供应商,保证施工工期的顺利进行。
3.根据现场实际情况,进行测量,确保设计方案的准确性和可行性。
二、吊顶材料选用1.根据设计要求和预算限制,选择符合要求的石膏板材料。
一般来说,常用的石膏板有普通石膏板、防潮石膏板、防火石膏板等。
2.根据使用环境的特点,选择合适的石膏板厚度和规格,以保证吊顶的强度和美观。
三、吊顶结构设计1.根据设计要求和实际情况,确定吊顶的高度和形状。
一般来说,吊顶的高度要考虑室内空间的需求,并根据照明设备、通风设备等要求进行合理布局。
2.根据结构要求,设计吊顶的承重结构和连接方式。
一般来说,吊顶的承重结构可以采用钢龙骨或木龙骨,并根据需要设置吊杆或吊线进行固定。
四、施工工艺1.清理施工现场,确保施工环境整洁,消除安全隐患。
2.进行基层处理,包括清除墙面灰尘、油污和杂物,修补裂缝和凹陷等。
3.安装龙骨:根据设计要求和布局,将龙骨按照一定的间距固定在墙壁上,并使用水平仪和垂直仪进行校准。
4.安装吊线或吊杆:根据设计要求,在龙骨上安装吊线或吊杆,以保证吊顶的平整和稳固。
5.安装石膏板:根据设计要求和施工图,对石膏板进行切割,并使用螺丝将石膏板固定在龙骨上。
6.进行验收和修整:在吊顶安装完毕后,进行全面验收,检查是否存在漏洞、破损和不平整等问题,并及时修整。
五、安全和环保措施1.施工过程中要严格遵守安全操作规程,做好施工现场的安全防护工作,保证施工人员的人身安全。
2.在施工现场设置安全警示标志,提醒他人注意,并防止尘埃和噪音扩散到其他区域。
3.选择环保型的石膏板材料,减少对环境的污染。
六、施工后维护1.施工完成后,要对吊顶进行清洁和维护,保持吊顶的美观和功能正常。
2.定期检查吊顶的连接和固定情况,修复可能存在的问题,以确保吊顶的安全和稳定。
室内石膏板吊顶施工方案及技术措施一、施工方案1. 准备工作:在施工前,需要对场地进行充分的准备工作。
包括清理施工区域、检查墙面的平整度、确认电线和管道的位置等。
准备工作:在施工前,需要对场地进行充分的准备工作。
包括清理施工区域、检查墙面的平整度、确认电线和管道的位置等。
2. 材料准备:选择适当的石膏板进行施工。
计算好所需的石膏板数量,并预留一定的备用板。
同时准备好墙角线、龙骨、木方等安装材料。
材料准备:选择适当的石膏板进行施工。
计算好所需的石膏板数量,并预留一定的备用板。
同时准备好墙角线、龙骨、木方等安装材料。
3. 石膏板安装:先要确定石膏板的安装位置和尺寸,根据需要进行调整。
然后将墙角线固定在墙缝处,以确保顶部的水平度。
接下来,将龙骨固定在天花板上,要注意保持龙骨的平水平,在固定时使用膨胀螺栓进行加固。
最后,将石膏板安装到龙骨上,使用螺丝将其牢固地固定。
安装完毕后,要对石膏板进行检查和修整,确保其安装牢固。
石膏板安装:先要确定石膏板的安装位置和尺寸,根据需要进行调整。
然后将墙角线固定在墙缝处,以确保顶部的水平度。
接下来,将龙骨固定在天花板上,要注意保持龙骨的平水平,在固定时使用膨胀螺栓进行加固。
最后,将石膏板安装到龙骨上,使用螺丝将其牢固地固定。
安装完毕后,要对石膏板进行检查和修整,确保其安装牢固。
4. 胶合处理:在石膏板的接缝处,需要进行胶合处理,以增加其强度和美观性。
可以选择专用的石膏板接缝胶进行处理,然后使用刮刀将胶进行刮平,使接缝处平整。
胶合处理:在石膏板的接缝处,需要进行胶合处理,以增加其强度和美观性。
可以选择专用的石膏板接缝胶进行处理,然后使用刮刀将胶进行刮平,使接缝处平整。
5. 防潮处理:如果需要在潮湿的环境下进行施工,可以采取防潮措施,如在石膏板表面进行防潮处理,以确保其长时间的使用。
防潮处理:如果需要在潮湿的环境下进行施工,可以采取防潮措施,如在石膏板表面进行防潮处理,以确保其长时间的使用。
第1篇一、工程概况本工程吊顶施工项目位于XX市XX区XX大厦,总建筑面积为XX平方米。
吊顶施工主要包括:铝扣板吊顶、石膏板吊顶、集成吊顶等。
本次施工方案针对不同类型的吊顶材料,制定相应的施工工艺和注意事项。
二、施工准备1. 材料准备(1)铝扣板:根据设计要求,选择合适的铝扣板材料,确保其质量符合国家标准。
(2)石膏板:选择质量合格、防火性能好的石膏板,厚度为9mm或12mm。
(3)集成吊顶:选择环保、安全、美观的集成吊顶材料。
2. 工具准备(1)电动切割机、手动切割机、锯片等切割工具。
(2)电钻、电锤等钻孔工具。
(3)水平尺、卷尺、线锤等测量工具。
(4)螺丝刀、扳手、锤子等安装工具。
3. 人员准备(1)施工队伍:由具备相关资质的专业施工队伍进行吊顶施工。
(2)技术人员:负责现场技术指导、质量监督和施工协调。
三、施工工艺1. 铝扣板吊顶施工工艺(1)弹线定位:根据设计图纸,在墙面上弹出吊顶的基准线,确保吊顶的平整度。
(2)安装吊杆:按照设计要求,在墙面上安装吊杆,间距一般为1.2米,吊杆长度根据吊顶高度确定。
(3)安装龙骨:将吊杆与龙骨连接,确保龙骨与吊杆垂直,龙骨间距一般为600mm。
(4)安装铝扣板:将铝扣板按照龙骨间距进行切割,然后安装到龙骨上,确保扣板与扣板之间紧密连接。
(5)收口处理:在吊顶的四周、阴阳角等位置进行收口处理,确保吊顶的美观性。
2. 石膏板吊顶施工工艺(1)弹线定位:与铝扣板吊顶相同,弹线定位。
(2)安装吊杆:与铝扣板吊顶相同,安装吊杆。
(3)安装龙骨:与铝扣板吊顶相同,安装龙骨。
(4)安装石膏板:将石膏板按照龙骨间距进行切割,然后安装到龙骨上,确保石膏板与龙骨之间紧密连接。
(5)石膏板接缝处理:在石膏板接缝处进行填充处理,确保接缝处的平整度。
3. 集成吊顶施工工艺(1)弹线定位:与铝扣板吊顶相同,弹线定位。
(2)安装吊杆:与铝扣板吊顶相同,安装吊杆。
(3)安装龙骨:与铝扣板吊顶相同,安装龙骨。
石膏板吊顶施工方案
1、工序流程:
弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板→刷防锈漆→饰面清理;
2、技术措施:
(1)、弹线:根据每层楼的水平控制线(一般情况离楼地面1m高做水平控制线),根据室内吊顶设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。
(2)、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装吊筋;吊筋安装选用膨胀螺栓固定到结构顶棚上;吊筋选用规格符合设计要求,间距为 1200mm。
(3)、安装主龙骨:主龙骨间距为 1200mm。
主龙骨用与之配套的龙骨吊件与吊筋安装。
(4)、安装边龙骨:边龙骨安装时用水泥钉固定,固定间距在 300mm左右;(5)、安装次龙骨:安装次龙骨:次龙骨间距为 900mm ,采用次挂件与主龙骨连接。
(6)、安装石膏板:石膏板与轻钢骨架固定的方式采用自攻螺钉固定法,在已装好并经验收轻钢骨架下面(即做隐蔽验收工作),安装石膏板。
安装石膏板用自攻螺丝固定,固定间距为 200~300MM。
(7)、刷防锈漆:轻钢骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆。

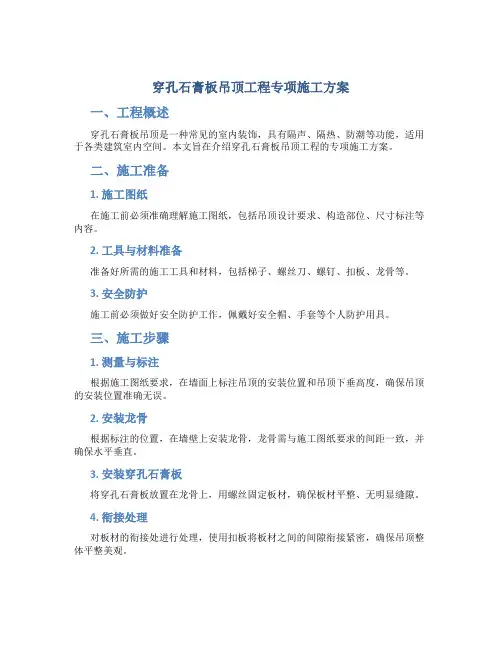

穿孔石膏板吊顶工程专项施工方案一、工程概述穿孔石膏板吊顶是一种常见的室内装饰,具有隔声、隔热、防潮等功能,适用于各类建筑室内空间。
本文旨在介绍穿孔石膏板吊顶工程的专项施工方案。
二、施工准备1. 施工图纸在施工前必须准确理解施工图纸,包括吊顶设计要求、构造部位、尺寸标注等内容。
2. 工具与材料准备准备好所需的施工工具和材料,包括梯子、螺丝刀、螺钉、扣板、龙骨等。
3. 安全防护施工前必须做好安全防护工作,佩戴好安全帽、手套等个人防护用具。
三、施工步骤1. 测量与标注根据施工图纸要求,在墙面上标注吊顶的安装位置和吊顶下垂高度,确保吊顶的安装位置准确无误。
2. 安装龙骨根据标注的位置,在墙壁上安装龙骨,龙骨需与施工图纸要求的间距一致,并确保水平垂直。
3. 安装穿孔石膏板将穿孔石膏板放置在龙骨上,用螺丝固定板材,确保板材平整、无明显缝隙。
4. 衔接处理对板材的衔接处进行处理,使用扣板将板材之间的间隙衔接紧密,确保吊顶整体平整美观。
5. 完善收尾工作进行吊顶的表面处理,确保表面平整光滑;清理施工现场,保持整洁。
四、施工注意事项1.施工过程中需注意安全,严格遵守相关操作规程。
2.检查施工质量,确保吊顶安装牢固、平整。
3.施工完成后做好验收工作,确保吊顶符合设计要求。
五、工程验收施工完成后需进行工程验收,验收内容包括吊顶的安装质量、平整度、板材之间的衔接等,确保工程符合相关标准要求。
六、总结穿孔石膏板吊顶工程是一项重要的室内装修工程,施工过程中需严格按照设计图纸和专项方案进行操作,确保吊顶的安全可靠、美观大方。
石膏板吊顶施工方案
石膏板吊顶施工方案
一、施工前准备工作
1.确认施工区域的吊顶设计方案,包括材料、尺寸、造型等要求;
2.清理施工区域,确保地面平整,并将不需要的家具和装饰物
搬出;
3.检查墙体的平整度和承重情况,如果有不平整或不承重的情况,需要进行修补或加固。
二、安装吊顶龙骨
1.根据设计方案确定龙骨的尺寸和布置方式;
2.按照规定间距,在墙体上打好定位线;
3.使用螺丝和膨胀管将龙骨固定在墙体上,确保龙骨平整牢固;
4.根据需要,将跨间梁固定在龙骨上,增加吊顶的承重能力。
三、安装石膏板
1.根据设计要求,将石膏板按照尺寸锯切好;
2.在龙骨上预留好搭接口,用螺丝将石膏板固定在龙骨上;
3.每块石膏板之间的接缝要与龙骨平齐,用填缝胶将接缝处填平;
4.墙角和边角处的石膏板要割成合适的形状,并用填缝胶填平。
四、修饰和涂装
1.根据设计需求,对吊顶进行修饰处理,如涂刷面漆、贴墙纸等;
2.对石膏板的表面进行打磨,确保平整光滑;
3.进行涂装,根据设计要求刷上底漆和面漆。
五、验收和维护
1.对施工的吊顶进行全面检查,确认无质量问题;
2.清理施工现场,恢复原状,并进行后期维护和保养。
以上就是石膏板吊顶的施工方案,希望对您有所帮助。
施工过程中请按照相关安全操作规程进行操作,确保施工质量和施工人员的安全。
第1篇一、工程概况1. 工程名称:XX项目吊顶工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:本项目吊顶工程涉及面积共计XX平方米,包括公共区域、办公室、会议室、餐厅等。
4. 工程内容:主要包括吊顶龙骨安装、石膏板吊顶、灯具安装、风口安装等。
5. 工程工期:预计工期为XX天。
二、施工组织1. 施工单位:XX建筑装饰工程有限公司2. 施工队伍:由具有丰富吊顶工程施工经验的专业队伍组成,确保施工质量。
3. 施工人员:项目经理1名,技术负责人1名,施工员3名,质量员1名,安全员1名,电工2名,木工3名,油漆工2名,杂工2名。
三、施工准备1. 技术准备:组织施工人员学习吊顶工程施工规范、质量标准、操作规程等相关技术文件。
2. 材料准备:根据工程量清单,提前采购所需材料,确保材料质量符合要求。
3. 工具准备:准备施工所需的工具,如电钻、扳手、水平尺、线锤、剪刀等。
4. 施工场地准备:清理施工现场,确保吊顶工程施工空间。
四、施工工艺及质量控制1. 施工工艺(1)测量放线:根据设计图纸,确定吊顶标高,弹出吊顶线。
(2)龙骨安装:采用轻钢龙骨或铝合金龙骨,按照设计要求进行安装。
(3)石膏板吊顶:将石膏板固定在龙骨上,确保板面平整、牢固。
(4)灯具安装:根据设计要求,安装灯具,确保灯具安装牢固、美观。
(5)风口安装:根据设计要求,安装风口,确保风口安装牢固、美观。
2. 质量控制(1)材料质量:严格按照设计要求,选用符合国家标准的吊顶材料。
(2)施工质量:严格执行施工规范、质量标准、操作规程,确保施工质量。
(3)验收标准:按照设计要求、施工规范、质量标准进行验收,确保工程质量。
五、施工进度计划1. 施工准备阶段:预计用时XX天。
2. 龙骨安装阶段:预计用时XX天。
3. 石膏板吊顶阶段:预计用时XX天。
4. 灯具安装阶段:预计用时XX天。
5. 风口安装阶段:预计用时XX天。
6. 验收阶段:预计用时XX天。
石膏板吊顶施工方案一、引言石膏板吊顶是一种常见的室内装饰材料,具有施工简便、造型多样、环保安全等优点,受到广泛应用。
本文旨在提供一份全面的石膏板吊顶施工方案,确保施工过程顺利进行。
二、准备工作1. 施工前准备:确定施工区域,并清理干净,确保施工环境整洁。
同时,根据设计要求,准备好所需的石膏板、龙骨、螺丝等施工材料。
2. 确定吊顶高度:根据实际需求和设计要求,确定吊顶的高度,一般建议与天花板保持一定的间距,从而便于安装照明设施。
三、施工步骤1. 安装龙骨:首先,在天花板上钉上水平的木龙骨,用作石膏板的支撑。
根据天花板的尺寸和乳胶漆刷防腐剂进行处理,以防龙骨受潮腐烂。
2. 石膏板切割:根据需要,将石膏板切割成适当的尺寸,确保其与龙骨相匹配。
3. 石膏板安装:将切割好的石膏板逐块安装到龙骨上,使用螺丝固定。
在安装过程中,要确保板与板之间的接缝对齐,保持整体效果的一致性。
4. 掩饰处理:在吊顶与墙面的接缝处,使用铝合金条或石膏线进行遮盖,以美化吊顶的外观。
5. 表面处理:使用砂纸对石膏板表面进行打磨,使其表面平整光滑。
然后,可以根据需要进行刷漆、喷涂等表面装饰处理。
四、施工注意事项1. 安全施工:在施工过程中,要保证工人的安全,并佩戴好相应的防护设备。
当搬运石膏板时,要注意力量的分配,避免受伤。
2. 防潮处理:石膏板容易受潮,所以在施工前,应仔细检查龙骨的防腐处理,并确保天花板的防水性能。
3. 施工精度:要保证各个板块之间的平整度和垂直度,以确保吊顶施工整体效果好,达到预期的效果。
4. 精确测量:在切割石膏板之前,要进行准确的测量,以避免浪费和尺寸不合适的情况。
五、施工验收1. 整体效果:完成吊顶施工后,应进行全面的验收。
检查吊顶的平整度、垂直度和表面处理是否符合设计要求。
2. 功能测试:安装照明设施后,进行功能测试,确保照明效果良好。
3. 安全检查:检查施工现场是否存在安全隐患,如不合格,及时进行整改和修复。

石膏板吊顶施工方案1、工艺流程2、施工材料准备 序号材料名称图例用途1 石膏板饰面板2 主龙骨支撑造型、固定结构3 副龙骨支撑造型、固定结构材料管理材料准备进场复试工艺流程 验收标准测量放线安装边龙骨 安装主龙骨固定吊挂杆件 验收安装第一层纸面石膏板安装次龙骨安装面层纸面石膏板4 边龙骨支撑造型、固定结构5 角钢支撑、加固结构6 膨胀螺栓固定吊杆7 吊杆承载龙骨和面板重量8 主挂件零配件9 主龙骨链接件零配件10 副龙骨挂件零配件11 副龙骨连接件零配件12 副龙骨支托零配件13 自攻螺丝零配件14 拉铆钉零配件15 螺丝、螺母零配件3、进场复试(1)轻钢龙骨复试项目:抗冲击、静载、双面镀锌量: 2000m 长为一验收批,每一验收批,取一组试样( 3 根)用于外观质量,形状尺寸的检测,经外观检测的 3 根试件上切取900mm2 的样品用于镀锌量的测量。
(2)吊筋、膨胀螺栓复试项目:提供吊顶吊筋、膨胀螺栓材质证明料或现场拉拔试验报告。
(3)纸面石膏板必试:断裂荷载、吸水率、护面纸与石青芯粘结性能,2500张为一批。
4、定位放线用水准仪在房间内每个墙((柱)角上抄出水平点,按照建筑标高线弹出水准线,从水准线量至吊顶设计高度沿墙(柱)弹出吊顶完成面水平线。
然后按照吊顶平面图在顶或地面标出主龙骨的位置点,主龙骨应从吊顶中心向两边分,间距不得大于1200mm。
抄出水平点弹出吊顶水平线5、固定吊挂杆件首先在顶面标出主龙骨吊杆的固定点,主龙骨应从吊顶中心向两边分最大间距为1200mm,吊杆的固定点间距900~1000mm。
然后使用冲击钻在顶面根据主龙骨位置及吊挂间距、吊杆定位点打孔,在吊杆的一端拧固好膨胀螺栓,另一端配装好吊挂件,用托杆将吊杆膨胀螺栓的一端与楼板连接固定。
吊杆位置打孔吊杆安装膨胀螺栓吊杆安装膨胀螺栓吊杆安装吊挂件使用托杆安装吊杆顶面吊杆安装完成6、安装边龙骨边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线将边龙骨用自攻螺丝或排钉固定在预埋木砖上;如果墙面为混凝土墙(柱),应打孔塞入木楔后采用排钉固定,固定点间距应不大于吊顶次龙骨的间距;如果用膨胀螺栓固定,固定点间距不大于 500mm,端头固定点距墙体间距不大于 50mm。
第1篇一、工程概述本工程吊顶采用纸面石膏板作为主要材料,适用于各类民用和工业建筑,包括住宅、办公楼、商场、学校等。
纸面石膏板吊顶具有轻质、高强、防火、吸声、隔热、易加工、安装方便等优点。
本方案旨在详细阐述纸面石膏板吊顶的施工流程、技术要求和质量控制措施。
二、施工准备1. 材料准备(1)纸面石膏板:应符合国家相关标准,表面平整,无裂纹、脱层、翘曲等缺陷。
(2)轻钢龙骨:应符合国家相关标准,具有足够的承载力和刚度。
(3)膨胀螺丝:用于固定龙骨。
(4)自攻螺丝:用于固定石膏板。
(5)密封膏:用于缝隙密封。
(6)胶粘剂:用于粘接石膏板。
(7)防锈漆:用于防腐处理。
2. 工具准备(1)电钻:用于打孔。
(2)扳手:用于拧螺丝。
(3)卷尺:用于测量尺寸。
(4)水平尺:用于检查平整度。
(5)直角尺:用于检查垂直度。
(6)切割机:用于切割石膏板。
三、施工流程1. 放线定位(1)根据设计图纸,确定吊顶的标高、尺寸和位置。
(2)在墙面上弹出吊顶标高线。
(3)在吊顶范围内弹出水平线和垂直线。
2. 龙骨安装(1)根据放线定位,安装主龙骨,间距一般为600mm或900mm。
(2)在主龙骨上安装次龙骨,间距一般为300mm或400mm。
(3)检查龙骨的水平和垂直度,确保符合要求。
3. 石膏板安装(1)根据设计图纸,切割石膏板,使其尺寸符合吊顶尺寸。
(2)将石膏板放在龙骨上,用自攻螺丝固定。
(3)检查石膏板的平整度和垂直度,确保符合要求。
4. 填缝和密封(1)在石膏板接缝处,用密封膏填充缝隙。
(2)在龙骨接缝处,用密封膏填充缝隙。
(3)在石膏板与墙面、天花板的接缝处,用密封膏填充缝隙。
5. 防腐处理(1)在石膏板表面涂刷防锈漆,进行防腐处理。
(2)在龙骨表面涂刷防锈漆,进行防腐处理。
四、技术要求1. 材料要求(1)纸面石膏板应符合国家相关标准,质量合格。
(2)轻钢龙骨应符合国家相关标准,具有足够的承载力和刚度。
2. 施工要求(1)龙骨安装应牢固,无松动现象。
第1篇一、工程概述石膏板吊顶作为一种常见的室内装饰材料,以其轻质、高强、防火、吸音等优点,被广泛应用于各类建筑室内装饰工程中。
本方案针对石膏板吊顶施工,从施工准备、材料设备、施工工艺、质量控制、安全措施等方面进行详细阐述。
二、施工准备1. 技术准备- 施工人员需经过专业培训,了解石膏板吊顶的施工工艺和操作规程。
- 根据设计图纸和现场实际情况,编制详细的施工方案,明确施工流程、质量标准和安全措施。
2. 材料准备- 石膏板:根据设计要求选择合适的厚度和尺寸。
- 龙骨:选用符合国家标准的轻钢龙骨或铝合金龙骨。
- 连接件:包括自攻螺钉、膨胀螺栓、龙骨连接件等。
- 辅助材料:如密封胶、防锈漆、腻子等。
3. 设备准备- 施工工具:电钻、扳手、螺丝刀、水平尺、卷尺等。
- 专用工具:龙骨切割机、石膏板切割机等。
三、施工工艺1. 弹线定位- 根据设计图纸,在墙体上弹出吊顶的水平基准线。
- 确定龙骨的位置,弹出龙骨中心线。
2. 安装主龙骨- 按照弹线,固定主龙骨,主龙骨间距一般为600mm或900mm,根据实际情况调整。
- 主龙骨应与墙体垂直,误差不超过2mm。
3. 安装次龙骨- 次龙骨应平行于主龙骨,间距一般为300mm或400mm。
- 次龙骨与主龙骨的连接应牢固,防止松动。
4. 安装石膏板- 石膏板应与龙骨平行,错缝安装。
- 石膏板与龙骨的连接应使用自攻螺钉,间距不超过200mm。
- 石膏板应紧贴龙骨,无松动。
5. 收口处理- 石膏板收口处应采用专用的收口条或压条固定。
- 收口条应与石膏板和龙骨紧密贴合。
6. 面板检查- 完成石膏板安装后,对吊顶进行检查,确保面板平整、无翘曲、无裂缝。
四、质量控制1. 材料质量- 所有材料必须符合国家相关标准和设计要求。
- 材料进场时,应进行抽样检验,合格后方可使用。
2. 施工质量- 施工过程中,严格控制施工工艺,确保吊顶质量。
- 每道工序完成后,进行自检和互检,发现问题及时整改。
石膏板吊顶工程装修施工方案一、工程准备1.施工前需要检查承重墙、柱等结构的稳定性和水平度,并根据实际情况调整。
2.清理施工现场,移除墙面的杂物、砖块等,并保持干净整洁。
二、施工材料和工具准备1.主材:石膏板、龙骨、螺丝等。
2.辅材:角铁、角线、膨胀螺栓等。
3.工具:螺丝刀、电钻、墨线、水平仪、切割工具等。
三、施工步骤1.标定墙面:根据设计图纸和现场实际情况,确定石膏板吊顶的高度,并按墙体进行墨线标定,保证吊顶的水平度。
2.安装龙骨:根据装修设计要求,将龙骨按照墨线位置固定在墙体上,使用角铁和膨胀螺栓进行固定。
其中,直角龙骨与墙体连接需使用角铁。
3. 龙骨的安装间距一般为600mm,根据实际情况灵活调整,并在龙骨上绑扎拉丝网,以增强石膏板的抗裂性能。
4. 安装石膏板:根据设计要求,将石膏板按照龙骨布置的位置进行切割和安装。
安装时,首先用螺丝将石膏板固定在龙骨上,螺丝间距一般为200~250mm。
注意,在安装过程中要保持石膏板的水平度和垂直度。
5.连接处理:根据实际情况处理石膏板的连接缝,常用的方法有填缝胶、胶带等。
填缝胶要均匀涂抹,使连接处无明显痕迹,并在填缝胶干燥后进行打磨处理,使吊顶表面平整。
6.吊顶面饰:根据需求,在吊顶表面进行面饰的处理,常见的有涂刷、贴面等。
四、注意事项1.在施工前需了解吊顶的负载要求,根据实际情况选择合适的龙骨材料和规格。
2.在安装石膏板时,注意板材的方向应与龙骨垂直,并保持板材与龙骨的紧密贴合。
3.在安装过程中需要使用水平仪定期检测吊顶的水平度和垂直度,保证吊顶的平整度和美观度。
4.在连接处理时,涂抹填缝胶时要均匀,使连接处无明显痕迹,并在填缝胶干燥后进行打磨处理,使吊顶表面平整。
五、施工安全措施1.施工人员要穿戴好安全帽、安全鞋,并做好相应的安全防护。
2.施工现场要设置警示标语,以提示他人注意安全。
3.使用电钻、切割工具等电动工具时,要注意使用安全,避免发生意外。
4.施工现场应保持通风良好,避免吸入切割石膏板产生的灰尘。
石膏板吊顶施工方案一.工艺流程弹标高控制线一弹吊杆点线一吊杆龙骨选材制作一吊杆固定一吊装轻钢龙骨一安装石膏板一嵌缝、找平一涂刷乳胶漆二.施工方法(1)弹标高控制线根据图纸要求及现场实际情况确定标高,并在四周墙柱面弹出标高控制线,经施工有关人员复核无误。
(2)弹吊杆点线根据石膏板(硅酸钙板)吊顶造型或平顶确定吊杆吊点中心点位置,用灰线弹出,间距小于100Omm,距边小于300mm,吊点弹完后及时检查。
不得遗漏检修口、通道口等处的附加吊杆位置线。
(3)吊杆龙骨选材、校正对吊顶轻钢龙骨进行选材、校正,符合设计要求。
(4)吊杆固定按图示吊杆和标高要求制作吊杆,根据吊点位置进行安装固定吊杆。
(5)吊装轻钢龙骨吊杆安装完后,安装主龙骨沿长向设置,以便于调节起拱,主龙骨安装完后,次龙骨安装,间距400,与主龙骨十字交叉,近贴主龙骨,并与其扣牢。
(6)石膏板(硅酸钙板)的安装龙骨及设备专业已验收完后,可按有关规范要求安装石膏板(硅酸钙板),安装时其长边与主龙骨平行,从顶棚的一端向另一端开始错缝安装。
(7)板缝嵌缝待石膏板(硅酸钙板)安装完毕检查合格后,进行板缝的嵌缝。
方法为:先在板缝两边4cm宽范围内的纸面石膏板上涂刷一层乳胶,并达七成干后用乳胶石膏腻子进行嵌缝。
嵌缝时用刮刀将嵌缝腻子均匀饱和的嵌入板缝中,一共刮三道腻子。
最后用50宽的无纺布胶粘封闭。
该腻子比一般腻子更具有弹性,它能更好地与石膏板形成一个结实的整体,从而达到防裂缝的良好效果。
(8)涂刷乳胶漆涂刷涂料待石膏板清理干净后,在表面刮腻子并涂刷乳胶漆三遍,一遍底漆,两遍面漆。
第二遍乳胶漆待第一道乳胶漆全部干燥后,方可涂刷。
石膏板吊顶施工方案一■准备工作1.在现浇板上,打入膨胀螺栓与吊杆焊接;2、吊顶内的灯槽、水电管道应安装完毕;3、吊顶内的灯槽、斜撑、剪刀撑等,应根据工程情况适当布置,轻型灯具应吊在主龙骨或附加龙骨上,重型灯具不得与吊顶龙骨连接,应另设吊钩。
二、材料要求1.吊顶龙骨在运输安装时,不得扔摔、碰撞,要轻拿轻放。
龙骨应平放,防止变形,龙骨要存放于室内,防止生锈。
2、石膏板运输和安装时应轻放,不得损坏板材的表面和边角,应防止受潮变形,放于平整、干燥、通风处。
三、龙骨安装1.根据吊顶的设计标高在四周墙上或柱子上弹线,弹线应清楚,位置应准确,其水平允许偏差±5mm o2、主龙骨吊顶间距,应按设计推荐系列选择,中间部分起拱,金属龙骨起拱高度应不小于房间跨度的1/200,主龙骨安装后应及时矫正位置和标高。
3、吊杆距龙骨端部不得超过300mm,否则应增设吊杆,以免龙骨下坠,当吊杆与设备相遇时,应调整吊点构成或增设角钢过桥,以保证吊顶质量。
4、次龙骨应贴紧主龙骨安装,当用自攻螺钉安装板材时,板材的接缝处,必须安装宽度不小于40mm的次龙骨。
5、全面矫正主龙骨、次龙骨的位置及其水平度,连接件应错开安装,明龙骨应目测无明显弯曲,通常次龙骨连接处的对接错位偏差不超过2mm,矫正后应将所有吊挂件、连接件拧紧。
四.石膏板安装1.板材应在自由状态下进行固定,防止出现弯楞、凸鼓现象石膏板的长边沿纵向次龙骨铺设。
2、自攻螺钉与纸面石膏板边距离,面纸包封的板边以10-15mm为宜,切割的板边以15~20mm为宜。
3、钉距以150~170为宜,螺钉应垂直、弯曲、变形的螺钉应剔除,并相隔50Innl的部位另安螺钉。
4、固定石膏板的次龙骨间距一般不大于400mm o5、纸面石膏板与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业。
6、、螺钉头宜略埋入并不使纸面破坏,钉帽应做除锈处理,并用石膏腻子抹平。
五.质量评定验收1.石膏板与龙骨应连接紧密,表面应平整,不得有污染、折裂、缺棱掉角、锤伤等缺陷,连接应均匀一致,粘贴的面板不得有脱层。
石膏板吊顶施工方案
一、施工前准备
在进行石膏板吊顶施工之前,首先需要做好以下准备工作:
1.清理施工区域,确保无碍物阻碍施工。
2.测量吊顶高度,确定石膏板的尺寸和数量。
3.准备所需的施工工具和材料,如石膏板、吊顶龙骨、吊线、连接件等。
二、安装龙骨架构
1.根据设计要求确定吊顶的高度,使用吊线标记吊顶底部位置。
2.安装吊顶龙骨,将吊顶龙骨固定在天花板上,保证龙骨水平并且间距
均匀。
3.调整龙骨的位置,使其与设计要求的吊顶高度相匹配。
三、石膏板安装
1.将石膏板按照需要的尺寸切割好。
2.将切割好的石膏板放置在吊顶龙骨上,并用螺丝固定石膏板与龙骨。
3.确保石膏板之间的接缝处平整,使用填缝剂对接缝进行处理,使之平
滑无缝。
四、表面处理
1.对安装好的石膏板进行表面处理,如打磨、喷涂等,使其更加美观。
2.定期检查吊顶的稳固性,确保龙骨和石膏板的连接牢固。
五、清洁及验收
1.清理施工现场,确保无杂物残留。
2.进行吊顶的验收工作,检查是否符合设计要求,无质量问题。
以上就是石膏板吊顶施工的基本步骤,希望对各位施工人员有所帮助。
如有疑
问或需要进一步的指导,请及时咨询专业人士。
一、施工准备
(一)作业条件
1、在所要吊顶的范围内,机电安装均已施工完毕,各种管线
均已试压合格,已经过隐蔽验收。
2、已确定灯位、通风口及各种照明孔口的位置。
3、顶棚罩面板安装前,应作完墙、地湿作业工程项目。
4、搭好顶棚施工操作平台架子。
5、轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱
度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后
再大面积施工。
(二)材质准备
轻钢龙骨、配件、吊扦、膨胀螺栓、自攻螺钉、拉铆钉、石膏板、纸带、石膏粉等,进场检验合格且有出厂质量证明文件。
(三)施工机具
型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等。
二、质量要求
(一) 暗龙骨吊顶工程
质量要求符合《建筑装饰装修工程质量验收规范》(GB50210-2001)的规定。
表3-14
(二) 明龙骨吊顶工程
质量要求符合《建筑装饰装修工程质量验收规范》(GB50210-2001)
的规定。
表3-15
三、工艺流程
弹顶棚标高水平线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装边龙骨→安装次龙骨→安装石膏板→涂料→饰面清理→分项、检验批验收
四、施工工艺
1、弹顶棚标高水平线:根据设计标高,沿墙四周弹顶棚标高水
平线,并沿顶棚的标高水平线,在墙上画好龙骨分挡位置线。
2、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,
确定吊杆下端头的标高,安装φ8吊杆。
吊杆安装选用膨胀螺栓固定到结构顶棚上。
吊杆选用规格符合设计要求,间距小于1200mm。
3、安装主龙骨:主龙骨间距为900~1200mm。
主龙骨用与之配
套的龙骨吊件与吊杆相连。
4、安装次龙骨:次龙骨间距为500mm~600mm,采用次挂件与主
龙骨连接。
