活性污泥的培养方法与注意事项
- 格式:docx
- 大小:18.27 KB
- 文档页数:6
精心整理活性污泥的培养驯化步骤一、步骤1、氧化沟连续进水,使内沟污泥浓度达到500mg/l以上,然后启动曝气机闷曝(不进水,不取水);2.2-3天后,停止曝气,静止半个小时。
排出上清液1/2左右,充满新鲜污水后(添加营养源),继续闷曝1-2天后,再排走氧化沟,二沉池1/2左右上清液(往后每天多次,MLSS上升,需要营养源多)。
添加污水,闷曝以后,要反复多次添加污水做营养源。
直到形成絮状体。
SV30在百分之30左右,活性污泥镜检结果,菌胶团已形成,可见到漫游虫,草履虫,钟虫,轮虫等。
这段时间大约为10-15天。
3.改间接进水或者为连续进水。
改闷曝为持续曝气(使曝气中有足够氧气),微生物将二沉池的污泥及时全部回流到曝气池。
(如不及时,微生物长久,积累,缺氧气死亡,有机物腐烂发酵会发臭。
)此阶段10天左右,使氧化沟污泥浓度达到2000-4000mg/l,SV30达到百分之十到二十。
4.通过镜检及测定沉降比、污泥浓度,注意观察活性污泥的增长情况。
并注意观察在线PH值、DO的数值变化,及时对工艺进行调整。
5.测定初期水质及排水阶段上清液的水质,根据进出水NH3-N、BOD、COD、NO3-、NO2-等浓度数值的变化,判断出活性污泥的活性及优势菌种的情况,并由此调节进水量、置换量、粪水、NH4Cl、H3PO4、CH3OH的投加量及周期内时间分布情况。
6.注意观察活性污泥增长情况,当通过镜检观察到菌胶团大量密实出现,并能观察到原生动物(如钟虫),且数量由少迅速增多时,说明污泥培养成熟,可以进生产废水,进行驯化。
二、调试期间的监测和控制在调试及运行过程有许多影响处理效果的因素,主要有进水CODcr浓度、pH值、温度、溶解氧等,所以对整个系统通过感官判断和化学分析方法进行监测是必不可少的。
根据监测分析的结果对影响因素进行调整,使处理达到最佳效果。
1、温度温度是影响整个工艺处理的主要环境因素,各种微生物都在特定范围的温度内生长。
活性污泥的培养方法与注意事项通过工程实例总结,就如何缩短污水生化调试所需时间,从调试前期准备到污水全负荷投入运行,分3个阶段予以解剖分析。
介绍了前期准备工作的内容和所需物料的种类及数量;调试各阶段物料投加量及所需控制的条件;调试过程所需注意的事项。
文中所述内容尤其适用于以鼓风机曝气为主的生化处理设施。
污水处理设施在正式投入使用时,其生化处理装置均需进行污泥接种、驯化(俗称调试)。
对于规模较大的污水处理设施尽量缩短调试时间,使处理主体尽快投入正常运行,在实际操作过程中有着重要的意义。
我们通过多个日处理万吨的污水处理设施的生化调试发现,在生化调试过程中,如果准备充分,正常气温下一般7~10d即可完成生化设施的培菌接种工作;10d后就可以对污水进行驯化,20d左右便可进入正常运行。
本文将分三方面对生化调试工作中需注意的问题进行简要分析。
为方便起见,文中所列数据均以生化池体积5000m3为基准。
一. 前期准备阶段1.1. 物料准备①污泥准备对于万立方米级污水处理装置而言,其生化池体积较大,为了保证生化池初始污泥浓度,需要准备投加的原始污泥量很大。
理论上讲,投加后生化池的污泥的质量浓度最好控制在2 500mg/L左右。
实际运行时,为了节约成本,调试期间初始污泥的质量浓度可控制在1 500mg/L左右,一日处理1×104m3污水生化时间为12h的污水处理装置为例,调试前需准备含水率在80%的活性污泥约40m3。
污泥品种最好是同类或相似的活性污泥。
如有困难,其它活性较强的污泥也可使用。
污泥在使用前为保证一定的活性,对待用的污泥需进行喷水保湿处理,在保湿条件下污泥的活性至少可保持15d以上。
②碳源培养寄的准备生化调试过程中理想的碳源是大粪及淀粉。
一般来说调试前期以加入大粪为主,中后期以加入淀粉为主,为节省成本,淀粉可用地脚面粉替代。
由于大粪无法事先储存,因此,事前需和有关部门确定好调试期间需要的数量。
活性污泥的培养步骤1. 向好氧池注入清水(同时引入生活污水)至一定水位,并注意水温。
2. 按风机操作规程启动风机,鼓风。
3. 向好氧池投加经过滤的浓粪便水(当粪便水不充足时,可用化粪池和排水沟内的污泥补充。
),使得污泥浓度不小于1000mg/L,BOD达到一定数值。
4. 有条件时可投加活性污泥的菌种,加快培养速度。
5. 按照活性污泥培养运行工艺对反应池进行曝气、搅拌、沉降、排水。
6. 通过镜检及测定沉降比、污泥浓度,注意观察活性污泥的增长情况。
并注意观察在线PH值、DO的数值变化,及时对工艺进行调整。
7. 测定初期水质及排水阶段上清液的水质,根据进出水NH3-N、BOD、COD、NO3-、NO2-等浓度数值的变化,判断出活性污泥的活性及优势菌种的情况,并由此调节进水量、置换量、粪水、NH4Cl、H3PO4、CH3OH的投加量及周期内时间分布情况。
8. 注意观察活性污泥增长情况,当通过镜检观察到菌胶团大量密实出现,并能观察到原生动物(如钟虫),且数量由少迅速增多时,说明污泥培养成熟,可以进生产废水,进行驯化。
二、活性污泥的驯化步骤1. 通过分析确认来水各项指标在允许范围内,准备进水。
2. 开始进入少量生产废水,进入量不超过驯化前处理能力的20%。
同时补充新鲜水、粪便水及NH4Cl。
3. 达到较好处理后,可增加生产废水投加量,每次增加不超过10~20%,同时减少NH4CL投加量。
且待微生物适应巩固后再继续增生产废水,直至完全停加NH4Cl。
同步监测出水CODcr浓度等指标,并观察混合液污泥性状。
在污泥驯化期还要适时排放代谢产物,即泥水分离后上清液。
4. 继续增加生产废水投加量,直至满负荷。
满负荷运行阶段,由于池中已培养和保持了高浓度、高活性的足够数量的活性污泥,池中曝气后混合液的MLSS达到5000mg/1,此过程同步监测溶解氧,控制曝气机的运行,并进行污泥的生物相镜检。
三、调试期间的监测和控制在调试及运行过程有许多影响处理效果的因素,主要有进水CODcr浓度、pH值、温度、溶解氧等,所以对整个系统通过感官判断和化学分析方法进行监测是必不可少的。
一、活性污泥投加1、接种前准备:菌种培养构筑物的选择:方便操作,有曝气装置,有搅拌,利于加菌种、进原水或营养液的构筑物。
菌种在投加时,方案设定应根据现场具备的条件综合考虑。
如场地、施工、运输车辆、临时电源、临时泵及管道、水枪、高差、过滤等因素。
菌种的粉碎对于压缩污泥应考虑污泥的粉碎问题,应根据现场的条件确定粉碎方法。
粉碎方法选择的顺序为水枪——泵循环+滤网冲击——曝气、搅拌。
2、接种量的多少:厌氧污泥接种量一般不应少于水量的8-10%,否则,将影响启动速度;好氧污泥接种量一般应不少于水量的5%。
只要按照规范施工,厌氧、好氧菌可在规定范围正常启动。
3、污泥来源:厌氧污泥主要来源于已有的厌氧工程,如啤酒厌氧发酵工程、农村沼气池、鱼塘、泥塘、护城河清淤污泥;好氧污泥主要来自城市污水处理厂,应拉取当日脱水的活性污泥作为好氧菌种,接种污泥且按此顺序确定优先级。
1、同类污水厂的剩余污泥或脱水污泥;2、城市污水厂的剩余污泥或脱水污泥;3、其它不同类污水站的剩余污泥或脱水污泥;4、河流或湖泊底部污泥;5、粪便污泥上清液。
二、活性污泥启动应特别说明,菌种、水温及水质条件,是影响启动周期长短的重要条件。
一般来讲,在低于20℃的条件下,接种和启动均有一定的困难,特别是冬季运行时更是如此。
因此,建议冬季运行时污泥分两次投加,水解酸化池中活性污泥投加比例8%(浓缩污泥),曝气池中活性污泥的投加比例为10﹪(浓缩污泥,干污泥为8%),在不同的温度条件下,投加的比例不同。
投加后按正常水位条件,连续闷曝(曝气期间不进水)7天后,检查处理效果,在确定微生物生化条件正常时,方可小水量连续进水25天,待生化效果明显或气温明显回升时,再次向两池分别投加10﹪活性污泥,生化工艺才能正常启动。
三、污泥驯化污泥驯化应遵循的原则循序渐进、有的放矢、精心控制的。
污泥驯化的方法与技巧如果培养期间加入的主要是生活污水,这个时候逐步降低生活污水的加入量,并逐步增加原水的进水量,每次增加的进水量为设计进水量的5~10%,每增加一次应稳定2~3个周期或2天左右,发现系统内或出水指标上升应继续维持本次进水量,直至出水指标稳定,如出水指标一直上升,应暂停进水,待指标恢复正常后,进水量应稍微减少,或略大于上周期进水量。
活性污泥的培养方法活性污泥法是以活性污泥为主体的废水生物处理的主要方法。
活性污泥法是向废水中连续通入空气,经一定时间后因好氧性微生物繁殖而形成的污泥状絮凝物。
其上栖息着以菌胶团为主的微生物群,具有很强的吸附与氧化有机物的能力。
从微生物角度来看,生化池中的污泥是由各种各样有生物活性的微生物组成的一个生物群体。
如果把污泥的泥粒放在显微镜下观察,可以看到里面有多种微生物---细菌、霉菌、原生动物和后生动物(如轮虫、昆虫的幼虫和蠕虫等),它们构成一条食物链,细菌和霉菌能分解复杂的有机化合物,获得自身活动必需的能量并构造自身。
原生动物以细菌和霉菌为食,又被后生动物所消耗,后生动物也可以直接依靠细菌生活。
这种充满微生物、具有降解有机物能力的絮状泥粒就叫做活性污泥。
活性污泥除了由微生物组成之外,还含有一些无机物质和吸附在活性污泥上不能再被生物降解的有机物(即微生物的代谢残余物)。
活性污泥的含水一般在98-99%。
活性污泥象矾花一样,具有很大的表面积,因此具有很强的吸附力和氧化分解有机物的能力。
1.自然培菌自然培菌,也称直接培菌法。
它是利用废水中原有的少量微生物,逐步繁殖的培养过程。
城市污水和一些营养成份较全、毒性小的工业废水,如食品厂、肉类加工厂废水,可以考虑这种培养方法,但培养时间相对较长。
自然培菌又可分为间歇培菌和连续培菌二种。
(1)间歇培菌。
将曝气池注满废水,进行闷曝(即只曝气而不进废水),数天后停止曝气,静置沉淀1 h ,然后排出池内约1/5的上层废水,并注入相同量的新鲜污水。
如此反复进行闷曝、静沉和进水三个过程,但每次的进水量要比上次有所增加,而闷曝时间要比上次缩短。
在春秋季节,约二、三周就可初步培养出污泥。
当曝气池混合液污泥浓度达到1克/升左右时,就可连续进水和曝气。
由于培养初期污泥浓度较低,沉淀池内积累的污泥也较少,回流量也要少一些,此后随着污泥量的增多,回流污泥量也要相应增加。
当污泥浓度达到工艺所需的浓度后,即可开始正常运行,按工艺要求进行控制。

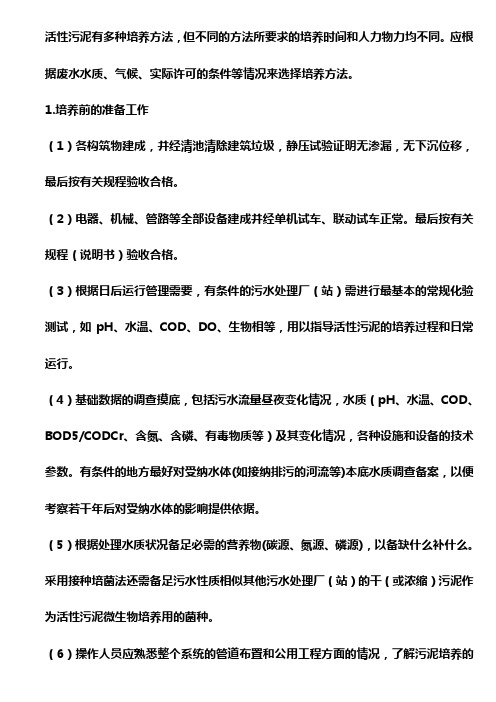

活性污泥有多种培养方法,但不同的方法所要求的培养时间和人力物力均不同。
应根据废水水质、气候、实际许可的条件等情况来选择培养方法。
1.培养前的准备工作(1)各构筑物建成,并经清池清除建筑垃圾,静压试验证明无渗漏,无下沉位移,最后按有关规程验收合格。
(2)电器、机械、管路等全部设备建成并经单机试车、联动试车正常。
最后按有关规程(说明书)验收合格。
(3)根据日后运行管理需要,有条件的污水处理厂(站)需进行最基本的常规化验测试,如pH、水温、COD、DO、生物相等,用以指导活性污泥的培养过程和日常运行。
(4)基础数据的调查摸底,包括污水流量昼夜变化情况,水质(pH、水温、COD、BOD5/CODCr、含氮、含磷、有毒物质等)及其变化情况,各种设施和设备的技术参数。
有条件的地方最好对受纳水体(如接纳排污的河流等)本底水质调查备案,以便考察若干年后对受纳水体的影响提供依据。
(5)根据处理水质状况备足必需的营养物(碳源、氮源、磷源),以备缺什么补什么。
采用接种培菌法还需备足污水性质相似其他污水处理厂(站)的干(或浓缩)污泥作为活性污泥微生物培养用的菌种。
(6)操作人员应熟悉整个系统的管道布置和公用工程方面的情况,了解污泥培养的基本过程和控制要求。
(7)人员到位,自培养和驯化后一般应使系统连续运行,不能脱人。
(8)编制必要的化验和运转的原始记录报表以及初步的建章立制。
从培菌伊始,逐步建立较规范的组织和管理模式,确保启动与正式运行的有序进行。
自然培菌自然培菌,也称直接培菌法。
它是利用废水中原有的少量微生物,逐步繁殖的培养过程。
城市污水和一些营养成份较全、毒性小的工业废水,如食品厂、肉类加工厂废水,可以考虑这种培养方法,但培养时间相对较长。
自然培菌又可分为间歇培菌和连续培菌二种。
(1)间歇培菌。
将曝气池注满废水,进行闷曝(即只曝气而不进废水),数天后停止曝气,静置沉淀1 h,然后排出池内约1/5的上层废水,并注入相同量的新鲜污水。
快速培养活性污泥的常用方法一、引言活性污泥法是污水处理中常用的一种生物处理方法,通过微生物的作用将污水中的有机物和营养物质转化为稳定的有益物质。
在活性污泥法的运行过程中,快速培养活性污泥是关键的一步,有助于提高污水处理效果和效率。
本文将介绍几种常用的快速培养活性污泥的方法,帮助运营管理人员更好地实现这一目标。
二、常用方法接种培养法接种培养法是一种常用的快速培养活性污泥的方法,该方法是将已经培养好的活性污泥接种到新的污水处理系统中,从而加快活性污泥的培养速度。
此方法适用于在原有污水处理系统的基础上进行活性污泥的扩培或新建污水处理系统的启动。
延时曝气法延时曝气法是通过延长曝气时间来促进活性污泥的生长和繁殖。
在延时曝气过程中,微生物能够更好地适应环境,提高降解有机物的能力,从而加快活性污泥的培养速度。
此方法适用于处理高浓度有机废水或难降解废水。
高浓度污泥法高浓度污泥法是通过提高污泥浓度来增加微生物的数量和种类,从而加快活性污泥的培养速度。
此方法适用于处理低浓度有机废水或常规废水。
生物膜法生物膜法是通过在污水接触的固体表面上生长生物膜来提高生物降解和净化效果。
生物膜具有较高的降解有机物的能力,能够加速活性污泥的培养速度。
此方法适用于处理低浓度有机废水或常规废水。
化学物质添加法化学物质添加法是通过向污水中添加适量的化学物质来促进微生物的生长和繁殖。
常用的化学物质包括营养物质、生长因子等,能够提高微生物的代谢能力和适应性,从而加快活性污泥的培养速度。
此方法适用于处理难降解废水或高浓度有机废水。
三、技术要点1.合理控制曝气量:曝气量是影响活性污泥培养的重要因素之一。
适当的曝气量能够促进微生物的生长和繁殖,提高降解有机物的能力。
同时,过量的曝气也会导致能源浪费和污泥老化。
因此,需要根据实际情况调整曝气量,以达到最佳的处理效果。
2.适时排放剩余污泥:剩余污泥是活性污泥培养过程中的一个重要组成部分。
当剩余污泥过多时,会影响微生物的生长和繁殖,导致活性污泥培养速度减缓。
活性污泥的培养方法与注意事项活性污泥的培养方法与注意事项经过工程实例总结,就如何缩短污水生化调试所需时间,从调试前期准备到污水全负荷投入运行,分3个阶段予以解剖分析。
介绍了前期准备工作的内容和所需物料的种类及数量;调试各阶段物料投加量及所需控制的条件;调试过程所需注意的事项。
文中所述内容特别适用于以鼓风机曝气为主的生化处理设施。
污水处理设施在正式投入使用时,其生化处理装置均需进行污泥接种、驯化(俗称调试)。
对于规模较大的污水处理设施尽量缩短调试时间,使处理主体尽快投入正常运行,在实际操作过程中有着重要的意义。
我们经过多个日处理万吨的污水处理设施的生化调试发现,在生化调试过程中,如果准备充分,正常气温下一般7~10d即可完成生化设施的培菌接种工作;10d后就能够对污水进行驯化,20d左右便可进入正常运行。
本文将分三方面对生化调试工作中需注意的问题进行简要分析。
为方便起见,文中所列数据均以生化池体积5000m3为基准。
一. 前期准备阶段1.1. 物料准备①污泥准备对于万立方米级污水处理装置而言,其生化池体积较大,为了保证生化池初始污泥浓度,需要准备投加的原始污泥量很大。
理论上讲,投加后生化池的污泥的质量浓度最好控制在2 500mg/L左右。
实际运行时,为了节约成本,调试期间初始污泥的质量浓度可控制在1 500mg/L左右,一日处理1×104m3污水生化时间为12h的污水处理装置为例,调试前需准备含水率在80%的活性污泥约40m3。
污泥品种最好是同类或相似的活性污泥。
如有困难,其它活性较强的污泥也可使用。
污泥在使用前为保证一定的活性,对待用的污泥需进行喷水保湿处理,在保湿条件下污泥的活性至少可保持15d以上。
②碳源培养寄的准备生化调试过程中理想的碳源是大粪及淀粉。
一般来说调试前期以加入大粪为主,中后期以加入淀粉为主,为节省成本,淀粉可用地脚面粉替代。
由于大粪无法事先储存,因此,事前需和有关部门确定好调试期间需要的数量。
快速培养活性污泥方法全套一、好氧段活性污泥培养常规好氧段活性污泥的培养方法,主要有接种培养法和自然培养法。
1、自然培养利用污水现有的少量微生物,逐渐繁殖的过程。
这种方法适合于污水浓度较高、有机物浓度较高、气候比较温和的条件下。
必要时,可在培养初期投入少量的河道或化粪池底泥。
自然培养又可以有以下几种具体方法:(1)间歇培养将污水引入曝气池后暂停进水,开始闷曝(只曝气不进水的)。
闷曝2-3天后,停止曝气,静沉1-1.5小时。
然后再进入部分新鲜污水(水量约占池容的1/5)。
以后循环进行闷曝、静沉和进水三个过程,但每次进水量比上次有所增加,每次闷曝时间比上次缩短。
当污水温度为15-20。
C时,经过15天左右,就可使曝气池中的污泥浓度超过lg/L,混合液的污泥沉降比达到15%~20%β此时可停止闷曝,连续进水连续曝气,并开始污泥回流。
最初的回流比应当小些,可以控制在25%,随着污泥浓度的升高,逐渐将回流比提高到设计值。
(2)连续培养污水直接通过活性污泥系统的曝气池和二沉池,连续进水和出水。
二沉池不排放剩余污泥,全部回流曝气池,直到混合液的污泥浓度达到设计值为止。
具体做法有以下两种:低负荷连续培养:将曝气池注满污水后,停止进水,闷曝2天。
然后连续进水连续曝气(进水量控制在设计水量的1/2或更低),不排泥也不回流。
等曝气池形成絮体,二沉池有污泥沉淀时,开始以低回流比(25%左右)回流污泥。
当混合液污泥浓度超过lg/L后,开始以设计回流比回流污泥。
当混合液污泥浓度接近设计值时,可根据具体情况适量排放剩余污泥。
高负荷连续培养:将曝气池注满污水后,停止进水,闷曝2天。
然后按设计流量连续进水连续曝气,等曝气池形成污泥絮体,二沉池中有污泥沉淀时,开始以低回流比(25%左右)回流污泥。
当混合液污泥浓度接近设计值时,再可根据具体情况适量排放剩余污泥。
2、接种培养将曝气池注满污水,然后大量投入接种污泥(最好是附近污水厂未经消化的新鲜脱水剩余污泥,也可是化粪池底泥、河道底泥),按高负荷连续培养法培养,这样能大大缩短培养时间。
活性污泥的培养步骤和注意事项活性污泥(activesludge)是微生物群体及它们所依附的有机物质和无机物质的总称,1912年由英国的克拉克(Clark)和盖奇(Gage)发现,活性污泥可分为好氧活性污泥和厌氧颗粒活性污泥,活性污泥主要用来处理污废水。
活性污泥法是利用悬浮生长的微生物絮体处理有机污水的一类好氧处理方法。
活性污泥中复杂的微生物与废水中的有机营养物形成了复杂的食物链。
最先担当净化任务的是异氧菌和腐生性真菌,细菌特别是球状细菌起着最关键的作用,优良运转的活性污泥,是以丝状菌为骨架由球状菌组成的菌胶团。
沉降性好,随着活性污泥的正常运行,细菌大量繁殖,开始生长原生动物,是细菌一次捕食者。
活性污泥常见的原生动物有鞭毛虫、肉毛虫、纤毛虫和吸管虫。
活性污泥成熟时固着型的纤毛虫、钟虫占优势;后生动物是细菌的二次捕食者,如轮虫、线虫等只能在溶解氧充足时才出现,所以当出现后生动物时说明处理水质好转标志。
其性能指标包括:混合液悬浮固体(MLSS),污泥沉降比(SV),污泥指数[污泥体积指数(SVI),污泥密度指数(SDI)。
一、怎样培养水处理段的活性污泥?污水处理厂在单体试车初步验收和联动试车的基础上。
进水的污水水质、水量能满足初步运行的要求,即可进行投产试运行。
首先要培养活性污泥,一般直接通污水进行培养。
将城市污水引人曝气池后暂停进水,进行曝气。
在水温、气温都合适情况下1~2天就会出现絮状物,这时可少量连续进水,也可间歇进水,连续曝气。
连续曝气一周后,通过显微镜检查到菌胶团长势良好后即可由少到大逐渐增加进水到设计量,投入试运行。
如果营养不足可加人一些粪便、食品加工业的含氮磷丰富的废液,以及饭店的米泔水等以增快培养的速度。
还要注意在培养菌的初期,由于好氧细菌没大量形成,应控制曝气量,避免好氧细菌老化。
二、怎样培养污泥处理段的厌氧污泥?大中型污水处理厂一般在水处理段正常后,有足够的剩余污泥后,再培养厌氧污泥比较有利。
活性污泥的培养方法与注意事项
通过工程实例总结,就如何缩短污水生化调试所需时间,从调试前期准备到污水全负荷投入运行,分3个阶段予以解剖分析。
介绍了前期准备工作的内容和所需物料的种类及数量;调试各阶段物料投加量及所需控制的条件;调试过程所需注意的事项。
文中所述内容尤其适用于以鼓风机曝气为主的生化处理设施。
污水处理设施在正式投入使用时,其生化处理装置均需进行污泥接种、驯化(俗称调试)。
对于规模较大的污水处理设施尽量缩短调试时间,使处理主体尽快投入正常运行,在实际操作过程中有着重要的意义。
我们通过多个日处理万吨的污水处理设施的生化调试发现,在生化调试过程中,如果准备充分,正常气温下一般7~10d即可完成生化设施的培菌接种工作;10d后就可以对污水进行驯化,20d左右便可进入正常运行。
本文将分三方面对生化调试工作中需注意的问题进行简要分析。
为方便起见,文中所列数据均以生化池体积5000m3为基准。
一. 前期准备阶段
1.1. 物料准备
①污泥准备
对于万立方米级污水处理装置而言,其生化池体积较大,为了保证生化池初始污泥浓度,需要准备投加的原始污泥量很大。
理论上讲,投加后生化池的污泥的质量浓度最好控制在2 500mg/L左右。
实际运行时,为了节约成本,调试期间初始污泥的质量浓度可控制在1 500mg/L左右,一日处理1×104m3污水生化时
间为12h的污水处理装置为例,调试前需准备含水率在80%的活性污泥约40m3。
污泥品种最好是同类或相似的活性污泥。
如有困难,其它活性较强的污泥也可使用。
污泥在使用前为保证一定的活性,对待用的污泥需进行喷水保湿处理,在保湿条件下污泥的活性至少可保持15d以上。
②碳源培养寄的准备
生化调试过程中理想的碳源是大粪及淀粉。
一般来说调试前期以加入大粪为主,中后期以加入淀粉为主,为节省成本,淀粉可用地脚面粉替代。
由于大粪无法事先储存,因此,事前需和有关部门确定好调试期间需要的数量。
调试期间碳源准备量一般按如下原则进行估算。
每天投加到生化池的COD量按混合后生化池COD的质量浓度在200~300mg/L水平计,其中地脚面粉COD的质量折算量约为1t[COD]/t[面粉]。
大粪的COD折算比较困难,根据经验,在整个调试期间需100~150 m3的大粪。
加入大粪的目的除补充碳源外,还可增加生化池菌种的引入。
地脚面粉可准备10~15t。
③磷源、氮源的准备
补充碳源一般以普钙Ca(H2PO4)2为主,补充的氮源以尿素CO(NH2)2为主。
生化池COD的质量浓度在300mg/L时估计BOD5值一般以100mg/L计,补充量按m(BOD5):m(N):m(P)=100:5:1折算,每天需补充淀粉2000-3000kg,尿素100kg,补普钙200kg,质量比按照淀粉:尿素:普钙=20-30:1:2补给。
调试期间需准备尿素2~3t,普钙5~6t。
另外如有条件可准备10~20kg粉状阴离子聚丙烯酰胺(PAM)。
1.2. 物料化制及输送设备
由于调试期间需要的物料量很大,加之生化调试无污水进入,池内污水流动性较差,为提高接种速度,需要将污泥及补充碳源尽可能均匀地输入各生化池内。
因此,对于一定规模的污水处理设施设置物料化制及物料输送系统,对减轻劳动强度提高调试效率是必需的。
根据经验,物料化制池宜设于地下,池内设空气搅拌装置,池容积一般在20~30m3。
池内分二区,一区为化制区,该区需设置物料化制及初级垃圾清理装置;二区为输送取,设置潜水泵或液下泵,同时在泵周围设置垃圾同以防泵发生堵塞。
输送管道在生化池附近宜使用软管以便根据需要调整投加料点位置。
另外,物料化制旁最好设置一个消火栓或供水管,用于化制污泥及其它物料时供水。
1.3. 监测仪器准备
为配合生化调试,需对生化池中的COD(铬法)、溶解氧、pH值、细菌等指标进行监测。
一般生化处理调试需配备以下监测仪器:COD测定仪、溶解氧测定仪、pH值测定仪、显微镜。
二. 调试阶段
2.1. 初期(3d)
①首先将生化池注入一定量的清水和部分待处理的污水,然后将污泥倒入物料化制池。
一般第1次投加20m3污泥,同时投加大粪等培养料,加水搅拌后按比例均匀投加到各生化池内。
投加培养料以生化池COD的质量浓度控制在
300mg/L为准。
然后按比例补加普钙(由于投加大粪无需补加氮源)。
②闷曝:投料后进行闷曝。
水气体积控制在1:(5~10)。
第1天曝气采取6h 充氧,4h停机的方式进行。
③再次投料:经过1d闷曝后,第2天COD的质量浓度降至100mg/L左右。
需再次投料,第2次可投入10~15 m3污泥至化料池,(留下部分作为备用)。
同时投加以大粪为主的培养料,投加培养料仍以控制生化池COD的质量浓度在200~300mg/L为标准。
根据需要补磷后闷曝。
④闷曝:第二、三天的闷曝可减少停机时间,生化曝气可控制为开6停2。
2.2. 中期(4~7d)
一般经过2~3d的闷曝后,通过显微镜镜检,可能会看到少量的原生动物。
原则上,此时每天定时补加碳源逐步以地脚面粉为主。
同时投加普钙和尿素,以补充磷源和氮源。
补充碳源的标准仍以生化池COD的质量浓度在200mg/L左右为准。
此阶段为排除生化代谢物,生化池需适量换水,同时继续进行闷曝。
此阶段为加速污泥菌胶团的形成,在生化池中可适量投加粉状PAM。
2.3. 后期(7~10d)
一般经过7~10d闷曝,生化污泥表现显淡黄色,污泥30min沉降比达到10%左右。
通过镜检可发现有较多活跃的原生动物钟虫、纤毛虫,以及后生动物轮虫、线虫等,此时生化污水处理即可进入驯化及增负荷调试阶段。
增负荷调试一般以每2d增加五分之一的污水负荷进行。
1周后基本可以全负荷运行。
为平稳过度,增负荷全几天视具体情况可适量补充些地脚面粉作为碳源。
2.4. 调试条件控制
生化调试期间,曝气强度原则上应结合水中溶解氧类控制气水比,一般好氧区溶解氧的质量浓度控制在1~3mg/L,兼氧区控制在0~0.5mg/L。
其它监控指标主要有COD,生物相、pH值、污泥沉降比。
取样分析频率为调试初期一般4h取1次样,中期6h取1次,后期8h取1次样。
三. 调试注意事项
生化设施的调试,有以下几点须特别注意。
①设置化料池及配备物料输送系统对于规模较大的污水处理设施是必要的。
②投加的污泥需尽可能化开,避免垃圾进入生化池,降低污泥使用效率。
③在投加大粪时需做好垃圾的清理工作,避免垃圾进入输送泵,否则极易引起输送泵的堵塞。
④需随时掌握生化池内的COD及溶解氧变化情况,及时补充碳源和调整供气量。
⑤调试期间生化池pH值最好控制在7~8.5之间,发生异常及时寻找原因采取补救措施。
四. 结论与说明
在调试过程中如能做到以上几点,一般来说整个生化调试过程可在1个月内完
成。
此外,以上生化调试结论适用于鼓风曝气为主的生化处理装置,对于其它形式的生化处理仅供参考。
在调试开始时,注入生化池的水应为当前需处理的污水而非用清水更合适,补磷应用KH2PO4为佳。
