石方开挖及爆破施工方案
一、项目背景
石方开挖及爆破是在土地开发、建筑施工等项目中常见的作业方式。
通过合理的施工方案,可以高效、安全地完成石方开挖工作,提高施工效率,降低成本。
本文将就石方开挖及爆破的施工方案进行探讨。
二、施工前准备
在进行石方开挖及爆破作业前,需要充分的施工准备工作,包括但不限于: - 制定详细的施工方案,包括开挖顺序、爆破参数等; - 检查施工现场,确定地质条件,设定安全防护措施; - 就近确定爆破区域,清理周边障碍物,确保爆破范围清晰。
三、石方开挖
1. 机械开挖
在适合的条件下,可以采用挖掘机等机械设备进行石方开挖,通过机械力量快速疏解石方,提高开挖效率。
2. 手工开挖
对于部分复杂的石方开挖场景,可能需要采用人工手工方式进行开挖,确保准确控制开挖范围,防止人为破坏。
四、爆破施工
1. 装药
根据实际情况,确定爆破药品种、数量,并精确装药,确保爆破效果。
2. 安全防护
在爆破前,对周边区域进行封锁和疏散,设置警戒线,并确保人员安全撤离。
3. 爆破执行
在确认所有准备工作就绪后,按照爆破参数设置进行爆破作业,并及时清理爆破碎石,保持施工区域清洁。
五、施工总结
石方开挖及爆破施工是一项复杂的作业,需要结合地质条件、技术要求等多方面因素综合考虑,制定合理的施工方案,确保施工效率与安全。
通过本文对石方开挖及爆破施工方案的讨论,希望能为相关领域的专业人士提供一定的参考与借鉴。
以上是关于石方开挖及爆破施工方案的介绍,如有不足之处,欢迎指正。
目录第一章石方爆破专项方案编制说明 (1)一、编制依据 (1)二、采用标准 (1)三、编制原则 (1)四、编制范围............................................... 错误!未定义书签。
第二章工程概况.. (2)一、工程概况 (2)第三章施工准备 (2)第四章爆破方案及施工方法选择 (3)一、施工方案 (3)二、所需钻孔设备 (8)第五章主要爆破参数 (8)一、本工程作业要点: (7)二、主要爆破参数 (8)第六章爆破作业技术 (13)一、深孔台阶微差松动爆破 (13)二、浅眼爆破 (15)三、台阶微差爆破技术 (16)四、爆破网路敷设 (17)第七章爆破有害效应分析与防护 (18)一.爆破地震防护 (16)二、爆破飞石防护 (19)第八章施工安全技术措施 (20)一、爆破安全技术措施 (20)二、施工安全技术措施 (22)第一章石方爆破专项方案编制说明一、编制依据1.中华人民共和国爆炸物品管理条例;2.《爆破安全规程》(GB6722—2003);3.遵义市公安局爆破安全管理有关规定;4.由场地岩土工程勘察报告;基坑支护工程施工图等有关设计文件;二、采用标准1.《建设工程项目管理规范》 GB/T50326-20012.《工程测量规范》GB50026-20053.《建筑机械使用安全技术规程》 JGJ33-20014.《城市道路路基工程施工及验收规范》 CJJ44-915.《市政道路工程质量检验评定标准》 CJJ1-906.《建筑工程施工质量验收统一标准》 GB50300-20017、《公路工程施工安全技术规程》(JTJ 076-95)8、《民用爆炸物品安全管理条例》(国务院令第466号)9、《小型露天采石场安全管理与监督检查规定》(安全监局39令)10、《爆破安全规程》(GB6722-2003)三、编制原则1.服从业主、遵照设计、讲求信誉的原则, 严格执行和遵守招标人提供的本工程项目招标文件、设计图纸及有关答疑资料, 保证安全、优质、按期完成施工任务。
土石方爆破专项施工方案一、背景介绍土石方爆破是土木工程施工中常见的作业方式之一,通过爆破作业可以快速、高效地实现地质体的破碎与拆除。
然而,土石方爆破作业存在一定的安全风险,需要严格遵守相关规范与操作程序,确保施工过程安全可靠。
二、施工准备1.安全防护:爆破作业前需划定安全警戒线,清除作业现场内的人员与车辆,并设置警告标志,确保作业现场无外来干扰。
2.土石方勘测:在进行土石方爆破前,必须进行详细的地质勘测与分析,了解爆破对象的岩性、裂隙情况等,为后续施工作业提供依据。
3.爆破方案设计:根据勘测结果,制定合理的爆破方案,确定爆破孔的布置方式、装药量及选用的起爆方式等,确保爆破效果符合设计要求。
三、爆破作业流程1.布置爆破孔:依照设计方案,采用钻孔机对爆破孔位进行布置,保障孔深、孔径符合要求。
2.装药装置:将爆破药品根据设计要求装入钻孔内,并按照设计方案的装药方式进行装置,确保装药稳固密实。
3.起爆作业:选用合适的起爆装置对各孔进行起爆,保持爆破孔的同时爆破,有效实现土石方的破碎与拆除。
四、安全措施1.严格执行安全操作规程,确保作业人员及周边人员安全。
2.加强现场管理,做好安全防护工作,保证人员、设备、车辆等安全。
3.保养检修相关设备,确保设备运行正常,减少意外风险。
4.定期进行安全教育培训,提升作业人员的安全意识与应急处理能力。
五、施工质量控制1.根据施工现场情况,随时检查与调整爆破方案,确保施工过程符合设计要求。
2.对爆破后的土石方进行检验与评估,保证破碎效果与拆除率达到设计标准。
六、施工总结土石方爆破作业是一项技术要求较高的工程施工活动,需要严格按照规范操作,确保安全可靠、高效完成施工任务。
在实际施工过程中,不断总结经验,提高施工质量与安全水平,才能更好地服务于土木工程建设。
以上就是本文对土石方爆破专项施工方案的介绍与分析,希望对相关从业人员有所帮助。

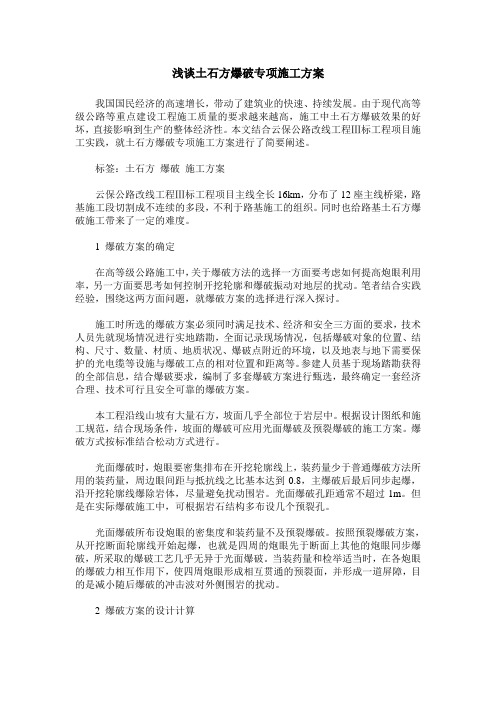

浅谈土石方爆破专项施工方案我国国民经济的高速增长,带动了建筑业的快速、持续发展。
由于现代高等级公路等重点建设工程施工质量的要求越来越高,施工中土石方爆破效果的好坏,直接影响到生产的整体经济性。
本文结合云保公路改线工程Ⅲ标工程项目施工实践,就土石方爆破专项施工方案进行了简要阐述。
标签:土石方爆破施工方案云保公路改线工程Ⅲ标工程项目主线全长16km,分布了12座主线桥梁,路基施工段切割成不连续的多段,不利于路基施工的组织。
同时也给路基土石方爆破施工带来了一定的难度。
1 爆破方案的确定在高等级公路施工中,关于爆破方法的选择一方面要考虑如何提高炮眼利用率,另一方面要思考如何控制开挖轮廓和爆破振动对地层的扰动。
笔者结合实践经验,围绕这两方面问题,就爆破方案的选择进行深入探讨。
施工时所选的爆破方案必须同时满足技术、经济和安全三方面的要求,技术人员先就现场情况进行实地踏勘,全面记录现场情况,包括爆破对象的位置、结构、尺寸、数量、材质、地质状况、爆破点附近的环境,以及地表与地下需要保护的光电缆等设施与爆破工点的相对位置和距离等。
参建人员基于现场踏勘获得的全部信息,结合爆破要求,编制了多套爆破方案进行甄选,最终确定一套经济合理、技术可行且安全可靠的爆破方案。
本工程沿线山坡有大量石方,坡面几乎全部位于岩层中。
根据设计图纸和施工规范,结合现场条件,坡面的爆破可应用光面爆破及预裂爆破的施工方案。
爆破方式按标准结合松动方式进行。
光面爆破时,炮眼要密集排布在开挖轮廓线上,装药量少于普通爆破方法所用的装药量,周边眼间距与抵抗线之比基本达到0.8,主爆破后最后同步起爆,沿开挖轮廓线爆除岩体,尽量避免扰动围岩。
光面爆破孔距通常不超过1m。
但是在实际爆破施工中,可根据岩石结构多布设几个预裂孔。
光面爆破所布设炮眼的密集度和装药量不及预裂爆破。
按照预裂爆破方案,从开挖断面轮廓线开始起爆,也就是四周的炮眼先于断面上其他的炮眼同步爆破,所采取的爆破工艺几乎无异于光面爆破。
工程石方爆破方案一、引言石方爆破工程是指利用爆炸能量将石方进行破碎和凿凸。
石方爆破工程经过专业设计、严格实施和科学监控,可以高效、安全地完成工程破碎任务。
本文将针对工程石方爆破的设计、施工、监控等方面进行详细介绍。
二、石方爆破设计1.工程概况石方爆破工程位于XX省XX县,项目规模为XX万方,主要包括XX岩石、XX岩石等。
2.爆破目标爆破目标为XX岩层,破碎范围需满足XX要求。
3.爆破参数根据地质勘察报告和工程实际情况确定爆破参数,包括爆破孔径、孔深、装药量、延时等。
4.爆破方案选定根据地质条件、工程要求,选择合适的爆破方案,包括常规爆破、分段爆破等方案。
5.安全措施设计安全措施,确保周边环境和人员的安全,包括封闭区域、设置警告标志、疏散人员等。
三、石方爆破施工1.施工前准备确定爆破作业区域,清理作业面积,设置安全围栏,进行人员疏散。
2.钻孔布置根据设计要求进行钻孔布置,确保钻孔位置、孔径、孔深符合设计要求。
3.装药根据设计装药要求,进行装药作业,确保装药量、类型符合设计要求。
4.引爆进行引爆作业,按照设计要求设置延时,确保爆破效果和安全。
5.清理清理爆破碎石,处理爆破废料,确保施工现场整洁。
6.监控监控爆破过程,记录爆破数据,确保施工过程安全。
四、石方爆破监控1.震动监测对周边建筑物进行震动监测,确保爆破过程不影响周边建筑物安全。
2.环境监测对爆破周边环境进行监测,确保爆破过程不影响周边环境和水源安全。
3.安全检查对施工现场和爆破设备进行安全检查,确保施工过程安全。
4.数据归档记录爆破监测数据,进行数据归档,为后续工程提供参考。
五、石方爆破总结通过本次石方爆破工程,取得了XX成果,总结了经验和教训,为今后类似工程提供了宝贵的参考资料。
六、结语工程石方爆破是一项复杂的工程,需要经过科学设计、严格施工和全面监控,才能取得安全、高效的结果。
我们将不断总结经验,提升技术水平,为工程建设做出更大的贡献。
XXX集镇迁建工程预裂爆破施工专项方案编制:审核:审批:目录一、编制说明二、预裂爆破方案三、预裂爆破设计参数四、预裂爆破平面示意图、剖面示意图及参数五、布孔方式及起爆网路六、质量控制一、编制说明1、溪洛渡水电站永善施工区黄坪、甘田集镇迁建工程,根据迁建新址石方爆破施工工程量大、黄华镇中学坐落于施工场地中央。
学校围墙与爆破区紧邻。
A区征地红线周边有零星民房,房基就落在征地红线上,紧邻爆区边沿。
鉴于爆破区紧邻黄华中学校区和A区征地红线边沿有民房的实际情况,采用一般常规爆破远远不能满足爆破安全距离,对已建校区建筑物和民房会造成破坏影响。
2、由云南省爆破学会的专家组成员的爆破专家、永善县移民局、迁建指挥部、监理及我施工方共同参加的《永善县黄华镇黄坪迁建集镇场平工程石方开挖施工爆破专项方案专家论征意见》会议,针对迁建新址有已建黄华中学建筑物及大量邻近民房的爆破方式形成的统一意见:场平石方爆破作业对周围民房和学校有危害,施工中要采取有效控制措施,确保安全。
二、预裂爆破方案1、沿学校围墙(道路)边线外3米的周边先预裂爆破施工,在保留周边预先形成一条爆破预裂缝后,再进行开挖区的石方爆破开挖,避免石方爆破对围墙、道路的破坏,另外预裂爆破可以降低爆破地震波对学校房屋、围墙等建(构)筑物的影响。
此前的专家论证会也要求在学校周边采取预裂爆破施工。
A区征地红线边沿有民房基础落在征地红线边沿的地段参照学校周边实施预裂爆破。
2、学校周边需预裂爆破的总长度为750m,深度平均为7m。
A区征地红线边沿有民房基础落在征地红线边沿需预裂爆破的总长度为500m平均深度为8m。
为加快施工进度,采用液压潜孔钻机钻孔,钻孔角度900,孔径选用d=70mm,预裂孔间距a=60cm,钻孔深度超出石方爆破开挖的深度2米。
三、预裂爆破设计参数1、钻孔机具:采用液压潜孔钻机钻孔。
2、钻孔直径ф:为了控制单孔药量,降低爆破地震动。
钻孔直径选择70mm的钻头钻孔。
石方段爆破施工方案
石方段爆破施工是一种常见的工程爆破方法,通常应用于需要清除大块石头以便进行土方或者其他工程施工的场合。
在实际施工中,石方段爆破需要经过严谨的规划和有效的实施,以确保施工安全和工程质量。
1. 施工前准备
在进行石方段爆破施工之前,需要进行详细的准备工作,包括但不限于以下几个方面:
•核实爆破范围和爆破目的,确定爆破参数;
•制定爆破方案,包括装药设计、引爆方式等;
•确保周边区域安全,通知附近居民进行疏散;
•形成爆破施工组织,明确各个工作责任。
2. 装药设计
在进行石方段爆破之前,需要根据实际情况进行装药设计。
装药设计的目的是确保石方段爆破的效果和安全性。
具体操作包括:
•根据爆破参数和爆破目的确定装药量和类型;
•根据地质条件和石方段特点确定装药孔径和深度;
•设计合理的装药排布方式,以提高爆破效果。
3. 爆破实施
在装药设计完成后,需要进行爆破实施。
爆破实施阶段需要注意以下几点:•将设计好的装药填入爆破孔内,并进行合理压实;
•确保引爆器和安全导线连接无误;
•进行预爆检查,确保周边区域安全疏散;
•进行爆破引爆,监控爆破效果并及时处理爆余物。
4. 施工后清理
爆破施工完成后,需要进行清理工作,包括但不限于以下几个方面:•清理爆破余物,保障施工区域整洁;
•检查周边环境,确保没有未爆物或其他安全隐患;
•完善施工记录,总结经验教训。
总的来说,石方段爆破施工是一项常见但又需要谨慎细致的工程施工活动。
通过规范的施工方案和严格的实施流程,可以确保爆破工程的安全性和效果,从而顺利完成土石方等工程建设。
石方爆破专项施工方案
一、背景介绍
石方爆破作为一种常见的工程施工方式,在岩石爆破前需要制定专项施工方案,以确保施工过程安全、高效。
本文将详细介绍石方爆破专项施工方案的制定及执行过程。
二、方案制定
2.1 施工前期准备
在进行石方爆破前,首先需要进行详细的勘察和测量,确定石方的类型、结构
及受力情况。
同时,需要对周边环境、人员和设备进行评估,制定应急预案。
2.2 方案设计
根据石方的具体情况,结合现场勘察结果,设计最佳的爆破参数,包括起爆顺序、装药方式等。
同时,需考虑爆破后石方的断面形态,确保施工效果达到预期。
2.3 安全措施
在施工过程中,安全始终是第一位的考虑因素。
需要严格执行作业许可制度,
设立爆破区域,并采取有效措施确保人员安全。
三、施工执行
3.1 装药
根据设计方案,按照爆破参数要求,对石方进行装药,确保装药均匀,爆破效
果最佳。
3.2 爆破
在确保安全的前提下,进行爆破操作。
严格控制爆炸能量,确保周边环境和设
备安全。
3.3 清理
爆破后,需对爆炸残留物进行清理,恢复原始状态,为后续施工做好准备。
四、施工总结
石方爆破专项施工方案的制定和执行是一项重要的工作,直接关系到施工过程中的安全性和效率。
通过科学合理的设计和严格的执行,可以有效降低风险,提高施工质量。
以上是石方爆破专项施工方案的简要介绍,欢迎对此提出任何意见和建议。
石方爆破专项施工方案(1)一、前言石方爆破是在工程施工中常见的一种方式,通过引爆炸药或其他爆破器材来破坏岩石或土石体,以实现开挖、拆除等工程目的。
本文将就石方爆破专项施工方案进行详细介绍,包括前期准备、施工方案、安全措施等内容。
二、前期准备在进行石方爆破施工前,需要做好充分的前期准备工作。
具体步骤如下: - 现场勘查:对爆破区域进行仔细的勘查,了解地质情况、周边环境等。
- 方案设计:根据勘查结果,制定合理的爆破方案,确定爆破孔位、孔径等参数。
- 爆破计算:进行爆破参数计算,确定爆破药量、起爆顺序等。
- 安全考虑:制定安全预案,明确人员防护、爆破区域隔离等措施。
三、施工方案3.1 爆破孔的布置•根据设计要求,在岩体上布置钻孔,孔距、孔深等参数根据具体情况确定。
•孔的布置应该均匀分布,保证爆破效果均匀。
3.2 爆破药的装填•将合适量的爆破药装入爆破孔内,保证药量准确。
•采取密封措施,防止药物外泄。
3.3 起爆控制•严格按照爆破设计要求进行起爆,控制起爆时间和顺序。
•采取遥控起爆方式,保证人员安全。
四、安全措施爆破施工是一项危险作业,为了保证人员生命安全和财产安全,需要做好以下安全措施: - 爆破区域限制:对爆破区域进行隔离,确保周边人员不受伤害。
- 人员防护:所有参与爆破工作的人员必须穿戴符合要求的安全装备。
- 安全疏散:制定疏散预案,确保人员在爆破时能够及时撤离。
五、总结石方爆破是一项常见的工程施工方式,在进行施工前需要做好详细的前期准备工作,制定科学合理的施工方案和严格的安全措施以确保施工过程安全有序进行。
只有做好全面的准备工作,才能高效完成爆破任务。
以上就是石方爆破专项施工方案的介绍,希望能为相关施工人员提供一些帮助。
石方预裂施工工艺流程
石方预裂施工工艺流程:
①地质勘察:收集和分析地质资料,了解岩石性质、结构及地下水状况。
②设计爆破方案:根据地质条件和工程需求,设计预裂爆破的孔距、排距、装药量和起爆顺序。
③测量放样:在施工现场按照设计方案,精确标定钻孔位置。
④钻孔:使用钻机按预定位置和角度钻凿预裂孔和主爆孔。
⑤孔内清理:钻孔完成后,清除孔内的粉尘和碎石,保持孔内干净。
⑥装药:将炸药和雷管按照设计要求装入预裂孔和主爆孔中。
⑦网络连接:连接起爆网络,确保所有雷管能同步起爆。
⑧安全检查:检查爆破区域的安全措施,疏散无关人员,设置警戒线。
⑨预裂爆破:首先启动预裂孔的爆破,形成预裂面。
⑩主爆破:预裂爆破后,启动主爆区的爆破,利用预裂面控制爆破方向和能量释放。
⑪爆破效果评估:检查爆破后的岩石破碎情况和预裂面的形成质量。
⑫清理现场:清理爆破产生的碎石和渣土,为下一步施工做准备。
XXX集镇迁建工程
预裂爆破施工专项方案
编制:
审核:
审批:
XXX项目部
XX年XX月XX
目录
一、编制说明
二、预裂爆破方案
三、预裂爆破设计参数
四、预裂爆破平面示意图、剖面示意图及参数
五、布孔方式及起爆网路
六、质量控制
一、编制说明
1、溪洛渡水电站永善施工区黄坪、甘田集镇迁建工程,根据迁建新址石方爆破施工工程量大、黄华镇中学坐落于施工场地中央。
学校围墙与爆破区紧邻。
A区征地红线周边有零星民房,房基就落在征地红线上,紧邻爆区边沿。
鉴于爆破区紧邻黄华中学校区和A区征地红线边沿有民房的实际情况,采用一般常规爆破远远不能满足爆破安全距离,对已建校区建筑物和民房会造成破坏影响。
2、由云南省爆破学会的专家组成员的爆破专家、永善县移民局、迁建指挥部、监理及我施工方共同参加的《永善县黄华镇黄坪迁建集镇场平工程石方开挖施工爆破专项方案专家论征意见》会议,针对迁建新址有已建黄华中学建筑物及大量邻近民房的爆破方式形成的统一意见:场平石方爆破作业对周围民房和学校有危害,施工中要采取有效控制措施,确保安全。
二、预裂爆破方案
1、沿学校围墙(道路)边线外3米的周边先预裂爆破施工,在保留周边预先形成一条爆破预裂缝后,再进行开挖区的石方爆破开挖,避免石方爆破对围墙、道路的破坏,另外预裂爆破可以降低爆破地震波对学校房屋、围墙等建(构)筑物的影响。
此前的专家论证会也要求在学校周边采取预裂
爆破施工。
A区征地红线边沿有民房基础落在征地红线边沿的地段参照学校周边实施预裂爆破。
2、学校周边需预裂爆破的总长度为750m,深度平均为7m。
A区征地红线边沿有民房基础落在征地红线边沿需预裂爆破的总长度为500m平均深度为8m。
为加快施工进度,采用液压潜孔钻机钻孔,钻孔角度900,孔径选用d=70mm,预裂孔间距a=60cm,钻孔深度超出石方爆破开挖的深度2米。
三、预裂爆破设计参数
1、钻孔机具:采用液压潜孔钻机钻孔。
2、钻孔直径ф:为了控制单孔药量,降低爆破地震动。
钻孔直径选择70mm的钻头钻孔。
3、钻孔间距a:根据一般经验公式孔距a=(8~12)D,式中D—孔径m,故孔距应为0.56m~0.84m,本工程取0.6m
4、线装药密度Q:根据本工程的岩石地质情况,类比以往施工的工程取每m线装药为300~350g。
5、药卷直径ф:采用ф25mm的2号岩石乳化炸药。
装药结构:采用竹片、导爆索串联间隔不耦合装药。
6、底部加强段装药长度为1~1.5m,加强段装药量为Q 线的1~2倍。
(本工程每m取600~700g)。
正常段装药300~350g;减弱段为堵塞段下1~1.5m,装药量是正常段Q线的三分之一。
7、堵塞长度L :根据经验预裂爆破的堵塞长度一般为1~
1.5m (本工程取1.2m )
详见预裂爆破平面布置图、剖面示意图及爆破参数表。
四、预裂爆破平面布置、剖面及参数表
3m 预裂孔φ70,深度超出开挖深度2m
m
0.6m m
预裂爆破参数表 孔径(mm) 孔距(m ) 孔深(m ) 钻孔角度(0) 线装药密度(kg/m ) 堵塞(m ) 70 60 7 90.0 0.35 1~1.2
φ25乳化药卷(线
装药密度(0.35kg/m )
预裂爆破布孔示意图
五、布孔方式及起爆网路
1、布孔方式 2m 2m
60cm
60cm
预裂爆破的炮孔,由预裂孔、缓冲孔、主爆孔组成。
主爆孔就是开挖区的爆破孔、布孔按黄坪场平爆破设计钻爆图布孔。
缓冲孔比主爆孔的孔网参数和装药量都要减少,是起到爆破的缓冲作用。
缓冲孔与预裂孔之间的炮孔排距选择不合理,会导致对预裂的干扰破坏。
W1过小,可能造成预裂孔与某个缓冲孔之间贯通。
缓冲孔爆破方向将向着预裂方向。
使预裂面受到破坏。
W1过大。
预裂孔前面易形成根底。
本工程选择W1=0.8m。
预裂孔沿开挖边线布孔,孔距0.6m。
0.8m 1.5m 2m 2m 2m 2m
图 2 A-A剖面示意图
2、起爆网路
用主导爆索联结每个预裂孔。
3~4个孔分一段(用2ms
毫秒雷管连在导爆索上。
主导爆索与非电起爆网路相连。
主爆孔用非电雷管起爆。
预裂孔超前一排主爆孔100~150ms 超爆。
六、质量控制
为了调动施工人员优化爆破参数的积极性,提高预裂爆破的施工质量,控制爆破震动,确保爆破安全,建议业主将预裂爆破单列的单价方式进行支付。
1、爆破作业严格执行“一炮一设计,一炮一总结”制度。
不断优化调整爆破参数使之趋于合理。
2、预裂孔、缓冲孔、孔位和方向点采取测量逐孔放样,
使用全钻议:直线段的预裂孔每隔5个孔放点并放出后视方向点。
折线段和园弧段逐孔放样,每个孔必须放出后视方向点并用红油漆标示清楚。
3、钻孔作业实行定人、定机、定孔作业制度,在钻孔过程中,对预裂孔、缓冲孔、钻孔的方位角、倾角的质量控制严格实行“三检制”,三检人员对每一个预裂孔都要进行完整的钻孔记录。
(记录岩灰异常、卡钻、掉钻等情况)。
造孔记录也是作为预裂孔Q线药量调整的基础依据。
通过措施的控制和爆破参数的调整,使爆破效果达到预期目标。
(预裂缝大于1cm,半孔保留率达90%以上,不平整度小于5cm)。
