综采工作面大件运送安全技术措施优选稿
- 格式:docx
- 大小:144.42 KB
- 文档页数:9
综采工作面设备运输安全技术措施引言:综采工作面设备是煤矿开采作业中必不可少的设备之一,因此对于综采工作面设备的运输安全十分重要。
本文将从运输前的准备工作、运输过程中的安全要求以及运输后的安全检查等方面,详细介绍综采工作面设备的运输安全技术措施。
一、运输前的准备工作1.装车前的检查:在装车前,必须仔细检查综采工作面设备的各项基本情况,如设备是否完好,是否存在损坏或破裂等问题。
同时,还需对设备的固定部位进行检查,以确保设备在运输过程中不会发生脱落或松动等安全隐患。
2.制定运输方案:运输方案是综采工作面设备运输的重要依据,应根据设备的尺寸、重量、形状等特点,结合运输车辆的条件和道路情况,制定合理的运输方案。
同时,还需考虑到交通运输的法律法规要求,确保运输方案符合相关规定。
3.选择合适的运输车辆:根据综采工作面设备的尺寸、重量和数量,选择合适的运输车辆进行运输。
运输车辆必须具备足够的承载能力和稳定性,以确保设备在运输过程中不受损。
4.安全防护措施的准备:在运输前,需要准备好必要的安全防护措施,如安全带、防护网等。
同时,还需为运输人员配备安全装备,如安全帽、安全鞋等,以确保运输过程中人身安全。
二、运输过程中的安全要求1.合理布局:在综采工作面设备运输过程中,应合理布局设备的摆放位置,避免设备之间相互摩擦或碰撞。
同时,还需避免设备与运输车辆的部件摩擦或碰撞,以防止设备在运输过程中受损。
2.低速行驶:为确保运输安全,运输车辆在运输综采工作面设备时应保持低速行驶。
在运输过程中,应尽量避免猛刹车或急转弯,以减小设备的摆动和倾覆风险。
3.定期检查:在运输过程中,应定期对设备和运输车辆进行检查,以确保设备和车辆的正常运行状态。
如发现设备松动或车辆故障等问题,应及时处理,防止事故的发生。
4.外部加固:在综采工作面设备运输过程中,可以通过外部加固来增强设备的稳定性。
例如,在设备表面加装防滑措施,增加设备与运输车辆之间的摩擦力,减小设备的摆动和滑动风险。
综采工作面设备运输安全技术措施范本一、前期准备1.编制综采工作面设备运输方案,并根据实际情况确定运输路线和运输时间。
2.组织专业人员对综采工作面设备进行检查和维修,确保设备运输前处于良好状态。
3.对需要拆卸的设备进行拆解,并编制拆卸方案,确保设备安全运输。
4.进行设备运输前的技术交底,明确各项安全技术要求和操作注意事项,并进行设备运输安全培训。
二、设备装车1.选择合适的车辆进行装车,车辆应符合国家相关安全规定,并配备必要的安全设备和紧固装置。
2.合理安排设备装车顺序,确保设备在车辆上的合理分布和稳定装载。
3.遵守货物超限超载规定,确保车辆载荷合理、平稳,并做好货物的定位、固定和防滑措施。
三、运输过程1.车辆行驶途中,严禁超速行驶,遵守道路交通法规,保持安全车距。
2.根据设备的尺寸、重量和行驶路线情况,制定合理的行驶速度和行车路线,并随时关注交通状况,避开路况复杂或易发生事故的路段。
3.车辆行驶过程中,安排专人负责设备的固定和检查,确保设备在行驶过程中始终保持稳定状态。
4.加强车辆的日常保养和维修,确保车辆的安全性能。
四、到达目的地1.到达目的地后,及时安排专业人员对设备进行安装和调试。
2.安装过程中,严格按照设备安装图纸和安装规范进行操作,遵循安装顺序和安装步骤。
3.按照设备安装图纸和安装规范进行设备的调试和试运行,并记录调试过程中的关键参数和数据。
五、维护保养1.设备安装完成后,制定设备维护保养计划,定期对设备进行保养和维修,确保设备长期稳定运行。
2.维修过程中,严格按照设备维修手册和维修规范进行操作,确保维修质量和操作安全。
3.加强设备的定期检查和巡视,及时发现并处理设备运行中的故障和隐患。
六、安全防护1.安装和调试过程中,根据设备的特点和安装要求,采取必要的安全防护措施,如安装临时护栏、设置警示牌等。
2.严格遵守安全操作规程,不得随意更改设备的结构和参数设置,确保设备的安全性能不受影响。
3.设备运输和安装过程中,设立安全警示区域,禁止无关人员进入,确保人员的安全。
综采工作面设备运输安全技术措施范文一、概述综采工作面设备运输工作是井下工作的重要环节之一,直接关系到井下设备的安全运行和矿井的安全生产。
为了保证井下设备运输的安全性,需要制定一系列的技术措施,确保设备在运输过程中不发生意外事故,并能保证设备的完好性。
二、运输前准备工作1. 设备检查在进行设备运输前,必须进行全面的设备检查,确认设备的各个部件运行正常、安全可靠。
检查内容包括但不限于:(1)设备传动部分的润滑情况。
(2)设备控制装置的功能和灵敏度。
(3)设备的紧固件是否松动。
(4)设备的防护装置是否完好。
(5)设备的信号指示灯是否正常。
(6)设备支承部分是否稳固。
2. 运输方案制定根据设备的具体情况和运输距离、条件,制定运输方案,明确运输的路线、速度、人员配备和安全措施等内容。
运输方案应由专业人员制定,并报相关部门批准后执行。
三、运输过程中的安全技术措施1. 路线安全检查在设备运输过程中,首先要进行路线安全检查,确保运输通道的安全性。
具体措施包括但不限于:(1)检查运输通道是否有裂缝、坍塌等地质灾害隐患。
(2)检查运输通道的通风情况,确保有足够的新风供应。
(3)检查路面是否平整,是否存在障碍物,确保设备运输的顺畅性。
(4)检查运输通道的照明设施是否完善。
2. 运输速度控制设备运输过程中的速度控制是保证运输安全的关键。
根据具体情况,制定合理的运输速度,并设立相关的速度限制标志。
同时,设备运输过程中应配备专人负责车速控制,在发现异常情况时及时停车,并采取相应的措施。
3. 运输工具选用和保养选择适当的运输工具对设备运输的安全性有着重要的影响。
运输工具必须具备足够的强度和稳定性,并配备相关的安全装置。
运输工具的保养也是保证安全的重要措施之一,应定期检查和维护运输工具的各项功能和部件的工作情况。
4. 设备固定和防护在设备运输过程中,必须对设备进行固定和防护。
具体措施包括但不限于:(1)设备的固定和支撑,使用专业工具和设备,确保设备固定牢靠。
综采工作面设备运输安全技术措施模版一、引言综采工作面是煤矿井下最重要的区域之一,其中设备的运输安全是保障矿工安全的重要环节。
为了确保综采工作面设备运输过程中不发生任何安全事故,制定相应的技术措施是必要的。
本文旨在为综采工作面设备运输安全提供一个模版,详细介绍了相关的技术措施。
二、设备运输前的准备工作1. 设备检查与维护在设备运输前,必须对设备进行全面的检查和维护工作,确保其工作状态良好、功能完善。
检查内容包括但不限于:制动系统、悬挂装置、传动装置、电气系统等。
任何存在故障或者潜在安全隐患的设备,都不能进行运输。
2. 运输方案制定为了保证设备运输过程中的安全性,需要制定详细的运输方案。
运输方案中应包含设备的尺寸、重量、运输路线、运输工具、运输人员等相关要素。
同时,根据实际情况调整运输方案,确保运输过程中的各种风险能够得到有效控制。
三、设备运输中的技术措施1. 设备固定与牵引设备在运输过程中必须进行固定,以确保其稳定性。
可以采用绳索、钢丝绳等牵引设备进行固定,保证设备的位置不发生变化。
同时,还需要确保牵引设备的安全性和可靠性,防止意外情况的发生。
2. 运输速度控制设备在运输过程中的速度必须得到控制,以避免可能的碰撞和破坏。
可以通过减速器、刹车系统等技术手段进行速度控制,确保设备在安全的速度范围内进行运输。
3. 路面条件检查和维护在设备运输过程中,需要对运输路线进行检查和维护。
确保路面的平坦度和稳定性,防止因路面问题导致设备运输失稳或损坏。
同时,要及时清除路面上的杂物和障碍物,提高运输的安全性。
4. 设备运输的人员安全设备运输过程中的人员安全同样重要。
运输人员应接受专业培训,熟悉设备运输操作流程和相关安全规定。
同时,要配备专门的运输人员,确保其在运输过程中遵守相关规定,减少人员伤害的风险。
四、事故应急处理措施1. 突发情况判断与报警在设备运输过程中,如果突发情况发生,运输人员需要迅速判断情况的严重性,并及时报警。
综采工作面设备运输安全技术措施模版一、前言为了确保综采工作面设备在运输过程中的安全,预防和避免发生事故,制定了以下综采工作面设备运输安全技术措施模板。
该模板适用于综采工作面设备的运输工作,包括设备的搬运、装卸、运输和停放等环节,以提高运输安全水平,保障人员和设备的安全。
二、运输前的准备工作1. 运输计划编制(1)制定详细的运输计划,包括运输路线、运输时间、运输工具选择以及运输过程中可能遇到的问题等等。
(2)根据运输计划,确定所需的运输设备和人员,包括运输车辆、起重设备、护送人员等。
2. 设备检查(1)在运输前,要对综采工作面设备进行全面的检查,确保设备状态良好,各部件正常运行。
(2)对于有缺陷或故障的设备,必须先进行修理和维护,确保安全运输。
3. 安全防护装备准备(1)提前准备好所需的安全防护装备,包括安全帽、安全鞋、防护眼镜等。
确保人员在运输过程中的安全。
(2)为运输设备配备必要的防护措施,如防护罩、防护网等,以防止设备在运输过程中损坏或掉落。
三、设备的搬运和装卸1. 搬运前的准备(1)设备的运输需要有专门的搬运工具,如起重机、叉车等。
在搬运前,对搬运工具进行检查,并确保其正常运行。
(2)根据设备的重量和尺寸,选择合适的搬运工具和方法。
对于特殊尺寸或重量较大的设备,可以采取分段搬运的方式,减少安全风险。
2. 搬运和装卸过程中的注意事项(1)在搬运和装卸过程中,必须有专门的人员指挥操作,确保操作人员的安全。
(2)搬运和装卸过程中要注意设备的平稳,避免碰撞和摔落。
(3)设备搬运和装卸过程中,必须采用合适的固定方法,防止设备在运输过程中滑动或倾斜。
四、设备的运输和停放1. 运输过程中的车辆选择和驾驶员要求(1)选择适合运输综采工作面设备的运输车辆,确保车辆的负载能力和安全性能。
(2)驾驶员必须具备相关证件和驾驶经验,熟悉运输路线和车辆的操作方法。
(3)驾驶员必须严格遵守交通规则,确保安全驾驶,避免发生交通事故。
综采设备等大件运输安全技术措施150102综采工作面是我矿首个回采工作面,根据我矿综采设备安装综合进度的要求,现决定下放工作面综采设备,为确保下放过程中的安全,特制订本措施。
一、施工组织:1、运输负责人:每班由一名运输副区长跟班负责协调指挥运输工作。
2、时间:2015年2月7日——3月10日3、人员:机运区二、运输车辆型号、采煤机及支架分解运输方案:(一)板车型号:MPC25-6 平板车自重为1900Kg;最大载重量25t。

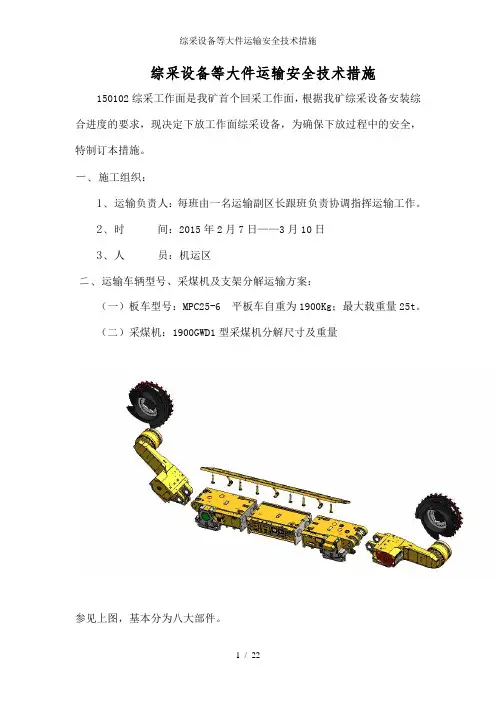

(二)采煤机:1900GWD1型采煤机分解尺寸及重量参见上图,基本分为八大部件。
按从左到右分别为:1、左滚筒;2、左摇臂;3、顶护板组件;4、左牵引部(含行走箱,调高油缸,滑靴组件);5、中间电气控制箱;6、右牵引部(含行走箱,调高油缸,滑靴组件);7、右摇臂;8、右滚筒(1)整机:16400(长,摇臂水平)×2900(宽)×2400(高)(不含滚筒);重量约120000kg;可按上图分解:左、右滚筒,左、右摇臂,左、右牵引部,(含左、右行走箱),中间电气控制箱,顶护板八大部件。
(2)左、右滚筒(3)左、右摇臂左右摇臂结构一样,以左摇臂(参见上图片)为例。
左摇臂可分解为2块,齿轮箱部分和活接部分;包含活接部分总重:20500 kg;外形尺寸:4300(长)×2380(宽)×1300(高)活接部分重4200 kg去除活接部分后重16300 kg;拆除活接部分后斜置时的外形尺寸为:3770(长)×1750(宽)×1110(高)(4)顶护板分三段,最大一段尺寸:2890(长)×1700(宽)×500(高)总重量:3100 kg(5)左、右牵引部左右牵引部结构相似。
左右牵引部各包含一件行走箱,行走箱外形尺寸:1850(长)×1370(宽)×635(高)总重:5500 kg左、右牵引部拆除行走箱后分别为:左牵引部外形尺寸:3240(长)×1775(宽)×1700(高)总重:17740 kg右牵引部外形尺寸:3150(长)×1775(宽)×1700(高)总重:16920 kg(6)中间电控箱外形尺寸:2900(长)×1850(宽)×1250(高)总重:14200 kg(三)支架:ZY12000/28/64型掩护式液压支架下井运输方案支架解体为三大组件,分别为:顶梁组体、掩护梁连杆组体、底座立柱组体。
综采支架下井及运输安全技术措施8103工作面布置已就绪,已备搬家工作。
支架及大件现从地面运输到井下。
为了保证运输工作顺利完成,保障运输安全畅通,特制定了以下运输安全措施:一.运输路线地面→斜井→运输大巷→八煤轨道下山→8103轨道顺槽→切眼。
二.地面支架及大件装车安全措施1、装车过程中,避免人员进入吊起的支架下面,保证人员处于安全距离;大件就位过程中,尽量使用工具,以防伤手。
2、支架必须放正,防止在运输当中发生倾斜落道;3、装车前,必须检查待用平板车的完好情况。
车轮要与车盘固定牢固,且转动轻松,不转的车轮或轮距不符合要求的车轮,必须及时更换后方可使用。
4、支架与平板车采用螺栓连接压板固定,要求螺栓紧固,压板上紧,大件与平板车用12.5的钢丝绳及绳卡固定,每个绳头不少于2个绳卡,防止前滑和侧滑。
5、装车必须由专人负责。
三、斜井坡上运输安全技术措施1、大件与支架下井前,要对2.5米绞车和稳车进行一次全面的检修,不得使绞车带故障运行;2、对绞车与稳车滚筒进行校正,调整好闸瓦间隙;保证液压站压力稳定。
3、斜井钢丝绳要求机电科严格按照《煤矿安全规程》中的有关规定计算其可靠性;要求每个支架下井前,必须对钢丝绳进行相关安全检查,机电科派专人负责;4、车房声光信号必须完好,信号听清后,司机方可开车。
5、支架使用稳车下井,其他大件用2.5米绞车下井。
6、大件下井过程中稳车运行速度最大不超过0.5m/s。
运行中保证速度均匀;7、绞车房和稳车每班各设两名司机,必须经过专门培训,持证上岗,严格按照《操作规程》操作。
8、斜井上下摘挂钩必须有专人负责并向绞车司机转发信号。
9、大件车运到斜井口时,必须先用阻车器可靠的固定平板车后。
方可进行摘挂车工作。
10、平板车连接与大钩上,罐销使用专用的开口销,防止脱钩;辅助连接装置,采用两根距离相等的40T溜子链支架大钩连接,螺栓扣件上全,上紧牢固;井运队每班排一名队长现场指挥,检查连接装置是否完好,符合要求后支架和大件方可下井。
综采设备运输安全技术措施1. 引言综采设备在矿山生产中起着重要的作用,它的安全运输也是不可忽视的。
因此,为了保证煤矿生产环节中综采设备的安全运输,需要采取一系列的技术措施。
本文将从综采设备运输的流程和运输过程中的安全问题分别进行解析。
2. 综采设备运输流程综采设备的运输流程主要分为拆解、包装、运输、组装四个环节。
其中,拆解和组装环节主要由采矿厂家或维修厂家进行,主要考虑的是设备的装卸安全问题。
而运输和包装环节则主要涉及到车辆、驾驶员和货物的安全问题。
2.1 拆解和组装环节在拆解和组装环节中,需要使用专业的设备和人员,以确保设备的安全。
拆解和组装有时需要使用专业工具和仪器,减少人员的不必要伤害。
2.2 包装环节在包装环节中,需要根据设备的形状、重量、压力等因素,使用符合规定的包装材料,包装完整、牢固、防水、防震。
对于易损件,特别要进行保护,避免在运输过程中坏损。
在包装过程中,还需要对设备进行详细标识和告示,以便于识别。
在运输环节中,需要使用合适的车型,进行压力、重心等重要元素的控制,确保设备的安全运输。
运输中应按照相关规定,使用专用运输车辆,并搭配严格的保护措施。
2.4 组装环节在组装环节中,需要结合设备的操作手册,教会操作人员准确无误的组装设备。
同时,还需要协调相关保障人员及时提供配件,确保组装过程平稳进行。
组装完毕后,还需要及时进行检测和测试,确保安全性和运行效果。
3. 运输过程中的安全问题综采设备的越来越常见于矿山生产过程中,其运输过程中的安全问题也日趋凸显。
下面将重点探讨综采设备运输过程中的主要安全问题:3.1 车辆选择在综采设备的运输中,车辆的选择至关重要。
应该选用具备蓝牌及运矿证的摩托车、牵引车和重型运输车辆。
保证车辆的通行资质,避免因为违章而被扣车。
为避免路面状况复杂、道路险恶、通行不便等风险,运输途中的路线应经过审批,并有安全主管部门进行审核。
在运输过程中,应避免行驶山坡陡峭、坑洼多的区域,以及繁忙的商业街区和狭窄的路段。
综采工作面设备运输安全技术措施范本综采工作面设备运输是煤矿生产中非常重要的环节,关系到设备的安全运输以及工作面的正常运转。
为了确保综采工作面设备运输的安全性和有效性,需要采取一系列的技术措施。
下面是一个综采工作面设备运输安全技术措施的范本,供参考。
一、前期准备工作1. 编制设备运输规划:根据综采工作面设备的种类、数量、尺寸、重量等信息,制定设备运输方案,确定运输路线、时间和方式。
2. 确定设备装卸地点:根据工作面设备的实际情况和运输路线,确定设备的装卸地点,确保装卸地点具备必要的安全条件。
3. 移除障碍物:在运输路线上及装卸地点,移除可能影响设备运输的障碍物,保障设备顺利通行。
4. 制定运输计划:根据设备运输的具体情况,制定详细的运输计划,包括起点、终点、中途停靠点、运输时间、车辆和人员配备等。
二、装载和固定措施1. 选用合适的运输工具:根据设备的尺寸、重量和运输路况,选用适宜的运输工具,确保设备能够安全地运输到位。
2. 清理运输工具:在装载设备之前,对运输工具进行清理和检查,确保车辆良好的运行状态和装载平台的平整度。
3. 设备固定:在装载设备之前,采取相应的固定措施,避免设备在运输过程中发生滑动、倾斜或其他问题。
4. 安全警示标志:在设备的装载和固定过程中,设置相应的安全警示标志,提醒运输人员和其他相关人员注意周围的安全。
三、运输过程安全措施1. 严格遵守交通法规:在设备运输过程中,驾驶员要严格遵守交通法规,遵守交通信号,确保安全驾驶和行车秩序。
2. 控制车速:根据设备的特点和运输路况,合理控制车速,避免超速和急刹车等危险行为,确保设备的稳定运输。
3. 安全通行:在设备运输过程中,确保车辆能够安全通行,及时避让其他车辆和行人,避免交通拥堵和事故发生。
4. 定期检查:在设备运输过程中,定期进行车辆和设备的检查,确保车辆和设备的正常运行,避免意外事故的发生。
四、设备装卸和安装1. 安全装卸:在设备装卸过程中,采取相应的安全措施,如使用合适的装卸设备、人员分工明确、统一指挥等,确保装卸过程安全顺利进行。
综采工作面设备运输安全技术措施为了保障综采工作面设备的安全运输,减少运输过程中可能发生的事故和安全隐患,需要采取一系列的安全技术措施。
本文将从以下几个方面介绍综采工作面设备运输安全技术措施:1. 运输前的准备在进行设备运输之前,需要进行充分的准备工作,包括设备检查、车辆检查和运输路线的评估。
1.1 设备检查在装车前对设备进行全面检查,确保设备的各项参数符合要求,避免在运输过程中出现故障,造成事故。
1.2 车辆检查运输车辆也需要进行全面检查,包括发动机、制动系统、轮胎、安全带等,确保车辆的安全性能符合要求。
1.3 运输路线评估在确定运输路线时,需要对路况、道路宽度、坡度等因素进行评估,选择最合适的路线,避免在运输过程中出现意外。
2. 装卸设备的安全措施在装卸设备时,需要采取一系列的安全措施,以确保设备和工人的安全。
2.1 安全带装卸设备时,工人必须佩戴安全带,并装有安全绳索,以防止工人在高处坠落。
2.2 停车刹车在装卸设备时,装有设备的运输车辆必须停靠在平坦的地面上,并使用停车制动器,避免车辆滑动或溜动。
2.3 安全隔离区在装卸设备时,需要设立安全隔离区,确保工人的作业区域与车辆驶过的区域分离开,避免发生危险。
3. 运输途中的安全措施在设备运输途中,需要采取一系列的安全措施,防止设备的损坏、人员受伤等事故。
3.1 车速设备运输车辆在行驶途中不得超速,也不得急刹、急加速等危险驾驶行为。
3.2 路面条件在行驶途中,需要特别注意路面情况,避免行驶在坑洼路面、陡坡、结冰路面等危险路段。
3.3 监测设备在设备运输途中,需要安装监测设备,及时监测设备的运行状态,发现异常情况及时处理。
4. 运输后的处理设备运输到达目的地后,需要采取一系列的安全措施,确保设备安全卸载,并防止毁损设备。
4.1 卸载设备卸载设备时,需要使用起重机等专业设备,确保设备的稳定卸载,避免设备受损或倾斜。
4.2 设备保护卸载设备后,还需要对设备进行保护,包括喷涂防锈油、覆盖防尘布等,避免设备因环境因素受损。
综采工作面设备运输安全技术措施一、引言为了确保综采工作面设备的运输安全,应采取一系列的技术措施。
本文旨在探讨综采工作面设备运输过程中的安全问题,并提出相应的技术解决方案,以保障设备运输的顺利进行。
二、设备运输前的准备工作在设备运输开始之前,必须进行充分的准备工作,以确保运输过程中的安全。
具体措施如下:1.设备外观检查:对设备外观进行细致的检查,保证设备运输过程中没有漏洞、破损等安全隐患。
2.设备固定:对设备进行牢固的固定,以防止设备在运输过程中发生滑动、倾斜等情况,导致运输事故。
3.运输路线规划:选择合适的运输路线,避免过窄、过陡的道路,以及存在障碍物的路段,以降低运输过程中的风险。
三、设备运输中的安全技术措施在设备运输过程中,应采取一系列的技术措施,以保障运输的安全。
具体措施如下:1. 技术设施完备:运输车辆应配备有效的通信设备,确保与指挥中心和其他车辆之间的及时沟通,以便应对突发情况。
此外,车辆还应具备实时定位系统,方便监控管理人员对车辆进行实时跟踪。
2. 速度控制:运输过程中应控制速度,以确保安全。
设备运输车辆应根据道路情况和交通流量合理调整车速,保持安全距离,并在需要时采取减速和停车等操作。
3. 安全装置应用:设备运输车辆应安装必要的安全装置,如安全卸载系统、防滑装置等,以提高运输过程中的安全性。
此外,应使用专用绳索对设备进行额外固定,防止在运输过程中发生意外脱落。
4. 应急预案制定:在设备运输过程中,应制定应急预案,并对司机和其他工作人员进行培训,以提高应对突发情况的能力。
预案中应包括应急联系方式、事故处理流程等内容,以确保运输过程中的安全。
5. 运输车辆维护:设备运输车辆应定期进行维护保养,确保车辆的正常工作状态。
车辆在运输过程中应常备紧急修理工具,以应对突发故障,保障设备运输的连续性。
6. 驾驶员专业培训:设备运输驾驶员应接受专业培训,提高驾驶技能和安全意识。
同时,驾驶员应始终保持专注和谨慎,不干扰驾驶,确保行车过程的稳定。
大件安全运输措施203综采工作面安装综采设备,需要往地面提升和往井下运送大件,为了进一步确保证人员设备的安全和安装工作的顺利开展做如下安全措施:1、施工之前组织相关人员认真学了《煤矿安全规程》及本措施,关履行签字手续,否则不得上岗作业。
2、每次运送大件前,必须向参加运送人员贯彻安全注意事项,交待清楚运送设备的型号及运送地点。
3、参加运送人员在运送负责人带领下,在确认设备型号规格数量后,着先检查起吊工具是否安全可靠(包括起重钩销索具)确保无误后,方可指挥铲车起吊。
4、在起吊过程当中,尽可能将索具挂在设备起吊孔(环)上,并使设备在起吊中保持平衡,若无起重孔时,应将索具拴在是以吊起物件的轴承底脚上,并与铲车联接好,待一切准备就续后,人员应离开起吊物件,严禁在铲车斗下停留,在确认不会出现任何问题的情况下,方可指挥铲车起吊。
5、选择吊点时必须仔细检查吊点是否牢固,不牢固严禁使用,严禁超载使用起吊,用吊。
6、起吊支架装卸车时,要有专人指挥,密切注意吊点吊具及起吊物的安全情况,发现问题时快速进行处理,起吊过程当中不得停止作业,如特殊情况必须要把起重设备落下垫实,严禁重物长时挂悬空。
7、装车:在装车前首先检查该车(平板车、矿车)的轮轴,安全销,三环链等是否完好可靠,若无异常方可装车。
8、装车时不得超长,超宽,大件必须捆牢扎紧。
9、装车时应使被运设备的重心,放在运车前的中心上并检查是否偏移,若有偏移应予找正,同时应测试设备与车体的总高,宽、长尺寸是否符合运输条件,若有差异,应向有关领导汇报,以便采取措施。
10、封车:封车时应破 1.5寸铁管,做成绳模,包于物件棱角处,防止封车时破绳,设备装车后,应根据物体的外形尺寸,重量选择不同规格的起重机和索具,使之相匹配,起重机与索具必须确保完好无损可靠,封车后为了防止起重机缓链应将起重机小拉链锁死。
11、行车:大件运输过程当中,运转设备西侧不得站人,当运送大件设备与到井中底弯道后,应再次检查1次,封车索具是否松动,确保无误后,与把钩工,绞车司机联系,说明运送设备情况及运转速度,请把钩工拿遥控打点器配全,第一个是中途出现问题及时停车处理,在过风门,道岔时一定减速行驶,以免掉道或伤害设备,当行入最后底弯道前要检查道岔方向是否正确,道上不得有杂物,确保无误后,方可缓慢驶入,待车停稳后,摘下绞车大绳。
综采工作面大件运送安全技术措施一、本措施根据集团公司《关于特殊车辆运行安全管理规定(试行)》、综采预备区《9105综采工作面运输大件安全技术措施》等编制。
、设备运输路线1、工作面运输机、煤机、支架等:地面综采库→新副井→-590西轨大巷→II88轨道→II88辅助轨道→88排矸道→-320大巷→810轨道2、小件:地面综采库→西部井→-320大巷→810轨道二、9105综采工作面大件运送安全技术措施:、总体要求: 1. 严明劳动纪律,全体工作人员都必须牢固树立“安全第一”的思想,任何人不得违章指挥、违章操作、违反劳动纪律。
2. 运送前必须对大件车的实际长、宽、高、重心确认无误后方可运送,并在交接单上签字。
3. 运送大件前必须对沿途所经路线运输设备和所用的安全设施进行安全确认,合格后方可实施。
4. 在运送时,每班应有运送负责人对沿途巷道和轨道进行认真的检查、发现问题及时汇报处理,确保运输畅通。
5. 要加强区干部跟班,班队长现场把关;所有跟班干部及时解决和处理运送过程中的各类问题。
6. 绞车司机没收到信号或信号不清时不准开车;严禁不带电松车、放飞车。
7. 绞车启勾后信号工及时进入躲避硐室,严禁在绞车走勾时在斜巷下口逗留或从事其他工作。
8. 每次运送大件,车辆上都必须配备复轨器,以备随时使用。
9. 需要人力推车时,严格按《煤矿安全规程》有关规定执行。
、地面及井下平巷运送安全技术措施 1. 平巷运送大件车前,必须汇报区调度经过同意后方可运送。
2. 运送大件车,必须使用刚性连接方式连接车辆。
否则不予运送。
3. 电机车的闸、棚、灯、警铃、连接装置和撒砂装置,任何一项不正常都不得使用该机车。
4. 电车司机在运送大件车前,首先必须对机车及连接装置的完好状况、大件装载情况进行检查。
确认捆绑牢固、可靠、重心有没有位移,确认无误后方可运输。
否则,严禁开车。
5. 平巷用机车运送大件车时,必须设专人跟车。
综采工作面设备运输安全技术措施范文一、引言为了确保综采工作面设备运输过程中的安全,防止事故的发生,需要采取一系列的技术措施。
本文将在不使用分段语句的前提下,介绍综采工作面设备运输安全技术措施。
二、安全技术措施1. 设备检查在设备运输前,对设备进行全面的检查至关重要。
检查应包括设备的外观和内部结构,确保设备没有明显的损坏和故障。
同时,还需要检查设备的安全装置是否完好有效,如刹车系统、信号灯等。
2. 装载稳固将设备装载到运输车辆时,必须保证装载过程中设备的稳固。
这包括使用适当的固定装置,如钢丝绳、绳索等,将设备牢固地固定在车辆上,防止设备在运输过程中发生滑动或倾倒。
3. 路线规划在设备运输过程中,选择合适的路线也是非常重要的。
应优先选择平坦、宽敞、无障碍的道路,避免选择陡坡、弯道等危险路段。
同时,还需要事先了解道路的情况,如路面的状况、交通情况等,以便合理规划运输路线。
4. 速度控制在设备运输过程中,必须控制车辆的速度。
一方面,过高的速度会增加事故的风险,另一方面,速度过低会拖延运输速度,影响工作进度。
因此,要根据道路条件和设备状况,合理控制车辆的速度,确保安全和效率兼顾。
5. 通信联系设备运输过程中,需要保持与相关人员的通信联系。
这包括与运输司机、维护人员、工地负责人等之间的有效沟通。
通过保持联系,可以及时获取设备的运输情况和运输过程中的问题,并及时进行解决,确保设备运输的安全性。
6. 应急预案在设备运输中,预先制定好应急预案是必不可少的。
应急预案应包括设备运输途中可能发生的各类事故和紧急情况,并列出相应的应对措施和联系人。
如发生事故或紧急情况时,可以迅速采取措施,确保安全和及时处理问题。
7. 培训教育充分培训和教育相关人员也是保障设备运输安全的重要手段。
运输司机应接受专业的培训,了解运输过程中的安全规范和技术要求。
同时,其他相关人员也应接受必要的培训,了解设备运输的安全注意事项和应急处理方法。
8. 落实监督最后,设备运输过程中的监督和检查也是非常重要的。
综采工作面设备运输安全技术措施1. 引言综采工作面设备是矿井生产过程中必不可少的重要设备之一。
为了确保设备运输过程中的安全性,必须采取一系列的技术措施来保障人员和设备的安全。
本文将介绍综采工作面设备运输安全技术措施的相关内容。
2. 运输前准备工作在将综采工作面设备运输至目标地点之前,需要进行一系列的准备工作。
2.1 设备检查在运输前,必须对综采工作面设备进行全面检查,确保设备的各项功能正常。
检查内容包括但不限于设备的外观、电气系统、液压系统、制动系统等。
如有问题需及时维修或更换。
2.2 运输计划编制针对每台设备,需要制定详细的运输计划。
运输计划应考虑到设备的尺寸、重量、行驶路线、运输工具等因素,合理安排运输过程中的时间和路线,以确保设备的安全运输。
2.3 装载准备在装载综采工作面设备前,必须确保运输工具和设备装载平台的稳定性。
运输工具的悬挂系统、轮胎、车轮的状况应符合安全要求。
装载平台应具备足够的承载能力和稳定性。
3. 运输过程中的安全措施综采工作面设备的运输过程需要采取一系列安全措施,以确保设备的安全性。
3.1 路况勘查在运输前,应对运输路线进行全面的路况勘查。
特别是狭窄的道路、陡峭的坡道、弯道等路段,需提前做好安全评估,并采取相应的安全措施,如修建临时边坡、加固道路等。
3.2 运输工具选择根据设备的尺寸、重量,选择合适的运输工具。
运输工具应具备足够的承载能力、稳定性和操控性。
在选择运输工具时,还需考虑道路的条件和行驶的环境。
3.3 安全标识和警示综采工作面设备运输过程中,应在设备上标识明显的安全标识和警示标识,以提醒其他驾驶员注意。
同时,在运输过程中,应设置警示标志和警戒线,确保设备周围的安全区域。
3.4 速度控制在设备运输过程中,必须控制车速。
根据道路条件、设备质量等因素,制定合理的行驶速度。
遵守道路交通规则,减速行驶,特别是在弯道、坡道等路段。
3.5 预防紧急情况设备运输过程中可能发生紧急情况,如刹车失灵、设备脱落等。
综采工作面设备运输安全技术措施综采工作面设备运输是煤矿生产中的紧要环节,也是一个涉及到工人安全的工作。
因此,实行一系列科学的技术措施来保障设备运输的安全性就显得非常紧要。
本文将从运输前的准备和规划和运输过程中的安全技术措施两个方面探讨如何提高综采工作面设备运输的安全性。
一、运输前的准备和规划1.设备检查和维护在设备进行运输前,要对设备进行全面的检查和维护,以确保其能够正常运行。
在检查过程中,要特别关注设备的制动系统、轴承、轮胎等关键部件,确保其处于良好状态,并适时进行维护和修理和更换。
2.选用适合的运输工具在进行设备运输前需要依据设备的重量、尺寸和形状等特点选用适合的运输工具。
假如设备比较大且重量较大,应选用低床车等负荷大的运输工具。
同时,在运输过程中也要注意车辆的稳定性和承载本领,在保证安全性的前提下尽量利用车辆载荷,削减设备运输的次数。
3.订立运输方案确定运输路线和运输车型后,应订立认真的运输方案。
在运输方案中需要明确设备运输的起点和尽头,途中需要经过的道路和交通情形,以及需要注意的风险点和应急措施。
二、运输过程中的安全技术措施1.车速掌控在设备运输过程中,要掌控车辆的速度,避开超速行驶或急刹车等不安全行为。
特别是在道路拐角处,应向后车发出警示,以防止发生追尾事故。
2.设备稳定性掌控在设备运输过程中,要注意设备的稳定性。
对于底盘高、重心高的设备,需要在车辆两侧配重,以保证设备的稳定性。
同时,其重心高度必需掌控在车辆宽度的一半以下,并且要向左右两侧偏移,以加添车辆的稳定性。
3.紧急制动掌控在设备运输过程中,若显现车辆故障、紧急情况,需要进行紧急制动操作。
应点刹车后向后车发出紧急停车信号,并立刻实行相应措施防止发生连锁反应。
4.路面情形掌控在设备运输过程中,要注意路面的情形。
对于路面上的隆起或坑洞,需要在车道两侧加高路块或用木板填平,以保证设备的平稳运输。
此外,还要注意路面的水洼积水等情况,以防止设备陷入水中造成事故。
综采工作面大件运送安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月综采工作面大件运送安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、本措施根据集团公司《关于特殊车辆运行安全管理规定(试行)》、综采预备区《9105综采工作面运输大件安全技术措施》等编制。
(一)、设备运输路线1、工作面运输机、煤机、支架等:地面综采库→新副井→-590西轨大巷→II88轨道→II88辅助轨道→88排矸道→-320大巷→810轨道2、小件:地面综采库→西部井→-320大巷→810轨道二、9105综采工作面大件运送安全技术措施:(一)、总体要求:1. 严明劳动纪律,全体工作人员都必须牢固树立“安全第一”的思想,任何人不得违章指挥、违章操作、违反劳动纪律。
2. 运送前必须对大件车的实际长、宽、高、重心确认无误后方可运送,并在交接单上签字。
3. 运送大件前必须对沿途所经路线(包括副井、平巷、斜巷)运输设备和所用的安全设施进行安全确认,合格后方可实施。
4. 在运送时,每班应有运送负责人对沿途巷道和轨道进行认真的检查、发现问题及时汇报处理,确保运输畅通。
5. 要加强区干部跟班,班队长现场把关;所有跟班干部及时解决和处理运送过程中的各类问题。
综采工作面大件运送安
全技术措施
集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-
综采工作面大件运送安全技术措施一、本措施根据集团公司《关于特殊车辆运行安全管理规定(试行)》、综采预备区《9105综采工作面运输大件安全技术措施》等编制。
(一)、设备运输路线
1、工作面运输机、煤机、支架等:地面综采库→新副井→-590西轨大巷→II88轨道→II88辅助轨道→88排矸道→-320大巷→810轨道
2、小件:地面综采库→西部井→-320大巷→810轨道
二、9105综采工作面大件运送安全技术措施:
(一)、总体要求:
1.
严明劳动纪律,全体工作人员都必须牢固树立“安全第一”的思想,任何人不得违章指挥、违章操作、违反劳动纪律。
2.
运送前必须对大件车的实际长、宽、高、重心确认无误后方可运送,并在交接单上签字。
3.
运送大件前必须对沿途所经路线(包括副井、平巷、斜巷)运输设备和所用的安全设施进行安全确认,合格后方可实施。
4.
在运送时,每班应有运送负责人对沿途巷道和轨道进行认真的检查、发现问题及时汇报处理,确保运输畅通。
5.
要加强区干部跟班,班队长现场把关;所有跟班干部及时解决和处理运送过程中的各类问题。
6.
绞车司机没收到信号或信号不清时不准开车;严禁不带电松车、放飞车。
7.
绞车启勾后信号工及时进入躲避硐室,严禁在绞车走勾时在斜巷下口逗留或从事其他工作。
8.
每次运送大件,车辆上都必须配备复轨器,以备随时使用。
9.
需要人力推车时,严格按《煤矿安全规程》有关规定执行。
(二)、地面及井下平巷运送安全技术措施
1.
平巷运送大件车前,必须汇报区调度经过同意后方可运送。
2.
运送大件车,必须使用刚性连接方式连接车辆(连接件的曲线半径必须符合巷道运输情况)。
否则不予运送。
3.
电机车的闸、棚、灯、警铃、连接装置和撒砂装置,任何一项不正常都不得使用该机车。
4.
电车司机在运送大件车前,首先必须对机车及连接装置的完好状况、大件装载情况进行检查。
确认捆绑牢固、可靠、重心有没有位移,确认无误后方可运输。
否则,严禁开车。
5.
平巷用机车运送大件车时,必须设专人跟车。
严禁跟车人员乘坐大件车。
机车在行驶过程中,司机要时刻注意前方,在接近弯道、道岔、风门、噪声大、前方有人、有障碍物时,都必须发出警号,并减速慢行。
6.
大巷运送大件必需专车专运,不允许附挂其它车辆。
7.
运送大件的车辆行驶速度不得超过2米/秒。
8.
在经过巷道较窄处(如二水平调度站、机轨合一处)、交叉点处(如二、三联巷)、弯道处(如机轨合一处),以及巷道压力较大处(如
II82采区石门),风门处(810轨道车场外)电机车必须缓慢运行,大件车前后5米必须安设跟车警戒人,严防支架运行区间内有人。
9.
车辆行驶到西部井井底车场绕道、810石门车场及810轨道下口车场时,大件车前后两端20米各设一名警戒人,防止其它人员误入大件车行驶区域。
此项工作由西部小班队点班队长负责。
10.
平巷运输大件时,两车同时运送,车距必须保持在100米以外,确保运输安全。
(三)、副井运输安全技术措施
1.
信号工及拥罐把钩工必须持证上岗。
要精力集中,听清送准信号,上下口应用电话联系清楚,下大件前必须和保运一区提绞司机联系,说明情况。
2.
大件装罐前,机电管理负责人必须指定专人对推车机、阻车器锁罐摇台及井筒装备等进行安全确认;井口把钩工负责对特殊车辆装载和连接等情况进行安全确认。
3.
特殊平板车(无挡板)及大件车进罐笼就位后,拥罐把钩工要将车前后两端用道木配合木楔掩紧,并用8#铁丝把大件车固定在罐笼生根点上。
4.
提升前由井口把钩工对大件车在罐笼内装载及固定情况进行确认,无误签字后,方可向信号工联系走钩。
5.
人员与大件车不得同时提升,装卸时上下口不得同时作业。
6.
支架出罐时副井下口东门有一辆专车负责用刚性连接件连挂大件车,严禁撞车,防止支架紧固件松动。
(四)、斜巷运输安全技术措施
1.
斜巷使用绞车运送设备时,必须配备专职的技术熟练的绞车司机,把钩工、信号工,所有特殊工种必须持证上岗。
2.
所有沿途运输用绞车必须加强检修,每班工作前必须检查,确保安全设施、制动装置齐全、灵敏、可靠;钢丝绳无弯折、硬伤、打结、锈蚀、断丝超限情况存在。
3.
松车至终点时,滚筒上余绳不得少于5圈。
4.
斜巷运输大件时,绞车速度要保持在0.5m/s-1m/s之间,启动、停车要平稳。
5.
斜巷运输严格执行“行车不行人,行车不作业,行人不行车”的制度。
6.
斜巷运输严禁用异物代替专用连接销,并正确使用保险绳。
7.
斜巷运输时严禁超挂。
8.
每次运输前,都要重新检查一遍大件在专用车辆的固定情况及是否超长超宽,确认无误后方可走勾。
9.
走钩前维护人员和绞车司机必须对机电设备、绞车生根、钢丝绳、钩头、连接装置、安全设施等进行仔细检查;把钩工对巷道情况、轨道质量、安全设施及其它设备进行安全确认。
无误后,方可走勾。
10.
斜巷运送大件时,每钩只准运一车。
11.
把钩工必须确认斜巷和阶段各车场没有人员方可走勾。
12.
绞车司机要严格执行“六不开”,信号把钩工要严格执行“六不挂”。
(五)、大件车(含物料车)掉道复轨的措施。
