堤岸工程项目划分表2
- 格式:doc
- 大小:50.50 KB
- 文档页数:3

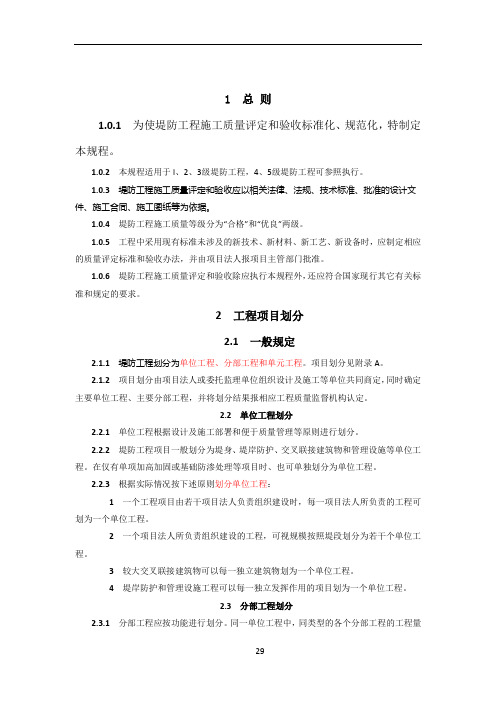

1 总则1.0.1为使堤防工程施工质量评定和验收标准化、规范化,特制定本规程。
1.0.2本规程适用于l、2、3级堤防工程,4、5级堤防工程可参照执行。
1.0.3堤防工程施工质量评定和验收应以相关法律、法规、技术标准、批准的设计文件、施工合同、施工图纸等为依据。
1.0.4堤防工程施工质量等级分为“合格”和“优良”两级。
1.0.5工程中采用现有标准未涉及的新技术、新材料、新工艺、新设备时,应制定相应的质量评定标准和验收办法,并由项目法人报项目主管部门批准。
1.0.6堤防工程施工质量评定和验收除应执行本规程外,还应符合国家现行其它有关标准和规定的要求。
2 工程项目划分2.1 一般规定2.1.1堤防工程划分为单位工程、分部工程和单元工程。
项目划分见附录A。
2.1.2项目划分由项目法人或委托监理单位组织设计及施工等单位共同商定,同时确定主要单位工程、主要分部工程,并将划分结果报相应工程质量监督机构认定。
2.2单位工程划分2.2.1单位工程根据设计及施工部署和便于质量管理等原则进行划分。
2.2.2堤防工程项目一般划分为堤身、堤岸防护、交叉联接建筑物和管理设施等单位工程。
在仅有单项加高加固或基础防渗处理等项目时、也可单独划分为单位工程。
2.2.3根据实际情况按下述原则划分单位工程:1一个工程项目由若干项目法人负责组织建设时,每一项目法人所负责的工程可划为一个单位工程。
2一个项目法人所负责组织建设的工程,可视规模按照堤段划分为若干个单位工程。
3较大交叉联接建筑物可以每一独立建筑物划为一个单位工程。
4堤岸防护和管理设施工程可以每一独立发挥作用的项目划为一个单位工程。
2.3 分部工程划分2.3.1分部工程应按功能进行划分。
同一单位工程中,同类型的各个分部工程的工程量不宜相差太大,不同类型的各个分部工程的投资也不宜相差太大。
2.3.2堤身单位工程可划分为堤基处理、堤身填(浇、砌)筑、堤身防渗、压浸平台、填塘固基、堤身防护、堤脚防护等分部工程。
堤防工程项目划分表
堤防工程是一项重要的基础设施建设项目,一般由多项工程组成。
为了方便项目管理和实施,需要对堤防工程进行详细的项目划分。
以下是对堤防工程项目的划分表:
一、勘察设计阶段
1.规划设计
2.勘察设计
3.方案论证
4.环境影响评价
5.施工图设计
6.审查批准
二、物资采购及施工准备阶段
1.采购招标
2.物资采购
3.聘请监理
4.施工组织设计
5.现场施工准备
三、堤防建设施工阶段
1.基础工程
2.土石方工程
3.防渗工程
4.附属建筑物工程
5.护坡工程
6.道路桥梁工程
7.排水工程
8.生态修复与植被工程
9.工程检验检测
四、竣工验收阶段
1.项目验收
2.工程移交
3.竣工资料编制
4.工程质保期管理
以上就是对堤防工程项目的详细划分,每个项目都是堤防工程的重要组成部分,必须重视每一项工程的实施。
同时,在项目管理中,要加强沟通协调,严格落实各项工程的质量和安全要求,确保工程的顺利实施和建成。
1 总则为使堤防工程施工质量评定和验收标准化、标准化,特制定本规程。
本规程适用于l、2、3级堤防工程,4、5级堤防工程可参照执行。
堤防工程施工质量评定和验收应以相关法律、法规、技术标准、批准的设计文件、施工合同、施工图纸等为依据。
堤防工程施工质量等级分为“合格”和“优良”两级。
工程中采用现有标准未涉及的新技术、新材料、新工艺、新设备时,应制定相应的质量评定标准和验收方法,并由项目法人报项目主管部门批准。
堤防工程施工质量评定和验收除应执行本规程外,还应符合国家现行其它有关标准和规定的要求。
2 工程项目划分2.1 一般规定堤防工程划分为单位工程、分部工程和单元工程。
项目划分见附录A。
项目划分由项目法人或委托监理单位组织设计及施工等单位共同商定,同时确定主要单位工程、主要分部工程,并将划分结果报相应工程质量监督机构认定。
2.2单位工程划分单位工程根据设计及施工部署和便于质量管理等原则进行划分。
堤防工程项目一般划分为堤身、堤岸防护、交叉联接建筑物和管理设施等单位工程。
在仅有单项加高加固或基础防渗处理等项目时、也可单独划分为单位工程。
根据实际情况按下述原则划分单位工程:1一个工程项目由假设干项目法人负责组织建设时,每一项目法人所负责的工程可划为一个单位工程。
2一个项目法人所负责组织建设的工程,可视规模按照堤段划分为假设干个单位工程。
3较大交叉联接建筑物可以每一独立建筑物划为一个单位工程。
4堤岸防护和管理设施工程可以每一独立发挥作用的项目划为一个单位工程。
2.3分部工程划分分部工程应按功能进行划分。
同一单位工程中,同类型的各个分部工程的工程量不宜相差太大,不同类型的各个分部工程的投资也不宜相差太大。
堤身单位工程可划分为堤基处理、堤身填〔浇、砌〕筑、堤身防渗、压浸平台、填塘固基、堤身防护、堤脚防护等分部工程。
堤岸防护单位工程可划分为护脚和护坡等分部工程。
交叉联接建筑物单位工程按SL176—96《水利水电工程施工质量评定规程》划分分部工程。

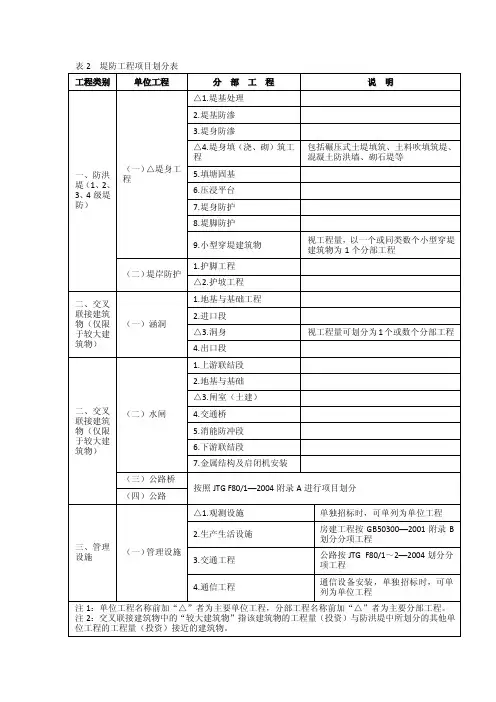

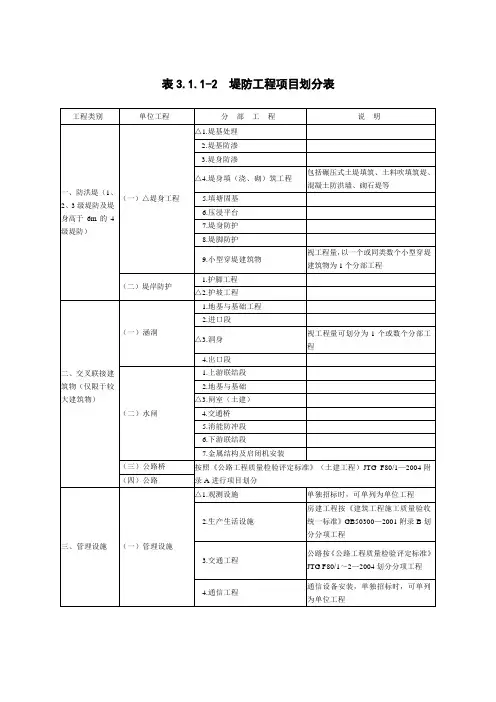

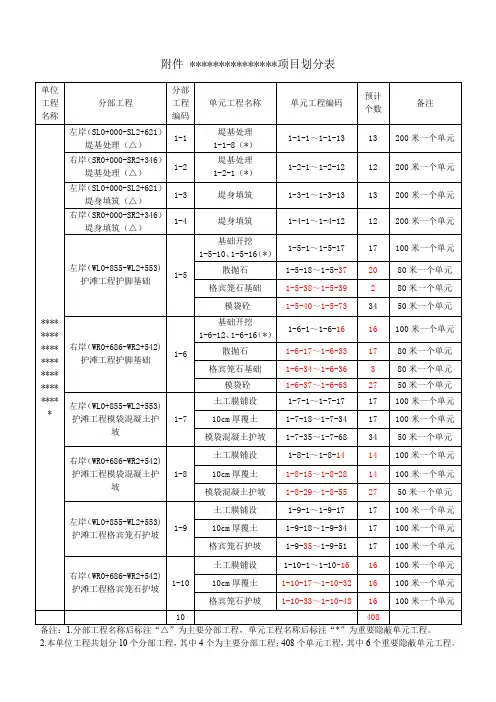

水利水电工程施工质量检验与评定规程SL 176—20073项目划分3.1 项目名称3.1.1各类水利工程项目划分示例见表1水利水电枢纽工程项目划分表,表2堤防工程项目划分表,表3引水(渠道)工程项目划分表。
精品文档,超值下载表1 水利水电枢纽工程项目划分表表2 堤防工程项目划分表表3 引水(渠道)工程项目划分表续)3.2 项目划分原则3.2.1本条是进行项目划分的基本原则。
条文中的工程结构特点指建筑物的结构特点,如混凝土重力坝,可按坝段进行项目划分,土石坝则应按防渗体、坝壳及排水堆石体等进行项目划分。
施工部署指施工组织设计中对各建筑物施工时期的安排。
同时,还应遵守有利于施工质量管理的原则。
3.2.2单位工程项目划分,在满足3.2.1条规定的前提下,本条对枢纽工程、堤防工程、引水(渠道)工程的单位工程项目划分原则做了如条文所述规定。
引水(渠道)工程级别按GB50288--99规定执行。
除险加固工程因险情不同,其除险加固内容和工程量也相差很大,应按实际情况进行项目划分。
加固工程量大时,以同一招标标段中的每座独立建筑物的加固项目为一个单位工程,当加固工程量不大时,也可将一个施工单位承担完成的几个建筑物的加固项目划分为一个单位工程。
3.2.3条文中的“工程量不宜相差太大”指同种类分部工程(如几个混凝土分部工程)的工程量差值不超过50%,“投资不相差太大”指不同种类分部工程(如混凝土分部工程、砌石分部工程、闸门及启闭机安装分部工程……)的投资差值不宜超过一倍。
对除险加固工程可根据整治内容,按本条规定的原则进行分部工程的划分。
3.2.4《单元工程评定标准》对水利水电枢纽工程及堤防工程中常见单元工程如何划分都有规定,《单元工程评定标准》中未涉及的单元工程,应按本条规定进行划分。
目前水利行业尚无引水(渠道)工程的单元工程质量评定标准,本条提出了其单元工程划分原则,并在3.1.1条文说明中列出了项目划分表。
3.3项目划分程序3.3.3工程施工过程中,由于设计变更、施工部署的重新调整等诸多因素,需要对工程开工初期批准的项目划分进行调整。

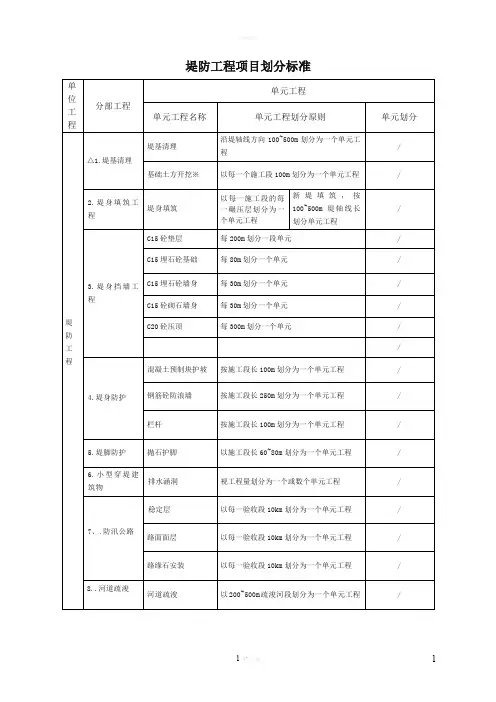

堤防工程项目划分标准堤防工程项目划分标准是根据《堤防工程施工质量评定与验收规程(试行)》(SL239-1999)附录A,结合堤防工程实际情况,对分部工程和单元工程划分作了进一步的细化,具体见表1.1。
表1.1 堤防工程项目划分标准续表注:表中“△”者为主要单位工程或主要分部工程;“☆”者视实际情况可定为主要分部工程也可定为一般分部工程单元工程质量评定表填表基本规定堤防工程单元工程质量评定表(以下简称《评定表》)是检验与评定施工质量的基础资料。
工程竣工验收后,属归档长期保存资料,其填写应遵守以下规定。
一、填表基本规定(1) 《评定表》应使用蓝色或黑色墨水填写,不得使用圆珠笔、铅笔填写。
(2) 文字应按国务院颁布的简化汉字书写,字迹应工整、清晰。
(3) 数字用阿拉伯数字(1、2、3、.9、0);计量单位应使用国家法定计量单位,并以规定之符号表示(如:MPa、m、m2、mm、t.等)。
(4) 合格率用百分数表示,小数点后保留一位;如恰为整数,则小数点后以0表示,如95.0%。
(5) 需改错时,将错误用两道直线划掉,再在其右上方填写正确文字(或数字),禁止使用改正液、贴纸重写、橡皮擦、刀片刮或用墨水涂墨等方法。
例:表面有裂纹,抗压强度25.323.3MPa。
(6) 单元(工序)工程完工后应及时评定其质量等级。
(7) 单元工程质量评定表中:表头①单位工程、分部工程名称和编码:按项目划分确定之名称和编码填写;②单元工程名称、部位:填写该单元名称(中文名称或编号),部位可用桩号、高程等表示;③施工单位:填写与项目法人签订承包合同的施工单位全称;④单元工程量:填本单元主要完成工程量;⑤检验(评定)日期:年――填写实际4位数,月――填写实际月份(1~12月),日――填写实际日期(1~31日),检验日期由施工单位填写,评定日期由项目监理机构填写。
(8) 在质量标准栏中,凡未列出具体要求的,其内容应由监理工程师依据设计文件和合同技术规范确定并填入该栏中。
堤防工程项目划分标准单
位工程分部工程
单元工程
单元工程名称单元工程划分原则单元划分
堤防工程△1.堤基清理
堤基清理
沿堤轴线方向100~500m划分为一个单元工
程
/ 基础土方开挖※以每一个施工段100m划分为一个单元工程/
2.堤身填筑工
程
堤身填筑
以每一施工段的每
一碾压层划分为一
个单元工程
新堤填筑,按
100~500m堤轴线长
划分单元工程
/
3.堤身挡墙工
程
C15砼垫层每200m划分一段单元/
C15埋石砼基础每80m划分一个单元/
C15埋石砼墙身每30m划分一个单元/
C15砼砌石墙身每30m划分一个单元/
C20砼压顶每300m划分一个单元/
/ 4.堤身防护
混凝土预制块护坡按施工段长100m划分为一个单元工程/
钢筋砼防浪墙按施工段长250m划分为一个单元工程/
栏杆按施工段长100m划分为一个单元工程/
5.堤脚防护抛石护脚以施工段长60~80m划分为一个单元工程/
6.小型穿堤建
筑物
排水涵洞视工程量划分为一个或数个单元工程/ 7、.防汛公路
稳定层以每一验收段10km划分为一个单元工程/
路面面层以每一验收段10km划分为一个单元工程/
路缘石安装以每一验收段10km划分为一个单元工程/
8..河道疏浚
河道疏浚以200~500m疏浚河段划分为一个单元工程/
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求。
1 总则1.0.1为使堤防工程施工质量评定和验收标准化、规范化,特制定本规程。
1.0.2本规程适用于l、2、3级堤防工程,4、5级堤防工程可参照执行。
1.0.3堤防工程施工质量评定和验收应以相关法律、法规、技术标准、批准的设计文件、施工合同、施工图纸等为依据。
1.0.4堤防工程施工质量等级分为“合格”和“优良”两级。
1.0.5工程中采用现有标准未涉及的新技术、新材料、新工艺、新设备时,应制定相应的质量评定标准和验收办法,并由项目法人报项目主管部门批准。
1.0.6堤防工程施工质量评定和验收除应执行本规程外,还应符合国家现行其它有关标准和规定的要求。
2工程项目划分2.1一般规定2.1.1堤防工程划分为单位工程、分部工程和单元工程。
项目划分见附录A。
2.1.2项目划分由项目法人或委托监理单位组织设计及施工等单位共同商定,同时确定主要单位工程、主要分部工程,并将划分结果报相应工程质量监督机构认定。
2.2单位工程划分2.2.1单位工程根据设计及施工部署和便于质量管理等原则进行划分。
2.2.2堤防工程项目一般划分为堤身、堤岸防护、交叉联接建筑物和管理设施等单位工程。
在仅有单项加高加固或基础防渗处理等项目时、也可单独划分为单位工程。
2.2.3根据实际情况按下述原则划分单位工程:1一个工程项目由若干项目法人负责组织建设时,每一项目法人所负责的工程可划为一个单位工程。
2一个项目法人所负责组织建设的工程,可视规模按照堤段划分为若干个单位工程。
3较大交叉联接建筑物可以每一独立建筑物划为一个单位工程。
4堤岸防护和管理设施工程可以每一独立发挥作用的项目划为一个单位工程。
2.3分部工程划分2.3.1分部工程应按功能进行划分。
同一单位工程中,同类型的各个分部工程的工程量不宜相差太大,不同类型的各个分部工程的投资也不宜相差太大。
2.3.2堤身单位工程可划分为堤基处理、堤身填(浇、砌)筑、堤身防渗、压浸平台、填塘固基、堤身防护、堤脚防护等分部工程。
1 总则1.0.1为使堤防工程施工质量评定和验收标准化、规范化,特制定本规程。
1.0.2本规程适用于l、2、3级堤防工程,4、5级堤防工程可参照执行。
1.0.3堤防工程施工质量评定和验收应以相关法律、法规、技术标准、批准的设计文件、施工合同、施工图纸等为依据。
1.0.4堤防工程施工质量等级分为“合格”和“优良”两级。
1.0.5工程中采用现有标准未涉及的新技术、新材料、新工艺、新设备时,应制定相应的质量评定标准和验收办法,并由项目法人报项目主管部门批准。
1.0.6堤防工程施工质量评定和验收除应执行本规程外,还应符合国家现行其它有关标准和规定的要求。
2 工程项目划分2.1 一般规定2.1.1堤防工程划分为单位工程、分部工程和单元工程。
项目划分见附录A。
2.1.2项目划分由项目法人或委托监理单位组织设计及施工等单位共同商定,同时确定主要单位工程、主要分部工程,并将划分结果报相应工程质量监督机构认定。
2.2单位工程划分2.2.1单位工程根据设计及施工部署和便于质量管理等原则进行划分。
2.2.2堤防工程项目一般划分为堤身、堤岸防护、交叉联接建筑物和管理设施等单位工程。
在仅有单项加高加固或基础防渗处理等项目时、也可单独划分为单位工程。
2.2.3根据实际情况按下述原则划分单位工程:1一个工程项目由若干项目法人负责组织建设时,每一项目法人所负责的工程可划为一个单位工程。
2一个项目法人所负责组织建设的工程,可视规模按照堤段划分为若干个单位工程。
3较大交叉联接建筑物可以每一独立建筑物划为一个单位工程。
4堤岸防护和管理设施工程可以每一独立发挥作用的项目划为一个单位工程。
2.3 分部工程划分2.3.1分部工程应按功能进行划分。
同一单位工程中,同类型的各个分部工程的工程量不宜相差太大,不同类型的各个分部工程的投资也不宜相差太大。
2.3.2堤身单位工程可划分为堤基处理、堤身填(浇、砌)筑、堤身防渗、压浸平台、填塘固基、堤身防护、堤脚防护等分部工程。
1 总则1.0.1为使堤防工程施工质量评定和验收标准化、规范化,特制定本规程。
1.0.2本规程适用于l、2、3级堤防工程,4、5级堤防工程可参照执行。
1.0.3施工合同、施工图纸等为依据。
1.0.4堤防工程施工质量等级分为“合格”和“优良”两级。
1.0.5工程中采用现有标准未涉及的新技术、新材料、新工艺、新设备时,应制定相应的质量评定标准和验收办法,并由项目法人报项目主管部门批准。
1.0.6堤防工程施工质量评定和验收除应执行本规程外,还应符合国家现行其它有关标准和规定的要求。
2 工程项目划分2.1 一般规定2.1.1单位工程、分部工程和单元工程。
项目划分见附录A。
2.1.2项目划分由项目法人或委托监理单位组织设计及施工等单位共同商定,同时确定主要单位工程、主要分部工程,并将划分结果报相应工程质量监督机构认定。
2.22.2.1单位工程根据设计及施工部署和便于质量管理等原则进行划分。
2.2.2堤防工程项目一般划分为堤身、堤岸防护、交叉联接建筑物和管理设施等单位工程。
在仅有单项加高加固或基础防渗处理等项目时、也可单独划分为单位工程。
2.2.3根据实际情况按下述原则划分单位工程:1一个工程项目由若干项目法人负责组织建设时,每一项目法人所负责的工程可划为一个单位工程。
2一个项目法人所负责组织建设的工程,可视规模按照堤段划分为若干个单位工程。
3较大交叉联接建筑物可以每一独立建筑物划为一个单位工程。
4堤岸防护和管理设施工程可以每一独立发挥作用的项目划为一个单位工程。
2.3 分部工程划分2.3.1分部工程应按功能进行划分。
同一单位工程中,同类型的各个分部工程的工程量不宜相差太大,不同类型的各个分部工程的投资也不宜相差太大。
2.3.2堤身单位工程可划分为堤基处理、堤身填(浇、砌)筑、堤身防渗、压浸平台、填塘固基、堤身防护、堤脚防护等分部工程。
2.3.3堤岸防护单位工程可划分为护脚和护坡等分部工程。
2.3.4交叉联接建筑物单位工程按SL176—96《水利水电工程施工质量评定规程》划分分部工程。

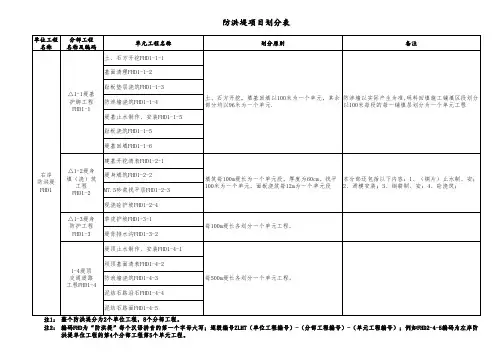

堤防工程——项目划分及划分原则根据SL634——2012 标准编制1、堤基清理(1、基面清理;2、基面平整压实工序);单元工程划分:堤基清理宜沿堤轴线方向将施工段长100~500m 划分一个单元工程。
2、土料碾压筑堤(1、土料摊铺;2、土料碾压);单元工程划分:1•新堤填筑一一宜按堤轴线施工段长100~500m划分一个单元工程;2.老堤加固培厚一一宜按填筑工程量500~2000m3划分一个单元工程。
3、土料吹填(1 、围堰修筑;2、土料吹填);单元工程划分: 1.土料吹填筑堤宜按一个吹填围堰区段(仓);2、按堤轴线施工段长100~500m划分一个单元工程。
4、堤身与建筑物结合部填筑(1 、建筑物表面涂浆;2、结合部填筑);单元工程划分:单元工程划分宜按填筑工程量相近的原则,可将五个以下填筑层划分为一个单元工程。
5、防冲体护脚(1、防冲体制备;2、防冲体抛投);单元工程划分: 1.防冲体护脚工程宜按平顺护岸的施工段长60~80m; 2.以每个丁坝、垛的护脚为一个单元工程。
(散抛石、防冲体抛投P420 页)6、沉排护脚(1、沉排锚定;2、沉排铺设);单元工程划分: 1.沉排护脚工程宜按平顺护岸的施工段长60~80m; 2.以每个丁坝、垛的护脚工程为一个单元工程。
7、砂(石)垫层(不划分工序);单元工程划分:1.平顺护岸工程宜按施工段长60~100m划分一个单元工程;2•现浇混凝土宜按施工段长30~50m划分一个单元工程;3•丁坝、垛的护坡工程宜按每个坝、垛划分一个单元工程。
8、土工织物铺设(不划分工序);单元工程划分:1.平顺护岸工程宜按施工段长60~100m划分一个单元工程;2•现浇混凝土宜按施工段长30~50m划分一个单元工程;3•丁坝、垛的护坡工程宜按每个坝、垛划分一个单元工程。
9、xx 粗排护坡(不划分工序);单元工程划分:1.平顺护岸工程宜按施工段长60~100m划分一个单元工程;2.丁坝、垛的护坡工程宜按每个坝、垛划分一个单元工程。

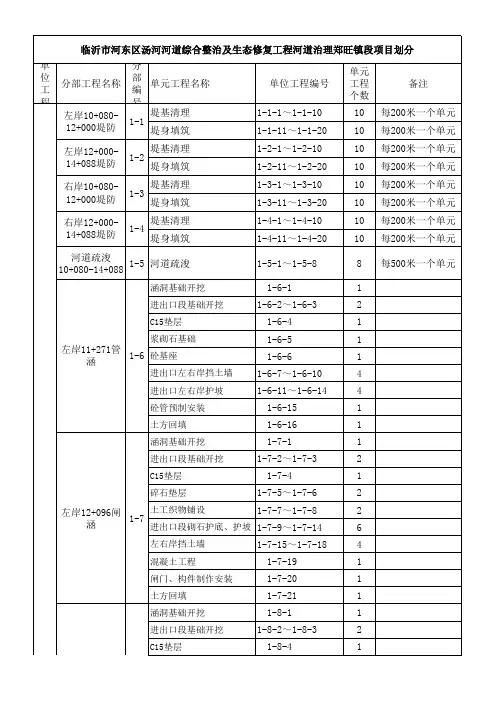

珠海十字门中央商务区横琴片区市政基础设施堤岸一期工程、人工内河整治工程及桥梁工程三标段
项目划分表
单位工程名称及编码分部工程名
称及编码
单元工程名称及
编码
单元工程划分原则
备
注
△02堤防工程△02堤防工程△02堤防工程01开挖工程
01基础清理及土
方开挖按每100m划分单元并进行隐蔽验
收
02基础清理及石
方开挖
▲02基础处
理
01砂垫层
按每800-2000m2或是延堤岸长
50-100m划分一个单元工程
02塑料排水板
03真空泵、管安
装、抽真空
04土工膜
05土工布
06粘土密封墙
07土方堆载
08水泥搅拌桩每20-50条桩划分一个单元工程
09CFG桩钻孔
每20-50条桩划分一个单元工程10CFG桩混凝土
灌注
△03回填工
程
01抛石
延堤岸长50-100m划分一个单元
工程
02碎石回填
延堤岸长50-100m划分一个单元
工程
