土地整治施工区域及流水段的划分
(1)本项目区主要分项工程有土地平整工程、灌溉与排水工程、田间道路工程等,涉及点多、面大、线长,为了确保该项工程的顺利实施,施工程序应遵循先大后小、先难后易、先主体、后细部的原则。
具体为:土地平整工程→灌溉与排水工程→田间道路工程。
项目施工布置方案为:利用现有的乡村道路,建设作业便道,接着土方工程机械进场,实施田块内土方调配,在土地调配完成基础上,实施带状农田水利工程。
以田间道、生产路为纽带和分隔代,具体负责建筑材料运输与调配;以道路作为分隔,以田块作为独立的土方调配单位,实施土地平整工程;同时沿道路实施带状的农田水利工程,根据规划总图配置农田水利工程。
(2)、施工顺序和施工安排
总体施工方向:各施工区从与主进场道路靠近处开始,按照从近至远的方向进行施工,主要目的是便于施工机械进行工作。
土地平整施工顺序:根据测量结果计算出挖填方数,确定挖填平衡,土方回填采用平行流水施工法,各施工区之间同时平行施工,区内部实行分段流水作业。
采用分段回填方法减少施工作业交叉,便于土方施工过程中的临时排水,对沟渠工程及作业便道施工干扰也较小。
农田水利工程施工程序:根据设计图纸,测定沟渠位置,机械开挖、沟渠修筑。
田间道路工程施工程序:作业便道定位后,机械开挖路基,路基完成后夯实,进行路面的修筑。
施工工作常用表格1表格说明1.1 表格可分为以下两种类型:1承包人用表。
以CB××表示。
2监理机构用表。
以JL××表示。
注1:“CB11”——表格类型及序号。
注2:“施工放样报验单”——表格名称。
注3:“承包【】放样号”——表格编号。
其中:①“承包”:指该表以承包人为填表人,当填表人为监理机构时,即以“监理”代之。
②当监理工程范围内包括两个以上承包人时,为区分不同承包人的用表,“承包”可用其简称表示。
③【】:年份,【2003】表示2003年的表格。
④“放样”:表格的使用性质,即用于“放样”工作。
⑤“号”:一般为3位数的流水号。
如承包人简称为“华安”,则2003年承包人向监理机构报送的第3次放样报表可表示为:2表格使用说明2.1监理机构可根据施工项目的规模和复杂程度,采用其中的部分或全部表格;如果表格种类不能满足工程实际需要时,可按照表格的设计原则另行增加。
2.2各表格脚注中所列单位和份数为基本单位和最少份数,工作中应根据具体情况和要求具体指定各类表格的报送单位和份数。
2.3相关单位都应明确文件的签收人。
2.4“CB01 施工技术方案申报表”可用于承包人向监理机构申报关于施工组织设计、施工措施计划、工程测量施测计划和方施工工法、工程放样计划、专项试验计划和方案等。
2.5承包人的施工质量检验月汇总表、工程事故月报表除作为施工月报附表外,还应按有关要求另行单独填报。
2.6表格底部注明的“设代机构”是代表工程设计单位在施工现场的机构,如设计代表、设代组、设代处等。
3施工监理工作常用表格目录3.1承包人用表目录CB01施工技术方案申报表(承包【】技案号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。
CB02施工进度计划申报表(承包【】进度号)合同名称:合同编号:说明:本表一式份,由承包人填写。

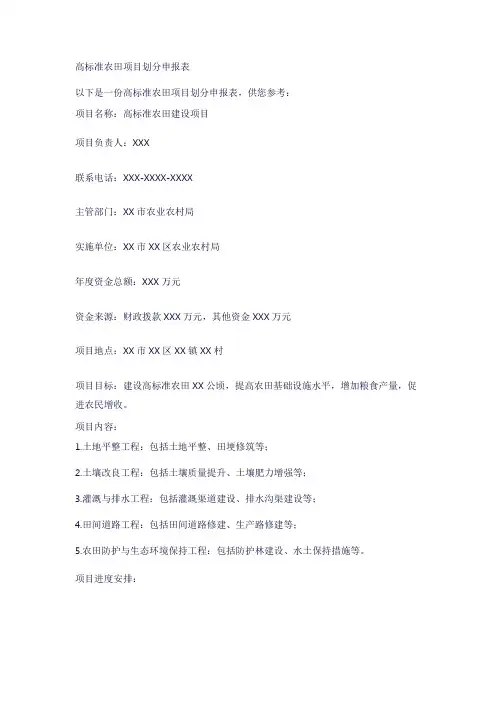

高标准农田项目划分申报表
以下是一份高标准农田项目划分申报表,供您参考:
项目名称:高标准农田建设项目
项目负责人:XXX
联系电话:XXX-XXXX-XXXX
主管部门:XX市农业农村局
实施单位:XX市XX区农业农村局
年度资金总额:XXX万元
资金来源:财政拨款XXX万元,其他资金XXX万元
项目地点:XX市XX区XX镇XX村
项目目标:建设高标准农田XX公顷,提高农田基础设施水平,增加粮食产量,促进农民增收。
项目内容:
1.土地平整工程:包括土地平整、田埂修筑等;
2.土壤改良工程:包括土壤质量提升、土壤肥力增强等;
3.灌溉与排水工程:包括灌溉渠道建设、排水沟渠建设等;
4.田间道路工程:包括田间道路修建、生产路修建等;
5.农田防护与生态环境保持工程:包括防护林建设、水土保持措施等。
项目进度安排:
1.项目准备阶段(XX年XX月-XX年XX月);
2.项目实施阶段(XX年XX月-XX年XX月);
3.项目验收阶段(XX年XX月-XX年XX月)。
申请资金用途:
1.土地平整工程:XXX万元;
2.土壤改良工程:XXX万元;
3.灌溉与排水工程:XXX万元;
4.田间道路工程:XXX万元;
5.农田防护与生态环境保持工程:XXX万元。
效益分析:通过本项目实施,预计可增加粮食产量XXX吨,增加农民收入XXX万元,同时改善当地生态环境,提高土地资源利用率。
工程质量评定表一、工程项目评定划分表二、工程质量评定用表单位工程质量评定表分部工程质量评定表单元工程质量评定表土地平整单元工程质量评定表土方开挖单元工程质量评定表土方填筑单元工程质量评定表干砌块石挡土墙工程质量评定表浆砌块石挡土墙工程质量评定表道路路基单元工程质量评定表泥结碎石面层单元工程质量评定表混凝土单元工程质量评定表混凝土模板工序质量评定表混凝土单元钢筋工序质量评定表混凝土浇筑工序质量评定表涵管单元工程质量评定表中间产品质量评定表砂料质量评定表粗骨料质量评定表石料质量评定表混凝土拌和质量评定表混凝土拌和物质量评定表混凝土试块质量评定表混凝土试块统计表水泥砂浆质量评定表工程质量(安全)事故处理记录表混凝土施工日记隐蔽工程验收单工程 名称分部工程名称及编码土地平整 PZ挡土墙×× 蓄水池县×××排水沟耕 地 开 垦 项 目道路及 台阶单元工程名称及编码土地平整土方开挖土方回填 干砌块石 砼压顶土方开挖土方回填 浆砌块石砼浇筑 土方开挖土方回填砼浇筑生产路:土方开挖路基回填干砌挡墙砼浇筑机耕路:土方开挖路基回填干砌挡墙砼压顶碎石路面台阶砼浇筑过路涵管单元数量每 10 亩每条挡墙每条挡墙 每条挡墙 每条挡墙每一个水池每一个水池 每一个水池每一个水池每条水沟 每条水沟每条水沟每条路每条路每条路每条路每条路每条路每条路每条路每条路每条台阶每处单位工程DQDLSGSC备 注表 1工程项目名称单位工程名称单位工程量序分部工程名称号1234567分部工程共个,其中优良原材料质量中间产品质量金属结构、启闭机创造质量机电产品创造质量外观质量施工质量检验资料质量事故情况施工单位自评等级:评定人:项目经理:( 公章)年月日施工单位施工日期自年月日至评定日期质量等级序号分部工程名称合格优良891011121314个,优良率%,主要分部工程优良率监理复核等级:复核人:总监理工程师:(年公章月)日建设单位认定等级:认定人:项目负责人( 公章年月)日质量等级合格优良年月日%表 2单位工程名称分部工程名称分部工程量项次12345678910合计工程量施工单位施工日期评定日期单元工程个数自年月日至年月合格个数其中优良个数备日注主要单元工程、重要隐蔽工程及关键部位的单元工程施工单位自评意见监理单位复核意见本分部工程的单元工程质量全部合格,优良率为%,主要单元工程、重要隐蔽工程及关键部位单元工程项,质量。
附录A 工程项目划分表续表工程项目划分表工程项目施工质量评定表单位工程施工质量评定表分部工程施工质量评定表ZL07型工程主体建筑物的分部工程质量,在施工单位自评、监理单位复核后,需报质量监督机构核定其质量等级。
管井灌溉系统单元工程施工质量评定表排(截)水沟单元工程施工质量评定表注:1检验日期为终检日期,由施工单位负责填写;防洪(潮)堤(土坝)单元工程施工质量评定表注:1检验日期为终检日期,由施工单位负责填写;2带“△”为重点验收项目。
梯(台)田、土地平整单元工程施工质量评定表注:检验日期为终检日期,由施工单位负责填写。
田间(生产)路单元工程施工质量评定表注:1检验日期为终检日期,由施工单位负责填写;绿化单元工程施工质量评定表2。
带“△”为重点检测项目。
电力单元工程施工质量评定表注:1。
检验日期为终检日期,由施工单位负责填写;2。
带“△”为重点检测项目。
农田排灌施工质量评定实测值表典型涵管单元工程施工质量评定表注:1。
检验日期为终检日期,由施工单位负责填写。
桥单元工程施工质量评定表蓄水池单元工程施工质量评定表主要建筑物基础面处理工序施工质量评定表混凝土模板工序施工质量评定表混凝土钢筋工序施工质量评定表ZL41 第1页混凝土钢筋工序质量评定表续ZL41 第2页混凝土浇筑工序施工质量评定表混凝土试块质量评定表水泥砂浆质量评定表SG28回复单(施工[]回复号)合同名称: 合同编号:注:1.本表一式 3 份,由施工单位填写,监理机构签收后,施工单位、监理机构、承担单位各1份。
2.本表主要用于施工单位对监理机构发出的监理通知、指令、指示的回复。

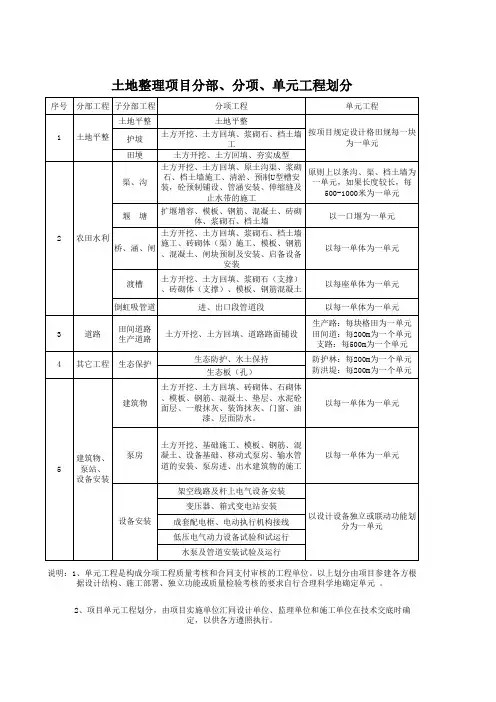

土地整理工程项目划分原则土地整理工程项目划分原则单位工程按干渠控制的工程类别进行划分,分部工程、单元工程按质量评定规范的要求,考虑到其工程量基本相等或工程造价基本相等的原则;同时要想到便于工程验收(已完工程要及早把完建项目交业主使用)。
一、土地平整工程(一)、划分原则:1、每条干渠控制下的田面为一个单位工程;2、每条支渠控制下的田面为一个分部工程;3、每条农渠控制下的田面为一个单元工程。
(二)、单元工程特征:1、单元工程高程一定;2、地块可能不是矩形。
(三)、单元工程面积:ⅱ-1-122S=(X1*Y2-X2*Y1)+(X2*Y3-X3*Y2)+(X3*Y4-X4*Y3)+(X4*Y1-X1*Y4)单位工程面积=〔S〕(四)工程编号:ⅱ-1-12为ⅱ干,1支,12单元。
二、渠系土方工程(一)、项目划分:1、每条干渠控制的渠系为一个单位工程;编号:ⅱ(2引干)2、干渠分部工程,编号ⅱ-Gq;每500米为一个单元工程编号ⅱ-Gq-3;3、支渠分部工程,编号ⅱ-Zq;每1000米为一个单元工程,编号ⅱ-Zq-2;4、斗渠分部工程,编号ⅱ-Dq;每条斗渠为一个单元工程,编号ⅱ-Dq-3;5、农渠分部工程,编号ⅱ-Nq;每条斗渠下的农渠为一个单元工程,编号ⅱ-Nq-4;6、农沟分部工程,编号ⅱ-Ng;每条斗沟上的农沟为一个单元工程,编号ⅱ-Ng-4;7、斗沟分部工程,编ⅱ-Dg号;每条斗沟为一个单元工程;编号ⅱ-Dg-3;8、支沟分部工程,编号ⅱ-Zg; 每1000米为一个单元工程,编号ⅱ-Zg-39、干沟分部工程,编号ⅱ-Gg;每500米为一个单元工程,编号ⅱ-Gg-3三、渠道衬砌工程1)、干渠(沟)按长度划分分部工程;2)、支渠(沟)每条为一个分部工程;四、水闸工程1)、支渠进水闸每处为一个分部工程;2)、斗渠进水闸按每条支范围内为一个分部工程;五、涵洞工程六、水井工程1、按支渠控制地块上的井为一个分部工程;2、每眼井为一个单元工程七、桥梁工程1)、每座为一个分部工程2)、单元工程按结构划分八、主干道工程九、田间道路工程十、生态环保工程每条干渠单位工程数量为10-12个;分部工程个;单元工程个。
财政部、国土资源部关于印发土地开发整理项目预算定额标准的通知各省、自治区、直辖市、计划单列市财政厅(局)、国土资源厅(局),新疆生产建设兵团财务局:为适应财政预算管理体制改革和加强国家投资土地开发整理项目预算管理的要求,规范土地开发整理项目预算的编制,提高预算编制的科学性、合理性,确保土地开发整理项目资金的合理、有效使用,依据国家有关法律、法规,结合几年来土地开了整理项目预算执行的实际清况,财政部、国土资源部研究制定了《土地开发整理项目预算定额标准》(以下简称《标准》)。
现将《标准》印发给你们,并将有关事项通知如下:一、《标准》由《土地开发整理项目预算定额》、《土地开发整理项目施工机械台班费定额》和《土地开发整理项目预算编制暂行规定》三部分构成。
二、中央投资或中央参与投资的土地开发整理项目预算应按照本《标准》进行编制;地方投资的土地开发整理项目可参照本《标准》执行。
三、本《标准》自2005年4月1日起执行,由财政部、国土资源部负责解释。
四、对于执行中发现的问题,请及时反馈给财政部、国土资源部。
附件:1、土地开发整理项目预算定额(试行)2、土地开发整理项目施工机械台班费定额(试行)3、土地开发整理项目预算编制暂行规定(试行)2005年4月21日《土地开发整理项目预算编制暂行规定》第一章总则一、为适应财政预算体制改革和实行部门预算管理的要求,规范土地开发整理项目预算的编制,确保土地开发整理项目资金的合理、有效使用,依据国家有关法律、法规等制定本规定。
二、本规定适用于中央或中央参与投资的土地开发整理项目;地方投资的土地开发整理项目可参照本规定执行。
三、土地开发整理项目预算,由项目承担单位组织有关人员或单位进行编制,预算编制单位对其编制质量负责。
四、本规定由财政部、国土资源部负责解释。
第二章项目预算文件的组成一、预算文件由封面、目录、预算编制说明、预算及附件组成。
二、预算文件的封面应按规定格式制作(具体格式详见附件一)。

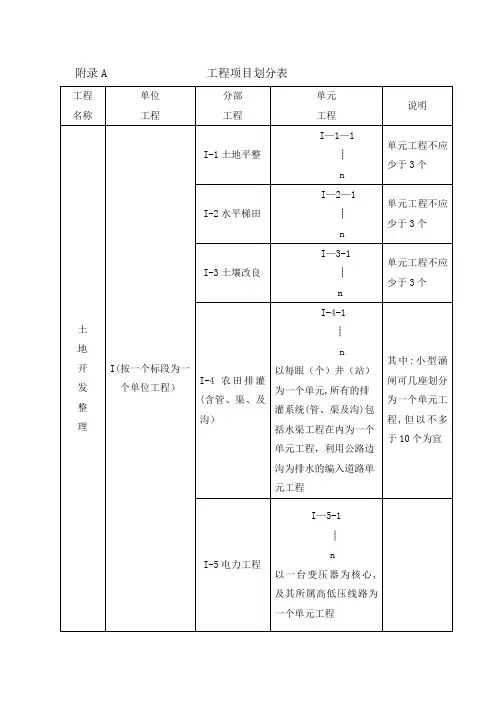

土地开发整理工程项目划分表
土地开发整理工程项目划分表(续)
进场通知
施工组织设计/施工方案报审表
一份。
施工进度计划报审表
注:1、本表由承包单位填报,项目承担单位或项目实施单位、项目监理机构、承包单位各存一份。

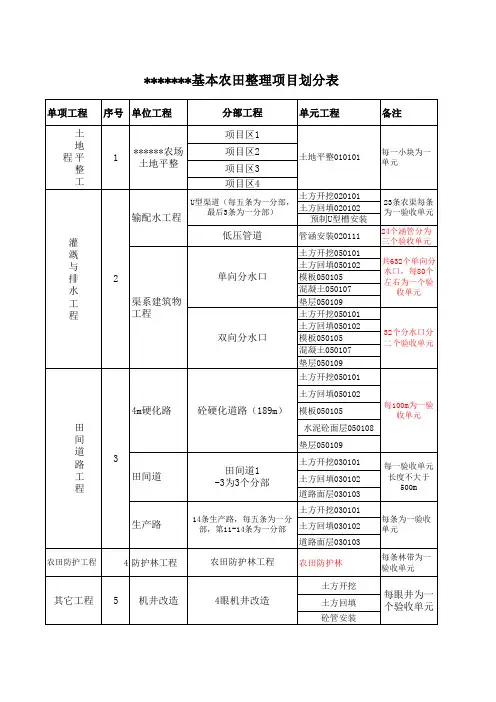

河南省封丘县陈桥镇等两个乡镇土地整理项目单位、分部、单元工程划分表
工程开工报审表
一份。
合同项目开工令
进场施工设备报验单
材料/构配件/设备进场报验表
一份。
单位工程开工申请单
编号:(标段号—单位简称—序号)
说明:一式4份报送监理部,签收后返回申请单位2份。
分部工程开工申请单
编号:(标段号—单位简称—序号)
说明:一式4份报送监理部,签收后返回申请单位2份。
