参建方包括建筑和安装、设备、调试、监理等建筑包括土建、装饰、给排水、通风、空调等安装主要包括电气、热工、锅炉、汽机、管道、附属等附属包括化学、除灰、除渣、循环水、废水、取水、燃料、除尘等笔者对火电机组建设工程的设备监理,从工作总结和处理问题的角度,对设备管理的组织和基础;进场设备的验收管理;到场设备在验收和发放过程中易出现的问题;到厂设备及材料的保管和维护;“备品备件、专用工具” 及库存设备的管理移交;安装剩余设备的回收;设备付款凭证和设备档案的审核;以及监理过程中需要注意的问题等几方面,结合实际情况对设备监理的工作进行分析和探讨。
正文文字大小:大 中 小 笔者于06年5月开始,在云南电力建设监理咨询有限公司负责监理的云南巡检司电厂机组扩建工程中担任设备监理,一年多来,按照公司“精心监理、优质服务、遵守法规、持续改进”的要求进行设备监理工作,对火电建设工程的设备监理工作有些粗浅的了解,对工作中遇到的问题有些心得,在此做个总结,目的是和各位同仁一道分析探讨设备监理工作的经验和教训,以利今后做好设备监理工作。
本工程的设备管理工作是由建设方(业主)委托的物质部门办理(即设备代办)。
设备监理开始进入的情况是:由于代办方现场工作人员多为民工,职责和工作程序不太明确,在设备的验收、有关资料收集统计、开箱检验、信息通报等方面问题比较多。
该工程面对的是千万上亿件大批正在进场和即将到来的安装设备和部件,而到场设备却没有详细的记录和统计;诸如 “到货清单” 、“装箱清单”等设备的原始凭证和资料不分系统和专业地堆放在一起……,等等。
如此下去,势必给管理工作造成混乱,甚至不堪收拾。
面对这种情况,在总监的指导下,设备监理主要开展了以下几个方面的监理工作:一、 监理设备管理的组织和基础:⑴ 监理设备代办的资质:要求设备代办报审其机构设置和人员名单、资质等相关资料情况;报审设备的订货、催交、催运、提运倒运、到场设备的验收、仓储管理、开箱验收、设备资料的统计、管理和信息通报等有关管理制度;工作职责、管理范围等;并及时按设备管理的要求配备齐相关人员,落实其工作职责,使设备管理工作有组织上的保证。

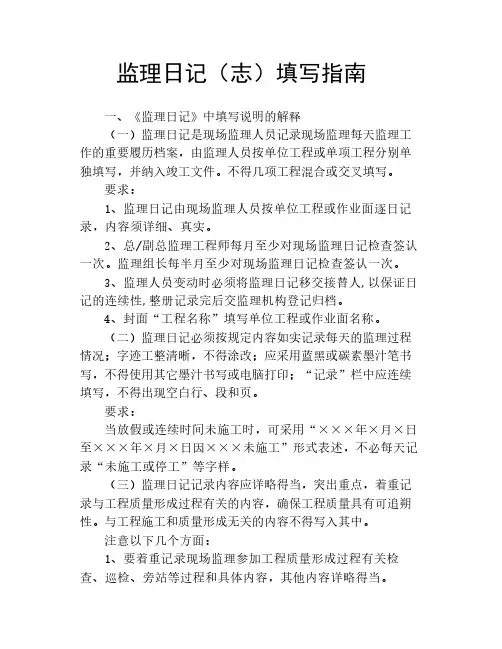

监理日记(志)填写指南一、《监理日记》中填写说明的解释(一)监理日记是现场监理人员记录现场监理每天监理工作的重要履历档案,由监理人员按单位工程或单项工程分别单独填写,并纳入竣工文件。
不得几项工程混合或交叉填写。
要求:1、监理日记由现场监理人员按单位工程或作业面逐日记录,内容须详细、真实。
2、总/副总监理工程师每月至少对现场监理日记检查签认一次。
监理组长每半月至少对现场监理日记检查签认一次。
3、监理人员变动时必须将监理日记移交接替人,以保证日记的连续性,整册记录完后交监理机构登记归档。
4、封面“工程名称”填写单位工程或作业面名称。
(二)监理日记必须按规定内容如实记录每天的监理过程情况;字迹工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页。
要求:当放假或连续时间未施工时,可采用“×××年×月×日至×××年×月×日因×××未施工”形式表述,不必每天记录“未施工或停工”等字样。
(三)监理日记记录内容应详略得当,突出重点,着重记录与工程质量形成过程有关的内容,确保工程质量具有可追朔性。
与工程施工和质量形成无关的内容不得写入其中。
注意以下几个方面:1、要着重记录现场监理参加工程质量形成过程有关检查、巡检、旁站等过程和具体内容,其他内容详略得当。
2、监理日记应采用“记叙文”的形式来填写现场监理每天的监理工作内容,不得采用“总结报告、议论文”等形式。
监理日记中对每个工序或每件事的描述均要体现时间、地点、人物、过程、结果(论)等要素,具体内涵如下:(1)时间:要具体到现场监理每天各种行为的几点几分。
比如是何时接受到施工单位人员报验时间的、何时到达目的地的、何时开始关键工序的等。
(2) 地点:一般为施工现场,但涉及某些事件是在会议室、其他地方时,要写明。

信息系统工程监理用文档表格
表C—1监理日志
监理日志
监理日志用于监理工程师记录项目每天发生的情况。
用于内部项目管理。
当建设方有
要求时可以提供。
表C—2总/监理工程师巡视记录
总/监理工程师巡视记录
工程名称:编号:
本表用于总/监理工程师对所监理的项目的实施情况,或承建单位开发现场督导、巡视记录用。
验收记录
工程名称:编号:
备忘录
工程名称:编号:
表C—5 监理工作总结报告
监理工作总结应包括以下内容:
1、工程概况
2、监理组织机构、监理工程师和投入的监理设施
3、监理合同履行情况(包括质量、进度、投资控制,信息管理,合同管理和协调)
4、工程执行过程中出现的问题及其处理情况和建议
5、工程照片(有必要时)。
监理机构常用表格目录JL01 合同工程开工通知(监理[ ]开工 号)合同名称: 合同编号:致(承包人):签 收 人:(签名)日 期: 年 月 日说明:本表一式 份,由监理机构填写。
承包人签收后,发包人份、设代机构 份、监理机构 份、承包人 份。
JL02 合同工程开工批复(监理[ ]合开工 号)合同名称: 合同编号:承 包 人:(现场机构名称及盖章)项目经理:(签名)日说明:本表一式 份,由监理机构填写。
承包人签收后,发包人份、设代机构 份、监理机构 份、承包人 份。
JL03 分部工程开工批复(监理[ ]分开工 号)合同名称: 合同编承 包 人:(现场机构名称及盖章)项目经理:(签名)月 日说明:本表一式 份,由监理机构填写。
承包人签收后,发包人 份、设代机构 份、监理机构 份、承包人 份。
JL04 工程预付款支付证书(监理[ ]工预付 号)合同名称: 合同编号:发 包 人:(名称及盖章)负 责 人:(签名)日 期: 年 月 日说明:本证书一式 份,由监理机构填写。
发包人 份、监理机构份、承包人 份。
JL05 批 复 表(监理[ ]批复 号)合同名称: 合同编号:承 包 人:(现场机构名称及盖章)签 收 人:(签名)年 月 日说明:1.本表一式 份,由监理机构填写。
承包人签收后,发包人 份、监理机构 份、承包人 份。
2.一般批复由监理工程师签发,重要批复由总监理工程师签发。
JL06 监 理 通 知(监理[ ]通知 号)合同名称: 合同编号:致(承包人现场机构):事由:通知内容:附件:1.2.监理机构:(名称及盖章)总监理工程师/监理工程师:(签名)日 期: 年 月日承包人: (现场机构名称及盖章)签收人:(签名)日 期: 年 月 日说明:本通知一式 份,由监理机构填写。
发包人 份、监理机构 份、承包人 份。
JL07 监 理 报 告(监理[ ]报告 号)合同名称: 合同编号:致(发包人):事由:报告内容:监 理 机 构:(名称及盖章)总监理工程师:(签名)日 期: 年 月 日就贵方报告事宜答复如下:发包人:(名称及盖章)负责人:(签名)日 期: 年 月 日说明:1.本表一式 份,由监理机构填写。
昆明南站市政配套工程
承包单位:合同号:
监理单位:编号:
安全监理工作日志
日期:年
月日
星期:天气(晴阴雨)
今日重大危
险源及控制
措施
施工单位安全在岗人员安全履职情况项目安全负责人:专职安全员:
施工单位今日开展安全生产教育培训情况施工单位今日开展安全技术交底情况
特征作业人员持证上岗情况
架子工()
持证上岗
起重机械()人持证上岗、指挥( )人持证上岗
电工()持
证上岗
电焊工()人持证上岗
其它:
施工现场安全生产、文明情况及处理措施
本日现场监理人员
记录人总监:。

安全监理日志

工程名称:编号:
安全大检查记录表
工程名称:检查时间:年月日
检查组组长:检查组副组长:记录:
模板工程监理专项检查记录表
工程名称:检查时间:年月日
项目监理工程师:记录:
落地脚手架工程监理专项检查记录表工程名称:检查时间:年月日
项目监理工程师:记录:
悬挑脚手架工程监理专项检查记录表工程名称:检查时间:年月日
项目监理工程师:记录:
卸料平台工程监理专项检查记录表
项目监理工程师:记录:
塔吊工程监理专项检查记录表
项目监理工程师:记录:
物料提升机监理专项检查记录表
项目监理工程师:记录:
建筑电气工程监理专项检查记录表工程名称:检查时间:年月日
项目监理工程师:记录:。

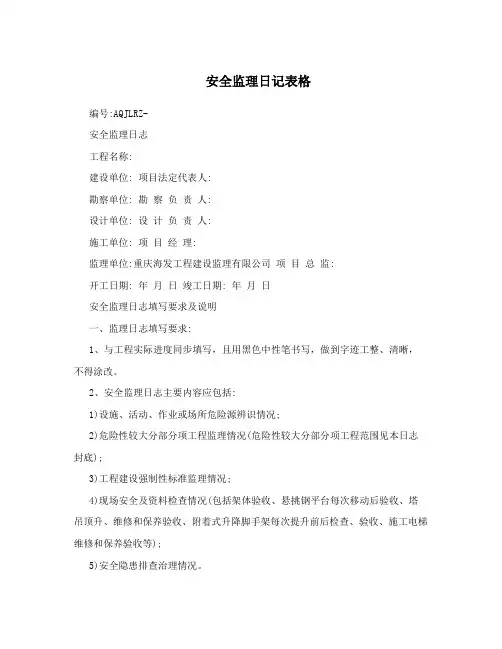

安全监理日记表格编号:AQJLRZ-安全监理日志工程名称:建设单位: 项目法定代表人:勘察单位: 勘察负责人:设计单位: 设计负责人:施工单位: 项目经理:监理单位:重庆海发工程建设监理有限公司项目总监:开工日期: 年月日竣工日期: 年月日安全监理日志填写要求及说明一、监理日志填写要求:1、与工程实际进度同步填写,且用黑色中性笔书写,做到字迹工整、清晰,不得涂改。
2、安全监理日志主要内容应包括:1)设施、活动、作业或场所危险源辨识情况;2)危险性较大分部分项工程监理情况(危险性较大分部分项工程范围见本日志封底);3)工程建设强制性标准监理情况;4)现场安全及资料检查情况(包括架体验收、悬挑钢平台每次移动后验收、塔吊顶升、维修和保养验收、附着式升降脚手架每次提升前后检查、验收、施工电梯维修和保养验收等);5)安全隐患排查治理情况。
6)其他有关事项。
如塔吊告知、验收、备案情况、安全专题会议情况、安全报告、公司或上级主管部门安全检查情况、涉及安全的材料、设备进场情况、分包单位、新班组、新工人入场教育情况、项目监理部安全培训、内部安全会议、应急救援演练等。
3、内容填写应做到真实、准确、系统、完整,监理事件应合理“闭合”。
4、及时送交总监或总监代表审阅签字(每周审核至少2次),公司将不定期进行抽查并纳入年度考核。
5、监理工作结束,监理日志应随监理归档资料一并归档,报送公司档案室保管。
二、监理日志填写说明:1、设施、活动、作业或场所一般包括基坑支护、旋挖桩作业、土方开挖、脚手架工程、悬挑钢平台及落地(移动)操作平台、附着式升降脚手架、模板工程、高处作业、施工用电、物料提升装置安装、拆除及作业、人、货两用施工电梯安装、加节、拆除及升降作业、塔吊安装、加节、拆除及升降作业、起重吊装作业、木工机械作业、手持电动工具作业、电焊、气焊作业、搅拌机作业、钢筋冷加工作业、安全管理、物料运输储存、消防管理、生活设施管理、自然灾害与环境因素等内容。
二、常用的几种监理表格的填写要求:(一)监理日志:编号:JL—C004施工监理日志工程项目名称:工程地址:建设单位:监理单位:总监理工程师:起止日期:年月日至年月日四川省建设厅制施工监理日志年月日星期气温最高o C 天气上午()最低o C 下午()(二)旁站监理记录:JL—C003旁站监理记录表工程名称:编号:日期及气候工程地点旁站监理的部位或工序旁站监理开始时间旁站监理结束时间施工情况:监理情况:发现问题:处理意见:备注:施工企业:项目负责人部:质检员:监理企业:项目监理机构:旁站监理人员:四川省建设厅制(三)实测项目检查记录表:实测项目检查记录表工程名称:编号:本表适用于建安工程,允许偏差及各实测点偏差值均参照国家《建筑安装工程质量检验评定标准》(合订本)中的规定四川省建设厅制实测项目检查记录表工程名称:工程编号:本表适用于建安工程,允许偏差及各实测点偏差值均参照国家《建筑安装工程质量检验评定标准》(合订本)中的规定四川省建设厅制实测项目检查记录表工程名称:工程编号:四川省建设厅制实测项目检查记录表工程名称:工程编号:本表适用于建安工程,允许偏差及各实测点偏差值均参照国家《建筑安装工程质量检验评定标准》(合订本)中的规定四川省建设厅制(四)监理工程师通知单:JL—B003监理工程师通知单工程名称:编号:致:(承包单位项目部):事由:内容:要求:项目监理机构(公章):总/专业监理工程师(签字):日期:年月日注:本表一式三份,建设、承包、监理单位各一份。
四川省建设厅制(五)监理例会纪要:(第次监理例会)会议记录本表一式多份,参加会议单位各留一份,表后附会议记录内容四川省建设厅制本表一式多份,参加会议单位各留一份,表后附会议记录内容四川省建设厅制※※※※※※※※工程第※※次监理例会会议纪要日期:20※※年※月※日※※:00点地点:现场会议室会议主持:※※※※(一般为总监主持)出席人员:建设单位:(※※※※公司或单位)※※※、※※※、※※※施工单位:(※※※※公司)※※※、※※※、※※※、※※※监理单位:(※※※※公司)※※※、※※※、※※※、※※※缺席人员:主送:参会相关单位:抄送:说明:对本纪要如有任何异议,应于收文后两个工作日内正式提出,否则将视为认同本纪要内容。
监理日志等表格(总28页)
--本页仅作为文档封面,使用时请直接删除即可--
--内页可以根据需求调整合适字体及大小--
监理日志
印
旁站记录样表工程名称:编号:砼-01
旁站记录样表工程名称:编号:防水-01
存。
旁站记录样表工程名称:编号:防水-02
存。
旁站记录样表工程名称:编号:防水-03
存。
旁站记录样表工程名称:编号:防水-04
存。
旁站记录样表工程名称:编号:防水-05
存。
旁站记录样表工程名称:编号:填土-01
旁站记录样表工程名称:编号:钢筋-01
存。
旁站记录样表工程名称:编号:节能-01
存。
旁站记录样表工程名称:编号:节能-02
存。
旁站记录样表工程名称:编号:节能-03
存。
旁站记录样表工程名称:编号:安装-01
存。
旁站记录样表工程名称:编号:安装-02
存。
旁站记录样表工程名称:编号:电-01
存。
旁站记录样表
工程名称:编号:电-02
存。
旁站记录样表工程名称:编号:水-01
存。
旁站记录样表工程名称:编号:水-02
存。
取样见证登记表
No:甘监
设厅所有,不准翻印
20
(3)监理日志。
监理日志应包括的主要内容:天气和施工环境情况;当日监理工作情况,包括旁站、巡视、见证取样、平行检验等情况;当日存在的问题及处理情况;其它有关事宜(见填写样表)。
21。
