污水处理系统工程现状道路下污水管道工程技术标
- 格式:doc
- 大小:3.80 MB
- 文档页数:193
第一章工程项目的综合说明概述第一节编制依据、围、原则第一小节编制依据1、室外管网、低压电缆、道路及照明工程招标文件。
2、建设单位提供的设计图、工程量清单等有关资料。
3、国家现行设计规、施工规、验收标准及有关文件。
4、所有来往的函件及补遗资料。
5、我单位对施工现场实地勘察、调查资料。
6、我单位积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。
7、我单位可调用到本工程的各类资源。
第二小节编制围室外管网、低压电缆、道路及照明工程施工图纸、工程量清单等。
市滨海新区区委党校位于滨海欣嘉园的西南角,欣嘉园南路以南,规划次干路三以西,占地面积约27.44ha,住宅建筑面积约20.5万平方米,雨水最大管径D800mm,污水最大管径D300mm。
具体容详见建设单位所发施工图纸及工程量清单中所示全部容。
第三小节编制原则一、安全第一的原则编制按照技术可靠、措施得力、确保安全的原则确定施工方案,施工作业的安全以及其他部位施工安全等。
施工期间,保证地下管线安全,禁止破坏管线。
在安全措施落实到位,确保万无一失的前提下组织施工。
二、优质高效的原则加强领导,强化管理,优质高效。
根据我们在施工组织设计中明确的质量目标,贯彻执行ISO9001质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。
施工中强化标准化管理,控制成本,降低工程造价。
创造利润价值。
三、方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。
四、确保工期的原则根据文件对本工程的工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足业主要求。
五、科学配置的原则根据本工程的工程量大小及各项管理目标的要求,施工组织中实行科学配置,选派有道路施工经验的管理人员,和专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,不挪用建设资金,做到专款专用。
技术标排水工程排水工程是指为了有效地排除雨水、废水等污水,保持道路、建造物和其他区域的干燥和清洁而进行的工程。
技术标排水工程是指在进行排水工程时,根据相关技术标准进行设计、施工和管理的过程。
1. 设计标准:- 根据《排水工程设计规范》(GB 50014-2022)进行设计。
- 确定排水工程的设计流量和设计水位。
- 考虑地质条件、降雨情况、排水区域的土壤类型等因素。
- 选择合适的排水设施和材料。
2. 施工标准:- 根据设计方案进行施工,确保排水设施的正确安装和连接。
- 使用符合相关标准的排水材料,如PVC管道、排水井盖等。
- 确保排水设施的密封性和稳定性,防止泄漏和崩塌。
- 进行必要的测试和检查,确保排水设施的质量和性能。
3. 管理标准:- 根据《排水工程施工及验收规范》(GB 50268-2022)进行管理。
- 确定施工进度和质量要求,进行施工过程的监督和检查。
- 进行材料的验收和记录,确保材料符合相关标准。
- 定期检查和维护排水设施,确保其正常运行和有效排水。
4. 监测标准:- 安装合适的监测设备,如液位计、流量计等,监测排水设施的运行情况。
- 定期进行监测和记录,分析数据,及时发现和处理排水设施的故障和问题。
- 根据监测结果进行调整和改进,提高排水设施的性能和效率。
5. 安全标准:- 遵守相关安全规范和标准,确保施工过程中的安全。
- 对施工人员进行必要的安全培训,提高他们的安全意识和技能。
- 使用符合安全要求的设备和工具,确保施工过程的安全性。
- 建立安全管理制度,及时处理和报告安全事故和隐患。
以上是技术标排水工程的标准格式文本,包括设计、施工、管理、监测和安全等方面的标准要求。
根据这些标准,可以确保排水工程的质量和性能,提高排水设施的运行效率,保持道路和建造物的干燥和清洁。
污水处理系统工程现状道路下污水管道工程技术标目录第一章技术标编制总说明 (8)1. 前言 (8)2. 工程概况 (8)2.1. 工程简介 (8)2.2. 主要工程容 (9)2.3. 气象、水文、地质 (9)3. 工程施工总目标 (10)3.1. 工程进度目标 (10)3.2. 工程质量目标 (10)3.3. 安全文明目标 (10)3.4. 项目经理及技术负责人承诺 (11)3.5. 农民工和外来工合法权益承诺 (11)3.6. 环境目标 (11)3.7. 应急预案制度 (11)3.8. 与政府部门协调承诺 (12)4. 技术标编制依据 (12)5. 技术标编制原则 (13)6. 技术标编制深度的说明 (13)第二章工程施工重点、难点分析及对策 (15)1. 本工程重点、难点分析及对策 (15)1.1. 工程施工难题及方案确定 (15)1.2. 顶管工程的难点及对策 (17)1.3. 雨季、汛期施工的难点、关键点及对策 (18)2. 施工关键节点及应急预案 (19)3. 管理协调施工的特点、难点与对策 (20)3.1. 多专业间交叉施工的组织协调措施 (20)3.2. 消防安全、安全用电措施 (20)3.3. 与相邻标段的配合与协调 (21)4. 建筑渣土处置方案设想 (21)第三章施工准备及施工总体布署 (22)1. 施工总体设想 (22)2. 施工总体流程图 (23)3. 施工准备 (24)4. 施工平面布置 (24)4.1. 施工平面布置方法及要求 (24)4.2. 生活办公区 (25)4.3. 生产性临设 (26)4.4. 临时用电 (26)4.5. 临时用水 (27)4.6. 施工现场总平面布置图 (28)第四章主要分部分项工程施工方案 (29)1. 施工测量方案 (29)1.1. 施工测量概况 (29)1.2. 测量依据 (29)1.3. 建立平面施工控制网 (29)1.4. 高程控制测量 (30)2. 沉井施工工艺、技术及质量控制措施 (31)2.1. 沉井概况及工艺流程 (31)2.2. 沉井基坑开挖及安全保护措施 (32)2.3. 沉井制作的工艺及质量控制措施 (34)2.4. 沉井下沉的工艺及质量控制措施 (41)2.5. 沉井封底的工艺及质量控制措施 (48)2.6. 沉井的质量通病及预防措施 (50)3. 顶管施工方案、工艺及质量控制措施 (51)3.1. 顶管简况 (51)3.2. 顶管设备的选用及安装 (51)3.3. 顶进施工工艺、技术及质量控制措施 (56)3.4. 成品管的验收、保管及接口处理的方法及质量控制措施 (71)3.5. 使用中间接力顶进技术的措施 (72)3.6. 顶管施工质量通病及预防措施 (73)4. 开槽埋管工程 (74)4.1. 开槽埋管管材选择 (74)4.2. 开槽埋管工艺 (75)4.3. 测量放样 (76)4.4. 路面破碎、翻挖: (77)4.5. 降水 (77)4.6. 沟槽开挖 (78)4.7. 淤泥或暗浜土层基础的处理 (79)4.8. 沟槽支撑 (79)4.9. 沟槽防水排水措施 (80)4.10. 玻璃钢夹砂管和HDPE管管道基础 (80)4.11. 管道排管及接缝处理 (80)4.12. 磅水检验 (81)4.13. 管道坞膀 (81)4.14. 沟槽回填 (81)4.15. 窨井砌筑 (82)4.16. 拔除井点和钢板桩 (82)4.17. 开槽埋管及检查井制作质量控制措施 (83)4.18. 开槽埋管主要机械设备表 (83)第五章施工总进度计划表、机械、劳动力计划 (84)1.进度计划表 (84)1.1进度计划表 (84)1.2确保进度控制措施 (84)1.3施工总体进度计划表 (85)2.机械选用表 (87)2.1拟投入的主要施工机械设备表 (87)2.2 主要劳动力使用计划表 (88)2.3临时用地表 (89)第六章保证工程质量的技术措施 (90)1. 项目质量方针和质量目标 (90)1.1. 项目质量方针 (90)1.2. 项目质量目标 (90)2. 项目管理职责 (92)2.1. 项目领导管理职责 (92)2.2. 项目部各部门管理职责 (93)3. 施工管理 (97)3.1. 本公司管理架构及支撑系统 (97)3.2. 施工管理的责任 (98)3.3. 组织机构职责 (98)3.4. 项目经理部管理工作 (98)3.5. 预算成本目标控制措施 (99)3.6. 施工技术管理措施 (101)4. 建立质量保证体系 (102)4.1. 质量体系原理 (102)4.2. 质量保证体系网络图 (104)4.3. 施工质量自检体系网络图 (105)4.4. 质量创优质目标管理网络图 (106)4.5. 确保质量目标的措施 (106)第七章保证工程安全的技术措施 (108)1. 安全管理体系 (108)2. 安全管理方针 (108)3. 安全生产目标 (108)4. 安全组织保证体系 (108)5. 安全教育程序 (110)6. 组织安全活动 (111)7. 安全检查 (111)8. 安全管理制度 (112)9. 安全管理一般措施 (112)9.1. 日常安全控制程序 (112)9.2. 施工前的安全管理 (113)9.3. 用电安全管理 (113)9.4. 设备安全管理 (114)9.5. 施工人员安全教育管理 (114)9.6. 外来劳务人员的安全管理 (115)9.7. 特殊工种安全管理 (115)9.8. 伤亡事故的上报与处理 (116)10. 施工设备的保护措施 (116)10.1. 施工机械管理安全措施 (116)10.2. 机械施工专项安全生产措施 (116)11. 各分项工程施工期间的安全措施 (117)11.1. 场外交通安全的管理措施 (117)11.2. 挖土工程安全技术措施 (117)11.3. 回填土工程安全措施 (118)11.4. 模板及支架施工安全技术措施 (118)11.5. 钢筋绑扎安全技术措施 (119)11.6. 混凝土浇筑安全技术措施 (119)11.7. 施工现场消防措施 (119)11.8. 施工现场保卫安全措施 (120)11.9. 专项防火措施 (120)第八章文明施工、社区共建 (122)1. 文明施工 (122)1.1. 文明施工目标 (122)1.2. 文明施工组织体系 (122)1.3. 文明施工保证措施 (122)2. 社区共建 (127)2.1. 与政府部门之间的关系 (127)2.2. 与当地社区的关系 (127)2.3. 与新闻媒介的关系 (128)第九章季节性施工措施 (129)1. 雨季施工措施 (129)1.1. 雨季土方施工 (129)1.2. 雨季砼施工 (129)1.3. 雨天施工其它注意事项 (129)2. 夏季施工技术措施 (130)3. 防台、防汛措施 (130)第十章风险预案 (131)1. 事故、消防、卫生及治安应急预案 (131)1.1. 安全意外事故应急预案 (131)1.2. 消防事故应急预案 (140)1.3. 治安管理应急预案 (144)1.4. 卫生防疫应急预案 (145)1.5. 防汛、防台应急预案 (146)1.6. 防火、防爆应急预案 (148)1.7. 防暑应急预案 (151)2. 劳动纠纷事件应急流程及措施 (151)3. 突然停电应急预案 (152)3.1. 现场准备措施 (152)3.2. 应急处理措施 (152)4. 基础施工应急预案 (153)5. 应急预案的演习 (156)第十一章项目经理及主要施工管理人员及简况 (162)1. 项目建造师简介 (162)2. 技术负责人简介表 (163)3. 拟管理和实施本合同的主要人员资格和经验 (164)第一章技术标编制总说明1.前言首先,衷心感建设单位对我投标单位的信任,使我公司有幸参加贵单位“**污水处理系统工程现状道路下污水管道工程”施工的投标。
建设单位:慈溪市宗汉街道办事处工程名称:新界路污水管道工程技术标慈溪擎宇建设工程有限公司地址:慈溪海关北路与金桥路交叉口联系电话:0574******** 邮政编码:315300 传真:0574********综合说明书致:慈溪市宗汉街道办事处非常感谢贵单位对我公司的信任,使我们有幸参加新界路污水管道工程的投标,为此,特将该工程质量、工期等综合说明呈上,敬请评审。
一、工程质量严格遵照建筑管理部门的各项规定,对工程实行全面的质量管理,以确保工程质量达到合格标准,并承诺招标文件中的各项奖罚条款。
二、施工工期通过周密的组织,科学合理的安排,健全规章制度,有效的措施,强有力的管理,确保60 天完成该项目工程,并承诺招标文件中的各项奖罚条款。
三、积极响应贵单位招标文件里的所有条款。
招标单位:慈溪擎宇建设工程有限公司法定代表人:胡巨锋投标日期:2006年11月20日目录第一章、工程概况第二章、施工组织设计第一节、主要施工方法第二节、工程投入的主要物资和施工机械设备情况,主要施工机械进场计划第三节、劳动力安排计划第四节、确保工程质量的技术组织措施第五节、确保安全生产的技术组织措施第六节、确保文明施工的技术组织措施第七节、确保工期的技术组织措施第八节、施工总平面图第九节、有必要说明的其他内容一、冬雨季施工技术措施二、减少扰民噪音措施三、降低环境污染技术措施四、地下管线及其他地上地下设施的保护加固措施第三章、项目管理机构配备第一节、项目管理班子配备情况表第二节、项目经理简历表第三节、项目技术负责人简历表第四节、项目专职(兼职)安全员简历表第五节、其他辅助说明资料附表附表1 拟投入本工程的主要机械设备表附表2 劳动力计划表附表3 计划开、竣工日期和施工进度网络图附表4 施工总平面图及临时用地表附表5 项目管理班子配备情况表附表6 项目经理简历表附表7 项目技术负责人简历表附表7 项目专职(兼职)安全员简历表附表8 其他辅助说明资料第一章工程概况一、工程简介本工程是慈溪宗汉街道办事处新界污水管道工程(一期).新界路的沿线污水及历新路新界路西段的转输污水接入本污水管道,本工程污水最终向东排入西三环路市政污水总管。

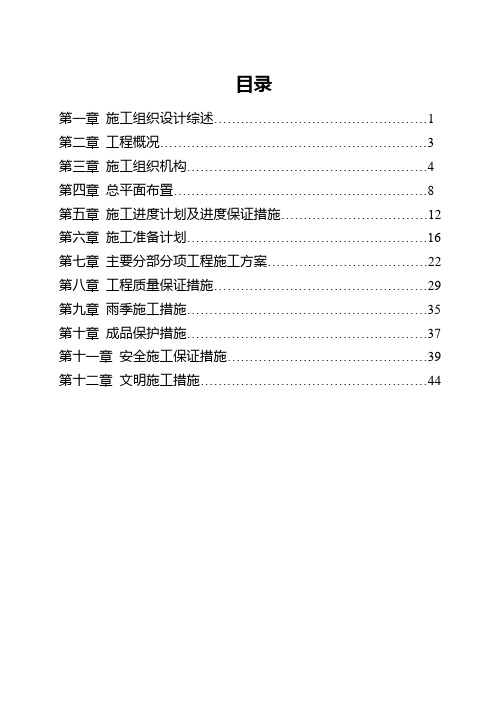

目录第一章施工组织设计综述 (1)第二章工程概况 (3)第三章施工组织机构 (4)第四章总平面布置 (8)第五章施工进度计划及进度保证措施 (12)第六章施工准备计划 (16)第七章主要分部分项工程施工方案 (22)第八章工程质量保证措施 (29)第九章雨季施工措施 (35)第十章成品保护措施 (37)第十一章安全施工保证措施 (39)第十二章文明施工措施 (44)第三章施工组织机构3.1施工组织管理为了充分完成好该工程项目的建设,保质、保量、按期完成施工任务,工地项目部结合土方、管道施工的特点设置并具体组织和管理。
项目部下设经理室、总工办、办公室、工程技术科、质检科、材料科、安全保卫科以及三个施工段。
各工段根据作业段及工程量多少等,又分队、分组控制。
项目经理及副经理,负责整个合同段工程的组织及管理工作,负责各科室、工段的工作协调、生产调度和进度计划的落实,审批和组织实施施工方案,审批材料计划,主持召开生产调度会及协调会,检查、监督各部门工作情况,制订和完善规章制度,制订各部门职责及管理办法,协调和处理内外关系,有效控制资金使用等。
从宏观上对该合同工程实施全面、全过程监督、组织和管理。
总工办负责整个工程的技术交底工作,负责制订该合同工程的施工方法及技术和质量保证措施,负责制订可行的施工进度计划并随时调整,指导技术、试验、质检及各工段总的技术及质量工作,监督检查各部门技术方案的落实情况,审批各分部分项工程施工方案和措施,主持召开技术研讨会,监督检查各职能部门质保资料的填报、整理及归档工作,参加单位工程、分部分项工程及竣工工程验收,主持竣工资料的编制和完工总结等,协助项目经理做好工程全过程的技术指导及管理工作。
技术科负责各分部分项工程施工方案的编制及监督实施,协助总工做好全员的技术交底工作,负责整个合同段施工测量放样工作,负责解决和协调各工段技术问题,负责技术指导、技术管理、计划统计、计量支付工作。
姜家镇桂溪村、下玉泉村、黄村桥村、霞社村、双溪村、银峰村污水处理工程施工组织设计目录第一章、工程概况 (3)一、工程内容 (3)二、工程特点 (3)三、编制依据 (3)四、采用的主要规范 (4)第二章、施工部署及管理体系 (4)第三章、施工总平面布置 (7)第四章、主要机具、材料、劳动力的组织 (8)一、主要机具设备 (8)二、主要材料供应 (8)三、劳动力组织 (8)四、主要材料、构配件、设备的质量保证措施 (8)第五章、施工总进度计划及工期保证措施 (10)一、施工总进度计划 (10)二、施工工期保证措施 (10)第六章、施工质量目标及质量保证措施 (13)一、本工程质量目标: (13)二、确保工程质量的保证措施 (13)第七章、安全生产目标及安全生产保证措施 (18)一、施工安全目标 (18)二、安全文明管理体系: (18)三、施工安全保证措施 (19)第八章、文明施工及环境保护措施 (21)一、文明施工目标: (21)二、文明施工主要措施 (21)三、环境保护措施 (22)第九章、冬、雨季施工技术措施 (24)第 1 页一、冬季施工技术措施 (24)二、雨季施工 (24)第十章、主要工序或关键部位的施工技术措施 (26)第一节、污水管道施工 (26)第二节、污水池、化粪池、沉淀池工程 (31)第三节、施工缝设置 (38)第四节、房屋工程施工 (40)第五节、人工湿地绿化施工 (46)第六节、工程特点、难点分析与解决措施 (48)表1、工程概况表 (49)表2、工程控制目标表 (50)表3、拟投入的主要施工机械设备表 (51)表4、劳动力计划表 (52)表5、施工进度计划表 (53)表6、施工总平面图及临时用地表 (54)表7、针对招标人特殊要求的技术措施表(如有) (55)第 2 页姜家镇桂溪村、下玉泉村、黄村桥村、霞社村、双溪村、银峰村污水处理工程第一章、工程概况一、工程内容本工程为姜家镇桂溪村、下玉泉村、黄村桥村、霞社村、双溪村、银峰村污水处理工程,主要施工内容为污水处理工程,施工总工期为60日历天。
污水管道工程技术标建设单位:慈溪市宗汉街道办事处工程名称:新界路污水管道工程技术标慈溪擎宇建设工程有限公司地址:慈溪海关北路与金桥路交叉口联系电话:邮政编码:315300 传真:综合说明书致:慈溪市宗汉街道办事处非常感谢贵单位对我公司的信任,使我们有幸参加新界路污水管道工程的投标,为此,特将该工程质量、工期等综合说明呈上,敬请评审。
一、工程质量严格遵照建筑管理部门的各项规定,对工程实行全面的质量管理,以确保工程质量达到合格标准,并承诺招标文件中的各项奖罚条款。
二、施工工期经过周密的组织,科学合理的安排,健全规章制度,有效的措施,强有力的管理,确保60 天完成该项目工程,并承诺招标文件中的各项奖罚条款。
三、积极响应贵单位招标文件里的所有条款。
招标单位:慈溪擎宇建设工程有限公司法定代表人:胡巨锋投标日期: 11月20日目录第一章、工程概况第二章、施工组织设计第一节、主要施工方法第二节、工程投入的主要物资和施工机械设备情况,主要施工机械进场计划第三节、劳动力安排计划第四节、确保工程质量的技术组织措施第五节、确保安全生产的技术组织措施第六节、确保文明施工的技术组织措施第七节、确保工期的技术组织措施第八节、施工总平面图第九节、有必要说明的其它内容一、冬雨季施工技术措施二、减少扰民噪音措施三、降低环境污染技术措施四、地下管线及其它地上地下设施的保护加固措施第三章、项目管理机构配备第一节、项目管理班子配备情况表第二节、项目经理简历表第三节、项目技术负责人简历表第四节、项目专职(兼职)安全员简历表第五节、其它辅助说明资料附表附表1 拟投入本工程的主要机械设备表附表2 劳动力计划表附表3 计划开、竣工日期和施工进度网络图附表4 施工总平面图及临时用地表附表5 项目管理班子配备情况表附表6 项目经理简历表附表7 项目技术负责人简历表附表7 项目专职(兼职)安全员简历表附表8 其它辅助说明资料第一章工程概况一、工程简介本工程是慈溪宗汉街道办事处新界污水管道工程(一期)。
第一章编制说明首先,我公司诚恳地表示:完全接受招标文件提出的有关质量、工期、安全、文明施工的各项要求,并落实各项方案和措施,与业主、监理、设计院一起共同完成“临港产业区D41路东段(黄沙港~新元南路)市政道路及配套工程”工程的施工任务,我们通过认真学习和研究了本工程招标文件、有关图纸资料,并踏勘了施工现场,在分析了各种影响施工的因素和本工程的特点、难点后,我们有充分的信心,保证以高质量、高速度全面完成本工程招标文件规定的承包工程任务。
一旦有幸中标我们将全力以赴,做好施工前期准备和施工现场总体规划布置。
发挥我公司管理优势,建立完善的质量管理组织网络机构,严格落实目标责任制,实施项目法管理。
通过对劳动力、机具、设备、材料、技术、方法和信息的优化处置,实现工期、质量及社会信誉的预期效果。
我们完全接受招标文件提出的质量和施工技术要求,并按国家质量标准和上海市有关质量规定进行。
本工程实行创优目标管理,确保工程施工质量达到国家施工验收规范规定的质量标准和工程备案标准,一次验收合格,合格率为100%。
为了保证工程质量,我公司将诚恳地接受各质量监督部门的监督直至工程竣工验收,绝不违章施工,绝不使用不合格材料。
为了确保工程施工全过程中的安全生产,我公司将在组织机构设置时,特别安排专职安全员进行现场安全全过程管理。
我们公司将严格按已确认的施工组织设计组织施工,并接受建设单位、监理单位、设计单位对工程施工进度、造价及质量、安全的监督管理。
我们公司将严格按照上海市有关市政工程施工现场标准化管理规定组织施工和现场文明施工,力争达到“区级安全文明标化工地”。
我公司各类施工机械装备齐全,模板、钢管支撑等设备材料储备雄厚,完全能满足和确保工程施工进度和质量要求。
我们将与业主、设计单位密切配合,真心诚意地接受施工监理和设计人员在施工全过程中的指导和帮助。
我们将竭诚为本工程顺利建设而努力,为工程早日建成投入使用作出我们应有的贡献。
(建筑给排水工程)道路排水配套工程(技术标)1、雨水设计选用参数:重现期P=0.8年,径流系数V=O.5,地面汇流时间12分钟,参照驻马店市暴雨强度公式。
2、雨水收水范围:西侧200m、东侧150m。
3、雨水轴线:单侧布设在车行道下,距道路轴线5.5m。
4、雨水管材:主管DN600一DN800,管材采用Ⅱ级钢筋砼圆管。
5、连接管采用中300,坡度≥1%;外甩管以平面图为准,采用管顶平接。
管材均采用II级钢筋砼圆管。
6,雨水井盖、座及检查井盖座均采用重型钢纤维盖、座(C30),外甩管末端做检查井时,型号:06MS201-3P14。
7、雨水井采用单篦雨水井,选用标准图集06MS201-8P24,雨水检查井盖和座,雨水井的盖和座均采用重型钢纤维盖和座(C30)。
8、检查井内设踏步,踏步选用06MS201-6中P16,安装选用06MS201-6中P17。
混凝土管道接口选用06MS20l((市政排水管道工程及附属设施》06MS201中P28,管道基础选用06MS201-1中P17。
(二)、污水设计:1、设计参数:污水按1.2升/秒·公顷计算。
2、收水范围:西侧200m、东侧150m。
3、污水主管管径DN400,管材采用PVC—u双壁波纹管。
4、污水轴线位置:污水管道单侧布置在距道路中心线5.5米处。
5、污水外甩管末端井选06MS201一3P20,污水检查井盖、座均选用重型钢纤维盖、座(C30),检查井内设踏步,踏步选用06MS20-16中P16,安装选用06MS200-6中P17。
6、PVC—u双壁波纹管管道接口采用承插式密封圈连接。
7、检查井严格按标准图集施工。
8、污水管道开挖时,采用降水措施,保证干槽施工。
9、污水检查井用1:2水泥砂浆内外粉刷。
1O、PVC—u双壁波纹管管材选用时,应选用环刚度不小于8KN/m。
11、硬聚氯乙烯(PVC—u)双壁波纹塑料排水管管道基础为150mm厚的中粗砂基础。
目录1、编制说明、编制原则及编制依据.................................................. - 2 -1.1 编制说明................................................................ - 2 -1.2 编制原则................................................................ - 2 -1.3 编制依据................................................................ - 2 -2、工程概况及工程目标............................................................ - 2 -2.1 工程概况................................................................ - 2 -2.2工程目标................................................................ - 2 -3、施工部署及现场施工组织管理机构................................................ - 3 -3.1 施工部署原则............................................................ - 3 -3.2 施工部署................................................................ - 3 -3.3 施工流水段的划分及施工工艺流程.......................................... - 5 -3.4 现场施工组织管理机构.................................................... - 5 -3.5 施工协调配合措施........................................................ - 6 -4、分部分项工程的主要施工方案.................................................... - 7 -4.1 测量放线.................................................... 错误!未定义书签。

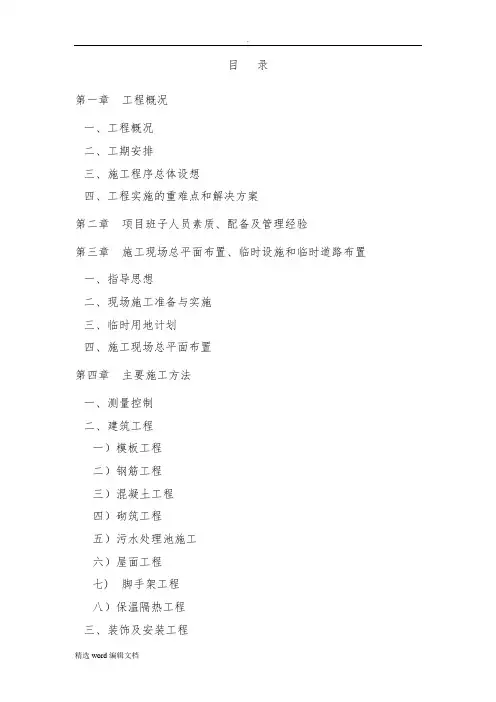

目录第一章工程概况一、工程概况二、工期安排三、施工程序总体设想四、工程实施的重难点和解决方案第二章项目班子人员素质、配备及管理经验第三章施工现场总平面布置、临时设施和临时道路布置一、指导思想二、现场施工准备与实施三、临时用地计划四、施工现场总平面布置第四章主要施工方法一、测量控制二、建筑工程一)模板工程二)钢筋工程三)混凝土工程四)砌筑工程五)污水处理池施工六)屋面工程七) 脚手架工程八)保温隔热工程三、装饰及安装工程一)块料楼地面二)水泥砂浆楼地面三)块料墙面四)抹灰施工五)乳胶漆施工六)天棚吊顶工程七)门窗安装工程八)电线、开关、灯具安装工程九)建筑电气安装十)给排水安装第五章劳动力、材料计划及机械设备准备计划一、劳动力计划二、拟投入物资投入计划三、拟投入主要施工机械计划第六章确保工期的技术组织措施一、工期目标二、施工进度管理措施三、工期履约的组织保证措施四、工期履约的制度保证措施五、工期履约的资源保证措施第七章施工进度计划和各阶段进度的保证措施第八章季节性施工措施第九章确保工程质量的技术组织措施一、质量目标二、质量管理措施第十章确保文明施工与环境保护技术措施一、粉尘控制措施二、噪音控制措施三、对施工区内环境保护四、对公共和邻近财产的保护五、对现有道路、公共设施等的保护六、夜间施工措施第十一章确保安全施工技术组织措施一、安全目标二、安全生产技术组织措施第十二章施工与交通的协调和组织方案的可行性及合理性第十三章已有建筑物、构筑物、管线的加固保护等第十四章质量通病防治措施第十五章成本控制措施第十六章与发包人、监理及设计人的配合第十七章成品保护和工程保修工作的管理措施和承诺第十八章施工场地治安保卫管理计划第十九章附表图说明附表1、拟投入的主要施工机械设备表附表2、劳动力计划表附表3、施工总进度横道图与网络图附表4、临时用地表附表5、施工平面布置图第一章工程概况一、工程概况本工程为房县人民医院污水处理站建设项目,建设地点位于房县人民医院门诊大楼后空地。
污水处理厂及配套管网工程技术标污水处理厂及配套管网建设项目设计施工总承包(项目名称)投标文件目录第一部分承包人建议书 (1)一、图纸部分 (1)二、设计方案及工程详细说明 (2)2.1 工程概况 (2)2.2 工程总体设计 (2)2.3污水处理厂设计 (9)2.4.主要构筑物及设备配置 (25)2.5 电气设计 (33)2.6.仪表、自控设计 (35)2.7.给排水及消防设施设计 (38)2.8.电气设计方案 (40)2.9.结构设计 (41)2.10运行费用分析 (44)2.11环境保护、安全卫生方案 (45)2.12节能篇 (48)2.13污水管网设计 (52)三、主要设备表 (59)第二部分承包人实施计划 (59)一、介绍与目的 (66)1.1投标文件内容概要和目的 (66)1.2 承诺 (66)二、现场调查 (66)三、EPC项目总体管理方案 (67)3.1方案总述 (67)3.2组织机构 (68)3.3 项目进度管理与控制 (73)3.4 项目质量管理与控制 (77)3.5 项目HSE管理与控制 (84)3.6 项目投资管理与控制 (86)3.7 项目信息、文档管理与控制 (90)四、设计管理 (91)4.1 各阶段设计文件的总体安排 (91)4.2 施工图设计的进度计划控制 (94)4.3施工图的审查主要内容和程序 (96)五、采购管理 (103)5.1 EPC采购工作的总体安排与资源配置 (103) 5.2 采购进度计划控制措施 (106)5.3 物资采购管理 (114)5.4 采购过程的质量监督与控制 (115)5.5 EPC采购管理资料管理 (118)5.6项目投资管理与控制 (121)六、工程施工管理 (122)6.1 工程施工进度计划及保证措施 (123)6.2 工程施工质量的监督与控制 (126)6.3 工程施工HSE监督与控制 (147)6.4 施工总平面布置 (212)6.5 分部分项工程施工方案 (214)6.6 重点部位施工措施方法 (229)七、试运行投产保驾方案 (250)7.1 试运行实施方案 (250)7.2 污水处理厂运营维护方案 (262)7.3 排水管网运营维护方案 (314)八、结算和工程验收管理 (331)8.1 结算管理方案 (331)8.2 工程验收管理 (333)第一部分承包人建议书一、图纸部分图纸部分已单独装订成册,详见图纸分册。
污水处理厂技术标目录1、施工方案2、施工进度计划及保证措施3、施工总平面布置图4、工程质量的技术组织措施5、安全生产、文明施工、环境保护的措施6、劳动力安排计划7、主要材料、构件用量计划8、主要施工机械设备使用计划9、合理化建议对降低工程造价、缩短工期保证质量的实际意义和采用价值一、施工方案一)编制原则1、杨木化机浆项目好氧污水处理二期土建工程。
2、中国轻工业长沙工程有限公司提供的建筑结构图。
3、国家颁发的现行施工验收规范及评定标准。
4、GBT19000-ISO9002系列标准。
5、我公司现场踏勘情况及相关技术档案资料。
二)工程概况1、杨木化机浆项目好氧污水处理二期土建工程位于沅江纸业生产区内。
交通便利。
2、主要内容包括初沉池、曝气池、二沉池,其主要结构形式如下:3、曝气池曝气池平面尺寸65×52×8.5,其基底标高分别为▽-4.3m。
曝气沟为钢筋砼水池,底板厚度为500mm最厚处为1200mm,外墙板厚度为500mm,内墙板厚度为450mm。
水池砼采用C30 S8防水砼,内掺8%的HA-P高效抗裂型防水剂。
后浇带处钢筋贯穿不截断,砼采用C45 S8防水砼,内掺内掺8%的HA-P高效抗裂型防水剂,需在结构砼养护45天后方能浇筑。
4、初沉池初沉池平面尺寸初沉池¢41米,其基底标高分别为▽-2.4m。
初沉沟为钢筋砼水池,底板厚度为400mm,外墙板厚度为350mm,内墙板厚度为450mm。
水池砼采用C25 S6防水砼,内掺8%的HA-P高效抗裂型防水剂。
砼采用C30 S8防水砼,内掺内掺8%的HA-P高效抗裂型防水剂,需在结构砼养护45天后方能浇筑。
5、二沉池二沉池平面尺寸¢56米,其基底标高分别为▽-2.4m。
二沉沟为钢筋砼水池,底板厚度为400mm,外墙板厚度为350mm,内墙板厚度为450mm。
水池砼采用C25 S6防水砼,内掺8%的HA-P高效抗裂型防水剂。
砼采用C30 S8防水砼,内掺内掺8%的HA-P高效抗裂型防水剂,需在结构砼养护45天后方能浇筑。
***********雨污水管道改造工程、************雨污水管道改造工程施工组织设计编辑人:审核人:批准人:**************公司二○○九年四月十四日目录第一章编制依据和原则及概述 (4)第二章施工现场平面布置图 (8)第三章施工方案 (9)第四章施工组织及施工进度计划 (23)第五章质量保证措施 (24)第六章工期保证措施 (32)第七章施工部署 (35)第八章施工技术措施 (42)第九章机械设备配备和材料投入计划 (55)第十章安全施工措施 (57)第十一章文明施工措施 (71)第十二章附图及附表 (78)附图1、雨、污水管道施工工艺流程图 (79)附图2、路面底基层、基层施工工艺流程图 (80)附图3、沥青混凝土路面面层施工工艺流程图 (82)表1 拟投入的主要施工机械设备表 (84)表2 劳动力计划表 (85)表3 计划开、竣工日期和施工进度网络图 ........................错误!未定义书签。
表4 施工总平面图. (87)表5 临时用地表 (88)项目管理机构配备情况 (89)(1)项目管理机构配备情况表 (89)(2)项目经理简历表 (91)(3)项目技术负责人简历表 (92)(4)其他辅助说明资料............................................................错误!未定义书签。
第一章编制依据和原则及概述一、编制依据1、**********雨污水管道改造工程、*********雨水污水管道施工图设计、招标文件及招标答疑。
2、投标前现场调查所得的有关资料。
3、本单位的技术水平、机械设备能力和我单位施工同类工程的经验。
二、编制原则总的原则是施工组织设计要满足招标文件要求和符合现场实际施工需要,确保工程安全、优质、按时完成。
1、服从甲方、遵守设计的原则。
严格执行和遵守招标人提供的招标文件、答疑资料、会议纪要和补充通知,并且满足施工现场的需要。

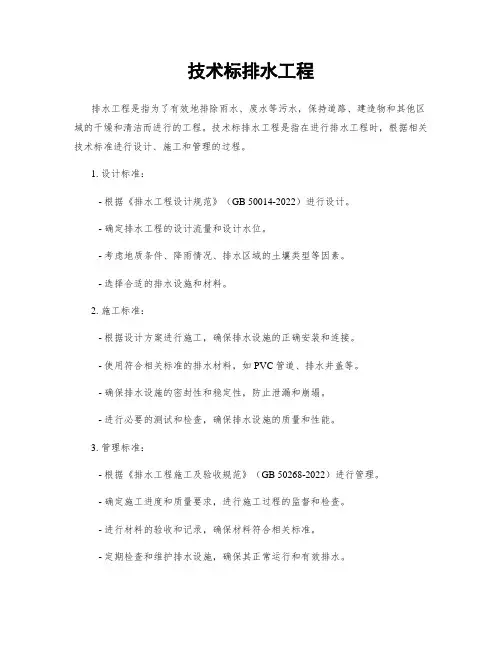

技术标排水工程排水工程是指通过合理的设计和施工,将雨水、废水等排放到指定的排水系统中,以保证城市的正常运行和居民的生活质量。
技术标排水工程是指在排水工程中应用先进的技术和标准,以确保工程的质量和效果达到预期的要求。
一、工程概况技术标排水工程位于某市中心区域,总面积约为XXX平方公里。
该区域人口密集,建造物众多,需要建设一套完善的排水系统,以应对日益增长的排水需求。
二、设计要求1. 排水系统设计应满足城市发展规划和环保要求,确保排水畅通和水质净化。
2. 工程设计应考虑地形、建造物分布、降雨量等因素,合理确定排水管网布置和容量。
3. 排水系统应具备自清洁、自冲洗、自通畅的功能,减少维护和清理成本。
4. 排水系统应具备一定的扩展性和适应性,以适应未来城市发展和人口增长的需求。
三、工程内容1. 建设雨水排水系统:设计合理的雨水采集和排放系统,包括雨水管道、雨水篦子、雨水口等设施,确保雨水及时排放,避免积水和水浸现象。
2. 建设污水排水系统:设计合理的污水采集和处理系统,包括污水管道、污水提升泵站、污水处理厂等设施,确保污水得到有效处理,不对环境造成污染。
3. 建设地下水排水系统:设计合理的地下水采集和排放系统,包括地下水井、地下水泵站、地下水管道等设施,确保地下水位稳定,避免地下水涌入建造物或者地下室。
4. 建设雨水花园和生态湿地:在排水系统中设置雨水花园和生态湿地,利用植物和湿地生态系统来净化雨水和污水,提高水质和环境质量。
5. 建设监测和控制系统:安装监测设备和控制系统,实时监测排水系统的运行情况,及时发现故障并采取相应措施,确保排水系统的稳定运行。
四、工程进度和质量控制1. 工程分为多个阶段进行,每一个阶段都有相应的工期和质量要求。
2. 在施工过程中,应严格按照设计要求和相关标准进行施工,确保工程质量。
3. 工程竣工后,应进行验收,确保工程达到设计要求和合同约定的质量标准。
五、工程投资和效益评估1. 技术标排水工程的投资估算为XXX万元,包括工程设计、施工、设备采购、监测设备安装等费用。
第1章编制依据1.1 编制依据1.1.1招标文件、设计图纸。
1、《电碳厂南路道路改造及雨污水工程》招标文件2、《电碳厂南路道路改造工程-道路工程》设计图纸3、《电碳厂南路道路改造工程-排水工程》设计图纸1.1.2国家及北京市颁发的有关建筑施工的相关法律、法规。
1.1.3对现场的实地考察。
1.1.4我单位设备物资资源、经济技术实力、类似本工程规模及复杂程度的施工经验。
1.1.5招标人指定采用的国家和北京市颁发的施工规范、规程和质量标准。
1.2 编制原则1.2.1总原则1、满足《招标文件》的要求。
2、充分考虑本工程的特点和施工环境。
3、符合本单位的技术水平,根据以往的施工经验配备管理人员、施工设备和施工队伍。
4、以总体施工方案、施工进度、施工方法和技术措施为本施工组织设计的重点。
1.2.2确保实现安全、质量目标响应招标文件要求,以设计文件及有关规范为依据,紧密结合现场实际情况,编制技术先进、切实可行、经济合理的施工方案,配备性能优良、配套的施工设备,确保实现安全、质量目标,确保施工安全和质量合格。
1.2.3确保工期目标响应招标文件要求,依据我公司现有的技术水平、施工经验和设备配套能力,科学统筹安排施工进度,安排体现合理、高效,施工区段划分作到协调统一,均衡生产,以确保本工程施工总工期。
1.2.4确保实现环保目标严格执行北京市相关法律、法规,保护环境文物,争创文明工地。
施工中采取周密有效的环境保护措施,使之对环境影响降到最低,并注意搞好与施工区域周边部门、单位及居民之间的协调关系,避免扰民和民扰事件的发生,使本工程成为文明施工的典范。
第2章工程概况2.1 工程范围本工程为电碳厂南路道路改造及雨污水管线工程。
位于丰台区南苑乡石榴庄回迁安置房项目北侧。
2.1.1道路工程道路工程设计起点与宋家庄路规划永中交,设计终点与郭家庄路西延道路规划永中交,道路设计长度379.27m,道路规划红线宽30m道路规划等级为城市次干路。
污水处理系统工程现状道路下污水管道工程技术标目录第一章技术标编制总说明 (8)1. 前言 (8)2. 工程概况 (8)2.1. 工程简介 (8)2.2. 主要工程内容 (9)2.3. 气象、水文、地质 (9)3. 工程施工总目标 (10)3.1. 工程进度目标 (10)3.2. 工程质量目标 (10)3.3. 安全文明目标 (10)3.4. 项目经理及技术负责人承诺 (11)3.5. 农民工和外来工合法权益承诺 (11)3.6. 环境目标 (11)3.7. 应急预案制度 (11)3.8. 与政府部门协调承诺 (12)4. 技术标编制依据 (12)5. 技术标编制原则 (13)6. 技术标编制深度的说明 (13)第二章工程施工重点、难点分析及对策 (15)1. 本工程重点、难点分析及对策 (15)1.1. 工程施工难题及方案确定 (15)1.2. 顶管工程的难点及对策 (17)1.3. 雨季、汛期施工的难点、关键点及对策 (18)2. 施工关键节点及应急预案 (19)3. 管理协调施工的特点、难点与对策 (20)3.1. 多专业间交叉施工的组织协调措施 (20)3.2. 消防安全、安全用电措施 (20)3.3. 与相邻标段的配合与协调 (21)4. 建筑渣土处置方案设想 (21)第三章施工准备及施工总体布署 (22)1. 施工总体设想 (22)2. 施工总体流程图 (23)3. 施工准备 (24)4. 施工平面布置 (24)4.1. 施工平面布置方法及要求 (24)4.2. 生活办公区 (25)4.3. 生产性临设 (26)4.4. 临时用电 (26)4.5. 临时用水 (27)4.6. 施工现场总平面布置图 (28)第四章主要分部分项工程施工方案 (29)1. 施工测量方案 (29)1.1. 施工测量概况 (29)1.2. 测量依据 (29)1.3. 建立平面施工控制网 (29)1.4. 高程控制测量 (30)2. 沉井施工工艺、技术及质量控制措施 (31)2.1. 沉井概况及工艺流程 (31)2.2. 沉井基坑开挖及安全保护措施 (32)2.3. 沉井制作的工艺及质量控制措施 (34)2.4. 沉井下沉的工艺及质量控制措施 (41)2.5. 沉井封底的工艺及质量控制措施 (48)2.6. 沉井的质量通病及预防措施 (50)3. 顶管施工方案、工艺及质量控制措施 (51)3.1. 顶管简况 (51)3.2. 顶管设备的选用及安装 (51)3.3. 顶进施工工艺、技术及质量控制措施 (56)3.4. 成品管的验收、保管及接口处理的方法及质量控制措施 (71)3.5. 使用中间接力顶进技术的措施 (72)3.6. 顶管施工质量通病及预防措施 (73)4. 开槽埋管工程 (74)4.1. 开槽埋管管材选择 (74)4.2. 开槽埋管工艺 (75)4.3. 测量放样 (76)4.4. 路面破碎、翻挖: (77)4.5. 降水 (77)4.6. 沟槽开挖 (78)4.7. 淤泥或暗浜土层基础的处理 (79)4.8. 沟槽支撑 (79)4.9. 沟槽内防水排水措施 (80)4.10. 玻璃钢夹砂管和HDPE管管道基础 (80)4.11. 管道排管及接缝处理 (80)4.12. 磅水检验 (81)4.13. 管道坞膀 (81)4.14. 沟槽回填 (81)4.15. 窨井砌筑 (82)4.16. 拔除井点和钢板桩 (82)4.17. 开槽埋管及检查井制作质量控制措施 (83)4.18. 开槽埋管主要机械设备表 (83)第五章施工总进度计划表、机械、劳动力计划 (84)1.进度计划表 (84)1.1进度计划表 (84)1.2确保进度控制措施 (84)1.3施工总体进度计划表 (85)2.机械选用表 (87)2.1拟投入的主要施工机械设备表 (87)2.2 主要劳动力使用计划表 (88)2.3临时用地表 (89)第六章保证工程质量的技术措施 (90)1. 项目质量方针和质量目标 (90)1.1. 项目质量方针 (90)1.2. 项目质量目标 (90)2. 项目管理职责 (92)2.1. 项目领导管理职责 (92)2.2. 项目部各部门管理职责 (93)3. 施工管理 (97)3.1. 本公司管理架构及支撑系统 (97)3.2. 施工管理的责任 (98)3.3. 组织机构职责 (98)3.4. 项目经理部管理工作 (98)3.5. 预算成本目标控制措施 (99)3.6. 施工技术管理措施 (101)4. 建立质量保证体系 (102)4.1. 质量体系原理 (102)4.2. 质量保证体系网络图 (104)4.3. 施工质量自检体系网络图 (105)4.4. 质量创优质目标管理网络图 (106)4.5. 确保质量目标的措施 (106)第七章保证工程安全的技术措施 (108)1. 安全管理体系 (108)2. 安全管理方针 (108)3. 安全生产目标 (108)4. 安全组织保证体系 (108)5. 安全教育程序 (110)6. 组织安全活动 (111)7. 安全检查 (111)8. 安全管理制度 (112)9. 安全管理一般措施 (112)9.1. 日常安全控制程序 (112)9.2. 施工前的安全管理 (113)9.3. 用电安全管理 (113)9.4. 设备安全管理 (114)9.5. 施工人员安全教育管理 (114)9.6. 外来劳务人员的安全管理 (115)9.8. 伤亡事故的上报与处理 (116)10. 施工设备的保护措施 (116)10.1. 施工机械管理安全措施 (116)10.2. 机械施工专项安全生产措施 (116)11. 各分项工程施工期间的安全措施 (117)11.1. 场内外交通安全的管理措施 (117)11.2. 挖土工程安全技术措施 (117)11.3. 回填土工程安全措施 (118)11.4. 模板及支架施工安全技术措施 (118)11.5. 钢筋绑扎安全技术措施 (119)11.6. 混凝土浇筑安全技术措施 (119)11.7. 施工现场消防措施 (119)11.8. 施工现场保卫安全措施 (120)11.9. 专项防火措施 (120)第八章文明施工、社区共建 (122)1. 文明施工 (122)1.1. 文明施工目标 (122)1.2. 文明施工组织体系 (122)1.3. 文明施工保证措施 (122)2. 社区共建 (127)2.1. 与政府部门之间的关系 (127)2.2. 与当地社区的关系 (127)2.3. 与新闻媒介的关系 (128)第九章季节性施工措施 (129)1. 雨季施工措施 (129)1.1. 雨季土方施工 (129)1.3. 雨天施工其它注意事项 (129)2. 夏季施工技术措施 (130)3. 防台、防汛措施 (130)第十章风险预案 (131)1. 事故、消防、卫生及治安应急预案 (131)1.1. 安全意外事故应急预案 (131)1.2. 消防事故应急预案 (140)1.3. 治安管理应急预案 (144)1.4. 卫生防疫应急预案 (145)1.5. 防汛、防台应急预案 (146)1.6. 防火、防爆应急预案 (148)1.7. 防暑应急预案 (151)2. 劳动纠纷事件应急流程及措施 (151)3. 突然停电应急预案 (152)3.1. 现场准备措施 (152)3.2. 应急处理措施 (152)4. 基础施工应急预案 (153)5. 应急预案的演习 (156)第十一章项目经理及主要施工管理人员名单及简况 (162)1. 项目建造师简介 (162)2. 技术负责人简介表 (163)3. 拟管理和实施本合同的主要人员资格和经验 (164)第一章技术标编制总说明1.前言首先,衷心感谢建设单位对我投标单位的信任,使我公司有幸参加贵单位“**污水处理系统工程现状道路下污水管道工程”施工的投标。
其次,我公司对招标单位及业主承诺:一旦我公司有幸中标,一定全力以赴,做好施工前期准备和施工现场总体规划布置。
完全接受本工程招标文件提出的有关质量、进度、安全、文明施工的各项要求,并落实各项方案和措施,与本工程建设单位、设计院、监理公司一起共同建设**污水处理系统工程现状道路下污水管道工程,为本工程早日建成投入使用做出我们应有的一份贡献。
我们通过认真学习和研究了本工程招标文件、有关设计图纸资料,并数次踏勘了施工现场,在分析了各种影响施工的因素和本工程承包的特点、难点后,我公司有充分的信心,保证以高质量如期完成本工程招标文件规定的工程范围内的任务。
我们一定发挥我公司管理优势,组织强有力的项目管理部迅速进入施工现场,建立完善的管理组织机构,落实严格的责任制,实施项目总承包管理,以施工组织设计为先导,合理组织生产流水,确保本工程如期完工并交付使用。
通过对劳动力、设备、材料、资金、技术、方法和信息的优化处置,有效地降低工程成本,实现工期、质量及社会信誉的预期目标。
最后我公司诚恳地表示:我们完全接受招标文件提出的质量和技术要求,并按国家质量标准和**省有关质量规定进行。
在本工程的施工中实行质量目标管理体系,质量职责层层分解落实到人,我们将确保工程质量达到合格。
2.工程概况2.1.工程简介**污水处理系统工程现状道路下污水管道工程为**污水处理系统一期工程场外收集系统工程**污水主干管工程,本工程起于**现状DN600污水管,桩号**,沿**,沿途收集**两侧生产生活污水,并在桩号**及**处接纳**污水,将其转输至**D1500污水主管道。
本工程塑料管(玻璃钢夹砂管、HDPE管)采用大开挖施工,d800、d1000污水管道采用顶管法施工。
2.2.主要工程内容1、DN600污水管道起于**污水排放口(桩号**插式橡胶圈接口,施工方法为大开挖施工;2、DN800污水管道起于**顶管接收井(桩号**),止于**顶管工作井(桩号**),线路长**m,管材采用钢筋砼Ⅲ级管,“F-B”型接口,施工方法为顶管法施工;3、DN1000污水管道**顶管工作井(桩号**),止于**顶管工作井(桩号**),线路长**m,管材采用钢筋砼Ⅲ级管,“F-B”型接口,施工方法为顶管法施工;4、沿线支管DN500玻璃钢夹砂管**m,DN400HDPE管**m;5、1100污水检查井(d400管)**座,(d500管)**座,(d600管)**座;1500钢筋砼污水检查井(d800管)**座,(d1000管)**座;矩形90°三通钢筋砼检查井**座。
6、顶管接收井**座(其中圆形接收井*座,矩形接收井*座);顶管工作井*座(其中圆形工作井*座,矩形工作井*座)。
