污水处理厂工程招标(BT)投标文件项目编号: HTC-076059项目名称:污水处理厂建设项目(BT形式)投标文件内容:投标文件技术标部分投标人:(盖章)法定代表人或其委托代理人:(签字或盖章)日期: 2007 年 9月 19日目录一、施工组织设计 (3)二、项目融资方案和资金安排计划 (99)三、配套设备的性能及配置 (105)四、项目管理机构配备情况 (122)五、拟分包项目情况表 (132)一、施工组织设计目录1 工程概况及编制依据 (5)1.1 工程概况 (5)1.2 编制依据 (5)2、主要施工方法 (8)2.1工程施工安排 (8)2.2土建工程 (8)2.3工艺设备安装工程 (14)2.4工艺管道安装 (20)2.5建筑给排水、采暖工程 (25)2.6电气安装工程 (30)2.7厂区附属等工程 (33)3、保证质量措施 (37)3.1质量管理措施 (37)3.2质量保证组织措施 (37)3.3施工过程质量控制的技术措施 (38)3.4材料设备的质量控制 (38)3.5施工设备的质量控制 (39)3.6过程检验与试验质量控制 (39)3.7工程资料的管理 (40)3.8质量保证的组织机构 (40)4、保证安全生产措施 (42)4.1安全生产措施 (42)4.2安全生产机构 (44)5、保证工期措施 (45)5.1工期保证措施 (45)5.2保证工期组织机构 (46)6、文明施工措施 (47)6.1文明施工保证措施 (47)6.2文明施工组织机构 (48)7、施工进度计划 (49)8、机具设备投入计划 (57)9、劳动力安排计划 (61)10、材料供应计划 (67)11、施工总平面图 (80)11.1施工临时用地表 (89)11.2施工总平面图 (89)12、关键施工技术、冬雨季施工、新技术等 (91)12.1关键施工技术 (91)12.2冬雨季施工措施 (94)12.3已有设施、管线加固保护措施 (95)1 工程概况及编制依据1.1 工程概况1、建设单位:2、工程名称:3、工程地点:4、施工工期:5、质量标准:合格6、承包方式:“BT”方式7、工程概述:本工程为污水处理厂工程,日处理水量3万吨。
xx市污水处理厂安装工程投标文件技术标犏制说明本施工组织设计是根据xx市污水处理厂(筹建)办公室所发《xx 市污水处理厂安装工程招标书》、《xx市污水处理厂安装工程招标预备会暨答疑会议纪要》及中国市政工程西南设计研究院设计的工程施工国羝,在对工程现场种步察勘基础上,结合有关技术规范、标准和我公司在以往同类工程施工中的经验和作法编制而成,作为投标技术文件提供给建设单位。
本施工组织设计的犏制包括xx市处理厂的施工组织部署,工期进度安排,主要资源投入计划,技术、质量、安全保证措施,工艺管道安装、设备安装、电气安装及调试工程的施工程序、主要方法。
我公司一旦工程中标,我们将在图纸会审的基础上,对本设计进一步充实、完吾,以形成正式的施工组织设计。
xx市污水处理厂安装工程施工组织设计目录1、工程概况1. 1工程基本情况1 .2工程设计概况1 .3工程施工标准、规范2、施工组织q曙2 .1工程施工目标2. 2施工组织部署2 .3施工管理机构2 .4施工管理体系3、工期及总进度安排3 .1施工工期组织原则3. 2安装进度计划3. 3施工进度计划的实施与管理3. 4工期保证措施4、施工程序及主要施工方法4 .1工艺管道安装4 .2设备安装、调试4. 3动力系统安装、调试4. 4辅助工程安装、调试5、主要资源投入计划5. 1劳动力供应计划5.2材料及施工机具供应计划6施工配合措施6. 1安装单位与建设单位的配合6. 2安装单位与土建单位的配合6 .3安装单位与监理舟司的配合6. 4安装单位各专业的相互协调与配合6. 5施工配合中的半成品保护7、技术保证措施8、质量保证措施8 .1质量目标8. 2质量保证体系8 .3质量措施8 .4安装工程质量通而及预防措施9、成品保护措施1 0、安全五明施工1 0. l安全五明施工目标:1 0. 2安全五明施工措施:11、降低成本措施1 2、施工总平面布局及☆时设施1 2. l施工总平面布局原则1 2 .2施工用水、用电1 2. 3|临时设施附录1 xx市污水处理厂安装工程施工领导小组体系表2 xx市污水处理厂安装工程施工管理机构图3 xx市污水处理厂安装工程项目经理部组成表4 xx市污水处理厂安装工程施工进度计划网络图 5安装工程施工机具、仪表投入计划表6安装工程施工质量保证体系图7安装工程施工安全保证体系图8 xx市污水处理厂安装工程施工总平面布置图9 xx市污水处理厂现场加工平面布置示意图1、工程概况1 .1工程基本情况xx市污水处理厂建设工程地处xx市城市下游,位于xx区西外镇xx寺五组(xxx)处。
污水处理标准引言概述:污水处理是一项重要的环保工作,对于保护水资源和维护生态平衡具有重要意义。
污水处理标准是指对污水处理过程中所需达到的各项指标和要求的规定。
本文将从五个方面详细阐述污水处理标准。
一、排放标准1.1 水质指标:污水处理后,排放的水质指标应符合国家规定的标准,如COD (化学需氧量)、BOD(生化需氧量)、SS(悬浮物)、NH3-N(氨氮)等。
1.2 pH值:污水处理后,排放的水质中的pH值应在国家规定的范围内,通常为6-9之间。
1.3 重金属含量:污水处理后,排放的水质中的重金属含量应符合国家规定的限值,以保护水生态系统和人体健康。
二、处理工艺标准2.1 初级处理:污水处理的初级处理工艺通常包括格栅、沉砂池等,其目的是去除大颗粒悬浮物和沉积物。
2.2 生化处理:污水处理的生化处理工艺通常包括活性污泥法、厌氧消化等,其目的是通过微生物的作用分解有机物质。
2.3 深度处理:污水处理的深度处理工艺通常包括沉淀池、过滤器等,其目的是进一步去除悬浮物和微生物,提高水质的净化效果。
三、处理设施标准3.1 污水处理厂:污水处理厂应建立完善的设施,包括进水管道、处理池、沉淀池、过滤器、消毒设备等,以确保污水处理的连续性和稳定性。
3.2 污泥处理设施:污水处理过程中产生的污泥应得到妥善处理,包括浓缩、脱水、消毒等,以减少对环境的二次污染。
3.3 监测设备:污水处理设施应配备相应的监测设备,用于实时监测处理效果,及时调整和改进处理工艺。
四、运行管理标准4.1 运行人员:污水处理设施应有专业的运行人员,具备相关的技术和知识,能够熟练操作设备和处理工艺。
4.2 运行维护:污水处理设施应定期进行检修和维护,确保设备的正常运行和处理效果的稳定。
4.3 废物处理:污水处理过程中产生的废物应按照像关法规进行妥善处理,以减少对环境的污染。
五、法律法规标准5.1 国家标准:污水处理标准应符合国家相关法律法规的要求,如《水污染防治法》、《污水综合排放标准》等。
某国家级水处理厂投标文件(技术标)
项目概况
该水处理厂项目位于某国家级城市,占地面积平方米,设计处理水量m³/天。
本次投标为技术标阶段,主要内容包括技术方案、施工方案、安全生产方案等。
技术方案
1. 工艺流程:采用A/B工艺对污水进行处理,具体参数如下表所示:
2. 设备选型:根据污水水质、处理工艺要求等综合因素,选用国内外知名品牌设备,如xxx厂家的反渗透设备等。
施工方案
1. 设计标准:按照国家有关标准及环保要求,选用耐腐蚀、耐
腐蚀、耐高温、耐高压等高标准选材。
2. 施工流程:施工分为卸货与搬运、安装、调试等多个阶段。
安全生产要求与环保要求在整个施工过程中均为关键点。
安全生产方案
1. 安全保障设施:建立安全保障设施,如安全警示标志、警戒
线等,保证工人的人身安全。
2. 安全操作流程:制定安全操作流程,保证在施工过程中不产
生事故事件。
如:操作前要检查设备状态是否正常,操作人员必须
接受安全生产培训等。
结语
我们将感谢贵厂家的支持与信任,以本方案达到最佳处理效果、最小能耗、最佳经济效益的目标,为贵公司提供最优秀的工程服务。
姜家镇桂溪村、下玉泉村、黄村桥村、霞社村、双溪村、银峰村污水处理工程施工组织设计目录第一章、工程概况 (3)一、工程内容 (3)三、编制依据 (3)第二章、施工部署及管理体系 (5)第三章、施工总平面布置 (7)第四章、主要机具、材料、劳动力的组织 (7)一、主要机具设备 (8)二、主要材料供应 (8)三、劳动力组织 (8)四、主要材料、构配件、设备的质量保证措施 (8)第五章、施工总进度计划及工期保证措施 (10)一、施工总进度计划 (10)二、施工工期保证措施 (10)第六章、施工质量目标及质量保证措施 (13)一、本工程质量目标: (13)二、确保工程质量的保证措施 (13)第七章、安全生产目标及安全生产保证措施 (18)一、施工安全目标 (18)二、安全文明管理体系: (18)三、施工安全保证措施 (19)第八章、文明施工及环境保护措施 (21)1一、文明施工目标: (21)二、文明施工主要措施 (21)三、环境保护措施 (22)第九章、冬、雨季施工技术措施 (24)一、冬季施工技术措施 (24)二、雨季施工 (24)第十章、主要工序或关键部位的施工技术措施 (26)第一节、污水管道施工 (26)第二节、污水池、化粪池、沉淀池工程 (31)第三节、施工缝设置 (38)止水带 (38)单位:MM (38)第四节、房屋工程施工 (40)第五节、人工湿地绿化施工 (46)表1 工程概况表 (49)表2 工程控制目标表 (50)表3 拟投入的主要施工机械设备表 (51)表4 劳动力计划表 (53)表5 计划开、竣工日期和施工进度网络图 (54)表7、针对招标人特殊要求的技术措施表(如有) (55)2姜家镇桂溪村、下玉泉村、黄村桥村、霞社村、双溪村、银峰村污水处理工程第一章、工程概况一、工程内容本工程为姜家镇桂溪村、下玉泉村、黄村桥村、霞社村、双溪村、银峰村污水处理工程,主要施工内容为污水处理工程,施工总工期为60日历天。

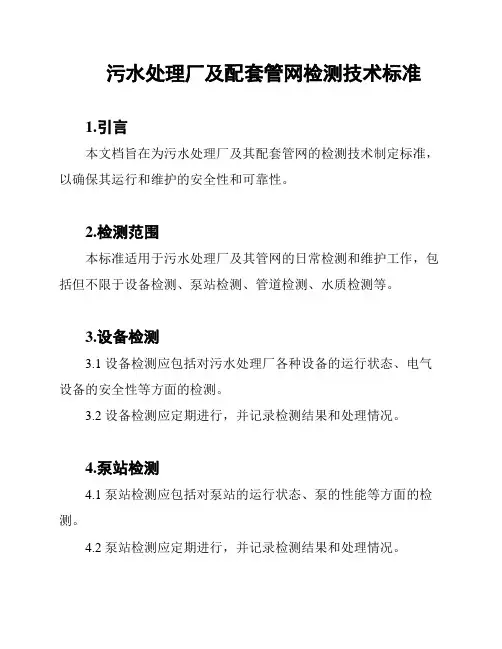

污水处理厂及配套管网检测技术标准1.引言本文档旨在为污水处理厂及其配套管网的检测技术制定标准,以确保其运行和维护的安全性和可靠性。
2.检测范围本标准适用于污水处理厂及其管网的日常检测和维护工作,包括但不限于设备检测、泵站检测、管道检测、水质检测等。
3.设备检测3.1 设备检测应包括对污水处理厂各种设备的运行状态、电气设备的安全性等方面的检测。
3.2 设备检测应定期进行,并记录检测结果和处理情况。
4.泵站检测4.1 泵站检测应包括对泵站的运行状态、泵的性能等方面的检测。
4.2 泵站检测应定期进行,并记录检测结果和处理情况。
5.管道检测5.1 管道检测应包括对管道的密封性、通畅性等方面的检测。
5.2 管道检测应定期进行,并记录检测结果和处理情况。
6.水质检测6.1 水质检测应包括对处理水质的监测和分析。
6.2 水质检测应定期进行,并记录检测结果和处理情况。
7.检测报告7.1 每次检测后应及时编制检测报告,包括记录检测的时间、地点、结果等信息。
7.2 检测报告应保存并备查,以便日后参考和追溯。
8.紧急处理8.1 如果在检测过程中发现紧急问题,应立即采取相应的紧急处理措施。
8.2 紧急处理措施应记录并及时报告相关部门。
9.维护计划9.1 根据检测结果和处理情况,应制定相应的维护计划,并按计划进行设备维护和管网维护工作。
9.2 维护计划应定期评估和更新,以保证其科学性和实效性。
10.技术培训10.1 针对污水处理厂及配套管网检测技术,应进行相关技术培训,提高运维人员的业务水平。
10.2 技术培训内容应包括设备检测、管网检测和水质检测等方面的知识。
11.总结本文档为污水处理厂及其配套管网检测技术制定了一系列标准和要求,以确保其安全运行和维护。
同时,建议根据实际情况进行细化和补充,以满足具体项目的需求。
如有任何疑问或需要进一步讨论的事项,请随时与相关人员进行沟通和协商。
污水处理厂改扩建EPC总承包项目实施计划方案实施技术方案管理组织方案编制单位:编制日期:年月日目录承包人实施计划方案 (8)(一)项目概况 (8)1、项目概况 (8)2、招标范围 (8)3、质量标准 (8)(二)总体实施方案 (9)1、项目目标 (9)2、总承包服务目标 (10)3、项目实施组织形式 (11)(三)项目实施要点 (15)1、勘察实施要点 (15)2、设计实施要点 (17)4、施工实施要点 (21)5、试运行实施要点 (90)(四)项目管理要点 (97)1、合同管理要点 (97)2、资源管理要点 (99)3、质量控制要点 (102)4、进度控制要点 (111)5、费用估算及控制要点 (115)6、安全管理要点 (116)7、职业健康管理要点 (122)8、环境管理要点 (126)9、沟通和协调管理要点 (134)10、财务管理要点 (138)11、风险管理要点 (140)12、文件及信息管理要点 (144)13、报告制度 (149)(五)竣工验收要点 (151)1、竣工验收的计划 (151)2、竣工验收的承诺 (152)3、竣工验收的组织 (152)(六)项目移交要点 (153)1、工程移交 (153)2、职责 (154)3、移交程序 (154)4、资料移交 (156)4 质量保修书 (157)(七)调试、试运行及培训要点 (157)1、调试、运行、人员培训、技术服务方案 (157)2、组织设计及运营组织方案 (172)承包人实施技术方案 (196)第一章施工组织设计编制说明 (196)1.1 编制原则 (196)1.2 编制依据 (196)1.3 招标范围 (196)1.4 组织施工的原则及要求 (197)1.5 执行的施工规范 (197)1.6 执行的施工技术操作规程 (198)第二章工程概况及简要说明 (198)2.1 一般情况 (199)2.2 建筑设计要求 (199)2.3 结构设计要求 (200)第三章工程管理目标及施工部署 (201)3.1 原则要求 (201)3.2 控制目标 (201)3.3 施工部署 (202)第四章施工管理组织体系 (202)4.1项目管理机构设置及职责划分 (203)4.2.职责划分 (203)4.3 主要管理人员简历及证书复印件 (207)第五章资源需求计划 (208)5.1 劳动力需求计划 (208)5.2 主要材料需求计划 (208)5.3 主要施工机械设备需求计划 (209)第六章施工准备及现场总平面布置 (210)6.1 技术准备 (210)6.2 生产准备 (210)6.3 平面布置原则 (211)6.4施工用电、用水计划: (212)6.5 施工总平面布置 (214)第七章施工总进度控制计划及工期保证措施 (216)7.1 工期控制原则 (216)7.2 施工总进度控制计划 (217)7.3 工期保证措施 (217)第八章主要分部项施工方法及措施 (218)8.1 工程施工测量 (218)8.2 土方开挖及降排水施工 (220)8.3 基础验收及土方回填 (221)8.4 基础工程 (222)8.5 主体结构工程施工 (223)8.6 钢筋工程 (227)8.7 砼工程 (232)8.8 砌砖工程 (238)8.9 脚手架施工方法 (240)8.10 屋面工程 (241)8.11 防水层施工 (242)8.12 门窗工程 (245)8.13 楼地面施工方法 (248)8.14 装饰工程 (250)8.15 垂直运输 (254)第九章安装工程施工方法 (255)9.1 管道专业的施工要点 (255)9.2 管道专业施工方法 (255)9.3 电气专业的施工特点 (257)9.4 电气专业的施工方法 (258)第十章质量保证措施及质量保证体系 (260)10.1 质量保证组织体系 (260)10.2 技术管理 (263)10.3 施工准备进程阶段质量管理 (264)10.4 施工过程阶段质量管理 (265)10.5 竣工交付使用过程阶段质量管理 (265)10.6 保证施工的配合管理措施 (266)10.7 材料管理 (266)10.8 计量管理 (268)第十一章安全保证措施 (268)11.1 组织措施 (268)11.2 安全生产部署 (269)11.3 施工机械(具)安全施工措施及有关规定 (270)11.4 施工用电安全措施及有关规定 (272)11.5 外架子安全技术 (273)10.6 施工现场治安保卫措施 (275)第十二章特殊季节施工措施 (275)12.1 冬季施工 (275)12.2 雨季施工措施 (276)12.3 夜间施工技术 (276)第十三章施工现场综合管理措施 (277)13.1 组织落实 (277)13.2 施工现场文明卫生措施 (277)13.4 防止大气污染 (278)第十四章降低成本措施 (278)14.1 材料节约措施 (278)第十五章环境控制 (279)15.1粉尘污染控制方案 (280)15.2噪声污染控制方案 (280)15.3水土流失及其控制方案 (280)15.4其它环境污染控制措施 (281)附表一:拟投入本标段的主要施工设备表 (282)附表二:拟配备本标段的试验和检测仪器设备表 (284)附表三:劳动力计划表 (285)附表四:计划开、竣工日期和施工进度网络图 (286)附表五:施工总平面图 (287)附表六:临时用地表 (289)承包人实施管理组织方案 (290)1、总承包管理总体概述 (290)1.1总承包管理概述 (290)1.2 工程概况 (290)2、总承包管理与服务目标 (291)2.1总承包管理目标 (291)2.2 总承包服务目标 (292)3、总承包管理原则 (294)3.1 “公正”原则 (294)3.2“科学”原则 (294)3.3“统一”原则 (295)3.4“控制”原则 (295)3.5“协调”原则 (295)4、总承包管理模式 (296)5、总承包管理服务架构 (297)5.1 总承包管理服务组织机构 (297)5.2 组织机构岗位设置 (297)5.3 总承包管理制度 (303)6、总包与业主、监理、设计、政府部门的配合 (308)6.1 协调好与业主的关系 (308)6.2协调好与设计院的关系 (310)6.3协调好与监理单位的关系 (311)6.4与相关政府部门协调配合 (313)7、总承包管理方案 (314)7.1 总承包管理的方法 (314)7.2 工程总承包质量管理方案 (315)7.3 工程总承包进度管理方案 (330)7.4 工程总承包施工安全生产管理 (338)7.5 文明施工管理 (348)7.6 施工期间的环境保护方案 (353)7.7工程总承包造价管理实施方案 (359)7.8 工程总承包协调管理 (364)7.9 工程总承包总体服务方案 (368)7.10 工程总承包信息化管理 (375)7.11 工程总承包竣工验收管理 (391)承包人实施计划方案(一)项目概况1、项目概况项目名称:污水处理厂改扩建综合项目EPC总承包工程。

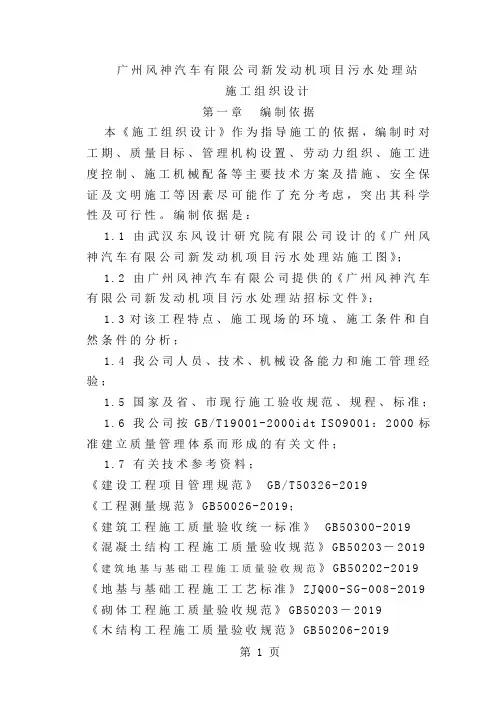

广州风神汽车有限公司新发动机项目污水处理站施工组织设计第一章编制依据本《施工组织设计》作为指导施工的依据,编制时对工期、质量目标、管理机构设置、劳动力组织、施工进度控制、施工机械配备等主要技术方案及措施、安全保证及文明施工等因素尽可能作了充分考虑,突出其科学性及可行性。
编制依据是:1.1 由武汉东风设计研究院有限公司设计的《广州风神汽车有限公司新发动机项目污水处理站施工图》;1.2 由广州风神汽车有限公司提供的《广州风神汽车有限公司新发动机项目污水处理站招标文件》;1.3对该工程特点、施工现场的环境、施工条件和自然条件的分析;1.4 我公司人员、技术、机械设备能力和施工管理经验;1.5 国家及省、市现行施工验收规范、规程、标准;1.6 我公司按G B/T19001-2000i dt IS O9001:2000标准建立质量管理体系而形成的有关文件;1.7 有关技术参考资料;《建设工程项目管理规范》GB/T50326-2019《工程测量规范》GB50026-2019;《建筑工程施工质量验收统一标准》GB50300-2019《混凝土结构工程施工质量验收规范》GB50203-2019《建筑地基与基础工程施工质量验收规范》G B50202-2019《地基与基础工程施工工艺标准》ZJ Q00-SG-008-2019《砌体工程施工质量验收规范》GB50203-2019《木结构工程施工质量验收规范》GB50206-2019《钢结构设计规范》G BJ50017-2019;《钢结构工程施工及规范》G B50205-2019;《建筑钢结构焊接规程》J GJ81-91;《钢焊缝手工超声波探伤方法和探伤结果分级》GB11545-89;《涂装前钢材表面锈蚀等级和除锈等级》G B8923-88;《低合金钢焊条》GB5118-85;《碳钢焊条》GB5117-85;《屋面工程施工质量验收规范》GB50207-2019《屋面工程施工工艺标准》Z JQ00-SG-007-2019《建筑防水工程施工工艺标准》ZJQ00-SG-009-2019《建筑电气工程施工质量验收规范》G B50303-2019《建筑施工安全检查标准》J GJ59-99《建筑机械使用安全技术规程》JG-J3386;《建筑施工高处作业安全技术规范》J GJ80-91《建筑施工扣件式钢管脚手架安全技术规范》J GJ130-2019《建筑工程施工现场供电安全规范》G B50194—93《门式刚架轻型房屋钢结构技术规程》CE CS102:2019。

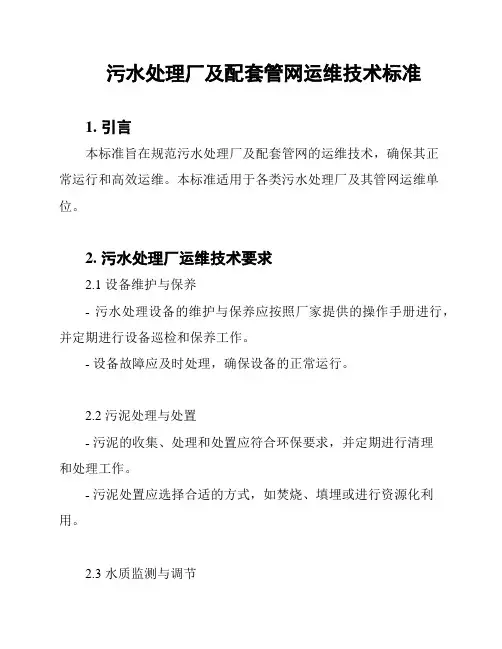

污水处理厂及配套管网运维技术标准1. 引言本标准旨在规范污水处理厂及配套管网的运维技术,确保其正常运行和高效运维。
本标准适用于各类污水处理厂及其管网运维单位。
2. 污水处理厂运维技术要求2.1 设备维护与保养- 污水处理设备的维护与保养应按照厂家提供的操作手册进行,并定期进行设备巡检和保养工作。
- 设备故障应及时处理,确保设备的正常运行。
2.2 污泥处理与处置- 污泥的收集、处理和处置应符合环保要求,并定期进行清理和处理工作。
- 污泥处置应选择合适的方式,如焚烧、填埋或进行资源化利用。
2.3 水质监测与调节- 对进水和出水进行定期的水质监测,确保出水质量符合排放标准。
- 对污水处理过程中的水质进行调节,保持处理效果稳定。
3. 配套管网运维技术要求3.1 管网巡检与维护- 对配套管网进行定期巡检,及时发现和修复管道漏损、堵塞等问题。
- 对管道进行维护保养,确保其正常运行。
3.2 调节与控制- 对污水管网进行流量调节和压力控制,保持整个管网的平衡运行。
- 定期清理管网中的淤泥和异物,防止管道堵塞。
4. 质量控制4.1 运行记录与报表- 污水处理厂和配套管网应建立详细的运行记录和报表,记录每日的运行情况、设备维护及管网检修等信息。
4.2 事故应急处理- 建立健全的事故应急处理机制,定期进行演练,并保证应急设备的有效运行。
5. 安全管理5.1 安全生产措施- 污水处理厂和配套管网应建立安全生产责任制度,加强安全教育培训。
- 各类安全设施应符合相关标准要求,并定期检测和维护。
5.2 环境保护措施- 污水处理厂和配套管网应采取有效的环保措施,减少对周围环境的影响。
- 定期进行环境监测,确保处理厂和管网的运营不对环境造成污染。
6. 不合格处理与改进措施- 如果发现污水处理厂或配套管网存在不合格问题,应及时进行整改,并采取相应的改进措施以防止再次发生。
7. 附则- 污水处理厂和配套管网运维人员应具备相关的专业知识和技能,并持有相应的资格证书。
污水处理厂工程招标(BT)投标文件项目编号: HTC-076059项目名称:污水处理厂建设项目(BT形式)投标文件内容:投标文件技术标部分投标人:(盖章)法定代表人或其委托代理人:(签字或盖章)日期: 2007 年 9月 19日目录一、施工组织设计 (3)二、项目融资方案和资金安排计划 (99)三、配套设备的性能及配置 (105)四、项目管理机构配备情况 (122)五、拟分包项目情况表 (132)一、施工组织设计目录1 工程概况及编制依据 (5)1.1 工程概况 (5)1.2 编制依据 (5)2、主要施工方法 (8)2.1工程施工安排 (8)2.2土建工程 (8)2.3工艺设备安装工程 (14)2.4工艺管道安装 (20)2.5建筑给排水、采暖工程 (25)2.6电气安装工程 (30)2.7厂区附属等工程 (33)3、保证质量措施 (37)3.1质量管理措施 (37)3.2质量保证组织措施 (37)3.3施工过程质量控制的技术措施 (38)3.4材料设备的质量控制 (38)3.5施工设备的质量控制 (39)3.6过程检验与试验质量控制 (39)3.7工程资料的管理 (40)3.8质量保证的组织机构 (40)4、保证安全生产措施 (42)4.1安全生产措施 (42)4.2安全生产机构 (44)5、保证工期措施 (45)5.1工期保证措施 (45)5.2保证工期组织机构 (46)6、文明施工措施 (47)6.1文明施工保证措施 (47)6.2文明施工组织机构 (48)7、施工进度计划 (49)8、机具设备投入计划 (57)9、劳动力安排计划 (61)10、材料供应计划 (67)11、施工总平面图 (80)11.1施工临时用地表 (89)11.2施工总平面图 (89)12、关键施工技术、冬雨季施工、新技术等 (91)12.1关键施工技术 (91)12.2冬雨季施工措施 (94)12.3已有设施、管线加固保护措施 (95)1 工程概况及编制依据1.1 工程概况1、建设单位:2、工程名称:3、工程地点:4、施工工期:5、质量标准:合格6、承包方式:“BT”方式7、工程概述:本工程为污水处理厂工程,日处理水量3万吨。

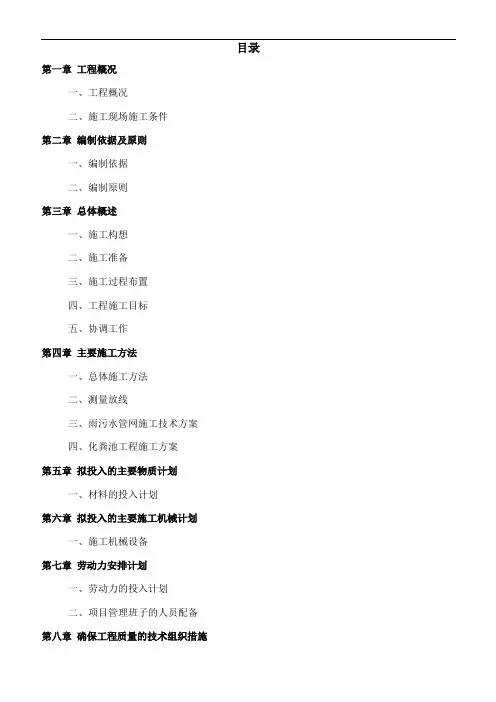

目录第一章工程概况一、工程概况二、施工现场施工条件第二章编制依据及原则一、编制依据二、编制原则第三章总体概述一、施工构想二、施工准备三、施工过程布置四、工程施工目标五、协调工作第四章主要施工方法一、总体施工方法二、测量放线三、雨污水管网施工技术方案四、化粪池工程施工方案第五章拟投入的主要物质计划一、材料的投入计划第六章拟投入的主要施工机械计划一、施工机械设备第七章劳动力安排计划一、劳动力的投入计划二、项目管理班子的人员配备第八章确保工程质量的技术组织措施一、质量创优目标二、质量保证体系及质量目标的实现三、质量保证总体措施四、工程质量保证措施五、原材料质量保证措施六、成品保护措施第九章确保安全生产的技术组织措施一、安全生产管理原则二、安全生产目标三、安全生产制度四、施工用电保证措施五、施工机械使用保证措施六、安全教育制度七、安全防火责任制八、消防管理制度和措施第十章确保工期的技术组织措施一、总进度计划二、进度控制原则三、进度计划保证措施原则四、保证工程进度的组织措施五、保证工程进度的管理措施六、保证工程进度的材料供应措施七、保证工程进度的资金措施八、协调保证措施九、工期检查保证措施十、保持良好工作循环第十一章确保文明施工的技术组织措施一、文明施工及工地标准化管理二、文明施工的目标三、文明施工管理原则四、文明卫生管理五、施工现场料具管理六、施工现场垃圾管理七、防噪音措施、夜间措施八、环境保护措施第十二章附表附表一施工总进度表(横道图)附表二施工总平面布置图附表三拟投入机械设备计划表附表四拟投入的试验和检测仪器设备表附表五拟投入劳动力计划表第一章工程概况一、工程概况1.工程名称:*********项目2.建设地点:*****3.质量标准:相关施工质量验收合格标准。
4.计划工期:**日历天,计划开竣工日期:****年**月至****年**月。
计划开工以监理工程师开工令为准.5.工程概况:雨污水管网,化粪池。
目录第一章工程概况一、工程概况二、施工现场施工条件第二章编制依据及原那么一、编制依据二、编制原那么第三章总体概述一、施工设想二、施工筹办三、施工过程安插四、工程施工目标五、协调工作第四章主要施工方法一、总体施工方法二、测量放线三、雨污水管网施工技术方案四、化粪池工程施工方案第五章拟投入的主要物质方案一、材料的投入方案第六章拟投入的主要施工机械方案一、施工机械设备第七章劳动力安排方案一、劳动力的投入方案二、工程打点班子的人员配备第八章确保工程质量的技术组织办法一、质量创优目标二、质量保证体系及质量目标的实现三、质量保证总体办法四、工程质量保证办法五、原材料质量保证办法六、成品庇护办法第九章确保安然出产的技术组织办法一、安然出产打点原那么二、安然出产目标三、安然出产制度四、施工用电保证办法五、施工机械使用保证办法六、安然教育制度七、安然防火责任制八、消防打点制度和办法第十章确保工期的技术组织办法一、总进度方案二、进度控制原那么三、进度方案保证办法原那么四、保证工程进度的组织办法五、保证工程进度的打点办法六、保证工程进度的材料供应办法七、保证工程进度的资金办法八、协调保证办法九、工期查抄保证办法十、保持良好工作循环第十一章确保文明施工的技术组织办法一、文明施工及工地尺度化打点二、文明施工的目标三、文明施工打点原那么四、文明卫生打点五、施工现场料具打点六、施工现场垃圾打点七、防噪音办法、夜间办法八、环境庇护办法第十二章附表附表一施工总进度表〔横道图〕附表二施工总平面安插图附表三拟投入机械设备方案表附表四拟投入的试验和检测仪器设备表附表五拟投入劳动力方案表第一章工程概况一、工程概况1.工程名称:*********工程2.建设地址:*****3.质量尺度:相关施工质量验收合格尺度。
4.方案工期:**日历天,方案开竣工日期:****年**月至****年**月。
方案开工以监理工程师开工令为准.5.工程概况:雨污水管网,化粪池。
污水处理标准一、引言污水处理是指将产生的废水经过一系列的处理工艺,去除其中的污染物质,使其达到国家或者地方规定的排放标准,以保护环境和人类健康。
本文将介绍污水处理的标准要求和相关技术。
二、污水处理标准1. 排放标准根据国家环境保护局发布的《城市污水处理厂污染物排放标准》(GB18918-2002),城市污水处理厂的排放标准如下:(1)化学需氧量(COD):不得超过60mg/L;(2)生化需氧量(BOD):不得超过20mg/L;(3)总氮(TN):不得超过15mg/L;(4)总磷(TP):不得超过1mg/L;(5)悬浮物:不得超过10mg/L;(6)氨氮:不得超过10mg/L。
2. 处理工艺标准根据污水处理的不同工艺和规模,采用的处理工艺也有所不同。
常见的污水处理工艺包括物理处理、化学处理和生物处理等。
以下是一种常见的生物处理工艺标准:(1)预处理:去除大颗粒悬浮物、沉淀物和油脂等;(2)生物处理:采用好氧生物处理或者厌氧生物处理,去除有机物和氮磷等;(3)二次沉淀:去除生物处理后的悬浮物;(4)消毒:采用紫外线辐射、臭氧氧化等方式,杀灭细菌和病毒等。
三、污水处理技术1. 生物处理技术(1)好氧生物处理:通过加入好氧微生物,利用氧气进行有机物的降解。
常见的好氧生物处理工艺有活性污泥法、固定化生物膜法等。
(2)厌氧生物处理:在缺氧或者无氧条件下,利用厌氧微生物进行有机物的降解。
常见的厌氧生物处理工艺有厌氧消化池、厌氧滤池等。
2. 物理化学处理技术(1)沉淀:通过重力作用使悬浮物沉降,常见的沉淀设备有沉淀池、沉砂池等。
(2)过滤:利用滤料对悬浮物进行截留,常见的过滤设备有砂滤器、活性炭过滤器等。
(3)吸附:利用吸附剂吸附污染物质,常见的吸附剂有活性炭、陶瓷颗粒等。
(4)氧化:通过氧化剂氧化有机物质,常见的氧化剂有臭氧、高锰酸钾等。
四、污水处理设备1. 污水处理设备种类繁多,根据处理工艺的不同,可以分为初级处理设备、中级处理设备和高级处理设备等。
室外排水工程及污水处理项目技术标范本目录第一章工程概况一、工程概况二、施工现场施工条件第二章编制依据及原则一、编制依据二、编制原则第三章总体概述一、施工构想二、施工准备三、施工过程布置四、工程施工目标五、协调工作第四章主要施工方法一、总体施工方法二、测量放线三、雨污水管网施工技术方案四、化粪池工程施工方案第五章拟投入的主要物质计划一、材料的投入计划第六章拟投入的主要施工机械计划一、施工机械设备第七章劳动力安排计划一、劳动力的投入计划二、项目管理班子的人员配备第八章确保工程质量的技术组织措施一、质量创优目标二、质量保证体系及质量目标的实现三、质量保证总体措施四、工程质量保证措施五、原材料质量保证措施六、成品保护措施第九章确保安全生产的技术组织措施一、安全生产管理原则二、安全生产目标三、安全生产制度四、施工用电保证措施五、施工机械使用保证措施六、安全教育制度七、安全防火责任制八、消防管理制度和措施第十章确保工期的技术组织措施一、总进度计划二、进度控制原则三、进度计划保证措施原则四、保证工程进度的组织措施六、保证工程进度的材料供应措施八、协调保证措施九、工期检查保证措施十、保持良好工作循环第十一章确保文明施工的技术组织措施一、文明施工及工地标准化管理二、文明施工的目标三、文明施工管理原则四、文明卫生管理五、施工现场料具管理六、施工现场垃圾管理七、防噪音措施、夜间措施八、环境保护措施第十二章附表附表一施工总进度表(横道图)附表二施工总平面布置图附表三拟投入机械设备计划表附表四拟投入的试验和检测仪器设备表附表五拟投入劳动力计划表第一章工程概况一、工程概况1. 工程名称:********* 项目2. 建设地点:*****3. 质量标准:相关施工质量验收合格标准。
4. 计划工期:** 日历天,计划开竣工日期:**** 年** 月至**** 年** 月。
计划开工以监理工程师开工令为准.5. 工程概况:雨污水管网,化粪池。
二级生活污水处理厂工程技术投标文件提要 (8)1. 概述 (16)1.1. 项目名称及主管单位 (16)1.2. 编制依据及基础资料 (16)1.3. 编制范围及编制原则 (16)1.3.1. 编制范围 (16)1.3.2. 编制原则 (16)1.3.3. 采用的主要规范和标准 (17)1.4. 城镇概况及自然条件 (19)141. xx市三灶镇概况 (19)1.4.2. 自然条件 (21)1.5. 供水现状 (22)1.6. 区域排水现状 (29)1.7. 区域规划概况 (30)1.7.1. xx市总体规划 (30)1.72 xx市污水工程系统规划 (30)1.8. 项目建设的必要性 (31)2. 工程总体设计 (33)2.1. 纳污范围 (33)2.2. 排水体制 (33)2.3. 污水量预测 (34)2.3.1. 污水量预测有关参数确定 (34)2.3.2. 人均综合生活污水量指标法 (34)2.3.3. 单位建设用地综合用水量指标法 (35)2.3.4. 单位分项建设用地用水量指标法 (35)2.3.5. 预测污水量结果 (37)2.3.6. 污水处理厂规模确定 (38)2.4. 厂址及尾水排放 (38)2.4.1. 厂址 (38)2.4.2. 厂址工程地质条件 (40)2.4.3. 尾水排放 (40)2.5. 进出水水质 (41)2.5.1. 进水水质论证 (41)2.5.2. 设计出水水质 (43)3. 污水处理厂工艺选择 (45)3.1. 污水处理工艺方案 (45)3.1.1. 原污水的生化处理可行性 (45)3.1.2. 处理项目及工艺分析 (47)3.1.3. 脱氮除磷处理工艺 (53)3.1.4. 可用于本工程的污水处理工艺 (73)3.2. 出水消毒技术方案 (74)3.3. 污泥处理工艺方案 (77)3.3.1. 污泥产量 (77)3.3.2. 污泥处理工艺方案 (78)3.3.3. 污泥浓缩脱水工艺 (81)3.4. 污泥最终处置 (82)3.4.1. 污泥成份分析 (83)3.4.2. 污泥处置工艺综述 (85)3.4.3. 污泥处置工艺选择 (87)3.5. 厂区除恶臭方案 (89)3.5.1. 污水处理设施中臭气的来源与成份 (89)3.5.2. 除臭方法 (90)3.5.3. 除臭方法的选择 (92)3.6. 工艺流程方案比选及推荐方案 (94)3.6.1. 工艺流程方案比选 (94)3.6.2. 方案设计 (97)3.6.3. 方案比较与推荐方案 (102)3.7. 推荐工艺的构筑物及设备选型 (108)3.7.1. 生产构筑物选型 (108)3.7.2. 主要工艺设备选型 (110)4. 污水处理厂工艺设计 (118)4.1. 厂区平面设计 (118)4.2. 厂区公用工程 (119)4.3. 厂区竖向设计 (120)4.3.1. 竖向设计原则 (120)4.3.2. 厂区地面设计标高 (120)4.3.3. 构筑物水位标高 (120)4.4. 出厂水排放及事故排放措施 (121)4.5. 生产构筑物工艺设计 (121)4.5.1. 粗格栅及进水泵房 (121)4.5.2. 细格栅及旋流沉砂池 (122)4.53 改良A2/0氧化沟 (124)4.5.4. 二沉池 (126)4.5.5. 紫外线消毒槽 (127)4.5.6. 鼓风机房 (128)4.5.7. 脱水车间 (128)4.5.8. 生物除臭设计 (132)5. 建筑设计 (136)5.1. 设计依据及原则 (136)5.2. 总平面设计构思 (136)5.3. 主要单体设计 (136)5.4. 建筑装修与构造 (137)5.4.1. 装修 (137)5.4.2. 构造 (137)6. 结构设计 (139)6.1. 工程概况 (139)6.2. 设计依据 (139)7. 电气工程设计 (149)7.1. 设计依据...................... 错误!未定义书签。
投标文件(技术标)投标人:河北xxxx建设监理有限责任公司(盖章) 日期:监理大纲目录第一章工程概况 (8)第一节工程概况 (9)第二节工艺方案 (10)第二章本工程特点及难点分析...................................................10第一节对本工程的认识 (10)第二节特点、难点的理解与分析 (11)一、控制测量………………………………………………………11二、平面位置与高程的控制………………………………………15三、地基基础(PHC管桩) (33)四、构筑物结构混凝土施工的控制措施 (35)五、降水施工………………………………………………………39六、基坑支护 (40)七、工艺钢管的焊接与防腐施工…………………………………40八、防雷、接地监理控制方法及措施……………………………42九、设备安装………………………………………………………42十、安全问题 (43)十一、施工交叉作业的影响 (43)十二、进度控制方面的重点与难点....................................43第三章监理工作范围、内容、目标.............................................44第一节监理工作范围 (44)第二节监理内容………………………………………………………45第三节监理目标………………………………………………………52第四节监理依据 (54)第五节监理工作指导思想 (54)第四章本工程旁站监理的关键部位与关键工序分析 (54)第一节旁站监理的范围与内容………………………………………54第二节旁站监理人员的职责 (55)第三节旁站监理程序 (55)第四节关键部位、关键工序旁站监理措施 (56)第五节本工程关键部位、关键工序的旁站监理要点 (57)第五章质量控制目标及控制措施 (66)第一节质量控制原则 (66)第二节质量控制方法 (66)第三节对承包单位质量保证体系的控制 (67)第四节对工程材料的控制……………………………………………68第五节分项工程开工审批控制 (69)第六节施工过程控制 (70)第七节分项/分部工程施工验收管理要求……………………………71 第八节指定分包评审措施与方法……………………………………72第九节工程质量问题及工程质量事故处理工作要求..................73 第六章投资控制目标及控制措施......................................................74第一节造价控制依据 (74)第二节造价控制原则…………………………………………………74第三节造价控制计划 (75)第四节工程洽商变更报价的建议 (75)第五节中间计量………………………………………………………76第六节竣工结算………………………………………………………78第七章进度控制目标及控制措施 (78)第一节进度控制原则…………………………………………………78第二节进度计划的审批要点…………………………………………79第三节进度计划的审批程序…………………………………………79第四节进度计划的分解与核查.............................................80 第五节进度计划的调整 (80)第八章安全生产监理责任、措施与控制要点...........................81第一节工程监理单位的安全责任 (81)第二节工程监理单位的安全目标 (81)第三节工程监理单位安全生产监理职责 (81)第四节加强工程监理单位自身建设 (82)第五节监理单位的安全措施 (83)第九章合同、信息管理措施…………………………………………………………88第一节合同管理的依据………………………………………………88第二节合同管理的原则………………………………………………88第三节工程变更 (89)第四节工程延期………………………………………………………90第五节费用索赔………………………………………………………90第六节基本要求 (92)第七节信息资料的日常管理 (93)第十章投入检测设备情况…………………………………………………95第一节试验、检测设备………………………………………………95第二节交通、通讯工具 (96)第三节办公设备………………………………………………………96第十一章协调各方关系的措施 (97)第一节组织协调原则 (97)第二节组织协调的内容 (97)第三节工地会议制度…………………………………………………97第十二章监理人员配备情况 (98)第一节监理机构的组织形式…………………………………………98第二节监理机构的组织形式与人员配备 (99)第三节监理人员岗位责任制…………………………………………100第四节监理工作纪律 (104)第五节监理人员职业道德守则 (104)第十三章监理工作程序......................................................105 第一节监理阶段划分 (105)第二节施工准备阶段的监理 0第一节施工准备阶段监理工作程序....................................117 第二节工程质量控制流程 (118)第三节工程进度控制流程 (119)第四节投资控制流程......................................................120 第五节信息工作流程 (121)第六节监理协调工作程序流程 (122)第七节安全生产监理组织保证体系....................................123 第八节工程保修阶段监理工作流程....................................124 第九节工程竣工验收流程................................................125第十节混凝土质量控制流程.............................................126 第十一节索赔处理流程 (127)第十二节原材料质量控制程序……………………………………128 第十三节计量支付流程……………………………………………129第十四节变更处理程序...................................................130第十四章竣工验收及保修期的监理 (112)第一节竣工验收……………………………………………………112第二节保修期监理.........................................................115第十五章合理化建议 (131)第一节选择承包商 (131)第二节设计驻场 (131)第三节材料设备的选择……………………………………………131 第四节定期检查……………………………………………………131第五节关于施工单位,特提出以下建议..............................131 第六节建议业主设立质量创优奖励金 (132)第七节文明施工及环境保护问题 (133)第十六章监理服务质量保证 (133)第一节公司对现场监理人员的管理 (133)第二节工作职责 (133)第三节工作纪律……………………………………………………134第四节工作标准 (134)第五节廉政规定……………………………………………………135第一章工程概况第一节工程概况一、工程名称河间市污水处理厂再生水利用工程。
污水处理厂提标改造工程施工施工组织设计编制日期:二〇一八年八月一日目 录第一章 编制说明 (2)第二章 工程概况 (5)第三章 项目管理组织机构 (7)第四章 施工部署 (9)第五章 主要施工方案与技术措施 (13)第六章 质量管理体系与措施 (102)第七章 安全管理体系与措施 (115)第八章 文明施工、环境保护管理体系及施工现场扬尘治理措施 . 125 第九章 工期保证措施与进度计划 (131)第十章 拟投入的主要的施工机械计划 (135)第十一章 拟投入的主要的物资计划 (136)第十二章 劳动力安排计划 (137)第十三章 施工总进度表与网络计划图 (138)第十四章 施工总平面布置图 (139)第十五章 施工场地治安保卫管理计划 (144)第十六章 与各方的协调及配合 (146)第十七章 项目风险预测和管理 (149)第十八章 季节施工、已有措施、管线的加固保护等特殊情况下的施工措施 (151)第十九章 关键施工技术、工艺及工程项目实施的重点、难点和解决方案 (156)附表一: 拟投入本工程的主要施工设备表 (160)附表二: 拟配备本工程的试验和检测仪器设备表 (161)附表三: 劳动力计划表 (162)附表四: 计划开、竣工日期和施工进度横道图以及网络计划图 .. 163 附表五: 施工总平面图 (165)附表六: 临时用地表 (166)第一章 编制说明1.1 编制目的本施工组织设计的编制目的:为本工程施工提供完整的、纲领性的技术文件,用以指导该工程的施工与管理,确保优质、高效、安全、文明地完成该工程的施工任务。
1.2 编制原则(1)认真贯彻国家工程建设的法律、法规、规程、方针和政策。
(2)严格执行工程建设程序,坚持合理的施工程序、施工顺序和施工工艺。
(3)采用现代建筑管理原理、流水施工方法和网络施工技术,组织有节奏、均衡和连续的施工。
(4)优先选用先进的施工技术,科学确定施工方案;认真编写各项实施计划,严格控制质量、进度、成本和安全施工。
六、施工组织设计目录第一章内容完整性和编制第二章资源配备计划第三章工程施工方案及施工方法第四章确保工程质量目标的措施第五章确保工期目标的措施第六章拟投入的主要施工设备材料及劳动力计划第七章确保安全文明施工的措施第八章施工总进度表或施工网络图第九章确保报价完成工程建设的技术和管理措施第十章服务承诺和质量保修措施第一章内容完整性和编制水平一、编制原则1、全面响应招标文件原则编制本投标文件以及后续施工中,我公司将全面响应招标文件《合同条件》、《技术条款》和其它要求,严格履行合同,在工程质量、安全、进度、环境保护和水土保持、文明施工等方面,争创佳绩。
2、质量创优原则我公司在本工程施工的质量目标是“优良”。
为达到该质量目标,我们将加强领导,强化管理,贯彻执行ISO9002质量体系标准,运用合理的技术精心施工和科学的质量检测方法进行控制,确保实现质量目标。
3、进度保证原则根据业主对本工程的工期要求,编制科学、合理、周密的施工方案,利用先进的项目管理技术,合理安排进度,实行网络控制,重点做好工序间的衔接,实时监控进度,确保实现工期目标。
4、安全保护原则在施工组织设计编制中,始终按照技术可靠、措施得力、确保安全的原则确定施工方案,制定详细有效的监测方案,采取相应的预防和应急技术措施,重要岗位操作工保证持证上岗,安全措施落实到位,确保万无一失。
5、环境保护原则本工程涉及施工废弃物排放、卫生防疫、景观与视觉保护、噪声控制、粉尘控制、扰民与污染控制、水土保持、生态保护等多方面问题。
结合具体情况,我们将采取积极、严密的环保措施,尽可能减少施工对河流和周边环境的影响,按照国家有关环境保护的法律法规,编制施工区和生活区的环保措施计划并严格执行。
6、合理布局原则根据本标段工程的任务量和管理目标的要求,考虑地形地貌特征,在临时工程的施工布置上,特别是风、水、电、浆等管线以及道路、各种场地的设置,充分利用业主提供的场地,本着避免干扰、就近布置、方便适用、优化设置的原则,合理布局。
7、科学配置原则根据本工程的任务量和管理目标的要求,实行科学配置。
在人、财、物、设备等方面,科学合理配置,既保证施工需要,又避免资源浪费。
二、编制依据我公司严格依据以下资料进行本投标文件的编制:1、工程测量规范 GB50026—20072、混凝土强度检验评定标准 GBJ107—873、钢筋焊接接头试验方法 JGJ\T27—2001\J140—20014、钢筋焊接及验收规程 JGJ18—20035、钢筋机械连接通用技术规程 JGJ107—20036、建筑结构荷载规范(GB50009—2001)2006版7、建筑设计防火规范 GB50016(2006版)8、民用建筑设计通则 GB50352—20059、建筑内部装修设计防火规范 GB50222—9510、屋面工程技术规范 GB50345—200411、河南省公共建筑节能设计标准实施细则 DBJ4I/075~200612、混凝土结构加固设计规范 GB50367—200613、混凝土后锚固技术规程 JGJ145—200414、加气混凝土砌块墙 05YJ3—4三、工程概况项目名称:正阳县污水处理厂改扩建项目建设单位:正阳县污水处理厂建设地点:正阳县污水处理厂北侧招标范围:施工图纸范围内、工程量清单规定及合同约定的全部内容。
资金来源:财政资金资金落实情况:已落实总工期:300日历天质量要求:合格四、施工条件及施工准备1、供水、供电、通讯(1)施工用风本施工用风部位订有混凝土浇筑等部位,用风量较小,拟采1台生产功率20m3电动空压机系统供风。
(2)施工供水为满足本合同工程施工用水需要及要求,拟设置一容积为20m3水池,配置1台11KW离心泵抽水用于施工需要。
水池进水管采用75镀锌管,主出水管采用直径100mm,支干出水管采用直径50mm安装至各施工区,各工作面用水量标准采用橡胶软管从支干出水管接引。
生活用水使用当地居地生活用水,并配置一套净水装置。
(3)施工供电1)供电线路架设10kv线路至施工现场,施工供电从10kv 电源联接点接引输电线路至本工程施工、生产和生活用电。
2)电源为确保混凝土抖和系统、排水用电需要,配置1台SB-W-200型柴油发电机作为施工应急备用电源。
本工程施工期间,室外及施工现场照明章动角以镝灯、碘钨灯为主,室内照明以日光灯、白炽灯为主,所有照将满足招标文件中对照度的要求。
(4)施工通讯本项目部共设固定电话1部,传真机1部,手机联系方式表格(全体管理人员),对讲机10对.2、技术准备(1)熟悉图纸、进行图纸会审,领会设计意图。
(2)在投标书施工组织设计基础上编制详细的施工方案,并保证在施工中严格按方案指导施工。
(3)技术交底内容分为图纸交底、施工组织设计交底、设计变更和分项工程技术交底。
技术交底采用三级制。
即主管项目技术负责人→施工员→施工队长。
技术负责人向施工员交底时,要求细致齐全,并要求结合具体操作部位、关键部位质量要求及操作要求、关键结构施工中要注意事项等进行交底。
3、现场准备(1)控制测量接到中标通知书后会同业主、设计和监理单位完成施工范围内标高及控制点测量,并将测量数据报监理工程师审定。
(2)接中标通知书后,公司立即组织施工人员和机械设备进场,并对施工机械设备进行施工前检查。
(3)施工技术文件编制进场后,随即将施工组织设计具体化、详细化,并根据实施性施工组织设计和专项工程作业设计,展开施工作业。
项目经理部编制各种施工图表,便于指导施工。
4、设备及材料准备(1)根据工程地质以及施工内容结合本工程的实际情况,优化机械设备组合,组织一批机械设备进场,具体机械设备及进场时间见机械设备表。
(2)水泥:采用国家认证合格的32.5普通硅酸盐水泥并就近采购。
(3)碎石、砂子:就近在砂料场采购。
5、施工道路布置(1)布置依据1)施工招标文件及总体布置图;2)现场地形及周边环境;3)本合同工程施工总布置需要,主体工程施工需要,运输要求及强度运输设备配置等。
4)现有场内、外交通;(2)布置原则1)充分利服务业主提供的场内、外交通;2)充分利用现场有利地形、地质条件、结合永久公路和原有道路,尽量减少临时道路工程量;3)本合同施工要求。
(3)对外交通本工程对外交通主要依靠现成上田间道路对外交通,交通较为便利。
(4)场内交通布置各建筑物之间均有道路通达、施工首只段对原有道路加以修整、局部填平即可满足要求。
第二章资源配备计划1)人员保证措施⑴、我公司计划抽调精干的管理人员,业务熟练的技术骨干和有过类似工程施工经验的作业队伍来组织项目部。
配足各专业、各工种的技术工人数量,以使项目部人员精干,业务熟悉。
从人员素质上来保证工程进度计划的实施。
⑵、根据进度计划的安排,合理组织劳动力进场,确保施工高峰期有足够的劳动力投入本工程施工。
⑶、投入本工程的专业技术人员须持有相应的上岗作业证,在施工过程中针对出现的新问题和新工艺进行必要的技术培训。
二、劳动力配备计划农忙季节和节假日劳动力安排本工程所选用的施工队伍是常年与我公司合作的成建制民建队伍,该部分人员将保证在农忙季节时,施工现场劳动力达到正常施工所需劳动力的70%以上。
对部分劳动力配置大的分项工程,施工计划安排时,我们将尽可能与农忙季节错开,减少农忙对本工程劳动力的需求,保证施工的连续进行。
为保证工期目标的实现,节假日期间项目部将正常施工。
我们将协调好相关部门和机构的关系,保证劳务人员节假日期间更好的工作。
在不影响工期的前提下,劳务人员分班轮流工作和休息,并作好节假日期间管理人员和操作工人的排班安排。
(详见附表三)。
3)主要施工机械配备计划大型设备提升机:施工现场垂直运输采用提升机,提升机位置施工平面布置图。
其它机具:混凝土采用现场搅拌,采用混凝土搅拌机。
100KVA钢筋闪光对焊机、钢筋弯曲机、钢筋切断机、钢筋调直机。
拟投入本项目的主要施工设备(详见附表一)。
拟配备本项目的试验和检测仪器设备表(详见附表二)。
4)设备保证措施⑴、本工程项目多,工序复杂,石方开挖和混凝土工程量大,需用土石方机械和混凝土机械品种多,数量较大,必须统一组织,统一调度,合理安排,充分发挥各种机械的最佳效益。
⑵、根据施工需要配备数量足够、性能良好的施工机械设备组织进场,并配备一定数量的备用设备。
凡投入本工程的施工机械设备进场前均需进行维护、保养,并经公司工中的正常运行使用。
⑶、配备数量足够、技术全面、工种齐全的修理力量,加强施工中机械设备的日常维护与保养,各类机械设备均实行机长负责制,并制定奖惩措施,以保证机械设备完好率和利用率分别达到85%和75%以上。
⑷、对一些采购困难、采购周期长的设备配件预先准备一定数量存放在现场,一旦修理需要能够立即购得。
5)材料供应保证措施(1)、进场后,项目部物机科采购人员到各种材料的生产地做深入调查,彻底摸清材料的质量情况、生产能力、运输供应能力等。
⑵、对材料进场道路进行察看,发现问题及时反映,确保进场道路畅通。
⑶根据工程总进度计划,工程科会同物机科提前编制各施工材料的年、季、月、周需求计划,如各种油料、水泥、砂、碎石、块石等主要材料需求量。
⑷、项目部物机科采购人员根据材料计划及时与生产商、供应商签订生产、供货合同,严格按质量标准订货,确保工程材料供应不影响施工进度。
⑸、对于大宗材料,如水泥、沙、碎石等,项目部物机科必须指派专人在料场监督装车,从源头上杜绝不合格材料进入工地。
6)资金保证措施项目部自主开户,专款专用,保证工程施工有充足的资金保证,必要时由公司统一协调解决资金支持。
第三章工程施工方案及施工方法2.1 工程测量施工方案2.1.1 轴线控制本工程现场有影响测量工作的不利因素,单位工程和构筑物单体比较多,会与控制点设置出现冲突,造成控制点损坏或视线不通;基坑开挖深、支护易变形,会直接造成控制点的损坏等等。
为保证工程正常施工,建立一个稳固可靠、使用方便的控制网尤为重要。
1)平面基准控制网建立第一步:根据图纸及现场条件,先进行控制网优化,从图纸上确定控制点的位置(尽量远离基坑边,以免基坑变形对控制点造成影响),用图解法从图纸上得出各控制点的平面坐标,作为坐标设计值。
第二步:粗测,根据业主提供的基准点,按各控制点的设计坐标值用全站仪将其放样到现场,做好控制桩。
控制桩采用钢筋砼制成(为便于控制点的点位修正,桩面采用200×200mm的钢板),以便于投点和引测。
当控制点埋设完毕以后,和业主提供的基准点组成测边网或边角网,用全站仪进行测角量边。
通过计算机平差程序进行内业工作,经过对数据的预处理,剔除测量中含有粗差或错误的数据,再采用间接平差的方法计算出各点的平差坐标、点位精度、边长测量精度及控制网中最弱点位置、各控制点的误差椭圆。
