第十一章裱糊与软包工程施工
- 格式:ppt
- 大小:534.50 KB
- 文档页数:15

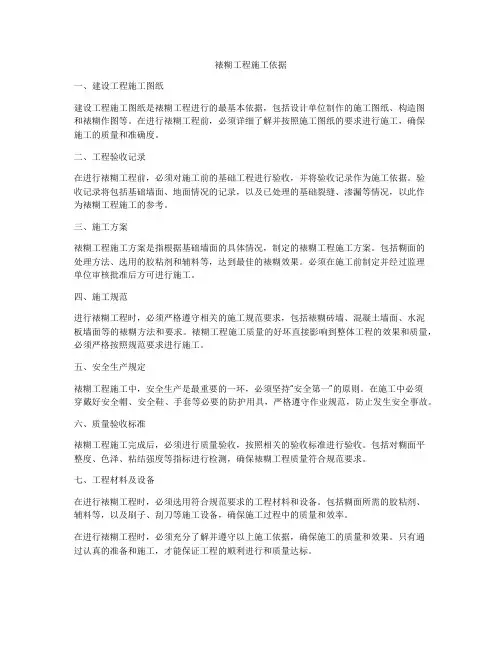

裱糊工程施工依据一、建设工程施工图纸建设工程施工图纸是裱糊工程进行的最基本依据,包括设计单位制作的施工图纸、构造图和裱糊作图等。
在进行裱糊工程前,必须详细了解并按照施工图纸的要求进行施工,确保施工的质量和准确度。
二、工程验收记录在进行裱糊工程前,必须对施工前的基础工程进行验收,并将验收记录作为施工依据。
验收记录将包括基础墙面、地面情况的记录,以及已处理的基础裂缝、渗漏等情况,以此作为裱糊工程施工的参考。
三、施工方案裱糊工程施工方案是指根据基础墙面的具体情况,制定的裱糊工程施工方案。
包括糊面的处理方法、选用的胶粘剂和辅料等,达到最佳的裱糊效果。
必须在施工前制定并经过监理单位审核批准后方可进行施工。
四、施工规范进行裱糊工程时,必须严格遵守相关的施工规范要求,包括裱糊砖墙、混凝土墙面、水泥板墙面等的裱糊方法和要求。
裱糊工程施工质量的好坏直接影响到整体工程的效果和质量,必须严格按照规范要求进行施工。
五、安全生产规定裱糊工程施工中,安全生产是最重要的一环,必须坚持“安全第一”的原则。
在施工中必须穿戴好安全帽、安全鞋、手套等必要的防护用具,严格遵守作业规范,防止发生安全事故。
六、质量验收标准裱糊工程施工完成后,必须进行质量验收,按照相关的验收标准进行验收。
包括对糊面平整度、色泽、粘结强度等指标进行检测,确保裱糊工程质量符合规范要求。
七、工程材料及设备在进行裱糊工程时,必须选用符合规范要求的工程材料和设备。
包括糊面所需的胶粘剂、辅料等,以及刷子、刮刀等施工设备,确保施工过程中的质量和效率。
在进行裱糊工程时,必须充分了解并遵守以上施工依据,确保施工的质量和效果。
只有通过认真的准备和施工,才能保证工程的顺利进行和质量达标。
内部管理系列编号:FS-ZD-04020裱糊软包装饰工程施工工艺Construction process of paper-covered soft bag decoration project 为规范化、制度化和统一化作业行为,使员工的管理工作有章可循,提高工作效率和员工责任感、归属感,特此制定。
裱糊与软包装饰工程的施工工艺
本工程中墙纸与软包均设在重点装饰部位,是本工程的重点的难点之一。
一、裱糊与软包工程的有关要求
(1)裱糊与软包工程的基层表面的平整度、立面垂直度和阴阳角方正等项目的质量应符合一般抹灰工程中的相应标准。
(2)对遮盖办较低的饰面材料,基层表面的颜色应一致。
裱糊与软包工程对基层的含水率规定是:混凝土和砂浆抹灰基层不得大于8%,木材基层不得不于12%。
(3)在温度较大的房间和常有水湿润的
请输入您的公司名字
Fonshion Design Co., Ltd
第1页/ 共1页。

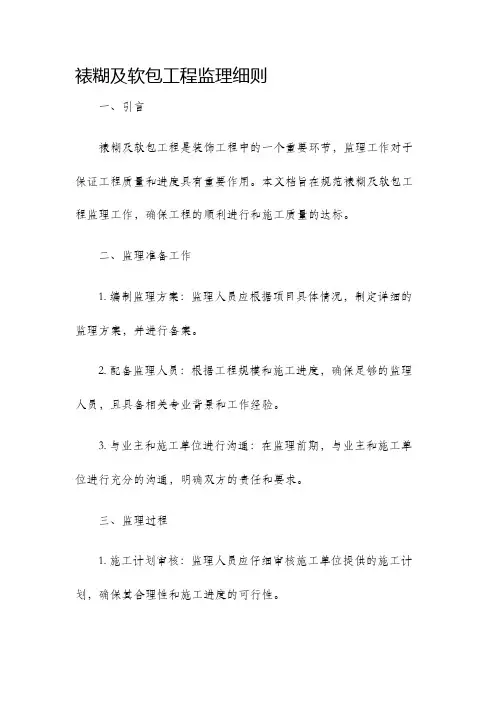

裱糊及软包工程监理细则一、引言裱糊及软包工程是装饰工程中的一个重要环节,监理工作对于保证工程质量和进度具有重要作用。
本文档旨在规范裱糊及软包工程监理工作,确保工程的顺利进行和施工质量的达标。
二、监理准备工作1. 编制监理方案:监理人员应根据项目具体情况,制定详细的监理方案,并进行备案。
2. 配备监理人员:根据工程规模和施工进度,确保足够的监理人员,且具备相关专业背景和工作经验。
3. 与业主和施工单位进行沟通:在监理前期,与业主和施工单位进行充分的沟通,明确双方的责任和要求。
三、监理过程1. 施工计划审核:监理人员应仔细审核施工单位提供的施工计划,确保其合理性和施工进度的可行性。
2. 材料验收:监理人员应对施工单位采购的裱糊及软包材料进行逐一验收,确保其质量符合要求。
3. 施工技术审核:监理人员应对施工单位的施工工艺进行审核,确保其符合相关标准和规范。
4. 施工现场巡查:监理人员应定期对施工现场进行巡查,检查施工质量和安全生产情况。
5. 进度控制:监理人员应密切关注施工进度,及时发现并解决工期延误的问题。
6. 质量控制:监理人员应抽查施工单位的施工质量,如发现问题及时提出整改要求。
7. 施工记录和报告:监理人员应详细记录施工过程中的重要事项,并定期向业主提供工程进展报告。
四、监理验收1. 阶段性验收:根据施工进度,进行阶段性验收,确保每个阶段的工程质量和完整性。
2. 终验收:在工程完成后,进行终验收,确保工程质量达到设计要求,并通过验收及时办理相关手续。
3. 竣工资料整理:监理人员应协助施工单位整理竣工资料,包括技术资料、清单和工程档案等。
五、监理责任1. 监理人员应具备相关专业背景和工作经验,保证监理工作的专业性和准确性。
2. 监理人员应遵守法律法规和相关规范,确保工程的合法性和安全性。
3. 监理人员应保持独立公正的态度,不受任何利益约束,确保监理工作的客观性和公正性。
4. 监理人员应及时向业主报告工程进展情况,如发现施工单位存在违规行为应立即采取措施进行处理。
裱糊工程施工技术要求
一、材料准备
1.裱糊工程所需的材料包括:腻子、胶粉、石膏板、纸面石膏板、涂料等。
2.材料质量要求:选用符合国家标准的产品,确保质量可靠。
3.材料储存:材料要存放在阴凉、干燥的环境中,避免阳光直射和潮湿,防止受潮发霉。
二、施工准备
1.施工前要对施工场地进行清洁,确保平整干净。
2.施工人员要经过专业培训,具备相关施工技术和经验。
3.施工前要做好施工方案设计,包括施工工艺流程、施工步骤、施工时间等内容。
三、基层处理
1.对墙面进行基层处理,清除松动、起鼓、开裂的部分,修补好裂缝,确保墙面平整、干燥。
2.如果需要在基层上进行装饰,要根据装饰材料和施工工艺进行处理,确保基层牢固。
四、施工工艺
1.腻子处理:首先对表面进行一遍基层腻子处理,填补表面缝隙和凹凸不平处,使墙面更
加平整。
2.裱糊施工:按照设计要求,选择合适的石膏板或纸面石膏板,粘贴在墙面上,并使用合
适的胶粉粘贴牢固。
3.表面处理:在贴好石膏板或纸面石膏板后,进行表面处理,磨光、抛光,使表面平滑细腻。
4.涂料喷涂:最后进行涂料喷涂,增加墙面的美观度和保护性。
五、验收和保养
1.施工完成后,对墙面进行验收,检查墙面是否平整、干净,是否存在开裂、起泡等情况。
2.定期对墙面进行保养,及时处理墙面出现的问题,延长墙面的使用寿命。
以上就是裱糊工程施工技术的要求内容,每个环节都对施工质量和装修效果有着直接的影响,施工人员要严格按照要求进行操作,确保施工质量和装修效果达到预期目标。
裱糊软包工程施工方案九、裱糊与软包工程流程图监理审批修边、修整 清 理 验 收 《 分项工程质量验收记录施工方法的选择 工程物资进场报验表(表B2-4)实验项目:1、 人造板材:甲醛释放量。
2、壁纸、壁布、软包材料的阻燃性能检测。
脚手机电设备安装完成测试结构 刷胶、粘贴 软包安装海基布裱糊 壁布裱糊 壁纸裱糊 基层清理环境温度门窗室内基层处理封底漆腻子找平封底胶标高控制线 监理检查下一步文字编写要求:(5月8日上交)1、编写人应对每各分项施工工序间技术、质量控制要点的经验总结、提炼与思考。
2、文字编写深度在工艺施工准备施工方案的编制施工方案报批公司审批 不同意技术交底九、裱糊与软包工程1、施工准备1、1结构工程施工完毕并验收合格,墙面抹灰和屋面防水施工完毕。
1、2门窗工程施工完成1、3脚手架搭设完成1、4环境温度湿度符合1、5机电设备安装完成,测试合格。
2、方案编制与审批2、1裱糊与软包工程属于分项工程,施工方案可分为三个阶段基层处理、下料、粘贴三部分组成。
裱糊与软包施工方案一般由总承包单位编制。
2、2裱糊与软包施工方案由总承包项目部技术人员根据设计要求和相关施工规范,并结合现场实际条件,在项目部总工程师的指导下进行编写,一般情况下裱糊与软包施工应包括以下内容:编制依据、施工安排(进度、顺序、劳动力、物资)、轻质隔墙的施工方法、施工措施、质量标准、质量控制措施、验收顺序、管理措施、安全措施、成品保护措施以及资料管理等内容。
施工方案编制完成后由项目部总工程师审核,项目部各部门进行会审,填写《施工组织设计、施工方案项目部会审纪录》(JL14-01)上报公司技术质量部。
2、3裱糊与软包施工中采用新技术、新材料,必须经过科技成果鉴定(评估)或新产品、新技术鉴定,并应制定相应的技术标准,经工程实践符合有关安全及功能的检验。
2、4方案审批裱糊与软包施工方案上报公司技术质量部,有技术质量部牵头,组织公司相关部门对方案进行综合会审,填写《施工组织设计、施工方案会审纪录》(JL14-02),对方案提出意见或建议填写《施工组织设计、施工方案审核意见》(JL14-03),最后由公司技术负责人审批。
裱糊工程的施工方法裱糊工程的施工方法提要:墙纸和贴墙布应按房间大小、产品类型及图案、规格尺寸进行选配,并分幅拼花裁切。
裁切后边缘应平直整齐,不得有纸毛、飞刺裱糊工程的施工方法裱糊工程分壁纸裱糊和墙布裱糊,是广泛用于室内墙面、柱面及顶棚的一种装饰,具有色彩丰富、质感性强、即耐用、又易清洗的特点。
一、材料与工具(一)壁纸1、普通壁纸2、发泡壁纸3、麻草壁纸4、特种壁纸(二)墙布1、玻璃纤维墙布2、纯棉装饰墙布3、化纤装饰墙布4、无纺墙布(三)胶粘剂1、自配胶粘剂2、专用胶粘剂(四)腻子与底层涂料1、腻子用作修补、填平基底平面麻点、钉孔等。
2、底层涂料为了避免基层吸水太快,将胶水迅速吸掉,使其失去粘结能力,或因干得太快而来不及裱贴操作,裱贴前应在基面上先刷一遍底层涂料,作为封闭处理,待其干后再开始,吸水性特别大的基层,如纸面石膏板等,需涂刷两遍。
(五)常用工具工作台、活动裁割刀、铝合垂直尺、刮板及其他工具。
二、施工工艺(一)裱糊主要工序一般要求1、裱糊主要工序清理基层、填补缝隙磨砂纸--接缝处糊条--找补腻子、磨砂纸--满刮腻子、磨平--涂刷涂料一遍--涂刷底胶一遍--墙面划准线--壁纸浸水润湿--壁纸涂刷胶粘剂--基层涂刷胶粘剂--纸上墙、裱糊--拼缝、搭接、对花--赶压胶粘剂、气泡--裁边--擦净挤处出的胶液--清理整修2、一般要求(1)胶粘剂的调配。
自配胶粘剂应集中调配,并通过400孔/cm2筛子过滤。
调配好的胶粘剂应当天用完。
(2)墙纸和贴墙布应按房间大小、产品类型及图案、规格尺寸进行选配,并分幅拼花裁切。
裁切后边缘应平直整齐,不得有纸毛、飞刺,并妥善卷好平放。
(3)墙面应采用整幅裱糊,并统一预排对花拼缝。
不足一幅的应裱糊在较暗或不明显的部位,阴角处接缝应搭接,阳角处不得有接缝。
(4)裱糊第一幅壁纸或墙布前,应弹垂直线,作为裱糊时的准线。
裱糊顶部时,也应在裱糊第一幅前先弹一条能起准线作用的直线。
裱糊与软包工程施工工艺一、裱糊工程施工工艺1、准备工作在进行裱糊工程之前,需要对墙面进行清洁处理,确保墙面干净平整。
同时要检查墙面是否存在凹凸不平、开裂等情况,如有需要修补。
另外,在进行裱糊工程之前还需要准备好裱糊所需的工具和材料,包括铲刀、裱糊刷、裱糊刷、墙纸、裱糊胶等。
2、裱糊胶的制备将裱糊胶放入水中搅拌均匀,直至成糊状。
注意不要将水倒入裱糊胶中,而应该将裱糊胶慢慢倒入水中搅拌。
3、裱糊胶的刷涂将准备好的裱糊胶均匀地刷涂在墙纸的背面上,确保全部覆盖。
刷涂时要注意避免出现空鼓和漏涂的情况。
4、墙纸的铺贴在将裱糊胶刷涂在墙纸的背面后,将墙纸从一端开始贴在墙面上,使用刮刀将墙纸压平,排除气泡和过剩的胶水。
注意要保持墙纸和墙面之间的垂直,以确保墙纸贴上后整体效果平整。
5、修剪整齐裱糊工程完成后,使用刀具对墙纸进行修剪,确保边缘整齐。
同时要注意避免破坏墙纸表面,以免影响装修效果。
6、养护裱糊工程完成后,需要等待墙纸完全干燥后进行后续工序,通常需要24小时左右。
在这段时间内要注意保持通风通透,避免墙纸受潮或受阳光直射。
二、软包工程施工工艺1、准备工作软包工程施工前需要对墙面进行清洁处理,确保墙面干净平整。
同时需要准备好软包材料、胶水、刀具等工具和材料。
2、软包材料的粘贴将软包材料切割成适当的尺寸,然后用胶水涂抹在墙面上。
在粘贴时要注意保持墙面和软包材料之间的垂直,避免出现歪斜或凹凸不平的情况。
3、接缝处理在软包材料粘贴完毕后需要对接缝处进行处理,通常使用专用的接缝带或接缝胶进行处理,确保接缝处平整紧密。
4、养护软包工程完成后需要等待软包材料完全干燥后进行后续工序,通常需要12-24小时左右。
在这段时间内要注意保持通风通透,避免软包材料受潮或受阳光直射。
以上就是裱糊和软包工程的施工工艺简介,这两种工艺在室内装修中都有着重要的作用,可以起到美化、装饰和保护墙面的作用。
希望以上内容对您有所帮助,祝您装修顺利!如果需要更详细的施工流程和技巧,建议咨询专业的装修公司或施工队伍。

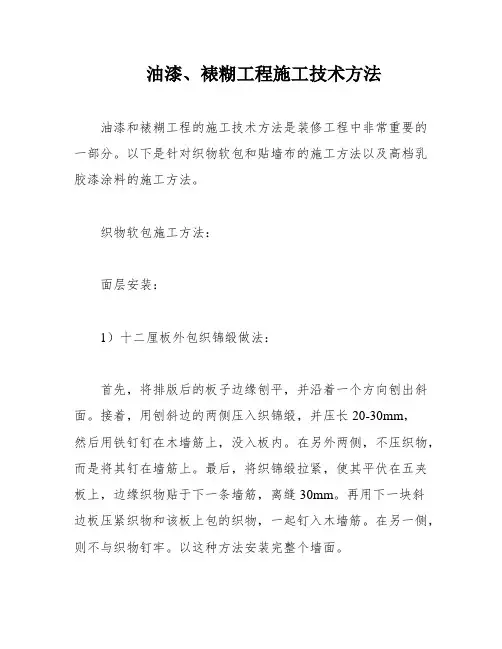

油漆、裱糊工程施工技术方法油漆和裱糊工程的施工技术方法是装修工程中非常重要的一部分。
以下是针对织物软包和贴墙布的施工方法以及高档乳胶漆涂料的施工方法。
织物软包施工方法:面层安装:1)十二厘板外包织锦缎做法:首先,将排版后的板子边缘刨平,并沿着一个方向刨出斜面。
接着,用刨斜边的两侧压入织锦缎,并压长20-30mm,然后用铁钉钉在木墙筋上,没入板内。
在另外两侧,不压织物,而是将其钉在墙筋上。
最后,将织锦缎拉紧,使其平伏在五夹板上,边缘织物贴于下一条墙筋,离缝30mm。
再用下一块斜边板压紧织物和该板上包的织物,一起钉入木墙筋。
在另一侧,则不与织物钉牢。
以这种方法安装完整个墙面。
2)织锦缎内衬海绵底的做法:首先,在木墙筋上钉五夹板,钉头没入板中,板的接缝在墙筋上。
然后,以规格尺寸大于纵横向墙筋中距50-80mm的卷材(衬海绵、织锦缎),铺钉方法与(1)基本相同。
铺钉后表面看不见钉口,钉口均匀暗钉口。
接着,在暗钉钉完后,再以电化铝帽头钉钉子每一卷材分块的四角。
最后,用小木线条在织锦缎四周钉边框。
贴墙布施工方法:装饰墙布裱糊施工程序:首先,清理墙面刮腻子,把墙上的灰浆疙瘩、灰渣清理打扫干净。
然后,用建筑腻子把磕碰坏的麻面抹平,再腻子板把墙面满刮建筑腻子。
待腻子干燥后,用砂纸磨平,并打扫干净。
接着,上清漆一道,再刷一道墙纸专用底胶。
接下来,根据墙面高度裁面,要留有余量。
一般在桌子上裁布,也可以在墙上裁。
最后,刷胶糊布。
这是最重要的施工工序。
在布背面和墙上均刷墙纸胶水,墙上刷胶时根据布的宽窄不可刷得过宽,刷一段糊一张。
选好首张糊贴位置和垂直线即可开始裱糊。
从第二张起,裱糊行上后下进行对缝对花,对缝必须严密不搭槎,对花端正不走样,对好后用板式鬃刷舒展压实。
挤出的胶液用湿毛巾擦干净,多出的上、下边用刀割整齐。
在裱糊墙布时,应在电门、插销处裁破布露出设施。
阳角不允许搭槎,客厅、明柱正面不允许对缝;门、窗口面上不允许加压布条。

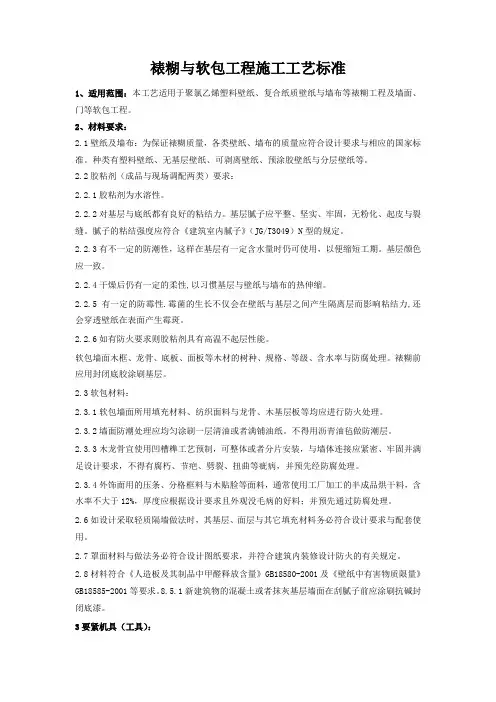

裱糊与软包工程施工工艺标准1、适用范围:本工艺适用于聚氯乙烯塑料壁纸、复合纸质壁纸与墙布等裱糊工程及墙面、门等软包工程。
2、材料要求:2.1壁纸及墙布:为保证裱糊质量,各类壁纸、墙布的质量应符合设计要求与相应的国家标准。
种类有塑料壁纸、无基层壁纸、可剥离壁纸、预涂胶壁纸与分层壁纸等。
2.2胶粘剂(成品与现场调配两类)要求:2.2.1胶粘剂为水溶性。
2.2.2对基层与底纸都有良好的粘结力。
基层腻子应平整、坚实、牢固,无粉化、起皮与裂缝。
腻子的粘结强度应符合《建筑室内腻子》(JG/T3049)N型的规定。
2.2.3有不一定的防潮性,这样在基层有一定含水量时仍可使用,以便缩短工期。
基层颜色应一致。
2.2.4干燥后仍有一定的柔性,以习惯基层与壁纸与墙布的热伸缩。
2.2.5有一定的防霉性.霉菌的生长不仅会在壁纸与基层之间产生隔离层而影响粘结力,还会穿透壁纸在表面产生霉斑。
2.2.6如有防火要求则胶粘剂具有高温不起层性能。
软包墙面木框、龙骨、底板、面板等木材的树种、规格、等级、含水率与防腐处理。
裱糊前应用封闭底胶涂刷基层。
2.3软包材料:2.3.1软包墙面所用填充材料、纺织面料与龙骨、木基层板等均应进行防火处理。
2.3.2墙面防潮处理应均匀涂刷一层清油或者满铺油纸。
不得用沥青油毡做防潮层。
2.3.3木龙骨宜使用凹槽榫工艺预制,可整体或者分片安装,与墙体连接应紧密、牢固并满足设计要求,不得有腐朽、节疤、劈裂、扭曲等疵病,并预先经防腐处理。
2.3.4外饰面用的压条、分格框料与木贴脸等面料,通常使用工厂加工的半成品烘干料,含水率不大于12%,厚度应根据设计要求且外观没毛病的好料;并预先通过防腐处理。
2.6如设计采取轻质隔墙做法时,其基层、面层与其它填充材料务必符合设计要求与配套使用。
2.7罩面材料与做法务必符合设计图纸要求,并符合建筑内装修设计防火的有关规定。
2.8材料符合《人造板及其制品中甲醛释放含量》GB18580-2001及《壁纸中有害物质限量》GB18585-2001等要求。
裱糊与软包工程施工常用材料一、肢粘剂根据墙纸材料的特点和要求,可在市场上选购相应的胶粘剂,也可自行配制。
下面介绍几种配方(重量比)。
1.裱糊纸面纸基墙纸的肢粘剂(1)面粉加明矾10%或甲醛0.2% ;(2)面粉加酚0.02%或硼酸0.2%;(3)107胶:竣甲基纤维素(4%水溶液)=7.5:1。
2.裱糊塑料墙纸的肢粘剂裱糊塑料墙纸的胶粘剂的配合比,可参照表1-1所示。
性能亦好,各大城市基本上都有生产和供应。
3.棱糊玻璃纤维墙布的肢粘剂常用的是,聚酯酸乙烯酯乳液:羧甲基纤维素(2. 5%溶液)=60:40(重量比)。
在裱糊墙纸的胶粘剂中加入一定数量的羧甲基纤维素溶液,可使胶液保水性好而滑润,胶液变稠,涂刷时不沾刷子,便于施工操作;同时,羧甲基纤维素可解决胶液过稀或过稠的弊病,能控制胶液流淌,增强墙纸与墙面的粘结力,减少翘角与起泡等质量通病。
但须注意掺量要准确,掺多了则会降低胶粘剂的粘结力,对裱糊工程质量反而有害。
4.裱糊无纺'贴墙布的肢粘剂裱糊无纺贴墙布可用聚酯酸乙烯、浆糊粘结剂或聚酯酸、乙烯、羧甲基纤维素粘结剂。
常用的重量配合比是:(1)聚酯酸乙烯酯乳液:鹅牌化学浆糊:水=4:5:1(2)聚酯酸乙烯酯乳液:羧甲基纤维素(2.5%溶液):水= 5:4:15.其他肢粘材料各种进口墙纸,一般多附有配用的裱糊粘结材料——胶浆或墙纸粉,如德国产的“AICAFIEX”墙纸粉,“METYIAN” 汉高墙纸粉等。
国产的墙纸粉如“金虎牌”墙纸胶粉、BJ8504 粉末壁纸胶、BJ8505粉末壁纸胶等。
用墙纸粉调成的胶浆,一般涂于墙纸背面,而不涂在墙上。
墙纸粉与水的比例有1:15、1:20、1:40三种,分别用于裱贴塑料薄膜墙纸、厚墙纸和经过预处理的墙纸。
使用时先溶于冷水中,搅拌1〜2min,应边加粉边搅拌,否则容易结块。
静置25min后,再彻底搅拌一次,呈糊状即可使用。
由上海中南建筑材料厂生产的SJ -801墙纸粘结剂,其粘结效果也很好。
1 墙面软包裱糊和壁纸工程施工工艺做法1.1墙面裱糊壁纸施工方案及技术措施(1)施工准备1)材料壁纸塑料壁纸:以纸为底层,聚氯乙烯塑料为面层,经过复合、印花、压花等工序而制成。
玻璃纤维贴墙布:是中碱性玻璃布,表面涂有耐磨树脂,印有彩色图案而成,室内使用不变色,不老化,防火,防潮性能好。
无纺贴墙布:采用棉、麻天然纤维或涤晴等合成纤维,经过无纺成型,上树脂,印制彩色花纹而成。
2)主要工具裁纸工作台、壁纸刀、小辊、毛刷、铁制水平尺、油工刮板。
3)作业条件墙面抹灰完成,且经过干燥,含水率不高于8%。
门窗油漆已完成。
水电及设备,顶墙上预留埋已完。
墙面清扫干净,如有凹凸不平,缺棱掉角或局部面层损坏者,提前修补好且已干燥,预制混凝土表面提前刮石膏腻子找平。
如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳。
将突出墙面的设备部件等卸下收好,待粘贴完后将其重新装好复原。
易透底的薄型壁纸,粘贴前应先涂刷乳胶漆一道,使其颜色一致。
对施工人员进行技术交底时,应强调技术措施和质量要求。
大面积施工前应先做样板间,经鉴定符合要求后方可组织施工。
(2)操作工艺基层处理→计算用料、弹线→墙面壁纸的粘贴1)基层处理混凝土墙面根据原基层质量好坏,在清扫净的墙面上满刮1~2道石膏腻子,干后并用砂纸磨平、磨光;若为抹灰墙面,可满刮大白腻子1~2遍找平、磨光,且不可磨破灰皮;石膏板墙用嵌缝腻子将缝堵严,粘贴玻璃网格布或丝绸条、绢条等,然后局部刮腻子补平。
2)计算用料、弹线提前计算好顶、墙粘贴壁纸的张数及长度,并弹好第一张顶、墙面壁纸铺贴的位置线。
3)墙面壁纸的粘贴墙面基层处理按1)的要求进行,刷胶前应先检查其腻子是否坚实牢固,无起皮和裂缝后方可刷胶裱糊;否则应先将酥皮、开裂刮去,重新补腻子,干后磨平。
裁纸:按已量好的墙体高度放大2~3cm按其尺寸裁纸,一般应在案子上裁割,将裁好的纸用湿温毛巾擦后,摺好待用。
刷胶糊纸:应分别在纸上及墙上刷胶,其刷胶宽度应相吻合,墙上刷胶一次不应过宽。
