路堑施工控制要点
- 格式:xls
- 大小:17.50 KB
- 文档页数:1
路堑施工方案一、施工原理路堑施工是指为了修建公路、铁路等交通线路而进行的挖掘工程。
它是基于以下原理进行的:1. 土壤力学原理:根据土壤的力学性质,对路堑进行分析和计算,确保施工过程中的稳定性。
2. 地质勘探原理:通过地质勘探,了解地下地质情况,确定施工方案和施工方法。
3. 施工机械原理:选择适当的施工机械设备,提高施工效率和质量。
二、施工步骤1. 方案设计:根据路堑的规模和具体要求,制定施工方案。
包括施工时序、施工工艺和施工方法等内容。
2. 现场准备:清理施工现场,搭建施工临时设施,确定施工道路和施工区域。
3. 土方开挖:使用适当的挖掘机械进行土方开挖,根据设计要求进行坡度处理和边坡支护。
4. 土方处理:对挖掘后的土方进行处理,如平整、清理杂物等。
5. 边坡支护:根据土壤力学原理,选择适当的边坡支护方式,确保边坡的稳定性。
6. 排水处理:对路堑进行排水处理,以防止积水导致工程质量问题。
7. 后期处理:对施工现场进行清理,做好交通安全标线和道路修复等工作。
三、安全措施1. 施工前必须进行详细的安全交底和培训,确保工人掌握正确的安全操作方法。
2. 工作人员必须穿戴符合相关规定的安全装备,如安全帽、防护眼镜、防护手套等。
3. 严格按照施工方案进行作业,不得擅自调整或更改。
4. 遵守工地交通规则,设置明确的警示标识和安全警戒线,确保施工现场安全。
5. 定期对施工设备和机械进行维护和检修,确保其正常工作。
6. 加强施工现场的文明施工管理,在施工过程中做到噪声、粉尘和震动的控制,减小对周围环境和居民的影响。
四、施工质量控制1. 施工过程中,定期进行质量检查和验收,确保施工质量符合规范要求。
2. 根据设计要求,进行土壤的原位和室内试验,及时发现问题并采取相应的补救措施。
3. 坚持施工记录的完整性,记录关键节点的施工情况和质量数据,以备后续检查和验收。
4. 施工完工后,进行综合评估,总结经验教训,并提出改进措施。
第1篇一、项目概述本施工方案针对某道路工程中的路堑部分进行编制,旨在确保施工过程安全、高效、环保。
项目地点位于我国某省某市,道路全长约10公里,其中路堑部分长度为3公里。
本方案将详细阐述路堑施工的各个环节,包括施工准备、施工工艺、质量控制、安全措施等。
二、施工准备1. 施工组织(1)成立项目施工组织机构,明确项目经理、技术负责人、安全负责人等岗位职责。
(2)制定详细的施工计划,明确各阶段施工任务、时间节点、资源配置等。
(3)组织施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和意识。
2. 施工材料(1)根据设计要求,选用符合国家标准的路基填筑材料,如砂石、土石等。
(2)施工材料需具备质量合格证明,确保材料质量符合施工要求。
(3)材料堆放整齐,标识清晰,防止材料混淆和浪费。
3. 施工设备(1)配备挖掘机、装载机、推土机、压路机等大型施工设备。
(2)确保设备性能良好,定期进行维护保养。
(3)设备操作人员需具备相应的操作证书,确保操作规范。
4. 施工场地(1)清理施工场地,确保场地平整、开阔。
(2)设置临时排水设施,防止雨水浸泡路基。
(3)搭建施工便道,方便材料运输和施工人员通行。
三、施工工艺1. 路堑开挖(1)根据设计图纸,确定路堑开挖的起始点和终止点。
(2)采用挖掘机进行路堑开挖,开挖深度应满足设计要求。
(3)开挖过程中,注意保护边坡,防止边坡失稳。
(4)开挖后的土方及时清理,堆放整齐,便于后续施工。
2. 路基填筑(1)根据设计要求,确定路基填筑材料,并进行土质分析。
(2)采用推土机将填筑材料均匀摊铺在路堑底部。
(3)使用压路机对填筑材料进行压实,确保路基密实度。
(4)路基填筑完成后,进行平整度检查,确保路基表面平整。
3. 边坡防护(1)根据设计要求,选择合适的边坡防护措施,如植草、喷浆、土工布等。
(2)边坡防护材料需符合国家标准,确保防护效果。
(3)边坡防护施工过程中,注意保护生态环境,减少对周边环境的影响。

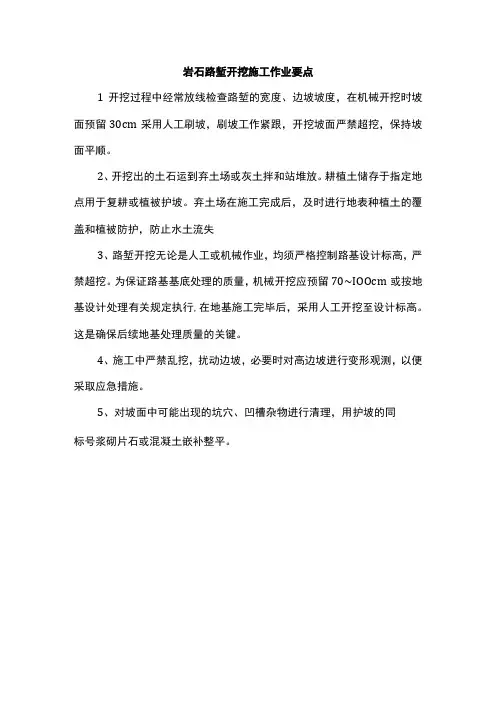

岩石路堑开挖施工作业要点
1开挖过程中经常放线检查路堑的宽度、边坡坡度,在机械开挖时坡面预留30cm采用人工刷坡,刷坡工作紧跟,开挖坡面严禁超挖,保持坡面平顺。
2、开挖出的土石运到弃土场或灰土拌和站堆放。
耕植土储存于指定地点用于复耕或植被护坡。
弃土场在施工完成后,及时进行地表种植土的覆盖和植被防护,防止水土流失
3、路堑开挖无论是人工或机械作业,均须严格控制路基设计标高,严禁超挖。
为保证路基基底处理的质量,机械开挖应预留70~IOOcm或按地基设计处理有关规定执行,在地基施工完毕后,采用人工开挖至设计标高。
这是确保后续地基处理质量的关键。
4、施工中严禁乱挖,扰动边坡,必要时对高边坡进行变形观测,以便采取应急措施。
5、对坡面中可能出现的坑穴、凹槽杂物进行清理,用护坡的同
标号浆砌片石或混凝土嵌补整平。
土质路堑开挖施工要点1、应先完成临时排水设施,确保施工作业面不积水;截水沟应与排水系统连接顺畅,确保水流通畅。
2、可作为路基填料的土方,应分类开挖、分类使用。
非适用材料应按设计要求或作为弃方按相关的规定处理。
3、土方开挖应自上而下进行,不得乱挖、超挖,严禁掏底开挖。
路堑开挖应严格按,设计图进行,坡面一次性成形,且应开挖一级、防护一级。
4、在开挖过程中,应采取技术措施保证边坡稳定。
在开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动。
同时,应采用测量仪器对已开挖的坡面进行复核,以确保开挖坡面不欠挖、不超挖。
5、进行路基开挖时,基于实际情况,如需修改设计边坡坡度、截水沟和边沟的位置时,应及时按规定报批。
边坡上稳定的孤石应保留。
6、开挖至零填、路堑路床部分后,应尽快进行路床施工;如不能及时进行,应在设计路床顶高程以上预留至少 30cm 厚的保护层。
7、挖方路基路床顶面终止高程,应预留因路床基底压实而产生的下沉量,其值通过试验确定。
8、路床施工前,应先开挖排水边沟,防止边坡雨水危害路床部分;路床需要换填时,应按设计要求进行,其压实度应满足《公路路基施工技术规范》的指标要求。
9、当路床土含水率高或为含水层时,应采取设置盲沟、换填、改良土质、土工织物等处理措施,路床填料除应满足规范要求外,还应具有良好的透水性能。
10、路床表层以下为非适用土、含水层、不满足 CBR 值材料或整理完成的路槽测试弯沉值不合格时,应换填符合路基强度的土。
换填深度应满足设计要求,一般为 80~100cm,并应分层回填压实,且压实度应满足规范要求。
11、填挖交界处应挖台阶与填方路堤相衔接,台阶宽度不宜小于压路机碾压宽度,路床顶面衔接长度不宜小于 5m。
12、弃方运至弃土场并按规定处理。
13、土方路堑开挖应根据地面坡度、开挖断面、纵向长度及出土方向,结合土方调配距离,选用安全、经济的开挖方案。
14、雨季施工地段,应做好防洪、防水、排水工作。

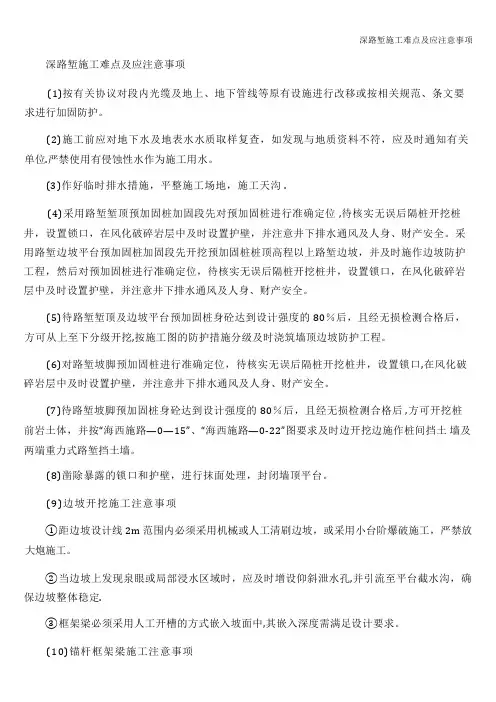

深路堑施工难点及应注意事项(1)按有关协议对段内光缆及地上、地下管线等原有设施进行改移或按相关规范、条文要求进行加固防护。
(2)施工前应对地下水及地表水水质取样复查,如发现与地质资料不符,应及时通知有关单位.严禁使用有侵蚀性水作为施工用水。
(3)作好临时排水措施,平整施工场地,施工天沟 .(4)采用路堑堑顶预加固桩加固段先对预加固桩进行准确定位 ,待核实无误后隔桩开挖桩井,设置锁口,在风化破碎岩层中及时设置护壁,并注意井下排水通风及人身、财产安全。
采用路堑边坡平台预加固桩加固段先开挖预加固桩桩顶高程以上路堑边坡,并及时施作边坡防护工程,然后对预加固桩进行准确定位,待核实无误后隔桩开挖桩井,设置锁口,在风化破碎岩层中及时设置护壁,并注意井下排水通风及人身、财产安全。
(5)待路堑堑顶及边坡平台预加固桩身砼达到设计强度的 80%后,且经无损检测合格后,方可从上至下分级开挖,按施工图的防护措施分级及时浇筑墙顶边坡防护工程。
(6)对路堑坡脚预加固桩进行准确定位,待核实无误后隔桩开挖桩井,设置锁口,在风化破碎岩层中及时设置护壁,并注意井下排水通风及人身、财产安全。
(7)待路堑坡脚预加固桩身砼达到设计强度的 80%后,且经无损检测合格后 ,方可开挖桩前岩土体,并按“海西施路—0—15”、“海西施路—0-22”图要求及时边开挖边施作桩间挡土墙及两端重力式路堑挡土墙。
(8)凿除暴露的锁口和护壁,进行抹面处理,封闭墙顶平台。
(9)边坡开挖施工注意事项①距边坡设计线 2m 范围内必须采用机械或人工清刷边坡,或采用小台阶爆破施工,严禁放大炮施工。
②当边坡上发现泉眼或局部浸水区域时,应及时增设仰斜泄水孔,并引流至平台截水沟,确保边坡整体稳定.③框架梁必须采用人工开槽的方式嵌入坡面中,其嵌入深度需满足设计要求。
(10)锚杆框架梁施工注意事项①锚杆施作前应选择在花岗岩<4—W4>、<4—W3>及粉质粘土<3>中进行拉拔试验,试验孔数不少于 3 孔。
低填浅挖、深挖路堑质量控制要点一、低填浅挖质量控制要点1、填方高度小于2.15m及挖方路床为土质及全风化石质的路基属于低填浅挖路基,为保证路基填土能更好的被压实,应对低填浅挖路基进行特殊处理。
①低填路段,填土高度小于(路面厚度+路床厚度120cm)时,应对路床厚度(120cm)范围内土体进行超挖回填碾压。
②在零填或土质挖方段,挖至上路床底面(路面厚度+上路床厚度30cm),首先对其下部90cm的路床进行CBR值检验,若CBR不满足表列要求时,予以挖除,挖除后路床回填合格材料碾压;若CBR合格再进行压实度检测,如果达不到96%,则采用重型压路机压实;若CBR、压实度均满足要求,则不需进行特殊处理。
③路床采用级配良好的砾类土、砂类土、碎石类土等作为填料,最大粒径不大于100mm。
二、深挖路堑质量控制要点1、深挖方路基是指边坡高度H≥20m土质挖方路基及边坡高度H≥30.0m石质挖方路基。
(1)设计原则。
路堑边坡加固工程设计原则遵循“一次根治,不留后患”的原则,以稳定为本,加固为主,排水、防护并重,并尽量考虑绿化环保、恢复自然景观等多种因素综合处理,确保施工中的临时稳定和通车后的长期稳定;遵循“缓坡率、弱支护”的设计原则;遵循防治结合、综合治理的设计思路;将动态设计贯穿于整个工程建设的过程中,及时调整和优化设计方案,以保证处治方案的经济合理性和可行性,保障工程建设顺利实施。
(2)设计概况①边坡加固安全系数。
本项目工程地质条件较好,具体工程地质情况详见工点地质勘察报告,分析计算时边坡加固安全系数一般正常工况下取1.3,非正常工况(自重+暴雨)取1.2。
②坡形坡率设计。
深挖方边坡的设计,综合考虑了岩土体稳定性、地形条件、挖方土石的路用性能,以及邻近路段挖填方平衡等各种因素。
对山体不大、挖方土石为优质填料的路堑边坡,优先考虑放缓边坡,一般放缓至1:1~1:1.25,以边坡自稳为原则,以减少防护工程数量,对山高坡陡的路段,不具备放坡地形条件时,挖方边坡一般采用1:0.75~1:1的坡比,以控制边坡规模,同时采用锚固等进行工程防护。

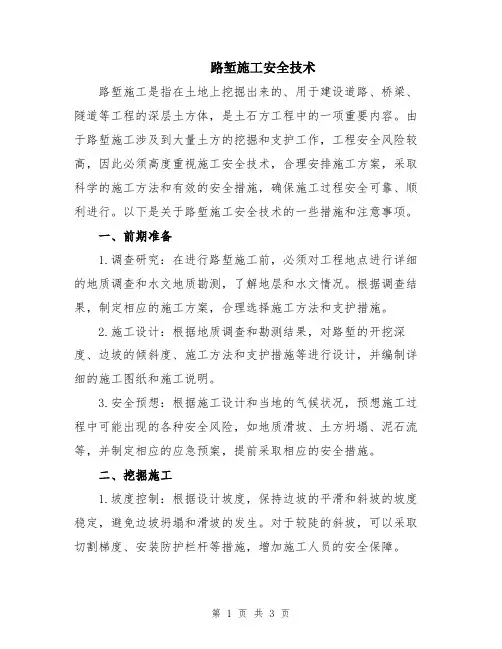

路堑施工安全技术路堑施工是指在土地上挖掘出来的、用于建设道路、桥梁、隧道等工程的深层土方体,是土石方工程中的一项重要内容。
由于路堑施工涉及到大量土方的挖掘和支护工作,工程安全风险较高,因此必须高度重视施工安全技术,合理安排施工方案,采取科学的施工方法和有效的安全措施,确保施工过程安全可靠、顺利进行。
以下是关于路堑施工安全技术的一些措施和注意事项。
一、前期准备1.调查研究:在进行路堑施工前,必须对工程地点进行详细的地质调查和水文地质勘测,了解地层和水文情况。
根据调查结果,制定相应的施工方案,合理选择施工方法和支护措施。
2.施工设计:根据地质调查和勘测结果,对路堑的开挖深度、边坡的倾斜度、施工方法和支护措施等进行设计,并编制详细的施工图纸和施工说明。
3.安全预想:根据施工设计和当地的气候状况,预想施工过程中可能出现的各种安全风险,如地质滑坡、土方坍塌、泥石流等,并制定相应的应急预案,提前采取相应的安全措施。
二、挖掘施工1.坡度控制:根据设计坡度,保持边坡的平滑和斜坡的坡度稳定,避免边坡坍塌和滑坡的发生。
对于较陡的斜坡,可以采取切割梯度、安装防护栏杆等措施,增加施工人员的安全保障。
2.场地排水:在挖掘过程中,如果发现积水较多或者地下水位较高,需要及时进行排水处理。
可以采用排水井、水泥板等方法将积水排除,保证施工现场的干燥和安全。
3.土方支护:针对挖掘过程中土方的坍塌和滑动问题,需要采取适当的支护措施。
常见的支护方式有护坡、喷护、钢支撑等,根据实际情况选择合适的支护方式,并保持支护结构的稳定和牢固。
三、工地安全管理1.施工围栏:在施工现场周围设置围栏,禁止无关人员和车辆进入施工区域。
围栏应采用牢固、稳定的材料,确保围栏的有效性,防止施工现场的意外事故发生。
2.安全教育:在施工人员进场前进行专业技能培训和安全知识教育,使其熟悉施工工艺和安全操作规程,提高安全意识和自我保护能力。
定期组织安全培训和演练,加强安全技能的实践操作。
路堑工程施工方法及工艺摘要:路堑工程是道路建设中常见的一种工程形式,用于挖掘不同地势或地形上的路段。
本文将介绍路堑工程的施工方法和工艺,包括前期准备工作、挖掘与支护、排水处理、填筑与夯实等方面。
一、前期准备工作路堑工程施工前需要进行详细的现场勘测和设计,确定勘测线路、勘测断面以及土方开挖量等。
同时,还需要制定详细的施工计划和安全技术措施。
在施工前,需要将施工区域进行围挡封闭,确保安全。
二、挖掘与支护在路堑工程中,挖掘是一个重要的环节。
挖掘工作需要按照设计要求进行,控制挖方深度和坡度。
在挖掘过程中,应及时清理挖方内的杂物,并保持挖方壁面的平整。
为了确保挖掘过程的安全和施工质量,在挖掘同时还需要进行支护工作。
常用的支护方式包括喷锚、钻爆法、挡土墙和防护网等。
选择适合的支护方式可以提高路堑工程的稳定性和安全性。
三、排水处理在路堑工程中,排水处理是必不可少的一项工作。
根据设计要求和实际情况,选择适当的排水方式。
常用的排水方式包括自然排水、泵站排水和管道排水等。
在施工过程中,要及时清理排水沟渠,确保排水畅通。
四、填筑与夯实完成挖掘和排水处理后,需要进行填筑与夯实工作。
填筑材料应符合设计要求,并进行合理的压实。
常用的填筑材料包括土方、碎石、砂石等。
填筑过程中,要注意控制填筑层的厚度和坡度,确保填筑的均匀性和密实度。
夯实工作是填筑工作的重要环节,通过夯实可以提高填筑层的密实度和稳定性。
夯实工具主要有振动碾、振动锤等。
在夯实过程中,要按照设计要求进行夯实,保证填筑层的质量。
五、施工注意事项1. 严格按照设计要求进行施工,控制施工质量。
2. 在挖掘和支护过程中,要进行及时巡视和检查,确保施工安全。
3. 选择合适的排水方式,并保持排水畅通。
4. 填筑和夯实过程中,坚持按照设计要求进行,保证填筑层的质量。
5. 施工过程中需严格遵守安全操作规程,保证施工人员的安全。
结论:路堑工程的施工方法和工艺是保证工程质量和施工安全的关键。

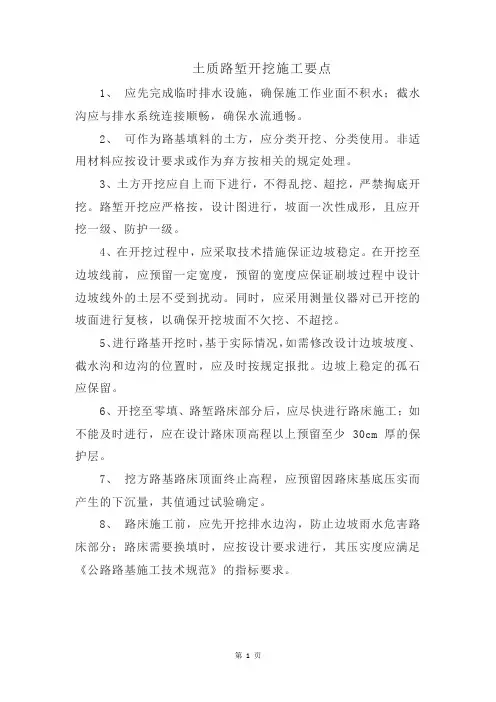

土质路堑开挖一、施工要点1、土方路堑开挖应根据地面坡度、开挖断面、纵向长度及出土方向,结合土方调配距离,选用安全、经济的开挖方案。
2、可作为路基填料的土方,必须分类开挖和使用,非适用材料做弃方处理。
3、较短的路堑采用横挖方法,路堑深度较大时,应分成几个台阶进行开挖;较长的路堑采用纵挖法,按横断面全宽纵向分层开挖或采用通道式纵挖法开挖;超长路堑采用分段纵挖法开挖。
4、开挖过程中,必须采用采取措施保证边坡稳定;开挖至边坡时预留至少30cm,保证刷坡过程中设计边坡线外的土层不受到扰动,同时对已开挖的坡面进行修复,确保开挖坡面是不欠挖、不超挖。
5、开挖至路床部分后,必须先开挖排水沟并尽快进行路床施工。
否则,应在设计路床顶高程以上预留至少30cm厚的保护层。
6、当路床土含水率高或为含水层时,及时按照设计的盲沟、换填、改良土质、土工织物等处理措施进行施工。
7、路床表层以下为非适用土、不满足CBR值的材料或整理完成的路槽测试弯沉值不合格时,必须换填符合要求的填料,换填深度满足设计要求,且不宜小于80cm,分层回填压实。
二、质量控制要点和监理要求点1、防、排、截水设施系统完善。
2、严格控制开挖方式,选定合适的运输路线,保证运输道路安全、畅通。
3、随时检查开挖界面,防止超挖和欠挖。
应对边坡率进行动态设计。
4、经常检查开挖边坡的稳定性,防止边坡溜塌。
5、开挖将至路床顶时,复测高程,在适当位置标注开挖高程,防止超挖。
超挖后,不得用虚土回填,必须用压实设备或小型夯实设备分层压(夯)实到规定要求。
6、路基表面平整,线形平顺、圆滑;边坡坡面平顺、稳定,没有亏坡现象,曲线圆滑;碎落台位置准确,整齐。
三、土质路堑常见质量问题的防治及管理措施1、路堑边坡溜塌防治机及管理措施。
(1)施工中经常对边坡加以复核,确保边坡坡率符合设计要求。
(2)及时进行边坡支护,未支护边坡应加盖塑料膜防水。
(3)开挖至边坡时预留足够的宽度。
2、边坡坡面欠挖防治及管理措施。

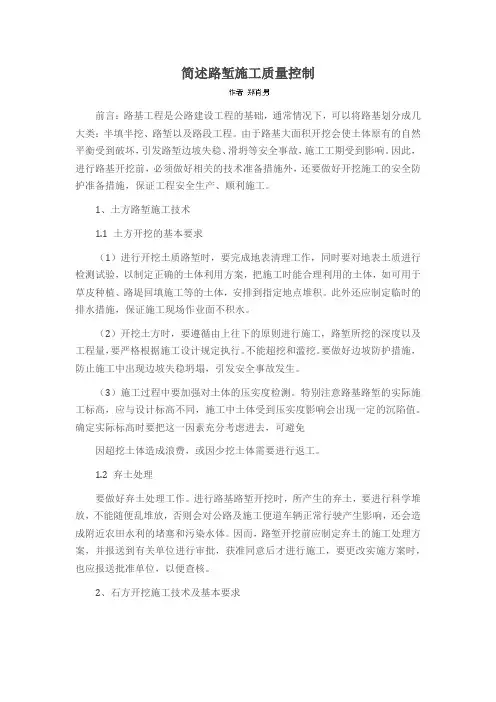

简述路堑施工质量控制前言:路基工程是公路建设工程的基础,通常情况下,可以将路基划分成几大类:半填半挖、路堑以及路段工程。
由于路基大面积开挖会使土体原有的自然平衡受到破坏,引发路堑边坡失稳、滑坍等安全事故,施工工期受到影响。
因此,进行路基开挖前,必须做好相关的技术准备措施外,还要做好开挖施工的安全防护准备措施,保证工程安全生产、顺利施工。
1、土方路堑施工技术1.1 土方开挖的基本要求(1)进行开挖土质路堑时,要完成地表清理工作,同时要对地表土质进行检测试验,以制定正确的土体利用方案,把施工时能合理利用的土体,如可用于草皮种植、路堤回填施工等的土体,安排到指定地点堆积。
此外还应制定临时的排水措施,保证施工现场作业面不积水。
(2)开挖土方时,要遵循由上往下的原则进行施工,路堑所挖的深度以及工程量,要严格根据施工设计规定执行。
不能超挖和滥挖。
要做好边坡防护措施,防止施工中出现边坡失稳坍塌,引发安全事故发生。
(3)施工过程中要加强对土体的压实度检测。
特别注意路基路堑的实际施工标高,应与设计标高不同,施工中土体受到压实度影响会出现一定的沉陷值。
确定实际标高时要把这一因素充分考虑进去,可避免因超挖土体造成浪费,或因少挖土体需要进行返工。
1.2 弃土处理要做好弃土处理工作。
进行路基路堑开挖时,所产生的弃土,要进行科学堆放,不能随便乱堆放,否则会对公路及施工便道车辆正常行驶产生影响,还会造成附近农田水利的堵塞和污染水体。
因而,路堑开挖前应制定弃土的施工处理方案,并报送到有关单位进行审批,获准同意后才进行施工,要更改实施方案时,也应报送批准单位,以便查核。
2、石方开挖施工技术及基本要求进行石质路堑开挖施工时,要根据公路路线所在地质条件、岩体特征、边坡高度、一级公路施工要求等进行综合考虑,科学合理地制定路堑设计、施工方案,保证结构物的整体稳定性和安全性。
开挖石方的方法,可根据岩石的软硬程度及工程量大小,确除人工或机械开挖,对于机械确实难以挖除的,则应采用爆破法施工,可根据具体实际情况选用不同的爆破方法。
路堑高边坡滑坡处治及施工要点一、路堑高边坡滑坡治理措施:1.地质勘察:对路堑边坡进行全面的地质勘察,了解边坡的地质构造、土质特性、坡度、坡高等参数,确定滑坡的原因和类型,为后续的治理工作提供依据。
2.水分控制:水分是导致边坡滑动的主要因素之一,需要采取措施控制水分的渗入和积聚。
可以采取排水系统,如排水沟、排水管等,将水分导入地下水系统或引导至下游水体。
3.加固措施:针对边坡滑动的原因,采取相应的加固措施。
比如,对于地质层间滑动,可以采用锚杆加固、喷射混凝土、防渗墙等方式来增强边坡的稳定性。
4.支护结构:对于较高的路堑边坡,可以考虑采用支护结构来增加边坡的稳定性。
常用的支护结构有挡土墙、挡土板等,可以根据实际情况选择合适的支护结构。
5.植被恢复:恢复和增加边坡的植被可以有效地提高边坡的抗滑能力。
可以在边坡上种植适应当地气候和土质条件的植物,形成坚固的根系网络,减少土壤侵蚀和滑坡的发生。
二、路堑高边坡滑坡施工要点:1.选择合适的施工时间:在施工前需要了解当地的气象条件和地质状况,选择适宜的施工时间。
避免在雨季或者其他不利于施工的时候进行施工。
2.施工分段进行:根据实际情况,将整个治理工程划分为若干个小段进行施工。
这样可以有针对性地采取措施,减少施工的难度和风险。
3.施工过程监测:在施工过程中需要注意对治理工程的监测。
比如,可以设置地下水位检测装置,对边坡滑动的变化进行实时监测,及时发现问题并采取措施。
4.施工质量保证:在施工过程中需要保证施工质量。
严格按照设计和规范要求进行施工,确保加固措施的稳固可靠。
5.施工后的维护和管理:在治理工程完成后,需要进行合理的维护和管理。
对于植被恢复的边坡,需要适时修剪和养护,保证植被的生长和稳定。
总之,对于路堑高边坡滑坡的治理需要综合考虑地质与水文条件,采取相应的加固措施和施工要点,确保边坡的稳固和安全。
同时,需要根据具体情况定期检查维护和管理,确保治理效果的持久。
土质路堑开挖一、施工要点1、土方路堑开挖应根据地面坡度、开挖断面、纵向长度及出土方向,结合土方调配距离,选用安全、经济的开挖方案。
2、可作为路基填料的土方,必须分类开挖和使用,非适用材料做弃方处理。
3、较短的路堑采用横挖方法,路堑深度较大时,应分成几个台阶进行开挖;较长的路堑采用纵挖法,按横断面全宽纵向分层开挖或采用通道式纵挖法开挖;超长路堑采用分段纵挖法开挖。
4、开挖过程中,必须采用采取措施保证边坡稳定;开挖至边坡时预留至少30cm,保证刷坡过程中设计边坡线外的土层不受到扰动,同时对已开挖的坡面进行修复,确保开挖坡面是不欠挖、不超挖。
5、开挖至路床部分后,必须先开挖排水沟并尽快进行路床施工。
否则,应在设计路床顶高程以上预留至少30cm厚的保护层。
6、当路床土含水率高或为含水层时,及时按照设计的盲沟、换填、改良土质、土工织物等处理措施进行施工。
7、路床表层以下为非适用土、不满足CBR值的材料或整理完成的路槽测试弯沉值不合格时,必须换填符合要求的填料,换填深度满足设计要求,且不宜小于80cm,分层回填压实。
二、质量控制要点和监理要求点1、防、排、截水设施系统完善。
2、严格控制开挖方式,选定合适的运输路线,保证运输道路安全、畅通。
3、随时检查开挖界面,防止超挖和欠挖。
应对边坡率进行动态设计。
4、经常检查开挖边坡的稳定性,防止边坡溜塌。
5、开挖将至路床顶时,复测高程,在适当位置标注开挖高程,防止超挖。
超挖后,不得用虚土回填,必须用压实设备或小型夯实设备分层压(夯)实到规定要求。
6、路基表面平整,线形平顺、圆滑;边坡坡面平顺、稳定,没有亏坡现象,曲线圆滑;碎落台位置准确,整齐。
三、土质路堑常见质量问题的防治及管理措施1、路堑边坡溜塌防治机及管理措施。
(1)施工中经常对边坡加以复核,确保边坡坡率符合设计要求。
(2)及时进行边坡支护,未支护边坡应加盖塑料膜防水。
(3)开挖至边坡时预留足够的宽度。
2、边坡坡面欠挖防治及管理措施。
路堤及路堑施工安全防护措施1.路基施工的安全、防护措施(1)本地段树木、灌木繁盛,清表时严禁放火焚烧,以免引起火灾。
(2)砍伐树木时,伐树周围布置警戒,并注意树木的倒向,以免倾倒伤人,大风、雨雾天禁止进行伐树作业。
(3)拆除建筑物前制定安全可靠的拆除方案,并进行警戒。
拆除必须由上而下,先外后内,严禁数层同时作业及采用掏空、挖切作业。
2.路堑施工的安全、防护措施(1)开工前,确定爆破危险区,非施工人员禁止进入施工场地,并采取有效措施防止人、畜、建筑物和其它公共设施受到危害和损坏。
(2)在危险区的边界设置明显的警示标志,建立警戒线和显示爆破时间的警戒信号,在危险区的入口或附近道路要设置明显标志,并派专人看守,严禁往来人员在爆破时进入危险区。
(3)石方爆破以小型及松动爆破为主,制定详细的技术安全措施报监理工程师审批,经审批后按批准的方案、方法进行大规模爆破。
(4)爆破作业前必须对靠近铁路、公路边用竹子或木头做成的排架进行防护,对附近的电缆、电线进行必要的防护,并经监理工程师认可。
(5)钻爆时,严格控制炮眼深度、方向、装药量及炮泥的堵塞长度。
确保起爆时不发生飞石。
(6)高陡边坡施工时作业人员必须绑系安全带,开挖工作与装运作业相互错开,当所有岩面危石清除干净后,方可恢复交通及施工。
(7)爆破后,先由专业人员进入现场,在确认所有炸药均全部起爆,无瞎爆的情况下,其他人员方可进入现场。
(8)土方开挖时严禁掏洞作业,操作人员保持足够的安全距离。
(9)滑坡地段的开挖从两侧向中部自上而下进行,并加强支护,施工中设专人观察。
(10)机械施工时,机械与边缘保持一定的安全距离,弃碴时在尽头设置车挡,并使机械处于良好的工作状态。
机械间距保持不小于8m。
(11)高边坡的深挖高填作业。
对高路堑施工保持边坡稳定,并经常检查边坡坡面的稳定,机械施工时注意施工顺序。
高填段施工严格按设计边坡填筑,并做好相关的防护措施。
(12)现场安全员持证上岗。
路堑施工工艺及施工要点一、路堑施工流程
路堑施工工艺框图
二、路堑施工要点
1、施工前先恢复中线、复测断面、测设开挖边线,鉴定既有坡面是否稳定,如不稳定,采取必要的加固措施。
2、做好堑顶截、排水设施,并随时注意检查,确保畅通。
临时性排水设施与永久性排水设施结合进行。
3、土方开挖以机械为主,施工时分段进行,每段自上而下分层开挖。
采用人工配合挖掘机整刷边坡,对不便于机械施工的地段采用人力开挖。
严禁采用爆破法施工和掏洞施工。
4、开挖过程中,派专人仔细检查开挖坡面稳定情况,发现问题及时加固处理。
5、路堑开挖避免超挖或欠挖。
路床顶面标高,必须考虑因压实而产生的下沉量,其值由试验确定。
6、加强测量控制,使用坡度尺控制坡率,边坡随开挖随成形,保持边坡平顺,并按设计要求做好边坡防护施工。
7、当因气候条件使挖出的材料无法按照本规范的要求用于填筑路基或无法压实时,暂时停止开挖,直到气候条件转好。
8、路堑基床施工,开挖接近堑底时,鉴别核对地质,然后按基床设计断面测量放样,开挖修整,或按设计采取压实、换填等措施。
9、如遇石方,根据岩石的类别、风化程度、岩层产状、岩体断裂构造施工环境等因素综合确定最佳施工方案。
对于软石和强分化岩石能用机械开挖的采用机械开挖,不能用机械直接开挖的采用人工配合机械开挖。
深路堑施工难点及应注意事项(1)按有关协议对段内光缆及地上、地下管线等原有设施进行改移或按相关规范、条文要求进行加固防护。
(2)施工前应对地下水及地表水水质取样复查,如发现与地质资料不符,应及时通知有关单位。
严禁使用有侵蚀性水作为施工用水。
(3)作好临时排水措施,平整施工场地,施工天沟。
(4)采用路堑堑顶预加固桩加固段先对预加固桩进行准确定位,待核实无误后隔桩开挖桩井,设置锁口,在风化破碎岩层中及时设置护壁,并注意井下排水通风及人身、财产安全。
采用路堑边坡平台预加固桩加固段先开挖预加固桩桩顶高程以上路堑边坡,并及时施作边坡防护工程,然后对预加固桩进行准确定位,待核实无误后隔桩开挖桩井,设置锁口,在风化破碎岩层中及时设置护壁,并注意井下排水通风及人身、财产安全。
(5)待路堑堑顶及边坡平台预加固桩身砼达到设计强度的80%后,且经无损检测合格后,方可从上至下分级开挖,按施工图的防护措施分级及时浇筑墙顶边坡防护工程。
(6)对路堑坡脚预加固桩进行准确定位,待核实无误后隔桩开挖桩井,设置锁口,在风化破碎岩层中及时设置护壁,并注意井下排水通风及人身、财产安全。
(7)待路堑坡脚预加固桩身砼达到设计强度的80%后,且经无损检测合格后,方可开挖桩前岩土体,并按“海西施路-0-15”、“海西施路-0-22”图要求及时边开挖边施作桩间挡土墙及两端重力式路堑挡土墙。
(8)凿除暴露的锁口和护壁,进行抹面处理,封闭墙顶平台。
(9)边坡开挖施工注意事项①距边坡设计线2m范围内必须采用机械或人工清刷边坡,或采用小台阶爆破施工,严禁放大炮施工。
②当边坡上发现泉眼或局部浸水区域时,应及时增设仰斜泄水孔,并引流至平台截水沟,确保边坡整体稳定。
③框架梁必须采用人工开槽的方式嵌入坡面中,其嵌入深度需满足设计要求。
(10)锚杆框架梁施工注意事项①锚杆施作前应选择在花岗岩<4-W4>、<4-W3>及粉质粘土<3>中进行拉拔试验,试验孔数不少于3孔。
路堑低于原地面的挖方路基称为路堑,指从原地面向下开挖而成的路基形式。
它能起到缓和道路纵坡或越岭线穿越岭口控制标高的作用。
施工要求:减少对当地自然地理环境的影响.词语释义路堑(cutting),全部由地面开挖出的路基,属于全路堑、半路堑、半山峒.路堑,汉语读音“luqian”都是第四声,在实际工程中常读“luzan",目的是为了避免和“路肩”误读.路堑,通过开挖天然地面做成的路基。
其主要作用为缓和道路纵坡或越岭线穿越岭口控制标高.路堑通过的地层,在长期的生成和演变过程中,一般具有复杂的地质结构。
路堑边坡处于地壳表层,开挖暴露后,受各种条件与自然因素的作用,容易发生变形和破坏,应慎重对待.特别要注意处理好深路堑的设计,这是一项较复杂的技术问题.路堑边坡设计主要是确定断面形式和边坡坡度等问题。
路堑类别和边坡路堑一般有土质路堑和岩质路堑。
土质路堑又可分为粘土、砂粘土、粘砂土和粗、中、细、粉等砂类土路堑;碎石类土路堑又可分为碎石(卵石)土、砾石土和块石土路堑;岩石路堑有各种岩质路堑和半岩质岩层路堑;特殊土路堑包括黄土、膨胀土、软土和多年冻土路堑等.[1]土质路堑边坡一般可按表查询来选择边坡。
必要时,应进行边坡稳定性的分析。
碎石类土路堑边坡设计通常采用工程地质法,即根据土的成因、岩块成分和大小、密实程度和安息角,并结合水文地质条件和边坡高度分析确定,必要时,进行边坡稳定性分析。
岩石路堑边坡的稳定性分析常较土质路堑困难。
一般多用工程地质法结合前人的经验确定,大型、重点工程也可参照岩石力学的检算方法进行校核。
[1]施工要求路堑,施工边坡稳定性要好,须设置边沟,必要时还须设置截水沟以利排水。
路堑破坏了原地层的天然平衡状态,不利于排水,通风;其稳定性主要取决于地质与水文条件,以及边坡深度和边坡坡度。
①做好沿线自然情况等基础资料的调查收集,作为设计的依据。
②根据路线纵断面设计确定的填挖高度,进行路基主体工程设计.③山岭重丘区大填大挖路基要进行方案比选,确保边坡稳定可靠.④陡坡上的半填半挖路基,要因地制宜,采用经济适宜的支挡结构型式。
路堑开挖施工方案路堑开挖施工方案一、施工前准备1. 成立项目部,明确项目负责人及相关责任人员。
2. 确定施工队伍,指定各项工作任务,并配备足够的人员和设备。
3. 按照工程要求,采购并检查所需的材料和设备。
4. 制定详细的施工方案,包括施工步骤、施工机械设备、安全措施等。
二、确定施工区域和安全措施1. 根据设计要求和现场实际情况,确定路堑开挖区域。
2. 在施工区域的四周设置围栏和警示牌,警示过往行人和车辆注意施工区域。
3. 安装标志牌和提供安全通道,确保施工过程中的人员和车辆安全。
三、机械设备的准备和安装1. 根据设计要求和现场实际情况,选择合适的挖掘机具和其他机械设备。
2. 对机械设备进行检查和维护,确保设备正常工作。
3. 安装设备,并按照操作说明进行操作培训和安全培训。
四、施工的具体步骤1. 根据设计要求进行现场勘测,确定开挖的深度和宽度,并确定挖掘机的操作路线。
2. 根据设计要求,将施工区域的表层土壤移走。
3. 采用挖掘机具进行路堑的开挖,根据施工方案控制开挖的深度和斜度。
4. 将挖掘出的土方进行分类,再次利用或者进行处理。
5. 施工过程中,根据实际情况进行必要的支护措施,并及时向上级汇报。
6. 开挖完毕后,对施工现场进行清理,恢复原状。
五、安全保障1. 严格按照相关的安全操作规程进行施工,确保人员和设备的安全。
2. 定期组织安全会议,检查施工现场和设备,及时发现并解决安全隐患。
3. 加强施工人员的安全培训,提高他们的安全意识和操作技能。
4. 在施工现场设置警示标志、安全通道等,确保施工现场的安全有序。
六、施工质量控制1. 在施工过程中,按照设计要求进行施工,确保开挖的深度和宽度符合要求。
2. 对施工现场进行巡视和检查,及时发现并解决施工质量问题。
3. 根据施工过程中的实际情况,及时调整施工步骤和方法,提高施工质量。
以上,就是一份路堑开挖施工方案的主要内容。
在实施过程中,需要根据具体情况进行具体调整,确保施工安全和施工质量。
路堑施工安全控制措施
(1)现场道路平整、坚实、保持畅通,危险地点悬挂符合安全标志的标牌,施工现场设置安全宣传标语、警示标志,严禁非工作人员出入。
(2)施工现场临时用电严格按照三相五线制布设电线,做到二级保护,三级控制,一机一闸一箱一漏一锁。
(3)注意行车安全,严格遵守交通法规,遵守交通秩序,文明驾驶、礼貌行车。
(4)严禁机械带病运转、超负荷作业,夜间作业应有足够的照明设备,工作视线不清时不得作业。
(5)在爆破作业中,要严格遵守爆破安全规程中有关爆破材料的贮存与保管条例。
(6)路堑露天爆破的起爆站及观测站不许设在下风方向,并设有完备的急救措施。
(7)路堑临近施工场地及施工便道时,爆破安全距离范围内应设置安全警示标志,安排专人指挥车辆及人员。
(8)立体交叉作业时不得在同一垂直方向上下操作;注意边坡上方落石,开挖时将边坡面松石清理干净;安全防护栏要求固定牢靠,必要时加斜撑支持。
(9)从事爆破的人员,必须通过爆破技术培训,并持有合格证。
各项爆破施工作业应分工明确,专人负责,并制定具体的岗位负责制。
(10)及时做好排水措施,保证排水顺畅。
雨季加强对边坡和堑顶的检查,防止滑塌。
路堑施工操作要点1、施工方法根据测量员放出的路基红线及开挖线,清除地表以下30cm范围内有机土、种植土以及建筑垃圾,确保挖方范围清表完后地表无杂草、植物根系等杂物。
清表土、弃土运送到指定地点,严禁填筑到路基。
挖方采用机械开挖,机械开挖不到的边角采用人工开挖。
开挖至零填、路堑路床部分后,应尽快进行路床施工;如不能及时进行,宜在设计路床顶标高以上预留至少300mm厚的保护层,确保施工作业面不积水。
路基开挖自上而下分层逐层开挖,路基按开挖深度分级开挖,每10m一级:边坡高度小于10m时,采用直线形边坡,按1:1.5的坡率放坡,开挖深度大于10m时采用折线形边坡,上下级边坡坡率为1:1.5,两级间处设置2m宽平台(后附简易开挖图)。
开挖过程中随时用坡度尺校核,保证边坡率准确无误。
防止边坡部位超挖和欠挖;施工中测量员及时测量,保证边坡位置正确,当开挖至边坡平台时,预留50cm的保护层人工清理。
刷坡修整及时检查堑坡坡度,避免二次刷坡。
路基开挖过程中要按实际情况设置临时排水沟。
边沟与截水沟开挖时从下游向上游开挖,并及时进行防漏措施,以防渗漏、积水和冲刷边坡及路基。
2、安全措施(1)开挖前首先按照技术员指定的地方人工开挖探沟,探明地下是否有电缆、光缆、管线。
(2)开挖前根据开挖线及红线位置设置简易截水沟,避免积水冲刷边坡、浸泡边坡坡脚和雨季对已成边坡的冲刷。
(3)施工现场应有明显的安全标志;危险地区必须悬挂“危险”或者“禁止通行”等标志。
(4)施工所用各种机具设备和劳动保护品应定期进行检查和必要的试验,保证其经常处于良好状态。
不合格的机具设备和劳动保护用品严禁使用。
(5)作业前应对机械做详细的检查,严禁机械带病作业。
(6)做好当地水系、植被的保护工作,在施工时对路基边坡及时进行防护与植被绿化。
(7)凡对环境有污染的废物,如挖方弃土、建筑垃圾、生产垃圾、废弃材料等,弃在指定地点处理。
(8)取弃土场及其他施工区域范围做好环保及生态环境的恢复工作。
短路堤及路堑施工技术要点一、挖方路基施工注意事项1、路基开工前,应在全面理解设计文件要求和设计交底的基础上,进行现场调查和核对。
2、全段路基施工宜在旱季进行,以避开雨季由于地下水位上升和农灌期用水需要所造成的地基土过湿和干扰。
雨季施工期间,应及时做好排水工作,避免边坡受雨水冲刷和降雨下渗而失稳。
3、坡面开挖应由上至下逐级开挖,每开挖一级应及时进行防护支挡及加固施工,以免边坡暴露时间太长而失稳。
4、硬质岩路堑施工中在坡面附近3m范围内应采用光面爆破和预裂爆破施工技术,严格控制药量和爆破引起的加速度,严禁采用大中型爆破法及掏底法施工。
5、重视施工期间的临时排水工程,挖方路段应结合山坡截水沟的位置开挖临时排水沟,避免雨水冲刷坡面,影响边坡稳定。
当路线经过地下水较丰富的填方路段时,除设置片石排水沟以加速排水外,在路基施工前还必须沿路线纵、横向开挖临时排水沟,以排除地表积水、降低地下水及降低地表土含水量。
应在冲沟或水田地表汇水上方增设截水沟,以及增加临时排水设施排除地表水。
6、加强施工地质工作,贯彻动态设计原则。
由于勘察手段及勘探数量的局限性,地质资料与实际情况可能有一定出入,高边坡软质岩土及不利结构面也只有在路堑开挖后方可明了,因而施工阶段应加强现场核对和地质状况调查工作,并及时与业主及现场设计代表联系,根据实际情况调整完善设计,做到既安全合理,又经济实用,达到最满意的施工效果。
二、填方路基施工注意事项1、路堤在填筑前,应按照设计要求清除地表覆盖层,对施工场地进行必要的平整,必要时应对基底进行强夯处理。
施工前应注意调查场地及周边的工程地质条件并与原设计条件进行对比,若新发现存在软弱地基、岩溶等不良地质或与原设计条件不符时,应及时与业主及现场设计代表联系,根据实际情况适当调整完善设计方案。
2、高填方路基填筑中除应满足一般路基填筑的压实度等要求外,设计采用了铺设钢丝格栅及强夯、冲击碾压补强措施。
3、关于强夯补强措施3.1、强夯补强措施一般适用于处理长度小于100m高填方路段。
