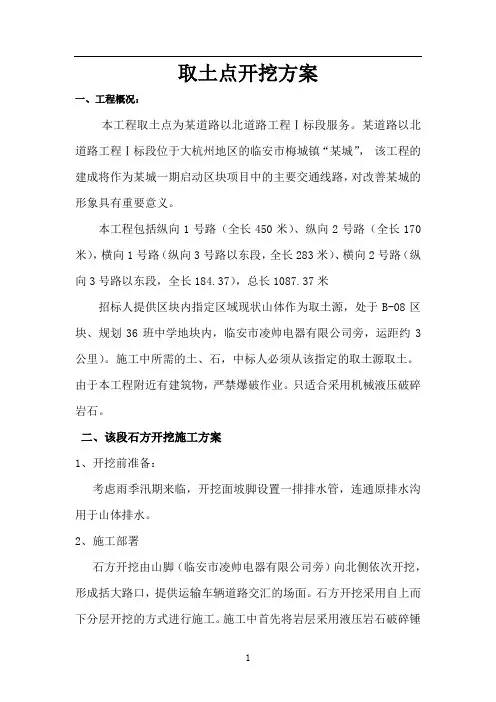

取土点开挖方案一、工程概况:本工程取土点为某道路以北道路工程Ⅰ标段服务。
某道路以北道路工程Ⅰ标段位于大杭州地区的临安市梅城镇“某城”,该工程的建成将作为某城一期启动区块项目中的主要交通线路,对改善某城的形象具有重要意义。
本工程包括纵向1号路(全长450米)、纵向2号路(全长170米),横向1号路(纵向3号路以东段,全长283米)、横向2号路(纵向3号路以东段,全长184.37),总长1087.37米招标人提供区块内指定区域现状山体作为取土源,处于B-08区块、规划36班中学地块内,临安市凌帅电器有限公司旁,运距约3公里)。
施工中所需的土、石,中标人必须从该指定的取土源取土。
由于本工程附近有建筑物,严禁爆破作业。
只适合采用机械液压破碎岩石。
二、该段石方开挖施工方案1、开挖前准备:考虑雨季汛期来临,开挖面坡脚设置一排排水管,连通原排水沟用于山体排水。
2、施工部署石方开挖由山脚(临安市凌帅电器有限公司旁)向北侧依次开挖,形成括大路口,提供运输车辆道路交汇的场面。
石方开挖采用自上而下分层开挖的方式进行施工。
施工中首先将岩层采用液压岩石破碎锤分层破碎,挖掘机配合清除岩块,按照业主提供的开挖底面高程,停止破碎,采用挖机进行修坡面。
根据某道路以北道路工程Ⅰ标段土方回填计划每日取土量,计算山体开挖量。
3、土石方开挖工程操作工艺3.1、先放好坡顶线、坡底线,经复测后开始开挖。
3.2、第一步从出渣口开始进行,开挖深度2-3m,开挖长度15 m,开挖宽度4—5 m做汽车施工的临时道路。
3.3、第一步开挖结束,挖机开挖山腰回车场,起始点按向上行走方向沿回车场向山体上侧开挖,开挖深度1.5—3m。
开挖至山顶后,形成回车道。
最后由山顶向下开挖,开挖至业主提供高程。
三、主要施工方法1.测量放线利用在施工现场设置测量控制网,采用全站仪进行测量施工控制,经监理人员确认后进行下一步破碎工作。
2.开挖施工(1)根据现场实际情况,采用挖机进行清除表土,将所要破碎的石方露出,由于开挖破碎的方式为自上而下分层开挖,因此首先根据实际地形修出第一级施工平台,已方便破碎锤及挖机摆放。
土方开挖专项施工方案4
本方案旨在规范土方开挖施工,确保项目顺利进行。
以下为详细施工方案:
一、施工前准备
1.对开挖区域进行勘察,确定地质情况和水文特征。
2.制定安全生产计划,配备必要的安全设施和人员。
3.确保施工机械设备完好,进行必要的维护保养。
4.制定土方开挖计划和施工进度安排。
二、开挖施工
1.根据土方开挖计划,按照先浅后深、逐层开挖的原则进行工作。
2.采用合适的机械设备进行土方开挖,保证施工效率和质量。
3.在开挖过程中根据实际情况及时调整施工方案,确保安全、高效地完
成工程。
三、土方处理与运输
1.对开挖的土方进行分类、堆放或运输处理,严禁乱倒乱填。
2.根据施工进度和需要,配备足够的运输车辆和设备,确保土方的及时
运输和处理。
四、施工效果评估
1.结合土方开挖施工实际情况,进行效果评估,总结经验教训。
2.对施工过程中存在的问题进行分析,并提出改进建议,为下一步施工
提供参考。
五、安全与监督
1.严格遵守安全生产规定,加强安全教育和培训。
2.设立专门的监督组织,对土方开挖施工过程进行监督和检查,确保施
工安全、质量。
以上为土方开挖专项施工方案4,希望能够有效指导实际操作,确保施工质量和安全。
山体土方开挖施工方案•相关推荐山体土方开挖施工方案(通用10篇)为了确保事情或工作安全顺利进行,我们需要事先制定方案,方案是计划中内容最为复杂的一种。
方案的格式和要求是什么样的呢?以下是小编精心整理的山体土方开挖施工方案,欢迎大家借鉴与参考,希望对大家有所帮助。
山体土方开挖施工方案篇11.村道的整治村道设计为C25砼路面,路面有效宽分为3.5m和4.0m两种。
在原有路基的基础上施工基层及路面。
1.1整治方法1、首先挖、安排水涵洞、涵管,宽度不小于路基宽;(具体做法见本节第“四”条)2、人工将路基路面进行平整,用15-20t压路机首先压实路基;3、人工辅碎石宽4.0米,用15-20t压路机碾压两遍后,厚度不小于10cm;4、最后为C25砼路面,宽度3.5米,用插入式、平板式震动器震动密实后,厚度不小于20cm,要求路面平整度<1厘米,横向排水坡1%。
1.2碎石基层施工要点1、备料:对进入场地的碎石料进行级配自检试验,对不符合规定的碎石应弃用。
2、测设高程控制桩:按设计施工图所示高程,路拱、坡度设置控制桩,间隔以5m为宜。
3、将配备的碎石料用自卸车运至施工位置,进行人工铺筑,在铺筑过程中,应确保平整度和稳定性达到要求。
4、对摊铺好的碎石用16t压路机碾压2遍以上,以达到稳定为标准。
1.3C25砼路面施工要点车道为C25水泥砼面层,厚度为20cm,砼表面切缝。
每施工段以胀缝为界,约200m左右。
1.3.1施工工艺流程测量放线→打桩立模→砼搅拌运输→砼摊铺→振捣→行夯整平提浆→滚压柔浆→抹平→拆模→切缝→收尾切边→嵌缝→砼养护。
1.3.2施工工序①测量放线:根掂控制桩放出中线及边线,每隔10m设1根中心桩及边桩,平曲线及弯道处加密改为5m一根,根据路幅宽度,每10m断面控制桩测放路面设计坡度,注明标高,做好施工过程的“勤测、勤核、勤纠偏”。
②安装模板:直线段模板采用20#槽钢,曲线段模板现场放样制作;模板支设在基层上,确定模板的平面位置及标高;用冲击电钻在基层上打孔加设工具式三角支撑的方法支设模板。
山体土方开挖施工方案1. 引言本文档旨在制定山体土方开挖施工方案,确保施工过程安全、高效。
山体土方开挖是土木工程中常见的工作,对于规划和建设山地道路、水坝、建筑基础等项目至关重要。
本方案将介绍施工前的准备工作、开挖方法、施工安全以及施工质量控制等方面的内容。
2. 施工前准备工作2.1 土壤调查与地质勘探在施工前,必须进行土壤调查与地质勘探,以了解地面条件和潜在的地质问题。
这项工作可以通过地质勘探钻孔、土壤采样和测试等手段完成。
通过调查和勘探,可以确定开挖的深度和规模,并预测可能遇到的地质问题。
2.2 施工方案编制根据土壤调查和地质勘探结果,制定详细的施工方案。
施工方案包括开挖的起止时间、开挖深度、开挖方法、土方处理、支护措施、安全防护等内容。
施工方案应经过专业人员评审并获得相关部门批准。
2.3 施工人员培训在施工前,施工人员应接受相关培训,了解施工方案和操作规程。
培训内容包括施工安全、施工工艺、设备操作等方面。
培训旨在提高施工人员的工作技能和安全意识,确保施工过程的顺利进行。
3. 开挖方法3.1 机械开挖在山体土方开挖中,常用的机械包括挖掘机、推土机、装载机等。
机械开挖适用于土石混合地层,可以快速控制开挖深度和开挖面积。
在使用机械开挖时,需注意施工安全,合理安置挖掘机和推土机,避免滑坡、坍塌等事故发生。
3.2 手工开挖在一些特殊情况下,如狭窄的山沟、破碎的岩石等,无法使用机械开挖时,需要进行手工开挖。
手工开挖需要配备足够的人员和工具,如铁锹、镐、锤子等。
手工开挖的施工过程相对较慢,但可以精确控制开挖范围和开挖深度。
4. 施工安全措施4.1 周边环境保护在开挖过程中,应保护周边的自然环境和生态系统。
施工区域应限制在必要的范围内,避免开挖对周围植被和水源造成不可逆的影响。
施工人员应采取必要的措施,防止土壤侵蚀和水源污染。
4.2 施工场地安全施工场地应进行必要的标识和警示,确保施工人员和设备安全。
施工现场应有明确的通道和逃生通道,以应对意外事件。

一、编制依据1. 《建设工程安全生产管理条例》2. 《建筑土石方工程安全技术规范》3. 《建筑地基基础工程施工及验收规范》4. 《地质勘察规范》5. 本项目相关设计文件、地质勘察报告二、编制目的为确保山体开挖施工安全、顺利进行,制定本专项方案,明确施工过程中各项安全措施、质量控制要点及环境保护要求。
三、编制原则1. 安全第一,预防为主;2. 严格执行国家相关法律法规和规范标准;3. 确保施工质量,降低施工成本;4. 保护生态环境,实现可持续发展。
四、工程概况1. 项目名称:XX山体开挖工程2. 项目地点:XX市XX区3. 项目规模:开挖山体面积XX平方米,开挖深度XX米,开挖土方量XX立方米4. 施工工期:XX个月五、施工部署1. 施工组织机构成立山体开挖工程指挥部,下设施工、技术、安全、质量、环保等小组,负责施工过程中的各项工作。
2. 施工工艺及流程(1)地质勘察:根据设计要求,进行地质勘察,了解山体地质结构、岩性、地下水等。
(2)爆破设计:根据勘察报告,设计合理的爆破方案,确保开挖安全。
(3)土方开挖:采用挖掘机、自卸汽车等设备进行土方开挖,分层开挖,确保边坡稳定。
(4)边坡支护:根据边坡稳定性要求,采用锚杆、挂网、喷浆等支护措施,确保边坡安全。
(5)排水系统:设置排水沟、集水井等排水设施,确保施工过程中排水畅通。
(6)土方运输:采用自卸汽车运输土方,确保运输安全。
六、施工方法及工艺1. 地质勘察:采用钻探、物探等方法,对山体地质结构进行勘察,了解岩性、地下水等。
2. 爆破设计:根据勘察报告,设计合理的爆破方案,确保开挖安全。
3. 土方开挖:采用挖掘机、自卸汽车等设备进行土方开挖,分层开挖,确保边坡稳定。
4. 边坡支护:根据边坡稳定性要求,采用锚杆、挂网、喷浆等支护措施,确保边坡安全。
5. 排水系统:设置排水沟、集水井等排水设施,确保施工过程中排水畅通。
6. 土方运输:采用自卸汽车运输土方,确保运输安全。
山体土方开挖施工方案山体土方开挖施工方案一、工程概况本项目位于山体区域,施工内容为土方开挖,主要目的是为了建造新的道路。
二、工程要求1. 根据设计图纸和方案要求,按时按质完成土方开挖工作;2. 施工期间需注意安全,保护环境;3. 按照土方开挖工程的流程进行施工,确保施工质量。
三、施工方法1. 设计土方开挖分段进行,根据施工区域划定施工范围;2. 对挖掘机、推土机等设备进行检查和调试,确保工作正常;3. 根据土方开挖的特点,采取逐层递进的开挖方法,先挖顶部再挖基底;4. 按照设计要求和方案进行土方开挖,保证开挖坡度和边坡稳定性;5. 挖出的土方按照现场的整理要求进行堆放,以方便后续的利用和处置;6. 施工过程中应注意安全,设立警示牌,随时保持施工现场的整洁,并做好现场监护工作。
四、施工顺序1. 清理施工区域,清除无关物品和垃圾;2. 根据设计图纸标出土方开挖范围;3. 挖掘机对土方开始第一层的开挖,将挖出的土方堆放到指定区域;4. 挖掘机逐层向下进行挖掘,将挖出的土方进行堆放,确保边坡稳定,避免发生倒塌事故;5. 挖完所需层数后,对开挖面进行平整处理,保证道路的平整度;6. 清理施工现场,堆放土方和废弃物进行统一的处置。
五、安全措施1. 在施工区域设立施工警示牌,提醒过往行人和车辆注意施工;2. 挖掘机和推土机的操作人员需要经过专业培训和持证上岗;3. 在边坡附近设置护坡栏杆,加强边坡的稳定性;4. 施工现场采取临时围挡措施,防止土方滑落事故;5. 施工过程中,做好卫生和消防工作,保持工地的整洁和安全。
六、环保措施1. 施工过程中,注意减少噪音和扬尘的产生,尽量采用湿法施工;2. 对挖出的土方和废弃物进行分类和处置,垃圾请在指定区域投放,确保环境卫生;3. 施工现场和挖掘机、推土机等设备进行定期清洗,防止土壤污染。
以上是山体土方开挖施工方案,通过合理的施工方法和有效的措施,确保项目的顺利进行,并注重安全和环保的要求,以达到良好的工程质量。
山体土方开挖施工方案山体土方开挖施工方案1.前言2.工程概况3.施工组织设计4.施工方案5.安全措施6.环境保护措施7.质量控制措施8.施工进度计划9.物资供应计划10.经济效益分析11.总结前言:本文档旨在规范崖里坪集中居住区项目的山体土方开挖施工方案,确保工程的安全、质量和进度。
本方案由XXX编制,经过审核和审批后开始执行。
工程概况:本项目位于崖里坪集中居住区,总用地面积为1000平方米,其中山体土方开挖面积为500平方米,土方开挖深度为5米。
工程施工期为60天。
施工组织设计:本工程施工组织设计遵循“安全第一、质量第一、进度第一”的原则,制定了详细的施工方案、安全措施、环境保护措施和质量控制措施,并指定专人负责执行。
施工方案:本工程采用机械挖掘和人工清理相结合的方式进行土方开挖,确保施工效率和质量。
同时,为避免山体滑坡和崩塌等安全事故的发生,采用了支护和防护措施,如加固山体、设置警示标志等。
安全措施:本工程施工过程中,必须严格按照安全操作规程进行,如佩戴安全帽、穿戴防护服、遵守机械操作规程等。
同时,设立安全检查站和安全监控系统,确保施工现场的安全。
环境保护措施:本工程施工过程中,必须遵守环保法规,如妥善处理废弃物、减少噪音污染等。
同时,设立环保监测站和环保巡查制度,确保施工对环境的影响最小化。
质量控制措施:本工程施工过程中,必须严格按照质量控制标准进行,如对XXX开挖的质量进行检测、加强工程质量监督等。
同时,设立质量检查站和质量巡查制度,确保施工质量达到标准要求。
施工进度计划:本工程施工进度计划按照“先易后难、先轻后重、先短后长”的原则制定,确保施工进度和质量。
物资供应计划:本工程物资供应计划按照施工进度计划和质量要求制定,确保施工现场物资供应及时、充足。
经济效益分析:本工程经济效益分析表明,采用机械挖掘和人工清理相结合的方式进行土方开挖,既能保证施工效率和质量,又能控制施工成本,达到了经济效益最大化的目的。
土石方开挖的施工方案土石方开挖的施工方案一、工程概况a) 结构形式:底框结构,独立柱基;砌体机构,条形基础b) 开挖方式:本工程设计开挖深度为-3.7 m,室内外高差为-1.5m,因此该工程实际开挖深度为-2.2m,由于开挖深度较深,所以不能进行独立基坑开挖。
只能用机械进行大开挖,人工修边拣底。
(一)、土方开挖前施工准备1.测量放线及测量桩点的保护(1) 在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经规划部门测量核准。
(2) 在场边道路及场内的临时设施上做好定位标记,以备观测。
(3) 在基坑开挖前,根据施工图纸、建筑轴线位置放出土方开挖边线。
(4) 所有的测量桩、红线点一经核实后,项目部就落实专人对其进行定期检查复核,以确保红线点的准确性。
2.夜间施工照明的准备土方开挖期间,施工用电主要是夜间照明;(1) 所有用电均可以从现场配备的配电箱内接引,通过手提移动配电箱引至土方开挖区域,但施工用电必须由值班电工专门负责,禁止操作工人随意更改、移动。
(2) 整个施工现场的夜间照明通过用钢管架子架设安置的2个5KW大灯具提供照明。
(3) 现场大门口,边坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。
3.主要机具:挖掘机(带破碎头)、装载机、运输车辆、风镐、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。
4.作业条件:(1)土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
(2)建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
(3)场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。
(4)夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
(5)熟悉图纸,做好技术交底。
5.操作工艺5.1工艺流程:确定开挖的顺序→沿灰线切出坑边轮廓线→分层开挖→修整槽边→清底5.2确定边坡本工程实际开挖深度为-2.2m,工程土质较好,放坡系数确定为0.5。
土方开挖施工方案(4)
一、施工概述
本方案旨在针对土方开挖施工中出现的问题和挑战,提出有效的解决方案,确保施工的顺利进行和安全性。
二、施工前准备工作
1. 土方开挖前勘察
在施工前,必须对工地进行仔细的勘察,确定土质情况、地下管线位置等关键信息,为施工提供准确的依据。
2. 现场安全措施
在开挖施工过程中,要严格遵守安全操作规程,设置警示牌、限制施工区域,确保工人和周围环境的安全。
三、土方开挖施工流程
1. 开挖方式选择
根据实际情况选择合适的土方开挖方式,常见的包括机械开挖、人工开挖等,要根据工地情况来确定最佳方案。
2. 施工过程管理
严格控制土方开挖的速度和深度,确保施工过程中不会出现塌方和其他安全隐患,定期检查施工质量。
四、施工后维护与整理
1. 土方开挖后整理
在土方开挖完成后,要及时清理施工现场,处理好产生的废弃物和余土,保持施工现场的整洁。
2. 施工质量检查
完成土方开挖后,要对施工质量进行检查和评估,确保符合相关标准和规范,做好记录和归档工作。
五、总结与展望
通过本文的土方开挖施工方案(4)的详细介绍,我们可以看到在施工过程中,合理的施工方案和严格的施工管理是确保施工质量和安全的关键。
未来,在土方开挖施工中,我们将进一步优化施工方案,提高工作效率,不断提升施工质量和安全水平。
以上就是土方开挖施工方案(4)的相关内容,希望对相关人员有所帮助。
山体开挖施工方案山体开挖施工方案一、项目概况:本次施工项目为山体开挖工程,地点位于XX地区的XX山。
工程总面积约XX平方米,计划开挖深度约为XX米。
二、施工过程及方法:1. 土方开挖阶段:根据工程需求,采用机械开挖的方式进行。
首先,清除施工区域内的植被,并进行地质勘察以确定岩层情况。
然后,使用挖掘机进行土方开挖,根据设计要求逐层进行开挖。
在施工过程中,要充分考虑山体的稳定性,避免因开挖引起山体滑坡等安全事故。
2. 拆除建筑物阶段:如果施工区域内存在建筑物,则需进行拆除。
拆除建筑物应严格按照相关规定进行,使用适当的机械设备进行分解和搬运。
施工期间,要确保施工人员的安全,并对周围环境进行保护,防止因拆除过程中产生的噪音、灰尘等对周围居民的影响。
3. 清理碎石阶段:在土方开挖过程中,会产生大量的碎石。
为了保证工程质量和安全,需对施工区域内的碎石进行清理。
可以采用机械设备进行清理,将碎石装入运输车辆,并运往指定地点进行处理。
4. 边坡防护阶段:在土方开挖完成后,需要对开挖边坡进行防护。
防护方式可以采用喷涂混凝土、加设护坡网等方法,以增强边坡的稳定性。
5. 施工期间的安全措施:为了确保施工期间的安全,应采取以下措施:(1)制定详细的施工方案,指导施工人员进行作业,并严格按照相关规定操作;(2)在施工现场设置警示标志,明确施工区域,防止无关人员进入施工区域;(3)设立专人负责安全管理,监督施工人员遵守安全操作规程,加强安全巡查和教育培训;(4)配备必要的施工防护设备,如安全帽、防护眼镜等,并确保施工人员正确使用;(5)做好施工区域的安全防护,如设置防护栏杆、设立隔离区域等,防止跌落事故的发生。
三、环境保护措施:1. 垃圾分类处理:对施工现场产生的建筑垃圾、工程废料等进行分类处理,按要求运往指定场所进行综合利用或安全处置,确保环境卫生;2. 水土保持:在施工现场设置沟槽、挡土墙等设施,防止降雨等自然因素对山体造成破坏;3. 防止污水渗漏:采取相应措施确保施工现场污水、产污物等不泄漏进附近的水体和土壤中。
山体土方开挖工程施工方案目录第一章编依据及原则 (3)一、编制依据 (3)二、编制原则 (3)第二章工程概况 (4)一、工程概况 (4)二、自然地理条件 (4)三、本项目工程的基本情况 (4)第三章施工部署 (5)一、工程目标及保证措施 (5)二、施工准备部署 (5)三、施工阶段部署 (6)四、测量检测部署 (7)五、安全、文明施工及环境保护施工部署 (7)第四章主要项目施工方法 (8)一、施工流水作业程序 (8)二、工程测量 (8)三、山体逐级施工、边坡修整 (9)四、施工现场排水 (10)五、边坡位移监测 (10)第五章保证工程质量的技术组织措施 (11)一、施工准备阶段的质量控制措施 (11)二、允许偏差项目 (11)三、土方开挖质量保证措施 (11)四、组织、协调管理 (12)第六章确保安全生产的组织措施 (13)一、安全管理规定 (13)二、安全保证措施 (14)三、施工安全用电管理措施 (15)第七章环境保护措施 (16)附图一:第一章编制依据及原则一、编制依据我公司在充分考虑现有的技术水平、施工管理水平和机械配套能力的基础上,围绕确保质量、安全、工期、降低造价、环保及文明施工等目标,编制施工方案,主要编制依据包括:1、区域山体边坡现状及实测复核数据;2、**灾后重建小区滑坡治理工程图;3、**岩土工程勘察报告,建设、设计、监理单位相关要求;4、《建筑边坡工程技术规范》(GB50330-2013);5、省市颁布的其它与本工程项目相关的规范、规定。
二、编制原则1、严格执行现行的施工规范和验收标准,结合本工程项目的特点,坚持实事求是,因地制宜,依据本公司的施工能力,坚持科学组织,合理安排,均衡生产,确保高效、优质完成本专项目全部工程施工。
2、根据施工实际需要,安排划分施工段进行施工,配置相关机械设备,从实质上缩短工期,提高经济效益。
3、合理安排施工程序与顺序。
结合本工程实际特点及施工重点、难点,编制施工程序及组织施工,保证各项施工活动相互促进,紧密衔接,避免不必要的重复工作,加快施工速度,缩短工期。
4、采用安全合理的流水方法组织施工,以保证施工连续地、均衡地、有节奏地进行,合理地使用人力、物力和财力,好、快、省、安全地完成施工任务。
运用切实可行计划技术安排进度计划。
5、恰当地安排雨季施工项目。
对于必须进入雨季施工的工程内容,编制好雨季施工措施,并在施工时严格落实,提高施工的连续性和均衡性及安全性。
6、从实际出发,作好人力、物力和综合平衡,组织均衡施工。
节约施工用地,防止施工事故,做到文明施工。
7、与施工项目管理相结合。
事先进行规划,使管理工作按规划有序地进行。
施工项目管理规划的内容在施工组织设计的基础上进行扩展,使施工组织设计从仅仅服务于施工和施工准备发展为服务于经营管理和施工管理。
施工组织设计内容根据施工项目管理需要确定的,在编制方法上,在施工组织设计的管理上,均做到与施工项目管理相结合。
第二章工程概况一、工程概况工程名称:**灾后重建小区。
工程地点:拟建场地位于**市宝塔区李渠镇**村,场地北邻山体。
西侧为杨新庄村,南临北过境路。
拟建场地近南北宽约700m-82.7m,东西长约430m左右。
二、自然地理条件地形地貌拟建场地地形总体呈北高南低之势,山体斜坡东侧和西侧,主要分布在**市李渠镇**灾后重建小区北侧。
黄土峁顶面开阔,黄土峁斜坡区地带地形起伏较大,最高1053m;三、本项目工程的基本情况根据施工图纸总平面规划布置及边坡支护工程设计图纸、结合施工现场实际情况及现状的区域山体边坡、需进行区域山体土石方的开挖与边坡支护、建筑用地才能达到设计要求。
1、场地北侧山体有树木,根据信息产业部电子综合勘察研究院山体基坑支护设计、甲方指挥部协商确定,场地北侧起坡线为用地范围,向北进行五级自然放坡,设置五级放坡平台,平台宽度3.0m-8.0m(含排水沟),坡脚标高为986.65m,坡顶北1053m,放坡比例为1:1.25,经计算,满足《建筑边坡工程技术规范》(GB50330-2013)的设计要求,为防止遇水等自然灾害对坡体稳定性的影响,坡顶、坡面、五级放坡平台、坡脚等部位设置排水沟。
2、场地北边坡脚为住宅楼,距离坡脚为8.0m,为保证此居民房的安全使用功能,在第一级平台上打桩,采用框架锚杆支护,场地东西两侧按放坡比例1:1.25放坡平台施工。
3、山体边坡土方开挖剖面图(后附)第三章施工部署一、工程目标及保证措施1、施工目标质量标准:工程所含分项工程一次性验收合格率100%,质保资料齐全。
安全目标:安全教育面100%,安全交底率100%,杜绝死亡、重伤事故,轻伤事故频率控制在3‰以内。
环保目标:在施工期间,遵守国家和当地有关环境保护的法律、法规,采取一切可能的措施,将施工对环境的不良影响降到最低限度。
2、目标保证措施(1)质量保证措施、质量保证体系。
(2)施工前进行工序交底,明确目标,确定关键部位、关键工序等的控制手段和方法。
(3)分事前、事中、事后三个阶段进行质量控制,成立质量管理小组。
3、安全保证措施(1)建立安全保证体系。
(2)安全管理制度和规定及职责划分。
(3)各项(包括分项工程施工)管理措施。
(4)成立安全领导小组。
二、施工准备部署1、技术准备(1)资料收集,分析本工程地形、地质资料,勘察施工现场的地形及周围环境、场地的可利用程度,确定施工现场交通,临时道路、临时水电管线的布置方案。
(2)熟悉设计图纸,了解设计意图,掌握图纸所要求,确定施工图纸是否符合施工条件等。
(3)组织技术专题会,确定本工程在机械、设备、材料,主要分部施工方案,及关键部位、关键工序的施工措施等方面的重大问题和原则。
(4)进行施工组织设计交底,分阶段进行技术、安全交底。
2、劳动力、材料、机械投入部署(1)根据工程施工项目配备各部门人员:项目经理、项目技术负责人、施工员、技术员、质检员、材料员、安全员、取样员、预算员、测量员、普工、电工、机械工等工种。
(2)项目主要组成成员资质及职责分工:项目经理工程师主持本工程的全面工作,为项目负责人。
技术负责人负责项目组全面的技术工作,兼技术组组长,质量创优组组长。
施工员、施工组组长负责管理落实施工生产、进度及质量。
技术员负责本工程质检工作,任安质组组长。
专职安全员负责安全生产领导小组副组长。
材料员负责材料采购、验收,机械设备及工具采购与租赁。
预算员负责项目经营结算工作(3)质量管理小组构成:组长(技术负责人)、副组长(质检员)、组员(施工员、技术员、各工种负责人)。
(4)安全生产领导小组成员构成:组长(项目经理)、副组长(专职安全员)、组员(施工员、技术员、各工种负责人)。
(5)编制施工图预算,计算工程量、进行工程量分析。
(6)根据对土石方开挖项目的施工预算分析和制定施工进度计划,提出机械设备计划。
为施工准备、确定机械设备停放位置、面积提供依据。
三、施工阶段部署1、施工时段及流程划分(1)根据施工现场勘察及宗地规划图,本项目可分为两阶段施工,第一阶段是复测土方开挖高程、定位放线、边坡防护及估算开挖土石方量、水电改建,开通施工便道;第二阶段山体区域土方开挖、边坡修整、场地平整。
(2)本项目山体区域土方开挖先从南向北进行开挖,再从北面边坡高点至低点挖土、边坡修整,多级挖土机接力转运(其时段及流程划分如下:定位放线验线—高程引测——边坡防护——水电管线改建——山体分级土方开挖——边坡修整、土方外运——场地平整——边坡区域修建排水沟)。
2、主要施工机械部署本工程施工机械选用主要满足施工需求,根据现场勘察及施工经验选用小松360挖掘机、装载机、拉土车等。
四、测量检测部署根据本工程施工特点,配置经纬仪、水准仪、大钢尺等检测仪器设备,按规定进行检定、周检和对比校核,使之保持良好的使用状态,并持续保持受控状态,保证计量、检测的准确性,为确保工程质量打好基础。
五、安全、文明施工及环境保护施工部署1、安全部署现场设专职安全员一名,并以项目负责人为组长,项目专职安全员为副组长组成监察小组,及时解决施工中出现的安全问题,随时跟踪检查和监督施工中存在的安全隐患,杜绝安全事故。
现场设安全警示牌和安全标语,在机械停放区及材料仓库设置消防器材,对施工人员上岗前进行前三级安全教育及技术交底。
实行安全施工奖罚制。
2、文明施工部署按省市文明施工精神和本公司具体要求,做好临设搭建、机械等停放,现场施工井然有序,安全设施和配置齐全。
现场建立以施工负责人为组长的文明施工领导小组,按施工现场区域划分文明施工责任区,落实到专人负责,实行文明管理奖罚制。
第四章主要施工方法一、施工流水作业程序根据建设单位的要求,结合现有山体的实际情况,对本项目工程的施工区域及施工流水作业程序主要考虑以下划分原则及流水作业:1、分区明确的原则2、便于施工组织的原则3、互不干扰的原则4、工程量尽量均衡利于流水作业的原则5、高效安全的原则定位放线验线—高程引测——边坡防护——水电管线改建——山体分级土方开挖——边坡修整、土方外运——场地平整——边坡区域修建排水沟。
