施工组织设计方案复习题集
- 格式:doc
- 大小:80.00 KB
- 文档页数:14
建筑施工组织设计复习题一、填空题1、施工准备工作包括:调查研究与收集资料、技术资料准备、施工现场准备、资源准备。
2、正确处理所有工作之间的逻辑关系是绘制好网络图的关键,在组织计划中逻辑关系有两种:工艺关系和组织关系。
3、在单代号网络图中节点表示工作。
4、空间参数有:和。
5、在实际施工中可以采用的施工组织方式有依次施工、平行施工和流水施工三种方式。
6、施工组织设计按编制对象范围的不同可分为:施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计。
二、判断题题1通过资源的优化可以减少资源的总量。
(√)2、在单代号网络图中箭线表示工作。
(×)3、网络图中的关键线路只有一条。
(×)4、单位工程施组要服从施工组织总设计的要求。
(√)5、依次施工是流水施工组织的一种形式。
(√)三、简答题1、施工现场准备包括哪些主要内容?答:1)做好施工测量控制网的复测和加密工作,敷设施工导线和水准点;2)建立工地试验室,开展原材料检测和施工配合比确定工作;3)施工现场的补充钻探;4)三通一平,即通水、通电、通路、场地平整;5)建造临时设施:按照施工总平面图的布置,建造三区分离的生产、生活、办公和储存等临时房屋,以及施工便道、便桥、码头、沥青混合料、路面基层(底基层)、结构层混合料、水泥混凝土搅拌站和构件预制场等大型临时设施;6)安装调试施工机具;7)原材料的储存堆放;8)做好冬雨季施工安排;9)落实消防和保安措施。
2、试述等步距异节拍流水施工的基本特征答:同一施工过程在各施工段上的流水节拍彼此相等,不同的施工过程在同一施工流水节拍彼此不同,但互为倍数关系;流水步距彼此相等,且等于流水节拍的最大公约数;各专业工作队都能保证连续施工,施工段没有空闲;专业工作队数大于施工过程数。
3、组织流水施工的要点有哪些?答:1)、确定流水线及其包含的工序(2)、划分施工段(3)、组织专业施工队组(4)、确定个施工队组在各个施工段上的流水节拍(5)、确定相邻两个专业施工队之间的流水步距(6)、计算流水施工的计划工期和绘制流水施工进度图4、简述施工组织设计的基本内容。
一、选择题(40道)1.如果拟建工程的施工任务十分紧迫、工作面允许以及资源保证供应的条件下,可以组织。
AA.平行施工B.顺序施工C.流水施工D.依次施工2.确定施工顺序时,应遵循的原则是。
DA. 先地下后地上B. 先土建后安装C. 先主体后围护D. 以上都对3.有节奏的流水施工是指在组织流水施工时,每一个施工过程的各个施工段上的什么都各自相等。
BA.流水强度B.流水节拍C.流水步距D.工作队组数4.网络计划工期优化的目的是为了缩短。
BA.计划工期B.计算工期C.要求工期D.合同工期5.在双代号时标网络计划中,当某项工作有紧后工作时,则该工作箭线上的波形线表示。
CA.工作的总时差B.工作之间的时距C.工作的自由时差D.工作间逻辑关系6.下面所表示流水施工参数正确的一组是。
CA.施工队数、施工段数、流水节拍、流水步距B.施工队数、流水步距、流水节拍、施工段数C.搭接时间、工作面、流水节拍、施工段数D.搭接时间、间歇时间、施工队数、流水节拍7.在工程网络计划中,如果某项工作拖延时间超过自由时差,则。
A A.必定影响其紧后工作的最早开始时间B.必定影响总工期C.该项工作必定变为关键工作D.对其后续工作及工程总工期无影响8.某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完成时间是。
AA.3 B.5C.7 D.99.在工程网络计划中,如果某项工作拖延时间超过总时差,则。
C A.不影响其紧后工作的最早开始时间B.不一定影响总工期C.该项工作必定变为关键工作D.对其后续工作无影响10.某项工作有两项紧后工作C、D,最迟完成时间:C=18天,D=16天,工作持续时间:C=8天,D=10天,则本工作的最迟完成时间是。
DA.8 B.7C.5 D.611.网络图中同时存在n条关键线路,则n条关键线路的持续时间之和。
A A.相同B.不相同C.有一条最长的D.不确定12.( D )是施工准备的核心,指导着现场施工准备工作。
1、土木工程施工与普通工业生产有着显着的区别,其产品建造和使用的地点是固定不动的,具有( );其生产则是在不同地点进行,具有( ) 。
(固定性;流动性)2、我国的建设程序可划分为项目建议书、 ( )、勘察设计、 ( )、建设实施、生产准备、 ( )、( )八个阶段。
(可行性研究;施工准备;竣工验收;后评价)项目决策、建设准备、工程实施三大阶段3、施工准备工作的基本任务是为施工创造必要的( )条件。
(技术和物质)4、施工准备工作的主要内容通常包括调查研究与采集资料、 ( )、( )、( )和季节施工准备。
(技术资料准备;资源准备;施工现场准备)5、在工程竣工验收阶段,施工单位首先( );再请设计单位、业主及监理单位进行检验;满足各方面要求后,再交国家质检部门进行( ) 。
(自检合格;验收或者备案)6、建设程序是指建设项目从决策、设计、施工到竣工验收整个建设过程中各个阶段的( ) 。
(先后顺序或者顺序关系)7、建造工程施工时,常采用“先准备后施工”、“( )”、“( )”、“( )”、“先土建后设备”的展开顺序。
(先地下后地上;先结构后围护;先主体后装修)8、工程项目施工准备按准备工作的范围不同,普通可分为 ( )准备、 ( )准备和( )准备三种。
(全场性施工;单位工程施工条件;分部份项工程作业条件)9、按拟建工程所处的施工阶段不同,施工准备普通可分为( )的施工准备和( )的施工准备。
(开工前;各阶段施工前)10、物资准备的内容主要包括( )准备、 ( )准备、 ( )准备、生产工艺设备准备和运输准备。
(建造材料;构配件及设备加工定货;施工机具) 。
11、施工组织设计是指导施工准备和施工全过程的全局性的( )档。
(技术经济)12、工程概况主要包括工程建设概况、 ( )特征、工程( )概况和施工条件。
(工程建设地点;设计)13、单项或者单位工程施工普通应遵循先地下后地上、 ( )、( )、先土建后设备的程序要求。
建筑施工组织复习题集一、单选题1. 施工组织设计的主要目的是什么?A. 提高施工效率B. 确保施工质量C. 降低施工成本D. 确保施工安全2. 施工组织设计中,施工方案的确定应考虑哪些因素?A. 工程规模和特点B. 施工环境和条件C. 施工技术和设备D. 所有以上因素3. 施工进度计划的编制应遵循哪些原则?A. 科学性、合理性、可行性B. 经济性、安全性、环保性C. 灵活性、稳定性、连续性D. 所有以上因素4. 施工组织设计中,施工平面图的设计应遵循哪些原则?A. 合理布局、节约用地B. 满足施工需要、保证施工安全C. 符合环保要求、美观大方D. 所有以上因素5. 施工组织设计中,施工方案的优化主要体现在哪些方面?A. 施工方法的改进B. 施工流程的优化C. 施工资源的合理配置D. 所有以上因素二、多选题6. 施工组织设计中,施工方案的选择需要考虑哪些方面?A. 施工成本B. 施工周期C. 施工难度D. 施工风险7. 施工组织设计中,施工进度计划的调整应考虑哪些因素?A. 施工资源的变化B. 施工环境的变化C. 施工技术的发展D. 施工政策的调整8. 施工组织设计中,施工平面图的设计应考虑哪些因素?A. 施工场地的地形地貌B. 施工设施的布局C. 施工交通的组织D. 施工安全的要求9. 施工组织设计中,施工方案的实施需要哪些保障措施?A. 施工人员的专业培训B. 施工设备的维护保养C. 施工材料的供应保障D. 施工环境的监测监控10. 施工组织设计中,施工方案的评估应包括哪些内容?A. 施工方案的可行性分析B. 施工方案的经济性评价C. 施工方案的技术性评价D. 施工方案的风险性评估三、判断题11. 施工组织设计是施工准备工作的重要组成部分,对整个工程的顺利进行具有决定性影响。
(对/错)12. 施工组织设计中,施工方案的选择只需要考虑施工成本,不需要考虑施工周期和施工难度。
(对/错)13. 施工进度计划的编制应保证施工的连续性和均衡性,避免施工过程中的停工和窝工现象。
土木工程施工习题一、概念题渗透系数:渗透系数是指在水力坡度为1的渗流作用下,水从土中渗出的速度。
零线:平面网格中,相邻两个零点练成的一条直线,就是零线。
施工高度:角点的设计标高和自然地面标高的差值。
含水量:土中水的质量和固体颗粒质量之比,以百分率表示。
最佳含水量:对应最大干重度的含水量成为最佳含水量。
压实系数:土的控制干密度和最大干密度的比值。
可松性:自然状态下的土经开挖后,内部组织破坏,其体积因松散二增加,以后虽经回填压实仍不能恢复原来的体积,土的这种性质称为土的可松性。
最初可松性系数:土挖出后的松散状态下的体积和土在自然状态下的体积之比。
最终可松性系数:图经回填压实后的体积和土在自然状态下的体积之比。
吊脚桩:桩靴强度不够,打管时被打坏,水或水泥进入套管:或活瓣未及时张开,导致桩底部隔空。
皮数杆:用来标明皮数和竖向构造的变化部位。
三一砌筑法:一铲灰、一块砖、一挤揉。
冷拉:在常温下对钢筋进行强力拉伸,拉应力超过钢筋的屈服强度,是钢筋产生塑性变形,以达到调直钢筋、提高强度、节约钢材的目的。
冷拔:将钢筋在常温下强力拉拔使其通过特制的模孔,钢筋轴向拉伸径向压缩,使钢筋产生较大塑性变形,其抗拉强度提高,塑性降低,硬度提高。
混凝土受冻临界强度:混凝土受冻前至少应达到的强度值。
施工缝:新浇混凝土和已硬化混凝土之间的结合面,是结构的薄弱环节。
脚手架:堆放材料和工人进行操作的临时设施。
起重量:在一定起重半径下,起重机能吊起的最大重量。
起重高度:在一定起重半径下,起重机将构件吊起的最大高度。
拱架预拱度:为抵消拱架在施工荷载作用下产生位移,而在拱架施工或制作时预留的鱼位移方向相符的校正量。
掏槽:在只有一个临空面的条件下先开挖出一个槽口,作为新的临空面,提高爆破效果,先开的槽口称为掏槽。
塌方:在地质不良区段修筑隧道,常会遇到洞顶围岩下塌、侧壁滑动等现象,甚至会发生冒顶等严重情况,这些现象在施工中称为塌方。
流水施工:将不同对象保持一定间隔时间,陆续开工,陆续完工,各施工队依次对施工对象上连续完成各自的施工过程。
施工组织复习题答案施工组织设计是工程项目管理的重要组成部分,它涉及到施工方案的制定、施工过程的组织、施工资源的配置以及施工进度的控制等多个方面。
以下是施工组织复习题的答案,供参考:一、单项选择题1. 施工组织设计的首要任务是( A )。
A. 确定施工方案B. 编制施工进度计划C. 制定施工资源计划D. 确定施工质量标准2. 施工组织设计的基本原则不包括( D )。
A. 科学性B. 可行性C. 经济性D. 随意性3. 施工方案选择的主要依据是( C )。
A. 施工单位的资质B. 施工单位的信誉C. 工程特点和施工条件D. 施工单位的规模4. 施工进度计划的编制应遵循( B )。
A. 先易后难的原则B. 科学合理的原则C. 先重后轻的原则D. 先急后缓的原则5. 施工资源计划的内容包括( D )。
A. 人力资源计划B. 物资资源计划C. 财务资源计划D. 以上都是二、多项选择题1. 施工组织设计的内容包括( ABCD )。
A. 施工方案设计B. 施工进度计划C. 施工资源计划D. 施工质量与安全管理2. 施工方案设计应考虑的因素包括( ABCD )。
A. 工程规模B. 工程结构特点C. 施工环境D. 施工技术条件3. 施工进度计划的调整应考虑( ABC )。
A. 施工进度的实际情况B. 施工资源的供应情况C. 施工条件的变化D. 施工单位的意愿4. 施工资源计划包括( ABC )。
A. 人力资源计划B. 物资资源计划C. 施工设备计划D. 施工方法计划5. 施工质量与安全管理的内容包括( ABCD )。
A. 施工质量标准B. 施工安全规范C. 施工质量控制D. 施工安全管理三、简答题1. 简述施工组织设计的作用。
施工组织设计是确保施工过程顺利进行的重要手段。
它通过对施工方案、施工进度、施工资源和施工质量与安全管理等方面的科学规划,可以提高施工效率,降低成本,保证工程质量和施工安全。
2. 施工方案设计应遵循哪些原则?施工方案设计应遵循科学性、可行性、经济性和安全性等原则,确保施工方案既符合工程实际,又能满足施工质量和安全的要求。
一、判断题(每题1 分,共10 分)1. 关键路线上的工作均是关键工作,非关键路线上的工作均是非关键工作. (×)2. 同一流水组织中,流水步距大,则流水工期短。
(×)3. 施工中,应尽可能减少施工设施,合理存储建设物资减少物资运输量,科学地规划施工平面图,减少施工用地. ( √)4. 工地内要设消防栓,消防栓距离建造物应不小于5 米. ( √ )5. 做好施工现场的平面图管理主要是为了能堆放材料. (×)6. 单位工程施工平面图设计时,应先考虑暂时设施及材料、构件堆放位置. ( √)7. 在所有双代号网络图中箭线的长短和时间无关。
( √ )8. 工艺参数是指流水步距、流水节拍、技术间歇、搭接等. ( ×)9. 在组织全等节拍流水施工时,首先划分施工过程,应将劳动量最小的施工过程合并到邻施工过程中去,以使各流水节拍相等。
( √) 10. 当组织层间流水施工时,每一层楼的流水段划分最小数目,必须大于施工过程数。
(×) 11。
做好施工现场的平面图管理主要是为了能堆放材料。
(×)12. 单位工程施工平面图设计时,应先考虑暂时设施及材料、构件堆放位置. ( √ )13. 在所有双代号网络图中箭线的长短和时间无关。
( √)14 。
工艺参数是指流水步距、流水节拍、技术间歇、搭接等。
( ×)15 。
在组织全等节拍流水施工时,首先划分施工过程,应将劳动量最小的施工过程合并到邻施工过程中去, 以使各流水节拍相等。
( √ )16. 当组织层间流水施工时,每一层楼的流水段划分最小数目,必须大于施工过程数。
( × )17. 双代号网络图中,所有实箭线表示消耗资源、时间、人力。
( √ )18. 建设项目的管理工作是由建设单位来承担。
(×)19. 等节奏流水施工中流水节拍等于流水步距。
(×)20. 虚箭线在双代号网络图中表示逻辑关系。

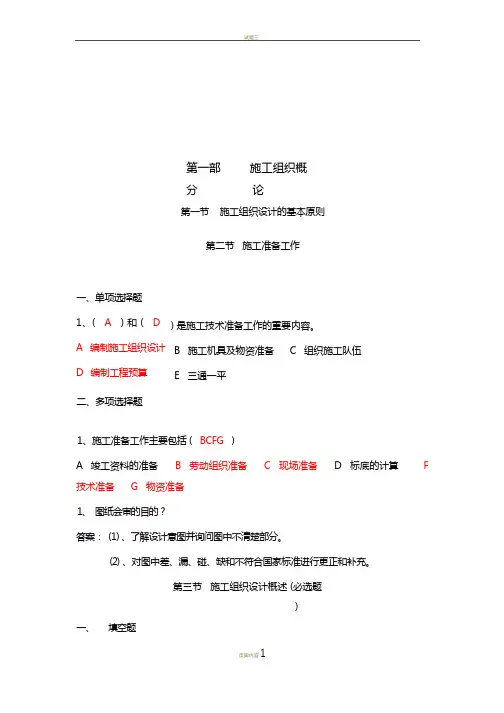

试题三一、单项选择题1、( A ) 和 ( DA 编制施工组织设计D 编制工程预算二、多项选择题第一部施工组织概分论第一节施工组织设计的基本原则第二节施工准备工作) 是施工技术准备工作的重要内容。
B 施工机具及物资准备C 组织施工队伍E 三通一平1、施工准备工作主要包括 ( BCFG )A 竣工资料的准备B 劳动组织准备C 现场准备D 标底的计算F 技术准备 G 物资准备1、图纸会审的目的?答案: (1) 、了解设计意图并询问图中不清楚部分。
(2) 、对图中差、漏、碰、缺和不符合国家标准进行更正和补充。
第三节施工组织设计概述 (必选题)一、填空题1 、施工组织设计分为:施工组织总设计,单位工程施工组织设计,分部分项工程施工组织设计.2 、施工组织设计的内容有:建设项目的工程概况和施工条件、施工部署及施工方案、施工总平面图、施工进度计划、保证工程质量和安全的技术措施、施工组织设计的主要经济指标。
二、多项选择题2、施工组织设计文件中的“图、案、表”分别指的是 ( BDE )A 施工方法B 施工平面图C 网络图D 施工方案试题三E 施工进度计划表3、施工组织设计需要完成的工作是 ABCDGA 提出切实可行的施工技术组织措施B 确定施工方案C 确定开工前完成的各项准备工作D 合理布置现场的总平面E 确定工程造价F 确定设计方案G 确定进度计划第二部分第一节一、单项选择题流水施工原理流水施工概述1. 在以下三种施工组织方法中,所用工期最短的是( )A 依次施工B 平行施工C 流水施工2、施工进度计划一般用图表来表示,通常采用两种形式的图表,它们分别是线条图和网络图、第二节流水施工参数(必选题)一、填空题1、流水施工的时间参数有流水节拍、工期、流水步距。
2、确定各项目的施工持续时间的方法主要有经验估计法、定额计算法、倒排计划法三种。
3、砖墙采用分段流水施工时,其分段位置宜设在变形缝、防震缝或处。
二、单项选择题1、流水强度反映的工程量是指( )工程量。
一、施工组织研究的对象。
施工组织设计是针对工程施工的复杂性来研究施工项目的统筹安排与系统管理客观规律的一门学科,它研究如何组织、计划一项施工项目的全部施工,寻求最合理的组织与方法。
二、施工组织设计的分类。
(1)按设计阶段的不同分类;1设计按两阶段进行时,分为施工组织总设计和单位工程施工组织设计两种。
2设计按三阶段进行时,分为施工组织设计大纲、施工组织总设计和单位工程施工组织设计。
(2)按编制时间不同分类;投标前称“标前施工组织设计”;中标后和开工前称“标后施工组织设计”。
(3)按编制对象范围的不同分类;分为施工组织总设计、单位工程施工组织设计、分部分项工程施工组织设计三种。
三、施工组织设计的内容(1)标前施工组织设计的内容;包括1工程概况2施工方案3施工进度计划4主要技术组织措施5施工平面布置图6其他有关投标和签约谈判需要的内容。
(2)标后施工组织设计的内容;包括1施工组织总设计2单位工程施工组织设计3分部分项工程施工组织设计等三个设计的内容。
4施工组织设计的编制原则1充分利用时间和空间原则、2工艺和设备配套优选原则、3最佳技术竞技决策原则、4专业化分工与紧密协作相结合原则、5供应与消耗协调的原则。
5施工组织设计的编制程序1施工组织总设计的编施工准备工作的分类(1)按施工准备工作的范围分类;可分为“全场性施工准备、单位工程施工条件准备和分部(分项)工程作业条件准备。
”(2)按拟建工程所处的施工段分类;分为“开工前的施工准备和各施工阶段的施工准备”6施工准备工作的内容包括技术准备、物质准备、劳动组织准备、施工现场准备和其他施工准备。
7劳动组织准备1建立项目经理部、2建立精干的施工队组、3组织劳动力进场、4进行施工组织设计和技术交底、5建立健全各项管理制度。
8组织施工的几种方式组织施工时有依次施工、平行施工和流水施工三种方式。
9流水施工的基本参数流水施工有工艺、空间和时间三个基本参数。
10工作面某专业工种的工人在从事建筑产品施工生产过程中所必须具备的活动空间,这个活动空间称为工作面。
中南大学现代远程教育课程考试复习题及参考答案《施工组织设计及概预算》一、判断正误:1.在网络图中,工作时间最长的线路为关键线路,关键线路上的工作都是关键工作。
()2.施工准备工作就是开工前的工作。
()3.单位工程施工平面图是对一个建筑物的施工场地的平面规划和空间布置。
()4.在编制工程进度计划时,工期越短越好。
()5.在选择施工机械时,各种辅助机械或运输工具的选择,应与主导机械的生产能力协调配套。
()6.无论施工层数有多少,保证专业工作队连续作业的必要条件是施工段数大于或等于施工过程()7.工程项目的直接费随工期的缩短而减少,而间接费则随工期的缩短而增加。
()8.在网络计划工期优化过程中,为有效缩短工期,应选择缩短持续时间所增加费用最少的关键工作。
()9.当发生进度偏差的工作为非关键工作时,则对总工期无影响。
()10.横道图是流水施工的表达方式之一,而网络图不是。
()11.在网络计划中,工作的最迟完成时间等于其紧后工作最迟开始时间的最大值。
()12.单位工程施工组织的核心是正确编制进度计划。
()13.施工方案对进度计划的编制起指导和依据的作用。
()14.建筑产品施工的流动性是由建筑产品的多样性决定的。
()15.以关键节点为箭头节点的工作,其总时差与自由时差相等。
()16.“工期-资源优化”,就是在工期规定的情况下,使资源的需要量大致均衡。
()17.施工起点流向,是指单位工程在平面或竖向上施工开始的部位和方向。
()18.技术间歇时间就是考虑合理的工艺等待间歇的时间。
()19.专业工作队能连续施工,且施工段没有空闲的施工组织方式才是流水施工组织。
()20.施工进度计划是以拟建工程的投产或交付使用为目的的。
()21.铁路工程静态投资的费用种类,分为建筑工程费、安装工程费、设备工器具购置费、其他费用及基本预备费五种。
()22.编制铁路工程设计概算时,风沙地区施工增加费是以受影响的室外建安工程的工料机费为基数进行计算的。
()23.铁路工程概算费用中,直接费由人工费、材料费、施工机械使用费及运杂费组成。
()24.铁路工程设计概算的编制,应按个别概算、综合概算、总概算三个层次逐步完成。
()25流水节拍是指各专业工作队在个各施工层完成相应的施工任务所需要的工作持续时间。
()二、名词解释:1.施工图预算2.流水节拍3.单位工程施工组织设计4.自由时差5.施工预算6.设计概算7.施工起点流向8.施工组织设计9.分部分项工程施工组织设计10.平行搭接时间三、简答题:1.施工准备的核心是什么?它包括哪些具体内容?2.某房屋建筑工程,已知:A.土建专业:假定该土建的土建工程直接费为2800500元。
该工程取费系数为:其他直接费率4.15﹪,现场经费费率5.58﹪,间接费中企业管理费和财务费的综合费率4.40﹪,其他间接费率为5.81﹪,利润率4﹪,税率3.51﹪。
B.安装专业:假定该工程的水暖电工程直接费为1315800元,其中人工费119620元。
该工程取费系数为:其他直接费率11.74﹪,现场经费费率31.04﹪,间接费中企业管理费和财务费的综合费率为21.03﹪,其他间接费率为7.52﹪,利润率4﹪,税率3.51﹪。
试分别按土建和安装专业编制单位工程预算费用计算书。
3.某计划的工作一览表如下表所示,请完成以下工作:(22分)A.绘制双代号网络图、计算网络图时间参数,确定计划总工期并用双线标出关键线路。
B.绘制早时标网络图。
单4、某计划如下图所示,请完成以下工作:A .计算各工作的时间参数,确定计划总工期;B .确定关键工作,找出关键线路并用双线标出;C .试问若工作3-7的最早开始时间推迟3天,是否会影响到计划总工期以及工作7-9的最早开始时间,为什么?单位:天5.某铁路线路长50Km ,由三处砂场供应其用砂,砂场分布如下图所示,求该段线路圬工用砂的加权平均运距。
(7分)① 支模1 4答:是指在组织流水施工时,每个专业工作队在各个施工段上完成相应的施工任务所需要的工作延续时间。
3.单位工程施工组织设计答:是由工程项目经理部编制的,用以指导施工全过程活动的技术经济文件。
它是施工前的一项重要准备工作,也是施工企业实现生产科学管理的重要手段。
4.自由时差答:是指在不影响紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
5.施工预算答:施工预算是指在施工阶段,在施工图预算的控制下,施工企业根据施工图计算的分项工程量、施工定额(劳动定额、材料消耗定额以及机械台班消耗定额的总称)、单位工程施工组织设计或分部分项工程施工过程设计以及降低工程成本技术组织措施等有关技术资料,通过工料分析,计算和确定完成一个单位工程或其中的分部分项工程所需的人工、材料、机械台班消耗量及其相应费用的经济文件。
6.设计概算答:设计概算时设计文件的重要组成部分,是在投资估算的控制下由设计单位根据初步设计(或扩大初步设计)图纸及说明、概算定额(或概算指标)、各项费用定额或取费标准(指标)、设备、材料预算价格等资料,编制和确定的建设项目从筹建至竣工交付使用所需全部费用的文件。
7.施工起点流向答:施工起点流向就是确定单位工程在平面或竖向上施工开始的部位和开展的方向。
8.施工组织设计答:是指导拟建工程项目进行施工准备、组织施工、指导施工活动、保证拟建工程项目正常进行的技术经济文件,是对拟建工程项目在人力和物力、时间和空间、技术和组织等方面做出的全面科学合理的安排。
9.分部分项工程施工组织设计又叫分部分项工程生产作业设计,它是以分部分项工程为编制对象,由单位工程的技术人员负责编制,用以具体实施其分部分项工程施工全过程的各项施工活动的技术、经济和组织的综合性文件。
10.平行搭接时间答:在组织流水施工时,有时为了缩短工期,在工作面允许的情况下,如果前一个专业工作队完成部分施工任务后,能够提前为后一个专业工作队提供工作面,使后者提前进入前一个施工段,两者在同一个施工段上平行搭接施工,这个搭接的时间称为平行搭接时间。
三、简答题1.答:技术准备是施工准备的核心。
具体内容如下:(1)熟悉、核对设计文件、图纸及有关资料。
(2)补充调查资料。
(3)编制实施性施工组织设计、施工预算。
2.答:在工程开工之前,一定要做好现场的各项施工准备工作。
施工现场的准备工作应按施工组织设计的要求和安排进行。
(1)测出占地和征用土地范围、拆迁房屋、电讯设备等各种障碍物;(2)平整场地、做好施工放样;(3)修建便道、便桥、搭盖工棚和大型临时设施的修建;(4)料场布置,安装供水、供电设备;(5)做好施工现场的补充勘探;(6)组织施工机具进场,并安装和调试;(7)做好冬雨季施工的现场准备,设置消防、保安措施。
3.答:施工组织的具体任务是:(1)确定开工前必须完成的各项准备工作;(2)计算工程数量、合理布置施工力量,确定各种资源需要量和供应方案;(3)确定施工方案,选择施工机具;(4)确定施工顺序,编制施工进度计划;(5)确定工地上各种临时设施的平面布置;(6)制定确保工程质量及安全生产的有效措施。
4.答:在编制施工组织设计时应注意以下几个问题:(1)编制时,必须对施工有关的技术经济条件进行广泛的和充分的调查研究、收集各方面的原始资料,必须广泛的征求有关单位群众的意见。
(2)施工单位中标后,必须编制具有实际指导意义的标后施工组织设计。
(3)对结构复杂、施工难度大以及采用新技术和新工艺的工程项目,要进行专业性的研究,必要时组织专门会议,邀请有经验的专业工程技术人员参加,挖掘群众的智慧,以便为施工组织设计的编制和实施打下坚实的群众基础。
(4)在施工组织设计的编制过程中,要充分发挥各职能部门的作用,吸收他们参加编制和审定;充分利用施工企业的技术力量和管理能力、统筹安排、扬长避短,发挥施工企业的优势和水平,合理安排各工序间的立体交叉配合施工。
(5)当施工组织设计的初稿完成后,要组织参加编制的人员及单位进行讨论,经逐项逐条地研究修改,最终形成正式文件,送主管部门审批。
5.答:建筑业施工企业的施工计划是根据国家或地区工程建设计划的要求,以及企业对建筑市场所进行的科学预测和中标的结果,结合本企业的具体情况,制定出企业不同时期的施工计划和各项技术经济指标。
而施工组织设计是按照具体的施工项目的开竣工时间编制的指导施工的文件。
对于现场型企业来说,企业的施工计划与施工组织设计是一致的,并且施工组织设计是企业计划的基础。
对于区域型企业来说,当项目属于重点工程时,为了保证其按期投产或交付使用,企业的施工计划要服从重点工程、由工期要求的工程和续建工程的施工组织设计要求,施工组织设计对企业的施工计划起决定和控制性的作用;当施工项目属于非重点工程时,尽管施工组织设计要服从企业的施工计划,但其施工组织设计本身对仍然起决定性的作用。
由此可见,施工组织设计与建筑企业的施工计划两者之间有着极为密切的,不可分割的关系。
6.答:建筑企业的现代化管理主要体现在经营管理素质和经营管理水平两个方面。
建筑业企业的经营管理素质主要表现在竞争能力、应变能力、盈利能力、技术开发能力和扩大再生产能力等方面;建筑业企业的经营管理水平是计划与决策、组织与指挥、控制与协调和教育与机理等职能。
经营管理素质和水平是企业经营管理的基础,也是实现企业的贡献目标、信誉目标、发展目标和职工福利目标等经营目标的保证,同时经营管理又是发挥企业的经营管理素质和水平的关键过程。
所以,无论是企业经营管理素质的能力,还是企业经营管理水平的职能,都必须通过施工组织管理水平的职能,通过施工组织设计的编制、贯彻、检查和调整来实现。
由此可见建筑业企业的经营管理素质和水平的提高、经营管理目标的实现,都离不开施工组织设计的编制到实施的全过程。
四、综合题1.解:A.①由于流水步距彼此不等,故应组织无节奏流水。
流水施工进度图(略),流水施工总工期为34天。
②双代号网络图(略)B.网络图时间参数计算(略),网络图计算总工期为34天。
C.(略)2.解:A:土建专业直接费:2800500元;其他直接费=直接费×4.15﹪=116221元;现场经费=直接费×5.58﹪=156268元;直接工程费=直接费+其他直接费+现场经费=3072989元;间接费(企业管理费、财务费)=直接工程费×4.4﹪=135212元;其他间接费=直接工程费×5.81﹪=178541元;利润=(直接工程费+间接费+其他间接费)×4﹪=135470元;税金=(直接工程费+间接费+其他间接费+利润)×3.55﹪=123630元;预算造价=直接工程费+间接费+其他间接费+利润+税金=3645842元。
B:安装工程直接费:1315800元;人工费:119620元;其他直接费=人工费×11.74﹪=14043元;现场经费=人工费×31.04﹪=37130元;直接工程费=直接费+其他直接费+现场经费=1366973元;间接费(企业管理费、财务费)=人工费×21.03﹪=25156元;其他间接费=人工费×7.52﹪=8995元;利润=人工费×4﹪=4785元;税金=(直接工程费+间接费+其他间接费+利润)×3.51﹪=49347元;预算造价=直接工程费+间接费+其他间接费+利润+税金=1455256元。
